岩棉板外墙保温监理实施细则

合集下载

外墙保温一体板监理细则

外墙保温一体板监理细则

监理实施细则(外墙保温一体板)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:一、工程概况工程名称:……建设单位:……设计单位:……施工单位:……监理单位:……二、编制依据1、监理规划2、施工单位编制的施工方案3、相关的工程质量验收规范及国家、地方有关法律法规(1)《保温装饰板外墙外保温系统技术规程》DGJ32/TJ86-2013(2)《建筑节能工程施工质量验收规程》GB 50411-2007(3)《建筑工程施工质量验收统一标准》GB 50300-2013三、主要内容1、监理工作流程:报验-验收-施工-评定。

2、施工过程中的监理控制要点(1)所有材料进场均应检查产品合格证、型式检验报告,需复检的材料及时复检,保证其品种、质量、性能必须符合相关技术规程。

(2)在5级以上大风天气和雨天不得施工,雨季施工应做好防雨措施。

保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5℃,且环境温度不应高于35℃;夏季应避免阳光暴晒。

(3)基层墙体应达到验收规范要求,连接件、门窗框、穿墙管道、管卡等应在保温作业前完成。

墙面应干净,疏松层、污垢、灰尘等杂物应清除。

基层墙面、外墙四角、洞口等处的表面平整度及垂直度均应满足有关施工验收规范的要求。

(4)保温一体板工程应对以下隐蔽项目进行验收:基层处理;板与基层的粘结点及粘结面积;锚固件安装。

(5)保温一体板粘贴前和施工过程中,均应在相同基层上做样板件,并对样板件的保温板的粘结强度进行检验。

(6)保温一体板与基层粘结点布置、粘结面积应符合设计要求和有关现行标准的规定。

(7)保温一体板的品种、规格、排列方式应符合设计要求。

保温板粘结必须牢靠。

(8)目标值:达到合格质量等级。

四、质量控制措施1、施工前技术交底保温一体板工程施工必须使用有经施工图设计审查机构批准的符合建筑节能设计标准的施工图。

外保温施工监理实施细则

外保温施工监理实施细则

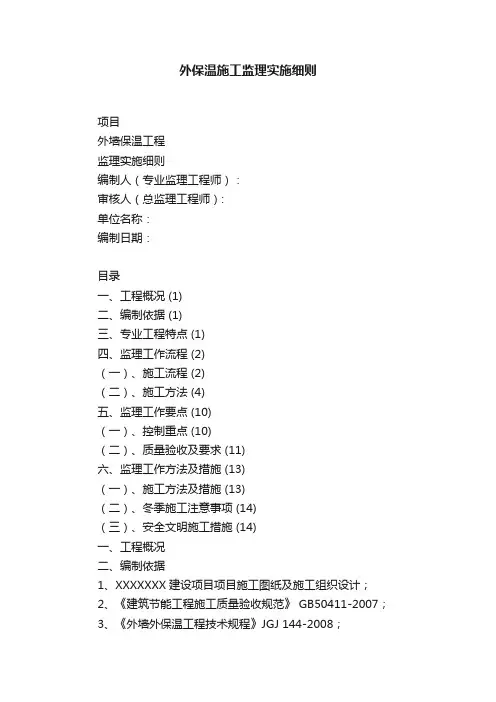

外保温施工监理实施细则项目外墙保温工程监理实施细则编制人(专业监理工程师):审核人(总监理工程师):单位名称:编制日期:目录一、工程概况 (1)二、编制依据 (1)三、专业工程特点 (1)四、监理工作流程 (2)(一)、施工流程 (2)(二)、施工方法 (4)五、监理工作要点 (10)(一)、控制重点 (10)(二)、质量验收及要求 (11)六、监理工作方法及措施 (13)(一)、施工方法及措施 (13)(二)、冬季施工注意事项 (14)(三)、安全文明施工措施 (14)一、工程概况二、编制依据1、XXXXXXX建设项目项目施工图纸及施工组织设计;2、《建筑节能工程施工质量验收规范》 GB50411-2007;3、《外墙外保温工程技术规程》JGJ 144-2008;4、《岩棉板外墙外保温系统构造详图》L12J142;5、《建筑施工手册》缩印本(第五版);6、国家现行有关工程施工和验收的标准、规范、规程;7、国家、山东省、XXXX市关于工程施工和验收的有关法律法规。

三、专业工程特点本工程外墙为砂加气自保温砌块真石漆外墙面,冷桥部位为岩棉板薄抹灰系统真石漆外墙面。

面层为真石漆外墙面,各类真石漆使用部位及纹理间距具体见立面图。

1、岩棉板薄抹灰系统真石漆外墙面做法:1)基层墙体(混凝土构件、非自保温砖)2)10-15厚1:3墙面抹面砂浆找平层;3)岩棉板两表面及侧面涂刷界面剂,配套胶粘剂粘结(结合岩棉厂家施工技术做法);4)锚栓锚固后镀锌电焊网;5)15 厚玻化微珠保温砂浆;6)3-5厚抹面胶浆中间压入耐碱玻璃纤维网布(首层两层网);7)防潮底漆;8)涂饰底层涂料;9)喷饰主层涂料10)涂饰面层涂料两遍(真石漆)。

2、自保温砖系统真石漆外墙面做法:1)基层墙体(300厚砂加气自保温砌块)2)配套专用界面砂浆批刮;3)15 厚玻化微珠保温砂浆;4)3-5厚抹面胶浆中间压入耐碱玻璃纤维网布(首层两层网);5)防潮底漆;6)涂饰底层涂料;7)喷饰主层涂料;8)涂饰面层涂料两遍(真石漆)。

建筑项目岩棉板外墙工程专项监理实施细则

建筑项目岩棉板外墙工程专项监理实施细则

建筑项目岩棉板外墙工程专项监理实施细则一、工程概况xxx外保温为岩棉板薄抹灰外墙保温系统。

外墙保温工程采用40mm岩棉板外墙外保温系统,用胶粘剂粘贴和锚栓固定相结合的工艺与基层墙体连接固定,并由抹面胶浆和双层增强用玻纤网布复合成抹面层,饰面层为涂料饰面。

岩棉板外保温主要工序如下:岩棉板外墙外保温系统基本构造图: (涂料饰面)涂料饰面主要施工工艺为:建筑物基层墙面处理(找平层验收)、施工面岩棉板布胶粘贴(包括岩棉板界面处理)、抹面胶浆批涂、两道玻纤网布铺设、锚栓固定;细部节点(变形缝、门窗洞口、保温端口等)网布加强及防水构造设置。

窗侧边20mm厚保温砂浆保温构造二、监理依据1、本工程招标文件及所列的《技术要求》2、监理规划、现有设计图纸3、《岩棉板外墙外保温系统应用技术导则》4、《建筑外墙外保温用岩棉制品》(GBT25975)5、《建筑装饰装修工程施工质量验收规范》(GB 50210)6、《建筑节能工程施工质量验收规范》(GB/T50411)7、《外墙外保温工程技术规程》(JGJ 144)8、《建筑工程施工现场共用电安全规范》(GB50194)9、施工单位上报的专项施工方案三、监理工作流四、监理控制要点1、施工方案的编制和审批:施工前施工单位应根据设计特点及外墙保温质量规程、施工验收规范等要求,认真编制切实可行的外墙外保温施工组织设计/施工方案并填写施工组织设计(方案)报审表送监理审查批准,由总监理工程师审定批准后方可进行施工。

2、挂基准线、弹控制线:为确保岩棉板安装的平整、垂直度符合要求,需要弹控制线与挂基准线。

1) 弹线控制:根据实际建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝、装饰缝线等。

2)挂基准线:在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。

3、基层墙体处理:1)基层墙体处理应基层表面应清洁、无油污、蜡、脱模剂、涂料、风化物、污垢、霜、泥土等其他妨碍粘结的材料。

外墙保温监理实施细则

外墙保温监理实施细则

外墙保温监理实施细则一、背景介绍随着建筑行业的发展,外墙保温技术在建筑中的应用越来越广泛。

为了确保外墙保温工程的质量和安全,监理工作显得尤为重要。

本文旨在制定外墙保温监理实施细则,明确监理工作的具体内容和要求。

二、监理任务1. 监理范围外墙保温监理工作涵盖以下方面:- 施工准备阶段的监理,包括施工方案的审核、施工材料的验收等;- 施工过程的监理,包括施工现场的巡视、施工质量的检查等;- 施工结束后的监理,包括工程竣工验收的监督、保修期的跟踪等。

2. 监理目标确保外墙保温工程符合相关标准和规范要求,保证工程质量和安全。

三、监理要求1. 监理人员资质外墙保温监理人员应具备以下条件:- 具有相关工程技术背景和相关工作经验;- 熟悉外墙保温工程的施工流程和相关标准;- 具备良好的沟通能力和团队合作精神。

2. 监理计划监理人员应制定详细的监理计划,包括监理的时间节点、监理内容和监理方法等。

监理计划应提前与施工方沟通,并得到施工方的配合和支持。

3. 施工方案审核监理人员应对施工方案进行审核,包括施工工艺、施工材料、施工方法等的合理性和可行性。

如发现问题,应及时提出改进建议,并与施工方协商解决。

4. 施工材料验收监理人员应对施工材料进行严格的验收,包括检查材料的质量、规格、数量等是否符合要求。

如发现问题,应及时通知施工方进行整改。

5. 施工现场巡视监理人员应定期巡视施工现场,检查施工质量和安全情况。

应关注施工过程中可能存在的问题,并及时提出整改要求。

6. 施工质量检查监理人员应对施工质量进行全面检查,包括外墙保温层的厚度、平整度、附着力等指标的检测。

如发现不合格情况,应要求施工方进行整改。

7. 工程竣工验收监理人员应参与工程竣工验收工作,确保外墙保温工程符合相关规范和标准要求。

如发现问题,应提出整改意见,并要求施工方在规定时间内完成。

8. 保修期跟踪监理人员应在保修期内定期跟踪外墙保温工程的使用情况,如发现质量问题,应及时通知施工方进行维修或更换。

外墙保温工程监理实施细则

外墙保温工程监理实施细则

一、工程概况二、监理实施的依据1、国家、省、市有关工程建设的政策、法律、法规及有关行业规定。

2、业主与监理方签订的《监理委托合同》。

3、建设单位与施工单位签订的本项目《工程施工合同》及其附件、相关补充文件。

4、经过批准的设计文件、图纸及其相关的规范、标准。

5、有关标准与验收规范:(1)《建筑工程施工质量验收统一标准》GB50300—2001;(2)《混凝土结构工程施工质量验收规范》GB50204—2002;(3)《外墙外保温工程技术规程》JGJ144-2004 ;(4)《建设工程监理规范》GB50319—2000;(5)《膨胀聚苯板薄抹灰外墙外保温系统行业标准》JG149-2003 ;(6)《夏热冬冷地区居住建筑节能设计标准》 JGJ134—2001;(7)《公共建筑节能设计标准》 GB50189—2005;(8)《胶粉聚苯颗粒外墙外保温系统》 JG158—2004;(9)《中华人民共和国工程建设标准强制性条文-房屋建筑部分》2002 年版;(10)建设部2003 年1 月1 日起施行的《房屋建筑工程施工旁站监理管理办法》;(11)有关标准与验收规范。

三、监理工作目标根据本工程的具体情况,按照现行监理规范的规定,以及工程建设的一般规律,编制本工程建筑节能施工监理工作实施细则,用以指导本监理合同段的监理工作。

协调业主、承包商及其它方之间的工作关系,确保本监理合同段的施工质量、进度、投资三大目标的实现以及搞好合同、信息管理使本工程建设成为优质、高效、低耗、文明、安全的合格工程。

建筑节能工程的监理目标是确保工程质量合格并达到建筑节能保温的效果,同时达到总体的安全目标,单幢的进度目标为交付施工面后 20 天有效日历天,总进度目标为交付施工面后40 天有效日历天。

四、质量控制工作内容1、审查该工程外墙外保温工程施工组织设计;2、检查验收基层墙体;3、检查材料的准备和配制;4、检查聚苯板的粘贴质量;5、检查现网格布铺设的施工质量;6、重点检查外墙外保温系统特殊部位的处理质量;7、进行外墙外保温工程质量的评定和验收。

建筑项目岩棉板外墙工程专项监理实施细则

建筑项目岩棉板外墙工程专项监理实施细则

建筑项目岩棉板外墙工程专项监理实施细则一、岩棉板外墙工程的监理目标和原则岩棉板外墙工程的监理目标是确保该工程的施工质量和进度达到设计和合同要求,保障工程的安全、可靠和稳定运行。

监理的原则是依法、公正、独立、客观、科学、高效,通过监督、检查、指导、协调等手段,全面掌握工程的施工情况,及时发现并解决问题,保障质量和进度。

二、岩棉板外墙工程的监理职责和权限1.监理人员负责对岩棉板外墙工程施工全过程进行监督、检查和质量评估,确保施工质量符合相关法律法规、技术标准和合同要求;2.监理人员有权随时进入工地,检查施工现场、施工材料、施工工艺和施工质量,并提出整改意见;3.监理人员有权随时检查施工方的管理组织、技术人员及施工人员的资质和培训情况,并要求施工方提供相关证明文件;4.监理人员有权对施工方提供的图纸和施工方案进行复核,并就施工方案的合理性提出建议;5.监理人员有权参与施工方的质量检验和验收活动,并对检验和验收结果提出意见;6.监理人员对施工方提供的工程进度计划进行审核,并定期检查施工进度,并要求施工方按计划推进施工;7.监理人员有权提出监理报告,并根据工程情况提出监理意见;8.监理人员有权参加工程竣工验收,并就竣工验收结果提出意见。

三、岩棉板外墙工程的监理过程和要点1.施工准备阶段的监理(1)检查施工方的资质和施工组织设计方案;(2)检查施工方的材料采购计划和材料进场情况;(3)检查施工方的施工机械和设备的规格和数量;(4)检查施工方的施工人员和施工技术人员的资质和培训情况。

2.施工阶段的监理(1)监督和检查施工方按照设计图纸和施工方案进行施工,并提出意见和建议;(2)监督和检查施工方的质量控制和安全措施的落实情况;(3)检查岩棉板的质量和尺寸是否符合要求,并参与岩棉板的安装过程;(4)检查岩棉板外墙保温层的施工质量,包括接缝处理、固定件的安装、表面平整度等;(5)检查岩棉板外墙的防火性能和隔热性能是否符合要求。

岩棉板外墙保温的监理实施细则

岩棉板外墙保温的监理实施细则

3、监理施工流程1.玻璃棉材料进场后必须有出厂合格证、检验报告单,进场后应按国家现行建筑材料有关标准进行抽检复试,复试合格进行安装施工。

玻璃棉板外形要平整,无明显膨胀和收缩变形,不得有油渍和杂质。

规格尺寸及其允许误差必须符合规范要求。

2.龙骨施工完毕后,在龙骨夹层中铺贴防火玻璃棉保温层,玻棉外保温墙体是由功能分明的墙体结构层、保温层、饰面层三部分组成,作好外保温墙体的主要技术关键是:保温层与结构层以连接方式。

3.保温层与结构层连接方式:保温层与结构层的连接方式采用8*120膨胀螺栓方案固定,每块玻棉板6个胀栓,玻棉板厚度80、抹灰层15、为保证胀栓锚入结构层大于25,在钻头上做好标记,保证玻棉板厚度不出现负差,施工方法方便,耐火、安全可靠,而且也有较好的耐久性。

4.玻璃棉板的安装1)玻璃棉板的排板要求:按标准整张幅面(规格:1200X600)进行自下而上沿水平方向横向按1/2板长交错铺贴。

从墙体拐角处开始垂直交错连接固定板材,保证拐角处顺直且垂直。

阴、阳角处玻璃棉板交错互锁。

门窗洞口四角处玻璃棉不得拼接,应采用整块玻璃棉板切割成形切口与板面垂直,墙面的边角处应用同样的保温板粘贴固定。

2)玻璃棉板使用前先设计好铺设方式。

计算尺寸剪裁下料,剪裁边缘直线误差应小于5mm,拼缝不大于2mmm,板与板之间的缝隙用专用胶带粘接。

3)玻璃棉板铺设自上而下相互联接,玻璃棉板应按顺序铺设,当遇到门窗洞口时,应符合相关图集要求。

4)板面锚固及表面处理锚固:在安装保温板锚固件的安装入结构墙深度不小于25mm。

选用Φ8X120mm的锚固螺进行锚固,采用电锤在外墙钻孔,孔径为10mm;孔深为120-130mm(含保温板厚度),将塑料膨胀螺栓安装并坚固,使玻璃棉板与外墙面紧密结合。

锚固点紧固后应低于玻璃棉板表面1-2mm。

锚固点的布置方式:在玻璃棉板四角及水平缝中间均设置锚固点。

锚栓件的安装纵向间距300mm,横向间距400mm,梅花形布置,基层墙体转角处加密至间距200mm,并满足设计及相关标准的要求。

完整版)外墙保温监理细则

完整版)外墙保温监理细则

完整版)外墙保温监理细则本文介绍了XXX苏州企业业务项目(二标段)工程的外墙保温工程。

文章首先介绍了工程的概况和特点,包括建设地点、建设规模、业主单位等。

接着,文章详细介绍了监理工作的流程和要点,包括监理依据、控制要点及目标值等。

在监理工作的方法及措施部分,文章列举了具体的注意事项,如安全文明施工等。

XXX苏州企业业务项目(二标段)工程的外墙保温工程是一项专业工程,具有很多特点。

该工程位于苏州工业园区内,四面环水,自然环境条件好,地块用地呈不规则形,用地面积.09平方米,整个项目建筑面积约76万平米,通过人工堆土的方式形成一巨大台基。

该工程共14栋建筑,错落布置分为4个区,主要功能为研发办公。

园区内计划供人科研、办公之用,XXX实验机房为数据交换干式实验室。

监理工作的流程包括监理依据、监理工作的控制要点及目标值等。

监理工作要点包括工程质量、工程进度、安全文明施工等方面,目标值包括进度目标值、质量目标值、安全目标值等。

监理工作的方法及措施包括监理工程师的巡视、抽查、检查等方式,以及加强安全文明施工、完善质量管理等措施。

最后,文章提醒施工单位要注意安全文明施工,确保工程质量和进度目标值的达成。

同时,监理工程师要加强巡视抽查,完善质量管理,确保工程的顺利进行。

建筑名称:研发中心建筑高度:C136.50米建筑分类:二类高层二级框架耐火等级:一级结构类别:框架建筑层数:6层建筑面积:.34平方米建筑名称:配套建筑建筑高度:74.50米建筑分类:多层二级框架耐火等级:一级结构类别:框架建筑层数:4层建筑面积:2718.79平方米建筑名称:研发食堂建筑高度:40.60米建筑分类:框架耐火等级:二级结构类别:框架建筑层数:5层建筑面积:.50平方米建筑名称:会议中心建筑高度:40.61米建筑分类:框架耐火等级:二级结构类别:框架建筑层数:6层建筑面积:.70平方米建筑名称:造型塔楼建筑高度:47.70米建筑分类:框剪结构耐火等级:二级结构类别:框剪建筑层数:2层建筑面积:129.80平方米建筑名称:地下室建筑高度:20.54米建筑分类:框架耐火等级:二级结构类别:框架建筑层数:1层建筑面积:.25平方米建筑名称:停车厨房建筑高度:10.82米建筑分类:框架耐火等级:一级结构类别:框架建筑层数:1层建筑面积:384.06平方米建筑名称:机房建筑高度:无建筑分类:门卫耐火等级:一级结构类别:门卫建筑层数:无建筑面积:127.97平方米本工程特点:幕墙部位使用岩棉,真石漆部位使用复合发泡保温板,3mm热镀锌等边角钢托架。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

忠县职业教育中心学生宿舍楼二期工程
外墙岩棉板保温监理实施细则
一、工程概况:
1、工程名称:忠县职业教育中心学生宿舍楼二期工程
2、工程项目建设地点:忠县职业教育中心
3、工程规模:建筑层高6层、建筑高度19.95米。

4、结构型式:框架结构
5、建设单位:忠县职业教育中心
6、地勘单位:中国华西工程设计建设有限公司
7、设计单位:重庆市金创建筑勘察设计有限公司
8、监理单位:重庆方正建设工程技术咨询有限公司
9、施工单位:重庆隆盛建设工程有限公司
10、忠县职业教育中心学生宿舍楼二期工程。

于2015年11月16日开始施工。

计划2016年8月30日交房投入使用,本工程实施时间较短,在施工过程中,极易造成施工单位为了盲目抢工期而忽视质量、安全管理,所以,在实施过程中,监理单位应着重协调好质量、进度、安全的相互统一。

二、编制依据.
1、本工程的施工合同、监理合同、监理规划;
2、本工程设计图纸及有关设计文件;
3、《建筑工程监理规范》(GB50319-2013)
4、《外墙外保温工程质量验收规范》GB50210-2001
5、《外墙外保温工程技术规程》JGJ -2004
6、《民用建筑节能工程施工质量验收规程》DGJ32/J19-2006
7、《建筑装饰工程施工质量验收规范》(GB50201-2013)
8、国家、省、市建设部门发布的有关文件。

三、监理组织形式:
忠县职业教育中心学生宿舍楼二期工程组织机构图
主要监理人员的配置
主要监理人员情况
四、监理工作的流程
五、外墙做法:
(1)装饰面层。

(2)10厚抗裂砂浆复合热镀锌电焊网(塑料锚栓双向中距500固锚)
(3)20厚粘结型胶水泥砂浆找平层。

(4)35厚岩棉板,胶粘剂粘贴。

(5)20厚1:3水泥砂浆找平。

(6)200厚加气砼砌块墙或砼柱。

六、监理工作的控制要点及目标值
(一)、施工方案的审批:
1、施工方案的编制和审批:
施工前施工单位应根据设计特点及外墙外保温质量规程、施工验收规范等要求,认真编制切实可行的外墙外保温施工组织设计/施工方案并填写施工组织设计(方案)报审表报送监理审查批准,由总监理工程师审定批准后方可进行施工。

在施工过程中监理应督促施工方严格按照批准的施工方案及外墙外保温有关技术规程、质量验收规范等要求组织和进行施工,同时督促施工方完善外墙外保温工程施工的技术、安全交底工作,以确保按操作规程顺利施工。

施工单位应对施工全过程实行质量控制。

2、建筑施工企业在外墙外保温工程施工时,应建立健全现场质量管理体系和安全施工保证体系。

(二)、认真落实施工阶段的监理工作技术交底:外墙外保温施工前,监理应就外墙外保温工程施工的有关监理工作要求等进行交底。

(三)、设计变更的控制及处理:外墙外保温工程的质量的好坏直接影响到工程的保温效果质量及使用功能。

外墙外保温工程在施工过程中严格按业主指令、项目管理通知单、设计变更执行;当施工单位根据施工需要须作变更处理时,应书面申报监理和业主并由原主体设计部门认可、出具变更文件签证后方可变更施工,否则不得变更。

在施工过程中监理人员严格按图纸监理,尽量减少变更(尤其施工单位的原因引起的)和修改。

(四)、材料质量检查和验收控制:
1、施工单位在外墙外保温工程所用材料和半成品、成品进场后应及时整理相关资料填写审报单审报监理方组织进行验收,验收主要是检查外墙外保温工程所用材料和半成品、成品(岩棉板、固定件、网格布、镀锌电焊网、聚合物砂浆等)是否有产品合格证、出厂检测报告、质量保证书和有效期内的型式检验报告等及各项性能检验报告等是否齐全有效,并对各原
材外观进行目测检查,对于破损、变形的岩棉板及规格、尺寸、厚度达不到要求的岩棉板应清出不得使用。

)。

2、外墙外保温工程所用材料和半成品、成品等材料的品种、规格和性能是否符合设计要求和国家现行有关标准的规定。

当设计无要求时应符合国家或省现行标准的规定,严禁使用国家或省明令淘汰的技术和产品。

3、对须复试检测的材料进行现场见证取样及监送检测:对外墙外保温工程的胶粘剂、岩棉板、界面砂浆、抗裂砂浆、增强网等须复试检测的材料,监理应督促施工单位严格按照要求进行见证取样和复试检测,同一厂家生产的同一品种、同一类型的进场材料应至少抽取一组样品进行复验,当合同另有约定时是否按合同执行。

4、检查承担外墙外保温材料检测的单位是否具备相应的资质,并是否建立质量管理体系。

5、检查现场配制的材料如砂浆、胶粘剂等是否按设计要求或产品说明书配制。

(五)、外墙外保温施工要求及条件控制:
1、外墙外保温工程施工前应有主要材料的样板或做样板间,并应经甲方、监理等有关各方确认。

2、外墙外保温工程应在基体或基层的质量验收合格后施工(要进行报验)。

外墙外保温工程施工前施工单位应审报监理组织业主、总包、外保温施工单位等单位联合验收整体墙面垂直度、平整度,飘窗、阳台拦板、挑檐等突出墙面部位尺寸合格,办理交接手续后即可进行施工。

施工现场环境温度及抹面层表面温度在施工中及24h内均不低于5℃,风力不大于5级。

3、管道、设备等的安装及调试和过外墙管道、洞口等应在外墙外保温工程施工前完成,当必须同步进行时应在饰面层施工前完成。

(六)、外墙保温施工及监理控制流程:
外墙保温施工及流程:基面检查(处理)→刷界面砂浆一道→粘贴岩棉板→胶粉聚苯颗粒找平层→复合热镀锌电焊网锚固→抹抗裂砂浆→饰面层施工→修缮、清理、验收。

凡上述各工序或隐蔽工程均要求施工单位在审报我监理前施工单位应先自检、自查,合格后方可书面审报和通知监理进行验收;对各工序或隐蔽工程施工单位均应在监理部对上道工序验收合格并签认的情况下方可进行下道工序的施工或隐蔽施工。

(七)控制要点
1、外墙外保温工程应做好密封和防水,确保水不会渗入保温层及基层。

水平或倾斜的出挑部位(包括窗台、女儿墙、阳台、雨蓬等)以及延伸至地面以下的部位应做防水处理。

在外墙外保温系统上安装的设备或管道应固定于基层上,并应做密封和防水。

2、外保温工程应做好系统在檐口、勒脚处的包边处理。

装饰缝、门窗四角和阴阳角等处应设置局部增强网。

3、岩棉板其长度不宜大于1200mm,宽度不宜大于600mm。

4、系统底部第一排岩棉板的下侧板端与散水的间距应不小于200mm,且不宜大于600mm,并采用EPS、XPS或硬泡聚氨酯等进行保温处理,勒脚部位应安装角钢托架。

5、后热镀锌电焊网搭接宽度应不小于100mm(或两个完整的网格),搭接处应绑扎牢固。

墙体底部、门窗口侧壁、墙体转角处的岩棉板应用异形后热镀锌电焊网片固定。

6、固定岩棉板及后热镀锌电焊网的锚栓每平方米不应少于6个。

7、岩棉板两表面及板侧面均应喷涂防水型界面剂。

8、找平浆料厚度不应小于20mm。

9、基层墙体处理应符合下列要求:
1)基层表面应清洁,无油污、蜡、脱模剂、涂料、风化物、污垢、霜、泥土等其他妨碍粘结的材料。

2)基层应坚实平整,表面平整度不大于5mm。

局部凸起、空鼓、疏松和有妨碍粘结的污染物应剔除,并用聚合物砂浆找平,聚合物砂浆的配合比为:普通硅酸盐水泥:中细砂:胶:水=1:3:0.3:适量(重量比)。

3)当基层为加气混凝土砌块墙体时,应首先在墙体表面喷涂界面剂;然后用1:1:6水泥混合砂浆找平,表面扫毛,厚度为8~10mm;再用1:3水泥砂浆抹平压光,厚度为8~10mm。

加气混凝土砌块墙体与混凝土梁、柱、剪力墙等结合处,宜采用聚合物砂浆抹平,且应加设后热镀锌钢丝网或耐碱玻璃纤维网格布予以增强,网材搭接处应平整、连续,搭接长度不应小于
100mm。

找平层施工时应做到:增强网应置于找平层内,不得外露,且不得紧靠基层墙体;挂网应平整、绷紧,不得有空鼓、皱褶、翘曲,钢丝网可由锚栓或预埋钢筋固定,固定点布置应合理,间距不应太大;聚合物砂浆与其他找平砂浆结合面应抹成斜面。

4)当基层为其他材料砌筑墙体时,应用1:3水泥砂浆或聚合物水泥砂浆
整体找平。

5)当基层为钢筋混凝土墙体时,如果墙体表面平整度不大于5mm,可不必进行整体找平;否则,应用1:3水泥砂浆或聚合物砂浆整体找平。

10、胶粘剂、抹面胶浆的配制
1)应严格按供应商提供的配比和制作工艺在现场进行。

2)双组份:配制胶粘剂或抹面胶浆用的树脂乳液开封后,应在掺加粉料前,用专用电动搅拌器将其充分搅拌至均匀,然后加入一定比例的粉料继续搅拌至充分均匀,达到工程所需的粘稠度。

3)单组份:胶粘剂或抹面胶浆干粉料直接加入适量水中,用专用电动搅拌器搅拌均匀,达到工程所需的粘稠度。

4)每次配制不得过多,视不同环境温度条件控制在2h内或按产品说明书中规定的时间内用完。

11、粘贴岩棉板
1)粘贴岩棉板前,应根据建筑立面设计和外保温技术要求,在墙面弹出外门、窗口水平、垂直控制线以及伸缩缝线、装饰条线、装饰缝线等。

应在建筑外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度;并首先进行系统的起端和终端的翻包或包边处理。

2)在经平整处理的外墙面上沿距散水标高20mm的位置用墨线弹出水平线,当需设置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线。

系统底部第一排岩棉板的下侧板端与散水的间距不小于200mm,并采用EPS、XPS或硬泡聚氨酯等进行保温处理,勒脚部位应安装角钢托架。

相关文档
最新文档
