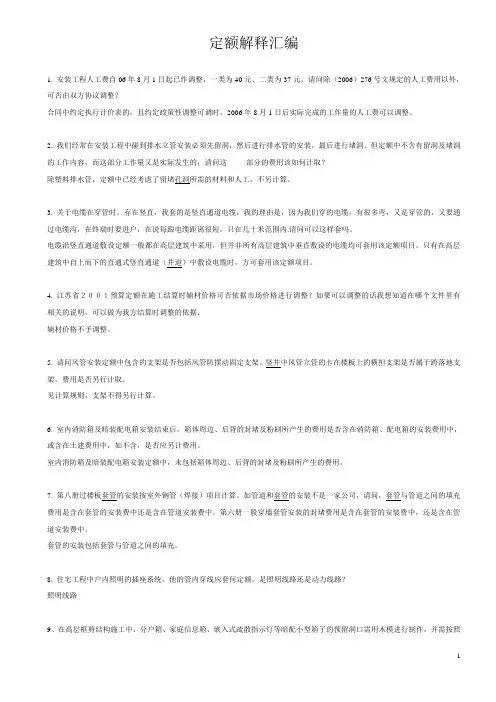

定额解释汇编1. 安装工程人工费自06年8月1日起已作调整,一类为40元、二类为37元。

请问除(2006)276号文规定的人工费用以外,可否由双方协议调整?合同中约定执行计价表的,且约定政策性调整可调时,2006年8月1日后实际完成的工作量的人工费可以调整。

2. 我们经常在安装工程中碰到排水立管安装必须先留洞,然后进行排水管的安装,最后进行堵洞。

但定额中不含有留洞及堵洞的工作内容,而这部分工作量又是实际发生的,请问这部分的费用该如何计取?除塑料排水管,定额中已经考虑了留堵孔洞所需的材料和人工,不另计算。

3. 关于电缆在穿管时,存在竖直,我套的是竖直通道电缆,我的理由是,因为我们穿的电缆,有很多弯,又是穿管的,又要通过电缆沟,在终端时要进户,在说每跟电缆距离很短,只在几十米范围内.请问可以这样套吗。

电缆沿竖直通道敷设定额一般都在高层建筑中采用,但并非所有高层建筑中垂直敷设的电缆均可套用该定额项目。

只有在高层建筑中自上而下的直通式竖直通道(井道)中敷设电缆时,方可套用该定额项目。

4. 江苏省2001预算定额在施工结算时辅材价格可否依据市场价格进行调整?如果可以调整的话我想知道在哪个文件里有相关的说明,可以做为我方结算时调整的依据.辅材价格不予调整。

5. 请问风管安装定额中包含的支架是否包括风管防摆动固定支架。

竖井中风管立管的卡在楼板上的横担支架是否属于跨落地支架,费用是否另行计取。

见计算规则,支架不得另行计算。

6. 室内消防箱及暗装配电箱安装结束后,箱体周边、后背的封堵及粉刷所产生的费用是否含在消防箱、配电箱的安装费用中,或含在土建费用中,如不含,是否应另计费用。

室内消防箱及暗装配电箱安装定额中,未包括箱体周边、后背的封堵及粉刷所产生的费用。

7. 第八册过楼板套管的安装按室外钢管(焊接)项目计算。

如管道和套管的安装不是一家公司,请问,套管与管道之间的填充费用是含在套管的安装费中还是含在管道安装费中。

南京市建设工程计价定额解释汇编

南京市建设工程计价定额解释汇编

南京市建设工程计价定额解释汇编南京,这座历史悠久又充满现代活力的城市,一直在不断地建设和发展。

而建设工程,那可是个大工程!这当中的计价定额解释汇编,就像是一把神奇的钥匙,能打开很多让人困惑的锁。

你知道吗?计价定额就像是一个精细的菜谱,告诉建筑师傅们每一道“建筑大餐”需要多少材料、多少人工,要花多少钱。

而这个解释汇编呢,就是对这菜谱的详细说明。

比如说,在计算建筑材料的费用时,可不能马虎。

就像你做饭要算清楚买米买菜花了多少钱一样,建筑材料的价格波动就像市场上的菜价,时高时低。

这时候,解释汇编就告诉你怎么根据不同的时间、不同的市场情况来准确计算材料的费用。

这难道不重要吗?再说说人工费用。

建筑工人师傅们辛辛苦苦干活,得给人家合理的工钱啊。

但工钱怎么算?是按天算还是按工作量算?这解释汇编里就有清晰的规定。

就好比你请个钟点工打扫卫生,总得清楚知道是按小时付费还是按打扫的房间数量付费吧?还有啊,工程中的各种设备、机械的使用费用也得算清楚。

这就好比你开车出门,油费、过路费都得心里有数。

解释汇编会告诉你这些设备机械的租赁或者购买、使用的费用该怎么计算,是不是很贴心?有时候,一个工程可能会遇到一些特殊情况,比如天气不好耽误了工期,或者施工过程中发现了一些意想不到的问题需要额外处理。

这时候计价定额解释汇编就像一位经验丰富的军师,告诉你该怎么应对,怎么合理地调整费用和工期。

你想想,如果没有这个解释汇编,那在建设工程中不是会乱套吗?大家都按照自己的想法来计算费用和工期,那还得了?所以啊,南京市的建设工程计价定额解释汇编,那可是建筑行业的宝贝,是保障工程顺利进行,各方利益都能得到合理保障的重要依据。

它让整个建设工程变得清晰、有序、公平,为南京的美丽建设立下了汗马功劳!。

全统定额解释汇编.

全统定额解释汇编.

[造价工程师]全统定额解释汇编第1册机械设备安装工程问题:本定额与原定额的不同回答:1、本定额取消原定额的第七章“空气压缩设备安装”、第八章“乙炔发生设备安装”、第九章“蓄势站设备安装”、第十章“制氧设备安装”和第十一章“制冷设备安装”,将容器、构件等方面的内容全部编入第十一册“工艺金属结构”和第十五册“化学工业设备”两册内。

将原定额其他各册中的压缩机、风关、泵全部纳入本定额第八章“风机安装及拆装检查”、第九章“泵安装及拆装检查”、第十章“压缩机安装”。

2、将原定额的第十二章“20吨以内锅炉设备安装”纳入第十四册“热力设备”。

3、原定额第六章“煤气发生设备安装”仍保留在本定额内,编排为第十二章。

4、原定额第十一章“制冷设备安装”中的“膨胀机安装”编排在本定额第十三章“其他机械安装和设备灌浆”内。

5、原定额第十章“制氧设备安装”中的“膨胀机安装”编排在本定额第十三章“其他机械安装和设备灌浆”内。

6、原定额第四章“通用机械及试验机械安装”,分别编入本定额第八章“风机安装及拆装检查”、第九章“泵安装及拆装检查”;将“试验机械安装”编入本定额第一章“其他机床安装”;将“柴油机及柴油发电机组安装”编排在本定额第十三章“其他机械安装和设备灌浆”。

7、取消原定额第五章“起重输送设备安装”,分别编入本定额的第四章“起重设备安装”、第五章“起重机轨道安装”、第六章“输送设备安装”和第七章“电梯安装”等四章中。

8、本定额的补充规定:(1)制订不能利用厂房内桥式起重机时的降效系数(详见本定额说明)。

(2)制订本定额一般起重机具的摊销费(详见本定额说明)。

(3)制订超高系数及降效系数(详见本定额说明)。

(4)编制“风机”和“泵”的拆装检查定额(详见本定额说明)。

问题:本定额的使用范围回答:本定额除适用于一般工业与民用常用机械设备安装工程外,其中的风机、泵、压缩机的安装所增加的拆装检查定额,也适用于化学工业的转动设备安装,但不适用于电站和热力工程的专用安装。

全国统一安装工程预算定额解释总汇编

全国统一安装工程预算定额解释总汇编

全国统一安装工程预算定额解释汇编第七册消防设备安装工程1. 本定额与其他有关定额的分界是如何划分的?答: 1)电缆敷设、桥架安装、装配管线、接线盒、动力应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装:设备支架、底座、基础的制作安装及铁构件的制作等均执行第二册《电气设备安装工程》相应定额。

2)消火栓系统的管道、阀门安装;管道支架及钢套管的制作安装等;室外给水管道安装;水箱制安等均执行第八册《给排水、采暖、燃气工程》相应定额。

2)其他各种阀门、法兰安装;各种套管的制作安装;管道系统强度实验、严密性试验和冲洗等执行第六册《工业管道工程》相应定额。

3)各种消防泵、稳压泵等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应定额。

4)各种仪表等的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。

5)泡沫液储罐、设备支架制安等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。

6)设备及管道除锈、刷油及绝热工程执行第十一册《刷油,防腐蚀、绝热工程》相应定额。

7)因本册定额只包括消防的专用设备、管道及各种组件等的安装,不足部分在使用其他有关册定额项目时,各种系数(如超高费、高层建筑增加费、脚手架搭拆费等)及工程量计算规则等均执行各册定额的相应规定。

8)各册定额之间的界限划分将下表:各册定额之间的界线划分表续表续表2.定额中超高费用是如何考虑的?超过部分如何计算?答:垂直运输操作高度是按超过5m编制的,若操作高度超过5m时,其超过部分按定额规定高度系数计取。

3.消防系统调试的含义是什么?答: 1)消防系统调试是指一个单位工程的消防全系统安装完毕且连同,为检验其达到验收规范标准所进行的全系统的检测、调整和试验。

2)消防系统调试定额时按火灾自动报警装置调试和灭火系统控制装置调试两大部分编制的。

这主要是由于一个单位工程的消防要求不同,其配制的消防系统也不同,系统调试的内容也就有所不同。

定额解释汇编

定额解释汇编

定额解释汇编1. 2000/2-P14铜定字(2000)06号《关于对流动施工津贴收取问题的批复》2.2000/2-P25-27一、如何计算100m2地面的缸砖用量和灰缝砂浆净用量?二、定额中的大理石饰面是按天然大理石还是按人造大理石计算的?三、花岗石有光面和麻面,如果处理?四、水泥砂浆和水泥石子浆的配合比与定额不同时,如何换算?五、门窗套窗台线及腰线的抹灰各指何部位?如何计算工程量?怎样套用定额?六、墙柱面定额中抹灰砂浆的用量如何计算?七、对于非平面墙面的抹灰套用何定额?八、建筑物檐高超过20米或层数超过6层以上,实际采用卷扬机施工的,套用什么定额?九、钢筋砼构造柱高度应算至钢筋砼地圈梁上表面还是下表面?是下表面。

3.2000/3-P24一、定额子目中乳胶漆(二遍)的工作内容是否包括刮腻子两遍?答:99年装饰综合估价表第7-68页乳胶漆工作内容有误,其找补腻子应为满刮腻子。

4. 2000/4-P25一、建筑面积按建筑物外墙勒脚以上外围水平投影面积计算,是指结构尺寸还是装饰尺寸?答:是指建筑物外围结构尺寸。

二、砼基础与砼垫层如何划分?答:在地基上砼厚度≤20cm时,执行垫层定额;砼厚度≥20cm 时,执行基础定额。

三、钢筋对焊的损耗定额中已考虑,不另计算。

四、预制板缝内加筋,设计要求加筋者,工程量是否另行计算?答:预制板缝内加筋工程量按图纸规定计算,套现浇钢筋相应子目。

5. 2000/5-P23-24 定额答疑6. 2000/6-P6 铜定[2000]030号《关于对建筑面积、高度及层数计算有关问题的通知》一、突出屋面的顶层或阁楼,在同时满足建筑面积大于标准层面积的50%,且层高超过2.2m两项基本条件,应计算建筑面积、层高及层数。

二、九八定额的相关规则中,“平均层高超过2.2m”的文字内容应改正为“层高超过2.2m”。

三、本通知中所述的“层高超过2.2m”是指各方向围护结构均须达到的最低高度以上。

全国统一市政工程预算定额解释汇编

全国统一市政工程预算定额解释汇编

全国统一市政工程预算定额解释汇编作为市政工程预算定额的一种形式,全国统一市政工程预算定额解释汇编是市政工程建设领域中非常重要的文件之一。

它通过详细的解释和说明,帮助相关人员更好地理解和应用市政工程预算定额,确保工程建设的规范性和准确性。

本文将对全国统一市政工程预算定额解释汇编进行全面评估,以深度和广度兼具的方式来探讨这一主题。

1. 了解全国统一市政工程预算定额解释汇编的背景全国统一市政工程预算定额解释汇编是在我国市政工程建设中应用的重要文件,它的出现是为了统一市政工程预算定额的解释和适用标准,保证市政工程建设工作的规范性和一致性。

这意味着解释汇编的出现,是为了更好地规范市政工程建设活动,促进工程建设的高质量和可持续发展。

2. 详细解释全国统一市政工程预算定额的内容全国统一市政工程预算定额解释汇编中包含了丰富的内容,包括对各种市政工程预算定额的具体解释和说明,还有相关的技术要求和标准。

这些内容可以帮助市政工程建设人员更好地理解预算定额的编制原则、方法和标准,以及在实际工程项目中的应用要求。

通过详细的解释,可以使相关人员对市政工程预算定额有更深入的认识,从而提高工程建设的质量和效率。

3. 分析全国统一市政工程预算定额解释汇编的作用和意义全国统一市政工程预算定额解释汇编在市政工程建设中的作用和意义不可忽视。

它可以作为市政工程建设的参考依据,帮助相关人员正确理解和应用预算定额,避免在工程建设中出现偏差或错误。

通过解释汇编,可以促进市政工程建设领域的规范化和标准化,推动行业的健康发展。

全国统一市政工程预算定额解释汇编的出台,有利于增强市政工程建设人员的专业素养和能力,提高他们在实际工作中的技术水平和管理水平。

4. 个人观点和理解我认为全国统一市政工程预算定额解释汇编对于市政工程建设具有重要的指导作用。

它不仅规范了市政工程预算定额的编制和应用,还提升了整个市政工程建设行业的水平和质量。

在实际工作中,我们应该充分利用解释汇编的指导,严格按照相关要求进行工作,确保市政工程建设达到规范化、标准化和优质化的要求。

全国统一安装定额解释汇编.pdf

全国统一安装定额解释汇编.pdf
7.水平运输距离定额是如何考虑的? 答:(1)材料、成品、半成品的水平运输距离指自施工单位 现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为 300m。 (2)设备水平运输距离指自指定堆放地点运至安装地点的距 离,定额综合取定为 100m。 8.如何理解垂直运输基准面? 答:室内以室内地平面为基准面,室外以安装现场地平面为
答:集中空调制冷机房,可以按制冷站(库)收取系统调整 费。 ‘
27.第一册、第三册、第九册中的风机安装界限如何划分? 答:第一册中的风机安装是各类工业、化工、石油化工等新 建、扩建及技术改造项目的风机安装;第三册中的风机安装是锅 炉设备安装的附属机械,锅炉送风机、引风机及排粉风机; 第九册中的风机安装是为生产、生活服务的通风空调风机设备安 装。 28.工程量计算规则中各种设备的“净重量”的含义? 答:设备重量均以设备的铭牌重量为准。如无铭牌重量的, 则以产品目录、样本、说明书所注的设备净重量为准。不包括设 备的内衬的重量及设备安装后安装的内件的重量。
和乘以定额册说明规定的系数。
3.起重机轨顶标高 10.5m,能不能计算超高费?
答:可以计算超高费。
4.设备安装超高计算表中,其设备底座的安装标高起算点从
何算起?“安装标高超过 lOOm,每增加 20m,调整系数增加 10
个百分点”怎样理解?
答:设备底座的安装标高起
算点按地平面±0 处,而不是按楼地面计。安装标高超过 100m
学海无涯
厂内搬运:是指工厂(或电站)围墙范围内材料或工机具的搬 运工作;其费用已包括在定额内。
场内搬运:是指距离所安装设备的基础 100m、范围内的搬 运工作;其费用已包括在定额内。
13.起重机具摊销费按 12.OO 影吨计取,各地区是否可 以换算?

全国统一安装工程预算定额解释汇编(续).

全国统一安装工程预算定额解释汇编(续).

第一册机械设备安装工程预算定额的解释 1、旧设备的拆除费用是按人工费50%计算,还是按基价50%计算?答:本册定额说明第一页,二页第三条规定的,是按相应安装定额基价的50%计算。

2、新设备安装完毕后未正式使用,因生产工艺变更,需要拆迁至其它地方,基拆除费用是否按旧设备拆除费用计算?“拆旧装新”是否也是用本规定?答:已安装好的设备,无论是否正式使用过,如需拆除,均视为旧设备拆除。

只有未经安装的新设备,才算新设备.“拆旧装新”中的旧设备拆除费,也按本规定执行。

3、设备的“超高”是否按超出部分为基数计算?某一工程的设备安装,一部分操作高度超过五米,另一部分不超过五米,应如何计算? 答:本册定额所指的“超高”,是指所安装的设备,其底座的安装标高(不是操作高度)超过地平面正或负十米时,即视为“超高”。

凡属“超高”安装设备,其超高增加费按工程所套用的相应定额(不是超出部分)的人工和机械费之和乘以本册定额表中的系数调整。

4、施工现场与安装现场有何区别?其范围各有多大?答:施工现场通常称为“工地",一般是指工厂(电部)围墙内的范围。

而安装现场则是指距离所安装设备基础70米以内的范围。

5、出库搬运、厂内搬运、场内搬运三者有何区别?答:出库搬运分两种:A设备出库搬运.是指将要安装的设备,从设备仓库运到安装现场指定堆放地点的搬运工作。

本册定额未包括设备出库搬运工作,需按当地有关规定或有关定额另行计算。

B材料或工具出库搬运.是指将材料或工具,从施工单位工地仓库运到安装地点的搬运工作.其费用已包括在安装定额内。

厂内搬运。

是工厂围墙范围内的搬运工作。

材料或工具的搬运工作,即属厂内搬运工作。

场内搬运。

是指距离所安装设备的基础七十米范围内的搬运工作。

其费用已包括在定额内。

6、起重机安装定额中,起重机的试运转是否包括负荷?答:已包括了起重机的‘静负荷“、“动负荷”有“超负荷”试运转。

详见有关“规范"及本册定额第四章说明第二三条。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新疆定额解释造价疑难问答(一、二)汇编
以下内容部分是自治区造价管理总站的咨询答复;部分是市造价站协调处理纠纷或咨询的意见,供专业人员在工作中参考。

造价疑难问题(一)
1、根据乌建发[2012]24号文,执行市政、仿古建筑及园林、房屋修缮定额(不含安装定额)的工程在新建造[2008]3号文件的基础上人工单价调增27.00元/定额工日,而[2008]3号文件市政、仿古建筑及园林调增31.49%,则:调整后市政、仿古建筑及园林人工是否为22.12*1.3149+27=56.09元/工日,若与业主协商的价格高于文件规定,怎么补差?
答:按合同约定执行。

2、套用全统仿古建筑及园林定额新疆估价表(98)中没有对应定额子目时,能否借用全国统一市政工程预算定额新疆估价表(2001)或新疆建筑工程消耗量定额乌鲁木齐地区单位估价表(2010)?但取费依据不同,在同一份预算书里可以吗?即在同一份预算书里,既有98仿古定额,有市政,也有建筑定额,但费用表仍旧套用98仿古,可行吗?
答:全国统一仿古建筑及园林工程预算定额缺项子目可以参照相关定额消耗量,参照全国统一仿古建筑及园林工程预算定额
乌鲁木齐地区单位估价表(1998)中的价格组成基价,才可与(1998)全国统一仿古建筑及园林工程费用定额配套使用。

3、套用全统仿古建筑及园林定额新疆估价表(98)时,砼子目综合考虑了模板、钢筋,若施工现场发生的钢筋及模板工程量大于定额含量时,能否调整?
答:套用全国统一仿古建筑及园林工程预算定额(1997)时,混凝土子目综合考虑了模板、钢筋,若施工现场发生的钢筋及模板工程量大于定额含量时,钢筋可按照设计调整,模板按照双方确认的施工组织方案进行调整.
4、针对施工现场的特殊性,发生的人工二次搬运(有现场监理确认),如何在预算中体现?
答:合同约定执行费用定额有关规定。

5、套用全统仿古建筑及园林定额新疆估价表(98)时,人材机汇总表中的机械综合工日是否调整?
答:执行[2008]3号文件时,机械综合工日已在测算调整系数中综合考虑,故计算时只调整土建综合工日.执行乌鲁木齐市市场人工单价调整文件时,由于测算方法不同,土建综合工日、机械综合工日均应调整.
6、室外总体管线敷设、给排水、一体式玻璃钢化粪池、成套塑料查井,能否套用新疆安装工程预算定额乌鲁木齐地区单位估价(2010)?发生的园林给排水(水系)、管道敷设能否套用新疆安装工程预算定额乌鲁木齐地区单位估价(2010)?
答:小区内的室外总体管线敷设、给排水、一体式玻璃钢化粪池、成套塑料检查井,可以参照执行全国统一安装工程预算定额2010年乌鲁木齐地区单位估价表.发生的园林给、排水管道敷设也可以参照执行全国统一安装工程预算定额2010年乌鲁木齐地区单位估价.
7、定额中剪力墙垂直运输仅有采用滑模施工工艺的,我市施工现场大部分采用的是复合木模板和组合钢模板,针对此类问题如何处理?
答:定额中剪力墙垂直运输采用滑模施工,滑模施工工艺在剪力墙结构中使用是较科学合理的施工工艺;如剪力墙结构施工中不是采用滑模施工,可参照滑模施工核定计算;框架剪力墙结构的工程,参照现浇框架结构相关定额子目核定计算.
8、利用坡地建设的工程项目,不同方位的檐高不同,在确定工程类别时应如何考虑?
答:利用坡地建设的工程项目,不同方位的檐高不同,在确定檐高时可按建筑物不同檐高加权平均计算确定檐高。

9、地下建筑物的檐高如何计算?垂直运输费如何考虑?
答:地下建筑物的垂直运输费,无论上部有无建筑物,均应按《中华人民共和国国家标准建筑工程建筑面积计算规范》(GB/T50353-2005)计算建筑面积,套用相应定额子目。

10、使用10定额,施工现场搭设的围墙等临时设施、文明施工增加项目如何确定工程量?
答:按批准的施工组织设计,按实际发生计算.
11、设备管道夹层是否计算建筑面积?
答:95版《全国统一建筑工程预算工程量计算规则》中层高超过2.2米计算建筑面积,95全统基础定额与95版《全国统一建筑工程预算工程量计算规则》配套使用.
2005版《建筑工程建筑面积计算规范》中设备管道夹层不计算面积,2010版计价依据与2005《建筑工程建筑面积计算规范》配套使用.
12、在使用广联达软件计价过程中,如何使人工费的市场价调整不进入到取费中?
答:操作步骤是:(1)、预算书设置中“按市场价组价”不勾选;(2)、在费用汇总界面税金处人材机中双击将“人材机价差”选中.
13、天棚和AC板刮腻子,甲方要求不抹灰直接刮腻子,这样的操作方式与定额相应子目的工作内容不一致,腻子量大大增加,如何调整用量?
答:定额中的工序是先抹灰,再刮腻子。

若实际操作与定额工序不一致,甲乙双方协商解决.
14、多层建筑运料施工方选择自升式塔吊,但甲方要求用普通式塔吊.定额中没有限定这两种的使用范围,该如何确定?
答:按批准的施工组织设计确定.
15、电缆铺设,如定额子目:2-618:铜芯电力电缆铺设截面35
㎜?以下.此处的面积是总面积还是单根电缆的面积?
答:是电缆的单芯截面。

16、电梯井的脚手架怎么套取定额子目?
答:应按高度套取相应的电梯井字架子目,单位:座。

不再套取其他的脚手架。

17、筏板基础里使用的马凳筋,是否应予计量?
答:应予计量,并入钢筋工程量中。

18、挖深基坑做的临边防护,是否属于文明施工增加费的内容?
答:不属于文明施工增加费的内容,应按脚手架工程的相应子目计取。

19、多层建筑外所搭设的上人用的斜道,是否属于安全文明施工费的内容?答:不属于安全文明施工费的内容,应给予计量。

20、检查井应按什么工程取费?
答:按专业类型不同计取相应的费用。

21、模板、脚手架是否需要找材差?
答:这两种属于周转材料,不找材差。

22、住宅的外防护和双排外脚手架是否只能选一个套定额,双排脚手架和密目网防护是否也只能选取其中一个?
答:若已套取了双排外脚手架子目,则不用再计算外防护。

但应套取密目网子目。

23、人工费调整采用的文件及适用范围?
答:区造价总站新建造【2008】3号文、新建造【2011】1号文及市建委发布的定额内市场人工单价信息适用于定额计价工程,其中总站的两个文件为政策性调整,必须执行;合同约定执行价格信息的,市建委发布的文件应予执行。

《新疆维吾尔自治区建筑安装工程费用定额》(2010版)、新建总造字【2011】08号及新建总造字【2012】26号中人工费单价上限为编制投资估算、设计概算、招标标底、招标控制价依据。

各文件均有其适用范围及时限。

清单计价工程人工费为企业自主报价,是否调整及调整方法按合同约定执行。

造价疑难问题(二)
1、-1层外墙挡土墙,按设计规范设置的止水对拉螺栓(一次性消耗)是否应计取,如何计取?
答:应计取,按重量计入。

2、高层剪力墙结构的框架梁是否应计取脚手架?
答:梁和板同时浇筑套取了有梁板子目后,梁不再计取脚手架.
3、模板子目中的模板板方材、支撑方木、零星卡具等辅材是否需要材差调整?
答:周转性材料不做材差调整.
4、估价表中材料的预算价是否能适用于各个工程中相同材料子目的主材价格?
答:可以.
5、某工程的檐高超过80m,超出部分如何计算垂直运输费?且现场实际使用的机械与定额中的子目也不一样,能否调整?
答:目前尚无依据,可按合同约定执行.
6、新建总造价字[2011]08号文将机械费上调10%,此规定是否适用于2004定额?
答:此调整只适用2010定额.
7、施工合同中约定采用可调价合同,合同价款调整方法为:中标价+设计变更+经济签证,并执行国家和地方的政策性调差文件.那中标价中的人、材、机是否进行价差的调整?
造价疑难问题(一)
答:定额计价工程政策性调整均应调整,如新建造[2012]1号文;合同约定调整方法为:中标价+设计变更+经济签证,并执行调差文件的,中标价中的人、材、机应予调整.清单计价工程由投标单位自主报价,原则上单价不予调整,具体情况按合同约定执行。

8、材料预算价格的超运距如何确定?
答:材料预算价格中的材料运距是以乌鲁木齐市城区范围界定
的,即:东至碱泉沟、红雁池、水磨沟;南至乌拉泊;西至火车南站、陶瓷厂、北站、大小地窝堡;北至苇湖梁、乌鲁木齐皮革厂;若施工地点超出此城区范围可计算超运距.
9、抗震加固混凝土板墙厚度里的钢筋是否计入植筋长度?
答:工程量计算按钻孔深度计算,外露钢筋按实际长度并入钢筋子目.
10、可计量措施费中:(1)漏项的(如模板工程量)、(2)工程量有误差的,应如何调整?
答:按合同约定执行;合同无约定的按清单计价规范4.7节及4.8.5规定执行。

11、漏项的实体工程量综合单价如何确定?
答:按合同约定执行。

合同无明确约定的,按清单计价规范相关规定执行。

12、《2010年乌鲁木齐地区单位估价表》2-973子目(电缆试验、故障点测试)的计量单位是点,而《全国统一安装工程预算定额》中2-973子目的计量单位是10点,哪个计量单位是正确的?
答:计量单位为“10点”,不是“点”,日后相关部门会出勘误更正.
13、某装修工程2010年10月开标,清单招标时采用2002装修定额及当期规费费率。

现对工程进行结算,合同约定变更部分执行定额计价,但清单招标时所用的规费费率与2010年新定额的规费费率不一样,请问:与清单部分的规费费率是否需要调整为2010年的新规费费率?变更部分执行哪个费率标准?答:2002年全统装修消耗量定额无本地配套使用的费用定额.原清单部分规费费率仍按合同约定执行,不做调整;变更部分计价方式按合同约定执行,费用定额与预算(消耗量)定额配套使用(规费为费用的一部分).。
