室外电缆井及电缆沟
电缆井防水施工方案

电缆井及管沟防水施工方案1 适用范围:室外电缆井及管沟防水施工。
排水清泥:首先进入电缆沟内,检查沟内存水情况及泥土渗入情况,用排水泵将沟内存水排除,再将沟内的泥土等杂物清除出去。
2 施工材料准备:水泥、沙子、水不漏、注浆钉液、聚氨酯防水涂料3 施工工具:电动搅拌器、油漆刷、拌料桶、滚动刷、小型油漆桶、小抹子、塑料刮板、油工铲刀、铁皮小刮板、、橡胶刮板、条帚、50 kg 磅称、高压吹风机4 施工工艺流程:1、垫层 20厚1:水泥砂浆找平层。
基层要求及处理:防水基层应按设计要求用1∶的水泥砂浆,其表面要抹平压光,不允许有凹凸不平、松动和起砂掉灰等缺陷存在。
以便排除积水。
有套管的管道部位应高出基层表面20mm 以上。
阴阳角部位应做成半径10mm 的小圆角,以便涂料施工。
第一道工序完成后,如有漏水时,先用水不漏搓揉成粉团封堵,为保证该料的快凝性。
当环境温度(低于10摄氏度时,用约50摄氏度的温水调料。
速凝型堵漏粉可用时间约3分钟,初凝后不可加水再用,凝固时间约5分钟,加水多,温度低,可用时间及凝固时间长些,反之短些。
渗水面施工操作上料前用干布将基面擦干,迅速抹上第一层料,若有漏水先别管它。
待涂层硬化后(手压不留指纹),用水喷湿(但不能有积水)。
再用刮板或抹子抹上第二层料。
若局部仍有渗漏,再用料涂抹一层,直至不漏,上料时要稍有劲,并来回多次使其密实,同时注意搭接。
第二道工序完成后,在井内若发现周围漏水,应及时进行堵漏。
若墙缝严重漏水,应采取壁后注浆进行堵漏。
若墙缝漏水较大时,竖向每隔设一根注浆管,作为补注浆用。
其中聚乙烯泡沫条应采用开孔型,以便浆液渗入。
,防水施工时,防水基层应基本呈干燥状态,含水率小于9%为宜,其简单测定方法是将面积为1m2、厚度为~的橡胶板覆盖在基层面上,放置2~3 小时,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水印,根据经验说明其含水率已小于9%,符合施工要求。
施工前,先以铲刀和扫帚将基层表面的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清扫干净。
电缆沟及电缆井现场施工方法

电缆沟及电缆井现场施工方法电缆沟及电缆井的施工是电力工程、通信工程等领域中重要的一环。
正确的施工方法可以保证电缆线路的安全稳定运行。
本文将详细介绍电缆沟及电缆井的现场施工方法,包括前期准备工作、施工步骤和注意事项。
一、前期准备工作1. 项目评估在施工前,需要对项目进行评估。
评估内容包括施工区域的地质条件、环境要求、电缆井和电缆沟的设计图纸等。
评估结果将影响后续施工方案的制定。
2. 施工方案制定根据项目评估结果,制定合理的施工方案。
施工方案应包括施工顺序、施工步骤、材料和设备选择等内容。
在制定施工方案时,需要考虑到施工过程中可能遇到的问题,并制定相应的应对措施。
3. 材料和设备准备准备所需的施工材料和设备。
常用的材料包括电缆、电缆井盖、沙土等。
设备方面包括挖掘机、压土机、钢筋切割机等。
确保材料和设备的质量符合要求,并做好储备工作,避免施工过程中的不必要延误。
4. 施工人员培训对施工人员进行培训,确保他们掌握正确的施工方法和操作技巧。
培训内容包括安全操作规程、工作流程、紧急情况处理等。
培训的目的是提高施工人员的专业素质,保证施工过程中的安全性和高效性。
二、施工步骤1. 施工现场布置在施工开始前,需要对施工现场进行布置。
根据施工方案确定电缆沟和电缆井的位置和尺寸,并标明清晰的施工范围。
确保施工现场的安全有序,减少施工中的意外事故发生。
2. 挖掘电缆沟和电缆井根据施工方案,使用挖掘机挖掘电缆沟和电缆井。
挖掘过程中需要注意挖掘深度、宽度和坡度的控制,以及斜坡和梯级的设置。
挖掘完成后,要进行土方整理,确保沟槽均匀,土方稳定。
3. 安装电缆沟和电缆井在挖掘完成后,需要安装电缆沟和电缆井。
根据设计要求,正确铺设电缆,并在沟槽深度大于1米时设置沟底铺垫。
电缆井的安装包括基座、井壁和井盖的固定。
4. 填筑土方填筑土方是为了保护电缆和电缆井的安全。
填筑土方前,需要进行土方检查,确保土方符合施工要求。
填筑土方时,一般采用分层夯实方法,注意每层填土的厚度和夯实程度。
室外电缆井及电缆沟

室外电缆井及电缆沟 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】郑东车辆段室外电缆井及电缆沟专项施工方案编制:审核:审批:中铁十一局集团有限公司郑州轨道1号线车辆段停车场安装工程项目经理部2012年9月15日一、编制依据及原则1.1编制依据(1)《建筑地基基础设计规范》GB50007-2002;(2)《混凝土结构设计规范》(GB50010-2010)(3)《建筑抗震设计规范》(GB50011-2010)(4)《构筑物抗震设计规范》GB50191-93(5)《建筑地基处理技术规范》(JGJ79-2002)(6)《35Kv及以下电缆敷设图集》(94D101-5)(7)我单位进一步现场踏勘所掌握的情况和资料;(8)招标文件规定的适用于本工程的各种施工规范;(9)郑州市轨道交通1号线一期工程施工图设计第二十篇第二十一册第二分册蓝图。
(10)我单位现有的施工技术、管理水平和机械设备配备能力及从事道路排水工程建设的经验。
1.2验收依据(1)《铁路混凝土与砌体工程施工质量验收标准》(2)《铁路路基工程施工质量验收标准》(3)《地下铁道工程施工及验收规范》(GB50299-1999)1.3编制原则(1)在充分理解招标文件的基础上,采用先进、合理、经济、可行的施工方案。
(2)在施工组织中体现环保意识,保护环境,并有较周密的环保措施。
(3)施工工艺与施工规范、设计要求及招标文件要求相符,并力求达到完善。
(4)施工任务划分合理,施工进度安排符合实际情况。
(5)采用先进、配套的施工设备和技术,确保工程质量和工期。
(6)针对本工程的地质情况和气候特征,有目的地优选施工方案。
二、工程概况2.1工程简介本工程位于郑州市郑开大道北侧马楼村附近,具体内容为:电缆沟长1.8公里,电缆井139座及施工过程中的三通一平,结构为钢筋混凝土。
2.2工程数量一览表:三、施工安排3.1施工进度安排计划施工时间90天计划开工时间:2012年9月7日计划完工时间:2012年12月7日3.2施工任务的安排施工人员组织机构表3.3主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷。
电缆井防水施工方案

电缆井及管沟防水施工方案1适用范围:室外电缆井及管沟防水施工。
1、1排水清泥: 首先进入电缆沟内,检查沟内存水情况及泥土渗入情况,用排水泵将沟内存水排除,再将沟内得泥土等杂物清除出去。
2 施工材料准备:水泥、沙子、水不漏、注浆钉液、聚氨酯防水涂料3 施工工具: 电动搅拌器、油漆刷、拌料桶、滚动刷、小型油漆桶、小抹子、塑料刮板、油工铲刀、铁皮小刮板、、橡胶刮板、条帚、50kg磅称、高压吹风机4施工工艺流程:1、垫层20厚1:2、5水泥砂浆找平层。
4、1基层要求及处理:4、1、1防水基层应按设计要求用1∶2、5得水泥砂浆,其表面要抹平压光,不允许有凹凸不平、松动与起砂掉灰等缺陷存在。
以便排除积水。
有套管得管道部位应高出基层表面20mm 以上。
阴阳角部位应做成半径10mm得小圆角,以便涂料施工。
4、1、2第一道工序完成后,如有漏水时,先用水不漏搓揉成粉团封堵,为保证该料得快凝性。
当环境温度(低于10摄氏度时,用约50摄氏度得温水调料。
速凝型堵漏粉可用时间约3分钟,初凝后不可加水再用,凝固时间约5分钟,加水多,温度低,可用时间及凝固时间长些,反之短些。
4、1、3渗水面施工操作4、1、4上料前用干布将基面擦干,迅速抹上第一层料,若有漏水先别管它。
待涂层硬化后(手压不留指纹),用水喷湿(但不能有积水)。
再用刮板或抹子抹上第二层料。
若局部仍有渗漏,再用料涂抹一层,直至不漏,上料时要稍有劲,并来回多次使其密实,同时注意搭接。
4、1、5第二道工序完成后,在井内若发现周围漏水,应及时进行堵漏。
若墙缝严重漏水,应采取壁后注浆进行堵漏。
若墙缝漏水较大时,竖向每隔1、5m设一根注浆管,作为补注浆用。
其中聚乙烯泡沫条应采用开孔型,以便浆液渗入。
,4、1、6防水施工时,防水基层应基本呈干燥状态,含水率小于9%为宜,其简单测定方法就是将面积为1m2、厚度为1、5~2、1mm 得橡胶板覆盖在基层面上,放置2~3 小时,如覆盖得基层表面无水印,紧贴基层一侧得橡胶板又无凝结水印,根据经验说明其含水率已小于9%, 符合施工要求。
室外电缆井及电缆沟防水现场施工

技术交底记录(轨道交通工程)编号:工程名称郑州市轨道交通2号线一期工程土建施工04工区城南车辆段室外电缆井及管沟交底日期2014.7.2施工单位中国中铁郑州市轨道交通2号线一期工程土建施工04工区经理部分项工程名称防水施工交底提要室外电缆井及管沟防水施工,防水层选用聚氨酯涂膜防水材料,涂膜中加铺3层聚酯无纺布加筋材料,涂层总厚度2mm。
涂料防水层的变形缝具体见附图。
交底内容:1适用范围:本交底适用于室外电缆井及管沟防水施工2施工材料准备:聚氨酯防水涂料3施工工具:电动搅拌器、油漆刷、拌料桶、滚动刷、小型油漆桶、小抹子、塑料刮板、油工铲刀、铁皮小刮板、、橡胶刮板、条帚、50kg磅称、高压吹风机4施工工艺流程:防水层的构造及用料见下图:垫层20厚1:2.5水泥砂浆找平层清理基底涂刷底子油四油三布(无纺布加筋材料)涂刷20厚1:2.5水泥砂浆找平层注:涂层总厚度约为2mm。
4.1基层要求及处理:4.1.1防水基层应按设计要求用1∶2.5的水泥砂浆抹成1/50的泛水坡度,其表面要抹平压光,不允许有凹凸不平、松动和起砂掉灰等缺陷存在。
排水口或地漏部位应低于整个防水层,以便排除积水。
有套管的管道部位应高出基层表面20mm以上。
阴阳角部位应做成半径10mm的小圆角,以便涂料施工。
4.1.2施工时,防水基层应基本呈干燥状态,含水率小于9%为宜,其简单测定方法是将面积为1m2、厚度为1.5~2.1mm的橡胶板覆盖在基层面上,放置2~3小时,如覆盖的基层表面无水印,紧贴基层一侧的橡胶板又无凝结水印,根据经验说明其含水率已小于9%,符合施工要求。
4.1.3施工前,先以铲刀和扫帚将基层表面的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清扫干净。
对阴阳角、管道根部、地漏和排水沟口等部位更应认真清理,如发现有油污、铁锈等,要用钢丝刷、砂纸和有机溶剂等将其彻底清除干净。
4.2涂布底胶:4.2.1此工序相当于传统沥青防水施工涂刷冷底子油,其目的是隔断基层潮气,防止防水涂膜起鼓脱落;加固基层,提高涂膜与基层的粘结强度,防止涂层出现针气孔等缺陷。
室外电缆井以及电缆沟专项工程施工办法

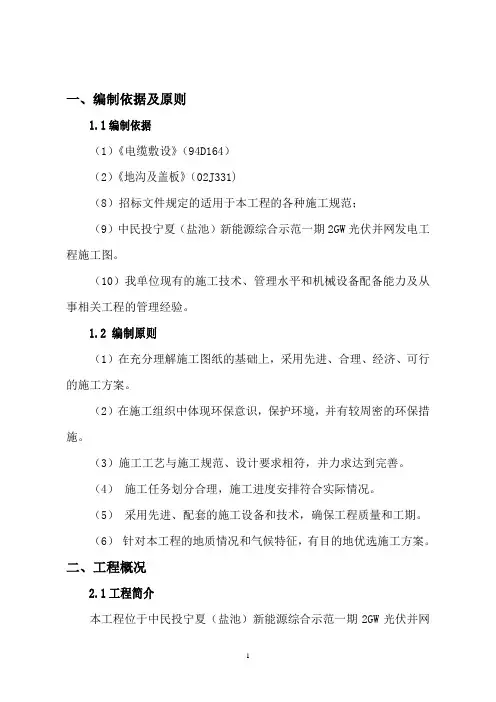

一、编制依据及原则1.1编制依据(1)《电缆敷设》(94D164)(2)《地沟及盖板》(02J331)(8)招标文件规定的适用于本工程的各种施工规范;(9)中民投宁夏(盐池)新能源综合示范一期2GW光伏并网发电工程施工图。
(10)我单位现有的施工技术、管理水平和机械设备配备能力及从事相关工程的管理经验。
1.2 编制原则(1)在充分理解施工图纸的基础上,采用先进、合理、经济、可行的施工方案。
(2)在施工组织中体现环保意识,保护环境,并有较周密的环保措施。
(3)施工工艺与施工规范、设计要求相符,并力求达到完善。
(4)施工任务划分合理,施工进度安排符合实际情况。
(5)采用先进、配套的施工设备和技术,确保工程质量和工期。
(6)针对本工程的地质情况和气候特征,有目的地优选施工方案。
二、工程概况2.1工程简介本工程位于中民投宁夏(盐池)新能源综合示范一期2GW光伏并网发电工程中,为光伏厂区至110kV升压站户外电缆沟,具体内容为:电缆沟长4.7公里,结构为素混凝土。
三、施工安排3.1 施工进度安排计划施工时间40天计划开工时间:2015年11月26日计划完工时间:2012年1月6日3.2 施工任务的安排施工人员组织机构表3.3主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷。
主要施工机具、设备清单。
拟投入的主要施工机械设备表主要检验机具配置表四、电缆井及电缆沟施工4.1施工流程电缆沟井及过道路电缆沟:定位放线→沟槽开挖→垫层→模板安装→底板混凝土浇捣→电缆沟壁模板安装→混凝土浇捣→拆模→电缆支架安装→-5×50镀锌扁钢安装→电缆沟盖板覆盖。
4.2工程测量测量控制是施工的根本,因此我们将根据《工程测量规范》和甲方、监理机构所提交的坐标点、高程点、《电缆沟定位图》进行施工控制网测量。
对甲方、监理机构所提交的坐标点、高程点位进行复测,并对场区内的现状地面标高进行统一复测,建立场区平面控制网,绘制控制网桩位图,施工控制网桩位及测量资料须经各方审定签认后方可实施。
室外电缆井及电缆沟专项施工方案设计

一、编制依据及原则1.1编制依据(1)《电缆敷设》(94D164)(2)《地沟及盖板》(02J331)(8)招标文件规定的适用于本工程的各种施工规范;(9)中民投宁夏(盐池)新能源综合示范一期2GW光伏并网发电工程施工图。
(10)我单位现有的施工技术、管理水平和机械设备配备能力及从事相关工程的管理经验。
1.2 编制原则(1)在充分理解施工图纸的基础上,采用先进、合理、经济、可行的施工方案。
(2)在施工组织中体现环保意识,保护环境,并有较周密的环保措施。
(3)施工工艺与施工规范、设计要求相符,并力求达到完善。
(4)施工任务划分合理,施工进度安排符合实际情况。
(5)采用先进、配套的施工设备和技术,确保工程质量和工期。
(6)针对本工程的地质情况和气候特征,有目的地优选施工方案。
二、工程概况2.1工程简介本工程位于中民投宁夏(盐池)新能源综合示范一期2GW光伏并网发电工程中,为光伏厂区至110kV升压站户外电缆沟,具体内容为:电缆沟长4.7公里,结构为素混凝土。
三、施工安排3.1 施工进度安排计划施工时间40天计划开工时间:2015年11月26日计划完工时间:2012年1月6日3.2 施工任务的安排施工人员组织机构表序号工种名称计划人数1 砼工102 钢木工154 机操工 25普工8 合计353.3主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷。
主要施工机具、设备清单。
拟投入的主要施工机械设备表序号机械或设备名称数量自有或租赁1 履带式挖掘机2 租赁2 自卸汽车8 租赁3 电动潜水泵4 自有4 柴油发电机 2 自有5 砼拌和机 2 自有6 插入式砼振动器 6 自有7 平板振动器 4 自有主要检验机具配置表序号名称单位数量规格型号备注1 水准仪台2 DS-22 经纬仪台 23 塔尺把 2 3M4 检测尺把 2 1m5 检测尺把 2 2m6 钢卷尺把 2 10m7 钢卷尺把 4 3m8 钢板尺把 2 1m9 水平尺把 1 2m10 水平尺把 2 1m四、电缆井及电缆沟施工4.1施工流程电缆沟井及过道路电缆沟:定位放线→沟槽开挖→垫层→模板安装→底板混凝土浇捣→电缆沟壁模板安装→混凝土浇捣→拆模→电缆支架安装→-5×50镀锌扁钢安装→电缆沟盖板覆盖。
1、电缆沟、电缆排管、电缆井土建工程技术要求

电缆沟1.适用范围电缆沟敷设方式不宜在城区范围内使用,仅适用于不能直埋且无机动车负载的通道,如:人行道、变(配)电站内、工厂厂区等。
2.建设标准(1)电缆沟中通道的净宽,不宜小于表3所列值。
方便地敷设和固定,且在多根电缆同置于一层支架上时,有更换或增设任一电缆的可能。
电缆支架层间垂直距离宜符合前文表2所列数值。
(3)水平敷设情况下电缆支架的最上层、最下层布置尺寸,应符合下列规定:最上层支架距电缆沟顶板或梁底的净距允许最小值,应满足电缆引接至上侧柜盘时的允许弯曲半径要求,且不宜小于按前文表2所列数再加80~150mm的和值。
最下层支架距电缆沟道底部的净距,不宜小于50~100mm。
(4)电缆沟应满足防止外部进水、渗水的要求,且符合下列规定:对电缆沟底部低于地下水位、电缆沟与工业水沟并行邻近、交叉的情况,宜加强电缆沟防水处理。
电缆沟与工业水管、沟交叉时,应使电缆沟位于工业水管沟的上方。
电缆沟应能实现排水畅通,纵向排水坡度,不得小于0.5%;沿排水方向适当距离宜设集水井及其泄水系统,必要时实施机械排水。
(5)电缆沟沟壁、盖板及其材质构成,应满足可能承受荷载和适合环境耐久的要求。
可开启的沟盖板的单块重量,不宜超过50kg。
电缆排管、电缆井1.适用范围排管敷设方式,适用于敷设电缆条数较多,且有机动车等重载的地段。
如:城区道路、穿越公路、穿越绿化地带等。
同路径电缆单排管敷设条数一般以8~24条为宜,其中通信用排管按2孔考虑。
电缆井设置原则:(1)电缆牵引张力限制的间距处,以不超过100m为宜。
(2)电缆分支、接头处。
(3)管路方向较大改变或电缆从排管转入直埋处。
(4)管路坡度较大且需防止电缆滑落的必要加强固定处。
2.建设标准(1)保护管的选择应符合下列基本要求:电缆保护管必须是内壁光滑无毛刺,满足使用条件所需的机械强度和耐久性;保护管的内径,不宜小于电缆外径或多根电缆包络外径的1.5倍,在空间条件允许的情况下,优先选用公称内径为200mm的CPVC管;通过不均匀沉降的回填土地段等受力较大的场所,应满足埋深下的抗压要求和耐环境腐蚀性,宜用有防腐性能的涂塑钢管;(2)保护管敷设时,应符合下列规定:管路顶部土壤覆盖厚度不宜小于0.7m,特殊情况下不应小于0.5m;管路应置于经整平夯实土层且有足以保持连续平直的垫块上;纵向排水坡度不宜小于0.2%;管路纵向连接处的弯曲度,应符合牵引电缆时不致损伤的要求;管孔端口应有防止损伤电缆的处理;并列管之间宜有不小于20mm的空隙;并采取混凝土包封。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
东车辆段室外电缆井及电缆沟专项施工方案编制:审核:审批:中铁十一局集团轨道1号线车辆段停车场安装工程项目经理部2012年9月15日一、编制依据及原则1.1编制依据(1)《建筑地基基础设计规》GB50007-2002;(2)《混凝土结构设计规》(GB50010-2010)(3)《建筑抗震设计规》(GB50011-2010)(4)《构筑物抗震设计规》 GB50191-93(5)《建筑地基处理技术规》(JGJ 79-2002)(6)《35Kv及以下电缆敷设图集》(94D101-5)(7)我单位进一步现场踏勘所掌握的情况和资料;(8)招标文件规定的适用于本工程的各种施工规;(9)市轨道交通1号线一期工程施工图设计第二十篇第二十一册第二分册蓝图。
(10)我单位现有的施工技术、管理水平和机械设备配备能力及从事道路排水工程建设的经验。
1.2 验收依据(1)《铁路混凝土与砌体工程施工质量验收标准》(2)《铁路路基工程施工质量验收标准》(3)《地下铁道工程施工及验收规》(GB50299-1999)1.3编制原则(1)在充分理解招标文件的基础上,采用先进、合理、经济、可行的施工方案。
(2)在施工组织中体现环保意识,保护环境,并有较周密的环保措施。
(3)施工工艺与施工规、设计要求及招标文件要求相符,并力求达到完善。
(4)施工任务划分合理,施工进度安排符合实际情况。
(5)采用先进、配套的施工设备和技术,确保工程质量和工期。
(6)针对本工程的地质情况和气候特征,有目的地优选施工方案。
二、工程概况2.1工程简介本工程位于市开大道北侧马楼村附近,具体容为:电缆沟长1.8公里,电缆井139座及施工过程中的三通一平,结构为钢筋混凝土。
2.2工程数量一览表:三、施工安排3.1 施工进度安排计划施工时间90天计划开工时间:2012年9月7日计划完工时间:2012年12月7日3.2 施工任务的安排施工人员组织机构表3.3主要施工机具设备安排:根据各工种工程量总计划、工程预算指标,以及人员、材料计划得出施工机具需求量计划,并根据准备进场的施工机械设备用量情况计算出用电负荷。
主要施工机具、设备清单。
拟投入的主要施工机械设备表主要检验机具配置表3.4工程投入的主要物资四、电缆井及电缆沟施工4.1施工流程电缆沟井及过道路电缆沟:定位放线→沟槽开挖→垫层→底板钢筋绑扎和模板安装→底板混凝土浇捣→排架搭设→板墙钢筋绑扎→模板和顶板模板安装→顶板钢筋绑扎→外模板安装→混凝土浇捣→拆模→-6×60镀锌扁钢安装→沟壁粉刷。
4.2工程测量测量控制是施工的根本,因此我们将根据《工程测量规》和甲方、监理机构所提交的坐标点、高程点、《平面布置图》进行施工控制网测量。
对甲方、监理机构所提交的坐标点、高程点位进行复测,并对场区的现状地面标高进行统一复测,建立场区平面控制网,绘制控制网桩位图,施工控制网桩位及测量资料须经各方审定签认后方可实施。
4.3电缆沟施工4.3.1沟槽开挖本工程现场土质情况较好,采取人工配合机械严格按施工设计边坡进行,边坡为1:0.3,沟槽两侧留0.3m的操作面宽。
若遇到周边环境较差不适合机械开挖的段面,采用人工进行开挖。
在开挖过程中将开挖出的余土就近堆放,但堆放点距沟槽边不少于5米。
沟底应按千分之三设置纵坡,每50米设置设置φ500深0.5米的集水井,沟槽开挖过程中及结构施工中,均应进行临时施工排水,用水泵将将集水抽排至施工围外的排水系统,保持管道施工在无水条件下进行。
电缆沟施工后沟槽不得长期停置,应及时回填以保证沟槽回填的质量。
在施工管道时,开挖到设计标高,请设计人员、监理、业主现场验槽后,确保电缆沟基础达到设计要求。
4.3.2基坑围护电缆沟井四面采用放坡形式,并采用砂浆护坡,坡比为1:0.5。
4.3.3定位放线和沟槽开挖根据设计总平面图布置的电缆沟坐标,利用已建立的全站平面及高程控制网用全站仪进行投、分点定位并放出基坑开挖灰线和平面坐标轴线控制桩并兼作高程控制点(标出高程读数)。
所有控制桩布设确定后应定期复核,控制桩根部采用C20混凝土进行坞桩,以确保坐标和高程控制的准确。
沟槽开挖用1m3反铲挖土机主挖,挖土时应由施工员跟机指挥。
基底及边坡应留300mm余量辅以人工修挖,以确保基底和边坡的平直及平整。
沟槽挖土时应由技术员用水准仪跟测,用顶部涂大红漆的小竹桩钉出标高控制桩,小竹桩布设间距为每1/ m2点,确保基坑开挖标高符合设计图纸要求。
在沟槽开挖过程中,如发现基坑底土质为回填土、松土或挖土过程中出现不明地下设施及发现土质不符设计要求时应立即停止挖土作业,及时向业主、设计、监理部门汇报,待上述部门作出书面的明确答复、妥善处理意见并实施后才能继续作业。
沟槽开挖后及时进行垫层施工,垫层混凝土C15。
垫层厚度根据电缆沟沟底排水坡度进行施工,确保沟底泄水一次施工完成,排水管道随垫层施工一起施工完成,保证电缆沟砌筑完成后排水通畅。
4.3.4压顶清水混凝土在沟壁粉刷完成后根据粉刷层厚度进行电缆沟压顶模板制作和钢筋安装,在电缆沟两边阳角处制作装饰圆线。
模板支安装时拼缝处采用海面条进行密封,模板拼缝处保证模板拼缝无高低,衬“铝塑板”,保证拆模后没有模板拼缝,混凝土呈“镜面”。
混凝土振捣时振捣棒在振捣过程中上下略有抽动,上下混凝土振动均匀,使混凝土中的气泡充分上浮消散。
振捣棒移动间距为40cm,为保证混凝土密实,混凝土振捣时间控制在50秒。
混凝土第一次浇筑后,再隔20分钟进行第二次复振,二次振捣后对于装饰圆线处采用铁板进行搅动,确保装饰圆线处的气泡全部消散后再进行收光。
振捣完毕后用刮尺刮平,再用木抹子和铁板压平、压实,并采用水平仪进行抄平,确保混凝土表面误差必须控制在2mm。
拆模板之前对混凝土充分洒水进行养护,待拆模后,在混凝土表面再洒一道水,然后用无纺布覆盖,边角接茬部位要严密并压实,养护时间不少于7天。
拆模后边角制作木框护角,待电缆沟盖板安装时方可拆除。
4.3.5电缆沟沟底找坡电缆沟沟底找坡采用“沟中沟”形式,在靠集水井侧制作R=30的排水沟,沟中泄水为2‰~3‰,集水井间隔为30m,电缆沟另一侧至排水沟泄水为1‰。
电缆沟沟底找坡采用细石混凝土,先制作排水沟,确保排水沟线条顺直。
4.3.6电缆沟盖板制作电缆沟盖板采用工厂化制作,镀锌扁钢边框采用机械冲床加工,阳角处制作呈圆弧状,避免“胸角”伤人,扁钢接头焊接后采用砂轮机打磨,从外观上不见焊缝。
镀锌扁钢框制作完成后,根据设计图纸焊接80mm长钢筋头,横向2根全部焊接,纵向1根全部焊接,确保电缆沟盖板在镀锌过程中尽量少的减少变形。
扁钢框镀锌过程中,必须控制好镀锌温度,确保镀锌后的构件色泽一致,镀锌完成后必须对镀锌扁钢框进行整型。
整型完成后绑扎部钢筋。
电缆沟盖板混凝土浇捣的混凝土地坪必须平整,地坪表面高差在±2mm以,电缆沟盖板浇捣时,上部必须采用压铁压牢,确保混凝土浇捣过程中镀锌扁钢框不上浮,不移位。
(见下图)膨胀螺栓电缆沟盖板混凝土浇捣全部采用同品牌同批次水泥,拌制混凝土用的黄砂同样确保同产地同批次运输黄砂。
在混凝土浇捣后,初凝前喷洒同厂家同批次耐磨剂并有海面条抽光收头,确保混凝土浇捣色泽均匀,不产生龟裂裂缝。
混凝土浇捣完成后,采用无纺布覆盖并浇水养护。
4.3.7沟槽回填电缆沟施工结束后,应及时回填,回填前先清除槽底积水及杂物,沟槽两侧同步人工回填高差不超过0.3米,采用电动夯进行压实,回填土密实度按规要求压实。
回填时,按基坑的排水方向,由高至低分层进行,分层厚度小于0.3米。
沟槽不得回填淤泥质土或含有机物的大块状物。
4.4 电缆井施工电缆井施工时沟槽开挖,底板、墙体、盖板、沟槽回填施工工艺同电缆沟相应施工工艺,其施工工艺为:抹面前清理墙面,洒水湿润,抹面从上到下一次完成,分三层抹面,每层抹成后,用平尺刮平搓毛,最后用铁抹压实收光,抹面施工缝留设要逐层梯次搭接,抹面打底8mm,其它用4一8mm。
抹面终凝后挂是麻袋养护。
五、确保工程质量技术组织措施5.1质量目标竣工验收交付使用的工程质量达到国家标准或规要求,全部部位(工序)检验项目合格率的平均值达到85%以上,工程质量达到优良等级。
5.2质量保证措施建立以总工程师为主的质量保证体系,加强质量管理。
认真执行自检、互检、交叉检,坚持“三检”制度的落实,未按规定进行自、互检、交叉检“三检”的工序,不许转入下道工序。
同时由工程负责人在质量管理职能部门配合下,管理和掌握工程中各项标准化工作的实施情况,并保证同业主、监理及政府监督部门的信息沟通,确保其相关质量要求得到准确传达并执行。
由公司总工审批发放的实施性的施工组织设计,项目部提交业主和监理认可后方可执行。
项目部负责人依据审定的施工组织设计和公司质量体系文件组织实施,若遇特殊情况设计变更或其他原因所致,应对实施的施工组织设计进行修改和补充事宜,并报公司总工审批后实施。
项目部技术负责人向各作业队下达各工序质量标准和质量执行计划。
各类材料的试配、检测均在使用前取得业主、监理认可。
所有原材料、半成品必须有材质证明、出厂报告,钢材、水泥必须有质检试验报告,不允许不合格品投入使用,无出厂证明、出厂报告和复检报告的材料禁用。
每道工序完成,必须经专职质检人员签证质量合格的自检资料,报监理签证合格后方可进行下道工序,所有隐蔽工程必须通过监理人员验收签证之后方可进行下道工序。
加强质量意识,对全体技术管理人员、职工包括民工进行上岗前系统化和正规化培训,增强质量控制观念,定期或不定期召开质量分析会,提高全员素质。
浇筑砼符合下列要求:拌合砼时每车材料均应过磅计量,重量偏差不得超过规要求,拌合时间严格控制在两分钟以上。
砼浇筑按规要求进行水泥抽样检验,同时检验砂和石的含泥量和压碎值,不合要求的不准使用,浇筑砼时按规要求作好砼塌落度试验,留置试块,按时送试验室试压。
施工测量前对仪器进行认真校核,及时消除测量中产生的误差,采用经纬仪控制道路、管涵和构筑物的轴线,浇筑砼前对搅拌设备和计量器具进行一次检查,消除故障,减少误差。
施工中发现的问题坚持按规办理变更或签证手续,经甲方监理或设计签证认可后方为有效。
强化质量检测工作和施工质量的规化、标准化、程序化管理。
认真做好成品保护工作:重点保护已成型沥青路面及基层,按作业指导书条款认真执行。
质量记录是质量追溯的依据,做到真实和详尽。
工程项目部所有管理、操作人员持证上岗,因无指挥员、无证操作造成工程质量不合格或出现质量事故的除要追究直接责任人的责任外,还要追究分管领导的责任。
建立质量事故报告及调查制度:工程发生质量事故首先标识,隔离再组织评审事故程度,(请业主和监理参加),然后按评审意见处置,对事故上报不及时或隐蔽不报的要追究有关人员责任。
