市政道路改造图纸会审
建设单位及施工单位图纸会审指引

图纸会审指引
汇报人:
汇报时间:
图纸会审主要管理内容
负责牵头组织审图、会议, 记录纪要等事项,并负责过程中的图纸 变 更文件,及时下发
图纸审核应涵盖结构、建筑、 电气、水暖、精装等 ,会审期间,叠图校对各专业图纸,
图纸审核 到施工图纸后
,最迟不得晚于拿
审核期间形成 设计交底形成 议形成 部进行图纸交底,形成
、
出屋面风帽、通气管、钢套管等位置合理性。
核查出屋面风帽,与通气管(卫生间)位置是否存在 冲突,若风帽(挑檐)与通气管存在碰撞,应及时进行优化, 保证屋面美观性。
图纸会审要点——建筑专业
建筑平面布局空间。
核对尤其是厨房间、卫生间、阳露台等设置较为 复杂的房间,是否具备安装橱柜、浴室柜、马桶、太阳 能水箱等设备的空间,是否对后期装修会有影响。
核对精装图天花造型与灯具、消防喷淋是否冲突; 核 对精装图与中央空调风口等设施是否冲突; 核对精装图与土建预留孔洞(排烟口、 排气口、检 修 口、挂式空调孔、柜式空调孔等) 是否冲突; 核对吊顶高度与新风机型号(厚度) 是否冲突;
检查室内部品部件相对位置、标高、使用关系。
核对室内(外)部品部件的设置,使用影响施工与 日常使用,包括但不限于:
、
厨卫间、阳露台等需要降板功能房间。
降板高度应满足规范要求; 卫生间降板应满足区域要求,保证后续装饰做法 的 可 实 施 性 ( 至 少 1 0 cm) ; 阳露台降板应能保证建筑完成面标高满足区域要 求 ( 开 敞 阳 台 相较 客厅 低 5 cm、封 闭有 水阳 台相 较 客厅 低 2 cm、 封 闭 无水 阳台 与客 厅相 平 )。
图纸会审要点——总平面图
场地内的主要道路及出入口位置、地下车库出入 口位置、消防通道、室外消火栓等。
2021年图纸会审会议纪要(2)

图纸会审会议纪要(2)图纸会审会议纪要范例会议议题: 瑞京路(西洋坪路至瑞京路已建段)道路工程施工图纸会审工程名称: 瑞京路(西洋坪路至瑞京路已建段)道路工程(K1+330.739~K2+228.781m)时间: xx年12月10日下午地点:漳州市胜利西路向荣大厦17A号楼主持人:高振柱人:×参加单位及人员(附会议签到表):1. 建设单位:漳州国源房 ___有限公司陈庆凤、韩总、高振柱、×××、余炳煌2. 监理单位:福建安华建设工程监理 ___有限公司朱培坚3. 设计单位:福建省九龙建设集团设计院漳州分院叶丽兰、杨学文、叶志强4.地质勘察单位:福建省水文地质工程勘察研究院张国荣5. 施工单位:厦门市聚雄市政工程有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对瑞京路(西洋坪路至瑞京路已建段)道路工程(K1+330.739~K2+228.781m)进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:1、深层搅拌桩施工所采用的固化剂为425号普通硅酸盐水泥,是否应明确为325或425的水泥。
答复:采用425号水泥。
2、旧港道回填采用薄轮加法进行施工,该施工方法的施工工艺能否给予详细提供。
答复:由于路基范围内现场旧港道及南侧场地已回填,不存在路堤稳定性的问题,可按一般路基分层碾压施工。
3、渠化岛上的障碍墩采用什么材料?答复:采用花岗岩。
4、过路管槽部分:1)管道与过路管槽交叉部分的发石卷采用什么材料。
2)过路管槽搭板与路面相接一面应预埋传力杆,传力杆的大小和间距要给予明确。
3)墙体上供管线穿越的预留洞位置不明确。
答复:1)发石卷材料采用与墙同,为M7.5浆砌条石;2)取消过路管槽搭板与路面相接一面应预埋传力杆;3)本次管槽只实施路沿处,不预留孔洞。
5、路面结构应由原设计62cm改为61cm,(有笔误)。
答复:62cm正确,含1厘米沥青表处下封层。
图纸答疑纪要

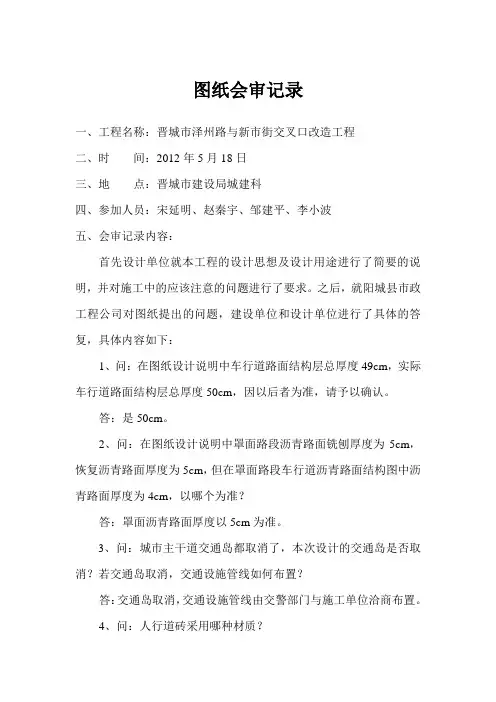

图纸会审记录一、工程名称:晋城市泽州路与新市街交叉口改造工程二、时间:2012年5月18日三、地点:晋城市建设局城建科四、参加人员:宋延明、赵秦宇、邹建平、李小波五、会审记录内容:首先设计单位就本工程的设计思想及设计用途进行了简要的说明,并对施工中的应该注意的问题进行了要求。
之后,就阳城县市政工程公司对图纸提出的问题,建设单位和设计单位进行了具体的答复,具体内容如下:1、问:在图纸设计说明中车行道路面结构层总厚度49cm,实际车行道路面结构层总厚度50cm,因以后者为准,请予以确认。
答:是50cm。
2、问:在图纸设计说明中罩面路段沥青路面铣刨厚度为5cm,恢复沥青路面厚度为5cm,但在罩面路段车行道沥青路面结构图中沥青路面厚度为4cm,以哪个为准?答:罩面沥青路面厚度以5cm为准。
3、问:城市主干道交通岛都取消了,本次设计的交通岛是否取消?若交通岛取消,交通设施管线如何布置?答:交通岛取消,交通设施管线由交警部门与施工单位洽商布置。
4、问:人行道砖采用哪种材质?答:采用与原人行道相同材质。
5、问:在图纸设计说明中人行道垫层采用15cm厚C15混凝土,但在人行道结构图中垫层采用10cm厚C15混凝土、15cm厚三七灰土,以哪个为准?答:以人行道垫层采用15cm厚C15混凝土为准。
6、问:芙蓉大酒店门前增加1.5米人行道,人行道横坡重新放坡还是顺接?答:顺接。
7、问:在新市街以东道路加宽中,竖向图显示北侧加宽50cm,南侧不动;横道图显示两侧各增加25cm,以哪个为准?答:新市街以东道路加宽原则上两侧各增加25cm,也可根据实际情况适当调整。
8、问:6#水源井改造电力工程井室到水泵房电缆线按15年使用年限,拟采用以下方案:采用铠装电缆(铜芯3*95+1*35)100m,铠装电缆穿DN300钢管做套管,长65m,增加一根100m四芯屏蔽电缆信号线,屏蔽线采用DN100钢管做套管,长100m,De32PE管因埋深太浅,采用DN100钢管做套管,长100m,所有套管做三油两布防腐处理后,回填矿砂0.7m,加保护板,套管埋深1.2米。
市政道路工程图纸会审应注意哪些问题?

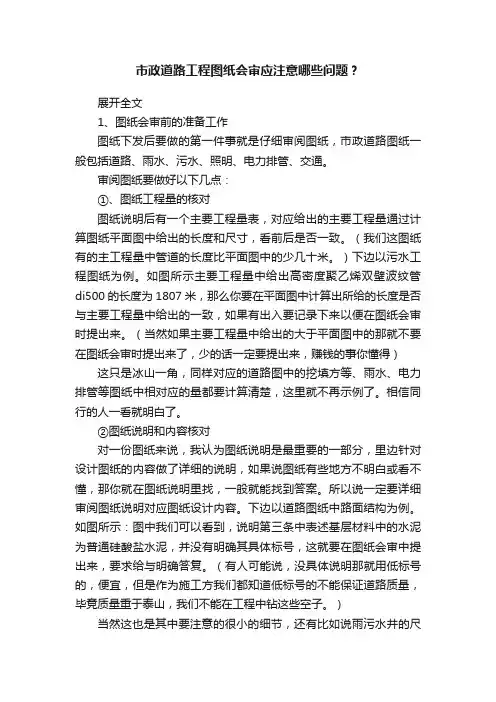

市政道路工程图纸会审应注意哪些问题?展开全文1、图纸会审前的准备工作图纸下发后要做的第一件事就是仔细审阅图纸,市政道路图纸一般包括道路、雨水、污水、照明、电力排管、交通。
审阅图纸要做好以下几点:①、图纸工程量的核对图纸说明后有一个主要工程量表,对应给出的主要工程量通过计算图纸平面图中给出的长度和尺寸,看前后是否一致。
(我们这图纸有的主工程量中管道的长度比平面图中的少几十米。
)下边以污水工程图纸为例。
如图所示主要工程量中给出高密度聚乙烯双壁波纹管di500的长度为1807米,那么你要在平面图中计算出所给的长度是否与主要工程量中给出的一致,如果有出入要记录下来以便在图纸会审时提出来。
(当然如果主要工程量中给出的大于平面图中的那就不要在图纸会审时提出来了,少的话一定要提出来,赚钱的事你懂得)这只是冰山一角,同样对应的道路图中的挖填方等、雨水、电力排管等图纸中相对应的量都要计算清楚,这里就不再示例了。
相信同行的人一看就明白了。
②图纸说明和内容核对对一份图纸来说,我认为图纸说明是最重要的一部分,里边针对设计图纸的内容做了详细的说明,如果说图纸有些地方不明白或看不懂,那你就在图纸说明里找,一般就能找到答案。
所以说一定要详细审阅图纸说明对应图纸设计内容。
下边以道路图纸中路面结构为例。
如图所示:图中我们可以看到,说明第三条中表述基层材料中的水泥为普通硅酸盐水泥,并没有明确其具体标号,这就要在图纸会审中提出来,要求给与明确答复。
(有人可能说,没具体说明那就用低标号的,便宜,但是作为施工方我们都知道低标号的不能保证道路质量,毕竟质量重于泰山,我们不能在工程中钻这些空子。
)当然这也是其中要注意的很小的细节,还有比如说雨污水井的尺寸是否前后一致,断面图中标高是否有误等等,这是一项细活,在图纸会审前一定要仔细检查核对,确保工程利益。
2、图纸会审中前期已经梳理出来的问题,在图纸会审中一定要据理力争(前期一定要对相应内容查看规范要求,确保胸有成竹。
市政道路图纸会审记录

18
雨水工程/雨水平面图17/17
问题:雨水平面图17/17,BY-101至BY-101-1至BY-101-2至BY-102(NY-99至NY-99-1至NY-99-2至NY-100)分别为d1350、d1650、d1350,是否标注有误,请明确。
33
再生水/平面图6/14
问题:平面图6/14,排泥井ZS-20至排泥湿井18.5m,排泥井ZS-30至排泥湿井25.5m无管材管径标注,请明确。该两处排泥湿井无坐标和标高标注,请明确。
34
照明设计说明1/3
1、问题:设计说明1/3“2、电缆布置:低压路灯电缆采用YJV-0.6/1KV-4×25铜电缆,标准段管位位于道路中南18.8米和中北18.8米”,根据道路横断面图,该位置在侧石正下方;为满足业主工期要求,我司计划先实施横向管道,保通主道路,再实施纵向管道;能否调整电缆埋设位置,请明确。
市政道路图纸会审记录
工程名称
/
会审日期
会审地点
记录整理人
专业
共计34 条,共 5页,第 页
序号
图 纸 编 号
提出图纸问题
图纸修订意见
1

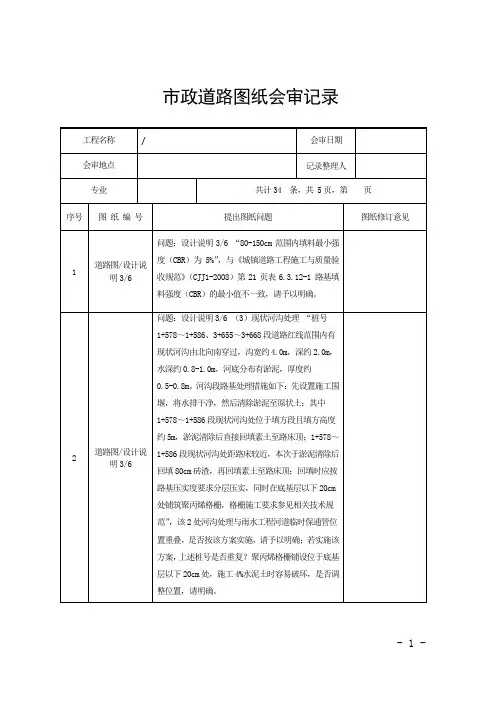

道路图/设计说明3/6
问题:设计说明3/6 “80-150cm范围内填料最小强度(CBR)为5%”,与《城镇道路工程施工与质量验收规范》(CJJ1-2008)第21页表6.3.12-1 路基填料强度(CBR)的最小值不一致,请予以明确。
2
道路图/设计说明3/6
问题:设计说明3/6 (3)现状河沟处理 “桩号1+578~1+586、3+655~3+668段道路红线范围内有现状河沟由北向南穿过,沟宽约4.0m,深约2.0m,水深约0.8-1.0m,河底分布有淤泥,厚度约0.5-0.8m。河沟段路基处理措施如下:先设置施工围堰,将水排干净,然后清除淤泥至原状土;其中1+578~1+586段现状河沟处位于填方段且填方高度约5m,淤泥清除后直接回填素土至路床顶;1+578~1+586段现状河沟处距路床较近,本次于淤泥清除后回填80cm砖渣,再回填素土至路床顶;回填时应按路基压实度要求分层压实,同时在底基层以下20cm处铺筑聚丙烯格栅,格栅施工要求参见相关技术规范”,该2处河沟处理与雨水工程河道临时保通管位置重叠,是否按该方案实施,请予以明确;若实施该方案,上述桩号是否重复?聚丙烯格栅铺设位于底基层以下20cm处,施工4%水泥土时容易破坏,是否调整位置,请明确。
市政工程图纸会审记录

施工图会审纪录
编号:01市政施工管-7
工程名称
莲塘工业区市政道路工程(一期)
承包单位
分包单位
主审日期
序号
会审中发现的问题
处理情况或意见
1

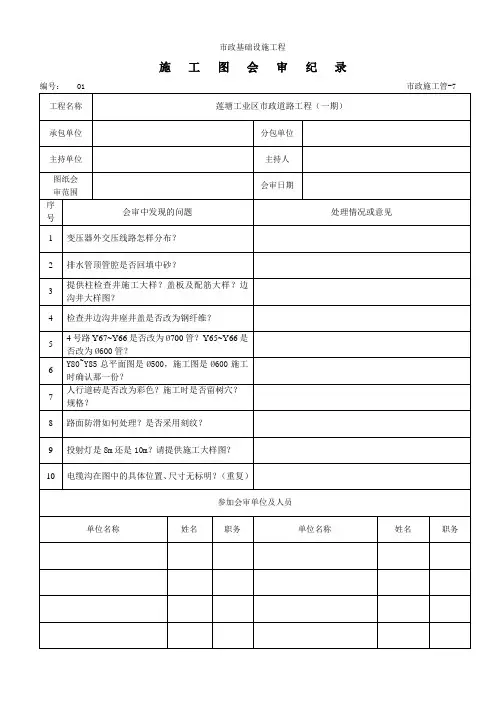

变压器外交压线路怎样分布?
2
排水管顶管腔是否回填中砂?
3
提供柱检查井施工大样?盖板及配筋大样?边沟井大样图?
4
检查井边沟井座井盖是否改为钢纤维?
工程名称
莲塘工业区市政道路工程(一期)
承包单位
分包单位
交底单位
交底人
交底范围
交底日期
交底内容:
会签栏
参加单位
参加人员
参加会审单位及人员
单位名称
姓名
职务
单位名称
姓名
职务
市政基础设施工程
施工图会审纪录
编号: 02 市政施工管-7
工程名称
莲塘工业区市政道路工程(一期)
承包单位
分包单位
主持单位
主持人
图纸会
审范围
会审日期
序号
会审中发现的问题
处理情况或意见
11
通信井请配大样图?
12
6号路路面设计高程是从8.5m~9m而雨水井面设计标高是从8.5m~9.75m,是否调整井面标高?
会审日期
序号
会审中发现的问题
处理情况或意见
21
电力埋设是管还是电缆沟?如果是电缆沟必须提供大样图及盖板大样和配筋图。
22
煤气管道规格尺寸预填时无立项,要埋设哪一种管?
23
4号路、16号路过明渠路面如何接通?
参加会审单位及人员
单位名称
姓名
职务
图纸会审表(市政配套部分)-区域版

项目名称
设计单位
批次
别墅、多层、高层等要分开
开发负责人(签字)
日期
工程负责人(签字)
日期
项门
关键审核项
是
否
单元出入口处硬质铺贴路面不能出现井盖;
小区出入口不能出现井盖;
小区出入口道路边不能出现配电箱、电缆分支箱、集中表箱及其他 弱电箱箱体;
离围墙较近的管线注意不要与院墙基础相碰;
车行道上不宜设置煤气管;
各种管线之间的布置间距是否满足规范要求?
各中管线标注的覆土深度是否满足规范要求?
地下车库顶板是否设置排水措施? 井盖距道路边距离不宜过近,布置在景观绿化范围内的井盖距路边 距不宜小于1.5m,布置在小区入口两侧绿化范围内的井盖距路边距 不宜小于1m。 道路井盖应尽量放到绿化带位置,避让主路; 别墅分支箱应尽量设置在公共绿化带里,如不设置公共绿化带,应 放在别墅中间(东西向排布,不要南北向排布); 道路侧边排水沟砖墙优先240mm。
游乐设施附近不能出现配电箱、电缆分支箱、集中表箱、弱电箱;
消防拴、消防水泵接合器尽量远离车位及道路转角边缘;消火栓距 离路边距离不宜小于0.5m,不应大于2m;距离建筑物不宜小于5m;
设计管理部 工程管理部
所有地上设置的机电设置避让消防车道及消防登高面;
室外强弱电配电箱、转接箱、接线箱、集中表箱等凸出箱体应首先 选择贴配电房外墙周围安装,相对安全并方便后期景观遮挡处理; 其次应选择安装在各单体山墙处相对隐蔽位置,注意远离山墙处住 户窗体,严禁将以上箱体设置在建筑物南侧;
位于硬质路面上的同一类型井盖要尽可能排成一直线;
考虑到现场管线路由问题,弱电管网(有线电视、监控安防、通信 网络)应遵循共沟、共井、不共管的原则布管;
政道路工程应准备的资料【最新版】

市政道路工程应准备的资料1、开工时,要做的事情:①、施工方案报审②、检测单位资质报审③、混凝土厂家资质报审④、施工技术交底记录别忘了做2、施工过程中,材料和设备的合格证要及时收齐,要及时进行进场材料和设备的报审。
3、施工过程中,测量资料要跟上。
4、要搞清楚本工程的公司技术负责人、公司安全负责人、项目经理、项目技术负责人、质检员、安全员、施工员、测量员、试验员、材料员、资料员等名单。
签字时不可签错!5、每次开会要记得写会议纪要,虽然是监理的事。
6、如果出现施工现场不按图纸做的情况,一定要弄清资料是按现场做,还是按图纸做。
7、做出的资料要及时打印出来,及时盖章、签字。
8、送检之前,去检测单位拿个送检指南。
具体步骤1、编写工程的施工方案、临时用电方案、事故应急救援预案,所有的方案都要向监理报审,方案报审表如下:施工组织设计(方案)报审表(市政监-2)。
2、填开工报告,用表如下:工程开工/复工报审表;开工报告3、等规划局来工地现场交桩时,填测量交接桩记录测量交接桩记录4、等开完工程的图纸会审会议,填图纸会审记录,用表如下:施工图会审记录5、填所有工序的施工技术交底:施工技术交底记录(市政施管-9)6、试验资料(每次送检时都要填写:见证记录):⑴开工时,要及时做的试验:①水泥、砂、碎石、石屑、钢筋、砖、管材、沥青等原材料试验②不同强度的水泥混凝土配合比试验③不同强度的水泥砂浆配合比试验④不同型号的水泥稳定土(水泥稳定碎石或水泥稳定石粉)配合比试验⑤不同型号的沥青混合料配合比试验⑻水泥混凝土路面浇筑完成后,要抽芯做劈裂抗拉强度试验。
⑼沥青混凝土路面铺筑完成后,要抽芯做稳定度试验。
7、雨水管道沟槽开挖后,进行沟槽开挖报验,用表如下:报验申请表;沟槽开挖与地基处理检验批质量验收记录。
8、雨水管道沟槽开挖好后,接着铺筑管道的碎石垫层,然后浇筑管道的混凝土平基,用表如下:报验申请表管道基础检验批质量验收记录隐蔽工程质量验收记录(市政质检.0.12)9、平基浇好后,接着安装主管,用表如下:报验申请表(市政监-4)管道铺设检验批质量验收记录(市政质检.3.12)钢筋混凝土管、预(自)应力混凝土管、预应力钢筒混凝土管接口连接检验批质量验收记录(市政质检.3.10)隐蔽工程质量验收记录(市政质检.0.12)10、管道安装好后,接着浇筑管道的管座混凝土,用表如下:报验申请表(市政监-4)管道基础检验批质量验收记录(市政质检.3.4)隐蔽工程质量验收记录(市政质检.0.12)11、安装主管的同时,安装支管,砌筑雨水口,用表如下:报验申请表(市政监-4)雨水口及支、连管检验批质量验收记录12、装管的同时,施工检查井(分混凝土检查井和砖砌检查井,有的检查井下面的井室是混凝土,上面的井筒是砌砖),用表如下:⑴混凝土检查井用表:①钢筋报验:报验申请表给排水构筑物钢筋检验批质量验收记录(一)给排水构筑物钢筋检验批质量验收记录(二)隐蔽工程质量验收记录②模板报验:报验申请表给排水构筑物模板检验批质量验收记录③混凝土报验:报验申请表普通混凝土浇注记录给排水构筑物现浇混凝土检验批质量验收记录井室检验批质量验收记录隐蔽工程质量验收记录(2)砖砌检查井用表:报验申请表井室检验批质量验收记录隐蔽工程质量验收记录13、检查井砌筑完成,等结构物混凝土和砂浆强度达到要求后,接着回填管道沟槽,用表如下:报验申请表回填施工记录表沟槽回填检验批质量验收记录隐蔽工程质量验收记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天柱县2016年翁洞片区城市改造配套基础设施建设图纸会审
二标段施工单位:贵州荣城工程建设有限公司
1 混凝土路面土石方开挖工程高度少计0.3M。
涉及区域如下:
1)2区1号路、3号路、4号路。
4区1号路、3号路。
5区3号路。
6区1号路
2 图上道路设计宽度与实际不符合,涉及区域如下:
4区2号沥青路设计宽14M,实际测量13.8M;4区3号水泥路面设计宽
6.2M,实测5.7M;4区4号路涉及宽为13M,实测11.8M;6区1号路设
计宽为7M,实测6M;6区2号路设计宽为15.6M,实测宽为16.2M。
3 十一号公路为新建14M宽沥青路,其雨水管道未设计出口。
预算有75M防
护栏,但没有防护栏图形。
4 3区1号、2号、3号、4号、5号、雨水管道与原雨水井连接,其雨水井
位置高于新建管道位置。
图上说明中,要求顺坡埋设雨水管道,但顺坡方向需在100M左右才能与原有雨水井连接。
5 路灯线缆工程量预算中为每盏-灯1M,而图上说明显示根据实际需要。
6 道路改造工程中,取消4CM沥青混凝土面层的铺设后道牙埋设深度只有
6CM,对道牙结构的稳定性,道牙外观有一定影响。
7 预算中我方含有停车场的建设费用,但我方未发现相关设计图。
8 人行道与房屋底面高差较大,最高有1.5M左右,是否需要增设阶梯。
9 设计中花池为62个,预算为61个。
10 路灯无总平面图
11 2区3号路图纸装订错误,5区2号路横断面装订错误。
