工程样板引路实施细则
道路工程样板引路管理制度

道路工程样板引路管理制度第一章总则第一条为了规范道路工程施工过程中的引路行为,确保施工安全、保障道路通行,提高工程质量,特制定本制度。
第二条本制度适用于道路工程施工中的引路工作,包括临时交通标志设置、引导交通、交通事故处理等内容。
第三条引导工作要严格按照法律法规和相关标准要求进行,确保工程施工和交通安全。
第四条施工单位应对引路人员进行定期培训和考核,保证引路人员具备相关的知识和技能。
第五条施工单位应做好引路设施的检查与维护工作,确保设施完好有效。
第六条相关部门应协调配合,共同维护道路工程的施工秩序和交通秩序。
第七条违反本制度规定的行为将受到相应的处理,情节严重者将依法追究责任。
第二章引路管理组织体系第八条道路工程的引路管理工作由施工单位负责,设立引路管理组织体系,以保证引路工作的有序进行。
第九条引路管理组织体系包括引路管理部门、引路管理人员和引路工作人员。
第十条引路管理部门负责制定引路工作计划和管理制度,组织引路培训和考核等工作。
第十一条引路管理人员负责对引路工作进行指导和监督,确保引路工作的有效开展。
第十二条引路工作人员负责具体的引路工作,保障施工现场和交通通畅。
第三章引路管理流程第十三条引路管理流程包括引路方案编制、引路设施设置、引路实施和引路监督检查等环节。
第十四条施工单位应根据道路工程的特点和施工现场的实际情况制定引路方案,报经管理部门批准后执行。
第十五条引路方案应包括引路设施的设置位置、数量和布置方式,引路人员的数量和分布,交通事故处理预案等内容。
第十六条施工单位应根据引路方案设置引路设施,包括临时交通标志、信号灯、路障等。
第十七条引路工作人员应按照引路方案的要求进行引路工作,保持引路设施的完好和有效果。
第十八条引路工作人员应及时发现并处理交通违章行为及交通事故,确保施工现场和交通畅通。
第四章引路管理措施第十九条施工单位应建立健全引路管理制度,确保引路工作的有序进行。
第二十条施工单位应定期对引路工作进行检查和评估,及时发现问题并加以整改。
样板引路监理实施细则

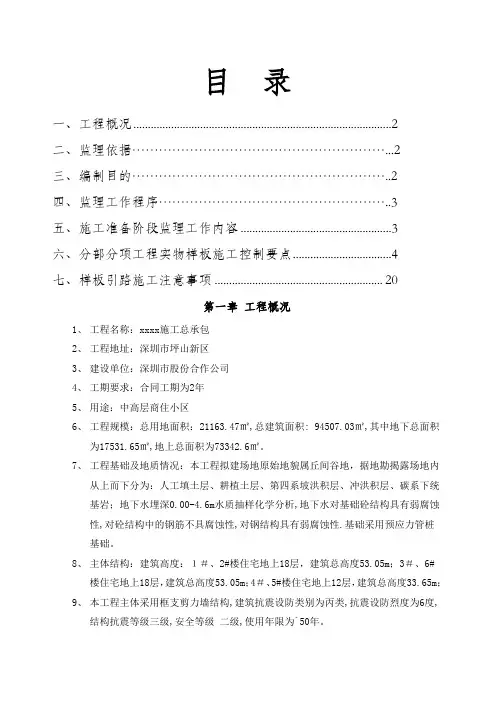

目录一、工程概况 (2)二、监理依据 (2)三、编制目的 (2)四、监理工作程序 (3)五、施工准备阶段监理工作内容 (3)六、分部分项工程实物样板施工控制要点 (4)七、样板引路施工注意事项 (20)第一章工程概况1、工程名称:xxxx施工总承包2、工程地址:深圳市坪山新区3、建设单位:深圳市股份合作公司4、工期要求:合同工期为2年5、用途:中高层商住小区6、工程规模:总用地面积:21163.47㎡,总建筑面积: 94507.03㎡,其中地下总面积为17531.65㎡,地上总面积为73342.6㎡。
7、工程基础及地质情况:本工程拟建场地原始地貌属丘间谷地,据地勘揭露场地内从上而下分为:人工填土层、耕植土层、第四系坡洪积层、冲洪积层、碳系下统基岩;地下水埋深0.00-4.6m水质抽样化学分析,地下水对基础砼结构具有弱腐蚀性,对砼结构中的钢筋不具腐蚀性,对钢结构具有弱腐蚀性.基础采用预应力管桩基础。
8、主体结构:建筑高度:1#、2#楼住宅地上18层,建筑总高度53.05m;3#、6#楼住宅地上18层,建筑总高度53.05m;4#、5#楼住宅地上12层,建筑总高度33.65m;9、本工程主体采用框支剪力墙结构,建筑抗震设防类别为丙类,抗震设防烈度为6度,结构抗震等级三级,安全等级二级,使用年限为`50年。
10、质量要求:达到市优质结构工程标准要求,并一次性验收合格。
安全要求:争创安全与文明施工双优工地,杜绝重大伤亡事故,轻伤率控制在1‰以内,实现“五无”(即无重伤、无死亡、无塌方、无中毒、无火灾)。
第二章样板引路监理依据1、本办法依据国家相关的施工技术规程、法律法规、监理规范、监理合同、鸿业工程项目管理有限公司工程管理制度、监理规划、倚湖居施工总承包现场管理办法、等相关规定制定的。
第三章编制目的1规范施工质量控制流程,全面提高施工质量,管理水平,降低客户投诉率,提升公司产品品牌声誉。
2、验证产品是否满足设计效果。
工程样板引路制度

工程样板引路制度引路制度的实施内容主要包括以下几个方面:一、施工前的准备工作:1.监理单位和施工单位应在项目开工前制定详细的施工计划,包括工程进度、施工队伍组建、材料准备、设备调配等,确保施工进程能够按时进行。
2.在工程开工前,施工单位应对施工现场的地形、地貌等情况进行调查,确定施工区域的范围和施工难度,以便后续工作的顺利进行。
3.监理单位应对施工现场的环境进行评估,包括地下管线、地质情况等,为后续工作的安全施工提供支持。
二、施工过程中的引路工作:1.在施工现场设置指示牌、标志等,明确指示施工队伍的行进方向和施工区域的范围,避免因为施工区域的不明确而导致施工不规范。
2.引路人员应熟悉施工现场的地形和设计方案,确保施工按照设计图纸进行,避免出现错误。
3.引路人员应与监理人员保持良好的沟通,及时汇报施工进度和发现的问题,以便于监理单位及时解决。
4.引路人员应定期检查施工现场的安全情况,避免发生安全事故。
5.施工队伍在进行施工前,引路人员需要先对施工区域进行检查,确保没有存在隐患,以防施工过程中发生意外。
三、施工后的总结和整改:1.施工结束后,应对引路工作进行总结,评估引路工作的效果和问题,及时调整引路工作的流程和标准。
2.对施工现场的清理工作进行检查,确保施工遗留物没有对环境造成污染。
3.对引路人员的工作进行考核,优秀引路人员进行奖励,并进行培训,提高其工作水平。
4.如果施工过程中发现施工质量和工期存在问题,应及时进行整改,并对相关责任人进行追责。
通过引路制度的实施,可以确保工程施工过程的顺利进行和最终的成功交付。
同时,引路制度也可以提高工程项目的管理效率和质量控制水平,保证工程质量和工期的达标。
因此,在工程项目中,引路制度是非常重要的一项制度。
建设项目工程质量样板引路实施细则

建设项目样板引路实施细则第一章总则1.1为保证建设项目工程的质量,按照建设部关于必须实行“样板引路制度"的要求,结合建设项目指挥部(以下简称指挥部)的实际,制定建设项目样板引路实施细则。
1。
2建设项目应以主要施工工序为对象,建立工序质量样板,在工序样板引路的基础上,实施分项、分部、子单位工程(单元、楼层)、栋号样板引路和样板段(样板区)的样板引路。
包括建筑工程工程中的地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑设备安装工程(含智能建筑),市政工程中软基处理、土方、道路稳定层、路面、侧平石、人行道块铺砌及防水层、结构缝设置,园林绿化等。
1.3各单位工程应根据建设工程施工合同确定的优良样板等级确定工程质量样板标准。
1.4样板标准应以国家和省市现行的施工质量验收规范、标准、设计图纸、质量内控标准为依据,并结合广发金融中心建设项目创优的实际情况,坚持严格、规范、科学、可行的原则确定。
1。
5本实施细则适用于建设项目。
第二章组织机构2。
1为了加强对建设项目样板引路的领导与管理,在指挥部总工领导下成立建设项目样板引路工作小组。
工作小组由技术管理部、工程管理部人员组成,负责工程样板引路的日常工作。
第三章工作职责与管理程序3。
1施工单位职责3。
1。
1施工单位派驻的总指挥是工程样板制度执行的总负责人,应根据施工承包合同的工程质量目标,制定工程样板创优计划及工程样板质量标准,成立工程样板领导小组,明确工作职责.3。
1。
2项目经理是实施工程样板创优的直接责任人,根据本单位制定的工程样板创优计划及工程样板质量标准,在项目部内成立强有力的工程样板创优管理机构,并进行合理分工,明确各岗位的工作职责,制定相应的工程样板目标和作业指导书,适时下达给施工班组或个人。
施工班组长对所负责的班组施工质量负责。
3.1。
3总承包单位应在工程开工之前组织经验丰富的工程技术人员编制工程样板创优实施方案,由总承包方的技术负责人自审批准后报驻地监理审核,由驻地监理报指挥部技术管理部、工程管理部。
市政道路工程样板引路制度

市政道路工程样板引路制度第一章总则第一条为了规范市政道路工程施工过程中的引路管理,保障施工人员和行人的安全,促进市政道路工程的顺利进行,制定本制度。
第二条本制度适用于我市所有市政道路工程施工单位和施工现场,引路管理应按照本制度执行。
第三条引路管理是指施工单位根据施工需要,在施工现场周围设置引路措施,明示施工区域和施工道路,引导行人、车辆绕行,确保施工安全。
第四条引路管理应坚持“安全第一、文明施工、环境保护、规范管理”的原则,科学规划、合理布局、合理引导,确保施工安全、文明施工。
第五条引路管理涉及施工单位、交管部门、行政部门等多方合作,需要加强沟通配合,形成合力,保障市政道路工程施工顺利进行。
第六条各级交管部门、行政部门应当加强对引路管理的监督检查,及时发现问题并督促整改。
第七条对于严重违反本制度规定的情况,将依法追究相关单位和个人的责任。
第二章引路管理的基本要求第八条施工单位应根据市政道路工程施工实际情况,制定合理的引路方案,并向有关部门报备。
第九条引路方案应明确施工区域范围、施工时间、引路措施、人员配备等内容。
第十条引路措施应设置明显的标志标线,包括但不限于围挡、警示牌、引导标识等。
第十一条施工单位应配备专门人员负责引路管理,并接受相关培训,具备相关技能和知识。
第十二条施工单位应加强与交管部门、行政部门的沟通协调,及时处理引路过程中出现的问题。
第十三条施工单位应定期对引路措施进行检查,确保引路管理效果。
第十四条引路现场不得设置障碍物,确保行人、车辆通行畅通。
第三章引路管理的具体措施第十五条施工单位在施工现场周围应设置明显的围挡,避免行人闯入施工区域。
第十六条施工单位应设置醒目的警示牌,清晰标明施工区域和施工时间,提醒行人注意安全。
第十七条施工单位应设置明显的引导标识,指示行人和车辆绕行线路。
第十八条施工单位应设置夜间引路设施,保障夜间施工的通行安全。
第十九条施工单位应根据施工区域的特点选择合适的引路措施,确保引路管理的有效性。
项目样板引路制度及实施方案

一、样板引路制度:1、施工操作要注重工序优化、工艺的改进和工序的标准化操作,通过不断探索,积累必要的管理和操作经验,提高工序的操作水平,确保操作质量。
2、施工样板2.1根据样板引路制方案设置结构样板区、装修样板区、安装样板区等三个样板展示区,结构样板区包括楼梯、剪力墙、框架柱、框架梁、楼板、墙体砌筑等;装修样板区包括内外抹灰、防水、外墙贴砖、涂料、栏杆、门窗安装等;安装样板区包括卫生洁具安装、给排水管道布置等。
各个样板设工序部位说明牌,现场标识。
全面施工前,项目部应先做“施工样板”。
对于饰面工程施工,需预先列出排砖图,列明阴阳角收口的做法及砖块的排列,提前3天报建设(监理)单位,经签证同意后方开始才做施工样板。
2.2施工样板做好后,工班组长需提前1小时报施工员自检,经自检合格并签字后1小时内报质安部检验,经质安组检验合格后建设(监理)单位报验。
样板的施工质量必须达到"优良"标准,否则不予验收。
2.2样板经验收合格签字后方允许按样板的标准展开大面积施工,样板未经验收或验收不合格不准展开大面积施工,违者按公司规定给予处罚。
2.3样板经验收合格签字后,有关验收资料应及时送资料员存档。
3、样板间3.1单位工程在主体结构完成后,项目部应按建设(监理)单位的要求在楼层内不同户型做有厅、房、厨房、卫生间的单元施工样板间(交楼标准),通过施工样板确定土建与水、电的工艺流程和整体综合标准,认真解决墙面和管线的渗漏现象。
样板间做好后,项目部应组织自检,合格后向建设(监理)单位报验,经验收合格的样板间,应做好成品保护工作,作为竣工验收标准。
4、对重要的施工样板,现场设置的样板间,分公司工程处必须安排人员参加验收。
二、实施方案:实施工作流程包括:编制样板制作计划→监理和业主审批→样板施工→样板验收→样板总结交底→工程大面积施工。
1、样板引路制的实施(1)本工程在工地设置样板展示区,根据样板引路制方案设置结构样板区、装修样板区、安装样板区等三个样板展示区,结构样板区包括楼梯、剪力墙、框架柱、框架梁、楼板、墙体砌筑等;装修样板区包括内外抹灰、防水、外墙贴砖、涂料栏杆、门窗安装等;安装样板区包括卫生洁具安装、给排水管道布置等。
房建样板引路实施方案

房建样板引路实施方案一、前言。
房建样板引路实施方案是指在房屋建筑过程中,为了确保建筑质量和施工效率,需要制定一套详细的引路实施方案,以指导施工人员进行施工操作。
本文档将从引路的概念、作用、实施步骤等方面进行详细介绍,以期为房建工程提供指导和帮助。
二、引路的概念。
引路是指在建筑施工过程中,为了指导施工人员进行准确施工,而在施工现场设置的标志、线路、图示等。
引路的设置应符合设计要求和施工规范,以确保施工的准确性和高效性。
三、引路的作用。
1. 指导施工,引路可以为施工人员提供明确的方向和位置,帮助他们准确地进行施工操作,避免出现误差和浪费。
2. 提高施工效率,通过设置合理的引路,可以减少施工人员的搜索时间,提高施工效率,缩短工期。
3. 保障施工质量,引路的设置可以确保施工过程中的准确性和规范性,从而提高施工质量,减少施工风险。
四、引路实施方案。
1. 制定引路方案,在施工前,根据设计图纸和施工要求,制定合理的引路方案,确定引路的位置、标志和线路等。
2. 设置引路标志,根据引路方案,在施工现场设置引路标志,包括施工现场的位置标识、施工线路标示等。
3. 维护引路设施,在施工过程中,定期检查和维护引路设施,确保其清晰可见,避免因引路设施损坏而影响施工。
4. 培训施工人员,在施工前,对施工人员进行引路操作培训,使其熟悉引路标志和线路,确保施工操作的准确性。
五、引路实施注意事项。
1. 引路标志应设置在明显易见的位置,避免被遮挡或混淆。
2. 引路线路应与实际施工操作相符,避免引起误导。
3. 引路标志应符合相关标准和规范,确保施工安全和质量。
4. 引路方案应根据实际情况进行调整和优化,以适应施工现场的变化。
六、总结。
通过对房建样板引路实施方案的详细介绍,我们可以看到引路在房屋建筑中的重要作用和实施步骤。
合理的引路方案可以提高施工效率,保障施工质量,是房建工程中不可或缺的一环。
希望本文档能为相关人员提供有效的指导和帮助,确保房建工程的顺利进行。
建筑工程样板引路制度文档

建筑工程样板引路制度文档一、引言为了规范建筑工程施工过程中的样板引路工作,确保工程质量和施工安全,制定本制度。
本制度适用于施工单位的工程部门、监理单位、设计单位和相关监管部门。
二、引路工作范围1. 样板引路工作是指施工单位在施工前对相关构件、结构等进行分段拼装、试拼,以确认安装方式、尺寸等要求,并进行技术交底和安全交底的工作。
2. 样板引路工作主要包括以下内容:2.1 搭建样板,确认构件的拼装方式和尺寸;2.2 进行试拼,检查各构件的质量和尺寸是否符合要求;2.3 进行技术交底,确保施工人员理解并按要求施工;2.4 进行安全交底,强调施工现场的安全要求。
三、引路工作流程1. 确定引路工作的对象和范围,根据施工计划和图纸要求确定引路工作的具体内容;2. 负责引路工作的技术人员进行施工现场的勘察,并确定搭建样板的位置和方式;3. 按照设计要求和技术规范搭建样板,并确认构件的拼装方式和尺寸;4. 进行试拼,检查各构件的质量和尺寸是否符合要求,如有问题及时整改;5. 进行技术交底,确保施工人员理解并按要求施工;6. 进行安全交底,强调施工现场的安全要求,确保施工过程中的安全;7. 完成引路工作记录,包括引路工作的过程、结果和存在的问题及整改情况。
四、引路工作的注意事项1. 引路工作必须由有资质的技术人员进行,确保引路工作的准确性和可靠性;2. 引路工作必须按照相关规定和施工图纸要求进行,不得随意改动;3. 引路工作过程中发现问题要及时整改,确保引路工作质量;4. 引路工作要重视安全,保证施工现场的安全性;5. 引路工作完成后要及时制定整改方案,确保施工过程中的问题得到解决。
五、引路工作的管理和监督1. 施工单位负责组织和实施引路工作,建立相关的管理制度和流程;2. 施工单位监理部门负责监督引路工作的过程和结果,确保引路工作的质量和效果;3. 设计单位要对引路工作的结果进行审查和确认,确保引路工作符合设计要求;4. 监管部门要加强对引路工作的监督和检查,确保引路工作的规范和有效性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程样板引路管理实施细则
一、目的
为了规范项目工程样板的管理行为,使工程样板能起到指导施工、提升工程品质的作用,特制定本制度。
二、释义
工序样板:指工序的最终成活样式,能够反映该工序的质量标准的工具。
材料样板:是指设计单位(设计部)为明确设计效果,或满足特定使用功能而采用的材料,一般指建筑表面装饰材料及功能设备,如外墙面砖、配电箱等。
三、范围
本制度主要适用于房屋建筑工程中的工序样板制作,材料样板留存,新材料、新设备及新工艺样板。
四、样板制作
1、实施对象
1.1工序样板主要有:
1.2材料样板由物资设备部在签订采购合同后提供给项目部一份样品。
应提供的材料样板有:
2、实施时间
工序样板应至少在该分项工程大面积施工前15天,完成并经过验收(特殊项目根据工程实际情况安排,最迟提前一周完成)。
材料样板应在材料进场前一周在项目供应科留存,直到工程完成。
3、保管留存
项目部应采取有效的措施保护工序样板,在该项工序施工完毕且验收前,保持完整不受污染及损坏。
材料留存由项目供应科组织,材料样品应在项目部留存一份,并贴小标签,材料留存至工程结束。
4、工序样板实施流程
4.1 项目部工程部主持项目各项工序样板的实施及验收工作,项目工程管理人员、监理单位、业主单位参与。
4.2 各工序样板施工前,由项目负责人及技术负责人、工程部、班组
共同讨论确定该项工序施工作业方法和施工工艺,明确质量要求。
4.3项目部在指定的位置(部位)进行样板施工。
4.4项目部按要求的工艺施工,如有隐蔽验收应留存影像资料。
公司工程部对施工的过程实行抽查。
4.5 工序样板完成并经自检合格后,项目部向监理单位申请验收。
4.6监理单位组织进行样板验收,项目部技术负责人、专业工程师、专业施工员、施工班组长参加。
4.7 验收首先由施工班组长和施工员介绍该工序样板施工工艺及施工过程,技术负责人总结。
然后参与验收各方分析该工序样板质量、施工工艺情况,并由监理工程师评述该项工序样板的施工工艺和质量,并进行验收总结,判断工序样板是否符合要求。
4.8 如果工序样板未达到预期效果,参验各方应分析原因;如果是施工质量问题,要求项目部按预定的工艺重新制作工序样板;如果是工艺原因,则调整工艺、标准后,要求项目部按新的工艺制作工序样板并重新组织验收。
4.9 工序样板定样、验收应形成纪要,明确工序样板标准,清晰表述该项工序施工工艺、控制要点、质量要求,详细记录验收过程,验收结论。
5、样板制作要求
5.1模板工程的工程样板面积不小于一面墙,符合质量标准GB50204《混凝土结构工程施工质量验收规范》第四节要求。
5.2钢筋工程的工程样板包括梁、墙、柱等主要构件,符合质量标准
GB50204《混凝土结构工程施工质量验收规范》第五节要求。
5.3外墙面砖的工程样板面积不小于2㎡,且应置于向阳位置,符合质量标准GB50210《建筑装饰装修工程质量验收规范》第8章中要求。
5.4 外墙涂料的工程样板面积不小于1㎡,并留有斜向分层剖面,且应置于向阳位置,符合质量标准GB50210《建筑装饰装修工程质量验收规范》第10章要求。
5.5 铝合金(塑钢)窗(门)的工程样板有代表性的窗(门)型每种不少于一樘,符合质量标准GB50210《建筑装饰装修工程质量验收规范》第5章要求。
5.6 防火、防盗门的工程样板不少于二樘,且应集中在同一楼层(部位),符合质量标准GB50210中第5章要求。
5.7 保温工程的工程样板面积不小于2㎡,并留有斜向分层剖面,符合质量标准:《民用建筑外保温系统及外墙装饰防火暂行规定》(公通字[2009]46号)规定。
5.8 防水工程的室内工程样板不少于一个开间,室外工程样板不少于一个轴线长度,符合质量标准GB50327《住宅装饰装修工程施工规范》第6章要求。
5.9 栏杆(扶手)工程的工程样板不少于一处(阳台、花园、屋面等)或一个层高(楼梯),符合质量标准GB50210《建筑装饰装修工程质量验收规范》第12章要求。
5.10 砌体工程的工程样板每种墙体不少于一个开间,符合质量标准
GB50203《砌体工程施工质量验收规范》要求。
五、新材料,新设备及新工艺样板
对于新材料,新设备、新工艺等要先做样板,通过试验和鉴定合格后,才可应用到工程上。
