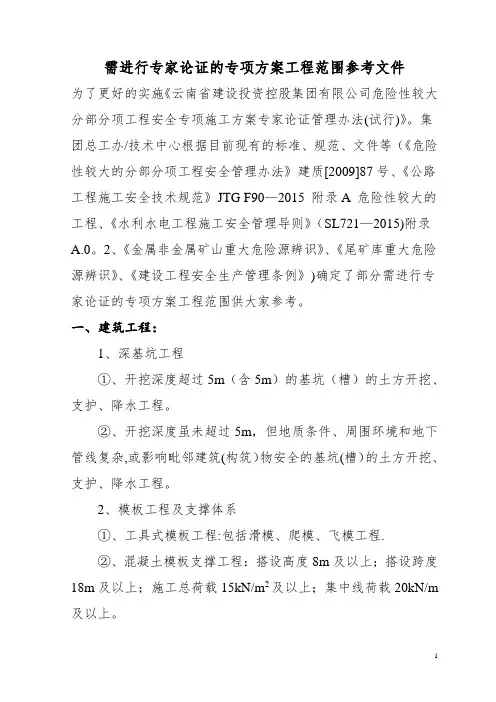

需要进行专家论证的专项方案工程范围参考资料

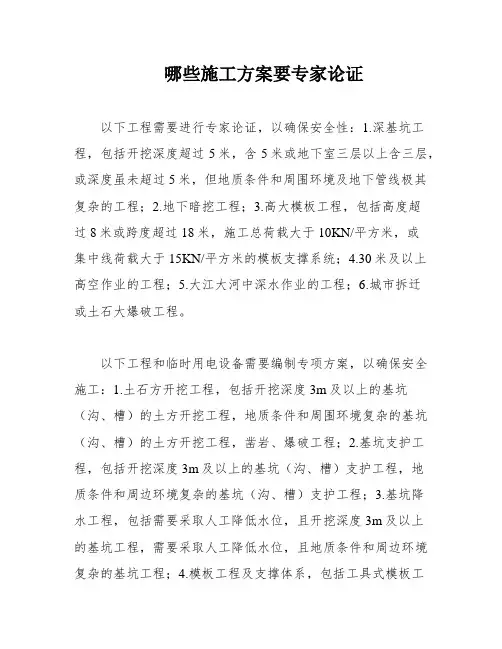

哪些施工方案要专家论证

哪些施工方案要专家论证以下工程需要进行专家论证,以确保安全性:1.深基坑工程,包括开挖深度超过5米,含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2.地下暗挖工程;3.高大模板工程,包括高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程;5.大江大河中深水作业的工程;6.城市拆迁或土石大爆破工程。
以下工程和临时用电设备需要编制专项方案,以确保安全施工:1.土石方开挖工程,包括开挖深度3m及以上的基坑(沟、槽)的土方开挖工程,地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程,凿岩、爆破工程;2.基坑支护工程,包括开挖深度3m及以上的基坑(沟、槽)支护工程,地质条件和周边环境复杂的基坑(沟、槽)支护工程;3.基坑降水工程,包括需要采取人工降低水位,且开挖深度3m及以上的基坑工程,需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程;4.模板工程及支撑体系,包括工具式模板工程,如滑模、爬模、飞模、大模板等,混凝土模板支架工程,用于钢结构安装等满堂承重支撑系统工程;5.脚手架工程,包括落地式钢管脚手架,附着升降脚手架,悬挑式脚手架,高处作业吊篮,自制卸料平台、移动操作平台,新型及异型脚手架;6.起重吊装工程,包括采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程,采用起重机械设备进行安装的工程;7.起重机械设备拆装工程,包括塔式起重机的安装、拆卸、顶升,施工升降机的安装、拆卸,物料提升机的安装、拆卸;8.拆除、爆破工程,包括建筑物、构筑物拆除工程,采用爆破拆除的工程;9.其他危险性较大的工程,包括建筑幕墙安装工程,预应力结构张拉工程,钢结构及网架工程,索膜结构安装工程。
在施工组织设计中,安全技术措施的编制是非常重要的。
对于规模较大、危险性较高的分部分项工程,需要编制专项施工方案,并附有安全验算结果。
需要进行专家论证的专项方案工程范围参考资料

需进行专家论证的专项方案工程围参考文件为了更好的实施《省建设投资控股集团危险性较大分部分项工程安全专项施工方案专家论证管理办法(试行)》。
集团总工办/技术中心根据目前现有的标准、规、文件等(《危险性较大的分部分项工程安全管理办法》建质[2009]87号、《公路工程施工安全技术规》JTG F90-2015 附录A 危险性较大的工程、《水利水电工程施工安全管理导则》(SL721-2015)附录A.0.2、《金属非金属矿山重大危险源辨识》、《尾矿库重大危险源辨识》、《建设工程安全生产管理条例》)确定了部分需进行专家论证的专项方案工程围供大家参考。
一、建筑工程:1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程。
②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程。
②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
哪些施工方案要专家论证

哪些施工方案要专家论证Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
还有预应力张拉工程也需要专家论证下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW 及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
哪些工程需要专家论证方案

哪些工程需要专家论证方案一、需要专家论证方案的工程项目1. 建筑工程:建筑工程是指对建筑物进行设计、施工、改造、维修等活动的工程项目。
建筑工程的设计方案、施工方案和安全方案等都需要经过专家的论证和验证,以保证建筑物的结构安全、施工质量和环保标准。
2. 桥梁工程:桥梁工程是指建造或修建桥梁、立交桥、隧道等交通设施的工程项目。
桥梁工程的设计方案、施工方案和技术方案等也需要专家的论证和验证,以确保桥梁的承载能力、抗震能力和使用寿命等方面的安全性和可靠性。
3. 水利工程:水利工程是指开发、利用和保护水资源,如水库建设、灌溉设施建设、排水设施建设等工程项目。
水利工程的设计方案、施工方案和环保方案等同样需要经过专家的论证和验证,以确保水资源的合理利用和环境的可持续发展。
4. 矿山工程:矿山工程是指对矿山资源的开发和利用,如煤矿工程、金属矿山工程、非金属矿山工程等工程项目。
矿山工程的设计方案、施工方案和安全方案等也需要专家的论证和验证,以确保矿山的开采效率和安全性。
5. 交通工程:交通工程是指公路、铁路、港口、机场等交通设施的建设和维护工程。
交通工程的设计方案、施工方案和安全方案等同样需要经过专家的论证和验证,以确保交通设施的通行能力和安全性。
6. 环保工程:环保工程是指对环境污染和生态破坏进行防治和修复的工程项目,如污水处理工程、固体废物处理工程等。
环保工程的设计方案、施工方案和技术方案等同样需要经过专家的论证和验证,以确保环境污染的治理效果和生态环境的保护。
二、专家论证方案的实施方式1. 选取合适的专家:针对不同的工程项目,需要选择具有相关领域专业知识和丰富实践经验的专家,组成专家组进行论证。
2. 制定论证方案:在确定专家组和论证对象后,需要制定详细的论证方案,明确论证的目的、内容、方法和标准等,确保论证过程的科学性和规范性。
3. 进行论证评审:专家组根据论证方案,对工程项目的设计方案、施工方案或技术方案等进行评审和验证,提出意见和建议。

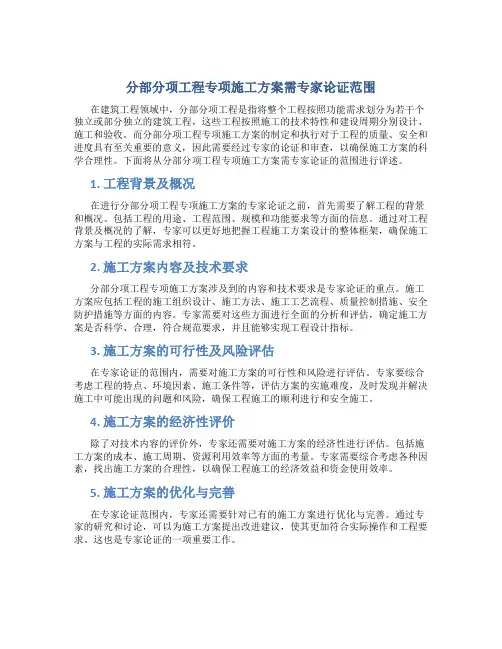

分部分项工程专项施工方案需专家论证范围

分部分项工程专项施工方案需专家论证范围在建筑工程领域中,分部分项工程是指将整个工程按照功能需求划分为若干个独立或部分独立的建筑工程,这些工程按照施工的技术特性和建设周期分别设计、施工和验收。
而分部分项工程专项施工方案的制定和执行对于工程的质量、安全和进度具有至关重要的意义,因此需要经过专家的论证和审查,以确保施工方案的科学合理性。
下面将从分部分项工程专项施工方案需专家论证的范围进行详述。
1. 工程背景及概况在进行分部分项工程专项施工方案的专家论证之前,首先需要了解工程的背景和概况。
包括工程的用途、工程范围、规模和功能要求等方面的信息。
通过对工程背景及概况的了解,专家可以更好地把握工程施工方案设计的整体框架,确保施工方案与工程的实际需求相符。
2. 施工方案内容及技术要求分部分项工程专项施工方案涉及到的内容和技术要求是专家论证的重点。
施工方案应包括工程的施工组织设计、施工方法、施工工艺流程、质量控制措施、安全防护措施等方面的内容。
专家需要对这些方面进行全面的分析和评估,确定施工方案是否科学、合理,符合规范要求,并且能够实现工程设计指标。
3. 施工方案的可行性及风险评估在专家论证的范围内,需要对施工方案的可行性和风险进行评估。
专家要综合考虑工程的特点、环境因素、施工条件等,评估方案的实施难度,及时发现并解决施工中可能出现的问题和风险,确保工程施工的顺利进行和安全施工。
4. 施工方案的经济性评价除了对技术内容的评价外,专家还需要对施工方案的经济性进行评估。
包括施工方案的成本、施工周期、资源利用效率等方面的考量。
专家需要综合考虑各种因素,找出施工方案的合理性,以确保工程施工的经济效益和资金使用效率。
5. 施工方案的优化与完善在专家论证范围内,专家还需要针对已有的施工方案进行优化与完善。
通过专家的研究和讨论,可以为施工方案提出改进建议,使其更加符合实际操作和工程要求。
这也是专家论证的一项重要工作。
总结分部分项工程专项施工方案需专家论证范围涵盖了工程背景、施工内容和技术要求、可行性及风险评估、经济性评价、优化与完善等方面。
需要进行专家论证的专项方案工程范围参考资料

需进行专家论证的专项方案工程范围参考文件为了更好的实施《云南省建设投资控股集团有限公司危险性较大分部分项工程安全专项施工方案专家论证管理办法(试行)》。
集团总工办/技术中心根据目前现有的标准、规范、文件等(《危险性较大的分部分项工程安全管理办法》建质[2009]87号、《公路工程施工安全技术规范》JTG F90—2015 附录A 危险性较大的工程、《水利水电工程施工安全管理导则》(SL721—2015)附录A.0。
2、《金属非金属矿山重大危险源辨识》、《尾矿库重大危险源辨识》、《建设工程安全生产管理条例》)确定了部分需进行专家论证的专项方案工程范围供大家参考。
一、建筑工程:1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程.②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m 及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上.3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程.②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
需编制专项方案和进行专家论证的工程
3、分段架体搭设高度20m及以上的悬挑式脚手架。
拆除、爆破工程
1、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
2、文件保护建筑、优秀历史建筑或文化风貌区影响范围内的拆除工程。
暗挖工程
1、采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
其他工程
1、施工高度50m以上的建筑幕墙安装工程。
2、跨度36m以上的钢结构安装工程,或跨度60m以上的网架和索膜结构安装工程。
3、开挖深度16m以上的人工挖孔桩工程。
4、水下作业工程。
5、重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。
3、承重支撑系统:用于钢结构安装等满堂红支撑体系,承受单点集中荷载700kg以上。
起重吊装及安装拆卸工程
1、采用非常规起重设备、方法、且单件起吊重量在100kN及以上起重吊装工程。
2、起重量300kN及以上,或搭设总高度200m以上,或搭设基础标高在200m以上的起重机械安装和拆卸工程。
脚手架工程
1、搭设高度50m及以上落地式钢管脚手架工程。
6、采用新技术、新工艺、新材料、新设备可能影响施工安全,尚无国家、行业及地方技术标准的分部分项工程。需编制专项方案和Fra bibliotek行专家论证的工程
工程范围
编制方案+专家论证
深基坑工程
1、深度≥5m的基坑(槽)的土方开挖、支护、降水工程。
模板工程及支撑体系
1、各类工具式模板工程:包括飞模、滑模、爬模、隧道模等工程。
2、混凝土模板支撑工程:高度≥8m及以上,跨度≥18m及以上,或施工总荷载(设计值)15kN/㎡及以上、或集中线荷载(设计值)20kN/㎡及以上。
需要进行专家论证的专项方案工程范围参考资料
需要进行专家论证的专项方案工程范围参考资料需进行专家论证的专项方案工程范围参考文件为了更好的实施《云南省建设投资控股集团有限公司危险性较大分部分项工程安全专项施工方案专家论证管理办法(试行)》。
集团总工办/技术中心根据当前现有的标准、规范、文件等(《危险性较大的分部分项工程安全管理办法》建质[ ]87号、《公路工程施工安全技术规范》JTG F90- 附录A 危险性较大的工程、《水利水电工程施工安全管理导则》(SL721- )附录A.0.2、《金属非金属矿山重大危险源辨识》、《尾矿库重大危险源辨识》、《建设工程安全生产管理条例》)确定了部分需进行专家论证的专项方案工程范围供大家参考。
一、建筑工程:1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程。
②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程。
②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
需专家论证的专项施工方案
(1)制定电气工程专项施工方案,确保施工安全;
(2)对施工人员进行电气安全技术培训;
(3)加强电气设备检查、验收,确保设备安全可靠。
5.给排水及暖通工程
(1)合理布局管道,减少交叉施工,确保施工安全;
(2)加强管道安装、验收,防止渗漏;
(3)对系统进行调试,保证给排水及暖通工程正常运行。
3.电气工程专家:负责对电气工程进行论证;
4.给排水及暖通工程专家:负责对给排水及暖通工程进行论证;
5.环保及节能工程专家:负责对环保及节能工程进行论证。
七、总结
本专项施工方案在充分考虑工程特点、施工难点的基础上,制定了详细的施工措施。通过专家论证,确保了方案的合理性和有效性。施工过程中,各参建单位应严格遵循本方案,确保工程安全、优质、高效地完成。同时,要关注环保、节能等方面,努力打造绿色建筑。
3.装饰装修工程涉及多种特殊材料及工艺;
4.电气工程涉及高压电,需确工,需合理安排。
五、专项施工方案
1.土方工程
(1)严格按照设计图纸进行土方开挖,确保边坡稳定;
(2)定期对边坡进行监测,发现异常立即采取措施;
(3)对施工现场进行封闭管理,防止外来人员进入。
2.钢结构工程
4.设计单位:×××设计研究院
5.施工单位:×××建筑工程有限公司
6.监理单位:×××建设监理有限公司
三、施工内容
1.土石方工程
2.结构工程
3.装饰装修工程
4.电气工程
5.给排水及暖通工程
6.环保及节能工程
四、施工难点与风险点
1.土石方工程:深基坑支护及降水
2.结构工程:高空作业、大型构件吊装
3.装饰装修工程:新型材料应用、施工质量要求高
吊装专项方案专家论证
一、项目背景随着我国经济的快速发展,基础设施建设需求日益增长,各类大型工程吊装项目也越来越多。
为确保吊装作业安全、高效、有序进行,根据《建设工程安全生产管理条例》等相关法律法规,结合本项目实际情况,特制定本吊装专项方案。
二、方案编制依据1. 国家及地方相关法律法规、规范标准;2. 项目可行性研究报告、设计文件;3. 施工现场实际情况;4. 吊装设备性能参数及操作规程;5. 专家组成员意见。
三、方案内容1. 工程概况(1)工程名称:XX项目;(2)工程地点:XX市;(3)工程规模:XX平方米;(4)吊装工程量:XX吨。
2. 吊装设备选型及配置(1)根据工程量及吊装高度,选用XX型号履带式起重机;(2)配备XX吨汽车吊作为辅助吊装设备;(3)配置相应的吊装索具、安全防护用品等。
3. 吊装施工工艺(1)吊装前,对吊装设备进行性能检测及维护保养;(2)吊装过程中,确保吊装设备与吊装物同步起吊;(3)吊装过程中,严格控制吊装高度、速度,确保安全;(4)吊装过程中,做好现场安全防护工作,防止意外发生。
4. 吊装作业人员配置及培训(1)配置经验丰富的吊装作业人员;(2)对吊装作业人员进行安全教育培训,提高安全意识;(3)对吊装作业人员进行技术交底,确保操作规范。
5. 施工安全保证措施(1)制定吊装作业安全操作规程;(2)设置安全警示标志,明确安全区域;(3)对吊装设备、吊装物进行安全检查,确保符合吊装要求;(4)加强现场安全管理,确保吊装作业安全有序进行。
四、专家论证1. 专家组成员(1)XX工程师;(2)XX教授;(3)XX高级工程师;(4)XX安全专家。
2. 论证内容(1)吊装专项方案的合规性;(2)吊装设备的选型及配置合理性;(3)吊装施工工艺的可行性;(4)吊装作业人员配置及培训的充分性;(5)施工安全保证措施的有效性。
3. 论证结论经专家组成员充分讨论,一致认为本吊装专项方案符合相关法律法规、规范标准,吊装设备选型及配置合理,施工工艺可行,吊装作业人员配置及培训充分,施工安全保证措施有效。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
需进行专家论证的专项方案工程范围参考文件为了更好的实施《云南省建设投资控股集团有限公司危险性较大分部分项工程安全专项施工方案专家论证管理办法(试行)》。
集团总工办/技术中心根据目前现有的标准、规范、文件等(《危险性较大的分部分项工程安全管理办法》建质[2009]87号、《公路工程施工安全技术规范》JTG F90-2015 附录A 危险性较大的工程、《水利水电工程施工安全管理导则》(SL721-2015)附录A.0.2、《金属非金属矿山重大危险源辨识》、《尾矿库重大危险源辨识》、《建设工程安全生产管理条例》)确定了部分需进行专家论证的专项方案工程范围供大家参考。
一、建筑工程:1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程。
②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m 及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程。
②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
④、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
6、其它①、施工高度50m及以上的建筑幕墙安装工程。
②、跨度大于36m及以上的钢结构安装工程;跨度大于60m 及以上的网架和索膜结构安装工程。
③、开挖深度超过16m的人工挖孔桩工程。
④、地下暗挖工程、顶管工程、水下作业工程。
⑤、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
二、公路工程:1、基坑开挖、支护、降水工程①、深度不小于5m的基坑(槽)的土(石)方开挖、支护、降水。
②、开挖深度虽小于5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建(构)筑物安全,或存在有毒有害气体分布的基坑(槽)的土方开挖、支护、降水工程。
2、滑坡处理和填、挖方路基工程①、中型及以上滑坡体处理。
②、边坡高度大于20m的路堤或地面斜坡坡率陡于1:2.5的路堤,且处于不良地质地段、特殊岩土地段的路堤。
③、土质挖方边坡高度大于20m、岩质挖方边坡高度大于30m且处于不良地质、特殊岩土地段的挖方边坡。
3、基础工程①、深度不小于15m的人工挖孔桩或开挖深度不超过15m,但地质条件复杂或存在有毒有害气体分布的人工挖孔桩工程。
②、平均高度不小于6m且面积不小于1200m2的砌体挡土墙的基础。
③、水深不小于20m的各类深水基础。
4、大型临时工程①、水深不小于10m的围堰工程。
②、高度不小于40m的墩柱、高度不小于100m索塔的滑模、爬模、翻模工程。
③、支架高度不小于8m;跨度不小于18m,施工总荷载不小于15kN/m2;集中线荷载不小于20kN/m。
④、50m及以上落地式钢管脚手架工程。
用于钢结构安装等满堂承重支撑体系,承受单点集中荷载7kN以上。
⑤、猫道、移动模架。
5、桥涵工程①、长度不小于40m的预制梁的运输与安装,钢箱梁吊装。
②、跨度不小于150m的钢管拱安装施工。
③、高度不小于40m的墩柱、高度不小于100m的索塔等的施工。
④、离岸无掩护条件下的桩基施工。
⑤、开敞式水域大型预制构件的运输与吊装作业。
⑥、在三级及以上通航等级的航道上进行的水上水下施工。
⑦、转体施工。
6、隧道工程①、隧道穿越岩溶发育区、高风险断层、沙层、采空区等工程地质或水文地质条件复杂地质环境;Ⅴ级围岩连续长度占总隧道长度10%以上且连续长度超过100m;Ⅵ级围岩的隧道工程。
②、软岩地区的高地应力区、膨胀岩、黄土、冻土等地段。
③、埋深小于1倍跨度的浅埋地段;可能产生坍塌或滑坡的偏压地段;隧道上部存在需要保护的建筑物地段;隧道下穿水库或河沟地段。
④、Ⅵ级及以上软弱围岩地段跨度不小于18m的特大跨度隧道。
⑤、连供隧道;中夹岩柱小于1倍隧道开挖跨度的小净距隧道;长度大于100m的偏压棚洞。
⑥、高瓦斯或瓦斯突出隧道。
⑦、水下隧道。
7、起重吊装工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起吊重量在300kN及以上的起重设备安装、拆卸工程。
8、拆除、爆破工程①、大桥及以上桥梁拆除工程。
②、一级及以上公路隧道拆除工程。
③、C级及以上爆破工程、水下爆破工程。
三、水利水电工程1、深基坑工程①、开挖深度超过5m(含)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:滑模、爬模、飞模工程。
②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m 及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。
3、起重吊装及安装拆卸工程:①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程。
②、可能影响行人、交通、电力设施、通讯设施或其他建筑物、构筑物安全的拆除工程。
③、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
6、其他①、开挖深度超过16m的人工挖孔桩工程。
②、地下暗挖工程、顶管工程、水下作业工程。
③、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的单项工程。
四、矿山工程1、井下炸药的最大贮存量在6t以上的矿井。
2、水文地质条件复杂或有透水淹井危险的矿井。
3、瓦斯矿井或存在有害有毒气体大量涌出可能的矿井。
4、有自燃发火危险的矿井。
5、开采有冲击地压倾向的深埋硬岩矿床的矿井。
6、其他应认定为重大危险源的矿井。
7、全库容1000万m3以上或坝高60m以上的尾矿库,即一、二、三等尾矿库。
8、一旦发生最大程度的溃坝事故,可能造成下游居民死亡50人以上的尾矿库。
9、一旦发生失事,将会对下游的城镇、工矿企业、交通运输及其他重要设施造成严重危害,或有毒有害物质会大面积扩散的尾矿库。
五、冶金工程1、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程。
2、拆除、爆破工程①、采用爆破拆除的工程。
3、其它①、跨度大于36m及以上的钢结构安装工程;跨度大于60m 及以上的网架和索膜结构安装工程。
②、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
六、铁路工程1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程。
②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m 及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程。
②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
④、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
6、高墩、大跨、深水和结构复杂的桥梁工程7、高风险隧道工程8、铺轨、架梁工程9、既有线工程10、其它①、跨度大于36m及以上的钢结构安装工程;跨度大于60m 及以上的网架和索膜结构安装工程。
②、开挖深度超过16m的人工挖孔桩工程。
③、地下暗挖工程、顶管工程、水下作业工程。
④、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
