电气装置安装工程1KV及以下配线工程施工及验收规范

电气装置安装工程1KV及以下配线工程施工及验收规范电气装置安装工程1KV及以下配线工程施工及验收规范中华人民共和国国家标准电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96主编部门:中华人民共和国电力工业部批准部门:中华人民共和国建设部施行日期:1997年2月1日关于发布国家标准《电气装置安装工程1KV及以下配线工程施工及验收规范》、《电气装置安装工程电气照明装置施工及验收规范》的通知建标[1996]475号根据国家计委计综[1986]2630号和建设部(90)建标技字第4号文的要求,由电力工业部会同有关部门共同修订的《电气装置安装工程1KV及以下配线工程施工及验收规范》和《电气装置安装工程电气照明装置施工及验收规范》,已经有关部门会审。

现批准《电气装置安装工程1KV及以下配线工程施工及验收规范》GB50258—96和《电气装置安装工程电气照明装置施工及验收规范》GB50259—96为强制性国家标准,自一九九七年二月一日起施行。

原国家标准《电气装置安装工程施工及验收规范》GBJ232—82中第十三篇“配线工程篇”和第十四篇“电气照明装置篇”同时废止。

本规范由电力工业部负责管理,具体解释等工作由电力工业部电力建设研究所负责,出版发行由建设部标准定额研究所负责组织。

中华人民共和国建设部一九九六年八月十六日1总则1.0.1为保证电气装置配线工程的施工质量,促进技术进步,确保安全运行,制订本规范。

1.0.2本规范适用于建筑物、构筑物中1KV及以下配线工程的施工及验收。

1.0.3配线工程的施工应按已批准的设计进行。

当修改设计时,应经原设计单位同意,方可进行。

1.0.4采用的器材及其运输和保管,应符合国家现行标准的有关规定;当产品有特殊要求时,合产品技术文件的规定。

1.0.5器材到达施工现场后,应按下列要求进行检查:1.0.5.1技术文件应齐全。

1.0.5.2型号、规格及外观质量应符合设计要求和本规范的规定。

1.0.6配线工程施工中的安全技术措施,应符合本规范和国家现行标准及产品技术文件的规定。

1.0.7配线工程施工前,建筑工程应符合下列要求:1.0.7.1对配线工程施工有影响的模板、脚手架等应拆除,杂物应清除。

1.0.7.2对配线工程会造成污损的建筑装修工作应全部结束。

1.0.7.3在埋有电线保护管的大型设备基础模板上,应标有测量电线保护管引出口座标和高程用的基准点或基准线。

1.0.7.4埋入建筑物、构筑物内的电线保护管、支架、螺栓等预埋件,应在建筑工程施工时预埋。

1.0.7.5预留孔、预埋件的位置和尺寸应符合设计要求,预埋件应埋设牢固。

1.0.8配线工程施工结束后,应将施工中造成的建筑物、构筑物的孔、洞、沟、槽等修补完整。

1.0.9电气线路经过建筑物、构筑物的沉降缝或伸缩缝处,应装设两端固定的补偿装置,导线应留有余量。

1.0.10电气线路沿发热体表面上敷设时,与发热体表面的距离应符合设计规定。

1.0.11电气线路与管道间的最小距离,应符合本规范附录A的规定。

1.0.12配线工程采用的管卡、支架、吊钩、拉环和盒(箱)等黑色金属附件,均应镀锌或涂防腐漆。

1.0.13配线工程中非带电金属部分的接地和接零应可靠。

1.0.14配线工程的施工及验收,除应符合本规范的规定外,尚应符合国家现行的有关标准规范的规定。

2 配管2.1一般规定2.1.1敷设在多尘或潮湿场所的电线保护管,管口及其各连接处均应密封。

2.1.2当线路暗配时,电线保护管宜沿最近的路线敷设,并应减少弯曲。

埋入建筑物、构筑物内的电线保护管,与建筑物、构筑物表面的距离不应小于15mm。

2.1.3进入落地式配电箱的电线保护管,排列应整齐,管口宜高出配电箱基础面50~80mm。

2.1.4电线保护管不宜穿过设备或建筑物、构筑物的基础;当必须穿过时,应采取保护措施。

2.1.5电线保护管的弯曲处,不应有折皱、凹陷和裂缝,且弯扁程度不应大于管外径的10%%。

2.1.6电线保护管的弯曲半径应符合下列规定:2.1.6.1当线路明配时,弯曲半径不宜小于管外径的6倍;当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管外径的4倍。

2.1.6.2当线路暗配时,弯曲半径不应小于管外径的6倍;当埋设于地下或混凝土内时,其弯曲半径不应小于管外径的10倍。

2.1.7当电线保护管遇下列情况之一时,中间应增设接线盒或拉线盒,且接线盒或拉线盒的位置应便于穿线:2.1.7.1管长度每超过30m,无弯曲。

2.1.7.2管长度每超过20m,有一个弯曲。

2.1.7.3管长度每超过15m,有二个弯曲。

2.1.7.4管长度每超过8m,有三个弯曲。

2.1.8垂直敷设的电线保护管遇下列情况之一时,应增设固定导线用的拉线盒:2.1.8.1管内导线截面为50mm2及以下,长度每超过30m。

2.1.8.2管内导线截面为70~95mm2,长度每超过20m。

2.1.8.3管内导线截面为120~240mm2,长度每超过18m。

2.1.9水平或垂直敷设的明配电线保护管,其水平或垂直安装的允许偏差为1.5%,全长偏差不应大于管内径的1燉2。

2.1.10在TN—S、TN—C—S系统中,当金属电线保护管、金属盒(箱)、塑料电线保护管、塑料盒(箱)混合使用时,金属电线保护管和金属盒(箱)必须与保护地线(PE线)有可靠的电气连接。

2.2钢管敷设2.2.1潮湿场所和直埋于地下的电线保护管,应采用厚壁钢管或防液型可挠金属电线保护管;干燥场所的电线保护管宜采用薄壁钢管或可挠金属电线保护管。

2.2.2钢管的内壁、外壁均应作防腐处理。

当埋设于混凝土内时,钢管外壁可不作防腐处理;直埋于土层内的钢管外壁应涂两度沥青;采用镀锌钢管时,锌层剥落处应涂防腐漆。

设计有特殊要求时,应按设计规定进行防腐处理。

2.2..3钢管不应有折扁和裂缝,管内应无铁屑及毛刺,切断口应平整,管口应光滑。

2.2.4钢管的连接应符合下列要求:2.2.4.1采用螺纹连接时,管端螺纹长度不应小于管接头长度的1燉2;连接后,其螺纹宜外露2.~3扣。

螺纹表面应光滑、无缺损。

2.2.4.2采用套管连接时,套管长度宜为管外径的1.5~3倍,管与管的对口处应位于套管的中心。

套管采用焊接连接时,焊缝应牢固严密;采用紧定螺钉连接时,螺钉应拧紧;在振动的场所,紧定螺钉应有防松动措施。

2.2.4.3镀锌钢管和薄壁钢管应采用螺纹连接或套管紧定螺钉连接,不应采用熔焊连接。

2.2.4.4钢管连接处的管内表面应平整、光滑。

2.2.5钢管与盒(箱)或设备的连接应符合下列要求:2.2.5.1暗配的黑色钢管与盒(箱)连接可采用焊接连接,管口宜高出盒(箱)内壁3~5mm,且焊后应补涂防腐漆;明配钢管或暗配的镀锌钢管与盒(箱)连接应采用锁紧螺母或护圈帽固定,用锁紧螺母固定的管端螺纹宜外露锁紧螺母2~3扣。

2.2.5.2当钢管与设备直接连接时,应将钢管敷设到设备的接线盒内。

2.2.5.3当钢管与设备间接连接时,对室内干燥场所,钢管端部宜增设电线保护软管或可挠金属电线保护管后引入设备的接线盒内,且钢管管口应包扎紧密;对室外或室内潮湿场所,钢管端部应增设防水弯头,导线应加套保护软管,经弯成滴水弧状后再引入设备的接线盒。

2.2.5.4与设备连接的钢管管口与地面的距离宜大于200mm。

2.2.6钢管的接地连接应符合下列要求:2.2.6.1当黑色钢管采用螺纹连接时,连接处的两端应焊接跨接接地线或采用专用接地线卡跨接。

2.2.6.2镀锌钢管或可挠金属电线保护管的跨接接地线宜采用专用接地线卡跨接,不应采用熔焊连接。

2.2.7安装电器的部位应设置接线盒。

2.2.8明配钢管应排列整齐,固定点间距应均匀,钢管管卡间的最大距离应符合表2.2.8的规定;管卡与终端、弯头中点、电气器具或盒(箱)边缘的距离宜为150~500mm。

钢管管卡间的最大距离表2.28敷设方式钢管种类钢管直径(mm)15~20 25~32 40~50 65以上管卡间最大距离(m)吊架、支架或沿墙敷设厚壁钢管 1.5 2.0 2.5 3.5 薄壁钢管 1.0 1.5 2.0 -2.3金属软管敷设2.3.1钢管与电气设备、器具间的电线保护管宜采用金属软管或可挠金属电线保护管;金属软管的长度不宜大于2m。

2.3.2金属软管应敷设在不易受机械损伤的干燥场所,且不应直埋于地下或混凝土中。

当在潮湿等特殊场所使用金属软管时,应采用带有非金属护套且附配套连接器件的防液型金属软管,其护套应经过阻燃处理。

2.3.3金属软管不应退绞、松散,中间不应有接头;与设备、器具连接时,应采用专用接头,连接处应密封可靠;防液型金属软管的连接处应密封良好。

2.3.4金属软管的安装应符合下列要求:2.3.4.1弯曲半径不应小于软管外径的6倍。

2.3.4.2固定点间距不应大于1m,管卡与终端、弯头中点的距离宜为300mm。

2.3.4.3与嵌入式灯具或类似器具连接的金属软管,其末端的固定管卡,宜安装在自灯具、器具边缘起沿软管长度的1m处。

2.35金属软管应可靠接地,且不得作为电气设备的接地导体。

2.4塑料管敷设2.4.1保护电线用的塑料管及其配件必须由阻燃处理的材料制成,塑料管外壁应有间距不大于1m的连续阻燃标记和制造厂标。

2.4.2塑料管不应敷设在高温和易受机械损伤的场所。

2.4.3塑料管管口应平整、光滑;管与管、管与盒(箱)等器件应采用插入法连接;连接处结合面应涂专用胶合剂,接口应牢固密封,并应符合下列要求:2.4.3.1管与管之间采用套管连接时,套管长度宜为管外径的1.5~3倍;管与管的对口处应位于套管的中心。

2.4.3.2管与器件连接时,插入深度宜为管外径的1.1~1.8倍。

2.4.4硬塑料管沿建筑物、构筑物表面敷设时,应按设计规定装设温度补偿装置。

2.4.5明配硬塑料管在穿过楼板易受机械损伤的地方,应采用钢管保护,其保护高度距楼板表面的距离不应小于500 mm。

2.4.6直埋于地下或楼板内的硬塑料管,在露出地面易受机械损伤的一段,应采取保护措施。

2.4.7塑料管直埋于现浇混凝土内,在浇捣混凝土时,应采取防止塑料管发生机械损伤的措施。

2.4.8塑料管及其配件的敷设、安装和煨弯制作,均应在原材料规定的允许环境温度下进行,其温度不宜低于—15℃。

2.4.9塑料管在砖砌墙体上剔槽敷设时,应采用强度等级不小于M10的水泥砂浆抹面保护,保护层厚度不应小于15mm。

2.4.10明配硬塑料管应排列整齐,固定点间距应均匀,管卡间最大距离应符合表2.4.10的规定。

管卡与终端、转弯中点、电气器具或盒(箱)边缘的距离为150~500mm。

硬塑料管管卡间最大距离(m)表2.4.10管内径(mm)敷设方式20及以下25~40 50及以上吊架、支架或沿墙敷设 1.0 1.5 2.02.4.11敷设半硬塑料管或波纹管宜减少弯曲,当直线段长度超过15m或直角弯超过三个时,应增设接线盒。

合集下载

GB50258-2019 电气安装验收规范22页word文档

GB50258-2019 电气安装验收规范22页word文档

电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96 中华人民共和国国家标准电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96主编部门:中华人民共和国电力工业部批准部门:中华人民共和国建设部施行日期:1997年2月1日关于发布国家标准《电气装置安装工程1KV及以下配线工程施工及验收规范》、《电气装置安装工程电气照明装置施工及验收规范》的通知建标[1996]475号根据国家计委计综[1986]2630号和建设部(90)建标技字第4号文的要求,由电力工业部会同有关部门共同修订的《电气装置安装工程1KV及以下配线工程施工及验收规范》和《电气装置安装工程电气照明装置施工及验收规范》,已经有关部门会审。

现批准《电气装置安装工程1KV及以下配线工程施工及验收规范》GB50258—96和《电气装置安装工程电气照明装置施工及验收规范》GB50259—96为强制性国家标准,自一九九七年二月一日起施行。

原国家标准《电气装置安装工程施工及验收规范》GBJ232—82中第十三篇“配线工程篇”和第十四篇“电气照明装置篇”同时废止。

本规范由电力工业部负责管理,具体解释等工作由电力工业部电力建设研究所负责,出版发行由建设部标准定额研究所负责组织。

中华人民共和国建设部一九九六年八月十六日1 总则1.0.1为保证电气装置配线工程的施工质量,促进技术进步,确保安全运行,制订本规范。

1.0.2本规范适用于建筑物、构筑物中1KV及以下配线工程的施工及验收。

1.0.3配线工程的施工应按已批准的设计进行。

当修改设计时,应经原设计单位同意,方可进行。

1.0.4采用的器材及其运输和保管,应符合国家现行标准的有关规定;当产品有特殊要求时,尚应符合产品技术文件的规定。

1.0.5器材到达施工现场后,应按下列要求进行检查:1.0.5.1技术文件应齐全。

1.0.5.2型号、规格及外观质量应符合设计要求和本规范的规定。

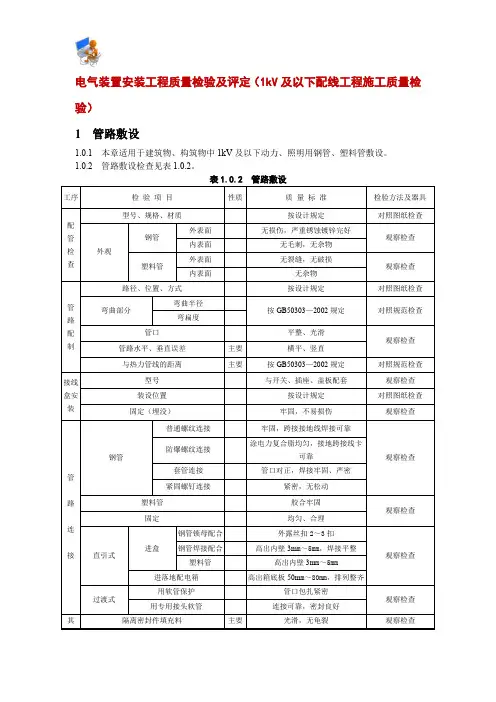

电气装置安装工程质量检验及评定(1kV及以下配线工程施工质量检验)

电气装置安装工程质量检验及评定(1kV及以下配线工程施工质量检验)
良好
管线及附件防腐
按设计规定
对照图纸检查
接地或接零
2
2.0.1本章适用于额定电压为1kV及以下的动力和照明配线。
2.0.2动力和照明配线的检查见表2.0.2。
表2.0.2 动力和照明配线检查
工序
检验项目
性质
质量标准
检验方法及器具
配管
检查
型号、电压及规格
按设计规定
对照图纸检查
材质
绝缘保护层
完好,无损伤
对照规范检查
接线盒安装
型号
与开关、插座、盖板配套
观察检查
装设位置
按设计规定
对照图纸检查
固定(埋没)
牢固,不易损伤
观察检查




钢管
普通螺纹连接
牢固,跨接接地线焊接可靠
观察检查
防爆螺纹连接
涂电力复合脂均匀,接地跨接线卡
可靠
套管连接
管口对正,焊接牢固、严密
紧固螺钉连接
紧密,无松动
塑料管
胶合牢固
观察检查
固定
均匀、合理
直引式
进盒
钢管锁母配合
外露丝扣2~3扣
观察检查Байду номын сангаас
钢管焊接配合
高出内壁3mm~5mm,焊接平整
塑料管
高出内壁3mm~5mm
进落地配电箱
高出箱底板50mm~80mm,排列整齐
过渡式
用软管保护
管口包扎紧密
观察检查
用专用接头软管
连接可靠,密封良好


隔离密封件填充料
主要
光滑,无龟裂
观察检查
配合处密封
套管连接

1kv及以下配线工程施工与验收规范

1kv及以下配线工程施工与验收规范

1kV及以下配线工程施工与验收规范是对配线工程质量进行把控的重要依据,旨在确保电气设备的安全、可靠运行。

本文将详细介绍1kV及以下配线工程施工与验收规范的主要内容,包括施工前的准备、施工过程中的关键环节以及验收标准。

一、施工前的准备1. 设计审核:施工前应认真审核设计文件,确保设计符合国家相关标准和规范要求。

2. 材料验收:对进场的电线、电缆、绝缘子、金具等材料进行验收,检查产品质量证书、试验报告等资料,确保材料合格。

3. 施工工具和设备:检查施工所需工具和设备是否齐全、完好,包括电缆剥皮刀、剪刀、螺丝刀、扳手、绝缘电阻表等。

4. 施工人员培训:对施工人员进行技术培训和安全教育,确保施工人员掌握施工技能和安全管理知识。

二、施工过程中的关键环节1. 管内穿线(1)穿线前应清除管内积水和杂物,保持管内清洁干燥。

(2)不同电压等级和交流与直流线路的电线不应穿于同一导管内;不同回路的电线不宜穿于同一导管内,但下列情况除外:1)额定工作电压50V及以下的回路。

2)同一设备或同一联动系统设备的主回路和无抗干扰要求的控制回路。

3)同一个照明器具的几个回路。

(3)同一交流回路的电线必须穿于同一钢导管内。

(4)管内电线包括绝缘护层在内的总截面积不应大于导管内空截面积的40%;且电线间的最小距离应符合表1的规定。

2. 线路敷设(1)电线、电缆应按设计要求敷设,固定间距均匀,避免交叉、挤压。

(2)绝缘电阻值应符合现行国家标准《电气装置安装工程电气设备交接试验标准》GB50150的有关规定。

(3)线路敷设应遵循“短路线、小截面、少损耗”的原则。

3. 设备安装(1)设备安装应符合设计要求,固定牢固,接线正确。

(2)设备间的距离应满足运行和维护需要。

(3)设备接线应采用专用接线端子,连接可靠。

三、验收标准1. 外观检查:施工完成后,应对线路、设备进行检查,确保外观整洁、无破损、接线正确。

2. 绝缘测试:对线路进行绝缘测试,绝缘电阻值应符合国家标准。

GB 50258-96 电气装置安装工程1KV及以下配线工程施工及验收规范

GB 50258-96 电气装置安装工程1KV及以下配线工程施工及验收规范

截面为
及以下的多股铜芯线的线芯应先拧紧搪锡
或压接端子后再与设备 器具的端子连接
多股铝芯线和截面大于
的多股铜芯线的终端 除设
备自带插接式端子外 应焊接或压接端子后再与设备 器具的端子连

熔焊连接的焊缝 不应有凹陷 夹渣 断股 裂缝及根部
未焊合的缺陷 焊缝的外形尺寸应符合焊接工艺评定文件的规定 焊
接后应清除残余焊药和焊渣
号和建设部 建标技字第
号文的要求 由电力工业部会同有关部门共同修订的 电气装置安装
工程 及以下配线工程施工及验收规范 和 电气装置安装工程
电气照明装置施工及验收规范 已经有关部门会审 现批准
电气装置安装工程 及 以 下 配 线 工 程 施 工 及 验 收 规 范
和 电气装置安装工程电气照明装置施工及验收规范
量电线保护管引出口座标和高程用的基准点或基准线 埋入建筑物 构筑物内的电线保护管 支架 螺栓等预
埋件 应在建筑工程施工时预埋 预留孔 预埋件的位置和尺寸应符合设计要求 预埋件
应埋设牢固
配线工程施工结束后 应将施工中造成的建筑物 构筑物的 孔 洞 沟 槽等修补完整偿装置 导线应留有余量
设防水弯头 导线应加套保护软管 经弯成滴水弧状后再引入设备的
接线盒
与设备连接的钢管管口与地面的距离宜大于
钢管的接地连接应符合下列要求
当黑色钢管采用螺纹连接时 连接处的两端应焊接跨
接接地线或采用专用接地线卡跨接
镀锌钢管或可挠金属电线保护管的跨接接地线宜采用
专用接地线卡跨接 不应采用熔焊连接
安装电器的部位应设置接线盒
器材到达施工现场后 应按下列要求进行检查 技术文件应齐全 型号 规格及外观质量应符合设计要求和本规范的规

电气装置安装工程1KV及以下配线工程施工及验收规范1精选文档

电气装置安装工程1KV及以下配线工程施工及验收规范1精选文档

电气装置安装工程1KV及以下配线工程施工及验收规范1(可以直接使用,可编辑优秀版资料,欢迎下载)建筑施工—电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96 2。

2 钢管敷设2。

2钢管敷设2。

2.1潮湿场所和直埋于地下的电线保护管,应采用厚壁钢管或防液型可挠金属电线保护管;干燥场所的电线保护管宜采用薄壁钢管或可挠金属电线保护管。

2.2.2钢管的内壁、外壁均应作防腐处理.当埋设于混凝土内时,钢管外壁可不作防腐处理;直埋于土层内的钢管外壁应涂两度沥青;采用镀锌钢管时,锌层剥落处应涂防腐漆.设计有特殊要求时,应按设计规定进行防腐处理。

2.2.3钢管不应有折扁和裂缝,管内应无铁屑及毛刺,切断口应平整,管口应光滑。

2。

2.4钢管的连接应符合下列要求:2.2.4。

1采用螺纹连接时,管端螺纹长度不应小于管接头长度的1燉2;连接后,其螺纹宜外露2.~3扣。

螺纹表面应光滑、无缺损。

2。

2。

4.2采用套管连接时,套管长度宜为管外径的1.5~3倍,管与管的对口处应位于套管的中心.套管采用焊接连接时,焊缝应牢固严密;采用紧定螺钉连接时,螺钉应拧紧;在振动的场所,紧定螺钉应有防松动措施。

2。

2。

4。

3镀锌钢管和薄壁钢管应采用螺纹连接或套管紧定螺钉连接,不应采用熔焊连接。

2.2。

4.4钢管连接处的管内表面应平整、光滑。

2.2。

5钢管与盒(箱)或设备的连接应符合下列要求:2.2.5。

1暗配的黑色钢管与盒(箱)连接可采用焊接连接,管口宜高出盒(箱)内壁3~5mm,且焊后应补涂防腐漆;明配钢管或暗配的镀锌钢管与盒(箱)连接应采用锁紧螺母或护圈帽固定,用锁紧螺母固定的管端螺纹宜外露锁紧螺母2~3扣.2.2。

5.2当钢管与设备直接连接时,应将钢管敷设到设备的接线盒内。

2。

2.5。

3当钢管与设备间接连接时,对室内干燥场所,钢管端部宜增设电线保护软管或可挠金属电线保护管后引入设备的接线盒内,且钢管管口应包扎紧密;对室外或室内潮湿场所,钢管端部应增设防水弯头,导线应加套保护软管,经弯成滴水弧状后再引入设备的接线盒。

gb50147-20XX,电气装置安装工程高压电器施工及验收规范

gb50147-20XX,电气装置安装工程高压电器施工及验收规范

竭诚为您提供优质文档/双击可除gb50147-20XX,电气装置安装工程高压电器施工及验收规范篇一:电气、仪表施工执行的规范与标准(20xx年1月) 电气、仪表施工执行的规范与标准(20xx年1月实施)gb50252-20xx《工业安装工程质量验收统一标准》gb50147-20xx《电气装置安装工程高压电器施工及验收规范》gb50148-20xx《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》gb50149-20xx《电气装置安装工程母线装置施工及验收规范》gb50150-20xx《电气装置安装工程电气设备交接试验标准》(调试用)gb50168-20xx《电气装置安装工程电缆线路施工及验收规范》gb50169-20xx《电气装置安装工程接地装置施工及验收规范》gb50170-20xx《电气装置安装工程旋转电机施工及验收规范》gb50171-20xx《电气装置安装工程盘、柜及二次回路接线施工及验收规范》gb50172-20xx《电气装置安装工程蓄电池施工及验收规范》gb50254-96《电气装置安装工程低压电器施工及验收规范》gb50255-96《电气装置安装工程电力变流设备施工及验收规范》gb50256-96《电气装置安装工程起重机电气装置施工及验收规范》gb50257-96《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》gb50303-20xx《建筑电气工程施工质量验收规范》代替《电气装置安装工程1kV及以下配线工程施工及验收》、《电气装置安装工程电气照明装置施工及验收》。

仪表规范另外还有:gb50093-20xx《自动化仪表工程施工及验收规范》gb50131-20xx《自动化仪表工程施工质量验收规范》50093与50131配套使用。

同时还应符合gb50236-20xx《现场设备、工业管道焊接工程施工规范》石油化工工程施工标准:电气专业:没有电气标准,使用国标或合同规定。

电气装置安装程1KV及以下配线工程施工及验收规范GB50258—96

电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96 中华人民共和国国家标准电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96主编部门:中华人民共和国电力工业部批准部门:中华人民共和国建设部施行日期:1997年2月1日关于发布国家标准《电气装置安装工程1KV及以下配线工程施工及验收规范》、《电气装置安装工程电气照明装置施工及验收规范》的通知建标[1996]475号根据国家计委计综[1986]2630号和建设部(90)建标技字第4号文的要求,由电力工业部会同有关部门共同修订的《电气装置安装工程1KV及以下配线工程施工及验收规范》和《电气装置安装工程电气照明装置施工及验收规范》,已经有关部门会审。

现批准《电气装置安装工程1KV及以下配线工程施工及验收规范》GB50258—96和《电气装置安装工程电气照明装置施工及验收规范》GB50259—96为强制性国家标准,自一九九七年二月一日起施行。

原国家标准《电气装置安装工程施工及验收规范》GBJ232—82中第十三篇“配线工程篇”和第十四篇“电气照明装置篇”同时废止。

本规范由电力工业部负责管理,具体解释等工作由电力工业部电力建设研究所负责,出版发行由建设部标准定额研究所负责组织。

中华人民共和国建设部一九九六年八月十六日1总则为保证电气装置配线工程的施工质量,促进技术进步,确保安全运行,制订本规范。

本规范适用于建筑物、构筑物中1KV及以下配线工程的施工及验收。

配线工程的施工应按已批准的设计进行。

当修改设计时,应经原设计单位同意,方可进行。

采用的器材及其运输和保管,应符合国家现行标准的有关规定;当产品有特殊要求时,尚应符合产品技术文件的规定。

器材到达施工现场后,应按下列要求进行检查:技术文件应齐全。

型号、规格及外观质量应符合设计要求和本规范的规定。

配线工程施工中的安全技术措施,应符合本规范和国家现行标准及产品技术文件的规定。

(完整版)电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96

电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96中华人民共和国国家标准电气装置安装工程1KV及以下配线工程施工及验收规范GB50258—96主编部门:中华人民共和国电力工业部批准部门:中华人民共和国建设部施行日期:1997年2月1日关于发布国家标准《电气装置安装工程1KV及以下配线工程施工及验收规范》、《电气装置安装工程电气照明装置施工及验收规范》的通知建标[1996]475号根据国家计委计综[1986]2630号和建设部(90)建标技字第4号文的要求,由电力工业部会同有关部门共同修订的《电气装置安装工程1KV及以下配线工程施工及验收规范》和《电气装置安装工程电气照明装置施工及验收规范》,已经有关部门会审。

现批准《电气装置安装工程1KV及以下配线工程施工及验收规范》GB50258—96和《电气装置安装工程电气照明装置施工及验收规范》GB50259—96为强制性国家标准,自一九九七年二月一日起施行。

原国家标准《电气装置安装工程施工及验收规范》GBJ232—82中第十三篇“配线工程篇”和第十四篇“电气照明装置篇”同时废止。

本规范由电力工业部负责管理,具体解释等工作由电力工业部电力建设研究所负责,出版发行由建设部标准定额研究所负责组织。

中华人民共和国建设部一九九六年八月十六日1 总则1.0.1为保证电气装置配线工程的施工质量,促进技术进步,确保安全运行,制订本规范。

1.0.2本规范适用于建筑物、构筑物中1KV及以下配线工程的施工及验收。

1.0.3配线工程的施工应按已批准的设计进行。

当修改设计时,应经原设计单位同意,方可进行。

1.0.4采用的器材及其运输和保管,应符合国家现行标准的有关规定;当产品有特殊要求时,尚应符合产品技术文件的规定。

1.0.5器材到达施工现场后,应按下列要求进行检查:1.0.5.1技术文件应齐全。

1.0.5.2型号、规格及外观质量应符合设计要求和本规范的规定。

(整理)电气工程施工验收规范

电气工程施工验收规范目的:为保证电气装置配线工程的施工质量促进技术进步确保安全运行特制订本规范适用范围:适用于建筑物内1kV及以下配线工程施工及验收责任部门:运营处设备引用标准:GB 50258-96一、到货验收器材到达施工现场后应按下列要求进行检查1、技术文件应齐全2、型号规格及外观质量应符合设计要求和本规范的规定二、安装验收1、安装环境标准(1) 对配线工程施工有影响的模板、脚手架等应拆除,杂物应清除。

(2) 对配线工程会造成污损的建筑装修工作应全部结束。

(3) 在埋有电线保护管的大型设备基础模板上,应标有测量电线保护管引出口座标和高程用的基准点或基准线。

(4) 埋入建筑物构筑物内的电线保护管支架螺栓等预埋件应在建筑工程施工时预埋。

(5) 预留孔预埋件的位置和尺寸应符合设计要求预埋件应埋设牢固。

2、配管(1) 敷设在多尘或潮湿场所的电线保护管管口及其各连接处均应密封(2) 当线路暗配时,电线保护管宜沿最近的路线敷设并应减少弯曲埋入建筑物,构筑物内的电线保护管与建筑物构筑物表面的距离不应小于15mm(3) 进入落地式配电箱的电线保护管排列应整齐管口宜高出配电箱基础面50~80mm(4) 电线保护管不宜穿过设备或建筑物构筑物的基础当必须穿过时应采取保护措施(5) 电线保护管的弯曲处不应有折皱凹陷和裂缝且弯扁程度不应大于管外径的10%(6) 电线保护管的弯曲半径应符合下列规定①当线路明配时,弯曲半径不宜小于管外径6倍,当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管外径4倍②当线路暗配时,弯曲半径不应小于管外径的6倍,当埋设于地下或混凝土内时,其弯曲半径不应小于管外径的10 倍3、接线盒或拉线盒的设置及位置要求(1)以下情形应加装接线盒或拉线盒(宗旨以便于穿线为宜)①管长度每超过30m 无弯曲的;②管长度每超过20m 有一个弯曲的;③管长度每超过15m 有二个弯曲的;④管长度每超过8m 有三个弯曲的。

电气工程质量验收规范主要有哪些

电⽓⼯程质量验收规范主要有哪些建筑⼯程是⼀项复杂的⼯程,建筑物有很多的技术要求,其中主体结构⼯程是最为关键的,直接影响了建筑物能不能交付使⽤,⽽建筑⼯程中包括电⽓⼯程,那么电⽓⼯程质量验收规范主要有哪些?下⾯由店铺⼩编为读者进⾏相关知识的解答。

⼀、电⽓⼯程质量验收规范是什么电⽓⼯程质量验收规范是根据浙江省建*厅主编的《建筑电⽓⼯程施⼯质量验收规范》作出的有关电⽓⼯程施⼯质量验收的具体规范。

本规范是含有强制性条⽂的强制性标准。

是以保证⼯程安全、使⽤功能、⼈体健康、环境效益和公众利益为重点,对建筑电⽓⼯程施⼯质量作出控制和验收的规定。

同时也适当地规定了少许外观质量要求的条款。

本规范是根据建设部《关于印发<⼆OOO⾄⼆OO⼀年度⼯程建设国家标准制定、修订计划>的通知》(建标[2001]87号)的要求,由浙江省建*厅负责组织主编单位浙江省**安装集团有限公司(原浙江省**设备安装公司)会同有关单位共同对《建筑电⽓安装⼯程质量检验评定标准》GBJ303—88、《电⽓装置安装⼯程1kV及以下配线⼯程施⼯及验收规范》GB50258—96、《电⽓装置安装⼯程电器照明装置施⼯及验收规范》GB50259—96修订⽽成的。

⼆、电⽓⼯程质量验收规范有哪些具体规定建筑电⽓⼯程施⼯现场的质量管理,除应符合现⾏国家标准《建筑⼯地施⼯质量验收统⼀标准》GB50300-2001的3.0.1规定外,尚应符合下列规定:安装电⼯、焊⼯、起重吊装⼯和电⽓调试⼈员等,按有关要求持证上岗;安装和调试⽤各类计量器具,应检定合格,使⽤时在有效期内。

除设计要求外,承⼒建筑钢结构构件上,不得采⽤熔焊连接固定电⽓线路、设备和器具的⽀架、螺栓等部件;且严禁热加⼯开孔。

额定电压交流1kV及以下、直流1.5kV及以下的应为低压电器设备、器具和材料;额定电压⼤于交流1kV、直流1.5kV的应为⾼压电器设备、器具和材料。

电⽓设备上计量仪表和与电⽓保护有关的仪表应检定合格,当投⼊试运⾏时,应在有效期内。
