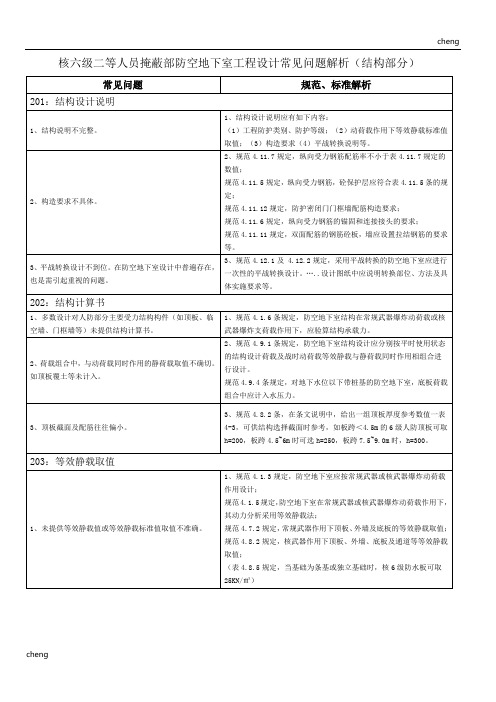

人员掩蔽所设计说明书

合集下载

核六级二等人员掩蔽部防空地下室工程设计常见问题解析(结构部分)方案

核六级二等人员掩蔽部防空地下室工程设计常见问题解析(结构部分)方案
规范4.11.5规定,纵向受力钢筋,砼保护层应符合表4.11.5条的规定;
规范4.11.12规定,防护密闭门门框墙配筋构造要求;
规范4.11.6规定,纵向受力钢筋的锚固和连接接头的要求;
规范4.11.11规定,双面配筋的钢筋砼板,墙应设置拉结钢筋的要求等。
3、平战转换设计不到位。在防空地下室设计中普遍存在,也是需引起重视的问题。
防空地下室与普通地下室相邻的防护密闭墙上等效静载标准值应按表4.8.9-2规定确定。常规武器作用下应按规范4.7.8条执行。
4、密闭墙结构平面不到位。在人防层墙体布置平面中,除了临空墙、门框墙及防护隔墙外,对清洁区与染毒区之间的密闭墙均未明确标注。
4、规范3.2.13条规定,在染毒区与清洁区之间应设置整体浇筑的钢筋砼密闭墙。在结构平面中,应标明防毒通道、密闭通道、简易洗消间以及滤毒室等与清洁区相邻密闭墙的定位与配筋。
2、墙与顶、底板连接处无锚固详图。
2、内、外墙与顶、底板连接处受力筋锚固详04FG02-P137;
3、门框墙水平方向受力筋,上挡墙伸入顶板内的竖向受力筋都不满足锚固长要求。
3、门框墙受力筋锚固详04FG02-P44。
205-4板、墙内拉结筋的设置
1、拉结筋间距大于@500X500
2、上、下层(内、外)主筋间距不协调,无法加拉结钢筋
(4)坡道式单车道车辆室外出入口防倒塌棚架配筋图可选04FG02-P108、P109。
(5)坡道式双车道车辆室外出入口防倒塌棚架配筋图可选04FG02-P110、P111。
(6)防侧塌挑檐配筋图可选04FG02-P112。
206-5防爆楼梯配筋图
1、等效静载标准值取值不当。
1、规范4.7.10条规定,作用在主要出入口楼梯与休息平台上的常规武器爆炸动荷载正面受荷6级可取50KN/㎡,规范4.8.11条规定在核武器作用下,战时室外主要出入口楼梯踏步与休息平台上的等效静载标准值,6级可取60/30KN/㎡

核六级二等人员掩蔽部防空地下室工程设计常见问题解析...

核六级二等人员掩蔽部防空地下室工程设计常见问题解析...

规范、 规范、标准解析
2、构造要求不具体。
3、平战转换设计不到位。在防空地下室设计中普遍 存在,也是需引起重视的问题。
202:结构计算书
1、多数设计对人防部分主要受力结构构件(如顶板 、临空墙、门框墙等)未提供结构计算书。 1、规范4.1.6条规定,防空地下室结构在常规武器爆炸动荷载或 核武器爆炸支荷载作用下,应验算结构承载力。 2、规范4.9.1条规定,防空地下室结构设计应分别按平时使用状 态的结构设计荷载及战时动荷载等效静载与静荷载同时作用相组 合进行设计。 规范4.9.4条规定,对地下水位以下带桩基的防空地下室,底板 荷载组合中应计入水压力。
3、防护密闭门框墙配筋未标注主筋锚固长。
3、防护密闭门门框墙配筋锚固构造选04FG02-P44。
3
核六级二等人员掩蔽部防空地下室工程设计常见问题解析(结构部分)
常见问题 206-2临空墙配筋选图
临空墙配筋选图不到位。 临空墙配筋大样首选04FG02-P46,并注H及q选取相应大样。适用 不标注临空墙高H,不按墙高度H选择具体配筋大样; 条件:H≤2800。2800≤H≤4000 不标注等效静载取值。 6级q=110、130及160KN/㎡
2、荷载组合中,与动荷载同时作用的静荷载取值不 确切。如顶板覆土等未计入。
3、顶板截面及配筋往往偏小。
3、规范4.8.2条,在条文说明中,给出一组顶板厚度参考数值一 表4-3,可供结构选择截面时参考,如板跨<4.5m的6级人防顶板 可取h=200,板跨4.5~6m时可选h=250,板跨7.5~9.0m时,h=300 。
规范、 规范、标准解析
206-3防护单元之间防护隔墙配筋
当顶板厚度≥防护墙厚度时应选1型,按四边嵌固计算。当顶板 厚度小于防护墙厚度时应选Ⅱ型,按三边固定一边铰接计算。

核六级二等人员掩蔽部防空地下室工程设计常见问题解析(结构部分)说课讲解

核六级二等人员掩蔽部防空地下室工程设计常见问题解析(结构部分)说课讲解
4、防爆楼梯等效静载取值有误。核6级防空地下室主要出入口防爆楼梯应按核武器动荷载控制,有些工程设计按常规武器作用选取等效静载偏于不安全。
4、规范4.7.10规定,当主要出入口采用楼梯式出入口时,作用在楼梯踏步及休息平台上的常规武器作用下的等效静载标准值,6级室外口取50KN/㎡,主要出入口为室内口,其水平距离小于5M时,取40KN/㎡,大于5M时,可不计入。
1、规范4.1.6条规定,防空地下室结构在常规武器爆炸动荷载或核武器爆炸支荷载作用下,应验算结构承载力。
2、荷载组合中,与动荷载同时作用的静荷载取值不确切。如顶板覆土等未计入。
2、规范4.9.1条规定,防空地下室结构设计应分别按平时使用状态的结构设计荷载及战时动荷载等效静载与静荷载同时作用相组合进行设计。
规范4.5.9规定,防空地下室战时非主要出入口,除临空墙外,其它与防空地下室无关的墙、楼梯踏步和休息平台等均不考虑核武器爆炸动荷载作用。
204:临空墙、门框墙等定位问题
1、临空墙无平面定位图。这个问题比较普遍,有的未明确标注,有的虽已标注,但不确切,还有的未按不同部位、不同受荷区别对上等效静载标准值按表4.7.6选用;
3、规范4.7.8条规定,两个防护单元之间隔墙及防空地下室与普通地下室相邻隔墙可不计入常规武器地面爆炸产生的等效静载;
规范4.8.9条规定,甲类防空地下室两个防护单元之间隔墙、门框墙上的等效静载标准值,可选用表4.8.9-1及4.8.9-2数值。
规范4.8.9条表4.8.9-2中明确规范了6级与普通地下室相邻隔墙上的等效静载标准值。
规范4.9.4条规定,对地下水位以下带桩基的防空地下室,底板荷载组合中应计入水压力。
3、顶板截面及配筋往往偏小。
3、规范4.8.2条,在条文说明中,给出一组顶板厚度参考数值一表4-3,可供结构选择截面时参考,如板跨<4.5m的6级人防顶板可取h=200,板跨4.5~6m时可选h=250,板跨7.5~9.0m时,h=300。

地上人员掩体 设计规范

地上人员掩体 设计规范

地上人员掩体设计规范【理论提示】地上人员掩体,通常又称为散兵坑,是供单兵实施射击和隐蔽用的露天工事。

根据射击姿势的不同可分为:卧姿射击单人掩体、跪姿射击单人掩体、立姿射击单人掩体、带射击踏跺的掩体。

其位置的选择应根据作战任务、地形条件、敌情、社情及火器性能等条件而定,其基本要求是:一、便于观察和射击。

位置应选择在视射界良好的地点,便于观察和进行正面射击、斜射和侧射,以构成交叉火力网;二、便于隐蔽和伪装。

避开独立、明显的方位物和易倒塌的物体,以便隐蔽行动和伪装,减轻敌火损伤;三、便于机动。

力求选取在交通联络方便,便于人员、火器适时机动的地点;四、便于构筑。

在符合作战要求的前提下,力求选在便于构筑的有利地形上,尽量避开难以挖掘的地段,并应充分利用土堤、田堙、沟坎、坑地,以减少作业量。

单人掩体主要由胸墙、崖径、掩坑三部分组成。

作业时分两种情况进行:一、无敌火威胁情况下的构筑;二、有敌火情况下的构筑。

各部尺寸:卧姿射击单人掩体坑长170厘米,减深25厘米,前口宽180厘米,后口宽60厘米,崖径30厘米,左胸墙高25—30厘米,口右胸墙高10—15厘米,跪姿射击单人掩体减深80厘米,崖径30厘米,口宽90厘米,底宽70厘米,左右胸墙高40厘米,中间高30厘米;立姿射击单人掩体减深110厘米,底宽50厘米,崖径65厘米。

【设计规范示范】掩体构筑通常按经始、开挖、伪装的顺序进行。

一、经始。

就是将工事的位置、平面形状、各部尺寸和中心线标示在现地的作业;1、卧姿态射击单人掩体的经始。

①面对射击方向,过工事的基准桩,划一射击首线;②过工事基准桩,将射击首线顺时旋转30度,划出工事中心线③在工事中心线上,以基准桩为准分别向后量取40厘米和140厘米的两点,分别以这两点为圆弧,边接这两个半圆弧的外切线,即为掩坑的平面形状。

④标定胸墙的范围。

2、跪姿射击单人掩体的经始。

①面对射击方向,过工事的基准桩,划一射击首线;②过工事基准桩,将射击首线左右转30度,标定射击范围;③沿工事中心线,以基准桩为准向后量取45厘米定点,以该点为圆心,作圆;④标定胸墙的范围。

人防设计说明(全专业)【范本模板】

人防设计说明(全专业)【范本模板】

1概要说明1。

1工程概况本工程地块位于株洲市天元区,周边用地情况分别为:北侧为株洲市政协办公楼, 南侧为恒丰·水岸春天住宅小区,西侧为依江苑住宅小区,东侧为湘江。

基地周边路网结构:东侧为滨江南路,南侧为规划98路。

地块地形呈北高南低、东高西低的趋势,设计标高以周边道路标高为基准,结合小区道路和地下车库对场地的竖向进行设计。

项目建设总建筑面积为91793。

06平方米。

其中地上总建筑面积为:71267.31平方米,地下总建筑面积为20525。

75 平方米。

工程内人防地下室为附建式人防工程,布置在地下负二层。

其地面为高层住宅、商业、写字楼、公寓楼、区内景观及绿化。

工程耐火等级为一级,人防区内防火分区与人防分区相结合.工程内平时为地下停车库及少量专供平时使用得设备用房.战时按甲类核六常六级人防地下室设计,共划分为3个防护单元,设计人防总建筑面积为5549平方米,掩蔽3449人。

1。

2设计依据1、《人民防空地下室设计规范》(GB50038-2005) ;2、《人民防空工程设计防火规范》 GB50098—98 (2009 年版);3、《地下工程防水技术规范》(GB50108-2008);4、《汽车库建筑设计规范》(JGJ100-98);5、《汽车库、修车库、停车场设计防火规范》(GB50067-97);6、方案规划阶段相关要求及批复;7、建设单位关于本工程的相关设计要求及平时资料;8、人防主管部门关于本工程的相关批复或要求。

(见附录)1。

3设计原则1、认真贯彻平战结合的人防建设方针;2、平战功能转换措施经济可行,迅速安全;3、在满足战时使用功能的前提下重视平时使用功能的实现;4、主体设计在满足抗力要求的前提下做到经济合理,结构安全,防水措施可靠.2建筑设计2.1建筑概况人防地下室布置在地下室负二层。

防护单元一为甲类核六常六级二等人员掩蔽部:人防建筑面积为2000平方米,人员掩蔽面积为1300平方米,掩蔽人数1300人。

核六级二等人员掩蔽结

核六级二等人员掩蔽结
核六级二等人员掩蔽部防空地下室工程设计常见问题解析(结构部分)
常见问题 201:结构设计说明
1、结构说明不完整。
规范、标准解析
1、结构设计说明应有如下内容: (1)工程防护类别、防护等级;(2)动荷载作用下等效静载标 准值取值;(3)构造要求(4)平战转换说明等。
2、构造要求不具体。
2、规范4.11.7规定,纵向受力钢筋配筋率不小于表4.11.7规定 的数值; 规范4.11.5规定,纵向受力钢筋,砼保护层应符合表4.11.5条的 规定; 规范4.11.12规定,防护密闭门门框墙配筋构造要求; 规范4.11.6规定,纵向受力钢筋的锚固和连接接头的要求; 规范4.11.11规定,双面配筋的钢筋砼板,墙应设置拉结钢筋的 要求等。
3、顶板截面及配筋往往偏小。
203:等效静载取值
3、规范4.8.2条,在条文说明中,给出一组顶板厚度参考数值一 表4-3,可供结构选择截面时参考,如板跨<4.5m的6级人防顶板 可取h=200,板跨4.5~6m时可选h=250,板跨7.5~9.0m时,h=300 。
1、未提供等效静载值或等效静载标准值取值不准确 。
、临空墙、门框墙等)未提供结构计算书。
核武器爆炸支荷载作用下,应验算结构承载力。
2、荷载组合中,与动荷载同时作用的静荷载取值不 确切。如顶板覆土等未计入。
2、规范4.9.1条规定,防空地下室结构设计应分别按平时使用状 态的结构设计荷载及战时动荷载等效静载与静荷载同时作用相组 合进行设计。 规范4.9.4条规定,对地下水位以下带桩基的防空地下室,底板 荷载组合中应计入水压力。
2、一般在选图中未标注有关尺寸,或选图不到位。
2、室外出入口防倒塌棚架配筋标准图 (1)独立式(单跑楼梯)防倒塌棚架配筋图可选04FG02-P100、 101。 (2)附壁式(单跑楼梯)防倒塌棚架配筋图选04FG-P102、103 。 (3)独立式(双跑楼梯)防倒塌棚架配筋图可选04FG02-P104P107。 (4)坡道式单车道车辆室外出入口防倒塌棚架配筋图可选 04FG02-P108、P109。 (5)坡道式双车道车辆室外出入口防倒塌棚架配筋图可选 04FG02-P110、P111。 (6)防侧塌挑檐配筋图可选04FG02-P112。

甲类二等人员掩蔽所工程的电气设计

甲类二等人员掩蔽所工程的电气设计李景水【摘要】以常见的甲类二等人员掩蔽所工程为例,说明了人防工程电气设计的几个要点,讨论在人防设备用房面积、防爆波电缆井设置、配电系统、战时负荷容量、战时电源设置和人防设备安装等设计中容易忽略的几方面.【期刊名称】《山西建筑》【年(卷),期】2018(044)025【总页数】2页(P135-136)【关键词】人员掩蔽所;战时电源;人防工程;电气设计【作者】李景水【作者单位】山西省建筑设计研究院,山西太原 030013【正文语种】中文【中图分类】TU9270 引言在城市民用建筑设计中,按照国家有关规定,新建的人防工程也越来越多,这其中以甲类二等人员掩蔽所最为常见。

这里就以甲类二等人员掩蔽所为例,讨论人防工程电气设计时需要注意的几个要点。

1 甲类二等人员掩蔽所类别的说明甲类二等人员掩蔽所是战时城市中普通居民的掩蔽工程,名称中的甲类与乙类的区别是指是否需要防核武器。

同时需要注意的是人防工程的防化级别的区分,按照RFJ 013—2010人民防空工程防化设计规范(以下简称《防化规范》),二等人员掩蔽所的防化级别是丙级。

要注意人防工程的甲类与《防化规范》中的甲级、乙级、丙级是不同的概念,设计时不能混淆。

2 甲类二等人员掩蔽所电气设计需要考虑的建筑条件甲类二等人员掩蔽所电气设计需要考虑的建筑条件主要有:防化通信值班室,配电室,移动电站、防爆波电缆井等。

一般情况下,二等人员掩蔽所不需要单独设计配电室,人防的配电设施可以设置在每个防护单元的防化通信值班室中。

相当于配电室与防化通信值班室合并设置。

按照《防化规范》的要求,二等人员掩蔽所的防化通信值班室的建筑面积不小于8 m2,配电室与防化通信值班室合并设置时,应按实际需要的配电柜、配电箱的多少适当增加其面积。

移动电站根据二等人员掩蔽所的建筑面积和负荷等级与容量确定,在第四节讨论。

由室外引进、引出人员掩蔽所的强电或弱电线路,应当分别设置强电防爆波电缆井和弱电防爆波电缆井。

50人避难硐室设计方案10页word

50人避难硐室设计方案一防护密闭系统避难硐室防护密闭系统采用向外开启的两道门结构,外侧第一道门采用既能抵挡一定强度的冲击波,又能阻挡有毒有害气体的防护密闭门;第二道门采用能阻挡有毒有害气体的密闭门。

两道门之间为过渡室,密闭门之内为避险生存室。

防护密闭门抗冲击压力要求不低于0.3兆帕,我们公司的防护密闭门实际抗冲击压力大于1兆帕,有足够的气密性,密封可靠、开闭灵活。

门墙周边掏槽,深度不小于0.2米,墙体用强度不低于C30的混凝土浇筑,并与岩(煤)体接实,保证足够的气密性。

设备配置:我们为贵公司50人避难硐室配置了2套防护密闭门,2套密闭门。

二气幕吹洗喷淋系统由于避险人员在开启避难硐室第一道门时会带入一定浓度的CO及其它有毒、有害气体,极易对避险人员造成二次伤害,为此我们设计了气幕喷淋系统来解决这一问题。

(一)主要功能气幕喷淋系统的功能是将压缩空气通过喷气气幕管形成气幕,在硐室防护密闭门处形成一个相对隔绝的密闭室,过渡室上部的喷淋设备释放大量的气流,单向换气阀将有毒气体替换出去,不会随着避险人员进入到生存室内。

气幕管透气缝隙仅为0.05mm,在0.5-0.6Mpa的压力下,可覆盖1.2m远的吹扫距离。

气幕管长度根据室门定制。

(二)系统原理气幕喷淋系统主要解决外界有毒有害气体进入硐室和过渡室换气问题。

气幕吹洗是在第一道门内侧,使压缩空气通过气幕管形成致密的气帘,阻挡外界空气的进入,同时扫除外界进入人员身上携带的有毒有害物质。

喷淋则是通过注入大气量的新鲜压缩空气,将有害气体稀释并通过泄压阀排放到室外,以达到降低有害气体浓度并净化的目的。

气幕喷淋系统原理图(三)设备配置两个过渡室设备共计2套气幕管、2组喷头、40瓶15MPa、60L的压缩空气以及相应的连接管件。

1、气幕用压缩空气钢瓶数量的计算:气幕管耗气量为6 m3/min,假设形成的气幕可以持续10分钟,硐室内气压取1个标准大气压≈0.1Mpa,吹洗用空气的用量在一个标准大气压下的体积为:6 m3/min×10min=60 m3=60000L根据气态方程P1×V1/T1=P2×V2/T2,其中P是压强,V是体积,T是开氏温度。

建筑--2A-设计说明.

并均为结合汽车坡道设置的公用出入口。主要出入口处均设置防毒通道,简易洗消,次要出入口均结合室内疏散楼梯设计。每个防护单元以临战砌筑防爆隔墙的方式分隔成两个.本工程地下室为平战结合6级二等人员掩蔽部。分为二个防护单元,掩蔽人数为752人和678人,人防面积分别为1073平方米和933平方米.防护单元主要出入口均为室外出入口,5.12.8 混凝土墙上安装洁具时,洁具与墙之间衬100厚砌块墙。卫生间内砌块墙详见卫生间详图,其余砌块均砌至1000高(平面尺寸见各层平面图)。8.2护理单元、手术中心及医技科室的公共走廊等处的隔墙阳角处应安装护角,走廊墙面应安装扶手、防撞板。安装尺寸详建施。本施工图提供手术室布置参考三层手术中心的手术室采用中心岛式布置方式。手术区外围隔墙应满足疏散走5.12.7 工程施工安装必须严格遵守各项验收规范,土建施工队与安装施工队密切配合,施工安装前先要全面清楚了解有关工种设计图纸内容设计要求(包括基础结构部5.12.4 本项目工程建筑关键部分用料,如不锈钢、铝合金制品、防水卷材、建筑密封膏 、外墙饰面材料 、防火防护门窗、卷帘隔断、吊顶用料、厕所隔断、内外高级装目使用要求、门窗性能要求、材料构造性能和强度要求具体设计确定,加工和安装应严格按照施工验收规范及有关规定、规程进行,并对门窗的工程质量和使用安全负责。勒脚采用湿贴灌浆花岗石,高度600mm(做法根据工程剖面节点详图为准),勒脚贴面材料应深入散水、台阶、平台、坡面≥100深,连接部份可用水泥刨花板等间隔,分施工),并协助设计单位发现存在设计中的错、漏、碰、缺等问题,及时得到纠正,以保证工程进展和施工安装质量。5.12.1 管弄井道防火要求:所有管弄井道待安装就位后,在每层楼面位置,预留φ10插筋为骨架、上铺钢筋网片用C20细石砼封堵平整。电缆桥架垂直井道每层封堵并应根5.11.1 明露木制构件根据建筑装饰要求进行油漆,不露

核六级二等人员掩蔽部防空地下室工程设计常见问题解析

3、人防顶板需要防水,但绝大多数设计在工程做法中,都漏掉人防顶板防水做法。
3、规范3.8.3条规定,人防顶板应采用防水砼,重在保证人防工程“整体密闭性能”。
102:平面设计
1、常见一些建设场地同时拟建数个防空地下室,但在这些多个防空地下室之间未留连通口。
1、规范3.1.4条规定,邻近的防空地下室之间应在一定范围内连通。
2、根据楼梯控制尺寸(K-开间尺寸、H-梁下净高、L-柱距)确定棚架编号:6PJ-K-H-L,对不同形式的楼梯所在页次中找到相应防倒塌棚架选用表。
单跑楼梯室外出入口防倒塌棚架选用表详07FJ02-P36~P38;双跑楼梯室外出入口防倒塌棚架选用表详07FJ02-P47~P49;坡道式室外出入口防倒塌棚架选用表详07FJ02-P58。
防空地下室与不相邻防护单元之间连通口做法详07FJ01-P68
2、当上部建筑需要设置变形缝时,防空地下室均不设置变形缝,并在此处的底板、墙体及人防层顶板均为整体浇筑,但有些设计中,人防层内变形缝处未明确标注结构整体连接措施。
2、规范4.11.4规定,防护单元内不宜设置沉降缝,伸缩缝,上部建筑需要设置时,防空地下室可不设。
2、说明内容不完整。有的设计未说明防护等级及防护类别;有的未说明平、战使用功能;多数设计对平、战转换不加说明等。
2、设计说明中应明确如下主要内容:
2-1建设规模(建筑面积、掩蔽面积等)2-2平时与战时用途2-3防护类别、防护等级2-4防护单元、抗爆单元的设置2-5防水等级及防水措施2-6防火设计及消防设施2-7平战转换设计说明2-8标准图集选用说明等。
3、侧向防护密闭门与战时封堵口间应留足封堵厚度及人防门开启尺寸要求。
主要出入口平面示例可参考07FJ01-P38。
4、人防门开启方向错误-个别设计将防护密闭门向内开启。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章战时功能的确定 (2)第二章建筑设计 (3)2.1 口部防护 (3)2.2 主体防护 (5)2.3 平战功能转换 (6)第三章结构设计 (7)3.1 掩蔽所的结构特点 (7)3.2 材料 (7)3.3 掩蔽所主体结构 (7)3.4 出入口通道及其它结构 (8)3.5 防护设备与设施 (9)3.6 构造要求 (10)第四章内部功能配备 (11)4.1 通风空调 (11)4.2 给排水 (12)4.3 电气设计 (14)第一章战时使用功能的确定本工程位于沈阳火车站地下街东侧,为平战结合单建式人防工程,该工程位于地下一层,平时使用功能为小型汽车库,总建筑面积达10388m2,靠近地下街和火车站,处于人员集中地段,故建设时确定其战时使用功能为二等人员掩蔽所。

防水等级为一级,抗力级别为五级,防化等级为甲级,分为2个防护单元,每个防护单元的面积为1568m2,总建筑面积10388m2,战时隐蔽面积为3136m2,隐蔽人员为1500人。

第二章建筑设计2.1口部防护为使掩蔽所与地面或地面建筑保持必要的联系,设置一定数量的出入口、通风口、给排水及内外联系的各种管线孔口。

2.11出入口主要出入口:战时空袭前后保证人员或车辆不间断地进出,战时应不被破坏、不被堵塞,并设置必要的防护设施,以便在各种条件下保障人员、车辆方便地进出。

同时,为了保障人员在染毒的情况下能够进出人防工程,在主要出入口设置防毒通道和洗消设施等,其防毒通道满足换气次数的要求。

次要出入口:供平时或战时空袭前使用,不考虑防堵塞措施。

备用出入口:防火安全出口1、出入口形式针对常规武器和核武器冲击波的破坏作用特点,同时为了增强出入口的防堵塞能力,以及减少作用于出入口通道内防护密闭门的压力。

所有出入口均采用直通式出入口。

直通式出入口2、人防门的设置设计压力值为0.30Mpa,设置两道密闭门,第一道门为具有防冲击波和防毒双重作用的防护密闭门,第二道门为密闭门。

3、密闭通道、防毒通道和洗消设施主要出入口设置一个防毒通道和一个简易洗消间,其他出入口设置一个密闭通道。

4、出入口宽度掩蔽部建筑面积3136 m2,为保障地面人员能够迅速、顺利地进入人防工程,出入口的门洞净宽之和为12m。

2.1.2通风口人防工程通风口主要包括进风口、排风口,以及工程内部电站的排烟口。

1、通风口与出入口关系战时排风口与战时主要出入口(室外出入口)相结合设置。

2、通风口对冲击波的防护所有通风口都考虑对冲击波的防护,采用平战两用通风口。

战时进风口、排风口、电站排烟口采用“防爆波活门+扩散室”的消波措施。

3、通风口对毒剂等的防护采用滤毒式通风方式,在进风口处设置除尘室和滤毒室,且除尘滤毒室应设在染毒区。

2.2主体防护满足战时防护和主要功能要求。

2.2.1基本要求1.0 m2/人,室内净高≥2.4m ,采用全埋式设计工程顶板底面不高于室外地面。

2.2.2防护分区及构造要求1、防护分区设置两个防护单元,但不设置防爆单元。

2、防护单元构造·防护单元内防护设施和内部设备应自成系统,即每个防护单元都设置独立的进排风、供电、给排水、人员生活以及相应的防护密闭等设施。

·防护单元内部不设置伸缩缝或沉降缝。

·每个防护单元设置两个出入口3、抗爆构造要求抗爆挡隔墙不影响平时使用,故采用厚度240mm的钢筋混凝土整体浇筑。

2.2.3工程辅助房间设计设置内部设备(厕所、通风空调、给水排水、发供电设备)等辅助用房。

2.3平战功能转换2.3.1平战转换方式采用部分转换的方式2.3.2口部平战转换1、出入口平战转换采用平战两用出入口类型:在平时人员通行口的邻近位置设置一个供战时人员通行的小口,并设置防护密闭门和密闭门,构成密闭通道或防毒通道。

临战前将供平时使用的大口处进行垂直封堵。

2、通风口平战转换采用平战两用的通风口:其系统平战结合紧密,占地面积小,投资较低,同时对地面环境的影响较小。

第三章结构设计3.1 掩蔽所的结构特点1、掩蔽所主要承受爆炸荷载承受偶然性荷载,具有量值大、作用时间短且不断衰减等特点。

2、掩蔽所结构体系考虑地面建筑结构体系掩蔽所的墙、柱等承重结构,与地面建筑物的承重结构相互对应,以使地面建筑物的荷载通过掩蔽所的承重结构直接传递到地基上。

3、可靠度偏低4、计入动力效应5、可进入塑性阶段工作6、提高材料强度7、重视构造要求3.2材料掩蔽所的材料选用,应在满足防护要求的前提下,做到因地制宜、就地取材。

地下水位以下或有盐碱腐蚀时,外墙不宜采用砖砌体。

当有侵蚀性地下水时,各种材料均应采取防侵蚀措施。

掩蔽所钢筋混凝土结构构件,不得采用冷轧带肋钢筋、冷拉钢筋等经冷加工处理的钢筋。

3.3掩蔽所主体结构设计1、顶板顶板的等效静载可近似按下式确定:d de P K K q ∆=1式中 K ——顶板综合反射系数; K d ——动力系数;ΔP d ——地面冲击波超压值。

2、外侧墙外侧墙的等效静载可近似按下式确定:2e d q P ξ=∆(当顶板覆土 1.0h m ≤时)式中 ξ——土壤侧压力系数。

3、底板底板动荷载由顶板动荷载乘底压系数求得,其等效静载按下式确定:3e d dq K K P η=∆式中 K d ——底板动力系数;η——底压系数;K —— 符号意义同前。

3.3.3 构件截面设计采用可靠度理论为基础的概率极限状态设计方法,但在一些有关防护内容的分项系数取值方面考虑了人防结构的特点以及截面计算中材料强度的调整提高、剪力修正以及强柱弱梁、强剪弱弯的原则。

3.4 出入口通道及其它结构3.4.1出入口通道爆炸动荷载的等效静荷载按规范规定取值。

3.4.2竖井结构按爆炸土中压缩波的侧向荷载确定其等效静载,荷载作用方向为法向作用于竖井外表面。

3.4.3多跨式或楼梯间式的室外出入口核爆炸下楼梯踏步按正、反面不同时受荷时分别计算;常规武器期爆炸下楼梯踏步按正面受荷计算。

荷载大小按规范规定取值。

3.4.4截面计算与主体结构相同,并考虑口部门框墙、防倒塌棚架等构件的计算特点。

3.5防护设备与设施3.5.1防护密闭门选用定型防护密闭门的原则:·防护密闭门的设计抗力c P;·门洞尺寸。

3.5.2消波系统冲击波通过消波系统后的余压≤所防护的内设的允许余压。

1、防爆波活门η(即70%)。

悬板式防爆波活门的消波率7.0=2、胶管式活门η以上≥90%3、扩散室(扩散箱)具有小入口、大空间特点的建筑空间或钢板箱,η约为50%。

3.5.3相关的建筑、结构特点1、门框墙门框墙的强度要求,施工特点,安装特点。

2、活门支座墙建筑、结构、施工、安装特点。

3、临空墙受载特点、质量(密闭)要求。

4、扩散室横截面积≥9倍入口面积;侧墙受载特点:临空墙、土中外侧墙、内侧墙。

3.6构造要求3.6.1掩蔽所在作战时动荷载作用下的工作性状振动环境;大变形;延性要求高。

3.6.2构造要求特点混凝土材料强度等级不低于C25,一般C30~C35;·掩蔽所的变形缝的设置;·弯构件截面受压区的钢筋配置;·构件节点处和支座处的箍筋配置;·纵向受力筋的最大配筋率与最小配筋率;·钢筋的锚固;第四章内部功能配备4.1 通风空调·进风口处设置能防预定空气冲击波的设施。

如:防爆波活门,扩散室(箱),防护门,防护密闭门,防护盖板,防护密闭盖板,防护窗等。

·用2-3毫米厚的钢板卷焊(满焊)成型,使染毒区的进风管道具有抵抗预定空气冲击波余压的能力。

·进风管道上使用具有抵抗预定空气冲击波余压的能力的设备。

·进风管道上分别设置:——清洁进风系统;——滤毒进风系统;——隔绝防护时的内循环通风系统。

·排风口处设置能防预定空气冲击波的防爆波活门·用2-3毫米厚的钢板卷焊(满焊)成型,使染毒区的排风管道具有抵抗预定空气冲击波余压的能力。

·排风管道上使用具有抵抗预定空气冲击波余压的能力的设备。

·排风管道上设置:——清洁排风系统;——滤毒排风系统4.2 给排水4.2.1 采用防爆地漏防爆地漏结构图4.2.2管道穿墙防护措施刚性防水套管示意图之一刚性防水套管示意图之二刚性防水套管做法加防护挡板防水套管示意图4.2.3排水管·生活污水泵、雨水排水泵等水泵的压力排水管。

穿越人防的围护结构,管道上安装阀门,使用给水铸铁管。

·埋地的、出人防围护结构的自流排水管,收集口部洗消废水的排水管。

排水口采用防爆地漏,与其连接的排水管采用镀锌钢管。

·在人防工程围护结构内敷设、不与工程外部连通、工程内部局部敷设的排水管。

在结构底板下敷设时,要使用混凝土包裹排水管。

4.3电气设计4.3.1设置发电机组要求:设置2台以上机组,容量要求:·战时容量满足Ⅰ、Ⅱ级负荷需要,作区域电源,满足低压范围内邻近工程Ⅰ、Ⅱ级负荷需要;·平时引接两路外电时,满足平时Ⅰ级负荷中特别重要的负荷·平时引接一路外电时,满足平时Ⅰ级、部分Ⅱ级(消防、正常照明负荷的50%以上)负荷需要4.3.2供电系统设计·每个防护单元设人防电源配电箱·内电、外电分列运行·通信、防灾报警、照明、动力分别设独立回路·不同等级的负荷应各有独立回路·引接内部电源应有固定回路·三相分配均匀4.3.4各级负荷对电源的要求·战时Ⅰ级负荷,设两个独立电源,其中一个是内部电源·战时Ⅱ级负荷,引接区域电源·战时Ⅲ级负荷,引接电力系统电源4.3.5配电·每个防护单元都引接外电和内电。
