爆破工程造价知识讲解
工程爆破基础知识

爆破理论基础知识第一节 爆破的概念与分类一、爆破的概念爆破是炸药爆炸作用于周围介质的结果。
埋在介质内的炸药引爆后,在极短的时间内,由固态转变为气态,体积增加数百倍至几千倍,伴随产生极大的压力和冲击力,同时还产生很高的温度,使周围介质受到各种不同程度的破坏,称为爆破。
二、爆破的常用术语 1. 爆破作用圈当具有一定质量的球形药包在无限均质介质内部爆炸时,在爆炸作用下,距离药包中心不同区域的介质,由于受到的作用力有所不同,因而产生不同程度的破坏或振动现象。
整个被影响的范围就叫做爆破作用圈。
这种现象随着与药包中心间的距离增大而逐渐消失,按对介质作用不同可分为四个作用圈。
(1)压缩圈图1-1中R 1表示压缩圈半径,在这个作用圈范围内,介质直接承受了药包爆炸而产生的极其巨大的作用力,因而如果介质是可塑性的土壤,便会遭到压缩形成孔腔;如果是坚硬的脆性岩石便会被粉碎。
所以把R 1这个球形地带叫做压缩圈或破碎圈。
(2)抛掷圈围绕在压缩圈范围以外至R 2的地带,其受到的爆破作用力虽较压缩圈范围内小,但介质原有的结构受到破坏,分裂成为各种尺寸和形状的碎块,而且爆破作用力尚有余力足以使这些碎块获得能量。
如果这个地带的某一部份处在临空的自由面条件下,破坏了的介质碎块便会产生抛掷现象,因而叫做抛掷圈。
(3)松动圈松动圈又称破坏圈。
在抛掷圈以外至R 3的地带,爆破的作用力更弱,除了能使介质结构受到不同程度的破坏外,没有余力可以使破坏了的碎块产生抛掷运动,因而叫做破坏圈。
工程上为了实用起见,一般还把这个地带被破碎成为独立碎块的一部分叫做松动圈,而把只是形成裂缝、互相间仍然连成整块的一部分叫做裂缝圈或破裂圈。
(4)震动圈图1-1 爆破影响范围示意图在破坏圈范围从外,微弱的爆破作用力甚至不能使介质产生破坏。
这时介质只能在应力波的作用下,产生振动现象,这就是图1—1中R 4所包括的地带,通常叫做震动圈。
震动圈以外爆破作用的能量就完全消失了。
铁路工程爆破

内容 三通一平、临建搭修桥及摊销费
工资、工资性补贴、福利、劳保 现场办公用品、生活用品及会议费 现场职工差旅、交通、探亲及交通 工具的燃料、养路费、修理费等
测量、消防交用具等使用费 财产、车辆、人员保险
安全、保卫人员撤退,安全调查 施工现场交纳排污、环保等费用
爆破事故处理费用
费率% 3.4~8.5 16.76~23.77 1.0~2.63 0.1~0.3 0.46~1.4 0.1~0.24
程可不计此费用。
•7、工程用水、用电的综合分析单价。
• 8、确定冬、雨季施工的工程量、期限及费率,以
及影响预算编制的各有关系数。施工在5月,不计冬、 雨季施工费用。
• 9、确定爆破特殊费用。该工程中可能发生的爆破
特殊费用有:爆破方案审批费、测振费,可列入直接 费。依照规定缴纳合同款的2%作为爆破方案审批费, 本次测振费用400元。
表11-1 其他直接费参考费率
名称
内容
冬雨季施工增加费
冬季取暖、清雪、雨棚、排水
夜间施工增加费
照明器材及电耗
流动施工津贴
按国家标准发放的现场补贴
仪器仪表使用费
电表、起爆器、警报器等
生产工具使用费
棍、刀、钳、天平等
检验及试验费
工程定位复测、工程 点交及现场清理费
特殊工种培训费
爆破材料检验及网路试验 定测点、清现场
依照建设部和中国人民建设银行建标[1993]894号文件, 工程造价包括内容如下:
直接工程费
工程费
间接费
计划利润 税金
直接费
其他直接费 现场经费
企业管理费 财务费 其他费用
人工费 材料费 施工机械使用费
临时设施费 现场管理费
爆破预算

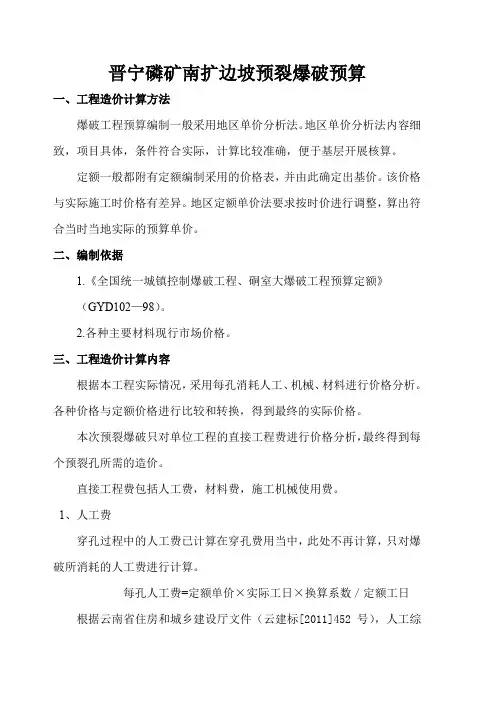

晋宁磷矿南扩边坡预裂爆破预算一、工程造价计算方法爆破工程预算编制一般采用地区单价分析法。
地区单价分析法内容细致,项目具体,条件符合实际,计算比较准确,便于基层开展核算。
定额一般都附有定额编制采用的价格表,并由此确定出基价。
该价格与实际施工时价格有差异。
地区定额单价法要求按时价进行调整,算出符合当时当地实际的预算单价。
二、编制依据1.《全国统一城镇控制爆破工程、硐室大爆破工程预算定额》(GYD102—98)。
2.各种主要材料现行市场价格。
三、工程造价计算内容根据本工程实际情况,采用每孔消耗人工、机械、材料进行价格分析。
各种价格与定额价格进行比较和转换,得到最终的实际价格。
本次预裂爆破只对单位工程的直接工程费进行价格分析,最终得到每个预裂孔所需的造价。
直接工程费包括人工费,材料费,施工机械使用费。
1、人工费穿孔过程中的人工费已计算在穿孔费用当中,此处不再计算,只对爆破所消耗的人工费进行计算。
每孔人工费=定额单价×实际工日×换算系数/定额工日根据云南省住房和城乡建设厅文件(云建标[2011]452号),人工综合单价调整为53.23元。
本人工综合单价自2011年9月1日起实行。
本次预裂爆破实际工日为20。
GYD102—98爆破定额工日为16.64。
每孔人工费=53.23×20×2/16.64=127.957元2、材料费对本次预裂爆破进行材料分析,所需主要材料为乳化炸药(2号)、电雷管(8号)、导爆索、PVC塑料管(用于将炸药导入预裂炮孔)。
本次预算材料费计算内容:乳化炸药(2号)材料费每孔设计乳化炸药(2号)消耗量为7.68kg,市场价格为14.50元/kg。
每孔乳化炸药(2号)材料费=7.68×14.50=111.360元②电雷管(8号)材料费电雷管(8号)总消耗量为10个,市场单价为10.00元/个,设计总孔数为78个。
每孔电雷管(8号)材料费=10×10/78=1.280元③导爆索每孔导爆索设计消耗量为21m,导爆索单价为4.63元/m。

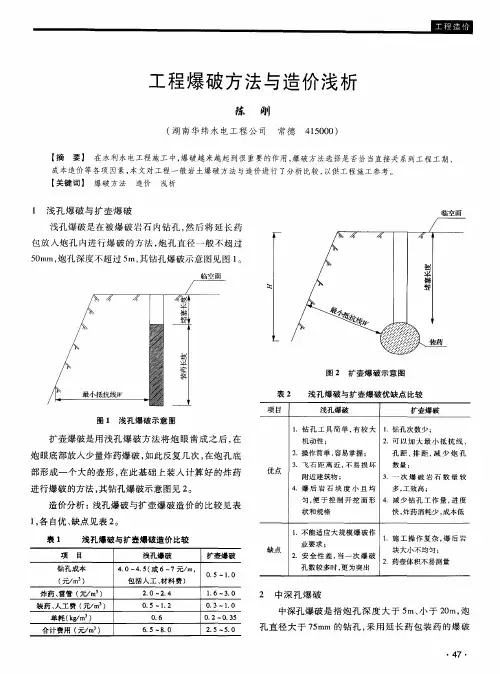

工程爆破方法与造价浅析

2 .操作简单 , 容易掌握 ;
孔 距、 距 , 少 炮 孔 排 减
优点 3 .飞石 距离 近 , 不易 损坏
附近 建 筑 物 ; 4 .爆 后 岩 石 块 度 小 且 均
数量 ;
3 .一 次 爆 破 岩 石 数 量 较 多 , 效 高; 工
匀 , 于控 制 开挖 面形 4 便 .减 少钻 孔工 作 量 , 度 进
状 和 规 格 快, 炸药 消耗 少 , 本 低 成
1各 自优 、 , 缺点见表 2 。
表1
项
浅子 爆破 与扩壶爆破造价比较 L
目 浅孔爆破 40— . ( 6~ r m, . 45 或 7Y/ . 包括 人工 、 材料 费) 2O一 . . 24
O 5—12 . .
0 5— 1 0 . .
+10钻 孔 : . 4 5 4 4 0~ . m。
d 每 米 装药 量 ( . 以钻 孔深 度 1m计 算 ) 5 :
+ 0钻 孔 :Q =5 7~ . k ; 9 L . 6 6 g +1o钻 孑 :Q 4 L =1 . 3 8~1 k 。 6 g
a 钻 孔深度 , 一般 根据地形 、 . J , 地质条件 及设计 要求确定 :
【 关键词 】 爆破 方法
1 浅孔 爆破 与扩 壶爆破 浅孔爆破是在 被爆破 岩石 内钻孔 , 然后将 延 长药
包 放 入 炮 孔 内进 行 爆 破 的方 法 , 孑 直 径 一 般 不 超 过 炮 L
临 空面
5 r 炮孔深度不超过 5 其钻孔爆破示意图见 图 1 0 m, a m, 。
图 3 垂 直爆 破 示 意 图
b 炸药 、 . 雷管费用 : q X单价 = . 35元/ 28~ . m。
爆破工程基础单价第五章水下爆破工程

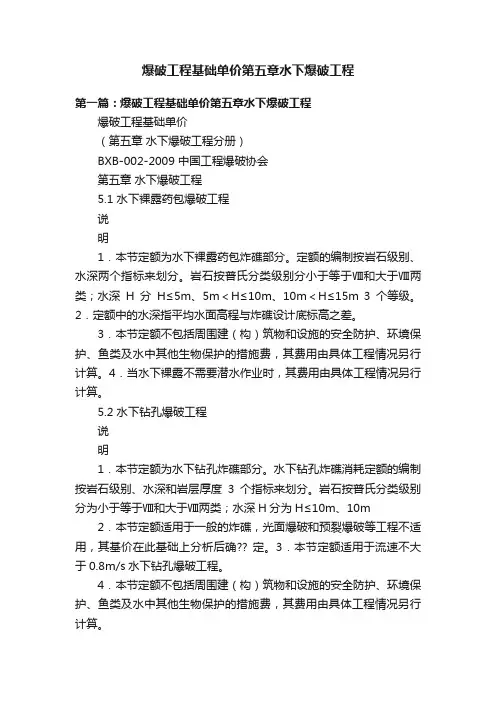

爆破工程基础单价第五章水下爆破工程第一篇:爆破工程基础单价第五章水下爆破工程爆破工程基础单价(第五章水下爆破工程分册)BXB-002-2009 中国工程爆破协会第五章水下爆破工程5.1 水下裸露药包爆破工程说明1.本节定额为水下裸露药包炸礁部分。
定额的编制按岩石级别、水深两个指标来划分。
岩石按普氏分类级别分小于等于Ⅷ和大于Ⅷ两类;水深H分H≤5m、5m<H≤10m、10m<H≤15m 3个等级。
2.定额中的水深指平均水面高程与炸礁设计底标高之差。
3.本节定额不包括周围建(构)筑物和设施的安全防护、环境保护、鱼类及水中其他生物保护的措施费,其费用由具体工程情况另行计算。
4.当水下裸露不需要潜水作业时,其费用由具体工程情况另行计算。
5.2 水下钻孔爆破工程说明1.本节定额为水下钻孔炸礁部分。
水下钻孔炸礁消耗定额的编制按岩石级别、水深和岩层厚度3个指标来划分。
岩石按普氏分类级别分为小于等于Ⅷ和大于Ⅷ两类;水深H分为H≤10m、10m 2.本节定额适用于一般的炸礁,光面爆破和预裂爆破等工程不适用,其基价在此基础上分析后确?? 定。
3.本节定额适用于流速不大于0.8m/s水下钻孔爆破工程。
4.本节定额不包括周围建(构)筑物和设施的安全防护、环境保护、鱼类及水中其他生物保护的措施费,其费用由具体工程情况另行计算。
5.3 爆破加固软基工程说明1.爆破挤淤筑堤适用于防波堤、围堤及护岸工程。
工作内容包括测量定位、制作药包、装药和起爆,不包括抛石、整平、理坡、检测和防护。
2.爆破挤淤筑堤的基准计量单位指的是爆破置换淤泥的体积。
3.被置换软基的物理力学性质,按照爆破挤淤的难易程度,分为Ⅰ类软基和Ⅱ类软基。
其中Ⅰ类软基指的是含水量在55%以上的淤泥,Ⅱ类软基指的是除Ⅰ类之外的其他软基,包括淤泥质土,淤泥质粉质粘土及含有砂层等其他相的复杂土体。
4.爆破置换的淤泥层厚度Hm 与泥面以上填石厚度Hs的比值,分为Hm/H s≤1.0和Hm/H s>1.0两类。
土石方爆破工程相关定额及预算编制讲诉

c 地上、地下设施、建筑物的临时保护设施费 2)专业工程施工技术措施费(根据《建设工程工程量清单计价规范》和本省规定) a砼、钢筋砼模板及支架费:是指砼施工过程中需要的各种钢模板、木模板
、支架等的支、拆、运输费用及模板、支架的摊消(或租赁)费用。 b脚手架费:指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊消(或 租赁)费用。
①人工费②材料费③机械费
2、措施费
①施工技术措施费 ②施工组织措施费
二、间接费 1、规费 2、企业管理费
1、营业税 2、城乡维护建设税 3、教育费附加 4、本省规定应缴纳的水利 建设专项基金
一、直接费
一、直接费:直接工程费+措施费 1、直接工程费是指施工过程中耗费的构成工程实体的各项费用,包 括人工费、材料费、施工机械费。具体表现为清单或定额分部分 项的价值。 ①“人工费”是指直接从事建设工程施工的生产工人开支的各项费 用,内容包括工资、工资性补贴、辅助工资(年有效施工天数以 外非作业天数的工资)、福利费、劳动保护费。 ②“材料费”是指施工过程中耗费的构成工程实体或有助于构成工 程实体的原材料、辅助材料、构配件、零件、半成品的费用。 ③“施工机械使用费”是指施工机械作业中所发生的施工机械使用 费以及机械安拆费和场外运输费。包括折旧费、大修理费、经常 修理费、安拆费及场外运费、人工费、燃料动力费、养路费及车 船使用税。
Hale Waihona Puke c垂直运输费:现场所用材料、机具从地面运至
运输费用
相应高度以及施工人员上下所发生的
3)其他施工技术措施费:特殊安全技术措施、上山道路修筑,作业平台等
一、直接费
②组织措施费: a “安全文明施工费”是指按照国家现行的建筑施工安全、施工 现场环境与卫生标准和有关规定,购置和更新施工安全防护用具 及设施、改善安全生产条件和作业环境所需要的费用,包括环境 保护、文明施工、安全施工、临时设施等四项费用。 b 检验试验费 c 冬雨季施工增加费 d 夜间施工增加费 e 已完工程及设备保护费 f 二次搬运费 g 行车、行人干扰增加费 h 提前竣工增加费 i 优质工程增加费 j 其他施工组织措施费
工程爆讲义破基础知识
与空气的交界面,也是对爆破作用能发生 影响并能使爆后岩石发生移动的那个岩面。 ➢ 自由面数目越多,爆破破岩越容易,爆破 效果越好,炸药单耗越小。
29
➢最小抵抗线:爆破时岩石产生抵抗 力(阻力)最小的方向。
➢工程爆破中,通常将药包中心或重 心到最近自由面的最短距离,称为 最炸药的分类
➢ 按用途分为:起爆药、猛炸药、火药3种 ➢ 按组成分为:单体炸药、混合炸药2种 ➢ 按使用场合分为:露天、岩石、煤矿许用、
特种炸药4种
目前工业炸药的主要成分:硝酸铵
19
20
21
第二部分 起爆方法
➢ 分为:非电起爆和电力起爆
➢ 导爆索起爆法:用导爆索爆炸产生的能量去引爆 药包的起爆方法。
30
31
工程爆破的基本要求
➢ 按设计要求施工,避免欠挖或超挖,保护 边坡岩石稳定;
➢ 爆破后岩石块度均匀,大块率低,减少二 次爆破的工作量;
➢ 爆堆集中,易于清运; ➢ 提高炸药能量的利用率,炸药单耗要小,
降低爆破成本; ➢ 保证爆破安全,控制爆破有害效应限制在
允许范围内;
32
影响爆破效果的主要因素
爆破两种。 ➢ 爆破参数的设计计算:
37
➢ 1、钻孔直径的选择 大型露天矿(200mm以 上),中型(小于200mm),小型(小于 150mm) 边坡控制爆破(小于100mm)
炸三种,三种各自特点不同
15
炸药爆炸三要素 化学反应放出大量的热
反应过程极快 生成大量气体
16
➢热分解 ➢燃烧 ➢爆炸 ➢爆轰
基本形式
17
基本要求
➢ 对于工业炸药,根据爆破工程的特点,必 须做到以下点要求:
爆破工程造价
爆破工程造价随着我国经济建设的发展,工程爆破技术得到了广泛应用,每年的土石方爆破量达数千万立方米,各种控制爆破工程逾万项,工程费用近百亿元。
工程爆破成为了一个非常活跃的行业,市场竞争日趋激烈。
为规范市场行为,合理确定工程造价,中央及地方有关机构通过编制预算定额(budget quota)、发布文件,规定了建设工程各种费用的取费办法、利润标准及纳税标准。
本章简要介绍如何利用这些规定,合理计算爆破工程造。
第一节确定爆破工程造价的依据一爆破工程造价爆破工程是基本建设项目的一个组成部分。
依照国家工程预算制度,确定该类工程造价的依据为中央及地方有关机构编制的预算定额及中国人民建设银行和建设部有关工程费用项目组成规定的文件。
工程造价——根据设计文件,按照定额、单价,通过编制工程预算的程序,为每项建筑安装工程确定的全部建设费用。
爆破工程造价——根据爆破设计文件,按照有关爆破的定额、单价,通过编制工程预算的程序,为爆破工程确定的全部费用。
工程造价是招投标工程、评价和选择设计方案、进行工程结算、进行组织管理的重要依据。
定额、单价、编制工程预算的程序为确定工程造价的三个要素。
单价指材料的市场价格,一般以政府部门颁布的《季度限价》等资料为确定依据,也可由市场询价确定。
编制工程预算程序与其他工程相同。
本节重点介绍爆破预算定额。
二爆破预算定额预算定额是指在正常的施工技术和组织条件下,规定完成一定计量单位的分部分项工程或结构所必需的人工、材料、机械、以及资金合理消耗的数量标准。
预算定额是用科学的态度和实际情况相结合的办法,按正常施工条件,规定某些数据,使工程有一个统一的造价和核算尺度,把工程资源的消耗量量控制在一个合理的水平上,是对工程实行计划管理和经济监督的有效工具。
预算定额由国家或其授权机关组织编制、审批并颁发执行,是基本建设中的一项重要技术经济法规。
现行的有关爆破工程预算定额主要有:1. 《全国统一城镇控制爆破工程、峒室大爆破工程预算定额》(GYD102-98)《全国统一城镇控制爆破工程、峒室大爆破工程预算定额》(以下简称GYD102-98定额)是第一部由建设部委托行业协会组织编制的全国统一的爆破工程专用定额。
工程爆破基础知识
爆破理论基础知识 第一节 爆破的概念与分类一、爆破的概念爆破是炸药爆炸作用于周围介质的结果。
埋在介质内的炸药引爆后,在极短的时间内,由固态转变为气态,体积增加数百倍至几千倍,伴随产生极大的压力和冲击力,同时还产生很高的温度,使周围介质受到各种不同程度的破坏,称为爆破。
二、爆破的常用术语 1.爆破作用圈当具有一定质量的球形药包在无限均质介质内部爆炸时,在爆炸作用下,距离药包中心不同区域的介质,(1)图(2)(3)(4)了。
2漏斗。
3.最小抵抗线由药包中心至自由面的最短距离。
如图1-2中的W 。
4.爆破漏斗半径即在介质自由面上的爆破漏斗半径。
如图1-2中的r 。
若r =W ,则r 为标准抛掷漏斗半径。
5.爆破作用指数指爆破漏斗半径r 与最小抵抗线W 的比值。
即:图1-2爆破漏斗r —爆破漏斗半径R -爆破作用半径 W -最小抵抗线h -漏斗可见深度Wrn(1-1)爆破作用指数的大小可判断爆破作用性质及岩石抛掷的远近程度,也是计算药包量、决定漏斗大小和药包距离的重要参数。
一般用n 来区分不同爆破漏斗,划分不同爆破类型:当n=1时,称为标准抛掷爆破漏斗;当n>1时,称为加强抛掷爆破漏斗;当0.75<n<1时,称为减弱抛掷爆破漏斗;当0.33<n ≤0.75时,称为松动爆破漏斗;当n ≤0.33时,称为裸露爆破漏斗。
6.可见漏斗深度h经过爆破后所形成的沟槽深度叫做可见漏斗深度(如图1-2中的h ),它与爆破作用指数大小、炸药的性质、药包的排数、爆破介质的物理性质和地面坡度有关。
7.自由面自由面又称临空面,指被爆破介质与空气或水的接触面。
同等条件下,临空面越多炸药用量越小,爆破。
碎的介质体积成正比的。
而被破碎的单位体积介质的炸药用量,其最基本的影响因素又是与介质的硬度有关。
目前,由于还不能较精确的计算出各种复杂情况下的相应用药量,所以一般都是根据现场试验方法,大致得出爆破单位体积介质所需的用药量,然后再按照爆破漏斗体积计算出每个药包的装药量。
爆破工程基础单价第一章 露天爆破工程
爆破工程基础单价(第一章露天爆破工程分册)BXB-002-2009中国工程爆破协会2009年北京前言为了整顿与规范爆破工程市场、创建公平竞争的市场环境,经建设部标准司同意,参照建筑施工相关作业,2006年中国工程爆破协会按建设部批准的《建设工程工程量清单计价规范》国家标准,已编制完成《爆破工程工程量清单项目及计算规则》。
《计算规则》将作为《计价规范》的附录G纳入国家标准。
按国家标准《建设工程工程量清单计价规范》要求编制层次,2007年中国工程爆破协会完成了《爆破工程消耗量定额》编制。
建设部已于2007年9月6日发文(建标〔2007〕221号),批准发布《爆破工程消耗量定额》(编号为GYD-102-2008)。
2008年1月1日实行,1998年发布的《全国统一城镇控制爆破工程、硐室爆破工程预算定额》同时废止。
新的《爆破工程消耗量定额》实行量价分离,《爆破工程消耗量定额》不包括消耗量的单价,即修订后的定额不包括定价。
但它是编制工程量综合单价、确定工程造价的依据,是编制招标工程标底和投标报价的基础。
为配合《爆破工程消耗量定额》的实行,中国工程爆破协会编制《爆破工程基础单价》(暂定名)作为行业指导价,供企业在招投标活动中参考。
《爆破工程基础单价》简明、直观,容易掌握使用,为及时反应市场价格的波动,协会将根据市场变化和需要进行补充修订。
《爆破工程基础单价》在编制过程中,参照了以往编制工程预算定额的经验,以国家现行的施工及验收规范、技术操作规程、质量评定标准和安全操作规程为依据,按国内施工企业常用的施工方法、合理的劳动组织及正常的施工条件进行编制的。
根据2008年8月国家发改委调整民用爆破器材价格通知,确定炸药价格的调整,并考虑了地方差价。
为广泛征求各地区施工单位、建设单位、工程造价管理部门的意见,中国工程爆破协会决定先在《中国爆破网》上发布《爆破工程基础单价》并试行。
《爆破工程基础单价》由中国工程爆破协会负责具体技术内容的解释。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
爆破工程造价
随着我国经济建设的发展,工程爆破技术得到了广泛应用,每年的土石方爆破量达数千万立方米,各种控制爆破工程逾万项,工程费用近百亿元。
工程爆破成为了一个非常活跃的行业,市场竞争日趋激烈。
为规范市场行为,合理确定工程造价,中央及地方有关机构通过编制预算定额(budget quota)、发布文件,规定了建设工程各种费用的取费办法、利润标准及纳税标准。
本章简要介绍如何利用这些规定,合理计算爆破工程造。
第一节确定爆破工程造价的依据
一爆破工程造价
爆破工程是基本建设项目的一个组成部分。
依照国家工程预算制度,确定该类工程造价的依据为中央及地方有关机构编制的预算定额及中国人民建设银行和建设部有关工程费用项目组成规定的文件。
工程造价——根据设计文件,按照定额、单价,通过编制工程预算的程序,为每项建筑安装工程确定的全部建设费用。
爆破工程造价——根据爆破设计文件,按照有关爆破的定额、单价,通过编制工程预算的程序,为爆破工程确定的全部费用。
工程造价是招投标工程、评价和选择设计方案、进行工程结算、进行组织管理的重要依据。
定额、单价、编制工程预算的程序为确定工程造价的三个要素。
单价指材料的市场价格,一般以政府部门颁布的《季度限价》等资料为确定依据,也可由市场询价确定。
编制工程预算程序与其他工程相同。
本节重点介绍爆破预算定额。
二爆破预算定额
预算定额是指在正常的施工技术和组织条件下,规定完成一定计量单位的分部分项工程或结构所必需的人工、材料、机械、以及资金合理消耗的数量标准。
预算定额是用科学的态度和实际情况相结合的办法,按正常施工条件,规定某些数据,使工程有一个统一的造价和核算尺度,把工程资源的消耗量量控制在一个合理的水平上,是对工程实行计划管理和经济监督的有效工具。
预算定额由国家或其授权机关组织编制、审批并颁发执行,是基本建设中的一项重要技术经济法规。
现行的有关爆破工程预算定额主要有:
1. 《全国统一城镇控制爆破工程、峒室大爆破工程预算定额》(GYD102-98)
《全国统一城镇控制爆破工程、峒室大爆破工程预算定额》(以下简称GYD102-98定额)是第一部由建设部委托行业协会组织编制的全国统一的爆破工程专用定额。
按定额由中国工程爆破协会与中国有色金属工业总公司工程建设定额站编制,由国家建设部批准,由1998年开始在全国范围内实行。
GYD102-98定额是完成规定计量单位和分项工程的人、材、机消耗量的标准,是编制地区单位估价表和规定工程造价的依据,是编制招标工程标底和投标报价的基础,是统一全国城镇控制爆破以及峒室大爆破预算工程量计算规则、项目划分、计量单位的依据,供设计、建设、施工单位以及管理部门使用。
GYD102-98定额内容包括:
(1)城镇控制爆破工程部分。
建筑物及设施拆除工程、基础拆除爆破工程、路面及地基拆除爆破工程、墙体拆除爆破工程、梁和柱拆除爆破工程、高耸建筑物拆除爆破工程、预裂切割爆破工程、破碎膨胀剂胀裂拆除及破岩工程、城镇石方控制爆破工程。
(2)峒室大爆破工程部分。
爆区清理、峒口挖运土方工程、平峒及药室掘进工程、竖井掘进工程、开挖工程验收及校核、大爆破装药工程、大爆破堵塞工程、大爆破网路工程、安全警戒和二次破碎。
由以上列出的工程项目可以看出,此定额较全面地反映了城镇控制爆破及峒室大爆破的技术经济指标,可将爆破工程作为单位工程,依据此定额确定爆破工程造价,进行投标报价(施工图预算)和工程价款结算。
2. 各部、委和总公司发布的工程建设预算定额中所列的爆破工程定额子项中也有爆破工程专业定额,如冶金、煤炭等系统的露天矿开采台阶爆破预算定额。
在《中华人民共和国铁道部铁路工程预算定额》中,涉及爆破工程的有:
(1)路基工程。
小炮爆破;潜孔钻爆破;大量松动爆破;清理石质塌方。
(2)桥涵工程。
人工挖基坑土、石方,人工挖(爆)机械调运土、石方,挖孔桩,凿除混凝土、钢筋混凝土,拆除砌石及石笼。
(3)隧道工程。
单线隧道开挖,双线隧道开挖,平行导坑开挖,斜井开挖,明洞暗挖土石方,拱上及拱下开挖,拆除圬工。
3. 由各省、自治区、直辖市建委(建设厅)发布的建设工程定额、基建定额中,也都有与爆破工程相关的内容。
在综合性定额中,爆破工程作为某单位工程(在铁路预算编制中称为个别预算)的分部分项工程而存在,在设计单位的设计概预算及施工单位的施工图概预算中,依照建设方指定的预算定额进行套用,计算直接费。
爆破工程单项承包、发包则参照该预算定额,但通常不单独做预算书,爆破施工单位做施工预算,进行内部核算。
三GYD102-98定额的特点
GYD102-98定额作为第一部行业协会编制的预算定额,其所选参数具体明确,更加符合目前的技术水平,从多方面填补了国家预算定额的空白,充分体现了爆破工程作为特种施工工程的特点。
GYD102-98定额的爆破参数以中国力学学会工程爆破专业委员会组织编写的《爆破工程》为依据;施工程序、组织及施工工艺以现行《爆破安全规程》、《拆除爆破安全规程》、大爆破安全规程》、《矿山安全条例》、《土石方施工验收规范》以及现行国家及行业相关的安全规程、规定为依据;人员劳动效率、机械台班工效、材料消耗等以建设部《全国统一建筑工程基础定额》为依据。
主要参数如下:
1. 钻孔效率(m/工日)。
松石47.18、次坚石35、特坚石17、砖47.18、混凝土22、钢筋混凝土11、密钢筋混凝土5.5、砌石16.5。
2. 每班工作时间。
330min。
3. 劳动力。
布孔200孔/工日、验收300孔/工日、装堵联30~60孔/工日,覆盖草袋5min/个、,大爆破装药2t/工日,大爆破堵塞1.5m3/工日,一台钻机2个人。
4. 机械。
手风钻台班工效T=L/台班,L为钻孔延米数,磨机为消耗钻头数8个/台班,煅钎机为消耗钢钎重量50kg/台班。
5. 主要材料。
钻头消耗(消耗一个钻头延长米数):松石(50)、次坚石(40)、普坚石(32)、特坚石(17)、砖(80)、混凝土(25)、钢筋混凝土(12.5)、密钢筋混凝土(
6.25)、砌石(18.75)、钎钢消耗为1个钻头1.55钎钢;风管消耗为每台班0.11m;水管消耗为每台班0.18m;水为每台班2.139m3。
炸药损耗率为拆除爆破取20%,石方控制爆破及开挖爆破取3%,峒室大爆破为0。
雷管损耗率为2%。
其他材料用量中包含了损耗。
GYD102-98定额在内容上有8个方面填补了国家预算定额的空白:
1. 人工拆除建筑物及室内外设施;
2. 爆破拆除工程;
3. 城镇石方爆破工程(包括管沟基槽、基坑开挖及场地平整);
4. 破碎剂工程;
5. 人工清理场地,包括砍树、割草、挖树坑等;
6. 洞内外测量验收及地质素描;
7. 非永久性浅井及平洞开挖;
8. 峒室大爆破。
第二节 爆破工程造价计算
一 工程造价计算内容
依照建设部和中国人民建设银行[1993]894号文件,工程造价包括以下内容:
建筑安装工程由直接工程费、间接费、计划税金、利润等四个部分组成。
爆破工程是建筑安装工程的一个组成部分,执行该文件。
1. 直接工程费
直接工程费由直接工程费、其他直接费、现场经费组成。
(1)直接费是指在施工工程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械费。
①人工费是指直接为从事工程施工的生产工人开支的各项费用,包括基本工资、工资性补贴、生产工人辅助工资、职工福利费和劳动保护费。
GYD102-98定额中,综合工日=(劳动定额基本用工+辅助用工)×(1+人工幅度差),辅助用工按基本用工的0~5%计,人工幅度差率取10%。
②材料费是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,包括材料原价、供销部门手续费、包装费、装卸运输及途耗费、采购及保管费。
爆破用材料费价格通常采用工地仓库出库价,即“工地价”。
③施工机械试验费是指使用施工机械作业所发生的机械使用费以及机械安装、拆除和
进出场费用,包括折旧费、大修费、经修费、按拆费及场外运输费、燃料动力费、人工费、运输机械养路费、车船使用税及保险费。
GYD102-98定额考虑了配套机械相互影响的时间损失、工作量不饱满的时间损失、临时停水停电影响的时间、维修及工种交叉影响的时间间歇等形成的机械幅度差。
(2)其他直接费是指直接费以外施工过程中发生的其他费用,包括冬季施工增加费、夜间施工增加费、二次搬运费、仪器仪表使用费、检验试验费、特殊工种培训费、工程定位复测现场清场费、特殊地区施工增加费、爆破特殊费。
其他直接费以工料机总费为基数乘以建设单位指定的预算中给出的费率进行计算。
其参考费率见表11—1.
表11—1 其他直接费参考费率。
