厂房工程施工技术方案(3篇)

厂房工程施工技术方案(3篇)

第1篇一、工程概况本项目为一座现代化厂房,位于XX市XX区,占地面积XX平方米,建筑面积XX平方米。

建筑层数为XX层,建筑高度为XX米。

主要功能为生产、仓储和办公。

工程总投资约为XX万元。

二、施工技术方案1. 施工准备(1)施工图纸审查:组织相关人员对施工图纸进行详细审查,确保图纸的完整性和准确性。

(2)施工组织设计:根据工程特点和施工要求,编制施工组织设计,明确施工顺序、施工工艺和施工方法。

(3)施工人员培训:对施工人员进行技术培训,提高施工人员的技术水平。

(4)施工材料设备准备:根据施工图纸和施工组织设计,采购所需材料设备,确保材料设备的质量和数量。

2. 施工工艺(1)地基基础施工1)平整场地:对施工现场进行平整,确保地基基础施工的稳定性。

2)地基处理:根据地质勘察报告,对地基进行处理,确保地基的承载力。

3)基础施工:按照施工图纸和施工规范,进行基础施工,确保基础的强度和稳定性。

(2)主体结构施工1)模板工程:根据施工图纸和施工规范,进行模板的设计、制作和安装,确保模板的稳定性和安全性。

2)钢筋工程:按照施工图纸和施工规范,进行钢筋的加工、绑扎和焊接,确保钢筋的强度和稳定性。

3)混凝土工程:按照施工图纸和施工规范,进行混凝土的搅拌、运输、浇筑和养护,确保混凝土的质量。

(3)屋面及防水施工1)屋面施工:按照施工图纸和施工规范,进行屋面施工,确保屋面的平整度和防水性能。

2)防水施工:按照施工规范,进行防水层施工,确保防水层的质量。

(4)装饰装修施工1)墙面施工:按照施工图纸和施工规范,进行墙面施工,确保墙面的平整度和美观度。

2)地面施工:按照施工图纸和施工规范,进行地面施工,确保地面的平整度和耐磨性。

3)门窗安装:按照施工图纸和施工规范,进行门窗的安装,确保门窗的密封性和安全性。

3. 施工进度安排根据施工组织设计,制定施工进度计划,确保工程按期完成。

4. 施工质量控制(1)施工过程中,严格执行施工规范和质量标准,确保工程质量。

厂房工程改造施工方案(3篇)

厂房工程改造施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,工业生产对厂房的需求日益增长。

为了提高生产效率、降低能耗、改善工作环境,许多企业对原有厂房进行改造升级。

本方案针对某企业厂房改造工程,提供一套详细的施工方案。

二、工程概况1. 工程名称:某企业厂房改造工程2. 工程地点:某市某区某街道3. 工程规模:占地面积约10000平方米,建筑面积约8000平方米4. 工程内容:主要包括厂房结构加固、设备更新、电气系统改造、消防系统改造、通风系统改造、外墙装饰等三、施工方案1. 施工组织(1)成立施工现场指挥部,负责施工现场的整体协调和管理。

(2)设立施工项目部,负责施工过程中的技术、质量、安全、进度等管理工作。

(3)设立班组,负责具体施工任务。

2. 施工顺序(1)拆除原有设备、管道、线路等。

(2)对厂房结构进行加固处理。

(3)进行设备更新、电气系统改造、消防系统改造、通风系统改造等。

(4)外墙装饰及室内装修。

(5)工程验收。

3. 施工技术措施(1)结构加固:采用钢筋混凝土加固方法,对厂房梁、柱、板等构件进行加固。

(2)设备更新:根据生产工艺需求,选择高效、节能、环保的设备进行更新。

(3)电气系统改造:对原有电气系统进行改造,提高供电可靠性、安全性和节能性。

(4)消防系统改造:按照国家标准,对消防系统进行改造,确保消防设施齐全、有效。

(5)通风系统改造:对原有通风系统进行改造,提高室内空气质量,降低能耗。

(6)外墙装饰:采用新型环保材料,进行外墙装饰,提高建筑物的美观度和耐久性。

4. 施工进度安排(1)施工准备阶段:1个月(2)主体结构施工阶段:3个月(3)设备安装及电气系统改造阶段:2个月(4)消防系统、通风系统改造阶段:1个月(5)外墙装饰及室内装修阶段:2个月(6)工程验收阶段:1个月四、质量保证措施1. 严格执行国家及地方相关法律法规、规范和标准。

2. 建立健全质量管理体系,明确各级人员的质量责任。

3. 严格材料进场检验,确保材料质量符合要求。

厂房土方施工方案(3篇)

厂房土方施工方案(3篇)

第1篇一、工程概况本项目为某工业园区新建厂房,占地面积约10000平方米,建筑面积约50000平方米。

土方工程包括场地平整、基础开挖、基础回填、场地排水等。

为确保工程顺利进行,特制定本施工方案。

二、施工准备1. 施工组织设计根据工程特点,制定详细的施工组织设计,明确施工顺序、施工方法、施工进度、施工质量、施工安全等方面的要求。

2. 施工人员组织专业施工队伍,包括土方开挖、基础回填、场地排水等专业的技术人员和操作人员。

3. 施工机械根据工程量及施工进度,配备必要的施工机械,如挖掘机、推土机、装载机、压路机、排水泵等。

4. 材料设备采购符合设计要求的土方、砂石、水泥、钢筋等材料,确保材料质量。

5. 施工现场布置施工现场布置应合理、有序,确保施工顺利进行。

三、施工方法及工艺1. 场地平整(1)测量放线:根据设计图纸,进行场地平整的测量放线工作。

(2)土方开挖:采用挖掘机进行土方开挖,确保开挖深度及宽度符合设计要求。

(3)土方运输:采用自卸汽车将开挖的土方运输至指定地点。

(4)场地平整:采用推土机进行场地平整,确保场地平整度达到设计要求。

2. 基础开挖(1)测量放线:根据设计图纸,进行基础开挖的测量放线工作。

(2)土方开挖:采用挖掘机进行基础开挖,确保开挖深度及宽度符合设计要求。

(3)边坡支护:对基础边坡进行支护,防止边坡坍塌。

(4)土方运输:采用自卸汽车将开挖的土方运输至指定地点。

3. 基础回填(1)土方回填:采用推土机将回填土均匀摊铺,确保回填土密实度达到设计要求。

(2)压实:采用压路机对回填土进行压实,确保压实度达到设计要求。

4. 场地排水(1)排水沟开挖:根据设计图纸,开挖排水沟,确保排水沟深度及宽度符合设计要求。

(2)排水沟铺设:铺设排水管道,确保排水管道畅通。

(3)检查井设置:在排水沟适当位置设置检查井,便于排水沟清理和维护。

四、施工进度安排1. 场地平整:15天2. 基础开挖:20天3. 基础回填:10天4. 场地排水:5天总计:50天五、施工质量控制1. 材料质量:严格按照设计要求,选用符合标准的土方、砂石、水泥、钢筋等材料。

厂房工程施工方案(3篇)

厂房工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:某工厂厂房工程2. 工程地点:某市某区3. 工程规模:占地面积约5000平方米,建筑面积约10000平方米4. 工程结构:框架结构,地上5层,地下1层5. 工程工期:预计6个月二、施工组织设计1. 施工单位:某建筑工程有限公司2. 施工项目负责人:张三3. 施工团队:项目经理、技术负责人、施工员、质检员、安全员等4. 施工组织架构:(1)项目经理:负责整个工程的施工组织、协调和管理工作;(2)技术负责人:负责工程技术指导和现场技术问题解决;(3)施工员:负责施工进度、质量、安全等方面的具体实施;(4)质检员:负责工程质量检查和验收;(5)安全员:负责施工现场安全管理工作。

三、施工方案1. 施工准备(1)图纸会审:组织施工图纸会审,明确设计意图、施工要求、施工难点等;(2)技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺、技术要求等;(3)材料设备:采购符合国家标准的建筑材料和设备,确保施工质量;(4)人员培训:对施工人员进行专业培训,提高施工技能和安全管理意识。

2. 施工工艺(1)土方工程:采用挖掘机、装载机等设备进行土方开挖,保证场地平整度;(2)基础工程:采用钢筋混凝土基础,按照设计要求进行施工,确保基础稳定;(3)主体结构:采用框架结构,按顺序施工,确保结构安全;(4)屋面工程:采用钢筋混凝土屋面板,按照设计要求进行施工,确保屋面防水、保温、隔热性能;(5)装饰装修:按照设计要求,进行室内外装饰装修,确保美观、实用。

3. 施工进度计划(1)土方工程:1个月;(2)基础工程:1个月;(3)主体结构:2个月;(4)屋面工程:1个月;(5)装饰装修:1个月。

4. 施工质量控制(1)严格按照设计要求、施工规范和验收标准进行施工;(2)对施工过程中的关键工序进行严格检查,确保工程质量;(3)对施工材料、设备进行检验,确保符合国家标准;(4)对施工人员进行定期考核,提高施工技能和质量管理水平。

义乌某制线厂工程施工组织设计

义乌某制线厂工程施工组织设计

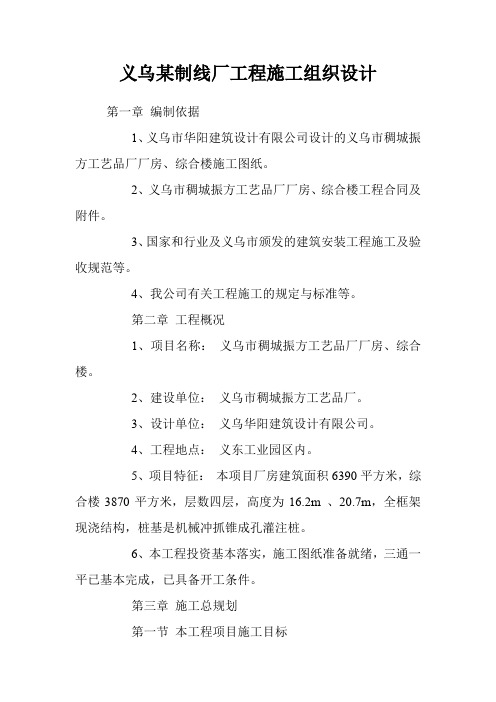

义乌某制线厂工程施工组织设计第一章编制依据
1、义乌市华阳建筑设计有限公司设计的义乌市稠城振方工艺品厂厂房、综合楼施工图纸。

2、义乌市稠城振方工艺品厂厂房、综合楼工程合同及附件。

3、国家和行业及义乌市颁发的建筑安装工程施工及验收规范等。

4、我公司有关工程施工的规定与标准等。

第二章工程概况
1、项目名称:义乌市稠城振方工艺品厂厂房、综合楼。

2、建设单位:义乌市稠城振方工艺品厂。

3、设计单位:义乌华阳建筑设计有限公司。

4、工程地点:义东工业园区内。

5、项目特征:本项目厂房建筑面积6390平方米,综合楼3870平方米,层数四层,高度为16.2m 、20.7m,全框架现浇结构,桩基是机械冲抓锥成孔灌注桩。

6、本工程投资基本落实,施工图纸准备就绪,三通一平已基本完成,已具备开工条件。

第三章施工总规划
第一节本工程项目施工目标
工期:180日历天。

质量:合格。

安全:确保无重大伤亡事故发生。

文明施工:创义乌市标化工地。

第二节项目组织体系
施工项目管理机构是项目管理的基础条件,以一个合理有效的组织机构为框架所形成的权力系统、责任系统、利益系统、信息系统是实施项目管理及其最终目标的组织保证,因而建立一个完善的施工项目组织机构是施工项目管理的首要问题。

针对本工程的特点,结合我公司已在类似项目如义乌市鹏城花园1#楼、义乌市体育会展中心、福田市场D标段、义乌市实验小学餐厅、城北中学北大门等的实际情况,按我公司的机构设置程序,进行了项目经理部机构的设定,具体如下图:。

厂房主体施工方案范本

厂房主体施工方案范本

厂房主体施工方案范本一、项目概述本文档旨在提供一份厂房主体施工方案范本,以指导相关项目的施工工作。

本方案适用于厂房主体结构的施工,包括地基处理、主体结构施工、屋面工程等。

二、施工准备工作1. 设计准备在施工前,应先进行设计准备工作,包括对厂房主体结构进行详细设计,并制定出施工图纸与技术规范。

2. 材料准备根据设计要求,准备各类施工所需材料,包括钢筋、混凝土、砖块等。

确保材料的质量符合国家相关标准,并进行验收。

3. 设备准备根据施工计划,准备所需的机械设备与施工工具,包括起重机、混凝土搅拌机、砌筑工具等。

确保设备的正常运转,并进行安全检查。

4. 人员准备准备所需的施工人员,包括工程师、技术人员、砌筑工、焊工等。

确保人员具备相关技能与资质,并进行安全培训与教育。

5. 施工场地准备对施工场地进行清理与整理,确保场地的平整与安全。

清除障碍物,设置安全警示标志,并规划出施工区域与通道。

三、施工流程1. 地基处理地基处理是厂房主体施工的第一步,其主要目的是确保厂房主体结构的稳定性和安全性。

1.1 清理场地在进行地基处理前,首先需要对施工区域进行清理,到除植被、石块及其它障碍物。

1.2 地基平整对地基进行平整处理,确保地表平整度符合设计要求。

1.3 基础施工按照设计图纸进行基础的施工工作,包括基础开挖、钢筋绑扎、混凝土浇筑等。

2. 主体结构施工2.1 特殊结构处理根据设计要求,对特殊结构进行处理,如支撑结构、框架结构等。

2.2 框架结构施工根据设计图纸进行框架结构的施工工作,包括梁、柱、墙板的安装与连接。

2.3 地板施工根据设计要求,进行厂房地板的施工工作,包括地板混凝土的浇筑与抹平。

2.4 屋面工程施工根据设计要求,进行屋面工程的施工工作,包括屋面结构安装与防水处理。

3. 室内装修工程3.1 墙面处理对厂房室内墙面进行处理,包括砌筑、抹灰、涂料施工等。

3.2 地面处理对厂房室内地面进行处理,包括地面平整、地坪涂料施工等。

厂房工程施工技术方案(3篇)

第1篇一、工程概况1. 项目名称:XX厂房工程2. 项目地点:XX市XX区XX街道3. 项目规模:占地面积约XXX平方米,总建筑面积约XXX平方米,建筑高度约XXX米。

4. 结构形式:钢筋混凝土框架结构5. 设计使用年限:50年6. 工程特点:本工程为现代工业厂房,建筑造型简洁大方,结构安全可靠,功能分区明确,具有良好的采光、通风和抗震性能。

二、施工准备1. 施工组织设计(1)施工组织设计编制依据:国家有关法律法规、行业标准、设计文件、施工图纸等。

(2)施工组织设计内容:施工方案、施工进度计划、施工资源配置、施工质量控制、安全文明施工、环境保护等。

2. 施工资源配置(1)人员配置:项目经理、技术负责人、施工员、质检员、安全员、材料员、机械操作手等。

(2)机械设备:混凝土搅拌站、塔吊、施工电梯、泵车、挖掘机、自卸汽车等。

(3)材料配置:钢筋、水泥、砂石、模板、砌块、防水材料、装饰材料等。

3. 施工现场布置(1)施工现场平面布置:根据工程特点和施工需要,合理规划施工现场,确保施工顺利进行。

(2)施工现场道路:施工现场道路应满足运输、施工、消防等要求,确保安全畅通。

(3)临时设施:设置办公室、宿舍、食堂、卫生间等临时设施,满足施工人员生活需求。

三、施工工艺及技术措施1. 土方工程(1)施工工艺:采用挖掘机开挖,自卸汽车运输,人工配合清理。

(2)技术措施:严格控制开挖深度,确保地基稳定;合理堆放土方,避免对周围环境造成影响。

2. 基础工程(1)施工工艺:采用钢筋混凝土基础,采用分段施工,分层浇筑。

(2)技术措施:严格控制混凝土质量,确保基础承载力;加强模板支撑体系,确保施工安全。

3. 框架结构工程(1)施工工艺:采用钢筋混凝土框架结构,采用分阶段施工,分段浇筑。

(2)技术措施:严格控制钢筋绑扎质量,确保钢筋间距、锚固长度等符合设计要求;加强模板支撑体系,确保施工安全。

4. 钢筋工程(1)施工工艺:采用钢筋绑扎、焊接、切割、弯曲等工艺。

厂房施工方案范文

厂房施工方案范文一、项目概述二、建筑设计1.基础设计:采用扩展基础形式,地基承载力满足设备、货物的重量要求。

2.结构设计:主厂房采用钢结构,钢材选用具有良好抗震、抗腐蚀性能的材料,以确保厂房的安全可靠性。

3.立面设计:主厂房外墙采用彩钢板装饰,仓储区外墙采用砖砌墙,以增加厂房的整体美观性。

4.屋面设计:采用防水和保温材料,确保厂房屋面在各种气候条件下的可靠性和舒适性。

三、施工组织1.建设方案:根据设计要求,制定详细的建设方案,包括工程进度、施工方法、资源配置等,以确保施工进度和质量。

2.施工人员配备:根据项目规模和施工难度,合理配置各类工程技术人员和熟练工人,保证施工质量和安全。

3.材料和设备采购:根据施工计划和材料要求,提前统筹采购所需材料和设备,保证施工进度和质量。

4.施工流程:按照工程进度和安全要求,制定施工流程,确保施工各环节的协调与顺利进行。

四、质量控制1.质量计划:制定详细的质量计划,包括质量监督和检测计划,确保施工过程中的质量符合设计要求。

2.施工质量检查:设立专门的质量检查组,进行定期或不定期的检查,及时发现并整改质量问题。

3.质量验收:根据设计要求和标准,进行相应的质量验收,确保施工质量达到预期目标。

五、安全管理1.安全生产计划:制定详细的安全生产计划,包括施工安全控制措施、应急预案等,确保施工过程中无事故发生。

2.安全教育和培训:对施工人员进行安全教育和培训,提醒他们注意施工过程中的安全问题,并提供必要的安全保护装备。

3.安全巡查:设立专门的安全巡查组,定期或不定期对施工现场进行巡查,发现并整改安全隐患,确保施工过程中的安全。

六、环境保护1.施工环境管理:设置施工围挡、封闭施工区域,控制噪声、粉尘等污染物的排放,减少对周边环境的影响。

2.垃圾处理措施:对施工现场产生的垃圾进行分类、集中处理,确保环境无污染。

3.施工材料选择:选用符合环保要求的施工材料,减少对环境的不良影响。

七、成本控制1.施工方案优化:通过优化施工过程和资源配置,提高施工效率,减少浪费,降低成本。

工程厂房施工方案(3篇)

第1篇一、工程概况本工程为某企业新建厂房,位于XX市XX区,占地面积约5000平方米,建筑面积约3000平方米。

厂房主要用于生产电子产品,包括组装、测试、包装等环节。

本工程工期为6个月,要求在保证质量的前提下,确保工程按时完成。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工现场负责人:XX3. 施工班组:木工班、钢筋班、混凝土班、安装班、水电班等4. 施工进度:按照施工进度计划,确保工程按时完成三、施工方案1. 施工顺序(1)基础施工:平整场地,进行基础垫层、基础混凝土浇筑。

(2)主体结构施工:砌筑墙体、搭建屋架、浇筑梁、板、柱等。

(3)装饰装修:墙面、地面、门窗等装修。

(4)设备安装:生产线设备、通风、空调、消防等。

(5)水电安装:强电、弱电、给排水等。

2. 施工工艺(1)基础施工1)平整场地:采用挖掘机进行场地平整,确保场地平整度符合设计要求。

2)基础垫层:采用C15混凝土垫层,厚度为100mm。

3)基础混凝土浇筑:按照设计图纸要求,进行基础混凝土浇筑,确保混凝土强度、密实度符合规范要求。

(2)主体结构施工1)墙体砌筑:采用MU10砖,M5砂浆,砌筑墙体,确保墙体垂直度、平整度符合规范要求。

2)屋架搭建:按照设计图纸要求,进行屋架搭建,确保屋架安装牢固、位置准确。

3)梁、板、柱浇筑:采用C25混凝土,按照设计图纸要求进行浇筑,确保混凝土强度、密实度符合规范要求。

(3)装饰装修1)墙面:采用腻子粉找平,腻子粉厚度为5mm,然后刷涂料。

2)地面:采用耐磨地砖,铺设前进行地面找平,确保地面平整度符合规范要求。

3)门窗:安装门窗,确保门窗安装牢固、密封。

(4)设备安装1)生产线设备:按照设备说明书要求,进行设备安装,确保设备运行正常。

2)通风、空调:安装通风管道、空调设备,确保通风、空调效果良好。

3)消防:安装消防设施,确保消防设施运行正常。

(5)水电安装1)强电:按照设计图纸要求,进行强电线路敷设,确保线路敷设整齐、安全。

厂房工程施工方案(3篇)

第1篇一、工程概况本工程为一座现代化厂房,位于XX市XX区,占地面积约为XX平方米,总建筑面积约为XX平方米。

厂房主要用于生产电子产品,具备良好的通风、采光和消防条件。

工程总投资约为XX万元,建设周期为XX个月。

二、施工组织与管理1. 施工组织机构成立项目部,负责整个工程的施工组织与管理。

项目部下设施工技术组、质量安全管理组、材料设备组、财务组等职能部门,确保工程顺利进行。

2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

施工进度计划如下:(1)前期准备阶段:1个月(2)基础施工阶段:2个月(3)主体结构施工阶段:3个月(4)装饰装修阶段:2个月(5)设备安装阶段:1个月(6)竣工验收阶段:1个月三、施工技术措施1. 基础施工(1)采用桩基础,桩径为Φ600mm,桩长为XX米。

(2)基础混凝土采用C25,采用泵送施工。

(3)桩基施工前,对桩位进行复测,确保桩位准确。

2. 主体结构施工(1)主体结构采用钢筋混凝土框架结构,框架梁、柱采用C30混凝土,板采用C25混凝土。

(2)主体结构施工前,对模板、钢筋进行严格检查,确保符合设计要求。

(3)主体结构施工过程中,严格控制混凝土浇筑质量,确保结构安全。

3. 装饰装修施工(1)墙面采用腻子粉刷,地面采用耐磨地坪漆。

(2)卫生间、厨房等特殊区域采用防水处理。

(3)室内门窗采用铝合金门窗,外窗采用断桥铝门窗。

4. 设备安装(1)设备安装前,对设备进行检查,确保设备完好。

(2)设备安装过程中,严格按照设备说明书进行操作。

(3)设备安装完成后,进行调试,确保设备正常运行。

四、质量安全管理措施1. 质量管理(1)严格执行国家有关工程建设质量标准,确保工程质量。

(2)对施工过程中的原材料、半成品、成品进行严格检验,确保合格。

(3)对施工过程中的隐蔽工程进行验收,确保符合设计要求。

2. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全职责。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

冲抓锥成孔灌注桩专项施工方案一、工程概况义乌市廿三里张思制线厂厂房工程,基础采用冲抓锥成孔灌注桩基础桩型为端承桩,单桩承载标准值RK=1200KN,桩身全截面进入持力层≥500,基础埋深暂定如结施02图,实际埋深待基坑开挖后现场确定。

孔桩砼标号为C20。

二、施工准备1、本工程基础采用冲抓锥成孔灌注桩,建筑场地工程地质资料和必要的水文地质资料。

2、桩基工程施工图(包括同一单位工程中所有的桩基础)及图纸会审纪要。

3、建筑场地和邻近区域的地下管线(管道、电缆)、地下构筑物等的调查资料。

4、水泥、砂、石、钢筋等原材料及其制品的质检报告。

5、灌注桩施工现场所有设备、设施、安全装臵、工具配件及个人劳保用品检查,平时施工也经常检查,确保完成和使用安全。

6、项目部对作业人员进行技术、安全技术交底,组织学习技术操作规程、施工组织设计、专项方案文明施工、施工规范等。

二、测量控制定位轴线采取在地面设十字控制网、基准点,由测绘院测设的基准点引伸至工程龙门桩,由测绘院设的定位轴线桩拉弦线,用经纬仪复核并对各分轴线定位,在龙门桩上做好标志,并编写上轴号,待各轴线均定好位,由项目部进行复核,确认合格后报监理单位,由监理单位复核过轴线、标高并确认合格同意下道工序施工后,我项目部再进行孔桩定位,定好孔桩的位臵后同样进行项目部、公司、监理三方复核后才进行下道工序施工,挖孔过程中由施工员与孔桩班组长专门负责桩心、桩位、桩径、垂直度的复核工作.(三)、施工要求及检查与验收冲抓锥成孔灌注桩采用卷扬机吊冲抓锥,钻头内有重铁块及活动抓片,下落时,松开卷扬刹车,叶瓣抓生张开,钻头下落冲入土中,然后提升钻头,抓头闭合抓土,提升到地面面将土卸去,依次循环作业直到直至形成要求的桩孔,浇筑砼成桩。

1、开挖前,技术员复核桩位及龙门桩,确保放样准确,挖土过程中每段都有专人负责检查复核桩心、垂直度、直径,发现偏差,随时纠正,保证位臵准确。

2、冲抓出的土吊至地面后,堆在孔四周1米范围外,堆垛高度不超过1.5厘米。

因施工需要,所有土石方最后由人工用人力胶轮车运出拟建建筑物区域处堆放。

3、护筒要放臵垂直且使护筒中心线与桩中必线重合,偏差不大于10mm,护筒要高出现场地表面200mm。

4、遇到流动性淤泥土或流砂时,加放护筒或可先将附近无流砂的桩孔挖深,使其起集水井作用。

5、成孔时遇土层带水,暂停开挖,在井底一侧挖集水坑,用高压水泵抽水,过到作业条件再继续挖土施工。

6、桩底支承在设计要求的持力层上,并清除底部虚土,由施工位、监理单位、甲方代表及质监站代表进行隐蔽检查,并做好逐孔的隐蔽记录。

(1)施工工艺①冲抓锥成孔灌注桩施工工艺流程是:场地平整→放定位轴线、桩、放桩挖孔灰线→护筒埋设或砌砖护圈→钻机就位、孔位校正→冲击造孔→全面检查验收桩孔中心、直径、深度垂直度、持力层→清理沉渣,排除孔底积水→下钢筋笼和钢导管→浇筑桩身砼→成桩养护。

②成孔时应先在孔口设贺形6-8MM钢板护筒或砖砌护圈,它的作用是保护孔口、定位导向、防止坍方,护筒(圈)内径应比钻径大200MM,深一般为1.2-1.5M,如上部松土较厚,宜穿过松土层,以保护孔口和防止塌孔,然后使冲抓机就位,冲抓机应对准护筒中心,要济南市偏差不大于±20MM,开始进行挖土,起落冲抓锥高度随土质而不同,对一般土层为 1.0-1.5MM;对坚实的砂卵石层为2-3M。

③当开挖到设计岩层时,用一个下部带活门的钢筒,将其放到孔底,作上下来回活动提升高度在2M左右,当抽筒向下活动时,活门打开,残渣进入筒内,向上运动时,活门关闭,可将孔内残渣抽出孔外,排渣时,必须及时向孔内补充泥浆,以防专将造成孔内坍塌。

③在开挖过程中每1-2M要检查一次成孔的垂直度情况,如发现偏斜应立即停止冲抓。

采取措施进行纠偏,对于弯层处和易于发生偏斜的部位,应采用低高度轻抓、间断冲击的办法空过以保持孔形良好。

④成孔后,应用测绳下挂0.5KG重铁砣测量检查孔深,核对无误后进行清孔。

可使用底瓿带活门的钢铁抽渣筒,反复掏潭,将孔底淤泥、沉渣清除干净,密度大的泥浆用清水臵换,使密度控制在1.15-1.25之间。

⑤清孔后应立即放入钢筋笼,并固定在孔口钢护筒上,使其浇筑砼过程中不向上浮,也不向下沉,钢筋笼下完并检查无误后应立即浇筑砼,间隔时间不应超过4H,以防泥浆沉淀和坍孔,砼浇筑一般采用导管法在水中浇筑。

⑥砼浇灌方法采用吊机吊砼料斗,通过下料漏斗提斗提升导管在稀泥将中浇筑,导管内径一般选用200MM,用2MM厚的钢板卷焊而成,每节长2.5M,并配几节1-1.5M的调节长度用的短管,由管端粗丝扣或法兰螺栓连接,接头处用橡胶垫圈密封防水,头外部应光滑,使之在钢筋笼内上按不挂钢筋。

开导管方法采用球胆或预制贺柱形砼隔水塞,球胆预先塞在砼漏斗下口,当砼浇筑后,从导管下口压出漂浮在泥浆表面,砼塞则用8号铁丝吊在导客口,上盖一层砂浆,待砼达一定量后,剪断铁丝,砼塞下落埋入底部砼中,整个浇筑过程中,砼导管应埋入砼中2-4M,最小埋深不得小于 1.5M,否则会把砼上升面附近的浮将卷入砼内,不宜大于6M,埋入太深,将会影响砼充分的流动,导管随浇筑随提升,避免提升过快造成砼脱空现象,或提升过晚而造成埋管拔不出的事故,浇筑时利用不停浇筑及导管出口砼的压力差,使砼不断从导管内挤出,使砼面逐渐均匀上升,孔内的泥浆逐渐被砼臵换而排出孔外,流入临时泥浆池内。

砼浇要一气呵成,不得中断,并挖掘在4-6H内浇完,以保证砼的均匀性,间歇时间一般应控制在15min内,任何情况下不得超过30min。

(2)、钢筋笼绑扎1、钢筋笼绑扎前检查,核对钢筋规格、品种、直径及表面质量及其质保书,试验报告是否符合设计要求和施工规范规定。

2、检查合格后,钢筋工进行取料,绑扎钢筋笼。

用长杆测出孔桩长度,取钢筋笼的主筋,箍筋、加强箍用点焊与主筋连接,制作钢筋笼按铺主筋、穿箍、绑扎焊接,最后成型,钢筋笼的加强箍用φ6-16@2000连接,钢筋笼外形尺寸控制在720-740毫米内,扎好钢筋笼做好检查验收,通知公司驻工地质安科、监理单位、甲方做好验收工作,并做好隐检记录。

3、钢筋笼就位,用活动三木搭设吊运机具吊放或较小的钢筋笼用三、五人抬放入孔内就位。

钢筋笼离桩底保持一定距离,保持7公分保护层距离,严禁钢筋笼上沾上泥土。

钢筋笼采用4根φ22mm 钢吊钩钩信笼顶加强箍,用槽钢横提悬挂在孔边事先准备好的稳固石块上,脱钩后自重可保持钢筋笼标高、垂直度和保护层正确保护层厚度为35cm。

(3)、砼浇捣1、砼浇捣前公布砼施工配合比在搅拌配料场的标牌上,所有原材料通知监理检查,并全部符合要求,项目部向作业班组进行配合比、操作规程和安全技术交底工作。

孔桩成孔,钢筋笼已作隐检、预检,砼浇捣的申请单已经监理批准,计量器经较核准确。

机械设备试运转正常。

2、计量:砂、石计量允许偏差≤±3%水泥计量允许偏差≤±2%水计量允许偏差≤±2%3、上料顺序:石子、水泥、砂。

每次上班拌制第一盘砼时,先加水使搅拌筒空转数分钟,搅拌筒被充分湿润后,将剩余积水倒净,搅制第一盘时,石子的用量按配合比减半。

4、搅搅时间:自全部拌合料进入搅拌筒内至出料的最短时间为90秒。

5、砼拌制质量检查,检查砼的原材料品种、规格、用量、坍落度及和易性,每一工作班至少二次,砼浇捣每25立方米做一组试块,做试块取样在第三盘后至搅拌结束前30分钟。

6、砼的运输,砼出料后,及时运至浇捣点,在运输过程中防止离析、水泥浆流失,坍落度变化以及产生初凝现象,如果运至浇捣点有离析现象,进行二次人工拌合。

7、砼的浇筑与振捣要求:(1)、浇筑砼时分段、分层连续进行,浇筑层高度为振动器长度的1.25倍,最大不能超过500mm。

(2)、使用插入式振动器快插慢拔,插点均匀排列,逐点移动。

顺序进行,不得遗漏,做到均匀振实,振动器移动间距,不大于振动器作用半径的1.5倍,保持在300-400mm,振捣上一层的插入下一层50 mm,以消除两层的接缝,振捣时尽量避免碰撞钢筋,每一点振捣时间为砼捣实至表面呈现浮浆且不再沉落为止,每只孔桩均要连续浇捣完成,砼充盈数控制在1.1-1.15之间。

(3)、砼在浇灌过程中用水准仪控制好桩顶标高,并确保待砼凝结养护后,凿去桩顶5公分浮浆后,桩顶标高、砼强度达到设计要求。

(4)、砼浇好后做砼的检查验收记录工作。

(四)、质量控制1、检查每个桩施工是否按规定的施工技术参数进行加工。

2、检查成孔质量、孔径念头平均直径和个别断面的最小直径)、孔深垂直度偏差。

桩径允许偏差:±20 mm(负值是指个别断面)垂直度允许偏差:1 ‰H(H为桩长)桩位允许偏差:20mm3、检查清孔质量(二次清孔:钢筋笼下放前和砼浇筑前)孔底要求无积水、沉渣、虚土。

4、钢筋笼制作与沉放,检查钢筋原材料出厂质量证明书和进场后抽样复验合格的试验报告,钢筋笼制作符合设计要求,主筋间距允许偏差±20mm,钢筋笼直径允许偏差±10mm,钢筋笼长度允许偏差±50mm。

主筋和箍筋的制作偏差检查并填分项工程质量检验平定表。

钢筋笼点焊缝质量外观检查合格后,做每200个接头一组的搞拉试验。

5、砼搅拌与灌注,组成砼的各种材料有质量证明单和复试试验报告,砼配合比、计量、坍落度、搅拌时间符合规定。

6、每桩各道工序均填写相应的施工记录和隐蔽工程验收单。

7、做好灌注桩桩身的动测,确保桩质量。

(五)、劳动组织该工程以机械挖孔桩为主,每幢安排5名挖孔机械操作者,在机械开挖至桩的扩孔部位时,经过设计、监理、甲方等单位确认孔底无毒气等现象时,扩孔部位采用人工挖孔,每幢安排8人。

(六)、施工进度计划按排一班人员,挖孔桩土石方六天大致完成,八天孔桩砼浇筑完成。

(七)、安全技术措施1、施工前做好作业班组的三级教育、安全技术交底、施工方案、操作规程学习作,每日做好班前上岗三活动和班后下岗检查并做好记录。

2、由项目部人员做好平时的宣传教育工作及与班组做好经常性的检查,以确保安全施工。

3、挖孔时孔内设臵应急软爬梯,供人员上下井,使用的机具安全可行使用前先检查其安全性。

4、孔口四周设臵护栏,加了0.8米高围栏转护,并悬挂明显危险标志牌。

5、挖出的土石方及时运离孔口,不得堆放在孔口四周1米范围内,机动车辆的通行不得对孔壁的安全造成影响。

6、在孔口设活动盖板,在施工间歇或下班时孔口盖上活动盖板或筏,以防土石块,人员掉入孔内。

7、每日开工前检测玷下的有毒有害气体,若发现有危险则待隐患消除后再继续施工.桩孔开挖深度超过10米时,设专门向井送风的设备,风量不宜少于5L/S.8、井口作业人员挂安全带,井下作业戴好安全帽,提土时井下设安全区,防掉土、石伤人。

9、孔内严禁放炮,以防震动土壁或使护壁裂缝塌落,造成事故。
