建筑工地用电负荷计算及变压器容量计算与选择(1)

合集下载

施工临时用电计算

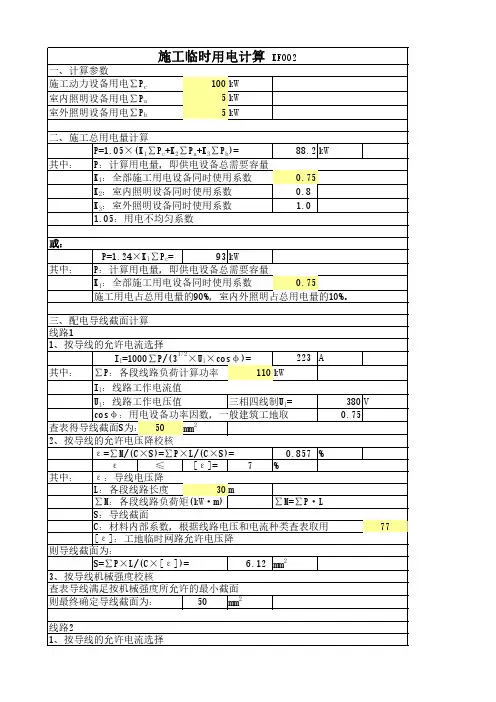

施工临时用电计算

TJ型(铜线)裸线
橡皮或塑料绝缘线单芯500
BX型(铜芯橡皮线) BV型(铜芯塑料线)
-
-
35
32
-
-
45
42
-
-
58
55
-
-
85
75
130
105
110
105
180
135
145
138
220
170
180
170
270
215
230
215
340
265
285
265
415
325
345
325
485
375
400
375
88.2 kW
0.75 0.8 1.0
或: 其中:
P=1.24×K1∑Pc=
93 kW
P:计算用电量,即供电设备总需要容量
K1:全部施工用电设备同时使用系数
0.75
施工用电占总用电量的90%,室内外照明占总用电量的10%。
三、配电导线截面计算
线路1
1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=
∑M=∑P·L
S:导线截面
C:材料内部系数,根据线路电压和电流种类查表取用
77
[ε]:工地临时网路允许电压降
则导线截面为:
S=∑P×L/(C×[ε])=
6.12 mm2
最小截面
则最终确定导线截面为:
50 mm2
四、变压器容量计算 P0=1.05P/cosφ=1.4P=
则最终确定导线截面为:
50 mm2
线路2 1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=

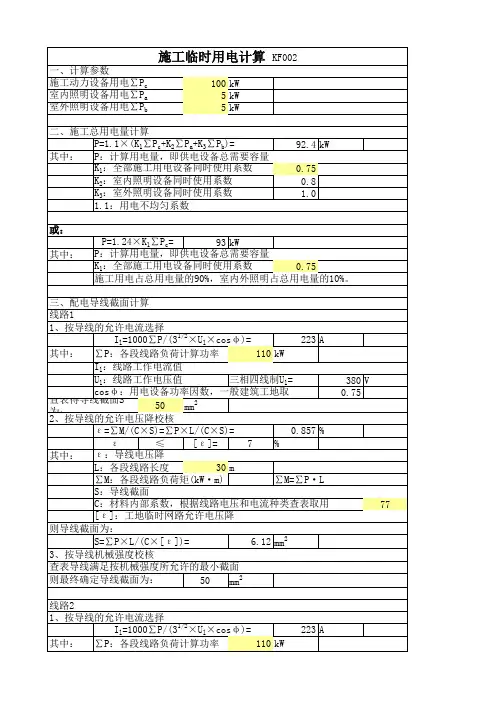

施工临时用电计算 公式

施工临时用电计算 公式

则最终确定导线截面为:
50 mm2
线路5
1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=
其中: ∑P:各段线路负荷计算功率
110 kW
223 A
Il:线路工作电流值
Ul:线路工作电压值
三相五线制Ul=
cosφ:用电设备功率因数,一般建筑工地取 查为2、表:按得导导线线的截允面许S电压降校50核 mm2
6.12 mm2
3、按导线机械强度校核
查表导线满足按机械强度所允许的最小截面
则最终确定导线截面为:
50 mm2
线路6
1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=
其中: ∑P:各段线路负荷计算功率
110 kW
Il:线路工作电流值
Ul:线路工作电压值
三相五线制Ul=
cosφ:用电设备功率因数,一般建筑工地取
92.4 kW
0.75 0.8 1.0
或: 其中:
P=1.24×K1∑Pc=
93 kW
P:计算用电量,即供电设备总需要容量
K1:全部施工用电设备同时使用系数
0.75
施工用电占总用电量的90%,室内外照明占总用电量的10%。
三、配电导线截面计算
线路1
1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=
7%
其中: ε:导线电压降
L:各段线路长度
30 m
∑M:各段线路负荷矩(kW·m)
∑M=∑P·L
S:导线截面
C:材料内部系数,根据线路电压和电流种类查表取用
77
[ε]:工地临时网路允许电压降

建筑工地用电负荷计算及变压器容量计算与选择

建筑工地用电负荷计算及变压器容量计算与选择

建筑工地用电负荷计算及变压器容量计算与选择建筑工地用电负荷计算及变压器容量计算与选择是工地电力系统设计的重要环节之一、准确计算和选择合适的变压器容量能够保证工地用电的正常运行,提高工作效率和安全性。

下面将介绍建筑工地用电负荷计算的方法以及变压器容量的计算与选择。

1.建筑工地用电负荷计算方法:1.1照明负荷计算:首先,根据工地的平面布置,确定不同区域的照明灯具数量和瓦数。

然后,根据照明灯具的功率,计算每个区域的照明负荷。

最后,将各个区域的照明负荷加总,得到整个工地的照明负荷。

1.2动力负荷计算:动力负荷计算涉及到工地使用的各种设备和机械的功率需求。

首先,列出所有设备和机械的清单,包括设备名称、功率、使用时间等信息。

然后,根据设备功率和使用时间,计算每个设备的电能消耗量。

最后,将各个设备的电能消耗量加总,得到整个工地的动力负荷。

2.变压器容量计算与选择:变压器容量的计算与选择是根据建筑工地的用电负荷计算结果来进行的。

2.1变压器容量计算:根据工地的用电负荷计算结果,计算出工地的总有功功率(P)和总无功功率(Q)。

有功功率是建筑工地用于照明、动力等正常工作的功率需求,无功功率则是由于感性负载和电容负载引起的功率需求。

计算公式如下:总有功功率(P)=照明负荷+动力负荷总无功功率(Q)=照明负荷的功率因数+动力负荷的功率因数2.2变压器容量选择:根据计算得到的工地的总有功功率和总无功功率,选择合适的变压器容量。

变压器容量的选择应该略大于工地的总有功功率和总无功功率,以保证变压器的正常运行。

一般来说,建筑工地的变压器容量应该为总有功功率和总无功功率的1.2倍。

需要注意的是,变压器容量的选择也需要结合工地的具体情况,如电源供应能力、用电设备的特点和数量等。

此外,还需要根据国家相关标准和规范进行选择,以确保工地用电安全可靠。

总结起来,建筑工地用电负荷计算及变压器容量计算与选择是建筑工地电力系统设计的重要环节。

通过准确计算用电负荷和选择合适的变压器容量,能够确保工地用电的稳定供应,提高工作效率和安全性。

施工临时供电变压器容量计算方法

施工临时供电变压器容量计算方法

施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)--参见《袖珍建筑工程造价计算手册》变压器容量计算公式:P =K0(K1∑P1/ (cos?×η)+K2∑P2+K3∑P3+K4∑P4)P 施工用电变压器总容量(KVA)∑P1电动机额定功率(KW)∑P2电焊机(对焊机)额定容量(KVA)∑P3室内照明(包括空调)(KW)∑P4 室外照明(KW)(K0取值范围为 1.05~1.1,取1.05)K1、K2、K3、K4为需要系数,其中:K1:电动机:3~10台取0.7,11~30台取0.6,30台以上取0.5。

K2:电焊机:3~10台取0.6,10台以上取0.5。

K3:室内照明:0.8K4:室外照明:1.0。

cos?:电动机的平均功率因素,取0.75η:各台电动机平均效率,取0.86照明用电量可按动力用电总量的10%计算。

有效供电半径一般在500m以内。

施工用电量及变压器容量计算书实例(估算之二)一.编制依据《施工现场临时用电安全技术规范》JGJ46-2005《工程建设标准强制性条文》《建筑工程施工现场供电安全规范》GB50194--93《建筑施工现场安全规范检查标准》JGJ59-99《电力工程电缆设计规范》GB50217《简明施工计算手册》第三版(江正荣、朱国梁编著)二.施工现场用电初步统计1)计算公式工地临时供电包括施工及照明用电两个方面,参照《简明施工计算手册》第三版(江正荣、朱国梁编著)计算公式(17-17)如下:P =η(K1∑P1/ cos?+K2∑P2+K3∑P3+K4∑P4)其中η─用电不均衡系数,取值 1.1;P─计算用电量(kW),即供电设备总需要容量;ΣP1 ──全部电动机额定用电量之和;ΣP2 ──电焊机额定用电量之和;ΣP3 ──室内照明设备额定用电量之和;ΣP4 ──室外照明设备额定用电量之和;K1 ──全部动力用电设备同时使用系数,取0.6;K2 ──电焊机同时使用系数,取0.6;K3 ──室内照明设备同时使用系数,取0.8;K4 ──室外照明设备同时使用系数,取 1.0;cosφ──用电设备功率因数,取0.75。

建筑施工工地用电负荷计算及变压器容量计算与选择实例

建筑施工工地用电负荷计算及变压器容量计算与选择实例

建筑施工工地用电负荷计算及变压器容量计算与选择实例一、工地用电负荷计算1.确定用电设备:首先需要确定工地上所有需要用电的设备,包括施工机械设备、照明设备、通风设备、暖通设备等。

2.确定设备功率:对每个设备进行功率测算,包括额定功率和启动功率。

额定功率是指设备正常运行时的功率消耗,而启动功率是指设备启动过程中瞬间消耗的高功率。

3.用电负荷计算:根据每个设备的功率和使用时间,计算出每个设备的电力消耗量,并进行汇总。

同时,还要考虑设备同时使用的情况,即计算同一时间段内所有设备的总功率。

4.安全系数:为了确保工地的电力供应安全可靠,一般会在负荷计算结果的基础上增加一个安全系数。

这个安全系数通常为1.2-1.5倍,用于应对意外情况或设备故障时的额外负荷需求。

5.选择变压器容量:根据负荷计算结果和安全系数,确定所需的变压器容量。

二、变压器容量计算与选择1.计算总负荷:根据用电负荷计算的结果,将所有设备的功率相加,得到工地的总负荷。

2.功率因数:功率因数是指电源所提供的有用功率与总功率之比。

在实际工程中,由于设备的特性不同,功率因数也会不同,通常会选择一个合理的平均功率因数,例如0.93.计算有用功率:将总负荷乘以功率因数,得到工地所需的有用功率。

4.计算变压器容量:变压器容量一般采用标准值,可以根据有用功率和常用容量进行选择。

一般来说,变压器容量应大于有用功率的1.2-1.5倍,以确保供电能力。

5.变压器选择:根据计算得到的变压器容量,选择合适的变压器型号和规格,同时还要考虑到供电方式(单相或三相)、变压器的绝缘等级、有无配套稳压器等因素。

总结:在进行建筑施工工地用电负荷计算及变压器容量计算与选择时,需要充分考虑设备的功率需求、使用时间、安全系数等因素,从而确定所需的变压器容量。

同时,还要注意选择适合的变压器型号和规格,确保工地的电力供应安全可靠。

这项工作需要进行认真的计划和测算,以避免电力不足或过载的问题。

建筑工地施工临时用电负荷计算

建筑工地施工临时用电负荷计算

施工临时用电方案计算书本计算书根据〈〈建筑施工计算手册》江正荣者、〈〈施工现场临时用电安全技术规范》JGJ 46-2005一、用电量计算:工地临时供电包括施工及照明用电两个方面,计算公式如下:凡+%£只成②R)其中P ――计算用电量(kW),即供电设备总需要容量;Pc ――全部施工动力用电设备额定用量之和;Pa ――室内照明设备额定用电量之和;Pb ――室外照明设备额定用电量之和;Ki ――全部施工用电设备同时使用系数;总数10台以内取0.75 ; 10-30台取0.7; 30台以上取0.6;K2 ――室内照明设备同时使用系数,取0.8 ;K3 ――室外照明设备同时使用系数,取1.0;综合考虑施工用电约占总用电量90%室内外照明电约占总用电量10%则有:9=1,1(& 轴码+ 0 1 丹=1,24&£月1 生活区、办公区临时用电25 25.0 本例计算中K=0.75 ;项目部动力用电设备额定用量:序号机具名称 型号额定功率(kW ) 距离电源(m )2 铜灯0.5 2583 热水器 1.210 24 电焊机 BX1-5004.5 25 10 5 倜直机 G X 6-122 15 2 6 切割机 GX 6-410 2.2 20 2 7 钢筋滚丝机 HGS -40 4 15 4 8 钢筋弯曲机 GW-403 204 9 切断机2.2 15 2 10 振动器 ZN70 1.5 30 6 11 灰浆泵 HB-3 4.5 20 6 12冲击钻机CK-150035206经过计算得到 P =1.24 X K2X Epa=1.24 X 0.8 X ( 25.0+4+2.4 ) =31.1kw 。

经过计算得到 P =1.24 X KX £pc=1.24 X 0.75 X 331.8=308.6kw 。

、变压器容量计算根据以上的施工机械用电负荷,进行变压器容量计算 :变压器容量计算公式如下:cos A其中P0 ――变压器容量(kVA );1.05 ――功率损失系数;台数cos巾一一用电设备功率因素,一般建筑工地取0.75。

各用电单位变压器台数及容量的选择

各用电单位变压器台数及容量的选择

各用电单位变压器台数及容量的选择1.变电所1变压器台数及容量的选择(1) 由负荷统计表可知变电所1的总计算负荷P ∑=1029.6kw, Q ∑= 1204.632kvar(2) 变电所1的无功补偿(根据要求功率因数提高到0.9以上) 无功补偿容量试取C Q =800kvar补偿以后:Q ∑0.93 =1204.632-800=404.632kvar∂cos =2)(2C Q Q -∑+∑P∑P=0.93>0.9此时=∑S 22)(C Q Q -∑+∑P=1106.25KV A(3)变电所1的变压器选择由于用电单位及车间均属于二级负荷且变电所1的负荷容量较大,为保证供电可靠性,选择两台变压器双回路供电。

故每台变压器分担总负荷容量的70%。

1NT S=0.7*=∑S 0.7*1106.25=774.375KV A所以根据容量的要求,选定变电所1变压器型号为SL7-1000/10,各参数如下:空载损耗=∆P 0 1.8KW 负载损耗=∆P k 11.6KW 阻抗电压=%K U 4.5 空载电流=%0I 1.1(4) 计算每台变压器功率损耗(n=1)S=121S =553.125KV A=∆P T 0.015*S=0.015*553.125=8.29KW T Q ∆= 0.06*S=0.06*553.125=33.188kvar2.变电所2变压器台数及容量的选择(1)由负荷统计表可知变电所1的总计算负荷P ∑=897.813kw, Q ∑= 968.04kvar(2) 变电所2的无功补偿(根据要求功率因数提高到0.9以上) 无功补偿容量试取C Q =800kvar补偿以后:Q ∑= 968.04-800=168.04kvar∂cos =2)(2C Q Q -∑+∑P∑P=0.98>0.9此时=∑S 22)(C Q Q -∑+∑P=907.9KV A(3)变电所2的变压器选择由于用电单位及车间均属于二级负荷且变电所2的负荷容量较大,为保证供电可靠性,选择两台变压器双回路供电。

施工现场临时用电计算

施工现场临时用电计算

施工现场临时用电、用水计算现场施工用电均按《施工现场临时用电安全技术规范》JGJ46-88标准规范要求执行,本工程实行三级供电,且采用具有专用保护零线的TN-S接零保护系统。

1.现场临电负荷计算P=1.24K1ΣP C=KW土建施工阶段施工设备一览表说明:一级配电箱的负荷计算,按照将照明负荷均匀地分配到配电箱上并照计算公式:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)进行。

本阶段A12配电箱作为备用配电箱,其设备布置按照标准的一级配电箱配置电气设备。

土建施工阶段室内外照明用电负荷计算表土建施工阶段室外照明用电量:16.48(kw)土建施工阶段室内照明用电量:4.5(kw)照明负荷将根据现场需要,尽可能地按照负荷均衡和就近的原则接入系统。

设备安装阶段施工设备一览表说明:设备安装阶段因塔吊基本处于停滞状态,塔吊的用电量未计入计算负荷之中。

一级配电箱的负荷计算,按照将照明负荷均匀地分配到各个配电箱上并照计算公式:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)进行。

设备安装阶段室内外照明用电负荷计算表本阶段室外照明总用电量:2.4(kw)本阶段室内照明总用电量: 21.3(kw)2.用电负荷分配从1#变电箱引出电路供场地用电,设置一级配电箱及若干二级配电箱。

3.变压器容量校核3.1土建施工阶段1#变电箱:P =1.1(K1∑Pc+K2∑Pa+K3∑Pb)=1.1(0.6*456.6+0.8*4.5+1.0*21.48)= 328.9kwP――计算用电负荷容量,kw∑Pc――全部施工动力用电设备额定用电量之和,kw∑Pa――室内照明设备额定用电量之和,kw∑Pb――室外照明设备额定用电量之和,kwK1――全部施工用电设备同时使用系数,取0.6K2――室内照明设备同时使用系数,取0.8K3――室外照明设备同时使用系数,取1.0折算为变压器的负荷容量按照公式:P0=1.05P/cosψ进行计算。

P0 ——折算到变压器的计算负荷容量,KVAcosψ——功率因数,取0.751.05——变压器的容量修正系数P——计算用电负荷容量,kwP0=1.05P/cosψ=1.05*328.9/cos0.75=345.43kVA<400kVA,满足要求3.2设备安装阶段 1#变电箱:P =1.1(K1∑Pc +K2∑Pa +K3∑Pb )=1.1(0.6*307.3+0.8*21.3+1.0*2.4)=224.6kw P ――计算用电负荷容量,kw∑Pc ――全部施工动力用电设备额定用电量之和,kw ∑Pa ――室内照明设备额定用电量之和,kw ∑Pb ――室外照明设备额定用电量之和,kw K1――全部施工用电设备同时使用系数,取0.6 K2――室内照明设备同时使用系数,取0.8 K3――室外照明设备同时使用系数,取1.0折算为变压器的负荷容量按照公式:P0=1.05P /cos ψ进行计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工地用电负荷计算及变压器容量计算与选择
(教材版)
一、土建施工用电的需要系数和功率因数
用电设备名称用电设备数量功率因数(cosφ)[tgφ]需用系数(Kη)混凝土搅拌机及砂浆搅拌机 10以下0.65 【1.17】0.7
10~30 0.65 0.6
30以上0.6 【1.33】0.5
破碎机、筛洗石机10以下0.75 【0.88】0.75
10~50 0.7 【1.02】0.7
点焊机 0.6 0.43~1
对焊机 0.7 0.43~1
皮带运输机 0.75 0.7
提升机、起重机、卷扬机10以下0.65 0.2
振捣器0.7 0.7
仓库照明 1.0【0.0】0.35
户内照明 0.8
户外照明1【0】 0.35
说明:需要系数是用电设备较多时的数据。

如果用电设备台数较少,则需要系数可以行当取大些。

当只有一台时,可取1。

二、实例:某建筑工地的用电设备如下,由10KV电源供电,试计算该工地的计算负荷并确定变压器容量及选择变压器。

用电设备名称用电设备数量(台数)功率(KW)备注
混凝土搅拌机 4 10
砂浆搅拌机 4 4.5
皮带运输机 5 7 有机械联锁
升降机 2 4.5
塔式起重机 2 7.5
1 22
1 35
JC=40%
电焊机 5 25 JC=25%单相,360V
照明 20
分别计算各组用电设备的计算负荷:
1、混凝土搅拌机:查表,需用系数Kη=0.7,cosφ=0.68,tgφ=1.08
PC:有功计算负荷,QC:无功计算负荷,Pe:设备容量
PC1=Kη×∑Pe1=0.7×(10×4)=28KW
QC1= PC1×tgφ=28×1.08=30.20KVAR
2、砂浆搅拌机组:查表,需用系数Kη=0.7,cosφ=0.68,tgφ=1.08
PC2=Kη×∑Pe2=0.7×(4.5×4)=12.6KW
QC2= PC2×tgφ=12.6×1.08=13.61KVAR
3、皮带运输机组:查表,需用系数Kη=0.7,cosφ=0.75,tgφ=0.88
PC3=Kη×∑Pe3=0.7×(7×5)=24.5KW
QC3= PC3×tgφ=24.5×0.88=21.56KVAR
4、升降机组:查表,需用系数Kη=0.2,cosφ=0.65,tgφ=1.17
PC4=Kη×∑Pe4=0.2×(4.5×2)=1.8KW
QC4= PC4×tgφ=1.8×1.17=2.11KVAR
5、塔式起重机组:塔式起重机有4台电动机,往往要同时工作或满载工作,需要系数取大一些,Kη=0.7,cosφ=0.65,tgφ=1.17
又:对反复短时工作制的电动机的设备容量,应统一换算到暂载率JC=25%时的额定功率:
Pe’:换算前的电动机铭牌额定功率(KW)
Pe:换算到JC=25%时电动机的设备容量(KW)
Pe5=2∑Pe’ sqr(JC)=2(7.5×2+22×1+35×1)sqr(0.4)=2×40.5×0.632=51.19 K W
其计算负荷为
PC5=Kη×∑Pe5=0.7×51.19=35.83KW
QC5= PC5×tgφ=35.83×1.17=41.92KVAR
6、电焊机组成部分:查表,需用系数Kη=0.45,cosφ=0.6,tgφ=1.33
因为电焊机是单相负载,它有5台则按6台计算设备容量。

又由于它的JC=25%,应统一换算到JC= 100%的额定功率
PC6=Kη×∑Pe6’× sqr(JC)
=0.45×(6×25)× sqr(0.25)=33.75 KW
QC6= PC6×tgφ=33.75×1.33=44.88 KVAR
7、照明:施工期间主要是室外照明,
查表,需用系数Kη=0.35,cosφ=1,tgφ=0
PC7=Kη×∑Pe7=0.35×20=7 KW
QC7= PC7×tgφ=0
再求总的计算负荷,取同时系数K∑=0.9
P∑C= K∑×∑PC=0.9(28+12.6+24.5+1.8+35.83+33.75+7)=129.13 KW
Q∑C= K∑×∑QC=0.9(30.2+13.61+21.56+2.11+41.92+44.88)=138.85 KVA
S∑C= sqr(P∑C^2+ Q∑C^2)= sqr(129.13^2+138.85^2)=189.6 KVA
变压器的额定容量为
SN≥S∑C=189.6 KVA
选用SJL1-200/10型电力变压器,其额定容量SN=200KVA。

建筑工地临时供电用电量计算参考
本文提要:建筑工地临时供电,包括动力用电与照明用电两种,总用电量可按一下公式计算: P=1.05~1.10(K1∑P1/cosφ+K2∑P2+ K3∑P3 +K4∑P4) 式中P-供电设备总需要容量(千伏安);
建筑工地临时供电用电量计算参考
建筑工地临时供电,包括动力用电与照明用电两种,总用电量可按一下公式计算:
P=1.05~1.10(K1∑P1/cosφ+K2∑P2+ K3∑P3 +K4∑P4)
式中P-供电设备总需要容量(千伏安);P1-电动机额定功率(千瓦);P2-电焊机额定容量(千伏安);P3--室内照明容量(千瓦);P4--室外照明容量(千瓦);cosφ-电动机的平均功率系数(在施工现场最高为0.75~0.78,一般为O.65~0.75);K1 、K2 、K3 、K4-需要系数,参见下表: 用电名称数量需要系数备注
K 数值
电动机3~10台K1 0.7 如施工中需要电热时,应将其用电量计算进去。

为使计算结果接近实际,式中各项动力和照明用电,应根据不同工作性质分类计算。

11~30台0.6
30台以上0.5
加工厂动力设备0.5
电焊机3~10台K2 0.6
10台以上0.5
室内照明K3 0.8
室外照明K4 1.0
结构施工阶段的设备动力用电量:
(1) 建筑师I塔吊1台,电动机为36.5KW;
(2) KW-01型蛙式夯土机3台,每台电动机为3KW;
(3) HZ6-70型插入式振动器9台,每台电动机为2.2KW;
(4) 400升J4-375型混凝土搅拌机3台,每台电动机为10KW;
(5) 其它施工机械合计用电20KW
(6) 交流电焊机6台,每台电动机为28KVA
根据以上数据估算施工现场所用全部动力设备的总功率为:
∑P=36.5+10×3+9×2.2+3×3+20=115.3KW
此工地所用电动机台数在10台以上,所以根据上表选用需要系数K1=0.6,cosφ=0.75,电焊机台数大于3小于10,故K2=0.6,这样,动力用电容量即为:
∑P机=1.10×(0.6×115.3/0.75+0.6×6×28)≈212.3KVA
按照照明用电量按设备用电量的10﹪计算,则施工用电总容量为:
P=1.10×∑P机=1.10×212.3≈233.5KVA。
