35kV线路监理细则

合集下载

35KV输电线路工程技术规范及要求

35KV输电线路工程技术规范及要求

技术标准和要求1、施工范围1.1 35kV线路部分: 35KV高压配电装置出线柜同杆双回路,线路长度为2×6.743km;在#23~#24处跨越浙赣铁路;在#10~#11处穿越沪昆高速铁路采用电缆穿越;在#03~#04穿越马路采用电缆;在#1杆处连接原线路;。

新建双回线路长6.743km,其中双回电缆线路长 1.111km,导线采用JL/G1A-400/25,地线采用OPGW-24B1-50,电缆采用YJV-26/35-1*630单芯电缆。

本工程新立钢管杆6基,角钢塔26基。

负责本工程所有杆塔标示标牌制作安装(包括但不限于杆塔标号牌、警示牌、防护栏等)。

负责本工程35kV输电线路投运、通信施工及设备调试、保护调试等工作。

本次招标工程中#10~#11塔(穿越沪昆高速铁路)之间的电缆井、电缆沟道、排管等土建费用按实际米数计算。

1.2 投标方应负责施工范围内设备采购、安装、调试(包括单体调试、分系统调试、整套启动调试等),土建施工,市政道路施工协调恢复绿化工作以及配合协调政治处理等工作。

1.3 投标方在报价时应充分考虑线路跨越、穿越原有各电压等级线路、道路、河流、绿化、高大树木以及施工临时便道等不利因素,费用包含在投标总价中。

主要设备品牌推荐如下:电缆:江苏上上、浙江万马、浙江开成投标方须根据招标方提供的品牌采购。

2、工程概况发电机出线电压为10.5kV,分别直接接入10kV两段母线上,两段发电机母线之间设联络开关,10kV主母线采用单母线分段接线。

分别经2台20MVA双绕组主变升压至35kV。

35kV 母线采用单母线分段接线方式。

3、技术标准及规范表一:变电站土建工程现行主要质量标准、规范验收质量标准目录》(基建质量[2011]79号)文件,未提及标准请参考基建质量[2011]79号文件。

在施工过程中相关质量标准规范版本更新,由施工提供最新版本。

表二:变电站电气安装工程现行主要质量标准、规范备注:上述标准规范引自《国家电网公司输变电工程建设现行主要目录管理制度、施工与验收质量标准目录》(基建质量[2011]79号)文件,未提及标准请参考基建质量[2011]79号文件。

(整理)35KV变电站监理细则

(整理)35KV变电站监理细则

云南省牛栏江-滇池补水工程施工供电工程35kV变电站工程建设监理实施细则云南恒诚建设监理咨询有限公司云南省牛栏江-滇池补水工程施工供电监理部2009年11月目录1、监理依据 (1)2、工程控制与协调 (1)2.1 质量控制的内容和方法 (1)2.1.1 目的和适应范围 (1)2.1.2 引用的文件 (1)2.1.3 目标和原则 (2)2.1.4 职责 (2)2.1.5 工作程序 (3)2.2 进度控制的内容和方法 (8)2.2.1 编制变电站工程进度横道图 (8)2.2.2 编制变电站工程进度网络图 (9)2.2.3 控制进度的方法 (9)2.3 进度控制的内容和方法 (12)2.4 安全控制的内容和方法 (15)2.5 合同管理的内容和方法 (15)2.6 信息管理的内容和方法 (17)2.6.1 信息管理所涉及的单位 (17)2.6.2 信息管理的内容 (17)2.6.3 信息管理的要求 (17)2.6.4 信息管理的办法 (17)2.6.5 信息传递的方式 (18)2.6.6计算机信息管理的一般配置 (18)2.7 组织协调的内容和方法 (19)2.7.1监理单位与各有关单位之间的关系 (19)2.7.2协调工作方法 (20)3、监理措施 (21)3.1 主要监理工作的执行程序 (21)3.1.1 施工招标工作程序 (21)3.1.2 征地与交桩程序 (22)3.1.3 四通一平验收程序 (22)3.1.4 开工条件审查程序 (23)3.1.5 施工图会审程序 (24)3.1.6 设计修改程序 (25)3.1.7 整改、停工、复工程序 (25)3.1.8 驻厂监造工作程序 (26)3.1.9 超限设备运输工作程序 (26)3.1.10 现场开箱检验工作程序 (27)3.1.11 计划管理程序 (28)3.1.12 统计程序 (28)3.1.13 土建施工质量验评程序 (29)3.1.14 电气质量验评程序 (30)3.1.15 工程验收程序 (31)3.1.16 变电工程达标投产检查程序 (32)3.2 施工工程中的监理工作 (33)3.2.1 监理作业明细表 (33)3.2.2 监理工程师的受权范围 (33)3.2.3 分项工程的检查项目 (34)3.2.4 监理预检 (35)3.2.5 监理报告 (35)3.2.6 监理月报 (36)4、工程质量验评 (36)4.1 变电工程土建施工质量检查与评定管理细则 (36)4.1.1 变电工程土建施工质量管理细则 (36)4.1.2 四通一平工程质量验收办法 (40)4.1.3控制楼基础验评办法 (42)4.1.4 主控楼主体工程质量验评办法 (43)4.1.5 主控楼装饰工程及所属区性建筑验评办法 (45)4.2 变电工程电气部分的质量检验和评定办法 (48)4.2.1 引用文件 (48)4.2.2 工程质量监督体系和质量等级评定的组织 (48)4.2.3 质量验评工作的范围和时间 (48)4.2.4 质量验评工作的程序 (48)4.2.5 《变电站工程电气质量验评方案》的编制 (49)4.2.6 《变电站工程电气质量验评范围划分表》的编制 (50)5、工程验收 (55)5.1 变电工程验收 (55)5.1.1 验收的范围 (55)5.1.2 验收的依据 (55)5.1.3 验收的组织 (56)5.2 竣工资料的归档内容和技术要求 (57)5.2.1 档案内容 (57)5.2.2 归档分工及技术要求 (59)5.2.3 装订规格与交接时间 (59)5.3 启动期间的监理工作 (60)5.3.1 启动验收委员会的工作内容 (60)5.3.2 监理工作 (60)6、变电工程达标投产检查(预检或复检)方案 (61)6.1 检查依据 (61)6.2 检查时间 (61)6.3 检查的组织 (61)6.4 检查的内容 (61)6.5 检查程序 (61)7、附录 (62)附录A:变电站工程电气监理工作明细表 (62)附录B:变电站工程土建监理工作明细表 (66)附录C:变电站监理作业卡 (70)1、监理依据1.1 本工程《建设监理合同》。

35kV送电线路工程监理实施细则

35kV送电线路工程监理实施细则

山东物流园仓储贸易区金杨万华木业35KV电力线路工程安全质量控制监理实施细则编制人:审核人:河南卓越监理工程有限公司2014年6月21日目录1工程概况 ........................................................................................................... - 3 -1.1工程参建单位.. (3)2监理范围、监理依据及监理目标......................................................................... - 3 -2.1监理范围 (3)2.2监理依据 (3)2.3监理目标 (5)3监理工作控制的要点及方法................................................................................ - 5 -3.1施工现场监理人员必须严格管控下列违章行为:. (5)4项目监理部工作内容.......................................................................................... - 6 -4.1施工准备阶段监理工作.. (6)4.2监理部对施工安全监督及控制措施 (7)4.3施工用电 (7)4.4气焊及电焊工作 (7)4.5高处作业(凡在高度基准面2米以上有可能坠落的高处进行的作业都应视为高处作业。

) (8)5施工实施阶段监理工作....................................................................................... - 8 -5.1工程分解情况 . (8)5.2施工现场监理人员质量控制 (9)5.2.1进场原材料控制........................................................................................................................ - 9 -5.2.2架空电力线路使用的线材,架设前应进行外观检查,应符合下列规定:................................. - 9 -5.2.3金具组装配合应良好,安装前应进行外观检查,且应符合下列规定: .................................... - 9 -5.2.4 土石方分部工程....................................................................................................................... - 9 -5.2.5 基础分部工程......................................................................................................................... - 10 -5.2.6架线分部工程 ......................................................................................................................... - 11 -5.2.7接地工程................................................................................................................................. - 12 -5.2.8工程交接验收 ......................................................................................................................... - 13 -6附表:............................................................................................................. - 14 -7质量控制点检查方式:..................................................................................... - 15 -35kV送电线路安全质量控制监理实施细则1工程概况1.1工程参建单位工程名称:建设单位:设计单位:施工单位:监理单位:2监理范围、监理依据及监理目标2.1监理范围根据监理合同签订的监理服务范围及所授权限:对工程质量、安全、进度、投资(或仅限于工程量的控制)及有关合同管理,组织开展监理工作。

35KV变输电线路工程监理规划(范本)

35KV变输电线路工程监理规划(范本)

输电线路工程监理规划一、监理依据1.本工程《建设监理合同》2.本工程项目建设施工合同3.本工程批准的文件及政府批准的工程建设文件4.国家、南网公司和省网公司颁发的现行施工验收规程、技术规程和质量验评标准。

5.施工设计图、施工图会审、设计更改通知、交底纪要、业主和上级对工程提出的要求。

二、工程概况1.工程名称:2.工程建设地点:3.工程规模:线路长度km,共用砼杆基,导线采用,避雷线采用。

4、工程计划工期:开工日期:年月日竣工日期:年月日5、参建单位:1)项目法人:2)设计承包商:3)施工承包商:4)监理单位:贵州电力工程建设监理公司都匀监理部6、工程项目监理人员配备总监理工程师:、总监理工程师代表:、安全监理工程师:、土建监理工程师:、监理员:。

三、监理服务范围根据监理合同确定服务范围,认真履行监理单位责任,全力配合业主工作认真做好工程项目三控制、两管理、一协调、一检查工作。

1、受业主委托,组织主持施工图会审,设计交底,形成纪要结论。

2、核查设计更改(变更)签署意见,报业主审核批准。

3、在服务范围内代表业主执行施工合同管理,协调各有关方面的关系。

4、成立工程项目监理机构,主持工程会议。

5、审定承包商提交的开工报告,施工组织设计四措方案、进度计划。

6、审查承包商采购的主要材料。

参加主要设备现场开箱检查,签证。

7、检查专业人员、特殊工种人员持证上岗情况、人员上岗前培训情况。

8、检查用于本工程的工机器具,检测仪表的检验报告。

9、主持分项、分部、关键工序和隐蔽工程检查验收。

在施工过程中,对重要、关键、特殊工序实行旁站监理。

10、审查承包商的工程报表,编制月报表报业主。

11、审查承包商工程结算书、签署付款意见。

12、主持和参与工程质量事故调查,提出整改意见和监督实施。

13、审查承包商的竣工申请,组织监理人员对待验收工程项目进行预检,参与工程验收。

14、遇到威胁安全和质量的重大隐患及时暂停施工并通知业主,提供服务争取复工。

电力监理实施细则范文

电力监理实施细则范文

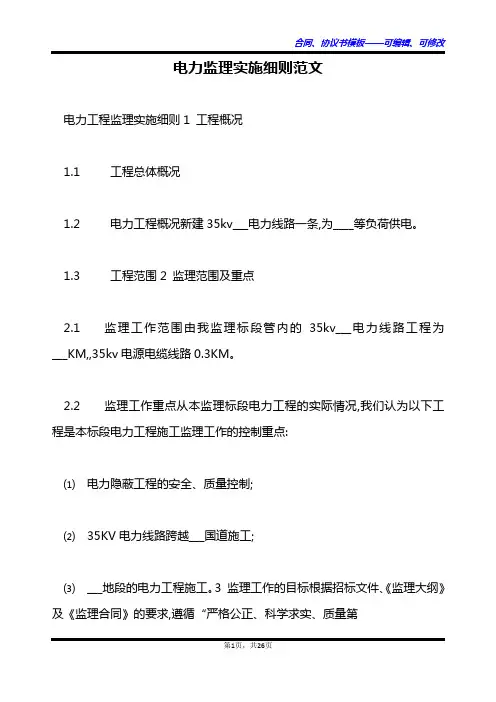

电力监理实施细则范文电力工程监理实施细则1 工程概况1.1 工程总体概况1.2 电力工程概况新建35kv___电力线路一条,为____等负荷供电。

1.3 工程范围2 监理范围及重点2.1 监理工作范围由我监理标段管内的35kv___电力线路工程为___KM,,35kv电源电缆线路0.3KM。

2.2 监理工作重点从本监理标段电力工程的实际情况,我们认为以下工程是本标段电力工程施工监理工作的控制重点:⑴电力隐蔽工程的安全、质量控制;⑵35KV电力线路跨越___国道施工;⑶___地段的电力工程施工。

3 监理工作的目标根据招标文件、《监理大纲》及《监理合同》的要求,遵循“严格公正、科学求实、质量第一、全面监理”的工作方针,认真履行《监理合同》,通过目标规划、动态控制和风险管理,与委托人、承包人及工程建设有关单位的密切合作,努力实现以下目标。

3.1 质量目标确保全部工程达到国家和___现行的工程质量验收标准,单位工程一次验收合格率达到100%,确保实现全线创优规划。

杜绝工程重大质量事故和一级一般质量事故。

3.2 工期目标按委托人的工期要求,本监理标段进度总目标为:35KV___电力线路及其相关工程于__年__月___日完工。

3.3 投资目标按施工标段SK标的《施工承发包合同》的合同总价作为投资控制目标。

确保不突破(合理变更设计除外)。

严格工程计量、控制工程变更、尽量避免索赔,使投资力争控制在施工合同价以内。

3.4 安全目标杜绝行车险性及以上事故,减少一般事故。

杜绝人身伤亡及设备重大、大事故和其他重大事故。

3.5 合同管理目标全面、准确履行《委托监理合同》,督促承包人履行《施工承发包合同》,及时纠正合同执行中的偏差,防止出现违约行为,及时、依法、公正地处理合同争议,保证合同正常履行。

3.6 信息管理目标建立信息管理系统,掌握和正确运用信息管理的手段,充分利用计算机管理系统,做到信息系统畅通,及时、准确、迅速、全面地传递工程建设的各类信息,组织均衡生产,确保安全、质量和工期。

35KV工程施工监理实施细则(新)

35KV工程施工监理实施细则(新)

内蒙古华电二连浩特城市风光互补电场一期49.5MW风电场工程35kV集电线路工程监理实施细则内蒙古康远工程建设监理有限责任公司内蒙古华电二连浩特城市风光互补电场工程项目监理处二O一一年四月审批栏批准:年月日审核:年月日编制:年月日目录内蒙古华电二连浩特城市风光互补电场一期49.5MW风电场工程建设35KV集电线路工程(一)基础工程监理实施细则1 目的: (1)2 适用范围: (1)3 监理工作主要依据: (1)4 基础和接地工程设计特点: (1)5监理工作控制要点及目标值: (2)6. 监理工作方法: (5)7. 监理措施: (7)8 监理工作流程图: .........................................................................................内蒙古华电二连浩特城市风光互补电场一期49.5MW风电场工程35kV集电线路工程基础工程监理实施细则1 目的:为了对线路工程建设质量进行有效的监理,确保工程质量符合设计图纸文件、施工验收规范及本工程监理规划的要求,实现工程达标投产和创优,为业主提供满意的服务,特制订本细则。

2 适用范围:本细则适用于本工程35kV集电线路的基础和施工质量管理的监控管理。

3 监理工作主要依据:3.1 本工程建设《监理规划》;3.2 项目法人与各承包商签订的工程建设合同;3.3 已批准的工程初步设计、施工图设计及工程变更文件;3.4 GB50319—2005《建设工程监理规范》;3.5 《GBJ233—90》110~500kV架空电力线路施工及验收规范》;3.6 DL/T5168—2002《110~500kV架空电力线路工程施工质量及评定规程》;3.7 《输变电工程达标投产考核评定标准》3.8 《国家电力公司送变电优质工程评选办法》;3.9 本工程相关的原材料、产品的技术标准;3.10 GB50204-2010《混凝土结构工程施工及验收规范》;3.11 CECS40:《混凝土预制混凝土构件质量控制规程》;3.12 公司质量管理体系文件、《监理工作程序》、《监理工作制度》。

35KV及以上变电站电气安装工程细则

35KV及以上变电站电气安装工程细则

35KV及以上变电站电气安装工程监理细则重庆三峡移民工程监理有限公司编制一、总则1、监理实施细则依据《巫山县电力产业集团有限责任公司电力建复建工程35KV及以上输变电工程监理规划》、有关标准规范、设计文件、技术资料和施工组织设计编制。

2、监理实施细则中采用的质量标准是下列国颁规范中所规定的标准;①《电气装置安装工程高压电器施工及验收规范》(GBT147-90)。

②《电气装置安装工程电力变速器、油浸电抗器、互感器施工及验收规范》(GBJ148-90);③《电气装置安装工程母线路装置施工及验收规范》(GBH149-90);④《电气装置安装工程电缆线路施工及验收规范》(GBJ50168-93);⑤《电气装置安装工程接地装置施工及验收规范》(GB50169-92);⑥《电气装置安装工程盘、柜及二次回路结线施工及验收规范》(GB5017-92);⑦《电气装置安装工程蓄电池施工及验收规范》(GB50172-92);⑧《电气装置安装工程电气照明装置施工及验收规范》(GB50259-96);⑨《电气装置安装工程电气设备交接试验标准》(GB50150-91)。

⑩《电气装置安装工程度35kv及以下架空电力线路施工及验收规范》(50173-92)3、电气安装工程必须按批准的设计文件、图纸施工。

4、设备和器材到达现场后。

监理人员应会同业主方采购人员及时作下列验收检查。

(1)包装及密封应良好。

(2)开箱检查清点、规格应符合设计要求、附件、备注应齐全。

(3)产品的技术文件应齐全。

(4)按规范的要求作外观检查。

对检查的结果应予登记,对缺件及损坏件除祥细登记外,应向业主通告,并协调生产厂方(供货方)与业主协商采取补救的措施。

二、工程项目概况本工程为巫山县国网变电站至东开关站10KV电缆线路工程,绿豆包至国网环网柜10KV电缆线路工程,该工程从绿豆包变电站经松林汽修厂、养路段、水井湾、七校合一、水泥厂、巫峡市场、巫山实验中学、章家湾、国宏洒店、巫山中学、巫峡工商所、水利局至东开关站,线路全长3450米。

35kV直埋电缆工程监理实施细则(集电线路)

35kV直埋电缆工程监理实施细则(集电线路)

目录一、工程概况及特点 (2)1.1工程概况 (2)1.2工程建设相关单位 (2)1.3专业工程特点 (2)二、监理工作范围和目标 (2)2.1监理范围 (2)2.2监理工作目标 (3)三、监理工作依据 (3)四、关于质量、进度、投资、安全控制 (3)五、各项工作流程 (5)5.1施工监理工作流程 (5)5.2单位工程监理及质量控制流程 (5)5.3施工图会审流程 (5)5.4原材料构配件及设备质量签认流程 (6)5.5隐蔽工程、分项工程认签流程 (6)5.6工程量计量流程 (6)5.7质量事故处理流程 (7)5.8工程停、复工流程 (7)5.9工程设计变更流程 (8)5.10工程竣工验收流程 (8)六、质量控制方针 (9)6.1保证项目 (9)6.2基本要求 (9)一、工程概况及特点1.1工程概况双城万隆49.5MW风电项目位于黑龙江省哈尔滨市双城区北约30km的永胜乡以南2公里,风电场处于丘陵地带与冲积平原的交汇处,为平原风电场。

地表植被为荒地、耕地和林地,地势较为平坦,场地地面高程123.10~129.40m,区内皆为草甸、沼泽。

整个风电场区域面积约27km²。

双城万隆风电场拟建15台单机容量为3200kW的风力发电机组和1台单机容量为1500kW的风力发电机组,总容量为49.5MW,每台风机配置一台箱式变电站。

双城万隆风电场35kV集电线路工程分为A、B两个回路,其中A回路带8座风机(A线:W19、W15、W3、W14、W01、W02、W03、X12),线路总长6.278km,B回路带8座风机(B线:W04、W05、W06、W07、W08、W09、W10、W11),线路总长4.833km。

两条回路电缆直埋敷设长度共计14.21km。

本期35kV电缆线路中箱式变电站至线路终端(转角)塔采用FS-YJL Y63-26/35kV-1×95mm²铝芯电力电缆,塔上加35kV跌落式熔断器。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

河南龙源郸城50MW风电工程监理实施细则(35kV线路监理细则)审批:审核:编写:河北鸿泰融新工程项目咨询股份有限公司河南龙源郸城50MW风电监理部2020年03月08日一、工程概况1、工程名称:河南龙源郸城50MW风电项目2、概况综述:河南龙源郸城50MW风电项目场区道路工程位于河南省周口市境内。

本次道路设计共连接风机19台,场内运输路线总计13条,总长24.916Km,其中利用水泥道路宽≥4.5m共0.075Km(不进行改造),利用水泥道路宽<4.5m共 2.297Km(加宽道路),新建道路10.107Km,改造道路12.437Km(机耕道)。

各条线路连接情况详见主线支线连接关系表,现拟建19台单机容量为 2.5MW风机发电机组,编号为F03-F25,具体风机编号详见机位坐标表。

2、工程计划开竣工日期:开工日期:2020年03月10日计划竣工日期:2020年09月09日3、工程建设组织建设单位:河南龙源新能源发展有限公司设计单位:龙源(北京)风电工程设计咨询有限公司监理单位:河北鸿泰融新工程项目咨询股份有限公司主要施工单位:中国电建集团山东电力建设第一工程有限公司、中国电建集团河南工程有限公司、华中国电电力集团有限公司。

4、供货厂商钢筋、塔材、导线由施工单位自供,塔架基础混凝土由搅拌站提供。

二、监理依据1、河南龙源郸城50MW风电项目《建设监理合同》2、河南龙源郸城50MW风电项目《建设监理规划》3、《建设工程监理规范》(GB50319—2013)4、本工程批准的设计文件及政府批准的工程建设文件。

5、本工程建设单位与其他承包单位(包括设计、施工、材料供应等单位)签定的工程建设合同。

6、国家和地方政府有关工程建设方面的法律、法规及政策规定等。

7、国家及原电力部颁发的现行施工验收标准等(包括达标投产和评国优考核指标)。

8、制造厂商提供的产品说明书及安装工作指导书。

9、施工过程中建设单位、设计单位对本工程所发布的有关文件(包括建设单位对工程提出的要求和设计变更通知单、施工图交底及会议纪要)。

10、建设单位发布的本工程有关要求。

三、监理范围本工程监理招标范围为河南龙源郸城50MW风电项目工程的全部工程(塔架安装,基础施工和变电站内建筑安装等工程)施工、调试到移交试生产、达标投产的全过程监理。

监理工作应按照四控制(质量、投资、进度、安全控制)、两管理(合同、信息管理)、一协调(协调业主和设备、施工承包商的关系)的原则进行;土方回填、混凝土浇筑和塔架及风机主设备吊装工程必须旁站监理。

四、监理目标1、质量目标验收合格率100%,工程总体优良率达95%以上;实现达标投产;创建优质工程。

2、安全控制目标不发生重伤及人身死亡事故;不发生重大施工机械设备损坏事故;不发生环境污染事故;不发生责任在我方的重大交通事故;不发生火灾事故;控制一般性事故;3、投资控制目标控制工程总投资不突破工程概算,监理主要以控制工程量为主,力求节约工程投资。

五、监理措施(一)、质量控制:1、参加初步设计审查时,检查设计内容是否达到应有的深度,一般包括下列内容:(1).路径方案的比较选择,一般应在地形图上绘制多个路径方案,对其技术、经济等条件进行综合比较,推荐最佳方案。

(2).线路沿线环境条件。

(3).气象条件。

(4).沿线地形地质情况。

(5).基础、杆塔、导线、避雷线的选择。

(6).防雷保护、绝缘配合及防振措施。

(7).根据线路长度确定是否换位。

(8).导线对地及交叉跨越物的安全距离。

(9).提出主要材料清单。

(10).新技术、新材料等应用说明。

2、审查工程初步设计是否符合已批准的可行性研究报告及有关设计批准文件。

对设计条件的正确性进行复核,对各种设计方案检查是否经过认真优化,对采用的设计标准是否适当,是否符合设计规程、规范的要求等方面提出监理意见。

3、审查施工图,首先检查其完整性,图纸目录及其内容是否齐全,符合一般分卷规定。

对正确性的检查则先检查是否符合初步设计批准文件的要求,接着按照有关规程、规范要求及参加选线、定位了解的现场情况审核图纸的正确性。

在此基础上考虑基础、杆塔种类及加工件的规格、长度等分类对材料加工、安装的方便性。

4、对主要材料(铁塔、导地线、金具、绝缘子等)的质量控制主要通过审查材料供应商的资质(营业执照、企业资质证书、有关许可证)及到达现场材料的检验。

5、对水泥、砂石及基础钢材(包括接地装置)的质量检查:供货单位的资质,产品合格证,理化试验报告及施工承包商抽检复试报告。

6、把好材料进场验收的质量和数量关,督促施工承包商按质量验收规范和计量检测规定对材料的质量和数量进行验收(包括品种、规格、型号、数量、外观、出厂合格证明等),并检查施工承包商的验收记录。

对检查出不符合设计图纸规格要求或质量不合格的材料,要求施工承包商填报(主要工程材料质量问题统计表),监理对处理方法与结果表示认可或提出监理意见。

7、对材料储存、保管与发放进行检查,确定是否造成质量下降或散失。

8、对分包商的资质(包括营业执照、资质等级、有关许可证、历年承担的主要工程情况)由监理工程师及总监理师合同在(分包商资质报告表)上审查后签署是否同意分包的意见。

9、对施工组织设计进行审查(其要点是质量保证体系,人员配备,施工技术方案,工机具质量标准等)后在(施工组织设计报审表)上由总监理师签署监理意见,报项目法人审批。

10、对施工技术方案进行审查(包括对施工质量的保证,施工安全可靠及技术的先进性等)后在(施工技术方案措施报告表)上由监理工程师及总监理师合同签署审查意见。

11、对施工承包商上报的(特殊工种人员统计表)及(主要施工计量器具,检测仪表检验结果统计表)进行审查认可。

12、各参建单位(包括设计、施工承包商及项目法人)如提出设计修改、变更、材料代用等都应填写(设计修改通知单报审表)或(工程联系单)通过监理单位及设计承包商审查或签证同意。

重大的设计修改应经项目法人批准。

13、审查施工承包商编报的“工程项目质量检查验收分级项目表”是否符合本工程的项目的特点,技术要求和(送变电施工质量检验及评级标准)。

14、各分部工程施工监理时进行质量检查的内容及要求见附表。

15、各分部工程施工监理时应做好质量检查记录。

16、各分部工程进行质量验收的检查方法及评定标准,综合110—500千伏架空电力线路施工验收规范及工程投产达标有关施工质量考核要求见表。

17、工程施工全部完成后监理人员进行竣工预验收,对发现的缺陷或质量问题在工程竣工报验单上签署监理意见并附(监理验收缺陷汇总单)通知施工承包商进行整改。

整改后,施工承包商填报(整改报验单),监理人员进行复查并签署复查意见。

最后报请项目法人进行竣工验收。

18、审查施工承包商的竣工资料内容,一般可按附表所列目录检查。

19、施工中如发生质量事故,应由施工承包商先填报(工程质量事故报告单),经组织有关单位调查、分析研究后填报(工程质量事故处理方案报审表),上述报告分别经设计承包商、监理、项目法人审查认可后由施工承包商进行处理,填报(工程质量事故处理结果报验表)经监理单位查验认可。

20、发生下列情况之一,且经监理工程师通知施工承包商整改无效时,总监理师可签发(停工通知单)。

(1)、不按经审查的设计图纸施工。

(2)、特殊工种无证操作。

(3)、发现不合格材料、半成品、构配件或机具设备有问题。

(4)、隐蔽工程未经验收签证。

(5)、上道工序未经检验签证,便进入下道工序施工。

(6)、发现不合格项及质量问题整改不力。

(7)、发生重大质量、安全事故。

21、对停工的工程需要复工时,施工承包商应填写(复工申请表),经监理检查认可后,方可复工。

22、正式竣工验收:(1)、竣工验收报验条件:施工承包商已进行了总体工程预验收。

施工承包商已按消缺方案对工程缺陷处理完毕并经复查合格。

竣工验收资料已全部整理准备齐全(签证齐全,编目齐全)。

影响线路运行安全的通道障碍处理完毕。

如符合以上条件,施工承包商可填写(单位、标段、工程竣工报验单),报监理单位审核,然后报项目法人审批。

(2)、验评办法:竣工验收由项目法人组织,质检中心站,监理单位,设计承包商,施工承包商和运行单位共同参加。

检查验收分内业资料检查和外业现场检查。

质量检验和评定按CB50233—2005(110—500kV架空送电线路施工及验收规范)和DL/T5168—2002(110—500kV架空送电线路施工质量及评定规程)进行。

线路经竣工验收质量应符合已颁布的现行规范,验评标准,质检中心站对工程质量予以评定。

项目法人、运行、监理、设计承包商、施工承包商等单位应在竣工验收书上签字。

23、工程试运行阶段:(1)、督促施工承包商配合线路试验的运行,并及时处理本施工段内的各种突发事故。

(2)、参与工程投产前的下列试验活动:测定线路绝缘电阻。

核定线路相位。

测定线路参数和高频特性。

电压由零升到额定值。

以额定电压对线路进行冲击合闸试验。

带负荷运行。

(3)、对投产前的各种试验进行签证。

24、工程项目保修阶段监理:(1)、审核施工承包商的(工程保修证书)。

(2)、回访了解工程投运后保修阶段的质量状况。

(3)、对出现的质量缺陷,确定责任方。

(4)、督促施工承包商对施工保修期间内的质量问题进行处理。

(5)、对设计原因引起的质量问题,在经过项目法人与设计承包商的认可后,协助处理。

(6)、对保修期间发生的质量问题及修复结果,提出监理意见并以书面资料报工程有关单位。

(二)、进度控制1、对施工承包商填报的(工程开工报审表)审查是否符合下列开工条件:(1)、施工组织设计与技术方案措施已审批。

(2)、施工图纸已到并已会审。

(3)、劳动力安排就绪并已进场。

(4)、施工技术交底已进行。

(5)、开工所需的材料、机具已经进场。

(6)、资金已落实。

(7)、开工许可手续已办妥,要求施工承包商填写(工程开工报审表)一式三份。

交现场监理审核,并经总监理师签署,报建设单位(项目法人)批准后方可开工。

2、根据项目法人的进度计划安排,“编制”施工一级进度网络计划报审表(网络图)。

3、审核施工承包商编制的“施工二级进度网络计划”(分部工程进度横道图)是否满足整个工程工期要求,要求施工承包商填写“施工进度计划报审表”和(工程施工月报表),并报送监理单位审核签证。

4、在监理过程中,要做好施工进度记录,严格控制关键工序、分部、分项、单项工程的工期按计划实现。

5、以动态控制原则对计划进度与实际工程进度比较现有提前或拖期的情况时,要及时分析原因,并根据情况会同施工承包商研究措施,制定工期调整方案,确保总工期不变。

6、各分部工程施工进度控制:{1}、基础阶段基础工程开工条件检查:1、(分部工程开工报审表)已审批;2、施工组织设计与技术方案措施已审批,审查施工承包商编制的“基础施工工艺”进度安排是否满足要求。
