输电线路监理日志规范填写

合集下载

监理日志模板(电力、房建、新能源等)

监理日志模板(电力、房建、新能源等)

附件1:监理日志(输变电)工程名称:本册编号:填写人:专业:监理项目部:起止时间:年月日至年月日监理日志(输变电)注:表格中除时间、天气、气温打印外,表格中施工进度情况、工程质量、安全情况、施工方案审查及安全作业票执行情况、其他工作情况均为手写。

封面中提示的“(输变电)”打印时去掉。

监理日志填写内容说明(输变电)一、施工进度情况施工部位、施工内容及进度情况:记录当天施工现场各项施工内容及进度劳动力、材料、机械使用情况:记录施工单位在各项施工内容中投入的人员、材料、机械情况,分析是否能够满足合同进度计划的要求。

二、工程质量、安全情况质量情况:旁站:记录当天质量旁站点、时间及监理检查的内容(具体内容可以写详见XXXX质量旁站记录)。

巡视:记录当天质量巡视过程中监理检查的内容(重点记录巡视检查的内容是否符合规范、施工方案、技术文件、设计文件等要求)。

平行检验:记录当天平行检验内容(包括材料进场验收情况、设备开箱检查情况、工序验收情况等。

检查过程中测量的数据、结论要写具体,是否满足规范、施工方案、技术文件等要求。

)见证:记录当天见证内容(包括试品/试件见证取样;施工单位安全质量技术交底的见证情况;试验过程见证情况等)工程验收:记录当天验收情况(包括隐蔽工程验收;检验批、分项、分部、单位工程验收;监理初检验收;参加竣工预验收、质量监督、启动验收等情况;)安全情况:安全旁站:记录当天安全旁站点、时间及监理检查的内容(特殊作业人员、特种设备操作人员、主要施工机械、安全用具等是否与报审一致;工作负责人、安全员等是否到岗到位;作业人员安全技术交底情况;安全技术措施、强条检查落实情况等)安全巡视:记录当天安全巡视过程中监理检查的内容(重点记录巡视检查的内容是否符合规范、施工方案等要求)安全签证:记录当天安全检查签证情况(包括大中型起重机械、脚手架、跨越架、施工用电、危险品库房等使用前的安全检查签证。

土建交付安装、安装交付调试及整套启动等重大工序交接前进行安全检查签证)。

关于规范监理工作日志填写及管理办法 上传

关于规范监理工作日志填写及管理办法  上传

关于规范监理工作日志填写及管理办法为规范监理工作日志的填记方法,提高全体监理人员对填记监理日志重要性的认识,加强对监理日志填记的管理,从不同方面正确反映监理工作质量,现对监理日志的填记及管理规定如下:1、监理工作日志是反映监理工作的载体,必须认真填写,真实反映事实。

填写字迹要清晰、工整,不得记录与工作无关的内容,更不得撕页、空页。

2、针对内业资料整理和监理日志的填写将每月组织一次检查、评比,并作出奖罚通报,情节严重者将予以清退。

3、所有监理人员均须及时填写监理工作日志,任何监理人员不得以任何理由拒填或拖延不填,并且不得损坏、污染页面的完整性。

4、当天监理日志应当天填记,不得以任何理由拖延填写时间超出三天。

驻地监理工程师的监理日志每月报送至总监理工程师检查签认;驻地监理工程师每半月对本驻地办监理人员检查签认。

对于被检查监理人员的填记内容做出书面评语,对检查出的问题应提出改进意见和要求。

5、扉页上要求填记的内容是对监理人员所监理的工程项目、范围、职责的总体概括,因此必须填记完整,不准有任何空缺。

6、页面顶部要求填记的日期、气象、温度等要真实填写,驻地办要安排专人负责收集此类信息。

7、项目监理及项目助理监理要真实的填写:⑴检查项目:工程段落或部位(桩号、名称等);⑵人员:技术负责人姓名、质检负责人姓名、施工人员数量、试验项目、试验负责人姓名、试验工程师姓名、试验人员姓名;⑶材料设备:①材料进场、堆放、储存、使用情况简述;②设备名称、型号、在场数量、工作数量、停置数量及停置原因等;⑷试验、检测、施工质量抽检情况及结果评述;⑸现场安全管理:安全隐患、防范措施等情况;⑹进度计划落实情况如何:每天完成工程量情况如何、能否按照进度计划组织施工,未完成计划的原因;⑺检查结果汇总:针对以上检查内容是否发现问题、处理意见是什么、对之前存在问题提出的要求是否在规定时间内完成,有无闭合检查结果;⑻对于承包商提出的问题和上级指示或通知现场有无落实,现场发生情况是否向上一级负责人汇报及答复意见等。

输电线路工程监理日志填写规范

输电线路工程监理日志填写规范
2、经验收T32#承台底板横向主筋60根、纵向主筋56根,符合设计施工图纸要求。
3、经验收T33#桩头外露钢筋外箍筋间距为100mm,符合设计施工图纸要求。
三、安全文明施工情况:
1、施工现场已按要求进行围护。
2、现场用电设备外壳可靠接地。
3、现场施工人员安全防护用品佩戴规范。
四、存D03-31)要求,已发出监理工程师通知单1份要求施工项目部整改,详情见监理工程师通知单JL-003。
三、安全文明施工情况:
4、施工用电设备外壳接地可靠。
5、施工现场已进行安全围护且按要求设置警示标识牌。
6、与邻近带电体保持足够的安全距离。
7、钢筋笼起吊时已按要求绑好防溜绳。
四、存在问题及处理:无
五、上级指示执行情况:下发“基建安全月报-工程风险数据临时收集方案”,要求施工项目部认真组织学习,及时填写施工项目部“本月风险作业清单”与“预判下月风险作业清单”。
2、经验收T33#桩头钢筋外露尺寸为745mm,监理工程师论坛符合设计施工图纸要求。
三、安全文明施工情况:
1、施工现场已按要求进行围护。
2、现场用电设备外壳可靠接地。
3、现场施工人员安全防护用品佩戴规范。
四、存在问题及处理:无
五、上级指示执行情况:无
六、施工项目部提问及答复:无
七、会议、监理人员人数及其他:现场监理人员1人。
监理人员签字:总监每月审核:
xx年05月14日
星期:一
天气:白天多云
夜间
气温:最高25℃
最低18℃
工作内容、遇到问题及其处理:
一、施工内容与进度:
1、T32#承台底板钢筋绑扎。(8人)
2、T33#桩基破桩头。(4人)
3、全线基础共35基,累计完成22基。

监理日志(记)填写规范及方法要求

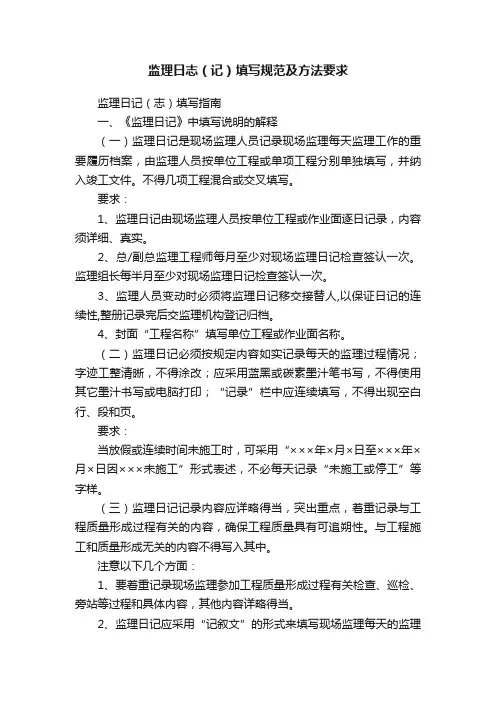

监理日志(记)填写规范及方法要求

监理日志(记)填写规范及方法要求监理日记(志)填写指南一、《监理日记》中填写说明的解释(一)监理日记是现场监理人员记录现场监理每天监理工作的重要履历档案,由监理人员按单位工程或单项工程分别单独填写,并纳入竣工文件。

不得几项工程混合或交叉填写。

要求:1、监理日记由现场监理人员按单位工程或作业面逐日记录,内容须详细、真实。

2、总/副总监理工程师每月至少对现场监理日记检查签认一次。

监理组长每半月至少对现场监理日记检查签认一次。

3、监理人员变动时必须将监理日记移交接替人,以保证日记的连续性,整册记录完后交监理机构登记归档。

4、封面“工程名称”填写单位工程或作业面名称。

(二)监理日记必须按规定内容如实记录每天的监理过程情况;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页。

要求:当放假或连续时间未施工时,可采用“×××年×月×日至×××年×月×日因×××未施工”形式表述,不必每天记录“未施工或停工”等字样。

(三)监理日记记录内容应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。

与工程施工和质量形成无关的内容不得写入其中。

注意以下几个方面:1、要着重记录现场监理参加工程质量形成过程有关检查、巡检、旁站等过程和具体内容,其他内容详略得当。

2、监理日记应采用“记叙文”的形式来填写现场监理每天的监理工作内容,不得采用“总结报告、议论文”等形式。

监理日记中对每个工序或每件事的描述均要体现时间、地点、人物、过程、结果(论)等要素,具体内涵如下:(1)时间:要具体到现场监理每天各种行为的几点几分。

比如是何时接受到施工单位人员报验时间的、何时到达目的地的、何时开始关键工序的等。

如何写监理日志范文

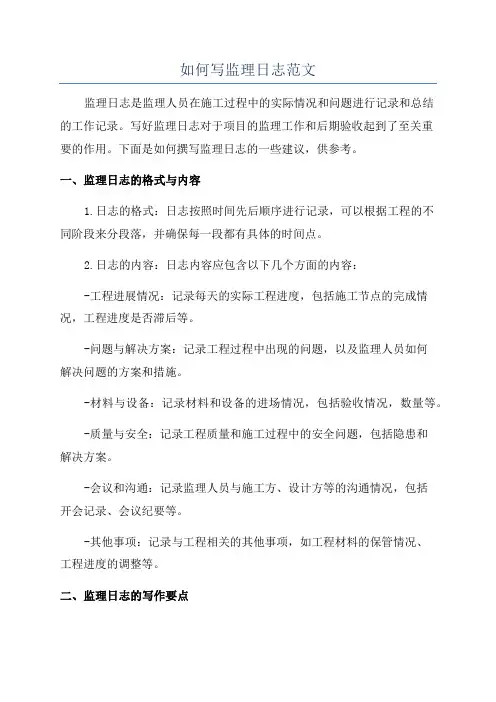

如何写监理日志范文

如何写监理日志范文监理日志是监理人员在施工过程中的实际情况和问题进行记录和总结的工作记录。

写好监理日志对于项目的监理工作和后期验收起到了至关重要的作用。

下面是如何撰写监理日志的一些建议,供参考。

一、监理日志的格式与内容1.日志的格式:日志按照时间先后顺序进行记录,可以根据工程的不同阶段来分段落,并确保每一段都有具体的时间点。

2.日志的内容:日志内容应包含以下几个方面的内容:-工程进展情况:记录每天的实际工程进度,包括施工节点的完成情况,工程进度是否滞后等。

-问题与解决方案:记录工程过程中出现的问题,以及监理人员如何解决问题的方案和措施。

-材料与设备:记录材料和设备的进场情况,包括验收情况,数量等。

-质量与安全:记录工程质量和施工过程中的安全问题,包括隐患和解决方案。

-会议和沟通:记录监理人员与施工方、设计方等的沟通情况,包括开会记录、会议纪要等。

-其他事项:记录与工程相关的其他事项,如工程材料的保管情况、工程进度的调整等。

二、监理日志的写作要点1.准确真实:监理日志是一份客观真实的记录,应当准确地记录每个时间点的事实,并且是现场实际情况的反映。

2.视角独特:监理日志应从监理人员的专业角度出发,写下自己对工程质量、进度、安全等方面的评价和意见,做到客观公正。

3.梳理重点:在写日志时,应注重记录重点问题,突出工程的难点和亮点,以及解决问题的具体方法和效果。

4.统一格式:监理日志应统一使用规定的格式,字迹清晰,条理分明,方便后期查阅和整理。

5.及时记录:监理日志应及时进行记录,避免遗漏或遗忘事项。

每天结束时进行总结,确保日志的连贯性和完整性。

三、撰写监理日志的技巧和注意事项1.语言简练:监理日志应以简练明了的语言进行记录,条理清晰,语句通顺。

2.分类整理:将日志按照时间、施工节点、问题与解决方案等进行分类整理,方便后期查阅。

3.提供证据:在记录问题和解决方案时,应提供相应的证据,例如照片、监测数据等。

监理日志填写要求及内容

监理日志填写要求及内容

监理xx填写要求及内容(按照兴电监理xx格式)一、填写要求1.监理日志是监理部的“大事记”,由总监或总代填写,周六、日由值班监理填写。

2.填写及时(通常于第二日上午填写)、如实记载、文笔简练、字迹清楚,内容可追溯。

作为总监、总代业绩的考核内容之一。

3.表头填写内容监理日志表格题头栏填写内容分别是年、月、日、星期、本日天气情况、本日最高温度、本日最低温度、风向、风力。

以上内容必须据实填写。

二、主要人员动态(含业主、监理、施工方)填写内容:填写各参建单位主要领导、各单位管理人员变动情况。

监理日志起始页详细记录本项目各方管理人员姓名和岗位,施工过程中只记录人员的调出、调入及岗位变更情况。

三、“主要施工内容”栏填写内容记清当日的分部、子分部、分项工程施工部位和施工内容、投入的劳务、施工设备情况。

由各专业监理工程师于第二日上午提供给监理日志记录人。

1、施工部位应当日施工哪层、哪个流水段、哪轴。

道路工程应写明是桩号和结构层。

2、施工内容应写明当日施工分项工程名称和检验批、形象进度完成情况。

房屋建筑应写明是支模板、绑钢筋、浇筑混凝土还是砌筑抹灰等;市政工程也按照有关分类填写。

3、施工作业人员投入情况、施工机械使用情况,电力及水量能否保证生产需要,安全设施设置情况,工艺规程和安全操作规程遵守情况。

四、“监理xx内容”栏填写主要内容:1、当日发生的各种会议如第一次工地会、监理交底、监理例会、专题会(归档编号、主持人、主要内容、议定事项等)。

2、当日发生的图纸会审、设计交底、设计变更、洽商(归档编号、专业、变更条数、签字情况)。

3、当日审批的分包资质、施工组织设计(方案)、进度计划、专家论证(归档编号、审核意见、结论等);4、当日发生的厂家考察:重要单位、主要物资(名称、报告编号、结论)。

5、当日发生的业主、监理、承包商发出的通知、纪要、工作联系单及协调事项,注明收发人、编号和主要内容。

6、当日发生的分项、分部(子分部)、单位(子单位)工程验收、总结、报告(归档编号、参验人员到位情况及验收结论等)。

监理日志填写范例

监理日志填写范例

监理日志填写范例监理日志是监理工作的重要记录文件,它真实反映了监理人员在工程建设过程中的工作情况和发现的问题。

一份规范、详细、准确的监理日志对于保证工程质量、控制工程进度、解决工程纠纷等方面都具有重要的意义。

下面将为您详细介绍监理日志的填写范例。

一、监理日志的基本信息监理日志的首页应包含工程名称、监理单位名称、监理日志编号、日期、天气情况等基本信息。

工程名称应准确无误,与施工合同、设计文件等一致。

监理单位名称要填写完整,不能简写或遗漏。

监理日志编号应按照一定的规则进行编排,便于查找和管理。

日期应写明具体的年、月、日,天气情况包括气温、阴晴、风力等。

二、工程进度情况1、当天施工内容详细记录当天施工现场的各项施工活动,如基础工程的开挖、钢筋绑扎,主体结构的混凝土浇筑,装饰装修工程的墙面抹灰等。

要注明施工的部位、施工的工序以及施工的班组。

2、工程进度对比施工进度计划,评估当天工程进度的完成情况。

如果进度滞后,要分析原因,如施工人员不足、材料供应不及时、施工设备故障等,并记录采取的措施,如要求施工单位增加人员、协调材料供应、督促设备维修等。

3、明日施工计划了解施工单位的明日施工计划,包括施工的内容、部位和预计投入的人力、物力等。

三、工程质量情况1、原材料及构配件的质量检验记录当天进场的原材料及构配件的名称、规格、数量、生产厂家、质量证明文件等,并写明检验结果,如合格、不合格或待检验。

对于不合格的材料,要记录处理情况,如退场、要求更换等。

2、施工过程中的质量控制重点记录关键工序和重要部位的施工质量情况,如混凝土的配合比、坍落度,钢筋的焊接质量,砌体的垂直度、平整度等。

发现质量问题要及时指出,并要求施工单位整改,同时记录整改情况。

3、分项、分部工程的质量验收如果当天有分项、分部工程进行质量验收,要记录验收的内容、验收结果以及参与验收的人员。

对于验收不合格的,要写明整改要求和复验时间。

四、工程安全情况1、安全检查记录当天进行的安全检查情况,包括施工现场的安全防护设施、施工机械的安全状况、施工人员的个人防护用品佩戴等。

监理日记和日志填写指南

监理日记和日志填写指南

监理日记(志)填写指南一、《监理日记》中填写说明的解释(一)监理日记是监理人员记录自己每天监理工作的重要履历档案,由监理人员按单位工程或单项工程分别单独填写,并纳入竣工文件。

不得几项工程混合或交叉填写。

要求:1、参与工程监理的各级监理人员均应形成个人《监理日记》,包括监理员、试验员、监理工程师、部门人员到副总监、总监等全部监理工作人员。

2、每个监理人员的《监理日记》应以日记书写形式如实记录个人岗位工作中与工程监理有关的内容。

3、《监理日记》的记录要尽量能简明、快捷地反映监理人员每天或对每项工程关键环节的监理过程,确保查阅方便、快捷、全面。

4、《监理日记》应由每个监理人员分别填写自己每天的监理工作,不得几个监理人员合填写一本,应各自一本监理日记填写;当几个监理人员共同监理一项工程时,不得在一本日记上混合填写或交叉填写,应各自在监理日记中记录自己在该工程监理过程中的一切行为和参加的有关监理活动。

(二)监理日记必须按规定内容如实记录每天的监理过程情况;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。

要求:1、当休假或连续时间未监理工作时,可采用“×××年×月×日至×××年×月×日因×××未现场监理”形式表述,不必每天记录“未施工或停工、或休假”等字样。

2、当自己因事请假时,要注明休假时间,以及委托代办监理人员等事宜。

(三)监理日记记录内容应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。

与工程施工和质量形成无关的内容不得写入其中。

注意以下几个方面:1、要着重记录自己参加工程质量形成过程有关检查、巡检、旁站等过程和具体内容,其他内容详略得当。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工容与进度:
1、T8#基础基础开钻钢筋笼制作。(10人)
2、T31#基础基础开钻钢筋笼制作。(8人)
3、全线基础共35基,累计完成20基。
二、工程质量情况:
1、经检查T8#基础钢筋笼箍筋规格φ14,数量12道,间距1801mm,符合设计施工图纸要求。
2、经检查T31#基础钢筋笼箍筋规格φ22,数量16道,间距1501mm,符合设计施工图纸要求。
六、施工项目部提问及答复:环保人才网无
七、会议、监理人员人数及其他:现场监理人员1人。
监理人员签字:总监每月审核:
2012年05月13日
星期:日
天气:白天多云
夜间
气温:最高24℃
最低19℃
工作容、遇到问题及其处理:
一、施工容与进度:
1、T8#基础砼浇筑。(10人)
2、T31#基础砼浇筑。(8人)
3、全线基础共35基,累计完成22基。
二、工程质量情况:
1、经检查T8#孔径3205mm,钢筋笼直径3079mm,符合设计施工图纸要求。
2、经检查T31#孔径3010mm,钢筋笼直径2883mm,符合设计施工图纸要求。
三、安全文明施工情况:
1、施工人员能正确佩戴安全帽。
2、施工现场已进行安全围护环保人才网且已按要求设置醒目警示标识牌。
3、现场电焊机外壳接地可靠。
2、T31#基础下钢筋笼。(12人)
3、全线基础共35基,累计完成20基础。
二、工程质量情况:
1、经验收T8#桩深21360mm、主筋长度2123mm、数量64根,规格φ22,符合设计施工图纸要求。
2、经检查T31#桩深22150mm、主筋长度21943mm、数量80根,规格φ28,符合设计施工图纸要求。
2、经验收T32#承台底板横向主筋60根、纵向主筋56根,符合设计施工图纸要求。
3、经验收T33#桩头外露钢筋外箍筋间距为100mm,符合设计施工图纸要求。
三、安全文明施工情况:
1、施工现场已按要求进行围护。
2、现场用电设备外壳可靠接地。
3、现场施工人员安全防护用品佩戴规。
四、存在问题及处理:T8#接地外环间距尺寸不符合设计施工图纸(S09-0603S-D03-31)要求,已发出监理工程师通知单1份要求施工项目部整改,详情见监理工程师通知单JL-003。
四、存在问题及处理:无
五、上级指示执行情况:无
六、施工项目部提问及答复:无
七、会议、监理人员人数及其他:现场监理人员1人。
监理人员签字:总监每月审核:
2012年05月12日
星期:六
天气:白天多云
夜间
气温:最高27℃
最低18℃
工作容、遇到问题及其处理:
一、施工容与进度:
1、T8#基础下钢筋笼。(10人)
2、经验收T33#桩头钢筋外露尺寸为745mm,监理工程师论坛符合设计施工图纸要求。
三、安全文明施工情况:
1、施工现场已按要求进行围护。
2、现场用电设备外壳可靠接地。
3、现场施工人员安全防护用品佩戴规。
四、存在问题及处理:无
五、上级指示执行情况:无
六、施工项目部提问及答复:无
七、会议、监理人员人数及其他:现场监理人员1人。
三、安全文明施工情况:
1、施工现场总体布置符合安全文明施工要求。
2、施工人员安全防护用品佩戴造价人才网规。
3、施工现场已进行安全围护且已按要求设置醒目警示标识牌。
4、混凝土磅车与带电体保持足够的安全距离。
四、存在问题及处理:无
五、上级指示执行情况:无
六、施工项目部提问及答复:无
七、会议、监理人员人数及其他:现场监理人员1人。
监理人员签字:总监每月审核:
2012年05月14日
星期:一
天气:白天多云
夜间
气温:最高25℃
最低18℃
工作容、遇到问题及其处理:
一、施工容与进度:
1、T32#承台底板钢筋绑扎。(8人)
2、T33#桩基破桩头。(4人)
3、全线基础共35基,累计完成22基。
二、工程质量情况:
1、经验收T32#承台底板横向主筋长度为10840mm、纵向主筋7850mm,符合设计施工图纸要求。
二、工程质量情况:
1、经检查T8#混凝土和易性良好,砼配合比经试验确定,配合比为(水142kg:水泥285kg:砂789kg:石1054kg),设计方量179.88m³,实际方量180m³。
2、经检查T31#混凝土和易性良好,砼配合比经试验确定,配合比为(水142kg:水泥285kg:砂789kg:石1054kg),设计方量162m³,实际方量170m³。
监理人员签字:总监每月审核:
2012年05月15日
星期:二
天气:白天晴
夜间
气温:最高27℃
最低19℃
工作容、遇到问题及其处理:
一、施工容与进度:
1、T8#接地敷设。(3人)
2、T32#承台底板钢筋绑扎。(8人)
3、T33#桩基破桩头。(4人)
4、全线基础共35基,累计完成205mm,沟宽402mm符合设计施工图纸要求。
JXMX16
监理工作日记
工程名称:220kV前进~玉峰输电线路工程
本册编号:JL-001
姓名:曾智辉
专业:线路
工作地点:省昆山市
监理项目部:220kV玉峰输变电工程监理项目部
起止日期:2012年05月10日至年月日
2012年05月10日
星期:四
天气:白天晴
夜间
气温:最高29℃
最低17℃
工作容、遇到问题及其处理:
三、安全文明施工情况:
4、施工用电设备外壳接地可靠。
5、施工现场已进行安全围护且按要求设置警示标识牌。
6、与邻近带电体保持足够的安全距离。
7、钢筋笼起吊时已按要求绑好防溜绳。
四、存在问题及处理:无
五、上级指示执行情况:下发“基建安全月报-工程风险数据临时收集方案”,要求施工项目部认真组织学习,及时填写施工项目部“本月风险作业清单”与“预判下月风险作业清单”。
七、会议、监理人员人数及其他:现场监理人员1人。
监理人员签字:总监每月审核:
2012年05月11日
星期:五
天气:白天多云
夜间
气温:最高27℃
最低18℃
工作容、遇到问题及其处理:
一、施工容与进度:
1、T8#基础钻孔及钢筋笼制作。(8人)
2、T31#基础钻孔及钢筋笼制作。(6人)
3、全线基础共35基,累计完成20基。
三、安全文明施工情况:
1、现场电焊接接地可靠。
2、施工人员安全防护用品佩戴规。
3、施工现场已进行安全围护且已按要求设置醒目警示标识牌。
4、龙门架施工机械使用情况良好。
四、存在问题及处理:关于资料完善事宜发出监理工作联系单1份,详见监理工作联系单JL-004。
五、上级指示执行情况:无
六、施工项目部提问及答复:无
