采掘计划说明书详解

合集下载

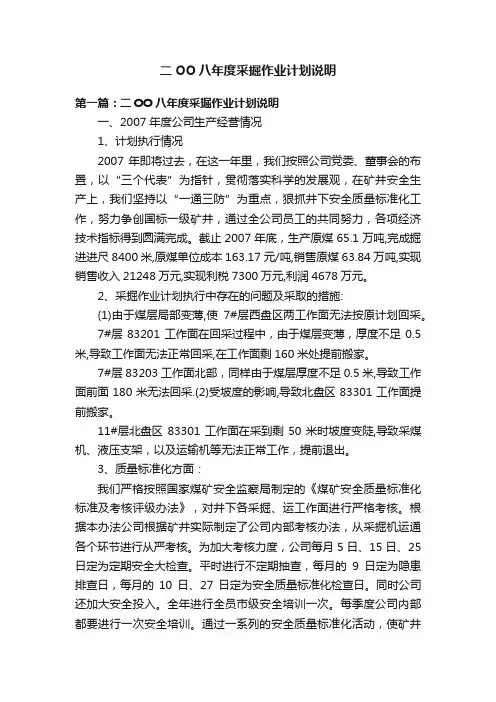

二OO八年度采掘作业计划说明

二OO八年度采掘作业计划说明

二OO八年度采掘作业计划说明第一篇:二OO八年度采掘作业计划说明一、2007年度公司生产经营情况1、计划执行情况2007年即将过去,在这一年里,我们按照公司党委、董事会的布置,以“三个代表”为指针,贯彻落实科学的发展观,在矿井安全生产上,我们坚持以“一通三防”为重点,狠抓井下安全质量标准化工作,努力争创国标一级矿井,通过全公司员工的共同努力,各项经济技术指标得到圆满完成。

截止2007年底,生产原煤65.1万吨,完成掘进进尺8400米,原煤单位成本163.17元/吨,销售原煤63.84万吨,实现销售收入21248万元,实现利税7300万元,利润4678万元。

2、采掘作业计划执行中存在的问题及采取的措施:(1)由于煤层局部变薄,使7#层西盘区两工作面无法按原计划回采。

7#层83201工作面在回采过程中,由于煤层变薄,厚度不足0.5米,导致工作面无法正常回采,在工作面剩160米处提前搬家。

7#层83203工作面北部,同样由于煤层厚度不足0.5米,导致工作面前面180米无法回采.(2)受坡度的影响,导致北盘区83301工作面提前搬家。

11#层北盘区83301工作面在采到剩50米时坡度变陡,导致采煤机、液压支架,以及运输机等无法正常工作,提前退出。

3、质量标准化方面:我们严格按照国家煤矿安全监察局制定的《煤矿安全质量标准化标准及考核评级办法》,对井下各采掘、运工作面进行严格考核。

根据本办法公司根据矿井实际制定了公司内部考核办法,从采掘机运通各个环节进行从严考核。

为加大考核力度,公司每月5日、15日、25日定为定期安全大检查。

平时进行不定期抽查,每月的9日定为隐患排查日,每月的10日、27日定为安全质量标准化检查日。

同时公司还加大安全投入。

全年进行全员市级安全培训一次。

每季度公司内部都要进行一次安全培训。

通过一系列的安全质量标准化活动,使矿井的安全质量标准化向国标一级迈进了一大步。

4、2007年底公司矿井三量情况:截止2007年12月底,我公司矿井开拓煤量1140.5万吨,可采期17年,准备煤量239.1万吨,可采期44月,回采煤量84.8万吨,可采期14月。

采掘接替计划编制说明

采掘接替计划编制说明

采掘接替计划编制说明一、目前采掘生产状况1.提升:方式、设备、型号、能力;2.运输:方式、设备、型号、能力;3.排水:方式、设备、型号、能力;4.通风状况:运行、备用主扇型号、配套电机功率、总进风量、总排风量、有效风量、有效风量率、矿井负压、等积孔以及瓦斯抽放泵站设备安装、配套电机功率和瓦斯抽放量情况;5.通讯情况;6.供电情况;7.目前采掘队工作面所在地点;8.地面系统;9.压风系统;10.防尘洒水系统。

二、生产完成情况1.原煤产量、回采率、动用储量及年底保有量;2.各采煤队产量完成情况:总产量、单产量;3.各掘进队组进尺完成情况:煤、岩巷的进尺、总进尺;4.年末“三量”情况。

三、年采掘计划1.全矿计划年产量、计划总进尺、计划动用储量、回采率;2.各采煤队计划产量、日产量;3.各掘进队计划进尺、月进尺;4.到年末“三量”情况;5.安全培训计划。

四、重点工程情况五、全矿按计划产量提取、使用维简费和安全费用计划1.维简费计划(列表说明);2.专项安全费用计划(列表说明);六、采掘计划衔接图表1.回采队组回采衔接计划表(列表1):内容包括:队别、工作面编号、回采方式、工作面掘出时间、投产时间及结束时间、搬家时间、工作面状况(走向长×倾斜长×煤厚、可采储量)、工作面单产、可采期、本年度产量。

2.回采队组回采衔接计划图(附图1):内容包括:队别、工作面编号、回采方式、计划产量、可采煤量、搬家时间、回采期。

3.掘进队组衔接计划表(列表2):内容包括:队别、工作面编号、工程量、开工时间及完工时间、支护形式、巷道断面、工作面单进尺、准备期、衔接进尺、按项目及岩性分类)。

4.掘进队组衔接计划图(附图2):内容包括:队别、计划进尺、分项工程名称、工程量、煤岩分类、单头进尺、准备期、施工期。

5.采掘队安排较集中月份风量计划;6.存在问题。

七、图纸1.附采掘计划图,并按月用不同颜色填绘;2.灾害预防及处理计划(附:通风系统图、通讯系统图、安全监控布置图、避灾路线图)。

2014煤矿年度采掘作业计划说明-2资料

2014煤矿年度采掘作业计划说明-2资料

2014年度采掘作业计划说明书一、矿井基本情况公司矿井位于朔州市平鲁区东南约14.5公里陶村乡王高登村附近,公司性质属有限责任公司(自然人独资),行政隶属于平鲁区陶村乡管辖。

井田面积4.8336平方公里,批准开采4号~11号煤层,保有储量17542万吨,核定生产能力180万吨/年,服务年限31.5年。

公司矿井2003年建设,2005年底通过了60万吨/年生产能力竣工验收并投产。

2007年1月开始进行机械化采煤升级改造,2009年5月通过了120万吨/年生产能力竣工验收并投产,同年山西省煤矿企业兼并重组整合工作领导组批复为单独保留矿井,核定生产能力扩大为180万吨/年。

井田采用斜井开拓方式,有主斜井、副斜井、行人斜井和回风立井四个井筒。

二、矿井生产系统现状1.通风系统通风方式为中央分列式,通风方法为机械抽出式,主扇为2台FBCDZ-10-№30型对旋式轴流通风机。

煤层瓦斯绝对涌出量为0.69m3/min,相对瓦斯涌出量为0.21m3/t,属瓦斯矿井。

煤层自燃倾向等级均为Ⅱ类,均属自燃煤层,煤尘均有爆炸危险性。

2.提升运输系统主斜井装备一部DTC120/48/1×400大倾角带式输送机,运输大巷采用带式输送机。

副斜井安装一部JK-2/30X型单滚筒提升机。

轨道大巷采用调度绞车和无极绳车运输。

3.采掘系统矿井采掘机械化程度100%。

全矿井4#层配置一个综采队。

9#层布置一个综采队,两个机掘队,配备两台EBZ-160型掘进机。

4.排水系统矿井水文地质类型属中等,矿井正常涌水量Q h=25m3/h,最大涌水量Q m=37.5 m3/h。

4#层中央水泵房安装3台D155-30×4型离心水泵,9#层安装3台MD155-30×6型水泵,每层都是一台工作,一台检修,一台备用,由中央泵房经副斜井排到地面。

4.供电系统矿井建有一座35kV变电站,电源一回路引自木瓜界110kV 变电站35kV母线段,另一回路引自杏园110kV变电站35kV母线段,供电电源可靠。

拜家河2019年采掘计划说明

拜家河2019年采掘计划说明

拜家河煤矿(2019年)生产计划说明编制单位:编制时间:2019年2月1日拜家河煤矿2019年度生产计划根据拜家河煤矿生产安排,结合我矿的实际情况,编制矿井2019年生产计划,主要内容和要求概括如下。

一、2019年之前井巷工程技改项目未完成情况1、运输大巷断面宽度不够,需要扩帮1米,扩帮长度;501米。

2、完善总回系统178米。

3、完善副斜井127米。

水仓、变电所213米。

4地面设施:煤场改造,供电系统改造1、设计生产能力及“三量”(1)我矿设计生产能力为45万吨/年;(2)三个煤量情况2019年开拓煤量519万吨;准备煤量368.1万吨;回采煤量45万吨。

2、2017瓦斯治理、探水计划(1)效检孔33222(m);(2)探放水孔44296m(兼探老窑)二、2019-2020年井巷工程情况及原煤产量情况1、2019年井巷工程为5567m,其中煤巷5410m,岩巷127m3、2019回采工作面接替顺序8106综采工作面(15.3万吨)→8101综采工作面(29.1万吨)→8102综采工作面(24万吨)。

预计2019年完成31.8万吨产量。

三、2018年井巷工程情况及原煤产量情况1、2019年井巷工程计划:3898m,其中煤巷2512m,岩巷1386m。

(1)运输轨道下山维修390m,剩余390m,计划在3月份开始维修,预计在4月中旬完成。

(2)运输下山维修451m,剩余451m,计划在3月初开始维修,预计在4月中旬完成。

(3)副斜井 127m,计划3月初开始掘进,预计在4月上旬完成。

(4)完善总回风系统178m,剩余178m,计划在3月初开始掘进,预计在4月中旬完成。

(5)8106回风绕道51m,剩余51m,计划在3月初开始掘进,预计在3月6完成。

(6)8016运输巷515m,剩余515m,计划在3月初开始掘进,预计在4中旬月底完成。

(7)8106回风巷419m,计划在3月上旬开始掘进,预计在4月中旬完成。

采掘计划编制说明

采掘计划编制说明

采掘计划编制说明
1. 前言
采掘计划是矿山生产经营和管理的基础性文件,对于指导矿山安全、高效、绿色开采,确保资源合理开发利用,保护生态环境具有重要作用。

编制科学、合理的采掘计划对于实现矿山可持续发展至关重要。

2. 编制原则
2.1 遵循国家法律法规和采矿权实施细则的规定;
2.2 体现矿山生产实际,符合矿山具体情况;
2.3 注重资源合理开发利用和生态环境保护;
2.4 体现安全高效、经济合理的理念。

3. 编制内容
3.1 矿山概况
3.2 矿体赋存特征及工业指标
3.3 开拓方案
3.4 采矿方法及生产能力
3.5 通风系统
3.6 排水系统
3.7 提升系统
3.8 运输系统
3.9 供电系统
3.10 辅助生产系统
3.11 安全管理
3.12 环境保护
3.13 资源储量动态更新
3.14 经济技术分析
4. 编制要求
4.1 编制单位应具备相应的资质;
4.2 编制过程应广泛调查研究,掌握第一手资料;
4.3 编制应符合国家标准和规范的要求;
4.4 编制应体现科学性、先进性和适用性。

5. 审批程序
采掘计划经编制单位内部审查后,报请国土资源主管部门审批。

关家崖煤矿采掘规划说明

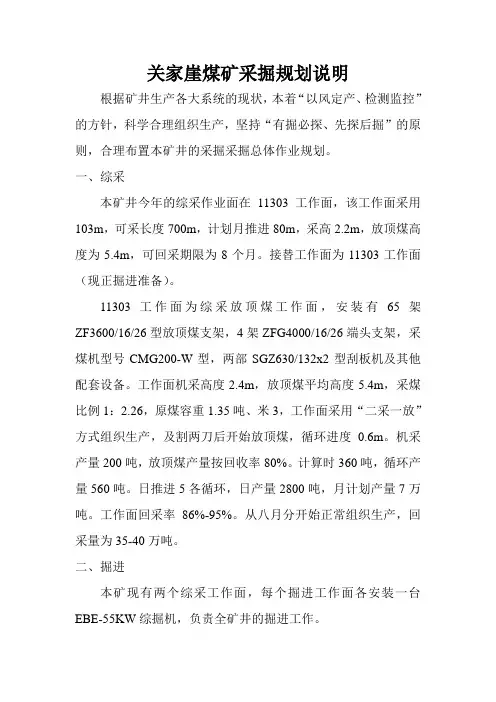

关家崖煤矿采掘规划说明

关家崖煤矿采掘规划说明根据矿井生产各大系统的现状,本着“以风定产、检测监控”的方针,科学合理组织生产,坚持“有掘必探、先探后掘”的原则,合理布置本矿井的采掘采掘总体作业规划。

一、综采本矿井今年的综采作业面在11303工作面,该工作面采用103m,可采长度700m,计划月推进80m,采高2.2m,放顶煤高度为5.4m,可回采期限为8个月。

接替工作面为11303工作面(现正掘进准备)。

11303工作面为综采放顶煤工作面,安装有65架ZF3600/16/26型放顶煤支架,4架ZFG4000/16/26端头支架,采煤机型号CMG200-W型,两部SGZ630/132x2型刮板机及其他配套设备。

工作面机采高度2.4m,放顶煤平均高度5.4m,采煤比例1:2.26,原煤容重1.35吨、米3,工作面采用“二采一放”方式组织生产,及割两刀后开始放顶煤,循环进度0.6m。

机采产量200吨,放顶煤产量按回收率80%。

计算时360吨,循环产量560吨。

日推进5各循环,日产量2800吨,月计划产量7万吨。

工作面回采率86%-95%。

从八月分开始正常组织生产,回采量为35-40万吨。

二、掘进本矿现有两个综采工作面,每个掘进工作面各安装一台EBE-55KW综掘机,负责全矿井的掘进工作。

(1)11304工作面11304工作面回风顺槽计划掘进1300米,已掘220米。

进风顺槽计划掘进1400米,已掘40米。

工作面计划采长103米。

两巷的支护方式均为锚杆支护。

顶板支护采用锚杆(∮22mm、2.5m)+锚索+W钢带+菱形网联合支护,两帮支护采用(∮18mm、1.8m)的可回收胀套锚杆+菱形网联合支护。

回风顺槽断面3.2m ×2.6m,进风顺槽断面3.4m×2.6m,计划日进尺8m,月进尺200m。

(2)其他井巷工程回风下山延伸开拓120m,断面3.2m×2.5m,从8月10日-9月1日使用综掘机完成。

某煤业有限公司(基建)年度采掘建议计划说明书

某煤业有限公司(基建)年度采掘建议计划说明书

同煤集团浩然煤业有限公司2011年煤炭生产经营建议计划说明浩然煤业有限公司由山西原平浩然煤业有限公司、山西原平大万梁煤业有限公司、山西省原平市石豹沟煤矿二沟井田三矿进行兼并重组整合,整合后成为同煤集团控股原采矿权人参股的股份制企业,整合后,于2010年2月9日XX厅颁发的采矿许可证,证号为,批准开采石炭系2#—5#煤层,井田面积为3.6159km2,生产规模为90万吨/年,保有资源/储量:45.35mt,属于基建矿井,目前正在进行安全隐患整改。

企业现有员工200余人,下设综合办、调度室等 10个管理科室,已组建两支工掘队,根据矿井建设尚需组建两支工掘队,一支地面矿建队。

职工宿舍、办公室、器材库,浴室等生产生活设施临时使用原矿的建筑,正规的生产生活设施正在进行项目设计及施工队伍招标,工程尚未开工建设,拟明年年底全部竣工。

根据本矿六大方案安排,2010年8月底前隐患整改结束,并验收,9月份开始建设,按设计圈出综采首采面,2012年元月份投产。

但结合本矿生产现状,预计2011年 10 月圈出首采工作面,2012年元月投产。

一、矿井概况1、交通位置同生浩然煤业有限公司位于原平市北西方向,直距37km处,行政区划隶属原平市长梁沟管辖,该矿距离北同蒲铁路轩岗火车站11km,距离大运公路12km,交通较为方便。

整合后的井田地理坐标:地理坐标:径度112°20′43″—112°22′55″纬度38°50′06″—38°51′12″2、自然地理气象条件本区地处管涔山系,地势南高北低,区内最高海拔1560m,最低海拔1370m,相对高差190m。

地表多为黄土覆盖,基岩裸露面积较少。

本区属大陆性气候,四季分明,昼夜温差较大,年平均气温在5.8-6.3摄氏度;无霜期100-120天,最大积雪厚达1.3m ,最大冻土深度为1.5m;年平均降水量300-500mm,雨季集中在7-9月份,年平均蒸发量1900mm以上。

20XX年度采掘计划说明

20XX年度采掘计划说明

20XX年度采掘计划说明昕益旺岭煤业有限公司2021年度采掘计划说明2021年计划产煤1856569吨,其中回采产煤 1706124吨,掘进产煤 150445万吨。

掘进进尺共计13628.6米。

其中综采采高按4.5m计算,普采采高按1.4m计算,9#、10#煤容重为1.35 t/m3。

因矿风、水、机电设备、皮带、上级检查等因素,实际平均每月生产按26天计算。

一、回采计划 1、综采队:100103综采工作面(1月1日—12.31日):第一季度计划回采175米,回采产煤184824吨第二季度计划回采236米,回采产煤249248吨第三季度计划回采286米,回采产煤302055吨第四季度计划回采267.8米,回采产煤292339吨综采队2021年度总计回采973.8米,总计回采产煤1028466吨;自640轨道大巷留设煤柱100米,工作面可剩余回采220米2、普采一队:090102高档普采工作面(1月1日—6月17日):第一季度计划回采302米,回采产煤82373吨第二季度计划回采384米,回采产煤99621吨 090102工作面合计回采686米,回采产煤181994吨 6月18日—6月30日090102工作面搬家至090104工作面090104高档普采工作面(7月1日—11月30日):第三季度计划回采374.4米,回采产煤114270吨第四季度计划回采249.6米,回采产煤76180吨 090102工作面合计回采624米,回采产煤190450吨 12月1日—12月31日090104工作面撤面搬家普采一队2021年度总计回采1310米,总计回采产煤372444吨;3、普采二队:090109高档普采工作面(1月1日—7月19日):第一季度计划回采176米,回采产煤53719吨第二季度计划回采249.6米,回采产煤76182吨第三季度计划回采54.4米,回采产煤16604吨090109工作面合计回采480米,回采产煤146505吨(为满足生产接续,全天两个班生产)7月20日—7月31日090109工作面搬家至090201工作面090201高档普采工作面(8月1日—12月31日):第三季度计划回采249.6米,回采产煤76180吨第四季度计划回采270.4米,回采产煤82529吨 090201工作面合计回采520米,回采产煤158709吨普采二队2021年度总计回采1000米,总计回采产煤305214吨;2021年度综采队、普采一队、普采二队合计产煤1706124吨二、掘进计划 1、综掘一队1队100105运输顺槽(1月1日—11月21日):设计长度1650米,支护方式为锚索+钢锚杆+W钢带+菱形铁丝网;巷道断面为4.2ⅹ3.3米,煤岩性:全煤,掘进方式为综掘第一季度计划掘进352.8米,掘进产煤6604吨第二季度计划掘进475.2米,掘进产煤8895吨第三季度计划掘进475.2米,掘进产煤8895吨第四季度计划掘进286.8米,掘进产煤5368吨100105运输顺槽11月21日掘到设计位置,合计掘进1590米,掘进产煤29763吨100105工作面切眼(11月22日—12月31日):设计长度180米,支护方式为锚索+钢锚杆+W钢带+菱形铁丝网;巷道断面为8.0ⅹ3.3米,煤岩性:全煤,掘进方式为综掘;第四季度计划掘进111米,掘进产煤3955吨综掘一队1队2021年度总计掘进1701米,总计掘进产煤33718吨;2、综掘一队2队100105回风顺槽(1月1日—12月5日):设计长度1650米,支护方式为锚索+钢锚杆+W钢带+菱形铁丝网;巷道断面为4.2ⅹ3.3米,煤岩性:全煤,掘进方式为综掘第一季度计划掘进352.8米,掘进产煤6604吨第二季度计划掘进475.2米,掘进产煤8895吨第三季度计划掘进475.2米,掘进产煤8895吨第四季度计划掘进346.8米,掘进产煤6492吨100105回风顺槽12月5日掘到设计位置,合计掘进1650米,掘进产煤30886吨100105工作面切眼(12月6日—12月31日):设计长度180米,支护方式为锚索+钢锚杆+W钢带+菱形铁丝网;巷道断面为8.0ⅹ3.3米,煤岩性:全煤,掘进方式为综掘;第四季度计划掘进69米,掘进产煤2459吨综掘一队2队2021年度总计掘进1719米,总计掘进产煤33345吨;3、综掘一队3队二采区集中皮带巷(1月1日—4月30日):支护方式为半圆拱+锚网喷;巷道断面为3.8ⅹ3.25米,煤岩性:全岩,掘进方式为炮掘第一季度计划掘进100.8米第二季度计划掘进46.8米二采区集中皮带巷合计掘进147.6米二采区集中轨道巷(5月1日—12月31日):支护方式为半圆拱+锚网喷;巷道断面为4.8ⅹ4.12米,煤岩性:全岩,掘进方式为炮掘第二季度计划掘进52米第三季度计划掘进78米第四季度计划掘进78米二采区集中轨道巷合计掘进208米综掘一队3队2021年度总计掘进355.6米 4、综掘一队4队+640采区轨道大巷(1月1日—12月31日):支护方式锚网喷;巷道断面为4.8ⅹ4.12米,煤岩性:全岩,掘进方式为炮掘第一季度计划掘进56米第二季度计划掘进78米第三季度计划掘进78米第四季度计划掘进78米综掘一队4队2021年度总计掘进290米综掘一队(1队、2队、3队、4队)2021年度总掘进量4074.6米,总掘进产煤67063吨。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

库车县伟晔矿业有限责任任公司克孜库坦煤矿2016年度采掘计划152.37万吨编制说明书矿长:审核:编制:王海林一、编制原则按照公司文件要求编制2016年采掘计划。

认真贯彻执行国家的各项政策、法律、法规。

合理安排采掘比例关系,根据目前矿井采掘情况,保证生产的正常衔接,坚持正规的采掘顺序。

坚持“安全第一、预防为主、防治结合、综合治理”的方针,立足实事求是,抓好当前采掘、安全工作、兼顾长远发展,做好节能减排,提高资源回收效率、降低生产成本,充分发挥机械化采掘的优势,实现矿井的可持续发展。

二、矿井概况克孜库坦煤矿0.60Mt/a技改工程已基本完成,目前为试生产阶段,多水平分区式开采,所开采煤层为下10、下7和下8煤层。

下10采区已布置一采两备,下7采区已布置两个备用面,采煤方法采用走向长壁后退式,综合机械化采煤工艺;一个综掘面,一个连采面。

主运输系统为皮带运输,斜风井回风,通风方式为分区式。

三、2016年矿井采掘计划部置1、2016年矿井本着安全、高产高效的原则组织生产。

按行业规范和设计要求,压缩头面数,通过提高单产单进水平,保证矿井采掘接续平衡。

在通风、运输提升、供电、安全监控等保证安全生产的前提下, 2016年计划生产采区为下10采区、下7采区和下8采区,在下10采区21002、41002和下7采区701工作面回采,在下7煤层703工作面连采机回采,掘进开拓下8煤层系统。

2、下10北翼采区已完成31003备用面,下10东翼采区已完成41002备用面,下7采区已完成701备用面和702备用面,在703和31002掘进连采备用面。

四、2016年矿井生产基本条件(一)生产有利条件1、矿井通风能力满足生产要求,风井安装FBCDZ-6-No18型主通风机两台,一台工作,一台备用。

风机风量26-112m³/s,风压172-2403Pa,风量控制采用变频调速,主要风机运行稳定,实测供风量满足系统配风要求和目前变频情况。

2、矿井运输能力能够保证生产正常进行。

矿井运输系统经改造后,煤炭运输和辅助运输系统分开运行,主运煤系统全部实行皮带化,采区内为刮板机和皮带机联合运输,运输能力大。

3、矿井机械化程度明显提高,操作人员操作技能等综合素质在与之不断相适应。

4、煤层赋存条件较好,瓦斯低,不易自燃,顶板相对稳定,地质构造简单。

5、矿井实现副井辅助运输,从而减少了运输事故的发生。

(二)生产不利因素1、综采机掘设备回采已达560万吨,需要大型检修。

2、综采工作面煤层赋存较浅,采空区顶板冒落,将导致地面塌陷,雨季大气降水易渗入或涌入井下,增加突水危险性。

3、原煤运输系统距离远,运输环节多,机械事故相对较多。

4、通风系统延长,矿井通风阻力增大,通风设施增多,“通防”管理和维护较为困难。

(三)、采掘方法一个综采工作面、一个连采工作面、一个综掘工作面。

(四)、2015年度采掘计划执行情况(1)2015年度全年计划概况2015年度1月-12月计划生产回采产量80.19万吨,掘进产量11.97万吨,合计92.16万吨。

计划掘进总进尺5860米。

(2)2015年度全年执行情况2015年度1月至10月份共回采产量38.88万吨,掘进进尺5257.5m,掘进产量9.87万吨。

11月—12月预计回采28万吨;预计掘进进尺750m,产量1.5万吨。

预计2015年度产量合计完成78.25万吨,完成计划的84.6%,掘进完成6007.5米,完成计划的102.5%。

(五)、2016年生产计划安排(2016年1月15日—2016年2月15日放假):1、原煤产量:计划152.37万吨(焦煤69.52万吨,动力煤82.85万吨),综采回采21002工作面、41002工作面和701工作面共计101.64万吨(焦煤69.46万吨,动力煤32.18万吨),连采回采703工作面41.25万吨(全动力煤),掘进工程煤9.48万吨(焦煤0.06万吨,动力煤9.42万吨)。

2、连采机回采703连采工作面41.25万吨。

3、机掘队进尺:2203m,全部为采区煤巷。

(六)、综采工作面回采计划及工作面情况全年计划回采101.64万吨(焦煤69.46万吨,动力煤32.18万吨),采用MG300/700—WD型采煤机回采,作业方式采用三班作业,日推进6米/天。

依次回采工作面:21002工作面→41002工作面→701工作面;1、21002工作面概况:21002工作面剩余可采走向长度400米,工作面倾斜长度为175米,平均煤厚2.8米,容重1.35,储量为26.46万吨。

日平均产量3969吨,日平均推进6米,回收率95%,回采期67天。

生产日期2016年1月1日-2016年4月8日;2、41002工作面概况:41002工作面走向长度650米,工作面倾斜长度为175米,平均煤厚2.8米,容重1.35,储量为43万吨。

日平均产量3969吨,日平均推进6米,回收率95%,回采期108天。

生产日期2016年5月21日-2016年9月6日;3、701工作面概况:701工作面走向长度960米,工作面倾斜长度为165米,平均煤厚2.8米,容重1.35,储量为59.88万吨。

日平均产量3742吨,日平均推进6米,回收率95%,回采期86天。

生产日期2016年10月7日-2016年12月31日。

克孜库坦煤矿2016年采煤作业计划表(七)、连采回采计划2016年计划连采41.25万吨,采用ML360型连采机回采703连采面,作业方式采用三班作业。

1、703连采工作面概况:703工作面走向长度1000米,工作面倾斜长度为130米,平均煤厚4米,容重1.35,储量为70万吨,回收率65%。

日平均产量1500吨,日平均进尺40.5米,回采期275天,回采产量41.25万吨。

生产日期2015年4月1日-2015年12月31日。

克孜库坦煤矿2016年连采作业计划表(八)、综掘队计划2016年,我矿机掘队掘进下7、下8和下10共6条巷道,分别是:703连采巷、下8措施巷、下8回风下山、下8运输下山、801回风巷、31002连采巷。

全矿设一个机掘工作面,总进尺2203m,掘进工程煤9.48万吨(焦煤0.06万吨,动力煤9.42万吨)。

掘进计划安排如下:1、综掘队:全年计划掘进进尺2203m,采用EBZ-160型综掘机掘进,作业方式采用三班作业,日进尺措施巷6米/天,其余巷道10米/天。

依次掘进703连采巷→下8措施巷→下8回风下山→下8运输下山→801回风巷→31002连采巷。

具体安排如下:①、2016年1月1日-2016年3月31日施工703连采巷;②、2016年4月8日至2016年5月23日施工下8措施巷;③、2016年5月30日至2016年7月3日施工下8回风下山;④、2016年7月10日-2016年8月14日施工下8轨道下山;⑤、2016年8月21日—2016年12月18日施工801回风巷;⑥、2016年12月29日—2016年12月31日施工31002连采巷。

克孜库坦煤矿2016年度掘进作业计划表五、安全计划(一)安全质量标准化达标1、深入开展以岗位达标、专业达标和矿井达标为内容的安全质量标准化建设。

加强安全质量标准化月度、季度、年度考核。

建立安全质量标准化激励机制,促进全面安全质量标准化建设。

继续保持自治区一级标准,向国家级一级矿井奋斗。

2、坚持每月组织开展一次质量标准化自查,20日前按时向县局报送质量标准化自检报告。

开展专业队质量标准化评比活动,并予以奖励。

3、专业组(安全、采、掘、机、运、通、地测、调度等十一专业)每月评比一次。

4、井队每半年评比一次,奖励(单项工资)人工工资的8%。

5、凡有严重“三违”行为之一的井队,一票否决。

发生重伤以上安全事故,一票否决。

6、凡没有完成当月下达整改、生产任务的不参与评比,以安全验收、地测验收数据为准。

(二)事故考核杜绝伤亡事故,重伤事故不超过3起,轻伤较上年度降低10%。

(三)瓦斯示范矿建设达标。

加强瓦斯管理以及瓦斯治理示范矿井工作。

每月20日前按时报送瓦斯示范矿自检报告。

(四)安全教育培训。

1、按照2016年培训计划,加强落实培训工作,做好新工人、转岗、复岗、针对性培训并及时检查总结。

2、充分发挥工程技术人员作用,推进班组长安全建设,加强煤矿一线操作人员安全培训,提高煤矿现场安全技术管理和操作水平。

3、4月开展全员培训。

4、按时参加主要负责人、安全生产管理人员、特殊作业人员的培训,每月根据上级培训计划,编制月度培训计划,每月5日前按时报送培训计划表、及上月培训情况统计表。

(五)煤矿安全文化建设。

1、长期利用无线扩播、LED屏进行安全文化宣传,积极开展班组安全文化活动。

2、及时开展安全生产年活动,安全知识竞赛活动。

3、积极开展煤矿典型事故警示教育宣讲活动。

4、通过企业安全文化建设,利用宣传栏,利用各种形式宣传,将安全理念植入职工心中,实现“要我安全”到“我要安全”的转变、做到“三不伤害”。

(六)做好安全评价、设备检测、检验、购置工作。

1、三月份进行瓦斯传感器、一氧化碳传感器、风速传感器送检。

2、四月份集中进行通风机性能、职业危害因素、主排水泵性能、斜井防跑车性能、三连环拉力、钢丝绳破断力、猴车性能、风表、瓦检仪、测尘仪、绝缘用具等检测、试验工作。

3、购置一批人员定位识别卡、自救器、消防设备、传感器。

4、五月份开展安全预评价工作。

(七)职业危害治理。

1、建立并完善职业危害防治工作,按照“源头治理、科学防治、严格管理”的基本要求,以防治煤矿尘肺病为重点,落实作业场所职业健康检查防治职责。

2、及时按照要求做好作业场所职业危害申报。

3、3-4月份对职工进行体检。

4、5月开展职业危害评价工作。

5、建立我矿每个职工的职业健康档案。

按照要求配备职工劳动用品,做好劳动用品发放登记。

6、按要求做好职业危害因素监测,实施防治煤矿粉尘、噪声、高温为重点的综合治理工作。

(八)安全设施工程1、顺利完成21002综采工作面和41002工作面工作面安全拆除、搬家工作及31003工作面安装。

2、21002工作面和41002工作面回采结束后进行永久封闭。

3、维护好安全监控、人员定位、紧急避险系统、压风自救、供水施救、通讯联络系统,定期对各大系统进行检查,对存在问题及时整改,保证各系统正常使用。

4、做好技改矿井验收安全设施完善工作。

(九)矿井重大灾害治理。

1、5月开展一次全矿防洪安全检查,全面治理水害。

2、6月开展一次应急预案演练。

3、7月开展机电、运输集中整治活动。

(十)安全活动开展1、安全科根据我矿岗位,制定各个岗位安全承诺责任书,3月份复工验收前,组织开展安全承诺责任书签订工作。

从领导层到岗位员工逐级,层层签订安全承诺责任书。

相关文档
最新文档
