抹灰技术交底

抹灰技术交底
2)纸肋灰或麻刀灰罩面,宜在底子灰5~6成干时进行,底子灰如过于干燥应先浇水润湿,罩面分两遍压实赶光。
3.2.10.顶棚抹灰:钢筋混凝土楼板顶棚抹灰前,在四周墙上弹出水平线,以墙上水平线为依据,先抹顶棚四周,圈边找平。
4.质量标准
4.1.主控项目
4.1.1.抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
2.1.2.砂:应采用中砂,质量符合《普通混凝土用砂质量标准及检验方法》JGJ52,含泥量不应大于3%,使用前应过筛。
2.1.3.钢丝网:采用20幕钢丝网片,直径不小于Φ1.6,网眼为20×20钢丝网,用钢钉或射钉每200~300mm加铁片固定,钢丝网的宽度不应小于220mm,与不同基层的搭接宽度每边不少于100mm,挂网要做到均匀、牢固,在砌体上不得用射钉固定。
3)内墙抹灰留槎应甩在阴角处及管道后边,室内墙面如预留洞口为保证其平整,可将整块墙面的抹灰甩下一起施抹。
4)要求抹灰甩槎应留直槎,分层成踏步状留置。
5)罩面灰抹完后,要待其内的水分被底灰吸收后表面没有明水时,再抹压。面层压光工作坚持2~3遍使灰层初凝,达到表面无抹纹
7.安全文明施工:
7.1.施工人员进入现场必须戴好安全帽,按规定进入提升机,严格按规定使用。不得与提升机司机发生口角冲突。
4)抹灰厚度不当。
5)抹灰后不养护。
6)砂过细或含泥量超标。
7)各抹灰层强度相差过大。
6.1.2.治理措施:
1)抹灰前基层要认真清理干净,并浇水湿润。
2)对部分混凝土面需要抹灰时对其表面进行“糙化”处理。
3)抹灰工序不应颠倒,必须先抹水泥,后抹白灰。
4)抹灰时不能一次抹的太厚,每层厚度不超过10mm,而且每遍不能跟的太紧,防止灰层坠裂。

抹灰工程技术交底

抹灰工程技术交底

抹灰工程技术交底引言概述:抹灰工程是建筑装修中的重要环节,它不仅能够美化墙体,还能够增加墙体的强度和防水性能。

为了确保抹灰工程的质量,提高施工效率,进行技术交底是非常必要的。

本文将从抹灰工程的准备工作、施工工艺、注意事项、常见问题以及质量验收等五个方面进行详细阐述。

一、抹灰工程的准备工作:1.1 墙体处理:在进行抹灰工程之前,需要对墙体进行处理,确保墙体表面平整、干燥、无杂质。

如有裂缝或凹凸不平的地方,应进行修补和打磨。

1.2 材料准备:准备好所需的抹灰材料,如石膏粉、砂浆等。

确保材料的质量符合相关标准,并进行充分搅拌,以保证施工时的均匀性。

1.3 工具准备:准备好所需的施工工具,如抹刀、刮板、水平仪等。

确保工具的质量良好,方便施工操作。

二、抹灰工程的施工工艺:2.1 底层处理:在墙体表面涂抹一层砂浆,用于增加抹灰层与墙体的附着力。

底层砂浆的厚度一般为5-10mm,需要用抹刀进行均匀压实。

2.2 抹灰层施工:将石膏粉与水按照一定比例混合,搅拌均匀后,用抹刀将石膏糊涂抹在底层砂浆上。

抹灰层的厚度一般为10-15mm,需要注意抹灰层的厚度要均匀一致。

2.3 抹光处理:在抹灰层未完全干燥之前,用刮板或抹刀对墙体进行抹光处理,使墙面光滑平整。

抹光时要注意力度的掌握,避免将抹灰层刮掉。

三、抹灰工程的注意事项:3.1 施工环境:施工时要选择适宜的温度和湿度,避免在高温或潮湿的环境下进行抹灰工程,以免影响抹灰层的质量。

3.2 施工顺序:按照从上到下、从内到外的顺序进行施工,先抹灰顶部,再抹灰墙面,最后抹灰地面。

这样可以避免墙面上的杂质掉落到已经抹好的地面上。

3.3 施工质量:在施工过程中要注意抹灰层的厚度和平整度,避免出现厚薄不均或凹凸不平的情况。

同时,要及时清理施工现场,保持工程的整洁。

四、抹灰工程的常见问题:4.1 裂缝问题:在抹灰工程中,墙体出现裂缝是常见的问题。

这可能是由于墙体处理不当、砂浆配比不合理等原因引起的。

抹灰技术交底

抹灰技术交底

技术交底一、施工工艺:基层处理→洒水湿润→检查墙体垂直→甩浆→做灰饼(冲筋)→抹灰底层灰→抹面层灰→验收(1)基层处理1.1.1混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外露的钢筋头、剔凿凸出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、凸出的砂浆块。

1.1.2混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少7mm 的抹灰层。

1.1.3需要湿润墙面时,应提前喷水湿润砌体表面,让基层吸水均匀,蒸压加气混凝土砌体表面湿润深度宜为10~15mm,其含水率不宜超过20%;普通混凝土小型空心砌体和轻骨料混凝土小型砌体含水率宜控制在5%~8%。

(2)吊垂直、套方、抹灰饼、冲筋1.2.1吊垂直:分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或+1m 标高线控制,然后套方抹灰饼,并以灰饼为基准冲筋。

1.2.2套方:每套房同层内必须设置一条方正控制基准线,尽量通长设置,降低引测误差,且同一套房同层内的各房间,必须采用此方正控制基准线,然后以此为基准,引测至即各房间;距墙体30-60cm 范围内弹出方正度控制线,并做明显标识和保护。

1.2.3抹灰饼、冲筋:灰饼宜做成5cm 见方,两灰饼距离不大于1.2~1.5m,必须保证抹灰时刮尺能同时刮到两个以上灰饼。

操作时应先抹上灰饼,再抹下灰饼。

抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。

当灰饼砂浆达到七成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。

两筋间距不大于1.5m。

当墙面高度小于3.5m 时宜做立筋。

大于3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。

(3)抹底层灰抹灰用力压实使砂浆挤入细小缝隙内。

每遍厚度控制在5-7mm,应分层装档、抹灰与所冲的筋抹平。

然后用大杠刮平整、找直,用木抹子搓毛。

然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶处是否平整、顺直,并用托线板检查墙面垂直与平整情况。

抹灰工程技术交底

抹灰工程技术交底

技术交底记录
(9)采用预拌砂浆或干粉砂浆
A、预拌砂浆:预拌砂浆系指由胶凝材料、细集料、水、矿物掺合料和外加剂等组份按一定的比例,在集中搅拌站(厂)经计量、拌制后,用专用的运输工具运至使用地点的砂浆拌合物。

预拌砂浆应按要求储存,并在规定的存放时间内使用完毕。

B、干粉砂浆:干粉砂浆系指由专业生产厂家生产,以经干燥筛分处理的细集料与胶凝材料、矿物掺合料和外加剂按一定的比例混合而成,在施工现场只需加入规定的用水量拌和均匀即可使用的砂浆材料。

干粉砂浆在加水拌和前称为干粉砂浆干混料;加水拌和均匀后称为干粉砂浆拌和料;在凝固后称为干粉砂浆硬化体。

(10)室内、外抹灰砂浆推荐使用干拌砂浆或预拌砂浆。

抹灰砂浆的性能指标
(11)有防水要求的抹灰砂浆,含气量不应大于 7%,透水压力不应小于 0.6MPa。

(12)砂浆的稠度宜根据砌块类型、湿度、气候情况和抹灰工艺由试抹确定。

(13)在混凝土基层和加气混凝土砌块基层上,打底、罩面用 1:3 水泥砂浆。

(14)外墙面抹灰砂浆还需满足下列要求:
A、粘贴饰面砖的外墙面,抹灰砂浆粘结强度(拉伸)不应小于 0.6MPa。

B、宜掺加聚乙烯单束高强短纤维,掺入量按产品说明书要求使用。

C、使用预拌砂浆和现场搅拌砂浆时,水泥用量不宜小于 250kg/立方米。

D、使用干粉砂浆时,宜采用硅酸盐水泥或普通硅酸盐水泥,水泥质量不宜小于物料,总质量的 15%,矿物掺合料掺量不宜大于水泥质量的 15%。

(15)混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少有 7mm 的抹灰层。

(16)需要湿润墙面时,用喷雾器喷水湿润砌体表面,让基层吸水均匀,蒸压加气混凝土砌体表面湿。

抹灰技术交底

抹灰技术交底

抹灰技术交底

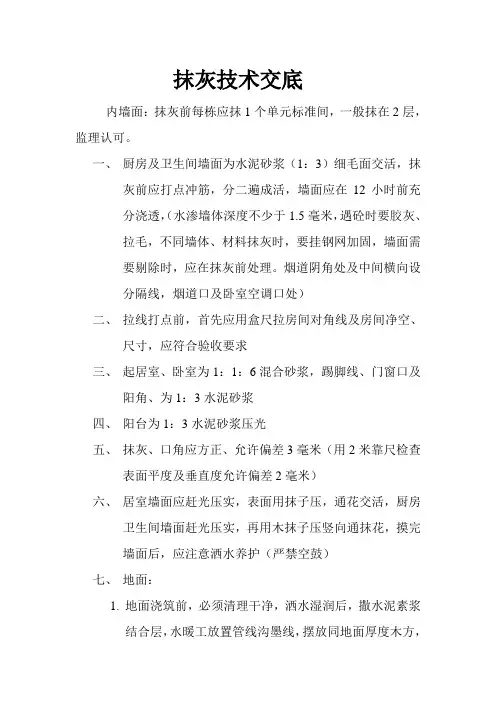

内墙面:抹灰前每栋应抹1个单元标准间,一般抹在2层,监理认可。

一、厨房及卫生间墙面为水泥砂浆(1:3)细毛面交活,抹
灰前应打点冲筋,分二遍成活,墙面应在12小时前充
分浇透,(水渗墙体深度不少于1.5毫米,遇砼时要胶灰、
拉毛,不同墙体、材料抹灰时,要挂钢网加固,墙面需
要剔除时,应在抹灰前处理。

烟道阴角处及中间横向设
分隔线,烟道口及卧室空调口处)
二、拉线打点前,首先应用盒尺拉房间对角线及房间净空、
尺寸,应符合验收要求
三、起居室、卧室为1:1:6混合砂浆,踢脚线、门窗口及
阳角、为1:3水泥砂浆
四、阳台为1:3水泥砂浆压光
五、抹灰、口角应方正、允许偏差3毫米(用2米靠尺检查
表面平度及垂直度允许偏差2毫米)
六、居室墙面应赶光压实,表面用抹子压,通花交活,厨房
卫生间墙面赶光压实,再用木抹子压竖向通抹花,摸完
墙面后,应注意洒水养护(严禁空鼓)
七、地面:
1.地面浇筑前,必须清理干净,洒水湿润后,撒水泥素浆
结合层,水暖工放置管线沟墨线,摆放同地面厚度木方,
用C20细石浇筑后,高度从500控制线下返510为上平面,用2米靠尺打点刷平,撒1:1.5干料,木抹子压实,铁抹子压光,待水泥湿干适合后,用塑料扫帚接槽向拉出细纹路交活,沟边处用尺杆顺直做光角,待24小时后撒水养护,每天养护至少2次(期间严禁上人,防止冒砂)
2.接管沟铺设完管线后,按管线线路设施分隔条做标识,
应宽度距墙边应平行。

3.首层地面施工前,在所有门口及设计有圈梁处时,按墙
体两侧做分格线。

墙面抹灰工程技术交底

墙面抹灰工程技术交底

墙面抹灰工程技术交底一、材料准备水泥:使用425号及以上标号的水泥,保证质量并具有产品合格证书。

砂:选用中砂,要求无杂质且过筛。

石灰:熟石灰粉,应符合设计要求。

界面剂:为增强抹灰层与基层的粘结力,需使用专门的界面剂。

水:自来水,符合施工用水标准。

二、技术要求抹灰厚度:根据设计要求,确定单次抹灰的厚度,通常为5~7mm。

平整度:抹灰后的墙面平整度应小于或等于3mm/2m。

垂直度:抹灰后的墙面垂直度应小于或等于3mm/2m。

无空鼓、开裂:抹灰后墙面应无空鼓和开裂现象。

颜色与质感:确保抹灰后的墙面颜色均匀,无明显色差,质感符合设计要求。

三、施工方法基层处理:清除墙面上的灰尘、污垢和松散物,对凹凸不平的部位进行填补或凿除。

浇水湿润:在抹灰前一天,对墙面进行充分浇水湿润。

做灰饼、冲筋:按照设计要求,在墙面上做出灰饼,并使用冲筋进行厚度控制。

抹灰:先薄薄地涂一层底灰,然后用刮板刮平,将多余的砂浆刮回。

间隔一段时间后,再抹第二层灰,直至达到设计厚度。

压光:抹灰完成后,使用专门的压光工具对墙面进行压光处理,增强表面光泽度。

四、质量检查检查平整度:使用靠尺和塞尺进行平整度检查。

检查垂直度:使用线锤和靠尺进行垂直度检查。

检查空鼓和开裂:敲击墙面,检查是否有空鼓或开裂现象。

检查颜色与质感:肉眼观察墙面,检查颜色是否均匀,质感是否符合设计要求。

检查滴水线、脚印等细节:确保无滴水线、脚印等影响美观的瑕疵。

五、安全措施工人应佩戴安全帽、手套等防护用品。

使用电动工具时,应遵循安全操作规程,确保电源线完好无损。

高处作业时,应设置安全网和安全绳等防护措施。

禁止在施工时吸烟或使用明火。

定期检查施工设备,确保其处于良好工作状态。

六、环保措施施工时产生的废弃物应及时清理,保持施工现场整洁。

施工材料应合理堆放,避免浪费和污染环境。

使用低噪音、低振动的施工设备,减少对周围居民的影响。

使用环保型材料,如界面剂等,减少对环境的污染。

施工完成后,应清理现场,确保不留下任何垃圾或废弃物。

抹灰施工安全技术交底(三篇)

抹灰施工安全技术交底(三篇)

抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。

2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。

3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。

4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。

灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。

5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。

喷、涂前必须洒水润湿基层。

6、加气块墙体必须满挂玻纤网格布。

钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。

两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。

7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。

抹灰工施工安全技术交底(3篇)

抹灰工施工安全技术交底(3篇)

抹灰工施工安全技术交底一、施工前的安全准备:1. 了解建筑工地的安全规定和管理制度,遵守工地的管理要求;2. 所有施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等;3. 检查工具和设备的完好性,确保能够正常使用;4. 确保工作现场的通风良好;5. 了解建筑材料的特性和使用方法。

二、施工中的安全要求:1. 施工前必须对工作区域进行清理,清除杂物和障碍物,确保施工现场整洁;2. 在施工现场设置明显的警示标志,提醒其他人员注意施工安全;3. 在搬运材料时,要注意力量的平衡和握力的稳定,避免意外发生;4. 使用工具时要注意正确使用方法,避免发生伤害;5. 在进行高空作业时,要配备安全绳和安全带,并严格遵守安全操作规程。

确保安全绳的牢固和合理使用;6. 在进行高空抹灰施工时,要做好防护措施,如搭建安全脚手架、设置防护栏杆等;7. 注意观察周围环境和施工材料,防止施工现场的杂物滑倒和破裂等事故;8. 施工过程中要随时检查自己的状态,并注意疲劳和体力的消耗。

如发现疲劳和体力不支,要及时休息。

三、施工后的安全处理:1. 施工完毕后要及时清理施工现场,确保不留下杂物和垃圾;2. 安全带、安全绳等安全装备要进行检查和保养,确保下次使用时能够正常使用;3. 工具和设备要进行清洁和整理,确保下次使用时能够正常使用;4. 报告施工过程中发生的安全隐患和事故,及时向责任人汇报。

四、防范安全事故的措施:1. 做好相关安全技术交底工作,确保所有施工人员了解施工安全要求;2. 按照规定佩戴个人防护装备,并确保装备完好;3. 定期检查和保养工具、设备和安全装备,确保能够正常使用;4. 设置明显的警示标志,提醒其他人员注意施工安全;5. 加强现场管理和协同作业,确保施工过程中的安全。

五、事故应急处理措施:1. 发生事故后要立即停止施工,确保工人的安全;2. 将伤员转移到安全地点进行紧急救治,同时报告责任人;3. 立即组织施救人员进行应急处置,保证事故的不扩大化;4. 紧急情况下要迅速报警并联系相关专业人员提供帮助;5. 对事故现场进行保护和记录,确保相关证据的保留;6. 审查事故原因,找出事故的根本原因,并制定改进措施,以避免类似事故再次发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程名称交底日期
施工单位分项工程名

交底内容:
主要施工工具:小推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、灰勺、小水桶、喷壶、托灰板、抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、刷子、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。

施工工艺流程:基层处理→吊直、套方、找规矩、贴灰饼(打点)→抹底灰(冲软筋)→抹面层灰(冲软筋)→抹门窗护角及踢脚板→养护
(1)抹灰需铺设网格布的部位:①后砌墙与砼剪力墙相交部位;②因特殊情况剔凿的线管等部位。

注:网格布的规格与尺寸:使用耐碱网格布(与外檐保温相同),网宽400mm以两种材料接缝处为中心,左右各压200mm,网长高于实际洞口200mm,下部至地面,搭接各压100mm(指横向)。

(2)喷毛部位:①所有剪力墙需要抹灰的位置;②所有二次结构的构造柱、过梁、卫生间的地圈梁。

注:喷毛配比即水泥:砂:界面剂或108胶=1:1:1,喷毛采用中砂,喷毛后表观为米粒状,密实,凹凸感强。

(3)堵孔部位采用细石并且抹灰设加强网的位置:①各种闸盒、线管处(含剔凿处);②各种拉锚砌墙留洞处;③挑架子用的工字钢处;④放线孔处,堵砼时先在四周植筋后再堵。

(4)施工前的准备工作:①清理基层及修补基层(详见(3),后砌墙三面与剪力墙交接处如产生砂浆收缩裂缝,必须用切割机切开用干硬性砂浆堵严溜实);②封堵剪力墙处的螺栓孔;③清水冲刷墙面;④喷毛;⑤喷毛养护(3天以上,每天2次以上);⑥抹样板单元或样板层。

(5)施工中的技术要求:①、打点、冲筋:打点必须是位置相同(打点的厚度为≤15mm),而且四周打出的点要对称,用以控制每个房间的净空与方正,打点找方正要以主体剪力墙控制线为依据,上部点的高度从顶板下返300mm,下部点的位置从建筑1米线下返850mm,横向间距中到中1800mm,也可根据长短均分,冲筋为软筋。

②、抹灰要求:任何部位抹灰都必须分2遍完成(厚度为≤15mm),每遍抹灰前必须提前浇水湿润墙面,第1遍打底灰,其厚度6~7mm,抹完后拉毛,拉毛工具为条扫或特制金属扒横向拉毛,深浅均匀适宜,便于下道工序粘接牢固,第2遍面层抹灰,要在抹完底子灰12小时以上方可进行,面层抹灰厚度7~8mm,并且在两种材料相交处铺设网格布,网格布的规格上面已经提到,铺设网格布的部位在面层灰的表皮,即用大杠找完平后,就着灰还柔软时,用铁抹子压入灰内,以不露网子为宜,能看出网格但不露网子为标准,其面层灰交活为水光交活,用铁抹子把木抹子搓起的砂浆压实压平即可,不要求光面交活,水光后有些小麻面也无妨,要求抹纹通顺,表面无浮砂,颜色一致,无空鼓、裂纹、裂缝,不允许灰硬后用水刷子带水压光。

③、楼梯间抹灰:两头挂通线打点,以便控制楼梯间的方正,抹灰顺序为先抹墙,再抹梁,再抹平台底板和楼梯底板,抹梁时梁底标高要根据建筑1米线向上返,阴角处用方尺找方弹阴角线,以保证梁的方正,阴、阳角垂直与顺直,抹平台底板和楼梯底板时阴角弹线,以便控制在梁处的大小头和阴角的顺直,其成活后要求梁要方正,墙板无空鼓、无裂缝,颜色一致不起砂,楼梯侧帮阳角处向底板返50mm设有滴水线,其宽度为50mm,从外阳角向里返到成活处,厚度10mm,两头到梁为止。

④、卫生间抹灰:打点下部点的位置是从建筑1米线下返800mm处,上部点自顶板下返300mm 处,抹灰分两遍,先打底后抹面,从下部点处到上部点处面层交活为麻面交活,要求成活后,搓麻纹路一致(横向搓麻拉毛),颜色一致,无起砂、无空鼓、无裂纹裂缝,下部点以下300mm左右抹灰厚度5mm左右,压光交活(为防水上卷做准备),门口处抹灰到外面墙的阳角处砂浆相交。

卫生间地面有找平层抹灰厚度8~10mm,抹找平层的前提是各种管道、风道,用细石砼堵实以后,压光交活,四周打圆角,直径20mm,做到无空鼓、无起砂、表面光滑,给防水做好准备工作。

交底人接受交底人。
