土方进度工程量确认单

150
300
450
回填砂
管顶30cm
4
人行道花格砖路面管沟
De50:宽m×深m
150
300
450
回填砂
管顶30cm
5
砌筑阀门井(个)
长m×宽m×深m
0
1
1
工程进度说明:
1、本工程设计施工总长约1000米,本次施工完成以上土石方工程量进度,情况属实。
2、管沟回填纪录及现场图片资料另附。
施工班组:
(签章)
年 月 日
工程管理员:
部门经理:
(签章)
年 月 日
2019年3月份工程量进度确认单
工程编号:工程名称:
序号
分项工程名称
规格型号
历史完成量
本月完成量
累计完成总量
进度形象描述
1
三类土管沟
De50:宽m×深m
150
300
450
回填砂
管顶30cm
2
四类土(片石渣)管沟
De50:宽m×深m
150
300Βιβλιοθήκη 450回填砂管顶30cm
3
20cm厚混凝土路面管沟
De50:宽m×深m
合集下载

工程量确认单范文

工程量确认单范文

工程量确认单范文# 工程量确认单。

工程名称:[具体工程名称]工程地点:[详细地点]施工单位:[施工方公司名称]确认日期:[年/月/日]尊敬的[甲方负责人称呼]:咱们可得好好把这个工程量确认一下啦,就像盘点宝藏一样,这每一项可都是咱努力的成果呢!一、土方工程。

1. 挖土量。

咱们在工地那旮旯,就像小蚂蚁搬家似的,一铲子一铲子地挖呀。

根据测量,一共挖了[X]立方米的土。

这个数据可是实实在在的,就像您看到的土堆一样,明明白白地堆在那儿呢。

当时那挖土机的大爪子,就没停过,“哐哐”地把土挖起来,那场面可壮观了。

2. 填土量。

挖完了还得填呀。

这填土也不含糊,总共填了[Y]立方米。

这土填得可均匀了,就像给大地铺了一层平整的被子。

工人们一边倒土,一边还拿着工具把土捣鼓得平平整整的,一点都不马虎。

二、基础工程。

1. 混凝土浇筑。

基础得打结实了,就像盖房子要先打好地基一样。

这混凝土浇筑量可不少,达到了[Z]立方米。

您看那混凝土,“咕噜咕噜”地灌进模板里,慢慢就凝固成了坚固的基础。

我们的工人师傅在旁边盯着,就像守护宝贝一样,确保每一处都浇筑得妥妥当当。

2. 钢筋用量。

钢筋可是基础里的“骨头架子”呢。

我们总共用了[具体重量]吨钢筋。

这些钢筋就像给基础穿上了一层坚固的铠甲,横的竖的交叉着,密密麻麻的,让整个基础稳稳当当。

在安装钢筋的时候,工人们可费了不少劲儿,把每一根钢筋都按照设计要求摆放得整整齐齐。

三、主体结构工程。

1. 砖墙砌筑。

墙砌起来那可就有房子的样子了。

咱们一共砌了[墙的面积或者长度]的砖墙。

一块砖一块砖地往上垒,就像搭积木似的,不过这可比搭积木难多了。

工人们得保证每块砖都水平垂直,灰缝均匀,那手艺可真是杠杠的。

看着那一面面墙慢慢立起来,就像看着自己的孩子一点点长大一样,心里可自豪了。

2. 柱体混凝土浇筑。

那些柱子就像房子的顶梁柱一样重要。

柱体混凝土浇筑量是[具体浇筑量]立方米。

在浇筑的时候,得特别小心,要保证混凝土能充满整个柱子模板,不能有一点空洞。

工 程 量 确 认 单(道路)【范本模板】

工 程 量 确 认 单(道路)【范本模板】
年月日
工程量确认单
建设单位
原平市住房保障和城乡建设管理局
施工单位
山西晋业建筑安装有限公司
工程项目
规划四巷道路工程(道路)
工程量内容
和悦小区北侧十字路口
西北角5。2*5。7*0。3=9㎡
东南角3.2*10.7*0.3=10㎡
西南角7。2*0。6*0.3=1.29㎡
3、路床(槽)整形2200㎡
主路8m宽:145。66*8=1165。28㎡
7、沥青混凝土(细粒式沥青混凝土3。5cm)2200㎡
8、粘层油2200㎡
9、透层油2200㎡
10、安砌侧石
229。422*2+12.8+7。2+2.5+15。5=496.844m
11、人行道整形碾压1047。786㎡
主路人行道2.5m宽:145.66*2。5*2=728.3㎡
主路人行道1。5m宽:(229。422—145。66)*1.5*2=251。286㎡
工程量确认单
建设单位
原平市住房保障和城乡建设管理局
施工单位
山西晋业建筑安装有限公司
工程项目
规划四巷道路工程(道路)
工程量内容
1、挖一般土方(挖车行道路槽土方)1066.945m³
主路8m宽:145.66*8*0。485=565。16m³
主路7m宽:(229。422-145。66)*7*0.485=284.37m³
永康路过路3.5m宽:
(248.222—229.422)*3。5*0.485=31.91m³
和悦小区北路口西9m宽:25*9*0.485=109。12m³
和悦小区北路口南7。8m宽:13。2*7.8*0。485=49。935m³

工程现场计量确认单

工程现场计量确认单
工程现场计量确认清单及报价
编号:
项目名称
城市备用水源工程
工程部位及内容
增设毛石挡墙及砼道路、回填、绿化导流岛及凉亭改建
工程量
一、 挖基坑土方:一般碎石 V=36*3.2*1.5=168m³*60.16 元/m³=10106.89 元 二、 毛石挡墙(M7.5):V=35*(0.8+3.2)/2*3.2=224m³*322.64 元/m³=72271.36 元 三、 场地回填(碎石):V=398*(2+4+0.6+0.2)/4=676.6m³*13.27 元/m³=8978.48 元 四、 C30 砼面层(H=24cm)(含 20cm 碎石垫层):S=35*3.5=122.5 ㎡*115.8 元/㎡=14185.5 元 五、 侧石安装(1000*120*300)(含砼垫层护背):长 90m*27.5 元/m=2475.00 元 六、 回填绿化: V=227*0.3=68.1m³*27.94 元/m³=1902.71 元 七、 树木栽植:石楠球 6 株、桂花 6 株、樱花 6 株*600 元/株=10800 元 八、 草坪种植:S=227 ㎡*24.59 元/㎡=5581.93 元 九、 凉亭改建:1 座*20000 元/座=20000 元 十、 材料运输费:1 项*2600 元/项=2600 元 十一、 拆除(计时工)(钢护栏、标牌、栏杆及安装):8 工日*120 元/工日=960 元 十二、 C20 挡墙砼压顶:V=35*0.8*0.15=4.2m³*381.43 元/m³=1602 元 十三、 C25 砼防撞墩:V=0.4*0.6*0.6*3.6=5.18m³*498.1 元/m³=2580.16 元 十四、 整平碾压:S=4*35=140 ㎡*1.7 元/㎡=238 元

工程量确认单

工程量确认单
工程量确认单
单位工程名称:编号:
部位
名称
位置(桩号)
工程量、计算公式及简图:
附两个要件:①现场会签单复印件、②反映现场实际的照片。有些项目若做法或性质不明确,需要现场批准的,还需要后附③联系单,此情况联系单亦为要件。不需要事前核准的项目,可以不附联系单。
施工单位(章):
经办人:
项目经理:
日期:年月日
监理单位(章):
总监(代表):
日期:
造价咨询单位(章):
项目负责人:
日期:
项目管理单位(章):
项目(副)经理:
日期:
建设单位(章):
现场负责人:
日期:ቤተ መጻሕፍቲ ባይዱ
备注:本表仅适用于无法根据图纸计算工程量的清单项目。

工程量确认单样本

工程量确认单样本
请予确认。
谢谢!
施工单位:
日期:年月日
建设单位:
日期:年月日
如有侵权请联系告知删除,感谢你们的配合!
半径(6・175+l・l)'XTrX深4.85米75+1.I^XttX深5.56米=924.()()nP
3号圆仓环形基础土方工程量:
半径(4.175+0.9尸XnX深5.57米=450.46nP
4号圆仓坏形基础土方工程量:
半径(4.175+0.9)2XnX深6.07米=490.90m5
工程量确认单
致:林出林林材有限公司编号:诧]
工程名称
***安**尝*************律设工程
建设单位
* ****** ****有限公司丁 单位********* ****** *水** 公司
项次
确认内容
圆仓基础挖槽按业主及图纸要求施工完成,经现场测量,实际工
程量为:
1号圆仓环形基础土方工程量:
5号圆仓环形基础土方工程量:
半径(6.175+1.I^XttX深5.77米=958.9()nP
6号圆仓环形基础土方工程量:
半径(6.175+l.l)2XnX深5.22米=867.49m5
以上6个圆仓土方工程量合计:
806.00+924.00+450.46+490.90+95&90+867.49=4497.75m3

输送土方【机械工程】量确认单

输送土方【机械工程】量确认单

土方工程量确认单

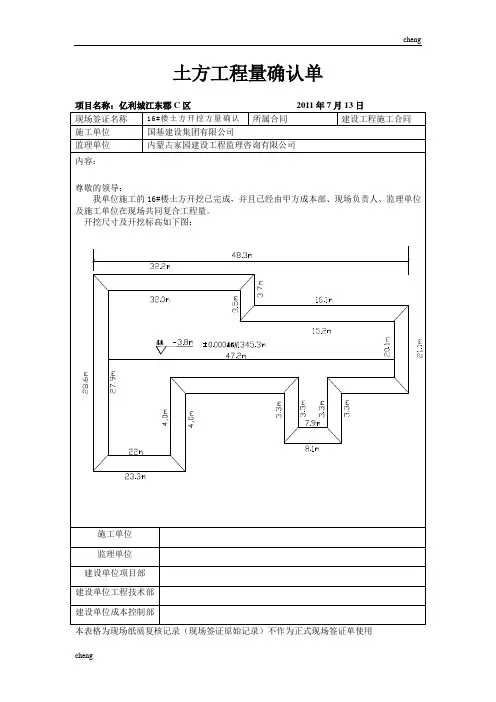

项目名称:亿利城江东郡C区2011年7月13日
土方工程量确认单
项目名称:亿利城江东郡C区2011年7月11日
本表格为现场纸质复核记录(现场签证原始记录)不作为正式现场签证单使用
项目名称:亿利城江东郡C区2011年7月11日
项目名称:亿利城江东郡C区2011年7月11日
本表格为现场纸质复核记录(现场签证原始记录)不作为正式现场签证单使用
项目名称:亿利城江东郡C区2011年7月11日
本表格为现场纸质复核记录(现场签证原始记录)不作为正式现场签证单使用。

工程进度确认单(参考模板)

年月日
---精心整理,希望对您有所帮助
施工单位签字盖章:
负责人:
年月日
监理单位签字盖章:
负责人:
年月日
建设单位签字盖章:
负责人:
年月日
工程进度确认单
工程名称
裕民县哈拉布拉乡加勒帕克塔勒村异地扶贫搬迁建设项目
建设单位
裕民县哈拉布拉乡人民政府
监理单位
新疆聚能新工程件理有限公司
施工单位
裕民县建筑安装工程公司
设计单位
塔城地区建筑勘察设计有限公司
工作内容:
1、本工程于2017年6月3日正式开工土方开挖
2、2017年7月7日完成地基验槽;
3、2017年9月6日完成主体认证;
目前主体工程已施工完毕,室内装饰装修完成80%。
施工单位签字盖章:
负责人:
年月日
监理单位签字盖章:
负责人:
年月日
建设单位签字盖章:
负责人:
工程进度确认单
工程名称
裕民县哈拉布拉乡霍斯哈巴克村便民综合服务站
建设单位
裕民县哈拉布拉乡人民政府
监理单位
新疆欧亚工程项目管理有限公司
施工单位
裕民县建筑安装工程公司
设计单位
第九师联拓勘测设计研究有限公司
内容:
1、10月1日开工定位放线
2、10月3日基础土方开挖
3、10月8日地基验槽
目前主体砌体已施工完毕。

工程量确认单

日期: 年 月 日 序号: 002 项目名称:仙佛寺广场牌楼台阶工程 内容(部位) :土方回填 确认依据:业主方、监理方现场确认工程量。 简图:
1、 土方回填:42*7.8*1.55-(13*0.5*16+2.2*2.25*0.95*8+16.95*3.4*2*0.6)=394.66m³ 2、外购土:394.66-133.77=260.89m³
工程量计量表
日期: 年 月 日 序号: 001 项目名称:仙佛寺广场牌楼台阶工程 内容(部位) :土方开挖 确认依据:业主方、监理方现场确认工程量。 简图: 见竣工图。
1、 挖一般土方(机械挖三类土) :47.64*14.04*0.2=133.77m³
建设单位(章)ຫໍສະໝຸດ 监理单位(章)施工单位(章)
工程量计量表
建设单位(章)
监理单位(章)
施工单位(章)
工程量计量表
日期: 年 月 日 序号: 005 项目名称:仙佛寺广场牌楼台阶工程 内容(部位) :台阶 确认依据:业主方、监理方现场确认工程量。 简图: 见竣工图
1、 台阶 C20 垫层: (42.6+9+5.04)*2* 2.892 1.052 =34.77m³ 2、 料石台阶: (42.6+9) *2+ (51.6+0.86) *2+ (52.46+0.86) *2+ (53.32+0.86) *2+ (54.18+0.86) *2+ (55.04+0.86) *2+(55.9+0.86)*2=758.52m 3、 5cm 水泥砂浆卧底:758.52*0.5=379.26 ㎡
建设单位(章)
监理单位(章)

工程进度确认单

工作内容:
1、本工程于2017年6月3日正式开工土方开挖
2、2017年7月7日完成地基验槽;
3、2017年7月24日完成基础认证;
4、2017年9月6日完成主体认证;
目前主体工程已施工完毕,室内装饰装修完成80%。
施工单位签字盖章:
负责人:
年月日
监理单位签字盖章:
负责人:
年月日
建设单位签字盖章:
负责人:
施工单位签字盖章:
负责人:
年月日
监理单位签字盖章:
负责人:
年月日
建设单位签字盖章:
负责人:
年月日
工程进度确认单
工程名称
裕民县哈拉布拉乡加勒帕克塔勒村异地扶贫搬迁建设项目
建设单位
裕民县哈拉布拉乡人民政府
监理单位
新疆聚能新工程件理有限公司
施工单位
裕民县建筑安装工程公司
设计单位
塔城地区建筑勘察设计有限公司
工程进度确认单
工程名称
裕民县哈拉布拉乡霍斯哈巴克村便民综合服务站
建设单位
裕民县哈拉布拉乡人民政府
监理单位
新疆欧亚工程项目管理有限公司
施工单位
裕民县建筑安装工程公司
设计单位
第九师联拓勘测设计研究有限公司
内容:
1、10月1日开工定位放线
2、10月3பைடு நூலகம்基础土方开挖
3、10月8日地基验槽
目前主体砌体已施工完毕。
年月日

工程量确认单

工程量确认单
合同名称:瓯海区瞿溪街道雄溪河(雄岙村段)河道治理工程
合同编号:
项目名称
瓯海区瞿溪街道雄溪河(雄岙村段)河道治理工程
计算部位
河道疏浚、土方疏浚
测量内容及说明:清单中土方疏浚。
尺寸见是个图纸:平面图及断面图。
工程量计算:
计算公式:按一个断面来划分,相邻两个断面面积之和平均后乘以间距等于此划分断面开挖量。
日期:
本工程已完成土方疏浚工程量为0.8999万方
监理单位(章):
日期:
业主单位(章):
日期:
工程量确认单
合同名称:瓯海区瞿溪街道雄溪河(雄岙村段)河道治理工程
合同编号:
项目名称
瓯海区瞿溪街道雄溪河(雄岙村段)河道治理工程
计算部位
堰坝
测量内容及说明:清单中土方开挖、灌砌块石、抛石防冲。
尺寸见是个图纸:平面图及断面图。
工程量计算:
计算公式:按堰坝断面来划分,堰坝断面面积乘以堰坝宽度等于此断面工程量。
本工程已完成:1、土方开挖工程量为588立方;
2、灌砌块石工程量为522立方;
3、抛石防冲:233立方;
监理单位(章):
日期:
业主单位(章):
日期:
工程量确认单
合同名称:瓯海区瞿溪街道雄溪河(雄岙村段)河道治理工程
合同编号:
项目名称
瓯海区瞿溪街道雄溪河(雄岙村段)河道治理工程
计算部位
仿木栏杆
测量内容及说Βιβλιοθήκη :清单中仿木栏杆工程量。尺寸见是个图纸:平面图及断面图。
工程量计算:
计算公式:按每段仿木栏杆长度划分,每段仿木栏杆长度相加等于仿木栏杆工程量。
本工程已完成仿木栏杆工程量为490m;
