拆除工程-砖砌体、平面立面块料-、抹灰层、门窗

房屋工程拆除工程施工方法

房屋工程拆除工程施工方法
根据该拆除工程的具体情况和甲方工期要求,采用以机械为主人工为辅拆除的施工方案。
在进行工程拆除前,由项目经理、安全员认真督促检查电源、水源的切断、迁移工作,以及安全阻隔、安全围挡搭设妥当,确认安全后方可施工。
拆卸时,先拆除玻璃、门窗。
1、门窗拆除
首先拆除门窗和部分建筑附着设施,为结构拆除做好准备,拆除后的门窗根据材质不同规格大小分别堆置,垂直运输用人工搬运,从室内楼梯为通道,严禁空中抛物;
在外围拆除门窗时楼下必须有专人值班,以免闲人误入施工现场,引起安全事故。
2、主体结构拆除
(1)进行拆除施工时,要从上至下、自左向右、逐段拆除分段进行(以每跨为一段);先拆除非承重结构,再拆除承重结构。
(2)砖墙拆除时,拆除时不允许向外墙方向打,应向内面打,并注意打方向是否有其他人员。
在拆墙到装车过程中场内接自来水龙头,由专人向操作场内洒水,以免粉尘飞扬,污染环境。
(3)在拆除施工过程中,派专人负责监测被拆除建筑物的结构状态,并做好记录。
当发现有不稳定状态的趋势时,立即停止作业,及时采取有效措施,消除安全隐患。
3、建筑垃圾清理及外运
所有拆除物、建筑垃圾、混凝土碴土等要及时堆集运输;
运输采用机械装车,自卸载重汽车运输。
汽车进场运输时,应保持道路的整洁,设专人管理,车辆停放在指定的地点,不影响过往车辆正常通行。
在拆除和运输时要保持周边的清洁,如发现道路上有废渣掉落,应及时清理、清扫。
拆除工程-砖砌体、平面立面块料 、抹灰层、门窗

第二节拆除工程一、砖砌体拆除(一)拆除1、首先对拆除墙体部分进行安全围护,及对墙体和地面的保护。
2、准备足够的机具,用来拆除墙体及清运。
还应准备拆除和运输所需的材料。
3、现场准备:施工用电和临时用水需要就位完毕,有防尘降噪措施。
4、拆除原则:墙体拆除不得对原结构破坏的任何行为,严格按方案要求施工。
拆除下来的建筑垃圾堆放指定位置,破碎的砖块和墙皮等轻质垃圾可通过人工搬运及机械清运,粉末状的,容易扬尘的垃圾装入袋子内,使用人工或机械清运。
5、低噪音的拆除工作可安排在早,晚进行,高噪音的拆除工作安排在白天进行,现场安排专业负责人现场监督指导。
6、为避免其他墙体的震动破坏,拆除墙体与其他墙体连接时,先用切割机进行切割出一条勾线,再由人工凿除,确保拆除分界线规范。
(二)清理及外运把建筑垃圾分出来堆放,大件能凿碎的,进行凿碎处理,在用人工装在带子里,方便运输及环保。
二、平面块料拆除(一)拆除方法由架子工搭设脚手架,做好安全网防护后,在每层满铺脚手板,后人工用电锤进行拆除外墙面砖。
拆除后的建筑垃圾及时清运到废渣场,避免造成通道的通行不畅。
(二)注意事项1、废渣形成一定的数量,要组织运输车辆清运,防止造成二次污染,做到拆除一块清理一块,既保证施工进度,又保护环境。
2、有参与废渣清运的车辆都必须办理废渣消纳证,道路行驶通行证等必须手续,车辆全部为封闭型运输车。
3、施工现场设立垃圾废渣存放场地,集中废渣,并由专人负责管理,配置洒水设备,定时洒水清扫。
在废渣运输前2 小时,同样向废渣浇水,以减少粉尘。
4、外运时严格按市容规定执行,在运输车出口设置清洗池,运输车出离施工现场时必须清洗车轮,然后经过预先铺好的草垫出离现场。
并调配足够的清扫人员在距施工现场200 米以内,反复清扫遗洒渣土,保证整洁。
三、立面块料拆除1、拆除的原则:先上后下、先屋面后主体、先装饰后结构、先水电后建筑、先梁板后墙柱、先内墙后外墙的施工顺序。
2、拆除工程在开工前,须组织技术人员和工人学习安全操作规程和拆除工程施工组织设计。

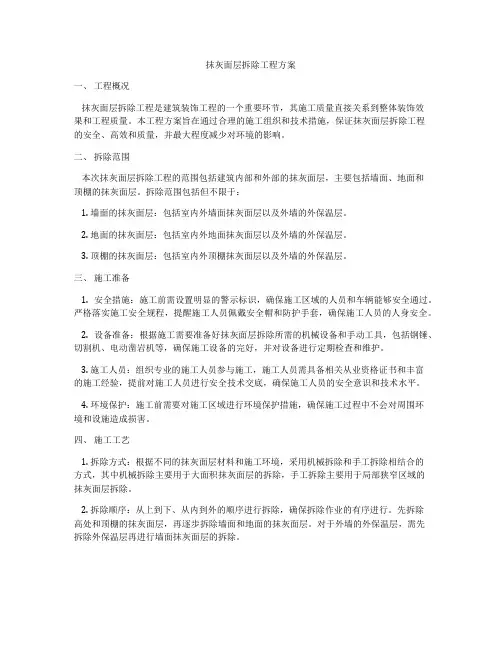

抹灰面层拆除工程方案

抹灰面层拆除工程方案一、工程概况抹灰面层拆除工程是建筑装饰工程的一个重要环节,其施工质量直接关系到整体装饰效果和工程质量。
本工程方案旨在通过合理的施工组织和技术措施,保证抹灰面层拆除工程的安全、高效和质量,并最大程度减少对环境的影响。
二、拆除范围本次抹灰面层拆除工程的范围包括建筑内部和外部的抹灰面层,主要包括墙面、地面和顶棚的抹灰面层。
拆除范围包括但不限于:1. 墙面的抹灰面层:包括室内外墙面抹灰面层以及外墙的外保温层。
2. 地面的抹灰面层:包括室内外地面抹灰面层以及外墙的外保温层。
3. 顶棚的抹灰面层:包括室内外顶棚抹灰面层以及外墙的外保温层。
三、施工准备1. 安全措施:施工前需设置明显的警示标识,确保施工区域的人员和车辆能够安全通过。
严格落实施工安全规程,提醒施工人员佩戴安全帽和防护手套,确保施工人员的人身安全。
2. 设备准备:根据施工需要准备好抹灰面层拆除所需的机械设备和手动工具,包括钢锤、切割机、电动凿岩机等,确保施工设备的完好,并对设备进行定期检查和维护。
3. 施工人员:组织专业的施工人员参与施工,施工人员需具备相关从业资格证书和丰富的施工经验,提前对施工人员进行安全技术交底,确保施工人员的安全意识和技术水平。
4. 环境保护:施工前需要对施工区域进行环境保护措施,确保施工过程中不会对周围环境和设施造成损害。
四、施工工艺1. 拆除方式:根据不同的抹灰面层材料和施工环境,采用机械拆除和手工拆除相结合的方式,其中机械拆除主要用于大面积抹灰面层的拆除,手工拆除主要用于局部狭窄区域的抹灰面层拆除。
2. 拆除顺序:从上到下、从内到外的顺序进行拆除,确保拆除作业的有序进行。
先拆除高处和顶棚的抹灰面层,再逐步拆除墙面和地面的抹灰面层。
对于外墙的外保温层,需先拆除外保温层再进行墙面抹灰面层的拆除。
3. 拆除工具:根据抹灰面层的材料和施工环境,选择合适的拆除工具,如切割机、电动凿岩机、钢锤等,确保拆除作业的高效进行。
天津 修缮定额拆除说明

第一章拆除工程说明一、本章包括整体房屋拆除,基础拆除,砌体拆除,混凝土、楼梯、栏杆拆除,屋架、檩拆除,屋面拆除,门窗、天棚、隔断拆除,墙面拆除,地面拆除,其他拆除共10节,89个基价子目。
二、工程计价时应注意的问题1.凡符合整体拆除的工程项目,不得使用分项拆除基价。
因修缮工程需要分项拆除的应套用相应分项拆除基价。
2.整体房屋拆除包括±0.000(室内地坪)以上除设备以外的全部地上物,并将拆下可利用的材料运至50m以内指定地点分类码放整齐,污土原地清理堆放。
基础、设备拆除另列项目计算。
3.单项拆除工程均包括将拆下可利用材料运至50m以内指定地点分类码放整齐,并将污土原地清理堆放。
未包括水、电及设备部位的保护,如发生时另行计算。
4.地下室全部拆除项目是按砖混结构考虑的,如遇钢筋混凝土结构,按分项拆除基价执行。
5.房屋整体拆除已综合考虑了楼、平房不同的层高,屋面坡度,泥背厚度,砖、瓦的规格等因素在内,不论任何情况,均应执行本册基价。
6.楼、平房层高的划分以3.3m折合一层计算,剩余高度超过1.5m按一层计算,不足1.5m不计层数。
地下室拆除另列项目计算。
特殊情况,按具体情况协商。
7.拆落屋架是指整架拆除而言,如拆落后再拆散其综合工日乘以系数2。
8.整体拆除工程和分项拆除工程,均不包括刮砖、刮瓦及搭拆各类脚手架。
9.拆除各种地面均不包括拆垫层。
拆块料面层均按完好率20%以内考虑的,如完好率超过20%,其超过部分每超10%,每平方米增加人工0.1工日。
拆除混凝土及钢筋混凝土地面厚度超过150mm执行拆混凝土及钢筋混凝土基础基价。
10.拆楼梯不包括拆栏杆及扶手。
拆栏杆基价包括拆扶手。
11.拆除工程项目中对原貌需进行保护所需费用按实计算。
工程量计算规则一、房屋整体拆除面积的计算1.平房按建筑物勒脚以上外围的水平面积以平方米计算。
2.楼房按各层建筑面积的总和以平方米计算(其首层按建筑物外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算)。

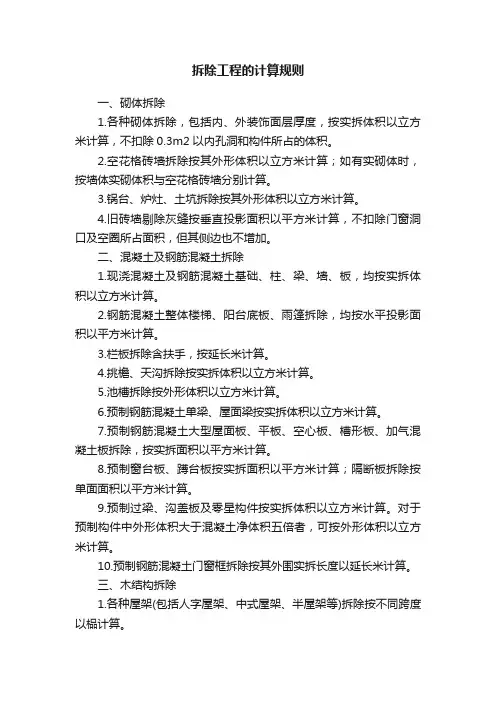

拆除工程的计算规则

拆除工程的计算规则一、砌体拆除1.各种砌体拆除,包括内、外装饰面层厚度,按实拆体积以立方米计算,不扣除0.3m2以内孔洞和构件所占的体积。
2.空花格砖墙拆除按其外形体积以立方米计算;如有实砌体时,按墙体实砌体积与空花格砖墙分别计算。
3.锅台、炉灶、土坑拆除按其外形体积以立方米计算。
4.旧砖墙剔除灰缝按垂直投影面积以平方米计算,不扣除门窗洞口及空圈所占面积,但其侧边也不增加。
二、混凝土及钢筋混凝土拆除1.现浇混凝土及钢筋混凝土基础、柱、梁、墙、板,均按实拆体积以立方米计算。
2.钢筋混凝土整体楼梯、阳台底板、雨篷拆除,均按水平投影面积以平方米计算。
3.栏板拆除含扶手,按延长米计算。
4.挑檐、天沟拆除按实拆体积以立方米计算。
5.池槽拆除按外形体积以立方米计算。
6.预制钢筋混凝土单梁、屋面梁按实拆体积以立方米计算。
7.预制钢筋混凝土大型屋面板、平板、空心板、槽形板、加气混凝土板拆除,按实拆面积以平方米计算。
8.预制窗台板、蹲台板按实拆面积以平方米计算;隔断板拆除按单面面积以平方米计算。
9.预制过梁、沟盖板及零星构件按实拆体积以立方米计算。
对于预制构件中外形体积大于混凝土净体积五倍者,可按外形体积以立方米计算。
10.预制钢筋混凝土门窗框拆除按其外围实拆长度以延长米计算。
三、木结构拆除1.各种屋架(包括人字屋架、中式屋架、半屋架等)拆除按不同跨度以榀计算。
2.木基层拆除时,工程量按以下规定计算:(1)檩木、椽子按根计算;(2)封檐板、博风板按延长米计算;(3)屋面板、挂瓦条、油毡拆除均按实拆平方米计算。
3.天棚拆除不论整体拆除或分项拆除,均按水平投影面积以平方米计算,不扣除室内柱子所占面积。
4.保温天棚拆除,包括龙骨、面层、填充料的拆除,其工程量按水平投影面积以平方米计算,不扣除室内柱子所占面积。
5.纸顶棚包括顶棚架拆除,按水平投影面积以平方米计算,不扣除室内柱子所占面积。
6.木门窗整樘拆除按樘计算,门窗框单独拆除按个计算,门扇、窗扇拆除按扇计算。
门窗拆除工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:门窗拆除工程2. 工程地点:XXX地点3. 工程规模:XXX平方米4. 工程内容:门窗拆除、垃圾清理、安全防护等5. 施工单位:XXX施工单位6. 施工期限:XX天二、施工准备1. 技术准备:施工前,组织技术人员对施工图纸进行详细阅读,了解工程特点和施工要求,编制施工方案,明确施工流程和施工工艺。
2. 材料准备:根据施工图纸和工程量清单,提前采购拆除工程所需的材料,如工具、设备、防护用品等。
3. 人员准备:组织施工队伍,明确施工人员职责,对施工人员进行技术交底和安全教育。
4. 施工现场准备:清理施工现场,确保施工环境整洁,为施工提供有利条件。
三、施工工艺1. 门窗拆除(1)检查门窗:拆除前,对门窗进行检查,了解门窗的结构、材质和安装方式。
(2)拆除工具:根据门窗的结构和材质,选择合适的拆除工具,如锤子、撬棍、螺丝刀等。
(3)拆除步骤:①拆下门窗把手、锁具等配件。
②用撬棍将门窗与墙体分离。
③拆除螺丝、铆钉等固定件。
④将门窗整体拆除。
2. 垃圾清理(1)清理工具:准备垃圾桶、垃圾袋等清理工具。
(2)清理步骤:①将拆除后的门窗、配件等物品分类堆放。
②用清理工具将现场垃圾收集到垃圾桶或垃圾袋中。
③将垃圾运至指定地点进行处置。
3. 安全防护(1)施工人员:施工人员必须佩戴安全帽、防护眼镜、手套等防护用品。
(2)施工现场:设置警示标志,提醒施工人员注意安全。
(3)高空作业:对高空作业人员进行安全培训,确保高空作业安全。
四、施工进度安排1. 第一天:拆除门窗,清理现场垃圾。
2. 第二天:清理施工现场,进行安全防护。
3. 第三天:拆除剩余门窗,清理现场垃圾。
4. 第四天:拆除工程验收,清理施工现场。
五、质量控制1. 严格按照施工图纸和施工方案进行施工。
2. 拆除门窗时,确保门窗结构完整,避免损坏。
3. 清理现场垃圾时,做到分类处理,避免污染环境。
4. 施工过程中,加强安全防护,确保施工人员安全。
拆除墙体墙面金属门道路散水护坡

第八部分主要工程施工方法8.1 主要工程一、拆除工程1、平面块料拆除(1)拆除方法由架子工搭设脚手架,做好安全网防护后,在每层满铺脚手板,后人工用电锤进行拆除外墙面砖。
拆除后的建筑垃圾及时清运到废渣场,避免造成通道的通行不畅。
(2)注意事项①废渣形成一定的数量,要组织运输车辆清运,防止造成二次污染,做到拆除一块清理一块,既保证施工进度,又保护环境。
②有参与废渣清运的车辆都必须办理废渣消纳证,道路行驶通行证等必须手续,车辆全部为封闭型运输车。
③施工现场设立垃圾废渣存放场地,集中废渣,并由专人负责管理,配置洒水设备,定时洒水清扫。
在废渣运输前 2 小时,同样向废渣浇水,以减少粉尘。
④外运时严格按市容规定执行,在运输车出口设置清洗池,运输车出离施工现场时必须清洗车轮,然后经过预先铺好的草垫出离现场。
并调配足够的清扫人员在距施工现场200 米以内,反复清扫遗洒渣土,保证整洁。
2、砌体拆除(1)拆除:①首先对拆除墙体部分进行安全围护,及对墙体和地面的保护。
②准备足够的机具,用来拆除墙体及清运。
还应准备拆除和运输所需的材料。
③现场准备:施工用电和临时用水需要就位完毕,有防尘降噪措施④拆除原则:墙体拆除不得对原结构破坏的任何行为,严格按方案要求施工。
拆除下来的建筑垃圾堆放指定位置,破碎的砖块和墙皮等轻质垃圾可通过人工搬运及机械清运,粉末状的,容易扬尘的垃圾装入袋子内,使用人工或机械清运。
⑤低噪音的拆除工作可安排在早,晚进行,高噪音的拆除工作安排在白天进行,现场安排专业负责人现场监督指导。
⑥为避免其他墙体的震动破坏,拆除墙体与其他墙体连接时,先用切割机进行切割出一条勾线,再由人工凿除,确保拆除分界线规范。
(2)清理及外运:把建筑垃圾分出来堆放,大件能凿碎的,进行凿碎处理,在用人工装在带子里,方便运输及环保。
二、墙体工程1. 实心砖墙(1)土方工程工艺流程测量放线一确定开挖顺序一分段均匀开挖T清底。
操作工艺①基槽开挖,应先进行测量定位,抄平放线,定出开挖宽度,按放线分块(段)挖土。
工程量清单

m2
2.抹灰层种类:乳胶漆
块料墙面
011204003001 1.墙体类型:内墙面.
m2
2.面层材料品种、规格、颜色:300*600 全瓷墙砖
屋面卷材防水
1.卷材品种、规格、厚度:4mm 厚 SBS 防水卷材
010902001001
m2
2.防水层数:单层
3.防水层做法:热熔法
m2
2.启动装置品种、规格:电动装置
平面块料拆除
011605001001
m2
1.人工拆除地面瓷砖
块料楼地面
011102003001
m2
1.30mm 干硬性砂浆周长 3200mm 以内瓷砖
多孔砖墙
010401004001 1.砖品种、规格、强度等级:240*115*90
m3
2.砂浆强度等级、配合比:M5 水泥砂浆
50
417.08
20854
4.32
463.33 2001.59
50
36.41 1820.5
36
59.2 2131.2
20
45.22
904.4
1
704
704
合计(元)
71470.98
工程量清单表-大坞中队
编号
工程项目名称
单位 数量
门窗拆除
011610002001
樘
1.拆除钢门窗
金属卷帘(闸)门
010803001001 1.门材质:铝合金
3.防水层做法:热熔法
011612002001
卫生洁具拆除 1.人工拆除蹲式大便器
010516004001
钢丝网 1.墙面钢丝网片
011105005001
木质踢脚线 1.木质踢脚线
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第二节拆除工程
一、砖砌体拆除
(一)拆除
1、首先对拆除墙体部分进行安全围护,及对墙体和地面的保护。
2、准备足够的机具,用来拆除墙体及清运。
还应准备拆除和运输所需的材料。
3、现场准备:施工用电和临时用水需要就位完毕,有防尘降噪措施。
4、拆除原则:墙体拆除不得对原结构破坏的任何行为,严格按方案要求施工。
拆除下来的建筑垃圾堆放指定位置,破碎的砖块和墙皮等轻质垃圾可通过人工搬运及机械清运,粉末状的,容易扬尘的垃圾装入袋子内,使用人工或机械清运。
5、低噪音的拆除工作可安排在早,晚进行,高噪音的拆除工作安排在白天进行,现场安排专业负责人现场监督指导。
6、为避免其他墙体的震动破坏,拆除墙体与其他墙体连接时,先用切割机进行切割出一条勾线,再由人工凿除,确保拆除分界线规范。
(二)清理及外运
把建筑垃圾分出来堆放,大件能凿碎的,进行凿碎处理,在用人工装在带子里,方便运输及环保。
二、平面块料拆除
(一)拆除方法
由架子工搭设脚手架,做好安全网防护后,在每层满铺脚手板,后人工用电锤进行拆除外墙面砖。
拆除后的建筑垃圾及时清运到废渣场,避免造成通道的通行不畅。
(二)注意事项
1、废渣形成一定的数量,要组织运输车辆清运,防止造成二次污染,做到拆除一块清理一块,既保证施工进度,又保护环境。
2、有参与废渣清运的车辆都必须办理废渣消纳证,道路行驶通行证等必须手续,车辆全部为封闭型运输车。
3、施工现场设立垃圾废渣存放场地,集中废渣,并由专人负责管理,配置洒水设备,定时洒水清扫。
在废渣运输前2 小时,同样向废渣浇水,以减少粉尘。
4、外运时严格按市容规定执行,在运输车出口设置清洗池,运输车出离施工现场时必须清洗车轮,然后经过预先铺好的草垫出离现场。
并调配足够的清扫人员在距施工现场200 米以内,反复清扫遗洒渣土,保证整洁。
三、立面块料拆除
1、拆除的原则:先上后下、先屋面后主体、先装饰后结构、先水电后建筑、先梁板后墙柱、先内墙后外墙的施工顺序。
2、拆除工程在开工前,须组织技术人员和工人学习安全操作规程和拆除工程施工组织设计。
3、拆除工程的施工,必须在工程负责人的统一指挥和监督下进行.工程负责人须根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。
4、拆除工程在施工前,应该将电线,瓦斯煤气管道,上下水管道,供热设备等干线,支线切断或迁移。
5、工人从事拆除工作的时候,应该站在专门搭设的脚手架上或者其他稳固的结构上操作。
6、拆除区域周围应设立围栏,挂警告牌,并派专人监护,严禁无关人员逗留。
7、拆除建筑物,应按自上而下的顺序进行,严禁几层同时拆除.当拆除某一部分的时候应该防止其他部分的倒塌。
8、拆除过程中,现场照明不得使用被拆除建筑物中的配电线,应另外设置配电线路。
9、拆除建筑物的栏杆,楼梯和楼板等,应该和整体进度相配合,不能先行拆除.建筑物的承重支柱和横梁,须在所承担的全部结构和荷重拆掉后才可以拆除。
10、拆除建筑物一般不采用推倒方法,遇有特殊情况必须采用推倒方法的时候,必须遵守下列规定:
(1)砍切墙根的深度不能超过墙厚度的1/3,墙的厚度小于两块半砖的时候,不许进行掏掘。
(2)为防止墙壁向掏掘方向倾倒,在掏掘前,要用支撑撑牢。
(3)建筑物推倒前,应发出信号,待所有人远离至建筑物高度2倍以上的距离
后,方可进行。
(4)在建筑物倒塌范围内若有其他建筑物时,严禁采用推倒方法。
11、被拆建筑物的楼板平台上不允许有多人聚集和堆放材料,以免楼盖结构超载发生倒塌。
12、在高处进行拆除工程,要设置流放槽.拆除较大的或者沉重的构件,要用吊绳或者起重机械配合并及时吊下或运走,禁止向下抛掷.拆卸下来的各种构件材料须及时清理,并分别堆放在指定位置。
13、因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除。
14、垃圾分类:每个工作面拆除完毕后,立即垃圾进行合理分类堆放。
15、垃圾搬运:垃圾分类后运达地面后按指定的位置归类堆放。
四、墙面抹灰层拆除
(一)施工方法
1、拆除墙体前确认墙内电线断电、附着的管道断水。
2、墙体拆除防止物体下落时楼板振动过大。
3、墙体拆除时,一边拆除一边将垃圾清运下楼,不得积压,清运时洒水降尘。
4、拆除从上至下层,严禁破坏砖墙、梁、板等结构。
5、拆除过程中如发现楼板、梁变形或出现裂纹,应立即停止,并增加支撑。
与设计共同商讨出解决方案后才能进行施工。
6、墙面拆除的操作工人自上而下由人工使用扁铲、手锤、刮板等工具进行逐段拆除,部分采用机铲拆除。
同时清除基层表面的松动面层,露出坚实基层分段验收合格后方能进入下一步施工工序,对墙体基层有缺陷的地方要进行及时修补。
(二)拆除物的清理
1、拆除后的材料、设备存放于现场设置的封闭垃圾站内,利用晚上11点至次日6点的时间由有资质的回收单位进行回收清运。
在晚上运输时车辆不能按喇叭,要将车辆的噪音控制到最小。
2、清运垃圾时进行洒水和袋装,进行人工搬运至指定的堆放地点,不能任
意抛撒,减少扬尘。
3、建筑拆除后产生的渣土分区域集中堆放。
五、门窗拆除
(一)拆除准备工作
1、门窗工作开始前,技术人员对操作工人要进行全面的安全、技术交底。
使每一位施工人员都能掌握门拆除施工中应注意的各种注意事项。
2、场地搭设:为方便前期旧门拆除及后期新门窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门的拆除工作及保护拆除人员安全问题。
(二)安全防护
1、施工前,先清除拆除倒塌范围内的物资、设备。
将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移。
检查周围危旧房,必要时进行临时加固。
向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。
2、搭设脚手架:为确保拆除人员及拆除成品保护,在施工现场搭设脚手架及安全网,以保证人员及路人的安全。
(三)拆除流程
1、准备好施工用钳子、錾子、螺丝刀等必要的工具。
2、原门拆除施工中,应先用螺丝刀等工具将门扇先卸下来,再用螺丝刀和手锤等工具将门卸下,门拆卸过程中,要一人拆卸,一人负责门的稳定。
在门拆除过程中,要用錾子和手锤轻轻的将门窗口四周的抹灰层剔凿干净要特别注意不要用大锤猛砸,这样对墙和结构都会造成破坏,并且用力过大还容易将门窗砸掉伤人和对原有建筑物造成破坏,加大不必要的浪费,增加工程的成本。
3、拆除原门时,要设置专业安全人员负责安全。
并设安全指示标志。
所以在原门拆除过程中一定要注意自身安全和他人安全,同时还要加强对原有成品的保护工作。
在拆除原门过程中施工人员不得大声喧哗,严禁用大锤敲打门或其他物件,门拆除后要轻放,严禁高空推倒。
(四)拆除清运
拆除及清运过程中应该注意对大楼内人员办公的影响及楼外居民的影响。
所
以在建筑垃圾清运过程中,应遵守文明施工要求,减少环境污染。
(五)消防措施
1、消防工作要制订防火方案和预案,建立健全消防岗位责任制及消防保障体系,完善消防组织,指定专人负责,配备义务消防员。
2、在施工现场平面布置时,要充分考虑防火要求,按要求设置消防器材,并设专人负责管理,做到消防器材不得它用。
3、施工现场要留消防通道,设立标志牌。
废旧材料及时组织备运,做到现场道路畅通。
(六)环境保护措施
1、认真执行建筑工程现场有关管理规定,施工现场做到场地平整,道路畅通,照明充足,无长流水,长明灯。
垃圾做到日集日清,容器存放,专人管理,统一清运;
2、认真贯彻执行国家环保法规,合理安排作业时间,拆除中为降低粉尘土污染,应随时浇洒消防水以降尘;
3、为保证现场境清静应选用噪音小的机械设备,确保施工现场周围人员正常的工作与休息环境。
防止施工污染,尽量减少夜间施工,并要尽可能低噪音运转。
合理安排工序,控制施工时间,早6点以前晚22点以后尽量不安排大型机械施工作业,不影响居民休息;
4、施工中确保现场干净整洁,指派专人负责现场环境卫生。
同时,教育职工提高环保意识,不人为制造噪声,杜绝野蛮施工。
