合同执行情况说明函.doc
轴承销售合同执行情况说明

一、合同背景我公司与甲公司于XX年XX月XX日签订了《轴承销售合同》(以下简称“合同”),合同编号为XX。
合同约定,我公司向甲公司销售一批轴承,总价款为人民币XX万元整。
合同签订后,双方均按照合同约定履行了各自义务,现对合同执行情况进行说明。
二、合同履行情况1. 供货情况(1)我公司按照合同约定,于XX年XX月XX日向甲公司发出第一批轴承,数量为XX套,型号为XX。
(2)甲公司收到货物后,经检验,确认货物符合合同约定,并已全部投入使用。
(3)根据合同约定,我公司分批次向甲公司供应轴承,截至目前,已全部完成供货任务。
2. 付款情况(1)甲公司按照合同约定,于合同签订后XX个工作日内,向我公司支付了合同总价款的30%作为定金,即人民币XX万元。
(2)我公司于XX年XX月XX日向甲公司交付第一批轴承后,甲公司按照合同约定,支付了合同总价款的60%,即人民币XX万元。
(3)目前,甲公司尚未支付剩余的10%货款,即人民币XX万元。
三、合同履行过程中存在的问题1. 付款进度较慢:甲公司在支付合同款项方面存在一定滞后,导致我公司资金周转压力增大。
2. 争议处理:在合同履行过程中,甲公司曾就部分轴承质量提出异议,经双方协商,已达成一致意见,并由我公司进行了相应的赔偿。
四、合同执行建议1. 加快付款进度:建议甲公司按照合同约定,尽快支付剩余的10%货款,以减轻我公司资金压力。
2. 加强沟通协调:双方应保持良好沟通,及时解决合同履行过程中出现的问题,确保合同顺利履行。
3. 完善售后服务:我公司将继续提供优质的售后服务,确保甲公司使用轴承的满意度。
五、总结自合同签订以来,双方均按照合同约定履行了各自义务。
在合同履行过程中,虽然存在一定问题,但双方均采取了积极措施予以解决。
今后,我公司将继续严格按照合同约定履行义务,确保合同顺利履行,为双方合作共赢奠定基础。
合同执行情况说明函

合同执行情况说明函致:广西保利龙湖蓝湾成长有限公司我司为保利山渐青二期铁艺栏杆制作装置单位,自合同签订之日起,为积极配合甲方施工进度要求,我司严格根据合同要求对工作进行了计划性、有序性、严谨性、目标性的安插安插,具体为:现场实际尺寸的丈量、下料生产、发货进场、监理验收、分货到位、制品装置、制品呵护、制品维护等各个环节,我司委派了分歧的专业化职业化的团队进行跟踪管理,执行到位。
我司针对甲方所要求的山渐青项目太阳鸟、观星台组团阳台铁艺栏杆;月亮岛、林湖语组团别墅住宅间铁艺栏杆(虚线)及基础;月亮岛、林湖语组团别墅住宅前院铁艺栏杆(虚线)及基础;PQ户型入户铁艺门、等工程项目绝年夜部分基本如期完工。
也有部分子工程项目在施工过程中因实际问题有轻微延误工期的情况(比方太阳鸟阳台栏杆),具体原因系数说明如下:1、土建原因:由于部分土建施工工作面不规整招致我司技术员在下料过程中尺寸呈现一定偏差,以致于到货进场的一部分栏杆制品无法依照国家尺度装置,故此批产品不得已只能返厂,然后重新加工生产、发货进场、装置,故此影响一按时间的工期。
2、上道工序拖延:我司在实际施工过程中发明有相当一部分GRC罗马柱没有装置,由于栏杆对装置精度要求比较高,罗马柱没有装置直接招致栏杆无法精确定位居中,因此我司和贵方协商,最终结论是:GRC装置完成后,具备工作面,栏杆方能装置,此项直接影响一按时间的工期。
3、天气原因:为确保工期,我司要求装置工人加班加点,利用一切可以利用的时间做工,但事与愿违,一次下雨天做工,我司其中一位装置工人不小心被漏电击中昏迷,由于抢救处理及时没有造成太年夜的严重后果,为防止同类事情发生,确保工人平安,体现甲方文明施工精神,我司严谨下雨天以及天气卑鄙情况下做工,此项也会轻微影响工期。
以上为我司合同执行情况以及部分工程项目延误原因说明,呈贵司审阅!聊城市高力金属资料有限公司南宁分公司4月26日。
关于合同执行的情况说明

情况说明尊敬的的各位领导:我公司在对贵单位2012年2月22日的报价中有幸中标,贵单位于2月24日把工矿买卖合同传于我方,编号:010*******.由于在报价中我们是按照先款后货的价格进行报价,且合同中也已注明款到发货,因此我单位一直在迫切的等待贵单位的电汇款到账;在此期间,我们也不断的提醒贵单位:近期钢材行情形势看好,价格一路高涨。
可贵单位因为自身种种原因手续履行起来比较慢,故一直到3月9号才把款项打到我公司账面上。
此时,距贵单位传合同给我方的日子已经过去了整整15天。
在此期间,钢材价格普遍上涨了200-300元/吨,个别的型号上涨了400/吨以上。
也就是说,此时我公司再执行这个合同的话面临着赔钱的境况。
然而,我公司的领导在考虑到实际情况以及贵我双方多年来一直有不错的合作,如果放弃执行合同的话势必会给贵方造成重新开标等不必要的麻烦,为了以后更长久更愉快的合作,我们没有放弃这次已经赔钱的合同(此时放弃我方也不用承担任何责任和损失),坚持把合同在三个工作日内执行完毕,其中由于款项迟迟不到位而造成的数万元损失由我方一力承担。
对此,我们觉得有必要做一个说明。
贵公司是我省的一个知名企业,有着很强的实力和良好的信誉;我们作为钢铁贸易公司,在同行业中相比虽然规模也不小,但大宗商品在正常的经营过程中本身就处于微利,这个是大家都所熟知的,因为我们也承受不了一次又一次的赔钱冲击,希望贵单位能理解。
也希望贵单位在我们以后的合作中付款时间能再快一些,尤其是在面临着钢材价格一路高涨的情形下能迅速的办款到我公司的账户,对于此,我们将不胜感激。
最后,祝愿我们以后的合作更加愉快,也祝贵公司的规模越来越大,效益越来越好!XXXX有限公司2012年3月19日。
合同执行情况说明函

合同执行情况说明函尊敬的各位合作伙伴:本函是针对我们公司和贵公司之间签订的合同,对执行情况进行说明和反馈。
首先,我们对贵公司的支持表示诚挚的感谢,并对我们的合作给予高度评价。
合同规定及执行情况针对合同中规定的具体事项,我们公司始终秉承勤勉履行、保障质量的原则,全力推进协议内容的执行。
下面将对具体条款的执行情况进行说明。
1. 供应时间和单价执行情况合同约定我司需要按时供应原材料。
在该项目履行的过程中,我们按约定及时发货,在供应时间和单价方面未曾违反合同。
由于涉及商业机密,无法对具体价格进行公开。
2. 商品质量执行情况所有供应的原材料均在我们内部严格把控质量,并承诺提供符合国家标准及合同规定的商品。
如若出现不合格品,将及时予以更换或者补偿。
3. 售后服务执行情况按照合同规定,在商品交付后的一定时间内,我们公司提供售后服务。
截至目前,售后服务请求量较少,但我们端正并重视每一次的服务需求,认真对待客户的满意度反馈。
4. 协议终止情况暂未出现合同因特殊原因(例如自然灾害等)或协议违约而终止的情况。
存在的问题及改进计划尽管我司基本在实践中履行了协议内容,但是我们也一直在积极探索优化内部流程和提升服务质量的方法。
以下是我们认为协议执行中存在的问题以及具体的改进计划。
1. 售后服务问题尽管售后服务请求量较少,但我们依然认为该部分为重要的工作环节之一。
在未来,我们计划加大售后服务力度,加快服务响应速度,以更好的方式对待顾客的需求,达到更好的服务质量。
2. 收发货流程问题网上订货与线下收发货之间对接不顺畅也是我们公司在协议执行中存在的问题。
我们的改进计划是,升级我们的物流系统和收发货流程,充分优化线上线下信息录入流程,以简化供货及采购质量跟进工作的数据处理流程。
3. 安全生产问题安全生产一直是我们公司重视的问题,我们将在协议执行中更加注重安全生产问题,定期举办安全培训,以提高全员关注安全的意识,不忽视安全生产问题的重要性。
销售合同执行情况说明

一、合同基本信息合同编号:_______合同名称:_______签订日期:_______甲方(买方):_______乙方(卖方):_______合同金额:_______二、合同执行情况概述自合同签订以来,双方严格按照合同约定履行各自的权利和义务。
现将合同执行情况说明如下:1. 产品交付情况(1)乙方按照合同约定,在规定的时间内完成了产品的生产、检验和包装。
(2)乙方于_______年_______月_______日将产品交付给甲方,实际交付数量为_______件,与合同约定数量一致。
(3)交付的产品符合合同约定的质量标准,甲方对产品质量表示满意。
2. 付款情况(1)甲方按照合同约定,在收到产品后_______个工作日内支付了_______%的货款,共计_______元。
(2)甲方在_______年_______月_______日支付了剩余的_______%货款,共计_______元。
(3)乙方已收到甲方支付的货款,并出具了相应的收据。
3. 售后服务情况(1)乙方在合同履行过程中,严格按照合同约定提供售后服务。
(2)甲方在使用产品过程中,如遇到问题,可随时向乙方反映,乙方在接到反馈后,及时给予解决。
(3)截至目前,甲方对售后服务表示满意。
4. 合同履行过程中的其他事项(1)双方在合同履行过程中,严格按照合同约定进行沟通和协商,确保合同顺利履行。
(2)双方在合同履行过程中,未发生任何争议和纠纷。
(3)双方均遵守合同约定,共同维护合同关系的稳定。
三、合同执行情况总结通过双方的共同努力,合同执行情况良好,现将合同执行情况总结如下:1. 产品交付及时,数量和质量符合合同约定。
2. 付款及时,双方均履行了合同约定的付款义务。
3. 售后服务到位,甲方对售后服务表示满意。
4. 双方在合同履行过程中,未发生争议和纠纷。
综上所述,合同执行情况良好,双方均遵守合同约定,共同维护了合同关系的稳定。
今后,双方将继续保持良好的合作关系,共同推动业务发展。
合同履行情况说明

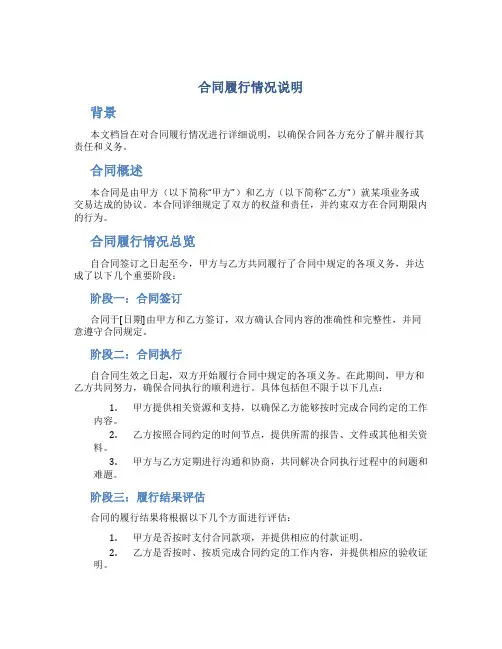

合同履行情况说明背景本文档旨在对合同履行情况进行详细说明,以确保合同各方充分了解并履行其责任和义务。
合同概述本合同是由甲方(以下简称“甲方”)和乙方(以下简称“乙方”)就某项业务或交易达成的协议。
本合同详细规定了双方的权益和责任,并约束双方在合同期限内的行为。
合同履行情况总览自合同签订之日起至今,甲方与乙方共同履行了合同中规定的各项义务,并达成了以下几个重要阶段:阶段一:合同签订合同于[日期]由甲方和乙方签订,双方确认合同内容的准确性和完整性,并同意遵守合同规定。
阶段二:合同执行自合同生效之日起,双方开始履行合同中规定的各项义务。
在此期间,甲方和乙方共同努力,确保合同执行的顺利进行。
具体包括但不限于以下几点:1.甲方提供相关资源和支持,以确保乙方能够按时完成合同约定的工作内容。
2.乙方按照合同约定的时间节点,提供所需的报告、文件或其他相关资料。
3.甲方与乙方定期进行沟通和协商,共同解决合同执行过程中的问题和难题。
阶段三:履行结果评估合同的履行结果将根据以下几个方面进行评估:1.甲方是否按时支付合同款项,并提供相应的付款证明。
2.乙方是否按时、按质完成合同约定的工作内容,并提供相应的验收证明。
3.双方是否共同解决合同执行过程中的问题,并保持良好的沟通和合作关系。
履行情况总结根据以上评估标准,我们对合同的履行情况进行总结如下:1.甲方已按时支付了合同款项,并提供了相应的付款证明。
2.乙方按时、按质完成了合同约定的工作内容,并提供了相应的验收证明。
3.双方在合同执行过程中保持了积极的沟通和合作,有效解决了合同执行中的问题。
合同履行的风险和挑战在合同履行的过程中,可能会面临一些风险和挑战,例如:1.不可抗力因素:如自然灾害、战争等情况可能影响合同的履行。
2.资金问题:甲方无法按时支付合同款项,或乙方无法保证所需资源的充足性。
3.履行标准问题:甲方对乙方提供的工作结果不满意,或乙方无法按时、按质完成工作。
情况说明函.doc

情况说明函情况说明函1致:广西xxxxxx发展有限公司我司为xxx渐青二期铁艺栏杆制作安装单位,自合同签订之日起,为积极配合甲方施工进度要求,我司严格根据合同要求对工作进行了计划性、有序性、严谨性、目标性的安排部署,具体为:现场实际尺寸的测量、下料生产、发货进场、监理验收、分货到位、成品安装、成品保护、成品维护等各个环节,我司委派了不同的专业化职业化的团队进行跟踪管理,执行到位。
我司针对于甲方所要求的山渐青项目太阳鸟、观星台组团阳台铁艺栏杆;月亮岛、林湖语组团别墅住宅间铁艺栏杆(虚线)及基础;月亮岛、林湖语组团别墅住宅前院铁艺栏杆(虚线)及基础;PQ户型入户铁艺门、等工程项目绝大部分基本如期完工。
也有部分子工程项目在施工过程中因实际问题有轻微延误工期的情况(比如太阳鸟阳台栏杆),具体原因系数说明如下:1、土建原因:由于部分土建施工工作面不规整导致我司技术员在下料过程中尺寸出现一定偏差,以致于到货进场的一部分栏杆成品无法按照国家标准安装,故此批产品不得已只能返厂,然后重新加工生产、发货进场、安装,故此影响一定时间的工期。
2、上道工序拖延:我司在实际施工过程中发现有相当一部分GRC 罗马柱没有安装,由于栏杆对于安装精度要求比较高,罗马柱没有安装直接导致栏杆无法精确定位居中,因此我司和贵方协商,最终结论是:GRC 安装完成后,具备工作面,栏杆方能安装,此项直接影响一定时间的工期。
3、天气原因:为确保工期,我司要求安装工人加班加点,利用一切可以利用的时间做工,但事与愿违,一次下雨天做工,我司其中一位安装工人不小心被漏电击中昏迷,由于抢救处理及时没有造成太大的严重后果,为避免同类事情发生,确保工人安全,体现甲方文明施工精神,我司严谨下雨天以及天气恶劣情况下做工,此项也会轻微影响工期。
以上为我司合同执行情况以及部分工程项目延误原因说明,呈贵司审阅!xx市xx金属材料有限公司南宁分公司xxxx年4月26日情况说明函2尊敬的各级领导:感谢贵单位对我公司的信任,给予我们参与xx国际大酒店消防改造工程家具制作与安装的机会,倍感珍惜。
合同执行情况说明函[工作范文]
![合同执行情况说明函[工作范文]](https://img.taocdn.com/s3/m/f4c0da50cc17552707220891.png)
合同执行情况说明函我司为XXX单位,自合同签订之日起,为积极配合甲方施工进度要求,我司严格根据合同要求对工作进行了计划性、有序性、严谨性、目标性的安排部署,具体为:现场实际尺寸的测量、下料生产、发货进场、监理验收、分货到位、成品安装、成品保护、成品维护等各个环节,我司委派了不同的专业化职业化的团队进行跟踪管理,执行到位。
我司针对于甲方所要求的山渐青项目太阳鸟、观星台组团阳台铁艺栏杆;月亮岛、林湖语组团别墅住宅间铁艺栏杆(虚线)及基础;月亮岛、林湖语组团别墅住宅前院铁艺栏杆(虚线)及基础;PQ户型入户铁艺门、等工程项目绝大部分基本如期完工。
也有部分子工程项目在施工过程中因实际问题有轻微延误工期的情况(比如太阳鸟阳台栏杆),具体原因系数说明如下:1、土建原因:由于部分土建施工工作面不规整导致我司技术员在下料过程中尺寸出现一定偏差,以致于到货进场的一部分栏杆成品无法按照国家标准安装,故此批产品不得已只能返厂,然后重新加工生产、发货进场、安装,故此影响一定时间的工期。
2、上道工序拖延:我司在实际施工过程中发现有相当一部分GRC罗马柱没有安装,由于栏杆对于安装精度要求比较高,罗马柱没有安装直接导致栏杆无法精确定位居中,因此我司和贵方协商,最终结论是:GRC安装完成后,具备工作面,栏杆方能安装,此项直接影响一定时间的工期。
3、天气原因:为确保工期,我司要求安装工人加班加点,利用一切可以利用的时间做工,但事与愿违,一次下雨天做工,我司其中一位安装工人不小心被漏电击中昏迷,由于抢救处理及时没有造成太大的严重后果,为避免同类事情发生,确保工人安全,体现甲方文明施工精神,我司严谨下雨天以及天气恶劣情况下做工,此项也会轻微影响工期。
以上为我司合同执行情况以及部分工程项目延误原因说明,呈贵司审阅!XXX公司20XX年4月26日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
合同执行情况说明函

致:广西保利龙湖蓝湾发展有限公司
我司为保利山渐青二期铁艺栏杆制作安装单位,自合同签订之日起,为积极配合甲方施工进度要求,我司严格根据合同要求对工作进行了计划性、有序性、严谨性、目标性的安排部署,具体为:现场实际尺寸的测量、下料生产、发货进场、监理验收、分货到位、成品安装、成品保护、成品维护等各个环节,我司委派了不同的专业化职业化的团队进行跟踪管理,执行到位。
我司针对于甲方所要求的山渐青项目太阳鸟、观星台组团阳台铁艺栏杆;月亮岛、林湖语组团别墅住宅间铁艺栏杆(虚线)及基础;月亮岛、林湖语组团别墅住宅前院铁艺栏杆(虚线)及基础;PQ户型入户铁艺门、等工程项目绝大部分基本如期完工。
也有部分子工程项目在施工过程中因实际问题有轻微延误工期的情况(比如太阳鸟阳台栏杆),具体原因系数说明如下:
1、土建原因:由于部分土建施工工作面不规整导致我司技术员在
下料过程中尺寸出现一定偏差,以致于到货进场的一部分栏杆成品无法按照国家标准安装,故此批产品不得已只能返厂,然后重新加工生产、发货进场、安装,故此影响一定时间的工期。
2、上道工序拖延:我司在实际施工过程中发现有相当一部分GRC
罗马柱没有安装,由于栏杆对于安装精度要求比较高,罗马柱没有安装直接导致栏杆无法精确定位居中,因此我司和贵方协商,
最终结论是:GRC安装完成后,具备工作面,栏杆方能安装,此项直接影响一定时间的工期。
3、天气原因:为确保工期,我司要求安装工人加班加点,利用一
切可以利用的时间做工,但事与愿违,一次下雨天做工,我司其中一位安装工人不小心被漏电击中昏迷,由于抢救处理及时没有造成太大的严重后果,为避免同类事情发生,确保工人安全,体现甲方文明施工精神,我司严谨下雨天以及天气恶劣情况下做工,此项也会轻微影响工期。
以上为我司合同执行情况以及部分工程项目延误原因说明,呈贵司审阅!
聊城市高力金属材料有限公司南宁分公司
2012年4月26日。
