铁塔基础隐蔽工程模版

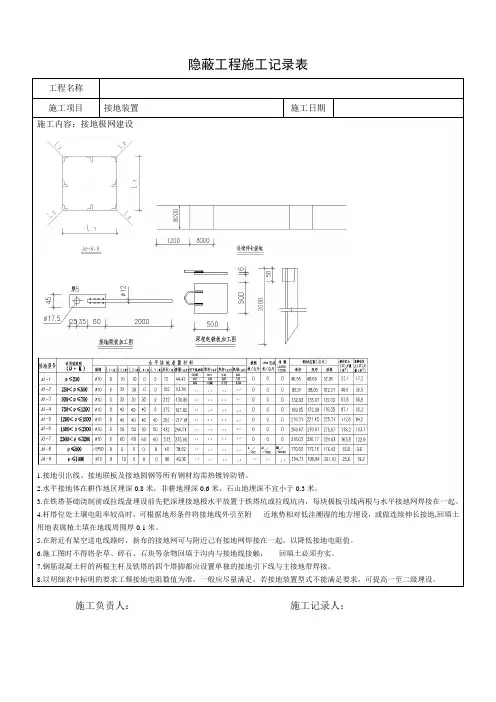

隐蔽工程施工记录表

工程名称施工项目接地装置施工日期施工内容:接地极网建设1.接地引出线、接地联板及接地圆钢等所有钢材均需热镀锌防锈。
2.水平接地体在耕作地区埋深0.8米,非耕地埋深0.6米,石山地埋深不宜小于0.3米。
3.在铁塔基础浇制前或拉线盘埋设前先把深埋接地极水平放置于铁塔坑或拉线坑内,每块极板引线两根与水平接地网焊接在一起。
4.杆塔位处土壤电阻率较高时,可根据地形条件将接地线外引至附近地势相对低洼潮湿的地方埋设,或做连续伸长接地,回填土用地表腐植土填在地线周围厚0.1米。
5.在附近有架空送电线路时,新布的接地网可与附近己有接地网焊接在一起,以降低接地电阻值。
6.施工图时不得将杂草、碎石、石块等杂物回填于沟内与接地线接触,回填土必须夯实。
7.钢筋混凝土杆的两根主杆及铁塔的四个塔脚都应设置单独的接地引下线与主接地带焊接。
8.以明细表中标明的要求工频接地电阻数值为准,一般应尽量满足,若接地装置型式不能满足要求,可提高一至二级埋设。
施工负责人:施工记录人:工程名称施工项目电缆沟接地网施工日期施工内容:电缆沟接地网建设1、所有焊接处均采用三面施焊,焊接后除渣并涂防锈漆两遍,接地露头露出地面部分一并涂防锈漆作防腐处理。
2、接地电阻应小于10欧。
施工负责人:施工记录人:工程名称施工项目电杆基础施工日期2018.5.10 施工内容:电杆基础建设1 、本基础图用于无拉线大拔稍杆基础.2 、基础施工图应按照现行的有关要求执行,要保证砼浇注质量.3 、地质条件:硬朔粘土.(如遇不良地质请告知设计部门).4 、基础回填土应分层夯实.施工负责人:施工记录人:工程名称施工项目1层2列行车排管敷设施工日期2018.5.12 施工内容:电缆排管敷设施工负责人:施工记录人:工程名称施工项目电缆顶管施工日期施工内容:电缆顶管施工施工负责人:施工记录人:工程名称施工项目钢管杆基础施工日期施工内容:钢管杆基础施工负责人:施工记录人:工程名称施工项目电缆工作井平基础施工日期施工内容:电缆工作井平基础。
国家电网输电线路工程(新版)隐蔽工程签证单模板

隐蔽工程(基坑验槽)签证记录表工程名称:遂宁城市生活垃圾环保发电项目110kV送出工程隐蔽工程(基坑验槽)签证记录隐蔽工程(基础浇前、支模)签证记录表填写说明:1、签证记录表中填写的桩号应与杆塔明细表中的杆塔桩号一致。
例如:T1、N12等。
2、“基础型”若同一基基础四个腿基础型相同,则填写统一的基础型,反之,如四个腿基础型不一样,应按照设计分别填写A、B、C、D基础型。
如:A:Xk-Z1200L12 B: Xk-Z1200L07 C:Xk-Z1200L02 D: Xk-Z1200L07。
3、日期应填写完整。
例如:2009年4月19日4、“坑深尺寸”栏:标准栏、检查结果栏分别填写不含垫层的基础埋深设计值、实测值。
5、“钢筋保护层厚度”栏:检查结果栏填写偏差值,如:-2,+3等,保留正、负号。
6、“模板支撑质量”栏:检查结果栏填写牢固可靠。
7、“坑口、坑底清理”栏:检查结果栏填写符合要求。
8、“坑中心根开、对角线尺寸”栏:对于平腿基础:设计值栏,填写设计根开值,如:AB: 10244 BC: 10244。
检查结果栏填写实测值。
对于高低腿基础:设计值栏,填写两水平半根开值,如:AB:5006+6005 BC: 6005+5006。
检查结果按照设计值栏填写实测值。
9、监理意见栏:必须手签,填写“合格,同意浇制”。
记录表签字栏,签字人必须亲笔签名,不可用私章代替。
隐蔽工程(基础浇制)签证记录表填写说明:1、签证记录表中填写的桩号应与杆塔明细表中的杆塔桩号一致。
例如:T1、N12等。
2、“基础型号”若同一基基础四个腿基础型相同,则填写统一的基础型,反之,如四个腿基础型不一样,应按照设计分别填写A、B、C、D基础型。
如:A:Xk-Z1200L12 B: Xk-Z1200L07 C:Xk-Z1200L02D: Xk-Z1200L07。
3、日期应填写完整。
例如:2007年6月19日4、“砼配合比”栏:标准栏、检查结果栏分别填写水泥、砂、石、水配合比值、实测值。

铁塔基础工程竣工验收表

《通信铁塔施工及验收技术规范》7.2.12条,7.2.13条
过桥及走线架
《通信铁塔施工及验收技术规范》7.3条
铁塔及构件防腐
《通信铁塔施工及验收技术规范》4.1条及4.2条
工程竣工技术资料核查情况
《通信铁塔施工及验收技术规范》8.3.3条及工程文件归档整理要求
工程监理过程控制资料情况
水泥、砂、石、钢筋、砖等原材料质量保证资料核查
《通信基站机房工程施工及验收技术规范》1.0.6条,2.1.10条,2.1.16条
混凝土、钢筋焊接试件取样送检资料核查
《通信基站机房工程施工及验收技术规范》2.1.10条,2.1.18条
自检资料核查
《通信基站机房工程施工及验收技术规范》1.0.7条
混凝土施工记录及监理旁站记录核查
工程监理过程控制资料情况
《建设工程监理规范》GB50319-2000要求
其他约定项目
验收结论
年月日
备注
验收成员
建设单位
监理单位
设计单位
施工单位
说明:本表格每基站1式4份
基站名称
施工单位
设备支架高、宽
竣工时间
验收内容
验收要求
检验结论
(合格/不合格)
备注
整体垂直度
≤10mm
雨阳棚及花纹板地面平整度
允许偏差值±5mm
允许偏差值±5mm
地面砖表面平整度
允许偏差值2mm
缝格平直度
允许偏差值3mm
接缝高低差
允许偏差值0.5mm
板块间隙宽度
允许偏差值2mmΒιβλιοθήκη 抹灰墙面平整度允许偏差值4mm
防雷接地电阻
≤5欧姆
隐蔽资料核查情况
施工表格填写说明(新版附件)

前言本表格经过多次研究注意事项:1.施工自检记录和项目部质检组检查记录及隐蔽工程签证单必须手工填写。
2.施工检查及评级记录以自检和项目部检查记录为依据采用电子表格填写。
各种记录按照填写要求填写,记录应真实、整洁.路径复测记录表(线记1)复测日期: 年月日~年月日业主代表:专职质检员:施工负责人:检查人:“路径复测记录表”(线记1)填写说明此表为路径复测记录表专用表格一、检查项目1.表格第一列每个桩号分两栏,上边填写施工桩号,下面填写运行桩号。
2.杆塔型:填写“塔型-呼称高”.3.档距、线路转角:设计值、实测值、偏差值必须填写真实数据,偏差值为实测值与设计值的差值,以(±)进行区分。
4.塔位高程:填写实测值,数据保留2位小数点。
5.桩位移:面向大号分大号、小号、左侧、右侧;位移值:填写“复测值”与“设计值"的差值。
6.被跨越物(或地形凸起点):“被跨越物”是指重要的电力线、公路、铁路、河流及明显的地形突起点;名称栏填写被跨越物名称及等级,若同一档内有多处被跨越物(或地形凸起点),“桩号/塔号”栏间可有空格,被跨越物(或地形凸起点)应分别填写,不得遗漏;“高程”栏填写跨越点实测值,数据保留2位小数点;与临近杆塔最近距离中杆塔号栏填写“设计桩号”,距离栏填写跨越点到最近设计桩号的水平距离.7.表头要填写复测起止日期,如“2007年5月1日-2007年5月11日”。
8.有特殊情况请填写“备注”一栏。
现浇铁塔基础检查及评级记录(线基1改)业主代表:专职质检员:施工负责人:检查人:“现浇铁塔基础检查及评级记录”(线基1改)填写说明此表为地脚螺栓式大块基础专用表格一、表头1.杆塔型:填写设计杆塔型式-呼称高,如:SJC3-24。
2.基础型:填写“螺栓”。
3.施工基面:根据设计要求填写“中心桩标高",如“-1500"或“3000",以mm为单位。
4.施工日期:填写整基基础浇制完成日期。
线路铁塔基础施工质量控制措施

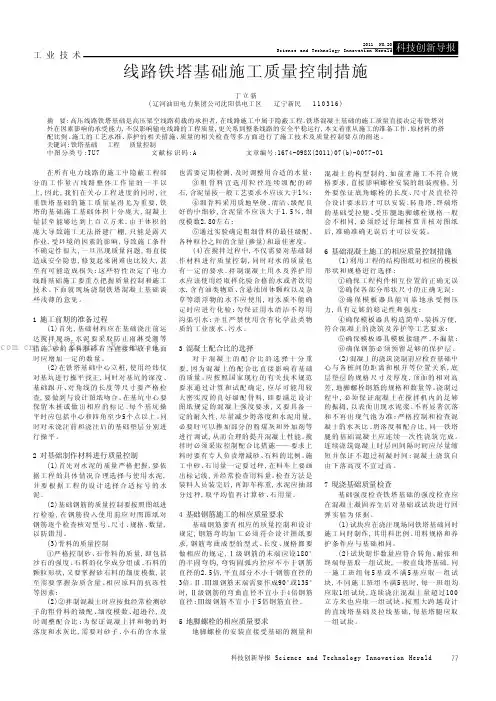

工 业 技 术在所有电力线路的施工中隐蔽工程部分的工作量占线路整体工作量的一半以上,因此,我们在关心工程进度的同时,注重铁塔基础的施工质量显得尤为重要,铁塔的基础施工基础体积十分庞大,混凝土量甚至能够达到上百立方米,由于体积的庞大导致施工无法搭建厂棚,只能是露天作业,受环境的因素的影响,导致施工条件不确定性很大,一旦出现质量问题,将直接造成安全隐患,修复起来困难也比较大,甚至有可能造成损失;这些特性决定了电力线路基础施工要重点把握质量控制和施工技术。
下面就现场浇制铁塔混凝土基础谈些浅薄的意见。
1 施工前期的准备过程(1)首先,基础材料应在基础浇注前运达搅拌现场,水泥要采取防止雨淋受潮等措施,砂的备料和碎石当直接堆放于地面时应增加一定的数量。
(2)在铁塔基础中心立桩,使用经纬仪对基坑进行操平找正,同时对基坑的深度、基础跟开、对角线的长度等尺寸要严格检查,要做到与设计图纸吻合。
在基坑中心要保留木桩或做出相应的标记。
每个基坑操平时应包括中心和四角至少5个点以上。
同时对未浇注前和浇注后的基础垫层分别进行操平。
2 对基础制作材料进行质量控制(1)首先对水泥的质量严格把握,要依据工程的具体情况合理选择与使用水泥,并要根据工程的设计选择合适标号的水泥。
(2)基础钢筋的质量控制要按照图纸进行检验,在钢筋投入使用前应对照图纸对钢筋逐个检查核对型号、尺寸、规格、数量,以防错用。
(3)骨料的质量控制①严格控制砂、石骨料的质量,即包括沙石的强度、石料的化学成分组成、石料的颗粒形状,又要掌握砂石料的细度模数,甚至需要掌握杂质含量、相应原料的抗冻性等因素;(2)②拌制混凝土时应按批经常检测砂子的粗骨料的级配、细度模数、超逊径,及时调整配合比;为保证混凝土拌和物的坍落度和水灰比,需要对砂子、小石的含水量也需要定期检测,及时调整用合适的水量;③粗骨料宜选用粒径连续级配的碎石,含泥量按一般工艺要求不应该大于l%;④细骨料采用质地坚硬、清洁、级配良好的中细砂,含泥量不应该大于1.5%,细度模数2.80左右;⑤通过实验确定粗细骨料的最佳级配、各种粒径之间的含量(掺量)和最佳密度。
南网杆塔基础隐蔽工程签证验收记录

隐蔽工程签证验收记录
工程名称凤塘供电所10kV西溪线#52杆-深坑支线#13杆
改造工程(抗风加固专项)
实施部门凤塘供电所
建设单位潮州潮安供电局设计单位潮州电力设计室施工单位潮州市日成工程安装有限公司
隐蔽工程内容
分部分项工程名称计量单位工程数量说明
10kV联饶线宅畔支线(铁塔#7、#17,基础型800-300)座 2 1、按设计图号GPDB-KFJG-003-05施工
2、基础型:#7、#17为800-300,#.........
3、地型土质:#7为山坡、#17为水田........
验收
单位
名称
及
意见
施工单位负责人(签名、意见、章):监理单位代表:(签名、意见、章):建设单位实施部门代表(签名、意见、章):注:此表由施工单位填写,一式三份,建设单位、施工单位、监理单位(实施部门)各一份。
工程无委托监理时,由项目实施部门会同生技部共同确认。
“建设单位代表”由签订合同的项目实施部门代表。
隐蔽工程记录填写说明

隐蔽工程记录填写说明一、隐蔽工程(基础浇前、支模)签证记录表1.工程名称:工程全称,与设计文件一致;2.监理部:与监理部公章一致;3.基础桩号:与设计图纸桩号一致;4.基础型号:与设计图纸一致,不同基础型式时应分别填写;5.降基面:与实际降基面一致,与设计要求降基面高度不一致时应说明情况;6.设计变更:注明设计变更图号;7.项目部专职质检员、施工队质检员、日期:手签;8.表格内容及数据由项目部质检员填写,应手签;9.土质、岩石性能:检查结果填写符合设计要求10.砂、石含泥量:“标准”栏与试验报告数据一致;检查结果填写“符合要求”或不符合内容;11. “坑深尺寸”、“立柱、底板断面尺寸”、“地脚螺栓及钢筋绑扎尺寸”、“钢筋保护层厚度”:设计值与施工图纸一致,检查结果填写实测数据;12.“地脚螺栓或插入角钢、主筋规格、数量、长度”:设计值填写地脚螺栓的规格、数量、长度,如“M42×长度”;检查结果逐一填写该基础腿所有地脚螺栓的规格和长度;13.主筋、箍筋:设计值填写相应的规格和数量;检查结果填写“符合设计和规范要求”或不符合数据;配筋和箍筋规格数量不能漏填;14.地脚螺栓及钢筋绑扎:检查结果栏填写“数量齐全,间隙均匀”;15.地脚螺栓露出顶面高度:检查结果应逐一填写该腿地脚螺栓或主角钢外露高度;16.地脚螺栓小根开:设计值与施工图纸一致;检查结果栏逐一填写该腿地脚螺栓的小跟开和小对角;17.模板支撑质量:检查结果填写牢固可靠或不符合情况;18.钢筋表面质量:检查结果填写“干净、平直”或不符合要求的实际情况;19. 坑口、坑底清理:检查结果填写“符合要求”或不符合要求的实际情况;20.焊接钢筋位置:检查结果填写“符合规范要求”或或不符合要求的实际情况;21.根开、对角线尺寸:设计值与施工图纸一致;高低腿基础“根开、对角线尺寸”设计值栏和检查结果填写半根开值相加或半对角值相加,如:AB:5006+6005 BC:6005+5006。
铁塔基础施工方案模板

铁塔基础施工方案模板铁塔基础的施工方案一、基础工程施工方法(一)1、土方开挖前要进行定位放线,放线人员首先要熟悉图纸,按设计要求依据地勘资料找准塔基坐标、方位、标高,认真核对保证准确无误。
并准备好所用仪器、工具及材料,钢尺、大锤、木方、小白线、铁钉等。
2、所设置的轴线控制桩、角桩应做明显标志,并经常检查,认真加以保护。
3、开挖程序:放线切线分层开挖修边(坡)槽底整平槽底预留土层基底找平。
4、基坑边不平、不直:应加强检查、及时修整、随挖随修。
基坑不平:施工中应经常检查标高做到准确无误。
5、对定位轴线、轴线引桩、标准水平桩、龙门板等,不得随意碰撞,应设专人看护。
6、基底处理,地基如遇灰坑、菜窖、地道等,应会同勘探、设计、监理单位共同协商处理方案。
(二)砼垫层制作,坑底抹平后,按设计要求进行砼浇筑。
1、模板:垫层已抄平、放线,并已检验合格,底层钢筋及高杯口的外侧钢筋已绑完并办完隐蔽记录及交接手续。
基坑外线板齐全,材料桩具已备齐。
2、安装顺序:安装前弹线安装底阶模板安装底阶模板支撑安放钢筋网安装钢筋笼装第二阶段模板第三阶段模板第四阶段模板装基柱模板。
3、安装底阶模板前,先在基层上弹出基础大角的边线,对准墨线安底阶侧模,用尺测准距离,准确无误。
四周用短木方支撑于土壁上。
4、侧面模板应在砼强度能保证砼不变形,棱角完整时方可拆除。
(三)基础钢筋绑扎1、作业条件:线寸已放好且检查合格。
底层钢筋网可在支模前绑扎。
现浇筑主筋绑扎时要与木工配合用穿孔木板或木方固定牢固。
2、绑扎前应在垫层上划好钢筋位置线;底层钢筋网四周的两排钢筋要逐点绑扎,内部钢筋可绑扎梅花点。
3、现浇筑插入基础部分的主筋应按设计位置固定在底片钢筋上,绑好规定数量的箍筋。
主筋的下端设90°钩弯。
以柱中心原点呈放射状向外弯出;4、底层钢筋网周边钢筋应绑有保护层垫块,垫块应按设计的保护层厚度预制。
其间距宜为500mm且交错位置,竖向应用带铅丝的垫块与钢筋绑扎牢固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隐蔽工程(基础浇前、支模)签证记录表
隐蔽工程(基础浇制)签证记录表
隐蔽工程(基础拆模)签证记录表
隐蔽工程灌注桩(挖孔桩)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV线路施工工程
隐蔽工程灌注桩(挖孔桩)基础承台(连梁)签证记录表
隐蔽工程(接地线埋设)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV线路施工工程
隐蔽工程(导线液压)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV线路施工工程
隐蔽工程(地线液压)签证记录表工程名称:浙江长龙山抽水蓄能电站施工供电系统10KV线路施工工程。
