铺设高压电缆安全技术措施方案
副井筒敷设高压电缆施工组织方案及安全技术措施.doc

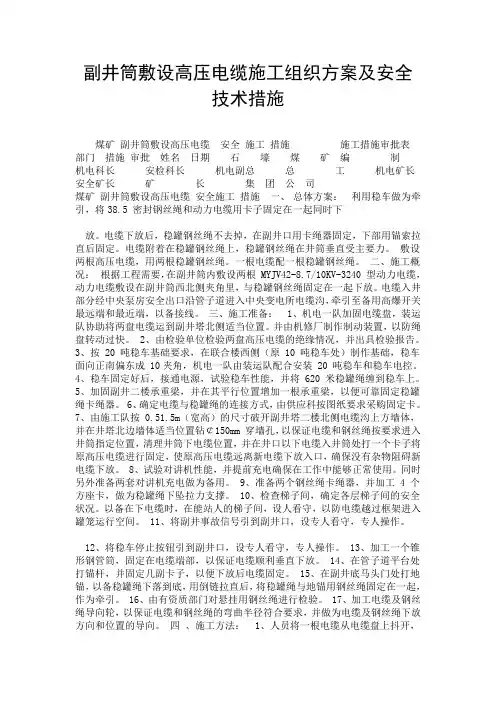

副井筒敷设高压电缆施工组织方案及安全技术措施煤矿副井筒敷设高压电缆安全施工措施施工措施审批表部门措施审批姓名日期石壕煤矿编制机电科长安检科长机电副总总工机电矿长安全矿长矿长集团公司煤矿副井筒敷设高压电缆安全施工措施一、总体方案:利用稳车做为牵引,将38.5 密封钢丝绳和动力电缆用卡子固定在一起同时下放。
电缆下放后,稳罐钢丝绳不去掉,在副井口用卡绳器固定,下部用锚索拉直后固定。
电缆附着在稳罐钢丝绳上,稳罐钢丝绳在井筒垂直受主要力。
敷设两根高压电缆,用两根稳罐钢丝绳。
一根电缆配一根稳罐钢丝绳。
二、施工概况:根据工程需要,在副井筒内敷设两根 MYJV42-8.7/10KV-3240 型动力电缆,动力电缆敷设在副井筒西北侧夹角里,与稳罐钢丝绳固定在一起下放。
电缆入井部分经中央泵房安全出口沿管子道进入中央变电所电缆沟,牵引至备用高爆开关最远端和最近端,以备接线。
三、施工准备: 1、机电一队加固电缆盘,装运队协助将两盘电缆运到副井塔北侧适当位置。
并由机修厂制作制动装置,以防绳盘转动过快。
2、由检验单位检验两盘高压电缆的绝缘情况,并出具检验报告。
3、按 20 吨稳车基础要求,在联合楼西侧(原 10 吨稳车处)制作基础,稳车面向正南偏东成 10夹角,机电一队由装运队配合安装 20 吨稳车和稳车电控。
4、稳车固定好后,接通电源,试验稳车性能,并将 620 米稳罐绳缠到稳车上。
5、加固副井二楼承重梁,并在其平行位置增加一根承重梁,以便可靠固定稳罐绳卡绳器。
6、确定电缆与稳罐绳的连接方式,由供应科按图纸要求采购固定卡。
7、由施工队按 0.51.5m(宽高)的尺寸破开副井塔二楼北侧电缆沟上方墙体,并在井塔北边墻体适当位置钻¢150mm 穿墙孔,以保证电缆和钢丝绳按要求进入井筒指定位置,清理井筒下电缆位置,并在井口以下电缆入井筒处打一个卡子将原高压电缆进行固定,使原高压电缆远离新电缆下放入口,确保没有杂物阻碍新电缆下放。
地面敷设高压电缆安全技术措施

地面敷设高压电缆安全技术措施近年来,随着城市的快速发展和电力需求的增长,地面敷设高压电缆已成为常见的做法。
然而,由于高压电缆本身存在一定的安全风险,敷设过程中必须采取必要的安全技术措施。
本文将介绍地面敷设高压电缆的安全技术措施,以确保人员和财产的安全。
首先,在敷设高压电缆之前,必须进行详细的规划和设计。
这包括确定电缆敷设的路径和距离,避免与其他建筑物、地下设施和通讯线路发生冲突。
在规划过程中,应特别注意避开易燃易爆物质区域,以防止可能的火灾风险。
另外,在规划过程中还应考虑地面承载能力和地形地貌,以确保电缆敷设过程中没有过度挤压或拉伸的情况发生。
其次,选择合适的电缆材料也是确保敷设安全的重要因素之一。
高压电缆应具有良好的绝缘性能和耐高温能力,以避免电缆短路或发生故障。
在选择电缆时,必须根据工程的具体要求和电力负载来选择合适的电缆尺寸和额定电压等级。
如果存在高温或化学腐蚀等特殊环境条件,应选择对应的特殊电缆和绝缘材料。
在高压电缆的敷设过程中,应采取适当的施工措施来保证安全。
首先,必须保证施工人员具备必要的安全意识和操作技能。
所有参与施工的人员应接受相关的培训,并熟悉施工流程和安全注意事项。
施工现场应设置明显的警示标识和障碍物,确保非施工人员不会进入施工区域。
为防止电缆在敷设过程中损坏,应进行适当的保护措施。
这包括使用适当的保护管道或槽道,以隔离电缆与外界环境的接触。
同时,在沟槽底部添加合适的垫层和填充物,以减轻电缆的应力和挤压。
在必要的位置,应设置防护罩或渠化设备,防止外来物体对电缆的损坏。
维护和监测是地面敷设高压电缆安全的关键环节。
定期检查高压电缆的绝缘状态和运行情况,及时发现并解决潜在的故障隐患。
对于长期暴露在外的电缆,应设置防护措施,如防腐涂层等。
在电缆敷设过程中,还应使用合适的测试仪器和设备,对电缆的电气参数和绝缘性能进行监测,以确保其正常运行和安全使用。
总之,地面敷设高压电缆必须采取一系列的安全技术措施。
副井井筒安装高压电缆的施工方案及安全技术措施

6、井口要有专人看守,井口30 m 范围非工作人员禁止靠近,防止物品掉入井筒。井口设 专人监护导向滑轮的工作情况。
7、设置可靠的信号系统(副绞采用打点器、井筒内采用对讲机),信号要有明确规定 (一停、二上、三下、四慢上、五慢下),由专人发送。
3、电缆的安装位置在主罐出车方向的井筒井壁上,下放电缆的钢丝绳和电缆的悬吊位置 在副罐出车方向的轨道中心线上。
4、先将电缆盘上的高压电缆头拉到地面35KV变电所,长度放够后,在井口处把拉到 35KV—端的电缆固定好,此时电缆在井口是双折,把双折的另一端下放3 m, 将钢丝绳和 电缆卡第一道抱卡,稳车开动钢丝绳也开始下放, 一边放电缆一边卡临时抱卡,每隔15 m卡临时抱卡一道,两道抱卡之间每隔3 m 绑扎一道8#铁丝。同时,主罐也跟着电缆一 起下,到达第一层电缆支架时,稳车和罐笼一起停下,将电缆卡在井壁第一道永久卡子上。
五、安全措施: 1、明确分工,统一指挥,施工前要认真贯彻施工措施与安全技术措施。 2、由现场施工负责人对准备工作逐项进行全面检查。
3、指定专人检查安全用具、使用工具、起重设备、安全带等,必须合格可靠,在井筒使 用的工具必须系防坠绳,以防使用时掉入井筒。
4、要有专人清点检查使用的配件、零件、材料。特别是电缆卡子,事先一定要在实物上 试用,校对尺寸,以检查是否合适、配套、齐全。
8、电缆的永久支架及压板在制作好后,要除锈,刷防锈漆。 9、木制卡子在制作好后,应进行防腐化处理。 10、确定电缆敷设的路线,并测量敷设长度。
11、对新电缆进行全面检查并测试绝缘电阻,作直流泄露和直流耐压试验。 12、运送和吊装电缆盘时,检查电缆盘是否坚固,要把电缆端头捆绑到盘上,往固定架上 吊装时,要用起吊器材。
220KV高压电缆敷设施工措施

目录一、工程概况 (1)二、主要参数 (1)三、主要工程量 (1)四、施工方案 (1)五、编制依据 (1)六、主要工器具及劳力安排 (2)七、工艺流程、技术要求与标准 (2)八、强制性条文 (4)九、危害因素分析及防范措施 (4)十、安全注意事项 (5)十一、环保措施 (5)一、工程概况本工程为安徽华电六安电厂2×600MW级扩建工程起备变220kV高压电力电缆敷设及电缆支架制作安装。
220kV电缆回路从与本工程一期220kV屋外配电装置连接的220kV电缆终端套管至新建220/6.3-6.3kV起备变高压侧220kV避雷器外的220kV电缆终端套管。
本项目设计单位由西北电力设计院设计,监理单位是山东诚信工程建设监理有限公司,制造厂为青岛汉缆股份有限公司。
二、主要参数220kV电缆的输送容量为50MVA,即不超过150A,短路热稳定电流40A(2S)故采用127/220kV 级的防白蚁型,交联聚乙烯绝缘护套ZRC-YJLW03-Z-127/220kV-1×500mm 2电力电缆。
三、主要工程量电缆沟支架安装 (厂家成套供货)220kV高压电缆 A相:208m B相:204m C相:207m固定式电缆夹头 600套悬吊式电缆夹头 30套电缆终端过渡夹头 6个(厂家负责电缆终端制作)四、主要施工方案1、敷设电缆时的环境温度不低于0℃,电缆敷设时电缆弯曲半径不小于25D,电缆敷设结束后,电缆的弯曲半径不小于20D(D为电缆外径)。
2、电缆沟中角钢支架应沿沟用扁钢连接接地,本高压电缆敷设完毕后对非常规检修段电缆沟内充沙掩埋来进行相间防火。
3、架设在电缆沟内两槽钢支架之间的电缆不宜拉直,可保留 2.0~3.0D(电缆直径)的弧垂垂直蛇型敷设,为避免电缆回路载流量变化和环境温差变化引起电缆热胀冷缩产生的应力损坏高压电缆,电缆水平和垂直段均采用蛇型敷设。
4、电缆护层采取一端接地加均压线的方式,其接线方式为护层三相互联,直接接地侧在老厂220kV二期起备变间隔,均压线采用TJ-240型硬铜绞线,均压线宜敷设在边相与中相之间,并按3:7比例间距配置且在线路中段进行换位,电缆护层保护器三相布置在一个接地保护箱内,每相的护层保护器均带放电计数器。
电缆铺设安全技术措施

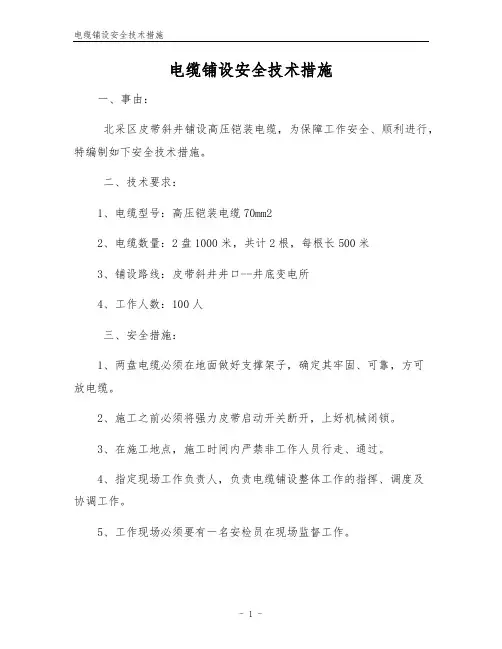

电缆铺设安全技术措施
一、事由:
北采区皮带斜井铺设高压铠装电缆,为保障工作安全、顺利进行,特编制如下安全技术措施。
二、技术要求:
1、电缆型号:高压铠装电缆70mm2
2、电缆数量:2盘1000米,共计2根,每根长500米
3、铺设路线:皮带斜井井口--井底变电所
4、工作人数:100人
三、安全措施:
1、两盘电缆必须在地面做好支撑架子,确定其牢固、可靠,方可
放电缆。
2、施工之前必须将强力皮带启动开关断开,上好机械闭锁。
3、在施工地点,施工时间内严禁非工作人员行走、通过。
4、指定现场工作负责人,负责电缆铺设整体工作的指挥、调度及
协调工作。
5、工作现场必须要有一名安检员在现场监督工作。
6、地面放电缆人员必须要把控好放电缆的速度,并用大木板作为电缆盘刹车之用。
7、井下拖电缆的人员把控好距离,人员之间间隔5米1人。
8、拖电缆指定专人喊口号,电缆上、下肩要一致。
9、工作人员在拖电缆时严禁生拉硬拽,损坏电缆。
10、电缆在拐弯时,人员一律用靠弯道一侧的肩膀,避免电缆拉紧,人员被挤伤。
11、电缆拉到位后,必须及时进行吊挂,避免损坏电缆。
12、工作人员在施工过程当中认认真真的做好自主保安及互助保安工作。
13、工作人员必须听现场负责人指挥,严禁违规违章指挥和违章操作。
14、措施必须经过贯彻、学习签字确认后,方可进行施工。
10kv高压电缆施工方案

10kv高压电缆施工方案10kV高压电缆施工方案一、前期准备工作:1. 施工前,需进行详细的现场勘察和测量工作,确定电缆敷设的线路、长度和位置,并编制相应的图纸。
2. 根据设计要求,准备好所需的工具和设备,包括挖掘机、打击土钎、吊装设备等。
3. 检查施工区域的周围环境是否符合施工条件,如需搬迁或清理障碍物,提前做好相关准备工作。
二、施工方法:1. 根据电缆敷设的线路,使用挖掘机进行土方开挖工作,开挖出一条适宜的敷设电缆的沟槽。
2. 将挖掘出来的土方进行堆放或及时清理,保证施工区域的整洁和安全。
3. 根据电缆长度和敷设规格,将电缆在施工区域进行铺设,需要注意的是电缆的弯曲半径和焊接连接的质量。
4. 在敷设电缆的过程中,应测量电缆的电阻值和绝缘电阻,并记录相关数据。
5. 完成电缆敷设后,将电缆进行绝缘处理,并进行试验,以确保电缆的安全和可靠性。
6. 敷设电缆后,需进行压实土方和修复工作,恢复施工区域的原貌。
三、安全措施:1. 施工过程中,必须遵守相关安全规定和操作规程,确保施工人员的安全。
2. 在施工现场,设置明显的警示标识,标明高压电缆敷设区域,防止未经授权的人员进入。
3. 在进行电缆敷设和连接工作时,必须进行漏电保护和接地操作,防止电击事故的发生。
4. 施工人员需佩戴符合要求的个人防护装备,包括安全帽、隔爆服、绝缘手套等。
四、验收及报备:在施工完成后,需进行验收和报备工作,包括:1. 检查电缆敷设的质量和技术要求是否符合设计要求。
2. 验收电缆敷设的电阻值和绝缘电阻是否满足规定标准。
3. 编制完整的施工及验收报告,包括电缆敷设线路、长度、敷设方法等详细信息,并向相关部门报备施工情况。
以上是10kV高压电缆施工的基本方案,施工过程中需保证施工质量和安全,并按照相关规定和标准进行操作,以确保电缆的正常运行。
同时,施工方案可根据具体情况进行调整和优化。
地面敷设高压电缆安全技术措施标准版本

文件编号:RHD-QB-K5958 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX地面敷设高压电缆安全技术措施标准版本地面敷设高压电缆安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、概述:由主井配电向副井敷设下井一、下井二两回路高压电缆,为保证施工安全,特编制该措施。
二、危险源:1、山路行走。
2、人员协调不一致。
3、电缆下滑伤人。
4、利物划伤电缆。
5、人员滑倒摔伤。
6、通讯用具不合格。
三、施工顺序:对电缆进行详细检查,规格、型号、截面、电压等级均须符合要求,外观无扭曲、坏损等现象-使用摇表遥测电缆绝缘值-清理施工路线上的障碍物-使用铲车将电缆由矿里运至施工地点-使用5吨手拉葫芦将电缆滚子吊起挂在铲车铲齿上-将电缆全部从电缆滚子上倒出-人员分两部分一部分向主井方向另一部分向副井方向-使用户外中间将电缆连接起来-吊挂电缆。
四、安全技术措施:1、施工设专人负责,统一指挥,明确分工,责任到人。
2、由施工负责人试验所使用对讲机是否灵敏可靠,确认对讲机的使用距离。
3、由施工负责人进行详细检查,电缆规格、型号、截面、电压等级等必须符合要求,电缆外观检查无绞拧、划伤等缺陷。
4、施工前电工应摇测电缆绝缘值,电缆摇测完毕后,必须将芯线分别对地放电。
5、使用合格5分钢丝绳做专用绳套子,将绳套子穿过电缆滚子孔,将绳套子挂在铲车铲齿上,待绳套子完全受力后方可正式起吊,专人清理运输路线,运至指定位置后将电缆滚子放置在平实可靠处。
6、铲车将电缆滚子运至指定地点后,使用手拉葫芦将电缆滚子挂在铲车铲齿上,电缆滚子离地20-50mm,由两人负责转动电缆滚子,将电缆从电缆滚子上全部倒出,倒电缆时人员向主井方向拉电缆,主井电缆敷设到位后,将电缆滚子上所剩电缆边松边向副井方向拉,拉电缆人员分布均匀,协调一致,过下坡时严禁上肩,电缆滚子应匀速转动,转动过快时将木头插到电缆滚子下方,降低转动速度,铲车进行起吊时,人员不准在铲车起重臂下,铲车吊起电缆架时,人员不准在电缆滚子附近,不准用手或脚推蹬电缆滚子。
地面敷设高压电缆安全技术措施

地面敷设高压电缆安全技术措施高压电缆是传输电力的重要组成部分,其安全敷设对于维护电力系统的稳定性和可靠性至关重要。
在地面敷设高压电缆时,必须采取一系列的安全技术措施来确保施工过程中人员和设备的安全。
本文将介绍一些常见的地面敷设高压电缆安全技术措施。
首先,在进行地面敷设高压电缆之前,必须进行充分的施工准备工作。
包括但不限于调查勘测、设计方案确定、施工图纸绘制等工作。
通过这些准备工作,可以提前发现并解决施工过程中可能出现的安全隐患。
其次,针对地面敷设高压电缆的施工现场,必须建立相应的安全防护措施。
包括但不限于施工现场围栏设置、安全警示标识的摆放、施工人员穿戴个人防护装备等。
这些安全防护措施旨在提醒人员注意施工区域的危险性,并减少因操作不当而造成的意外伤害的发生。
接下来,需要对施工人员进行专业培训。
地面敷设高压电缆涉及一定的技术要求和操作规程,施工人员必须熟悉并遵守相关的安全规定。
通过培训,可以提高施工人员的安全意识和操作技能,减少人员伤害和设备故障的发生。
在地面敷设高压电缆过程中,对于电缆本身的安全也需要特别关注。
应选择具有良好耐压性、绝缘性能优良的高压电缆,并进行必要的保护措施。
例如,在铺设过程中需要将电缆与尖锐物品、电磁干扰源等保持一定的安全距离,并对电缆绝缘层进行检测和保护。
此外,对于地面敷设高压电缆施工现场的环境条件也需要进行评估和控制。
例如,在恶劣天气条件下,如雷电、大风、雨雪等天气情况,应暂停施工并采取相应的应急措施,确保施工人员和设备的安全。
最后,对于地面敷设高压电缆后的运行和维护,也需要考虑安全因素。
对于电缆的定期巡视检查、绝缘电阻测试、接地系统的检测等工作,都是关键的安全保障措施。
综上所述,地面敷设高压电缆的安全技术措施至关重要。
从施工前的准备工作到施工现场的安全防护、施工人员的培训、电缆本身的保护,再到施工环境的评估和控制以及电缆后续的运行和维护,。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
整体解决方案系列
铺设高压电缆安全技术措
施
(标准、完整、实用、可修改)
编号:FS-QG-86375铺设高压电缆安全技术措施
Safety technical measures for laying high-voltage cables
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
一、概述
根据鹿台山煤矿工作需要,按照生产调度会安排,把井下皮带巷50电缆从配电室经副斜井铺设到临时配电点,为了安全顺利施工,特制定本措施。
二、拖拉电缆经过路线
副井口--副斜井-副斜井联络巷-临时配电点
三、成立领导小组
组长:矿方机电部部长
副组长:各部室负责人、项目部负责人
成员:矿方各部室、本项目部综掘队
四、安全技术措施
1、在拖电缆过程中所有人员要佩戴安全帽和手套,着装整齐利索,精力集中,听从指挥,步调一致,前呼后应,前
后照应。
2、当电缆受到巷道支柱影响时,要有专人指挥监护,所有人员要谨慎通过,防止顶板掉矸伤人。
顶板破碎或支护不良时,必须采取安全措施。
3、在通过巷道转弯的时候,要设置专人指挥,所有人员要放慢速度,并且要站在电缆外侧,防止被电缆挤伤。
4、在副斜井斜坡上拖电缆时,副斜井主提升绞车不得运行,所有人员要拉开距离,用力均匀。
临时休息时要前后统一将电缆放在地上,所有人员还要握住电缆,防止电缆在斜坡上下滑。
5、整个施工过程要有机电相关负责人、项目部负责人协调指挥。
6、拖电缆时人员必须同时上下肩。
五、安全注意事项
1、拖运前必须对沿途经过的路线及巷道支护情况,进行全面检查,发现问题及时处理,运送路线要清理干净,畅通无阻,防止摔倒或滑倒伤人。
2、多人抬运时,现场由专人统一指挥,抬运人员要做好
自保和互保。
3、全体施工人员在施工前要学习本措施,做到目的明确,程序清楚。
严格听从施工、安全负责人的指挥。
4、合理搭配、分配人员,杜绝盲目、疲劳工作。
施工负责人必须由机电部部长及项目部负责人担任。
5、所有施工人员要严格执行《安全技术措施》、《煤矿安全规程》、《煤矿工人技术操作规程》,在施工过程中杜绝“三违”,管理人员不到位、安全隐患不排除、安全措施不落实不得进行施工作业。
6、施工期间领导干部跟班作业,调度室24小时值班不间断,加强对施工现场检查、指导协调、隐患排查、质量管理等工作,杜绝发生任何事故。
7、本措施未提到之处,严格按照《煤矿安全规程》及《煤矿工人技术操作规程》等相关规定执行。
