施工合同与招标文件不一致时如何处理-
建设工程施工合同与招标文件不一致的处理原则

建设工程施工合同与招标文件不一致的处理原则在建设工程中,施工合同和招标文件是两个重要的法律文件,它们规定了工程的具体要求、标准和约束条件。
然而,在实际操作中,常常会出现施工合同和招标文件之间存在不一致的情况。
这种情况下,应当采取以下原则来处理不一致问题。
首先,原则一:按照合同约定为准。
施工合同是双方达成的法律约定,双方应当按照合同的约定执行,不一致的部分以合同为准。
这一原则体现了合同自由原则和契约精神,保障了合同双方的权益。
其次,原则二:招投标法律地位高于合同。
招标文件是建设工程项目的基础文件,合同是基于招标文件签订的。
在施工合同和招标文件之间发生不一致的情况下,招标文件的法律地位较高,应当优先执行。
这主要是因为招标文件是建设工程的基础文件,具备着规范、明确、稳定的特点,对于保障公平竞争、确保工程质量具有重要作用。
其次,原则三:限于合同约定的要求。
当施工合同和招标文件出现不一致时,双方应当限于合同约定的范围内进行处理。
也就是说,双方应当根据合同约定,在现实情况下进行合理的协商,达成一致意见,不能超出合同约定的范围进行处理。
这样可以保证合同的有效性和合法性。
再次,原则四:保证合同履行的原则。
当施工合同和招标文件发生不一致时,双方应当以保证合同履行的原则进行处理。
也就是说,双方应当积极主动地寻求解决不一致问题的方法和途径,保证合同的履行和工程的顺利进行。
这体现了建设工程的实践性和务实性,追求解决问题的最佳途径。
最后,原则五:合同的修改和补充。
当施工合同和招标文件发生不一致时,双方应当按照法律的规定,进行合同的修改和补充。
在合同的修改和补充过程中,应当充分考虑双方的利益和权益,并协商一致达成合理的解决方案。
这样可以保证合同的有效性和履行的可行性。
总之,建设工程施工合同和招标文件不一致是一种常见的情况,合理处理不一致问题对于保障合同的有效性和工程的顺利进行具有重要意义。
在处理不一致时,应当以合同为基础,优先执行招标文件,限于合同约定,并按照保证合同履行的原则进行处理,必要时可以对合同进行修改和补充。
建筑工程合同不一致怎么办

建筑工程合同不一致怎么办建筑工程合同在施工过程中起着至关重要的作用,它明确了发包方和承包方之间的权利和义务,是双方行为的准则。
然而,在实际操作中,可能会出现合同内容不一致的情况,这给双方带来了诸多困扰。
那么,当建筑工程合同不一致时,我们应如何应对呢?首先,当发现建筑工程合同内容不一致时,应及时沟通。
沟通是解决问题的关键,双方应充分表达自己的意见和诉求,以期达成共识。
在这个过程中,可以寻求专业律师的协助,以确保合同内容的准确性和合法性。
通过沟通,双方可以对不一致的内容进行解释、澄清和修改,从而达到统一合同内容的目的。
其次,应以备案的中标合同作为结算工程价款的依据。
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第二十一条规定,当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据。
这意味着,即使双方签订了补充合同,如果与备案的中标合同内容不一致,那么备案的中标合同仍然具有法律效力,应作为结算的依据。
此外,在处理建筑工程合同不一致问题时,应遵循法律规定。
例如,《招投标法》第四十六条规定,招标人和中标人应当自中标通知书发出之日起三十日内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议。
这意味着,在招投标过程中,双方不得擅自更改中标合同的实质性内容。
如果建筑工程合同出现纠纷,可以采取和解、协调、仲裁或诉讼等方式解决。
和解是解决争议的最佳方式,通过双方磋商,达成共识,防止损失扩大。
协调是解决争议的很好方式,可以在专业部门的协调下,对争议问题予以明确。
仲裁和诉讼是对争议问题作出具有法律约束力的书面裁决,双方应遵守裁决结果。
总之,当建筑工程合同不一致时,双方应及时沟通,以备案的中标合同作为结算工程价款的依据,并遵循法律规定。
在处理过程中,应充分了解自己的权利和义务,必要时寻求专业律师的协助。

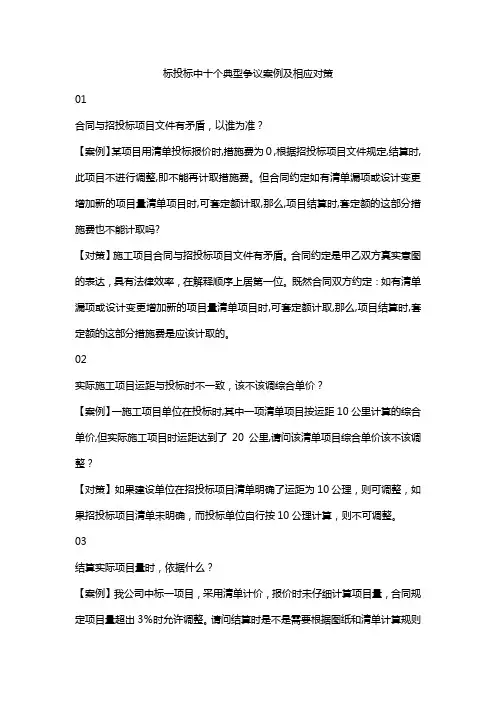

标投标中十个典型争议案例及相应对策

标投标中十个典型争议案例及相应对策01合同与招投标项目文件有矛盾,以谁为准?【案例】某项目用清单投标报价时,措施费为0,根据招投标项目文件规定,结算时,此项目不进行调整,即不能再计取措施费。
但合同约定如有清单漏项或设计变更增加新的项目量清单项目时,可套定额计取,那么,项目结算时,套定额的这部分措施费也不能计取吗?【对策】施工项目合同与招投标项目文件有矛盾。
合同约定是甲乙双方真实意图的表达,具有法律效率,在解释顺序上居第一位。
既然合同双方约定:如有清单漏项或设计变更增加新的项目量清单项目时,可套定额计取,那么,项目结算时,套定额的这部分措施费是应该计取的。
02实际施工项目运距与投标时不一致,该不该调综合单价?【案例】一施工项目单位在投标时,其中一项清单项目按运距10公里计算的综合单价,但实际施工项目时运距达到了20公里,请问该清单项目综合单价该不该调整?【对策】如果建设单位在招投标项目清单明确了运距为10公理,则可调整,如果招投标项目清单未明确,而投标单位自行按10公理计算,则不可调整。
03结算实际项目量时,依据什么?【案例】我公司中标一项目,采用清单计价,报价时未仔细计算项目量,合同规定项目量超出3%时允许调整。
请问结算时是不是需要根据图纸和清单计算规则重新计算?【对策】结算时要根据图纸和清单计算规则计算实际发生的项目量的,当超出3%时可以调整,反之不可调整,最终确定项目结算值。
04图纸会审或设计联系单明确的项目量调整在结算时应怎么认定?【案例】项目量清单招投标项目,规定中标单位在中标一个月内和编制清单的单位核对项目量,对造价影响在1%以上的,项目量予以调整。
施工项目单位核对后,没有超过1%,也就是没有调整。
现在项目结算了,有如下问题:图纸画出但是不明确的地方在图纸会审或者设计联系单中明确了,这部分应该计算吗?(比如图纸明确画出了某部位的梁,但是没有标明梁号,后来明确梁号;标明了梁号可是根本没有这个梁的详图,这样的情况,梁的项目量是否给予增加?还有钢筋呢?【对策】在图纸会审或者设计联系单中明确了的这部分应该计算。
建设工程施工合同与招标文件不一致的处理原则

建设工程施工合同与招标文件不一致的处理原则司法解释二第10条规定,建设工程施工合同与招标文件不一致时,当事人可以请求将招标文件等作为结算工程价款的依据。
这是在司法解释一第21规定的基础上,往建设工程施工合同签订的上游又进了一步,目的在于追求真相,在于寻找最接近当事人真实意思表示的内容。
最高院认为,在招投标阶段,无论是招标人还是投标人,这时候制作的文件内容最能体现当事人的真实意思,最能接近合理、公平的民事原则。
当然,这样也有利于保障招投标制定的实施,最大程度保证建设项目的质量。
司法解释一第21规定当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据。
随着建筑施工合同备案制度的取消,随着司法解释二的实施,我们完全可以把备案合同等同于招标合同。
除中标合同外,在建设工程领域还常有实际履行的合同,对此我们应该怎么理解。
在司法解释二出台之前,都把实际履行的合同称之为“黑合同、阴合同”,把招标合同或备案合同称之为“白合同、阳合同”。
现在,不能把所有实际履行的合同都称之为“黑合同了”,因客观情况发生了招投标时难以预见的变化另行订立的合同,就不属于“黑合同”。
,同样具有法律效力。
中标合同本就应该根据招投标文件、中标通知书等内容签订,这点法律有明确的规定。
中标通知书发出后,在招标人和中标人之间就成立了合同关系,合同的内容就是招投标文件内容的再体现。
所以,即便是招投标不签订建设工程施工合同,双方的合同关系也已经成立,依据招投标文件内容约束双方的权利义务完全可以。
有一点需要明确,适用司法解释二第10条的前提是整个招投标行为合法。
如果有任何违反招投标法律规定,导致招投标无效的,其法律后果就是招投标无效。
这样的话,招投标文件自然不具有法律效力。
招投标文件不具有法律效力,签订的建设工程施工合同自然无效。
那么在这种情况下如何解决发包人与实际施工人的纠纷?如果工程还没有开始建设施工,双方根据缔约过失责任归责;如果已经开始建设施工了,那么就首先要确定所建设的工程质量是否合格。
工程合同与实际不符

工程合同与实际不符
工程合同与实际执行不符合可能导致的问题包括:工程延期、质量问题、成本增加等。
这
些问题往往源于合同条款的不明确、变更管理不到位、监管不严格等。
例如,如果合同中
对于工程变更的程序、责任和费用承担没有明确规定,一旦出现变更,双方可能会因为缺
乏明确的处理机制而产生争议。
面对合同与实际执行不符的情况,合同双方都应当采取积极的态度去解决问题。
一方面,
承包方应及时与发包方沟通,说明实际情况,提出合理的调整方案;另一方面,发包方也
应当充分理解现场的实际情况,积极参与问题的解决过程,共同寻找最佳解决方案。
为了防止工程合同与实际执行不符所带来的法律风险,以下几点建议值得注意:
1. 明确合同条款:在签订合同时,应确保所有条款都尽可能明确,包括工程的范围、标准、时间表、价格以及变更管理等。
这有助于在后续执行过程中减少歧义和争议。
2. 加强变更管理:任何工程变更都应该严格按照合同约定的程序进行,包括变更申请、评估、批准和实施。
同时,变更所产生的额外费用和时间延误应该有明确的承担方式。
3. 定期沟通与监督:项目进行期间,双方应定期召开会议,及时沟通工程进度、质量和成
本等问题。
同时,应有专门的监督机构或人员对工程执行情况进行监督,确保合同得到严
格执行。
4. 法律途径的运用:一旦出现合同争议,双方应首先尝试通过协商解决问题。
如果协商不成,可以考虑通过调解、仲裁或诉讼等法律途径解决争端。
5. 增强合同意识:无论是发包方还是承包方,都应该增强合同意识,认识到遵守合同的重
要性。
这不仅是对自身权益的保护,也是对合作伙伴的尊重。
招标文件与合同不一致

竭诚为您提供优质文档/双击可除招标文件与合同不一致篇一:“投标文件、招标文件、合同约定”三者解释顺序“投标文件、招标文件、合同约定”三者解释顺序这是一个大多数同志常问的一个问题,回答如下:一、《08清单规范》4.4.2实行招标的工程,合同约定不得违背招、投标文件中关于工期、造价、质量等方面实质性内容。
招标文件与中标人投标文件不一致的地方,以投标文件为准。
如果投标文件与招标文件实质性内容不一致,?首先该投标文件应为废标处理;?其次投标文件下列情况与招标文件表面上不一致、实则是响应招标文件,且应当以投标文件为准:所报工期比招标文件短、所报工程质量比招标文件高、报价在招标文件中招标控制价之下、综合单价组价内容不同、施工方法不同等。
?所以“招标文件与中标人投标文件不一致的地方,以投标文件为准”容易让人产生误解。
由此,解释顺序为:①中标人投标文件②招标文件③合同约定二、《招标投标法》第46条招标人和中标人应当自中标通知书发出之日起三十日内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议。
《招标投标法》第59条招标人与中标人不按照招标文件和中标人的投标文件订立合同的,或者招标人、中标人订立背离合同实质性内容的协议的,责令改正;可以处中标项目金额千分之五以上千分之十以下的罚款。
?可见:发承包双方签订合同时,有关条款的订立应与招投标过程中形成的要约与承诺保持一致,体现招投标活动的严肃性。
否则订立的有关条款无效。
?或认为:施工合同条款与招标文件有关条款不一致时,以招标文件有关条款为准。
三、高院《施工合同纠纷案件解释》第21条当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据。
?该条明确以备案的中标合同作为结算工程价款的根据;备案的中标合同是应当按照招标文件和中标人的投标文件订立书面合同。
合同协议书和中标书有冲突

合同协议书和中标书有冲突
让我们来看一个典型的冲突情况。
合同协议书中可能规定了工程完成的时间、质量标准以
及付款方式等关键条款。
而中标书作为投标过程的成果,同样会明确项目的规模、期限和
预算等。
如果两者之间在这些关键条款上存在差异,比如合同要求六个月完工,而中标书
却规定八个月,这种差异就构成了实质性的冲突。
为了具体展示这种冲突,我们构建了一个假设的冲突范本。
在这个范本中,甲方为发包方,乙方为承包方。
合同协议书中明确规定了工程必须在七个月内完成,而中标书中乙方承诺
的完成时间却是十个月。
这种差异导致了双方对工程进度的期望不一致。
面对这样的冲突,解决方案通常需要遵循以下原则:
1. 协商一致原则:双方应坐下来进行沟通,寻求共识。
在不违反法律法规的前提下,通过
协商调整合同条款或中标条件,以消除冲突。
2. 法律效力优先原则:通常情况下,正式签署的合同协议书具有更高的法律效力。
因此,
如果合同中的条款与中标书相冲突,应以合同为准。
3. 公平合理原则:在解决冲突时,应考虑到双方的实际能力和利益平衡,确保解决方案对
双方都是公平合理的。
4. 书面确认原则:任何关于合同的修改或补充都应该以书面形式确认,并由双方授权代表
签字盖章,以保证其法律效力。
在我们的范本中,甲乙双方经过协商,决定将工程完成时间延长至九个月,并对合同协议
书进行了相应的修改。
修改后的合同条款得到了双方的确认,并在补充协议中予以体现。
这样,原有的冲突得到了妥善解决,项目也能够顺利进行。
合同中工程量清单与招标文件中工程量清单不一致的探讨

合同中工程量清单与招标文件中工程量清单不一致的探讨摘要:建设工程合同中工程量清单与招标文件中工程量清单不一致在实务中屡见不鲜,使得工程结算争议不断。
本文讨论工程量清单在合同中的性质、工程量清单不一致问题的发生原因,以及在此种情况下的工程结算,避免工程量清单不一致应注意的事项。
关键词:建设工程工程量清单实质性条款招标文件合同结算【中图分类号】F407.9Research of the discrepancy of the bills of quantities in the tenderdocument and the contractWang HaiqingAbstract:Dispute often appears in settlement because the discrepancy of the bills of quantities in the tender document and the contract for construction works was the often the case in the practice. The paper discusses the nature of the bills of quantities in the contract and the cause of the discrepancy of the bills of quantities in the tender document and in the contract, the settlement in the event and the attention which prevents the bills of quantities against the discrepancy.一、引言随着建筑工程交易领域的施工合同数量的增加,建设工程合同中工程量清单与招标文件中工程量清单不一致(以下简称“工程量清单不一致”)在实务中屡见不鲜,导致工程结算争议不断。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工合同与招标文件不一致时如何处理?
在工程建设的日常活动中,我们会经常遇到工程进入施工或结算程序后发现施工合同与招标文件不一致的情况,到底是按合同协议执行还是按照招标文件执行,各方说法并不一致,但真正的结论只有一个。
我的认识是:按照招标文件执行。
原因如下:
《中华人民共和国招标投标法》第二十七条规定:投标人应当按照招标文件的要求编制投标文件。
投标文件应当对招标文件提出的实质性要求和条件作出响应。
第四十一条规定:中标人的投标应当符合下列条件之一:(一)能够最大限度地满足招标文件中规定的各项综合评价标准;(二)能够满足招标文件的实质性要求,并且经评审的投标价格最低;但是投标价格低于成本的除外。
第四十六条规定:招标人和中标人应当自中标通知书发出之日起三十日内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议。
第五十九条招标人与中标人不按照招标文件和中标人的投标文件订立合同的,或者招标人、中标人订立背离合同实质性内容的协议的,责令改正;可以处中标项目金额千分之五以上千分之十以下的罚款。
以上条文说明,施工合同的内容不得背离招标文件的实质性条款,否则就触犯了招标投标法的强制性规定,就是无效
条款或无效合同。
或许有人认为,在建设部和国家工商总局的《建设工程施工合同》示范文本关于合同文件的组成部分中没有招标文件部分,但作为建设工程施工合同与一般工程合同不同,有其特殊的程序,既招投标程序,根据我国立法法的有关规定,特别规定与一般规定不一致的,适用特别规定,新的规定与旧的规定不一致的,适用新的规定。
招标投标法开始执行时间晚于合同法,且作为特别规定,招投标法的有关要求与合同法不一致时应以招标投标法为准。
在实际实践过程中,我国不少地方的招投标管理办法中,已把施工合同与招标文件不一致的情况作为作为日常监督的重点,如东莞市建设工程招投标管理办法中第八条(三)第2项的规定就是如此!
有的施工单位为了达到中标目的,在投标报价时故意压低价格,在取得施工入场券后以种种理由和各种手段要求对工程使用材料的规格、品牌等进行背离招投标文件实质性内容的变更,这种背离招投标文件实质性内容的变更同样应当阻止,否则危害性极大!。
