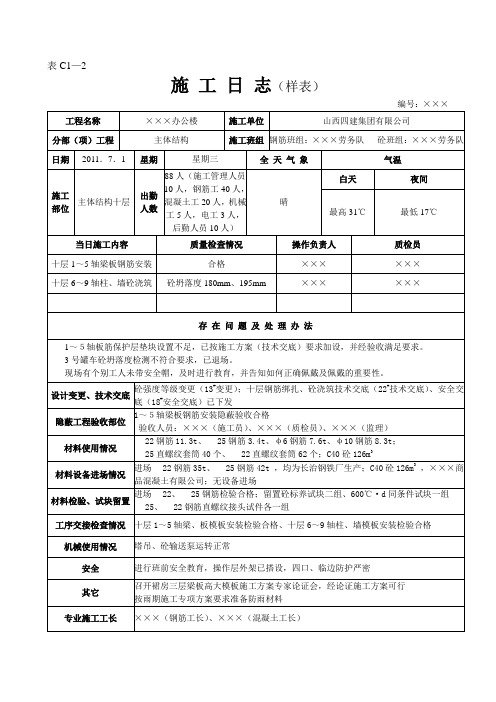

施工日志电子版样表
施工日志样表

白天
夜间
最高31℃
最低17℃
当日施工内容
质量检查情况
操作负责人
质检员
十层1~5轴梁板钢筋安装
合格
×××
×××195mm
×××
×××
存在问题及处理办法
1~5轴板筋保护层垫块设置不足,已按施工方案(技术交底)要求加设,并经验收满足要求。
3号罐车砼坍落度检测不符合要求,已退场。
现场有个别工人未带安全帽,及时进行教育,并告知如何正确佩戴及佩戴的重要性。
设计变更、技术交底
砼强度等级变更(13#变更);十层钢筋绑扎、砼浇筑技术交底(22#技术交底)、安全交底(18#安全交底)已下发
隐蔽工程验收部位
1~5轴梁板钢筋安装隐蔽验收合格
验收人员:×××(施工员)、×××(质检员)、×××(监理)
25、22钢筋直螺纹接头试件各一组
工序交接检查情况
十层1~5轴梁、板模板安装检验合格、十层6~9轴柱、墙模板安装检验合格
机械使用情况
塔吊、砼输送泵运转正常
安全
进行班前安全教育,操作层外架已搭设,四口、临边防护严密
其它
召开裙房三层梁板高大模板施工方案专家论证会,经论证施工方案可行
按雨期施工专项方案要求准备防雨材料
材料使用情况
22钢筋11.3t、25钢筋3.4t、φ6钢筋7.6t、φ10钢筋8.3t;
25直螺纹套筒40个、22直螺纹套筒62个;C40砼126m3
材料设备进场情况
进场22钢筋35t、25钢筋42t,均为长治钢铁厂生产;C40砼126m3,×××商品混凝土有限公司;无设备进场
材料检验、试块留置
进场22、25钢筋检验合格;留置砼标养试块二组、600℃·d同条件试块一组
电力工程线路施工日志表格模板(可修改)

工程名称
施工日期
年 月 日星期
天气: 风力: 温度最高: 最低:
施部位
施工班组
今天完成工作
累计完成工作
明日工作计划
人员、机械、物资配备及使用情况,进场计划
质量情况整改措施
文明施工情况整改措施
其它事项
负责人: 记录人:
备注:
1. 确保施工日志的真实性和完整性,避免遗漏重要信息。
2. 填写日志时要字迹清晰、规范,方便查阅和存档。
3. 定期对施工日志进行整理和总结,分析施工过程中的问题和经验,为今后的施工提供参考。
施工日志通用表格

温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
晴
温度
35
风力
9#楼塔吊基础开始施工,木工2人配塔吊基础模板。售楼处墙体砌筑技工5人小工5人
完成砌筑。项目部临建电工2人铺设临电。
塔吊基础用钢筋到场
工程负责人
齐进双
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
晴转多云
温度
34
风力
9#塔吊基础施工,木工完成
天气
温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
温度
风力
工程负责人
施工员
工程名称
石药工业园区配套服务中心世耀东城项目B标段
天气
施工日志空白表格范本

气象
施工
部位
出勤人数
操作负责人
上午
下午
施工内容
日期
星期
平均
气温
气象
施工 部位
出勤人数
操作负责人
上午
下午气象
施工
部位
出勤人数
操作负责人
上午
下午
施工内容
注:本表由施工单位留存,规范要求的检验批应将该记录存档。
欢迎您的下载,
致力为企业和个人提供合同协议, 策划案计划书,学习资料等等
打造全网一站式需求
编号:
工程项目名称:
起止日期:
施工内容填写说明
一、应填写存在的问题及处理情况。
二、应填写设计变更情况。何时收到设计变更通知及其编号
三、材料进场寄送见情况。
四、隐蔽工程验收情况。
五、设备进场情况及设备运行情况。
六、施工质量及施工安全情况。
七、该施工质量及施工安全情况。
八、配合比调整。
施工日志
日期
星期
平均
项目施工日志样表

施工日志样表日期:20**年 12 月 9 日星期:一天气:晴记录人: XX填表说明:一、施工日志框架施工日志分4个部分:1、基本信息;2、施工内容;3、主要记录;4、其他。
二、填写解释及要求1、基本信息:天气填写为:晴、阴、雨、雪、大风、大雾;记录人填写为该区域负责工长;温度最低、最高填写为XX℃/XX℃;湿度填写为百分数;形象进度填写按照GB50300分部工程划分填写;例:地基与基础、主体结构、建筑装饰装修、屋面、建筑给水排水及供暖、通风与空调等。
2、施工内容:包括施工内容及部位、作业班组、作业人数、完成情况、负责人。
施工内容及部位详细到检验批,如:楼层、施工段、变形缝;作业班组填写工种名称,例:木工、钢筋工等;作业人数为各个工种多少人,分别填写;完成情况为本楼层、施工段完成百分比。
负责人为管辖区域内责任管理人员。
3、主要记录:(1)施工进度:填写总包方或其他专业分包移交工作面的进度及质量情况。
如:进度或质量不满足预定的时间或质量,附工作联系单及影像资料;劳务班组的进度情况、问题及整改措施,需要时附对劳务班组的整改通知单。
(2)检查情况:包括检查部位、检查方法、抽样方案、检查依据、判定标准、检查程序,检查报告等,应具备有效性、可追溯性。
若如存在问题:附整改通知单。
(3)检验验收:填写隐蔽工程的验收情况,写明验收的内容、标段、楼层、轴线、分项工程、验收人员及验收情况,焊接记录要详细记录,应包括焊接部位、焊接方式、焊接数量、焊接人员、焊接质量检查、检查人员等,养护记录要详细、应包括养护部位、养护方法、养护次数、养护人员、养护结果等;试验记录:楼层、轴线、数量等,例:试块制作情况,应写明试块名称等,应具备有效性、可追溯性。
(4)样板验收:建立工程样板引路制度,验收需填写参加班组、人员、部位,是否经验收合格,存在问题及改进措施。
(5)验收情况:项目部进行阶段性验收、竣工验收时,按照集团公司验收方案模板编制验收方案,如:参加验收时间、人员、部位、内容、试验送检批数等;存在问题如有:附整改通知单。
施工日志表格.xls

记录
工程名称 施工单位 施工内容:
郭宜
负责人
施工日志
佛古塬集输站零星维修
日 期 2013年 8 月 16日
天 气晴 晴
气温19-31 ℃
工作人数及机械台班: 隐蔽工程记录: 施工中遇到问题: 处理办法:
记录
郭宜
负责人
施工日志
工程名称
佛古塬集输站零星维修
日 期 13年 8 月 17日
施工单位 施工内容:
施工日志
工程名称
佛古塬集输站零星维修
施工单位 刘永平(狗)、李宝及安心施工队

施工内容: 1.狗施工队240砖砌排水沟。 2、狗回填锅炉房门前坑 3、李宝开挖办公室后排水沟 4、安心(强)开始拆除输油泵房下陷地坪
日 期 2013年 8 月 2日
天 气晴 晴
气温19-31 ℃
工作人数及机械台班:狗施工队,技工1个,普工4个;安心施工队普工4个,三轮 一个,电锤1个;李宝普工5个 隐蔽工程记录:
天 气晴 晴
气温19-31 ℃
1、李宝做好砼管排水沟、积水坑盖板已盖好。
2、狗回填材料库后土方,盖材料库后院暖气地沟。
3、安心做泵房地坪
工作人数及机械台班:狗两辆自卸车、一个铲车,普工4个。 隐蔽工程记录:
施工中遇到问题: 处理办法:
记录
郭宜
负责人
施工日志
工程名称
佛古塬集输站零星维修
日 期 2013年 8 月 10日
天 气晴 晴
气温19-30 ℃
1、林林砌筑毛石挡土墙,
2、李宝处理旧锅炉房钻水问题,回填土,打散水等。
3、安心拆除二大队地坪 4、狗回填材料库后土方 工作人数及机械台班: 隐蔽工程记录:林林挡土墙铺地1.3米,收口0.8米;李宝回填土补砌砖地沟1.5× 1.5×0.24;狗材料库后路边土方13×10×4+80方 施工中遇到问题:
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
统表C01-8
施 工 日 志
工程名称: 页号:
日期 年 月 日 星期 最高 ℃ 气温
最低 ℃
上午
下午
施工内容及情况:(施工部位、内容、机械、人员等)
技术质量安全工作记录存在问题及处理情况:
项目技术负责人: 施工记录:
年 月 日
本表应装订成册,页号打印好,不得撕掉缺页,以便查对,由施工单位填写保存。
