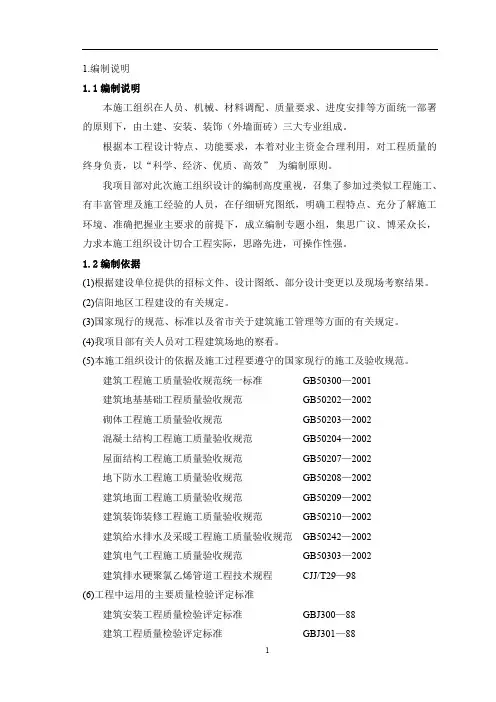

1.编制说明1.1编制说明本施工组织在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建、安装、装饰(外墙面砖)三大专业组成。
根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。
我项目部对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本施工组织设计切合工程实际,思路先进,可操作性强。
1.2编制依据(1)根据建设单位提供的招标文件、设计图纸、部分设计变更以及现场考察结果。
(2)信阳地区工程建设的有关规定。
(3)国家现行的规范、标准以及省市关于建筑施工管理等方面的有关规定。
(4)我项目部有关人员对工程建筑场地的察看。
(5)本施工组织设计的依据及施工过程要遵守的国家现行的施工及验收规范。
建筑工程施工质量验收规范统一标准GB50300—2001建筑地基基础工程质量验收规范GB50202—2002砌体工程施工质量验收规范GB50203—2002混凝土结构工程施工质量验收规范GB50204—2002屋面结构工程施工质量验收规范GB50207—2002地下防水工程施工质量验收规范GB50208—2002建筑地面工程施工质量验收规范GB50209—2002建筑装饰装修工程施工质量验收规范GB50210—2002建筑给水排水及采暖工程施工质量验收规范GB50242—2002建筑电气工程施工质量验收规范GB50303—2002建筑排水硬聚氯乙烯管道工程技术规程CJJ/T29—98(6)工程中运用的主要质量检验评定标准建筑安装工程质量检验评定标准GBJ300—88建筑工程质量检验评定标准GBJ301—88建筑施工安全检查评分标准GBJG59—99(7)我集团公司的技术、机械设备装备情况及管理制度。
施工组织设计(完整详细版)

施工组织设计(完整详细版)一、工程概况本工程位于市区,总建筑面积为平方米,地上层,地下层。
工程包括主体结构、装修、机电安装等多个分部工程。
根据甲方的要求和工程特点,本工程采用施工工艺和施工方法。
二、施工部署1. 组织机构:本工程将成立项目部,下设项目经理、技术负责人、质量负责人、安全负责人等岗位,负责工程的全面管理。
2. 人员安排:根据工程需要,合理配置各专业工种人员,确保施工进度和质量。
3. 物资供应:与供应商建立长期合作关系,确保材料、设备等物资的及时供应。
4. 施工机械:根据工程特点,选用合适的施工机械,提高施工效率。
5. 施工方案:针对不同分部工程,制定详细的施工方案,明确施工步骤、工艺要求和质量标准。
三、施工进度计划1. 总体计划:根据工程特点和甲方要求,制定总体施工进度计划,确保工程按期完成。
2. 分部工程计划:针对主体结构、装修、机电安装等分部工程,制定详细的施工进度计划,确保各分部工程有序进行。
3. 关键节点:明确工程的关键节点,如基础验收、主体结构封顶、装修完工等,确保工程进度可控。
四、施工质量控制1. 质量管理体系:建立完善的质量管理体系,明确各岗位职责和质量控制要求。
2. 材料质量:严格控制材料质量,确保材料符合国家规范和设计要求。
3. 施工工艺:严格按照施工方案和工艺要求进行施工,确保施工质量。
4. 检查验收:定期对施工质量进行检查验收,发现问题及时整改,确保工程质量。
五、施工安全措施1. 安全管理体系:建立完善的安全管理体系,明确各岗位职责和安全控制要求。
2. 安全培训:对施工人员进行安全培训,提高安全意识和操作技能。
3. 安全防护:设置安全防护设施,如安全网、安全帽、安全带等,确保施工安全。
4. 应急预案:制定应急预案,提高应对突发事件的能力。
六、环境保护措施1. 环保管理体系:建立完善的环保管理体系,明确各岗位职责和环保控制要求。
2. 噪音控制:采取有效措施降低施工噪音,减少对周围环境的影响。
施工组织设计范本45篇

施工组织设计范本45篇施工组织设计是现代建筑施工中十分重要的一环,它直接影响到施工的效率和质量。
为了帮助广大工程师和施工人员更好地进行施工组织设计,本文提供了45篇施工组织设计范本,供参考使用。
1. 基础工程施工组织设计本篇施工组织设计重点介绍基础工程的施工组织,包括场地准备、土方开挖、基础浇筑等工作的组织安排和进度计划。
2. 结构施工组织设计结构施工是建筑工程中最为重要的一环,本篇将介绍混凝土结构、钢结构和木结构的施工组织设计,包括模板搭设、钢筋绑扎、混凝土浇筑等步骤的安排和协调。
3. 施工机械使用和维护计划本篇将介绍常见施工机械的使用和维护计划,包括挖掘机、起重机、混凝土搅拌车等机械设备的操作要点和保养维护方法。
4. 施工人员组织与培训计划施工人员的组织与培训对于施工工程的顺利进行起着至关重要的作用。
本篇将介绍施工人员的分类与职责,以及相应的培训计划和培训材料。
5. 安全与环保管理方案本篇将介绍施工现场的安全与环保管理方案,包括施工人员的安全教育、现场安全设施的设置、危险化学品的储存和处理等内容。
6. 物料采购和供应计划本篇将介绍建筑材料的采购和供应计划,包括建筑材料的选型、供应商的选择、供应时间的安排等内容。
7. 施工流程与进度计划本篇将介绍施工流程的划分和进度计划的编制方法,包括关键工序的确定、施工方法的选择、施工资源的配置等内容。
8. 质量控制与检验计划本篇将介绍施工质量的控制与检验计划,包括质量检验的方法与标准、施工过程中质量问题的处理等内容。
9. 施工预算与成本控制本篇将介绍施工预算的编制和成本的控制方法,包括建筑材料的用量计算、施工工序的成本估算等内容。
10. 施工程序与交接要点本篇将介绍施工程序的编制和施工交接的要点,包括施工准备阶段、施工过程中的协调与配合等内容。
11. 施工现场文明施工要求本篇将介绍施工现场的文明施工要求,包括施工现场的清洁整齐、施工人员的着装要求、噪音与污染的控制等内容。
施工组织设计方案(完整版).doc 全文免费

施工组织设计方案(完整版).doc 全文免费范本一:施工组织设计方案(完整版)一:项目概述1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目时间进度1.5 项目目标二:组织管理2.1 组织架构2.2 负责人员及职责分工2.3 沟通与协调机制2.4 项目管理流程三:施工方案3.1 施工方法选择3.2 施工流程图3.3 施工工艺与技术要求3.4 施工组织图3.5 施工资源调配与管理四:安全管理4.1 安全责任分工4.2 安全管理措施4.3 安全培训与教育4.4 突发事件应急预案4.5 安全检查与监督五:质量管理5.1 质量目标5.2 质量标准与规范5.3 质量检测与验收5.4 质量管理措施5.5 管理评审与持续改进附件:1、组织架构图2、施工流程图3、施工组织图4、安全检查记录表5、质量验收报告法律名词及注释:1. 《建筑法》:指中华人民共和国建筑方面的法律法规,包括有关建筑工程的立项、审批、设计、施工、竣工等方面的规定。
2. 《劳动法》:指中华人民共和国劳动方面的法律法规,包括有关劳动者权益保护、劳动关系、工资福利等方面的规定。
3. 《安全生产法》:指中华人民共和国安全生产方面的法律法规,包括有关安全生产管理、职工安全健康等方面的规定。
----------------------------------------------------------范本二:施工组织设计方案(完整版)一:项目概述1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目时间进度1.5 项目目标二:施工管理2.1 施工组织架构2.2 责任分工与职责2.3 沟通与协作机制2.4 相关文件管理三:施工方案3.1 施工方法与工艺选择3.2 施工流程分析3.3 施工进度计划3.4 施工资源调配3.5 施工机械设备选用与管理四:安全管理4.1 安全责任与组织机构4.2 安全生产管理措施4.3 现场安全常规措施4.4 高风险作业的安全防护措施4.5 突发事件应急预案五:质量管理5.1 质量管理组织机构5.2 质量目标及标准5.3 施工过程质量控制5.4 质量验收与评定5.5 质量管理措施六:环境保护6.1 环境保护组织机构6.2 环境影响评价6.3 施工过程的环境污染控制措施6.4 施工现场清理与复绿6.5 废弃物的处理与管理附件:1、施工组织架构图2、施工进度计划表3、安全检查记录表4、质量验收报告5、环境影响评价报告法律名词及注释:1. 《建筑法》:指中华人民共和国建筑方面的法律法规,包括有关建筑工程的立项、审批、设计、施工、竣工等方面的规定。
施工组织设计(完整版)

第一章工程建设标准1、依据设计文件的要求,本招标工程项目的材料、设备、施工须达到下列现行中华人民共和国以及省、自治区、直辖市或行业的工程建设标准、规范的要求。
1.1 工程测量规范(GB50026-93);1.2《建筑地基基础工程施工质量验收规范》(GB50202-2002);1.3《建筑工程施工质量验收统一标准》(GB50300—2001)1.4《混凝土结构工程施工质量验收规范》(GB50204—2002)1.5《建筑地基基础工程施工质量验收规范》(GB50202—2002)1.6《砌体工程施工质量验收规范》(GB50203—20002)1.7《屋面工程施工质量验收规范》(GB50207—2002)1.8《建筑装饰装修工程质量验收规范》(GB50210—2001)1.9《建筑地面工程施工及验收规范》(GB50209—2002)1.10《建筑施工安全检查标准》(JGJ59—99)1.11《施工现场临时用电安全技术规范》(JGJ46—2005)1.12《建筑施工高处作业安全技术规范》(JGJ80—91)2、根据工程设计要求,该项工程下列项目的材料、施工除必须达到以上标准外,还应满足下列标准要求;第二章工程概况及施工准备布署一、工程概况1、工程名称:临泽县滨水东岸19#楼2、工程投标(施工)范围:⑴蓝图2米范围内的施工任务。
⑵蓝图2米内的土建、水暖、电照、通讯设施。
3、期望工期:2010年8月15日开工———2011年8月31日竣工。
施工总工期为290个日历天。
5、现场自然条件⑴温度绝对最高温度:37.6℃绝对最低温度:-29.7℃年平均气温: 6.5℃⑵降水量年平均降水量: 117.1mm⑶风向及风速全年主导风向:西北风全年次主导风向:东南风⑷其他抗震等级为三级;抗震设防烈度为7度,建筑物重要性为丙类。
6、现场施工条件:⑴拟建的临泽县滨水东岸19#楼,建设地址选定在临泽一中西侧。
新建工程长45.5米,宽12.1米,施工条件良好。
施工组织设计施工组织设计完整版doc(一)

施工组织设计施工组织设计完整版doc(一)引言概述:施工组织设计是指在工程施工过程中,为了保证工程质量和安全,合理安排施工工艺、施工方法、施工步骤、施工环节、人员配置和资源利用等方面的设计与规划。
本文将从施工前期准备、施工组织原则、施工组织方案设计、施工组织管理和施工组织改进方面,详细介绍施工组织设计的相关内容。
正文:一、施工前期准备1. 项目背景分析2. 工程规模和施工周期确定3. 项目可行性研究4. 工程资源评估5. 施工进度计划制定二、施工组织原则1. 安全第一原则2. 效率优先原则3. 资源最优配置原则4. 工艺合理性原则5. 风险控制原则三、施工组织方案设计1. 分工协作方案设计2. 作业区域划分设计3. 作业步骤设计4. 施工工艺流程设计5. 材料和设备管理方案设计四、施工组织管理1. 人力资源管理a. 人员招聘与培训b. 工人队伍管理c. 施工人员考核与激励2. 资源管理a. 材料的供应与管理b. 设备的配备与维护c. 资金的调配与控制3. 项目进度管理a. 施工进度跟踪与调整b. 现场工作协调与指导c. 施工质量检查与验收4. 安全与环境管理a. 安全教育与培训b. 防护设施与措施c. 环境保护与治理5. 沟通与协调管理a. 与建设单位的沟通与对接b. 与监理单位的沟通与协调c. 与其他施工单位的沟通与合作五、施工组织改进1. 效率改进措施2. 资源利用优化3. 施工工艺创新4. 施工管理信息化5. 安全环保提升总结:施工组织设计在工程施工中发挥着重要的作用。
通过施工前期准备、施工组织原则的确立、施工组织方案的设计、施工组织管理的实施以及施工组织的不断改进,可以有效提高工程施工的效率、质量和安全性。
因此,在工程施工过程中,设计师需要严谨细致地进行施工组织设计工作,以保证工程顺利进行。
施工组织设计(很全面).doc

施工组织设计目录第一章、承若工期目标第二章、承若质量目标第三章、承若安全目标第四章、施工方案第一节、施工质量保证措施第二节、主要部位施工措施第三节、安全、文明、环保措施第四节、现场总平面布置图第五节、工期计划、工期保证措施第六节、冬、雨季施工技术保证措施第七节、主要管理人员及劳动力安排第八节、主要机具安排计划第九节、成品保护和工程保修工作的管理措施和承诺第十节、紧急情况的处理措施、预案以及抵抗风险的措施第一章、承诺工期目标根据招标文件工期要求,我方将在详细勘踏现场实际情况,深入了解业主意图并进一步细化修正施工组织设计的基础上,根据施工总体施工要求,合理安排施工生产,投入足够的人、材、物、设备等资源,在施工区认真安排计划工序流程,保证流程合理、经济高效,以每个工序目标来保证区域目标,以区域目标的完成来保证总体目标,确保施工按照招标工期要求完成。
工期目标:计划开工日期:2015年4月1日, 计划完工日期:2015年5月15日,本项目计划总工期为45日历天。
第二章、承若质量目标我们将严格按照ISO9001:2000质量体系标准,并根据现场实际情况,制定切实可行的质量保证措施,加强施工过程控制和质量通病的防治,消除任何质量事故隐患,保证各分部分项工程的合格率达100%,工程质量:合格。
第三章、承若安全目标承包人承诺坚决遵循东营市市政建设文明施工的有关规定及要求,抓好项目部的安全生产、文明施工,特制定本工程项目安全管理目标。
一、安全施工的目标1、施工过程中不准发生重大人身、设备安全事故。
2、死亡重伤、重大伤火灾、重大设备事故为零,千人负伤率1‰以下。
3、除实现安全达标外,还要力争“安全优良”。
4、采取相应的措施,保证施工工地封闭,现场设施整齐,材料堆放有序,生产生活垃圾按规定堆放处理。
5、实现工地文明,创建《建筑安全文明示范工程》工地。
二、安全文明施工保证措施1、安全保证体系保证施工安全及工程交付后的安全使用是工程的基本要求,我公司将采取以下措施保证安全施工。
工程施工组织设计(3篇)

第1篇一、工程概况1. 工程名称:某市XX住宅小区建设工程2. 工程地点:某市XX区3. 工程规模:本工程占地面积约100亩,总建筑面积约20万平方米,包括住宅楼、商业楼、地下车库等配套设施。
4. 工程投资:约2亿元人民币5. 工程建设周期:18个月二、施工组织设计原则1. 安全第一、预防为主的原则:在施工过程中,始终把安全生产放在首位,严格执行国家和地方有关安全生产的法律法规,确保施工安全。
2. 科学组织、合理布局的原则:根据工程特点和现场条件,合理规划施工场地,确保施工顺利进行。
3. 节约资源、绿色施工的原则:在施工过程中,注重节约资源,减少环境污染,实现绿色施工。
4. 高效施工、优质工程的原则:以高质量、高效率的施工,确保工程按时、按质、按量完成。
三、施工组织设计内容1. 施工组织结构(1)项目经理部:负责整个工程的施工管理工作,下设工程部、技术部、质量部、安全部、物资部、财务部等职能部门。
(2)项目部各部门职责:工程部负责施工进度、质量、安全等方面的管理工作;技术部负责施工图纸、技术标准的编制和执行;质量部负责施工质量的监督和检验;安全部负责施工安全的监督和检查;物资部负责施工材料的采购、供应和保管;财务部负责施工资金的筹措、使用和核算。
2. 施工进度计划(1)施工阶段划分:根据工程特点,将施工分为基础工程、主体工程、装饰装修工程、室外工程四个阶段。
(2)施工进度安排:基础工程:3个月;主体工程:6个月;装饰装修工程:3个月;室外工程:2个月。
3. 施工方案(1)基础工程:采用人工挖孔桩基础,桩径600mm,桩长15m,桩间距1.5m,桩顶标高-3.0m。
(2)主体工程:采用框架结构,混凝土强度等级C30,钢筋等级HRB400。
(3)装饰装修工程:采用内外墙涂料、瓷砖、石材等材料进行装饰装修。
(4)室外工程:包括绿化、道路、照明、排水等工程。
4. 施工资源配置(1)劳动力资源:根据工程规模和施工进度,配备足够的施工人员,包括管理人员、技术人员、施工人员等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计大全(DOC 78页)五、施工组织设计汝阳县酒祖大道(汝安路—杜康)新建工程BT项目第三标段施工组织设计汝阳县酒祖大道(汝安路—杜康)新建工程是汝阳县促进资源开发、实现县域经济发展战略、促进地区社会经济发展、扩大对外开放、提升区位优势、方便人民出行的重要工程。
工程起点与汝安路相连接,终点接S243郭木线杜康仙庄出口道路,全长10.344公里。
通过对该工程招标文件反复阅读理解,对现场各项详尽考察,结合我公司技术力量、设备状况及多年来丰富的公路桥涵施工经验,编制如下施工组织设计。
第一章工程概况一、工程说明1、工程说明汝阳县酒祖大道(汝安路—杜康)新建工程,路线起点始于汝阳县内埠三十队北,路线向西经双泉南行至马坡村,在马坡村西南跨越陆浑总干渠,继续西行经南坡新村北、寨坡南、孟脑南、常渠村南,与杜康酒厂、蔡店乡相连,终点接S243郭木线杜康仙庄出口道路,全长10.344km。
本标段为第3合同段,范围为k3+900至k6+000,长约2.1km。
本项目设计按双向四车道二级公路设计,设计时速80km/h,路基宽度23m。
2、地形地貌汝阳县地处秦岭余脉外方山北麓,地形起伏连绵,沟壑纵横,河川狭窄,总的地形是南部群山耸立、中部丘陵起伏、北部滩地开阔,形成七山二陵一分川的地貌特征。
由于地形地势的复杂变化,造成多种局部环境,形成各自的小气候条件,相应森林植物的分布和生长呈现出明显的差异。
3、水文地质地震汝阳县境内河流分属黄淮两大水系,地下水源不丰富,也有一定差异,雨后地下水位高,旱期水位下降快,储水层多位于河川、沟川地带,地下水的补给主要靠降雨入渗补给、渠道恻渗和灌溉回归水补给。
汝阳地处秦岭地槽中东段,属华北地层豫西分区的渑池小区和熊耳小区,汝阳县无断裂带,不属重震区。
路线经过地区地震烈度为6度。
4、气象汝阳县地处中纬度地带,汝河横穿本县中部,光照充足,气候温和,四季分明,属于暖温带大陆性季风气候。
冬季寒冷干燥,多西北风,夏季炎热湿润,多东南风。
雨季集中在8-10月份。
年平均气温17.3℃,年平均降雨量690mm,全年无霜期213天,年平均风速2.1m/s。
二、主要工程数量1、路基路基挖土方61920m³,挖石方53505m³,利用土填方5008m³,利用石方38466m³,清理现场40120m2,M7.5级浆砌片石边沟2496m³。
2、路面(1)厚200mm水泥粉煤灰稳定碎石底基层:25792m2(2)厚160mm水泥粉煤灰稳定碎石底基层:1858m2(3)厚200mm水泥粉煤灰稳定碎石基层:24960m2(4)厚220mm水泥粉煤灰稳定碎石基层:6240m2(5)厚160mm水泥粉煤灰稳定碎石基层:1858m2(6)粘层:31200m2(7)稀浆封层:31200m2(8)厚35mm细粒式沥青砼:31200m2(9)厚40mm中粒式沥青砼:32757m2(10)C25路缘石:515m³(11)C25镶边带:994m33、结构物(1)马坡桥K4+058.45,1-20m预应力空心板桥,全长25.02m;(2)1-Φ0.6m圆管涵2道(K3+964,K4+830),累计长度51.84 延米。
第二章主要施工办法一、施工现场准备(一)复查和了解现场复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、农田水利设施、环境保护等有关情况。
对于扩(改)建工程,应将拟保留的原有通信、供电、供水、供暖、供油、排水沟管等地下设施复查清楚,在施工中要采取保护措施,防止损坏。
(二)确定工地范围。
我单位根据施工图纸和施工临时需要确定工地范围,及在此范围内有多少土地,哪些是永久占地、哪些是临时占地,并与地方有关人员到现场一一核实(是荒地或是良田、果园等)、绘出地界、设立标志。
(三)清除现场障碍。
施工现场范围内的障碍如建筑物、坟墓、暗穴、水井、各种管线、道路、灌溉渠道、民房等必须拆除或改建,以利施工的全面展开。
(四)办妥有关手续。
上述占地、移民和障碍物的拆迁等都必须事先与有关部门协商,办妥一切手续后方可进行。
(五)作好现场规划。
我单位按照施工总平面图搭设工棚、仓库、加工厂和预制厂;安装供水管线、架设供电和通信线路;设置料场、车场、搅拌站;修筑临时道路和临时排水设施等。
在有洪水威胁的地区,防洪设施应在汛期前完成。
(六)道路安全畅通。
道路施工需要许多大型的车辆机械和设备,原有道路及桥涵能否承受此种重载,需要进行调查、验算,不合要求的应作加宽或加固处理,保证道路安全畅通。
二、确定各施工过程的施工顺序(一)土方工程施工顺序1、路基挖土方审核施工图设计及有关资料→施工放线→开工报验→清除不适宜的填料→挖、运土→刷坡→重复挖运至设计标高→挖路槽→碾压→检测。
2、路基填土方审核施工图设计及有关资料→施工放线→开工报验→填前清理掘除→碾压→检测→填土→摊铺整平→洒水或晾晒→碾压→检测→重复填土压实至设计标高→刷坡整形→边坡防护。
(二)路面工程施工顺序1、二灰土底基层审核施工图设计及有关资料→施工放线→开工报验→集中厂拌混合料→取样→运至工地→培路肩→摊铺、整平→碾压并检测→养护。
2、水泥粉煤灰稳定碎石基层审核施工图设计及有关资料→施工放线→清扫底基层表面杂物→厂拌混合料→取样→运送→碾压并检测→接缝处理→养护。
3、沥青砼面层审核施工图设计及有关资料→施工放线→清扫基层表面杂物→浇洒透层油或封层油→运送石拌粗粒式沥青砼→摊铺→碾压并检测→封闭交通→洒粘层油→运送厂拌细粒式沥青砼混合料→摊铺→碾压并检测→封闭交通→洒封层沥青。
4、人行道审核施工图设计及有关资料→施工放线→开工报验→碎石垫层→侧缘石安装→无砂砼→铺设混凝土透水砖(三)结构物施工顺序本标段结构物主要有一座1-20米空心板桥和两道管涵。
1、管涵施工施工放样→平整场地→基坑开挖→基底承载力检测→合格→人工修整基坑至设计标高→检查验收→报监理工程师→下道工序;2、K4+058.45,1-20m马坡桥施工(1)测量放样→(2)基坑开挖→(3)模板工程→(4)钢筋工程→(5)砼工程→(6)浆砌工程→(7)空心板预制→(8)梁体运输与吊装→(9)桥面系及附属结构三、分部、分项尤其是主要施工过程的施工方法(一)路基施工1.路基放样(1)施工前,复测公路沿线的纵横断面图,如原来没有测就进行补测。
对于地形变化复杂地段,应加密纵横断面图的测量。
对所测量的结果进行记录、整理,绘制横断面测量图,由测绘技术人员鉴字后,报请监理工程师审批。
(2)根据恢复的中桩、设计图纸及施工工艺用木方桩钉出路基用地界桩边沟、边沟等具体位置,显示出路线轮廓,以便于施工。
在安全距离外设立控制桩,桩上标明桩号与路中心挖、填高度,用(+)表示填方,(-)表示挖方,并报请监理工程师检查。
(3)路基施工期间分级定期复测一次控制点,并妥善保护所有标志,特别是原始控制点。
(5)在挖填施工过程中做到勤测,根据实测情况指导开挖和填方,同时,绘制实际横断面图2.路基填筑准备工做标段路基在分层填筑正常碾压后,为减小路基的沉降差,保证路基稳定,正常压实80cm后用冲击压路机对路基进行补压10遍,新旧路基结合部位增压4~5遍,-20cm层面碾压20遍。
(1)填筑前准备填筑前做好填料的取样工作,由试验室测定土样的最佳含水量、最大干容重及CBR值等物理力学指标,确保填料合格。
(2)试验路段本标段路基填筑按不同的机械设备组合以及填料的不同做试验路段。
试验段位置选择在标段内最具有代表性的路段进行。
在已做完填前压实的路段,均匀卸填筑料,用推土机将填料摊平,然后检测虚铺厚度、含水量,待含水量接近最佳含水量时进行碾压,先压3遍,测出压实度及压后土层厚度,再压1遍,再测压实度及料层厚度,依此类推,直至达到压实度要求为止。
试验路段用以确定每段土方回填能够达到要求压实度标准的土层虚铺系数、压实遍数及最佳机械组合,以指导大面积施工。
3.路基填筑(1)分层填筑自卸车运土至路床上,根据自卸车运输能力及土的松铺厚度确定卸车间距,土堆堆筑成梅花型,这样可使推土机推平后松铺厚度大致相同。
推土机推平后,待含水量接近最佳含水量时由推土机进行初平。
平地机刮平,用压路机开始碾压。
(2)压实碾压前对填土层的松铺厚度、含水量、平整度进行检查,符合要求后,方可进行碾压,压路机的碾压行驶速度最大速度不宜超过4km/h,碾压无漏压、无死角,确保碾压均匀,达到试验段获取的碾压遍数,用核子仪和灌砂法检验压实度(以灌砂法为准),经压实度检验合格后方可转入下道工序,不合格处进行补压再做检验,一直达到合格为止。
4.石方路基填筑(1)分层填筑自卸汽车运石方至路床,设专人进行指挥卸料,水平分层填筑。
大型推土机推平,对于超过层厚要求而影响压实的石块需由人工进行二次分解。
(2)压实碾压前将填石层表面大致整平并用碎石等细料充填缝隙,符合要求后,方可进行碾压,压路机采用大型振动压路机,缓慢进行碾压。
碾压无漏压、无死角,确保碾压均匀,达到试验段获取的碾压遍数,经压实度检验合格后方可进行下一层铺筑,不合格处进行补压再做检验,一直达到合格为止。
5、路基石方挖方如果挖方段石方为软石或风化石,挖掘机能够直接开挖,则采用与土方开挖同样的施工方法,如石方开挖为坚硬岩石,需爆破开挖,则采用下述方法。
根据沿线地质状况,为保持开挖后边坡的稳定和对附近居民、高压线路等的损失减小到最低限度,并有效保护森林植被,根据本标段通过地区的地形、地质构造、地理位置等情况,决定采用浅孔、中深孔爆破为主,深孔、小洞室、药壶爆破为附,对于大块孤石采用浅孔炮眼爆破法和覆土爆破法。
6.不良地质及特殊路基处理(1)湿陷性黄土沿线局部路段存在轻微湿陷性,对路基影响较小,除加强沿线的排水措施外,不必采取特殊的工程措施进行处理,在原地面清理掘除完成后,采用冲击式压路机处理。
(2)高填路堤处理高填方段路堤沉降根据设计及规范规定进行处理,高填方段路堤超填厚度根据设计及试验来确定,并通过施工期的沉降观测进行确定。
(3)软土地基处理路线所经软土地基,根据设计和现场情况用挖掘机或装载机将软土开挖,开挖深度至坚硬地基后,用砂砾石分层回填,推土机配合人工整平,压路机压至规定的压实度,并取土样测试压实系数,达到设计要求后再进行第二层回填夯实,每层虚铺厚度用水准仪测定,每层压实质量依取样测试结果控制(二)路面施工1、路面底基层、基层(水泥粉煤灰稳定碎石)(1)各层摊铺前对下承层标高认真检查,每10米检查一个断面,每个断面4个控制点,不合格处须进行局部处理;(2)下基层摊铺前必须经检测验收合格方向进行施工,上、下基层间喷洒水泥浆,水泥用量为1.5km/m2。
