硅PU篮球场施工设计方案

硅PU篮球场施工设计方案

硅PU面层球场硅PU是一种符合人体工学原理并满足运动物理特性需要,具备上硬下弹构造特征并能直接在水泥或沥青根底上施工的安康型专业弹性合成球场面层材料系统,以单组份有机硅改性聚氨酯组成缓冲回弹构造,双组份改性丙烯酸作为耐磨面层,作为一种体育设施场地地面材料,有良好的的缓冲性和延展性,粘接力强,对根底有一定的治愈功能,能够自动找平,施工简单,抗老化性优秀,施工后化学性能稳定,不易产生气泡等问题。

一、硅PU面层参数、性能及适用围1、本公司硅PU技术参数序号检测工程技术要求检测结果1、运动性能指标1 冲击吸收率〔Fr〕Fr≥12 162 回弹值,% ≥20 253 滑动摩擦系数〔u〕0.4≤u≤0.7 0.54 压缩复原率,% ≥95 995 硬度〔邵A〕,20℃65-80 752、耐用性能指标1 拉断伸长率,% ≥200 2402 拉伸强度,Mpa ≥1.5 1.93 耐人工气候老化性〔300h〕不起泡、不剥落、无裂纹;粉化≤1级,△E≤6.0合格2、硅PU面层的优势〔1〕舒适性:无论你是在跑动,运球还是静止不动,硅PU的适度曲技术都为您提供了高度的舒适性。

〔2〕振动吸收:当硅PU承受瞬间冲击时,有63%的冲击力被地面系统所吸收,更好的保护了运发动的脚踝。

〔3〕超强耐磨:面层选用高强度硅树脂颗粒材料,独特的双层构造。

比普通产品更加耐磨,有的使用寿命到达8年以上。

〔4〕粘合能力:硅聚氨脂材料能渗透不同材质根底毛孔,产生高强度附着力,更好与根底粘合。

〔5〕技术稳定性:无论是大球还是小球的回弹性、吸震性及摩擦系数能贯穿整个场地系统,保证其技术稳定性。

〔6〕理想的综合功能:适用于室外篮球场,网球场,排球场,羽毛球场,手球场,休闲场地,健身房等多项运动地面。

〔7〕易施工:可在沥青混凝土或水泥混凝土根底上直接施工,所有材料都按比例分类桶装,可按使用说明施工,操作简单便捷。

〔8〕易维护:含有抗污助剂,污渍不会渗入面层,只需用清水清洗即可保持常新。

硅PU篮球场地面工程施工设计方案

硅PU篮球场地面工程施工设计方案

硅PU篮球场地面工程施工设计方案硅PU地面工程施工方案第一节编制依据一、编制依据1、国家现行的工程质量评定标准。

2、广东省现行的其他有关文件。

3、结合本工程实情及现场状况和环境。

4、我公司有关工程质量管理、安全文明施工管理制度。

5、现行《国家体育设施手册》。

二、编制原则1、严格按设计图纸各项技术标准和条款进行编制。

2、执行国家有关政策法规、规程、行业技术标准和技术规定。

3、结合实际因地制宜的原则。

4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。

5、减少各部位、各工序、各工种相互干扰的原则。

三、编制说明1、在认真、全面、系统地阅读设计图纸和根据施工现场的具体情况上,深刻领会和贯彻业主对本工程的各项要求而编写。

2、我公司根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本公司全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。

以达到快速、优质、高效、安全的管理目标。

确保工程质量优良。

第二节硅PU材料简介一、适用范围硅PU适用于室内篮球场、网球场、排球场、羽毛球场、手球场、乒乓球场等球类场地的地面施工,还可用于休闲区、健身房、康体活动场地等地面的施工。

二、性能特点1.专业性能:独特的双层结构,具有良好的减震和回弹性,既可使运动员迅捷起动,又可缓解运动中的冲击力,安全舒适,为运动员提供了安全的运动场地,是专业球场的首选材料。

2.环保性能:该材料用水做固化剂,不含有苯类、二异氰酸酯、甲荃等有毒成份,在施工过程中不掺入任何溶剂,不残留任何有毒或重金属成份,是真正的环保产品,完全符合国家环保要求。

3.实用性能:该材料色泽美观、耐磨、防滑、耐老化,不受气候条件的影响。

a.不因紫外线、臭氧、雨水及高低温气候等环境改变而褪色、粉化、发硬、发软等现象,并能长期保持鲜艳色彩。

室外硅pu篮球场施工方案施工简单

室外硅pu篮球场施工方案施工简单

室外硅pu篮球场施工方案施工简单【范本一】【正文】1.项目说明1.1 项目背景本项目为室外硅PU篮球场施工方案的编制,旨在详细介绍施工方案的实施步骤、材料及工艺要求,以确保施工质量和进度。

1.2 项目范围本项目施工范围包括硅PU篮球场地面施工和边框安装。

2.施工方案2.1 材料准备2.1.1 地面施工材料1)基层处理材料:腻子、底涂剂。

2)硅PU材料:面涂剂、底涂剂、颜料。

3)边框安装材料:金属框架、连接件、螺丝等。

2.1.2 工具设备准备1)基础工具:平角尺、刮刀、扫帚、刷子、搅拌棒、电钻等。

2)专用设备:平面刮涂机、涂料喷涂机等。

2.2 施工步骤2.2.1 基层处理1)清除现场垃圾,保持施工区域整洁。

2)检查基层平整度,如有不平整部分,进行修复处理。

3)涂刷腻子材料,填补基层空鼓和裂缝。

4)完成底涂剂的涂刷,增强基层粘接性。

2.2.2 硅PU篮球场地面施工1)按比例混合面涂剂和底涂剂,搅拌均匀。

2)用平面刮涂机将材料均匀刮涂在基层上。

3)利用刮刀、扫帚等工具均匀铺平涂层。

2.2.3 边框安装1)将金属框架按要求进行拼装。

2)使用连接件将框架固定在地面上。

3)使用螺丝等进行边框部分的加固工作。

3.质量要求3.1 地面硅PU施工质量地面平整、无空鼓、无裂缝、颜色鲜艳、表面光滑平整。

3.2 边框安装质量边框牢固、无松动现象,连接部分紧密,与地面无缝合。

【附件】1.工程平面图2.工艺流程图3.施工材料清单【法律名词及注释】1.基层处理:在施工前对基础地面进行平整、腻子处理等。

2.硅PU:一种新型地坪涂料材料,由硅酮聚合物和聚氨酯成分组成,具有优良的耐磨、耐候、耐化学品等性能。

3.面涂剂:施工用于硅PU地坪表层的涂料。

4.底涂剂:施工用于硅PU地坪底层的涂料。

5.金属框架:用于边框安装的金属材料,提供支撑和固定作用。

【范本二】【正文】1.项目说明1.1 项目背景本项目是关于室外硅PU篮球场施工方案的详细介绍,旨在说明施工的步骤和要求,以确保施工顺利进行。

硅pu篮球场施工方案

硅pu篮球场施工方案

硅pu篮球场施工方案硅PU篮球场施工方案。

一、前期准备工作。

在进行硅PU篮球场施工之前,首先需要进行详细的前期准备工作。

包括对施工场地进行勘测,确保场地平整、无明显裂缝和凹凸不平的情况;清理场地上的杂物和垃圾,确保施工环境整洁;对场地进行适当的基础处理,包括填充、夯实和打磨,以确保施工基础牢固。

同时,还需要对施工材料进行充分的准备,确保施工过程中材料供应充足。

二、施工工艺。

1. 场地标线。

在进行硅PU篮球场施工时,首先需要进行场地标线的绘制。

根据篮球场的尺寸和标准规格,采用专业的标线设备进行标线绘制,确保篮球场的尺寸和线条符合标准要求,保证比赛的公平性和规范性。

2. 基础施工。

接下来是进行硅PU篮球场的基础施工。

首先进行底层材料的铺设,包括底漆和底胶的涂布,然后进行PU材料的混合和铺装,确保篮球场地面的平整和弹性,提升球场的使用舒适度和安全性。

3. 表层施工。

最后进行硅PU篮球场的表层施工。

根据客户的需求和要求,选择合适的颜色和纹理进行表层涂装,确保篮球场地面的美观性和耐用性。

在表层施工过程中,需要注意材料的均匀涂布和表面的光滑处理,确保篮球场地面的质量和使用效果。

三、施工注意事项。

在进行硅PU篮球场施工时,需要注意以下几个方面的问题:1. 施工环境,确保施工场地的通风良好,避免雨雪天气施工,确保施工环境干燥,有利于材料的固化和施工质量的提升。

2. 施工人员,施工人员需要经过专业培训和持证上岗,严格按照施工工艺和标准操作,确保施工质量和安全。

3. 施工材料,使用符合国家标准和质量要求的硅PU材料,严格按照配比要求进行混合和施工,确保材料的质量和使用效果。

四、施工验收。

硅PU篮球场施工完成后,需要进行严格的施工验收。

包括对篮球场地面的平整度、弹性、颜色和纹理等方面进行检查,确保施工质量符合要求。

同时,需要进行硅PU篮球场的功能性测试,包括球场的弹球性能、防滑性能和耐磨性能等方面的检测,确保篮球场的使用效果达到标准要求。

硅PU篮球场施工方案

硅PU篮球场施工方案

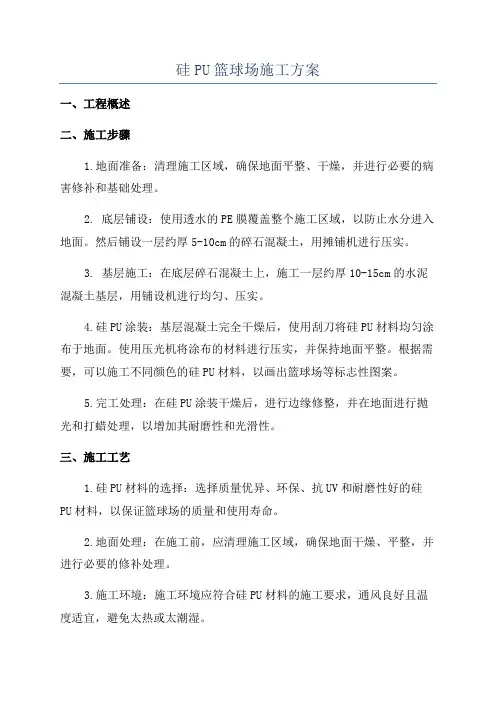

硅PU篮球场施工方案一、工程概述二、施工步骤1.地面准备:清理施工区域,确保地面平整、干燥,并进行必要的病害修补和基础处理。

2. 底层铺设:使用透水的PE膜覆盖整个施工区域,以防止水分进入地面。

然后铺设一层约厚5-10cm的碎石混凝土,用摊铺机进行压实。

3. 基层施工:在底层碎石混凝土上,施工一层约厚10-15cm的水泥混凝土基层,用铺设机进行均匀、压实。

4.硅PU涂装:基层混凝土完全干燥后,使用刮刀将硅PU材料均匀涂布于地面。

使用压光机将涂布的材料进行压实,并保持地面平整。

根据需要,可以施工不同颜色的硅PU材料,以画出篮球场等标志性图案。

5.完工处理:在硅PU涂装干燥后,进行边缘修整,并在地面进行抛光和打蜡处理,以增加其耐磨性和光滑性。

三、施工工艺1.硅PU材料的选择:选择质量优异、环保、抗UV和耐磨性好的硅PU材料,以保证篮球场的质量和使用寿命。

2.地面处理:在施工前,应清理施工区域,确保地面干燥、平整,并进行必要的修补处理。

3.施工环境:施工环境应符合硅PU材料的施工要求,通风良好且温度适宜,避免太热或太潮湿。

4.施工工具:根据施工要求,选用专业的施工工具和设备,比如摊铺机、刮刀和压光机等。

5.涂装层数:根据需要,可以进行多层涂布,以增加篮球场地的弹性和耐久性。

四、施工要点1.施工前的检查:在施工前,应对原地面进行仔细查看,确保其符合施工要求。

如果有明显的波浪、裂缝或质量问题,应进行修复或升级处理。

2.基层处理:底层碎石混凝土和水泥混凝土基层的厚度应依据实际情况加以调整,以满足篮球场地的要求。

3.涂布均匀:在涂布硅PU材料时,要使其均匀覆盖于地面,并避免出现明显的刷痕或涂布不足的现象。

4.压实处理:在涂布硅PU材料后,应及时使用压光机进行压实处理,以确保地面的平整度和稳定性。

5.完工后的养护:硅PU材料完工后,应避免大量水分或重物长时间压迫,以免影响地面的固化和稳定性。

硅PU篮球场以其良好的弹性和耐磨性,成为现代篮球场地的主流选择。

室外篮球场硅PU施工方案

室外篮球场硅PU施工方案

室外篮球场硅PU施工方案硅PU简介硅PU又称为硅氧烷聚氨酯,是一种新型的地面材料。

它是由两种化学物质——聚氨酯和硅氧烷聚合而成的。

硅PU的优点是环保、无毒、无味、防滑、耐磨、耐腐蚀、耐候性强、适用范围广,被广泛应用于室内外的场馆地面。

室外篮球场硅PU施工方案确定施工场地首先需要确定室外篮球场的施工场地。

要求地面平整、无明显的沟槽和凹坑,并且要清除杂草和其他障碍物。

预处理工作1.清理场地施工前应把地面上的杂草、灰尘和垃圾清理干净,确保地面干燥、洁净。

2.确定基础层根据场地的情况,选择合适的基础材料,例如水泥或沥青等。

3.基层处理在基础层上涂刷底漆,提高硅PU地面材料与基础层的附着性和耐久性。

4.安装防潮材料如果环境潮湿,需要安装防潮材料,以保证地面的干燥。

施工1.搅拌硅PU材料按照硅PU材料的说明书要求,搅拌好硅PU材料和固化剂,以确保成分均匀。

要求搅拌时间应符合要求,否则会影响硅PU地面材料的质量和寿命。

2.喷涂硅PU材料将搅拌好的硅PU材料均匀地喷涂在地面上,可以手动施工,也可以使用机器施工。

3.打磨硅PU材料表面硬化后,需要进行打磨,以消除表面的凹凸不平和气泡等缺陷。

4.安装线条根据篮球场的标准配置,在篮球场上划出线条以标识比赛场地。

保养与维护1.保持干燥在硅PU地面施工完成后,需要让其干燥一段时间。

在干燥期内,禁止行走和任何机器操作,以确保地面质量。

2.定期清洗和维护硅PU地面材料不容易积累污垢,但是也需要定期清洗和维护,以确保其防滑和耐用性。

3.避免过度使用尽可能避免过度使用篮球场,因为过度使用会导致地面磨损加剧,降低其寿命。

总结室外篮球场硅PU施工方案需要在场地硬化、清理环境、搅拌材料、喷涂和打磨等多个步骤中完成,这些步骤都需要注意细节和注意事项。

在施工完成后还需要进行定期的维护和清洗,以确保地面的防滑和耐用性。

如此一来,硅PU地面材料能够更好地用于各种篮球场场地,使人们更加愉快地进行运动。

硅PU篮球场施工方案

深大附中初中部硅PU篮球场施工方案一、材料要求;篮球场5MM硅PU面层材料:聚氨酯材料与含有有机硅成分复合的水性材料厚度:5mn厚性能标准要求:序号检验项目标准要求(耐用性能)1拉断伸长率,% > 4002拉伸强度,Mpa > 1.83 阴燃性,级14耐久性能,老化试验(168h)拉断伸长率,% > 300拉伸强度,Mpa > 1.35耐人工气候老化性(300h)不起泡、不剥落、无裂纹;粉化w 1级,△ E W5.06 耐磨性(750g/500r),g w 0.0507 耐水性(168h)不起泡,不剥落,允许轻微变色,2h 后恢复二施工方案(一)改造出入球场大门一个在球场东南面新开出入大门,规格2.5 X 1米单开,护笼样式和材料。

(二)地面改造1 、旧水泥混凝土基础:(1 )基础要求:坚实、平整、无下沉板块,断裂缝不超10mm宽,若没有切割合理温度缝,必须按新水泥基础要求切割温度缝。

若基础有下沉或极不平整、断裂缝过宽过多等现象,建议重新用沥青混凝土(> 40mn厚)或水泥混凝土(> 50mm厚)铺设找平基础。

(2)基础处理:A、底涂:基础足够干燥后用专用底涂TB-201滚涂于基面,原则以涂刷后基面形成光亮膜为止,不足处必须补涂至足够为止,(底涂的作用为渗透进基础的微细孔内,固化后起堵塞地下水气及加固基面;形成光亮膜是保证基础的微细孔完全堵塞),应避免在烈日下或基础温度较高情况下(>450C)施工以保证底涂漆的渗透性(无雾雨天气的早上或傍晚较适宜),使基础表面得以达到施工要求。

B填缝:基本按新水泥混凝土基础处理方法处理。

若基础有裂缝超过2mm宽的,应用切割机扩宽列6~8mm按新水泥基础要求磨缝、填缝;若宽度少于2mm勺把缝表面磨成“V”字型,宽度50mm深度3mm直接用填缝胶分多道填平即可。

(如图(3)示)4■花厲门黠斗0巧0 舞聲臃单位;mm2、硅PU材料施工(弹性层f加弹层f面层f划线)(1)、弹性层(002N):弹性层施工前应仔细检查确认基础处理完后方能进行弹性层施工,弹性层为单组份材料,只需用助剂调节合适施工稠度,用齿刮板涂于基面,每道涂刮厚度不能超过2.0mm每道涂刮时间间隔以前一道干固为准(一般约10小时,具体视现场天气情况而定)直至涂刮至所需厚度。

硅PU篮球场面层施工方案

篮球场硅P U面层工程施工方案日期:二0一六年十月六日1 、篮球场3mm硅PU面层施工工艺注意事项:●调配材料时必须称量准确并搅拌均匀。

●施工整过程每一道工序施工前必须保持表面清洁。

●室内场地必须保证良好的通风效果。

●场地铺设后需保持5天以上才能投入使用。

1.2、基础处理:1.2.1、先清洁施工面,然后用清水湿润基面,用5%左右的稀盐酸泼洒并洗刷水泥基面,再用清水冲洗干净。

观察存留水迹,对基面进行平整度和坡度的检验,用记号笔圈划出积水处。

清洗干燥后基面应无白色粉化物及浮尘物。

1.2.2、填缝胶填充:硅PU球场填缝胶为单组份水固化材料,施工前要加入5%的水搅拌均匀后才可以将材料灌入混凝土伸缩缝内。

在填缝前要先将混凝土伸缩缝清洁干净,并打上一道单组份封闭底漆。

如缝较深或较宽的可用橡胶颗粒先作一个垫底,然后再填充;对部分特别凹陷部位可用填缝胶材料及胶料进行修补。

1.2.3、水井盖周围用海绵填平,保证胶面整体刮涂的平整性;当胶面完成固化后,用美工刀销掉海绵部分取出海绵,保证井盖的活动性!1.3、密封底漆:1.3.1、基层干燥后,对明显凸出部分进行打磨处理,然后施工封闭底漆。

施工时水泥基面要求坚固、干燥、干净、平整,无油污及粉化现象。

1.3.2、待施工基层干燥后用滚筒将底漆材料均匀地滚涂在水泥基面上,起到封闭水泥基面的隙孔,提高塑胶层与水泥基面的粘结强度的作用,使之不易脱层和产生气泡。

如有部分地面吸料较明显的要重复滚涂一至两遍。

待底漆层干固后,再进行下一道工序施工。

1.4、弹性层施工:1.4.1、在施工该涂层前检查确认基础处理符合施工要求,材料在施工前必须要按配比将定量的水加进材料内,每一桶材料(25㎏)需加入250克水然后用电动搅拌机搅拌均匀(约3分钟)才可使用。

加水的时候可用我公司提供的量杯进行称量,已加水的材料必须在1小时内用完;已开启的材料尽量在当天用完。

1.4.2、弹性层施工是采用薄涂多遍的方法施工,既能保证质量又能节省材料。

篮球场硅PU面层施工方案

篮球场硅PU面层施工方案一、弹性层弹性层施工前应仔细检查确认基础处理完妥才能进行弹性层施工。

弹性层(TB—002)为单组份材料,只需用稀释剂调节合适施工稠度,用齿刮板涂刮于基面,每道涂刮厚度不能超过2mm,每道涂刮时间间隔为前一道干固为准(一般约10小时,具体视现场天气情况而定)直至涂刮到新要求厚度。

涂刮时注意流平效果,若不能流平刮齿痕迹,需多加稀释剂调节稠度,以保证表面流平。

若气温较低(<10℃)及湿度较低(<50%),需加入3~8%水搅拌均匀后涂刮,以使干固时间缩短,具体加水量需视现场天气而定。

应避免在烈日下施工。

弹性层干固后,用积水法测试表面平整度,积水处用TB—002修补平整。

表面有粒状杂物混入或堆积处需用磨机修整平才能进行加强层施工。

二、加强层加强层(TB—003)为单组份材料,施工使用方法与弹性层一致。

干固后表面要求平整光滑,若在施工过程中混入杂物或不平处需修整平滑后才能进行面层施工。

三、面层面层(TB—205)为双组份材料,必须按规定比例把A、B两组份充分搅拌均匀,可加入少量水调节合适施工稠度,用胶刮板分2~3道刮涂于加强层表面。

表面需粗糙的可以加入≤30%面层专用砂,应先将A组份与专用砂搅拌均匀再加入B 组充分混合均匀后刮涂。

(各类球场面层参考做法:篮球场:第一道加入30%专用砂,第二道加入15%专用砂,第三道不加专用砂;排球场:不加专用砂分2~3道刮涂。

)面层施工用料必须足量,否则会直接影响使用效果及使用期限。

应避免烈日及表面温度过高情况下施工,保证表面效果。

四、划线按标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边贴在球场上,用专用划线漆(TB—207)涂刷于美纹纸间,待表面干后撕掉美纹纸。

TB—207为双组份材料,必须按规定比例把A、B两组份充分混合均匀,分两道涂刷。

若球场表面为粗糙面,第一道可加20%面层专用砂涂刷,以防渗边。

五、留意事项:1、调配材料时必需称量准确并搅拌均匀。

篮球场施工方案硅PU

篮球场施工方案硅PU篮球场是人们进行体育锻炼和娱乐活动的重要场所之一,其施工方案对于场地的使用效果和持久性至关重要。

在篮球场的铺设中,硅PU地面是一种常用的选择,其具有耐磨、抗压、防滑等优点,能够满足篮球运动对场地性能的要求。

本文将针对硅PU材料在篮球场施工中的应用进行探讨,并提出一套完整的施工方案。

1. 施工前准备在进行硅PU地面的施工之前,首先需要对篮球场进行一系列的准备工作。

包括清理场地、测量场地尺寸、确保排水系统畅通等。

其中,清理场地是至关重要的一步,需要清除地面上的杂物、灰尘等,确保施工环境干净整洁。

2. 地面基础处理在进行硅PU地面施工之前,需要对地面进行基础处理。

首先是对地面进行打磨,保证地面平整光滑;其次是进行底漆的处理,增强地面与硅PU层的附着力;最后是进行胶水的涂布,确保硅PU层与地面牢固粘合。

3. 硅PU地面施工硅PU地面的施工分为底漆施工、碎颗粒漆施工和表层漆施工三个主要步骤。

在底漆施工中,首先需要将底漆均匀涂布在地面上,形成均匀的涂层;接着是碎颗粒漆的施工,将碎颗粒漆撒布在地面上,增加地面的防滑性能;最后是表层漆的施工,将表层漆均匀涂布在地面上,形成最终的硅PU地面。

4. 施工质量控制在整个施工过程中,质量控制至关重要。

需要对每一个施工环节进行严格把控,确保施工质量符合要求。

包括施工材料的质量检验、施工操作的规范执行、施工现场的整洁管理等方面。

5. 施工后维护硅PU地面施工完成后,还需要进行一定的维护工作,以保证地面的持久性能。

需要定期清洁地面,防止积灰积尘;定期检查地面的磨损情况,及时进行修补或更换;定期进行防滑处理,确保地面的使用安全性。

综上所述,硅PU地面在篮球场施工中具有重要的应用前景,能够满足篮球场地的使用需求。

通过严格的施工方案和质量控制,可以保证硅PU地面的施工质量,提高篮球场地的使用寿命和使用效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

篮球场施工方案一、挖土及基础夯实基土压实密度达到95%,用14吨以上带振动压路机进行碾压,碾压保证含水率8-12%。

在碾压跑道时,纵向沿跑道内边向外侧碾压,行车速度为25-30米/分,重叠碾压宽度不少于50cm。

有条件时最好采用振动碾压机进行施工,一般碾压3-5遍。

如果发现簧土,应及时向业主反映,在得到业主、监理等权威机构的同意前提下,可采用用石块挤压,或用挖机挖出弹簧土后填实等方法,如果填不到原有标高需再加填压实,或超标高要开挖后压实。

确保基础的压实密度达到95%。

二、砂砾石施工方法及说明砂砾石垫层是与场地基层之间的结构层,其主要作用在于阻断地下毛细水爬升侵蚀场地基层,所以施工前应对素土夯实层进行复核。

处理完成后,立即复核基坑土体标高,根据高程控制点引作垫层表面标高控制标志,组织砂砾石垫层施工。

砂砾石垫层层共20CM厚,材质应取用连续级配的透水性良好的碎石,含泥量小于3%,杂质含量应符合规范要求。

铺设要求:级配合理,材质稳定;间隙密实,厚度均匀;洒水碾压,确保平整。

垫层周边采用砖挡土墙围护后进行填筑,手推车运输先远后近,大面积采用10吨双轮压路机从边至中碾压,速度控制在30米/分以内,轮迹重叠30厘米左右,人工配合用3米直尺检测平整度,局部采用蛙式打夯机夯实。

三、水泥混凝土施工1、施工方法:大面积混凝土全部采用现拌混凝土,采用流水作业。

混凝土的强度等级:为C25,浇捣区应根据每台班的工作能力来制定流水段,原则上按分仓缝进行分隔,为保证球场平整度,实施跳跃区浇捣。

2、技术措施:A、混凝土浇捣前要检查模板、支撑、钢筋的正确、牢固。

并检查现场搅拌准备工作是否完好,办好隐蔽工程验收工作。

B、振捣是保证混凝土密实的根本,每个作业面应配备2-3只插入式振捣器,振动方法应先自上而下,再顺斜面自下而上,每隔振点的振捣延续时间为15-20秒,振动间距不宜大于作用半径的1.5倍,即不大于400mm,深度应插入下层混凝土5cm,应重提,并且不应该通过振捣模板来促使混凝土的振实。

面层采用平板振动机械压实、滚筒控制平整度。

C、混凝土浇捣前,应清除模板内的垃圾、刨花、木块等,铺好跳板、清水湿润模板,但不允许留有积水。

在用水湿润后,模板中尚未胀密的缝隙应加以嵌塞。

定好标高,用6mm的钢筋扎成30CM*30CM的钢网。

D、在混凝土浇捣时,应按级配施工。

如操作确有困难时,应由实验员与技术部门联系调整配合比或采用其它措施。

E、跳板模板边口上,并不得任意敲拆模撑头。

F、凡混凝土浇捣好后,派泥工用软刮尺刮平,用滚筒滚压。

混凝土表面收水后,用木锨打毛后再用铁板整理,把混凝土表面压抹平整。

G、混凝土浇捣时应连续进行,如必须间歇时,间歇最长时间不超过混凝土的初凝时间。

(一般不应超过2小时)H、插入式振动器移动间距应根据振动器性能而定,一般为<35cm。

分层浇灌的混凝土在振动上层混凝土时,应插入下层混凝土3-5cm。

I、振动器振动延续时间以振至混凝土沉实和表面露浆为止,一般为15-20秒。

使用振动器时要快插慢拔,同时应避免碰模板等。

J、在已硬化的混凝土表面上继续浇捣混凝土前,应清除水泥薄膜和表面上的浮松石子或软弱混凝土层,对老混凝土面加以凿毛,并加以充分湿润和冲洗干净,残留在混凝土表面的积水应予以清除。

在浇捣前,水平施工缝宜先铺与混凝土内成分相同的砂浆一层,浇捣时施工缝应细致捣实,使其紧密结合。

K、道路施工由于意外情况影响正常浇筑施工或不能连续施工时,应按要求留设施工缝。

3、混凝土养护方法:A、按施工进度计划施工属高温季节,道路面层表面混凝土浇捣后用人工按要求抹平后,再铺上一层湿无纺布,将无纺布浇湿之后然后盖在混凝土面上,无纺布浇水每天两次,上、下午各一次。

如遇雨天应采用塑料布覆盖。

球场基层应先采用塑料布覆盖,以保证塑胶面层施工时的清洁、无污染,然后盖上无纺布浇水湿润养护。

B、侧模板待混凝土棱角不受损坏即可拆模。

C、根据当地地区实际平均气温及混凝土内、外温差不超过25度,是符合(钢筋混凝土建筑结构设计与施工规程)JGJ3-88。

本工程采用以上养护方法及措施能防止出现由于降温温差和混凝土收缩而形成的收缩裂缝及塑性裂缝。

D、水泥混凝土,人工摊铺,用平板机机压实,倾斜度弯道、直道均为1%,做到平面平整。

3M直尺检查正负小于3mm,中铺横铺面尺寸满足竞赛规则要求。

水泥混凝土施工工艺流程图四、围网及框架:为了美观及保证质量,加上需符合经济原则,篮球场的围网采用PVC包塑围网,不但可节省普通铁丝网每年重新油漆的费用,而且其使用寿命也比普通铁丝网长3-5年。

围网立柱采用Φ70焊接管,整个框架进行一镀防锈漆,二镀调和漆喷涂。

(1)基座:按设计要求建造C20钢筋混凝土围网柱及灯柱基座,预埋铁支脚固定在混凝土座墩中。

(2)接网:安装包塑围网应拉紧,再用扁铁压条固定。

使整个围网部分整洁,风格独特。

五、水性硅PU面层施工1、硅PU面层产品特点及特性:水性环保、无公害、无气味、施工及使用健康安全,优异的弹性和韧性、优异的耐磨性、经济耐用,实用于混凝土和沥青基面、干燥快、工期迅速,优异的附着力和耐候性、耐水性、耐碱性,良好透气性、涂膜不鼓泡、不脱落,干态和湿态都具备良好的止滑效果、满足全天候使用要求,针对室内外球场、各类运动地坪及人行过道等是最佳的选择。

该系统并非单成分品,而是由在现场涂刷的数种产品组成。

该系统经久耐用,如按照要求施工并在正常条件下使用,根据所涂刷的基础质量、暴露情况及环境条件,使用寿命为8-10年以上。

对面层进行定期翻新可延长其磨损寿命(特别维护)。

2、主要施工流程图:施工准备-----试水、修补积水-----辊涂界面底漆-----刮涂弹性基层(直至预定厚度)-----布线分色-----彩色面层止滑层-----彩色面层罩面层-----球场划线-----清理维护、地坪养护。

3、施工指南1)基础要求:强度达建筑混凝土C20强度以上,平整度为3m直尺误差≤3mm,有一定排水坡度(一般横向≤8‰,纵向≤3‰),混凝土浇铸后必须保水养护不少于7天,总养护期不少于10天。

2)切割温度缝:水泥基础浇铸后必须切割合理温度伸缩缝,原则以不大于6×10m为一方块切割,浇铸施工板块间必须切割温度缝,温度缝宽为5~8 mm,缝深不少于20 mm,(150 mm厚以上混凝土基础缝深不少于30 mm),以保证基础热胀冷缩能集中在温度缝中变化,不导致基础其它地方开裂。

3)1-3清洗:以清水润湿基面,用8%左右的稀盐酸泼洒并洗刷基面,再用清水冲洗干净,并圈划出积水处,清洗干燥后基面应无白色粉化物及浮松物。

也可以用手工打磨处理基础。

4)温度缝处理:基础干燥后,用专用底漆涂刷于温度缝两侧,待干透后(一般4-6小时)再把可压缩泡棉轻挤满温度缝(减少基础热账冷缩对填缝材料挤压变形而影响表面效果),露出基面部分用手提磨机打磨至与基面平整,再用填缝胶涂刷于温度缝表面,宽为80~100 mm,厚度为1.5 mm,需分二道涂刷,(缓冲基础冷缩时硅PU材料涂层的作用力)(如图1),铺设较薄场地(<3 mm厚),须把温度缝两边基面(各40~50 mm)磨低1.5~2.0 mm后进行填缝处理5)底涂:基础干燥后用专用水性底漆(WELSAIARPrimer)滚涂于基面,基础密实度低的需多道滚涂。

底漆作用为渗透于基面的微细孔内,起堵塞地下水气及加固基面作用,形成光亮膜是保证基面的微细孔完全堵塞,应避免烈日下或基面温度过高(>50℃)情况下施工,以保证底漆的渗透性。

6)积水处修补:水处用水性专用修补剂(WELSAIARM801)加425#水泥按1:2-3(重量比),加适量水搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处;修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行弹性层施工。

2、弹性层施工弹性层施工前应仔细检查确认基础处理完妥才能进行弹性层施工。

弹性层为水性单组份材料,可直接刮涂施工,(第一道M1料施工,先把水泥和水放在大桶里搅拌均匀,再把M1料加进去,比例按照50kgM1配25kg水泥配25kg石英砂配适量的水,加水视情况而定)(第二道M2料施工,把M2料倒在大桶里加石英砂及适量的水,比例按照50kgM2配25kg石英砂配适量的水,加水视情况而定),使用前在桶内用手持搅拌器搅拌均匀。

用刮板涂刮于基面,每道涂刮厚度以不超过1mm为宜,每道涂刮时间间隔为前一道干固为准(一般约2~4小时,具体视现场天气情况而定)直至涂刮到要求厚度。

涂刮时注意流平效果。

若气温较低(<5℃)及湿度较高时(>85%),请勿施工。

应避免在烈日下施工。

弹性层干固后,用积水法测试表面平整度,积水处用SPU-M修补平整。

3、面层施工面层(SPU-S)为水性单组份材料,使用前在桶内用手持搅拌器搅拌均匀,用胶刮板或滚筒滚刷或刮涂于弹性层表面。

表面需粗糙的可以加入≤50%面层专用砂(各类球场面层参考做法:乒乓球、篮球场、网球场:第一道加入50%专用砂,第二道不加专用砂;羽毛球、排球场:第一道加30%专用砂,第二道不加专用砂刮涂。

)面层施工用料必须足量,否则会直接影响使用效果及使用期限。

第一道刮涂即可以分色。

应避免烈日及表面温度过高情况下施工,保证表面效果。

4、划线按标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边贴在球场上,用专用水性划线漆)涂刷于美纹纸间,待表面干后撕掉美纹纸。

七、注意事项1、以下环境不适于施工:雨雾天气或环境温度低于5ºC或相对湿度大于85%、基础温度低于5ºC或高于50ºC2、检查:调配材料时必须称量准确并搅拌均匀。

施工整过程每一道工序施工后,在未干透前不能有水浸泡。

3、重要建议施工完毕后,有必要等待72小时再投入使用以保证涂层完全保养成熟;该场地仅作为运动用途,使用者必须穿适当的运动鞋,如网球鞋或篮球鞋。
