杭州专家论证方案编制指南
专家论证的专项施工方案

专家论证的专项施工方案1. 引言在建筑施工过程中,为了保证施工的质量和效率,需要制定相应的方案来指导实施。
而对于一些复杂的工程项目,往往需要专家进行论证,以确保施工方案的科学性和可行性。
本文将以某个具体的施工项目为例,介绍专家论证的专项施工方案。
2. 项目背景本文所述的施工项目为一座高层建筑的施工工程。
该建筑物位于市中心,高度达到50层,包括地下3层和地上47层。
由于项目的复杂性和高度的要求,施工方案的制定需要经过专家的论证。
3. 专项施工方案3.1 施工工序安排针对该项目,专家团队在论证中详细制定了施工工序的安排。
首先是地基工程,包括基坑开挖、地下室结构施工等。
接下来是地上楼层的主体结构施工,包括柱子、梁、楼板等。
最后是建筑物外立面和内部装修工程。
通过合理安排施工工序,可以提高工程进度和施工质量。
3.2 材料选择在专家的论证中,对于施工所使用的材料也进行了深入的研究和选择。
从建筑材料的强度、耐久性、防火性等方面综合考虑,最终确定了适用于该项目的材料。
其中包括钢筋、混凝土、高性能玻璃等。
材料的选择对于建筑物的结构安全和使用寿命具有重要影响。
3.3 施工技术与设备专项施工方案还包括施工技术和设备的选择。
通过专家的论证,确定了适用于该项目的施工技术和设备,以提高施工效率和降低施工风险。
例如,其中包括采用塔吊进行起重作业、使用混凝土泵送机进行混凝土浇筑等。
合理选择施工技术和设备可以提高工程的施工质量和效率。
3.4 施工安全措施在专项施工方案中,施工安全是一个重要的考虑因素。
专家团队对于该项目的施工安全进行了详细的论证,提出了一系列的施工安全措施。
其中包括安全防护设施的设置、工人的培训和防护用品的配备等。
通过合理的施工安全措施,可以保障工人的人身安全和施工的顺利进行。
4. 专家论证结论经过专家论证的结果显示,该专项施工方案在科学性、可行性和安全性等方面得到了充分保证。
该方案适用于建筑项目的施工,能够提高工程的施工质量、效率和安全性。
专家论证的施工方案

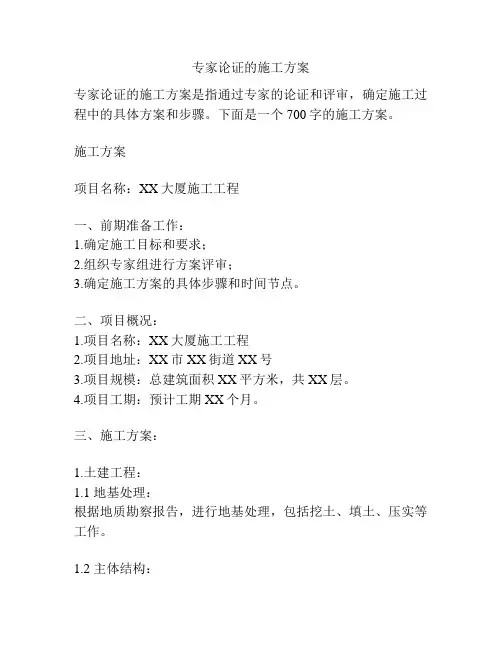

专家论证的施工方案专家论证的施工方案是指通过专家的论证和评审,确定施工过程中的具体方案和步骤。
下面是一个700字的施工方案。
施工方案项目名称:XX大厦施工工程一、前期准备工作:1.确定施工目标和要求;2.组织专家组进行方案评审;3.确定施工方案的具体步骤和时间节点。
二、项目概况:1.项目名称:XX大厦施工工程2.项目地址:XX市XX街道XX号3.项目规模:总建筑面积XX平方米,共XX层。
4.项目工期:预计工期XX个月。
三、施工方案:1.土建工程:1.1 地基处理:根据地质勘察报告,进行地基处理,包括挖土、填土、压实等工作。
1.2 主体结构:按照设计图纸进行主体结构的施工,包括混凝土浇筑、钢筋焊接等工作。
1.3 外立面:对外立面进行装饰,采用耐候性材料和适当的颜色,确保建筑外观美观。
1.4 室内装修:根据设计要求,进行室内装修,包括墙体、地板、天花板等的施工。
2.给排水工程:2.1 给水工程:根据设计要求进行给水管道的铺设和连接,并进行压力测试。
2.2 排水工程:根据设计要求进行排水管道的铺设和连接,并进行泄漏测试。
3.电气工程:3.1 强电工程:根据设计要求进行强电线路的铺设和连接,并进行电气测试。
3.2 弱电工程:根据设计要求进行弱电线路的铺设和连接,并进行电气测试。
4.暖通工程:根据设计要求进行暖通管道的铺设和连接,并进行压力测试。
5.防火工程:根据设计要求进行防火门、防火板等设施的安装,确保建筑安全。
四、专家论证和评审:1.组织专家组对施工方案进行论证和评审;2.对施工方案的合理性、可行性进行评估和分析;3.对施工方案中可能存在的问题和风险进行讨论和提出改进意见;4.根据专家意见对施工方案进行修改和完善。
五、施工过程控制:1.建立施工组织机构和管理制度;2.制定施工进度计划和质量控制方案;3.加强现场监督和管理,确保施工进度和质量。
六、施工安全保障:1.制定施工安全管理制度和规章制度;2.加强施工现场安全教育和培训;3.定期检查和维护施工设备和机械,确保施工安全。
高支模专家论证方案

高支模专家论证方案新紫茂国际城工程高支模方案浙江万峰建设工程有限公司2019年02月13日目录第一部分编制综合说明 (1)1.工程概况 ........................................................................... ...... 错误!未定义书签。
2.编制依据 ........................................................................... (2)第二部分模板施工方案 (3)1.结构工程概况 ........................................................................... .. (3)2.模板方案 ........................................................................... (3)2.1模板方案选择 ........................................................................... . (3)2.2模板设计 ........................................................................... .. (3)2.3模板配置 ........................................................................... .. (4)3.模板制作安装 ........................................................................... .. (5)3.1模板施工流程 ........................................................................... . (5)3.2施工前的准备工作 ........................................................................... (5)3.3模板的支设安装 ........................................................................... . (6)3.4模板的支设方法: ......................................................................... .. (7)3.5模板拼接 ........................................................................... .. (8)3.6预留洞、预埋件处理 ........................................................................... (8)3.7不同级砼浇捣的处理 ...................................................... 错误!未定义书签。
有关深基坑专家论证的通知

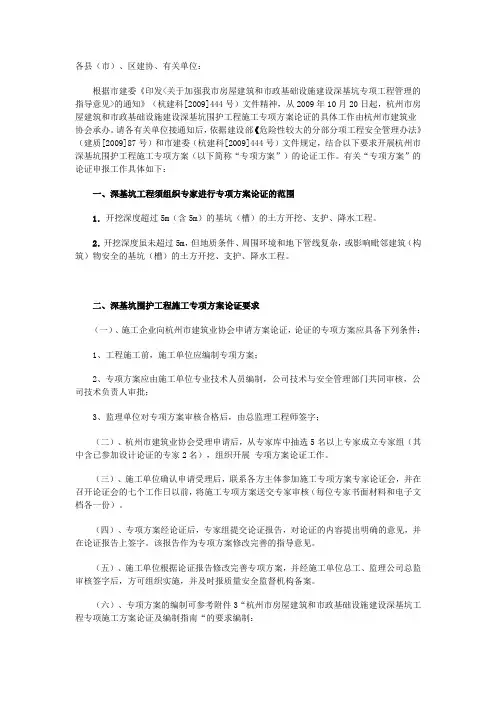

各县(市)、区建协、有关单位:根据市建委《印发<关于加强我市房屋建筑和市政基础设施建设深基坑专项工程管理的指导意见>的通知》(杭建科[2009]444号)文件精神,从2009年10月20日起,杭州市房屋建筑和市政基础设施建设深基坑围护工程施工专项方案论证的具体工作由杭州市建筑业协会承办。
请各有关单位接通知后,依据建设部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)和市建委(杭建科[2009]444号)文件规定,结合以下要求开展杭州市深基坑围护工程施工专项方案(以下简称“专项方案”)的论证工作。
有关“专项方案”的论证申报工作具体如下:一、深基坑工程须组织专家进行专项方案论证的范围1.开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
2.开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、深基坑围护工程施工专项方案论证要求(一)、施工企业向杭州市建筑业协会申请方案论证,论证的专项方案应具备下列条件:1、工程施工前,施工单位应编制专项方案;2、专项方案应由施工单位专业技术人员编制,公司技术与安全管理部门共同审核,公司技术负责人审批;3、监理单位对专项方案审核合格后,由总监理工程师签字;(二)、杭州市建筑业协会受理申请后,从专家库中抽选5名以上专家成立专家组(其中含已参加设计论证的专家2名),组织开展专项方案论证工作。
(三)、施工单位确认申请受理后,联系各方主体参加施工专项方案专家论证会,并在召开论证会的七个工作日以前,将施工专项方案送交专家审核(每位专家书面材料和电子文档各一份)。
(四)、专项方案经论证后,专家组提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。
该报告作为专项方案修改完善的指导意见。
(五)、施工单位根据论证报告修改完善专项方案,并经施工单位总工、监理公司总监审核签字后,方可组织实施,并及时报质量安全监督机构备案。
余杭区专项方案论证工作程序

附件1余杭区建设工程专项方案论证工作程序根据余建[2011]80号文件要求,为规范危险性较大的分部分项工程专项方案专家论证工作,确保专项方案具有可行性、针对性和科学性,特制订此工作程序。
一、论证申请1.申请要求凡在余杭区行政区域内在建工程项目中,需专项方案论证工作的,可向余杭区土木建筑学会申报,由学会组织专家论证。
2.申请需提交论证内容的资料(纸质书面材料一式六份)设计方案(提供电子版本):·具有相关资质的单位编制的专项设计方案;·设计资质、注册岩土设计师证书复印件;·图纸上加盖设计单位制图章、并有注册岩土设计师签字;·用地红线批文、建筑红线批文;·地质勘测报告;·周边环境、管网、管线平面布置图(注:坐标、标高);施工方案(提供电子版本):·具有相关专资质单位编制的专项施工方案;3.论证申请具体流程填写论证申请表(附件2)学会初审资料交备案费确定论证时间、地点、学会出具书面通知书,建设方或施工方通知各方责任主体和邀请有关职能部门代表参加论证会。
二、会议程序1.学会工作人员介绍与会专家及确定专家组组长,并针对本工程情况提出论证会议要求。
2.建设或施工单位主持论证会议·介绍建设单位、设计、施工等单位相关人员;·指定会议记录人;·简要介绍工程情况;·请专家组组长主持论证;3.专家组组长主持论证·设计人员介绍方案编制情况;·与会专家提问;·各位专家发言;4.管理部门发言;5.建设单位发言、表态;6.专家组组长拟定并宣读专家论证专家意见书。
三、提交备案1.根据专家论证意见,设计单位或施工单位对原有方案进行修改完善并出具回复意见书(设计单位应重新出修改图纸)。
2.建设单位或施工单位持专家意见书(学会盖章)、修改后的图纸文件、回复意见书报杭州市余杭区土木建筑学会备案。
杭州市余杭区土木建筑学会负责将备案情况报告余杭区建筑工程质量监督站及余杭区建筑工程安全监督站。
杭州市建设委员会关于印发《杭州市危险性较大的分部分项工程专项施工方案论证专家库管理办法》的通知

杭州市建设委员会关于印发《杭州市危险性较大的分部分项工程专项施工方案论证专家库管理办法》的通知文章属性•【制定机关】杭州市建设委员会•【公布日期】2009.12.27•【字号】杭建工发[2009]527号•【施行日期】2010.02.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文杭州市建设委员会关于印发《杭州市危险性较大的分部分项工程专项施工方案论证专家库管理办法》的通知(杭建工发【2009】527号)各区(开发区)、县(市)建设局,市建设工程质量安全监督总站及各有关单位:《杭州市危险性较大的分部分项工程专项施工方案论证专家库管理办法》已通过杭州市人民政府法律审查,现印发给你们,请认真贯彻执行。
杭州市建设委员会二OO九年十二月二十七日杭州市危险性较大的分部分项工程专项施工方案论证专家库管理办法第一条为规范危险性较大的分部分项工程安全专项施工方案专家论证工作,确保安全专项施工方案具有可行性、针对性和科学性,积极防范和遏制建筑施工生产安全事故的发生,根据住房和城乡建设部印发的《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号),结合本市实际,制定本办法。
第二条本办法适用于在本市行政区域内房屋建筑和市政基础设施工程(以下简称"建筑工程")的新建、改建、扩建、装修等工程中,对危险性较大的分部分项工程安全专项施工方案论证的专家的管理。
第三条杭州市建设委员会负责建立杭州市安全施工专项方案论证专家库(以下简称专家库),为建筑施工危险性较大的分部分项工程专项施工方案论证提供论证专家资源。
第四条专家库专家按照"自愿、开放、流动、择优"的原则进行动态管理。
市建委每年组织市建筑业协会对专家的论证工作进行考核。
对考核不合格的专家,取消其论证专家资格。
同时根据论证工作需要,及时更新专家库,适当补充符合资格要求的专家进入专家库。
第五条专家库的专家按下列专业进行分类登记管理:(一)深基坑工程;(二)模板工程及支撑体系;(三)起重吊装及安装拆卸工程(含建筑起重机械安装、拆卸、垂直度纠偏);(四)脚手架工程;(五)建筑幕墙安装工程;(六)钢结构、网架和索膜结构安装工程;(七)人工挖孔桩工程;(八)地下暗挖工程;(九)顶管工程;(十)水下作业工程。
杭州市危险性较大的分部分项工程专项施工方案论证专家库第二批

杭州市危险性较大的分部分项工程专项施工方案论证专家库第二批嘿,各位小伙伴,今天我来给大家分享一个关于危险性较大的分部分项工程专项施工方案的论证过程。
这可是我积累了10年经验的精华哦,就让我们一起走进这个神秘的领域吧!一、项目背景及目标让我们了解一下这个项目的背景。
近年来,随着我国城市化进程的加快,各类建筑工程如雨后春笋般冒出。
然而,随之而来的就是危险性较大的分部分项工程。
这些工程在施工过程中存在很高的安全风险,一旦发生事故,后果不堪设想。
为了确保工程安全,提高施工质量,我们成立了这个专项施工方案论证专家库。
我们的目标是:通过对危险性较大的分部分项工程进行论证,制定出科学、合理、可行的施工方案,确保工程安全、顺利进行。
二、论证过程1.收集资料在论证过程中,我们对相关法律法规、技术规范、工程图纸等资料进行了全面梳理,确保我们的论证有据可依。
2.现场踏勘(1)工程结构类型及特点;(2)施工方法及工艺;(3)施工现场环境;(4)施工队伍素质。
3.分析论证(1)工程难点及风险点;(2)施工方案设计原则;(3)施工工艺及施工方法;(4)施工组织及管理措施。
4.制定施工方案(1)施工总体布局:根据工程特点,合理划分施工区域,明确施工顺序,确保施工顺利进行。
(2)施工方法及工艺:采用先进、合理的施工方法及工艺,提高施工效率,降低安全风险。
(3)施工现场管理:建立健全施工现场管理制度,加强对施工现场的监管,确保施工安全。
(4)施工队伍培训:加强对施工队伍的培训,提高其安全意识和技术水平,确保施工质量。
三、论证结论1.施工方案符合相关法律法规、技术规范的要求;2.施工方案充分考虑了工程特点及施工现场环境,具有较强的针对性;3.施工方案制定了详细的施工组织及管理措施,能够有效降低安全风险;4.施工方案对施工队伍进行了培训,提高了其安全意识和技术水平。
四、后续工作注意事项:1.施工现场的安全防护措施注意事项:施工现场必须严格按照施工方案中的安全防护措施执行,不能有丝毫懈怠。
专家论证会工作方案2000字

专家论证会工作方案2000字专家论证是一种以专家的观点和证据为基础进行的推理和辩论的方法。
它是一种重要的学术活动,有助于解决一些复杂的问题和争议,并为决策提供可靠的指导。
在进行专家论证时,我们可以采取以下工作方案,以确保论证的有效性和可信性。
一、确定问题首先,我们需要明确要解决的问题或争议。
这个问题可以涉及学术、技术、政策、法律等各个领域。
我们需要收集相关的背景信息和文献,以便更好地了解和定义问题。
二、选择专家选择合适的专家是专家论证的关键。
我们需要找到在该领域内具有丰富经验和知识的专家,他们能够提供可靠的观点和证据。
可以通过参考文献、学术会议、研究机构等途径来确定专家。
三、收集证据在论证过程中,我们需要收集和整理专家所提供的证据和观点。
这些证据可以包括实验数据、研究报告、案例分析、调查结果等。
我们需要对这些证据进行评估,以确定其可靠性和适用性。
四、分析和解释接下来,我们需要对收集到的证据进行分析和解释。
这包括对数据进行统计分析、对研究结果进行解读,以及对案例进行比较和对比。
我们还可以使用图表、图像等工具来呈现和解释数据和结果。
五、形成结论基于对证据的分析和解释,我们可以形成一个或多个结论。
这些结论应该具有一定的科学性和可信度,并且能够回答我们最初提出的问题。
在形成结论时,我们需要考虑到证据的权重和可靠性,以及可能存在的不确定性和限制。
六、评估和反馈完成专家论证后,我们需要对整个过程进行评估和反馈。
这包括对专家的选择和证据的收集进行评价,以及对结论的可靠性和适用性进行检验。
我们还可以将结论与其他专家的观点进行比较和对比,以获取更全面和准确的结论。
在工作方案的实施过程中,我们还需要注意一些问题。
首先,我们需要确保选择的专家具有充分的独立性和客观性,以避免可能存在的利益冲突和偏见。
其次,我们需要遵循科学的研究方法和规范,确保论证的可靠性和科学性。
此外,我们还应该积极关注和处理可能存在的不确定性和争议,以确保论证的全面性和公正性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件2:
杭州市建设工程部分危险性较大工程
专项施工方案编制指南
本编制指南主要对“深基坑工程、模板工程及支撑体系、脚手架工程”这三个分部分项工程的专项施工方案编制内容作一定要求,具体如下:
(一)深基坑工程
深基坑工程专项施工方案编制应当包括以下内容:
第一章编制说明及依据:简述专项施工方案编制所依据的相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
第二章工程概况:简要描述基坑工程概况、基坑岩土地质情况、施工图的技术要求、施工平面布置、施工要求和技术保证条件。
第三章施工计划:阐述施工目标、施工准备、主要材料与设备计划、施工进度计划。
第四章施工工艺技术:描述施工顺序、施工测量、土石方工程施工、基坑支护的施工工艺、变形观测、基坑周边的建筑物(地下管网)的监测和保护措施等。
方案中应绘制相应的基坑支护平面图、立面图、剖面图及节点大样施工图。
应有相应的基坑水平、竖向和相邻建筑(构)物沉降变形的监测技术措施和基坑周边的地下管网的监测和保护措施。
详细描述基坑工程的验收要求。
第五章施工质量、安全保证措施:描述组织保障机构、保证施工质量的技术措施、施工安全技术措施、施工用电安全措施、施工应急救援预案等。
第六章文明施工措施:描述现场安全文明施工、环境保护措施
第七章劳动力计划:描述专职安全生产管理人员、特种作业人员等。
第八章雨季、台风和夏季高温季节的施工措施:
附表、图:
附表一:主要施工机械设备表
附表二:施工进度计划表
附表三:施工布置平面图
附表四:基坑支护设计图纸
(二)模板工程及支撑体系
模板工程及支撑体系专项施工方案编制应当包括以下内容:
第一章编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
第二章工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支
撑的地基情况等。
第三章施工计划:包括施工进度计划、材料与设备计划。
第四章施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。
另为保证支撑体系的稳定,主次
梁及板底立杆间距应按模数统一考虑,板下立杆纵横方向间距应为沿梁纵向立杆排
距的整数倍,从而保证水平横杆能完全贯通,有效提高架体的整体稳定性。
(注:
模板支撑体系的验收要求应详细描述。
)
第五章施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑体系在
搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监
控措施等。
第六章文明施工措施:描述现场安全文明施工、环境保护措施。
第七章劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。
第八章计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换
层下支撑层承载力验算等。
每项计算列出计算简图和截面构造大样图,注明材料尺
寸、规格、纵横支撑间距。
附图包括支模区域立杆、纵横水平杆平面布置图,支撑系统立面图、剖面图,水平
尖刀撑布置平面图及竖向剪刀撑布置投影图,梁板支模大样图,支撑体系监测平面
布置图及连墙件布设位置及节点大样图等。
(三)脚手架工程
脚手架工程专项施工方案编制应当包括以下内容:
第一章编制说明及依据:简述专项施工方案编制所依据的相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
第二章工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
第三章施工计划:包括施工进度计划、材料与设备计划。
第四章脚手架的主要搭设方法及检查验收:仔细描述脚手架选用的形式、主要搭设方法、工艺要求、各种材料的力学性能指标、以及构造形式及设置要求。
详细描述脚手架
的验收要求。
第五章施工质量、安全保证措施:描述组织保障机构、保证施工质量的技术措施、脚手架安装和拆除的安全技术措施、脚手架在搭设和使用期间的监测措施、施工应急救援
预案等。
第六章文明施工措施:描述现场安全文明施工、环境保护措施。
第七章劳动力计划:描述专职安全生产管理人员、特种作业人员等。
第八章脚手架计算
详细描述脚手架的计算,其中应包括:
1.荷载计算:包括永久荷载、施工荷载、水平风荷载;
2.脚手架构配件的力学特性及几何参数;
3.纵横水平杆计算;
4.连接扣件的抗滑计算;
5.立杆整体和局部稳定计算;
6.连墙件计算;
7.立杆地基承载力计算;
8.悬挑设施的计算;
9.脚手架的分段卸载计算。
(四)其它
其它需要论证的专项施工方案可参照上述要求编制。
