钻孔灌注桩计算公式

合集下载

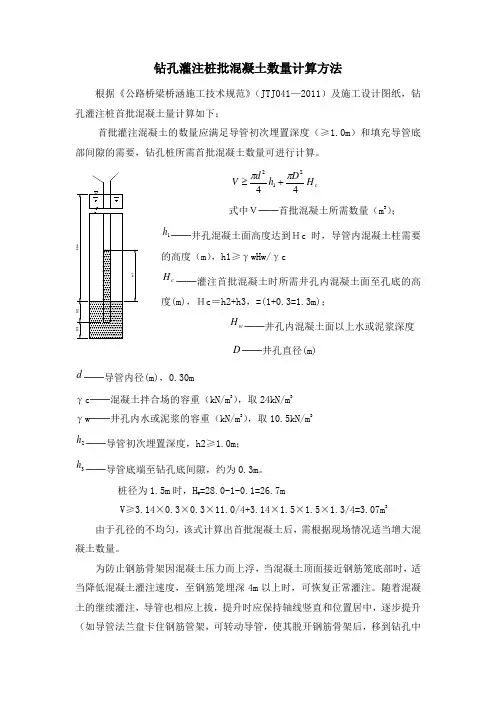

钻孔灌注桩批混凝土数量计算方法

钻孔灌注桩批混凝土数量计算方法

钻孔灌注桩批混凝土数量计算方法根据《公路桥梁桥涵施工技术规范》(JTJ041—2011)及施工设计图纸,钻孔灌注桩首批混凝土量计算如下:首批灌注混凝土的数量应满足导管初次埋置深度(≥1.0m)和填充导管底部间隙的需要,钻孔桩所需首批混凝土数量可进行计算。

cHDhdV44212ππ+≥式中V──首批混凝土所需数量(m3);1h──井孔混凝土面高度达到Hc时,导管内混凝土柱需要的高度(m),h1≥γwHw/γccH──灌注首批混凝土时所需井孔内混凝土面至孔底的高度(m),Hc=h2+h3,=(1+0.3=1.3m);wH──井孔内混凝土面以上水或泥浆深度D──井孔直径(m)d──导管内径(m),0.30mγc──混凝土拌合场的容重(kN/m3),取24kN/m3γw──井孔内水或泥浆的容重(kN/m3),取10.5kN/m32h──导管初次埋置深度,h2≥1.0m;3h──导管底端至钻孔底间隙,约为0.3m。

桩径为1.5m时,HW=28.0-1-0.1=26.7mV≥3.14×0.3×0.3×11.0/4+3.14×1.5×1.5×1.3/4=3.07m3由于孔径的不均匀,该式计算出首批混凝土后,需根据现场情况适当增大混凝土数量。

为防止钢筋骨架因混凝土压力而上浮,当混凝土顶面接近钢筋笼底部时,适当降低混凝土灌注速度,至钢筋笼埋深4m以上时,可恢复正常灌注。

随着混凝土的继续灌注,导管也相应上拔,提升时应保持轴线竖直和位置居中,逐步提升(如导管法兰盘卡住钢筋管架,可转动导管,使其脱开钢筋骨架后,移到钻孔中心)。

当导管提升到法兰接头露出孔口以上一定高度,可拆除1节或2节导管(视每节导管长度和工作平台距孔口高度而定)。

拆除导管动作要快,中途停滞时间不应超过15分钟,拆除的导管及时清洗干净。

导管提升过程中,下管口在混凝土内的埋深控制在2~6m。

在混凝土灌注过程中,要防止混凝土拌和物从漏斗溢出或从漏斗处掉入孔底,使泥浆内含有水泥而变稠凝固,致使测深不准。

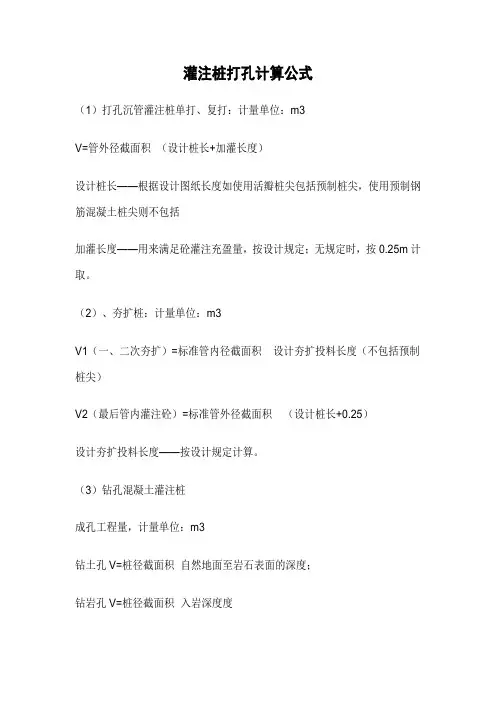

灌注桩打孔计算公式

灌注桩打孔计算公式

灌注桩打孔计算公式
(1)打孔沉管灌注桩单打、复打:计量单位:m3
V=管外径截面积×(设计桩长+加灌长度)
设计桩长——根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括
加灌长度——用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。

(2)、夯扩桩:计量单位:m3
V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖)
V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0.25)
设计夯扩投料长度——按设计规定计算。

(3)钻孔混凝土灌注桩
成孔工程量,计量单位:m3
钻土孔V=桩径截面积×自然地面至岩石表面的深度;
钻岩孔V=桩径截面积×入岩深度度
混凝土灌入工程量,计量单位:m3 V=桩径截面积×有效桩长,有效桩长设计有规定按规定,无规定按下列公式:
有效桩长=设计桩长(含桩尖长)+桩直径
设计桩长——桩顶标高至桩底标高
基础超灌长度——按设计要求另行计算。

泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。

钻孔灌注桩计算公式

钻孔灌注桩计算公式

钻孔灌注桩计算公式1.净竖向承载力计算公式:
Qult = Ap * fp
其中
Qult为每桩的净竖向承载力(单位:kN)
Ap为桩的截面面积(单位:m²)
fp为每平方米桩截面的承载力(单位:kN/m²)2.桩身的抗弯强度计算公式:
Mmax = Qult * L
其中
Mmax为桩身上的最大弯矩(单位:kN·m)Qult为每桩的净竖向承载力(单位:kN)
L为桩长(单位:m)
3.桩身的抗剪强度计算公式:
Vmax = Qvult * L
其中
Vmax为桩身上的最大剪力(单位:kN)
Qvult为每桩的净竖向承载力(单位:kN)
除了以上几个基本的计算公式之外,还需要考虑其他因素,如桩身的几何形状、土层的性质、桩端部分的承载力和桩体的侧阻力等。

总的来说,钻孔灌注桩的计算公式主要涉及净竖向承载力、抗弯强度和抗剪强度这三个方面。

在实际应用中,还需要根据具体的工程要求和设计参数进行合理的取值和调整,以确保钻孔灌注桩能够满足项目需求。

钻孔灌注桩工程量计算

钻孔灌注桩工程量计算

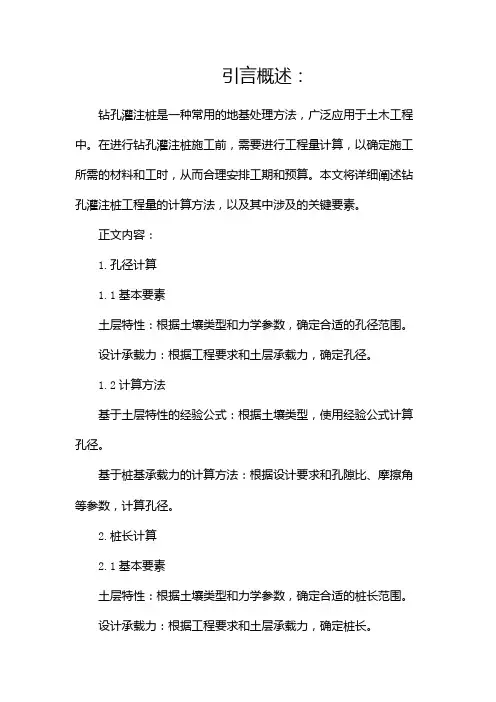

引言概述:钻孔灌注桩是一种常用的地基处理方法,广泛应用于土木工程中。

在进行钻孔灌注桩施工前,需要进行工程量计算,以确定施工所需的材料和工时,从而合理安排工期和预算。

本文将详细阐述钻孔灌注桩工程量的计算方法,以及其中涉及的关键要素。

正文内容:1.孔径计算1.1基本要素土层特性:根据土壤类型和力学参数,确定合适的孔径范围。

设计承载力:根据工程要求和土层承载力,确定孔径。

1.2计算方法基于土层特性的经验公式:根据土壤类型,使用经验公式计算孔径。

基于桩基承载力的计算方法:根据设计要求和孔隙比、摩擦角等参数,计算孔径。

2.桩长计算2.1基本要素土层特性:根据土壤类型和力学参数,确定合适的桩长范围。

设计承载力:根据工程要求和土层承载力,确定桩长。

2.2计算方法基于土层特性的经验公式:根据土壤类型,使用经验公式计算桩长。

基于桩基承载力的计算方法:根据设计要求和土层承载力,计算桩长。

3.灌注混凝土计算3.1基本要素混凝土强度:根据工程要求和土层特性,确定适当的混凝土强度。

灌注体积:根据孔径和桩长,计算灌注混凝土的总体积。

3.2计算方法基于体积的计算方法:根据灌注混凝土的总体积和每立方米混凝土的用量,计算所需混凝土的总量。

4.钢筋计算4.1基本要素设计要求:根据工程要求和土层特性,确定钢筋的截面积和布置方式。

桩身长度:根据桩长和设计要求,计算钢筋的总长度。

4.2计算方法基于截面积的计算方法:根据钢筋的截面积和桩身长度,计算所需钢筋的总量。

5.工时计算5.1基本要素施工方式:根据工程要求和施工现场条件,确定合适的施工方式。

熟练程度:根据工人的熟练程度和施工环境,确定施工所需的工时。

5.2计算方法基于经验的计算方法:根据施工现场条件和工人的熟练程度,估算所需的工时。

总结:本文详细阐述了钻孔灌注桩工程量计算的方法和关键要素,包括孔径计算、桩长计算、灌注混凝土计算、钢筋计算和工时计算。

通过合理计算工程量,可以准确安排工期和预算,保证钻孔灌注桩施工的质量和进度。

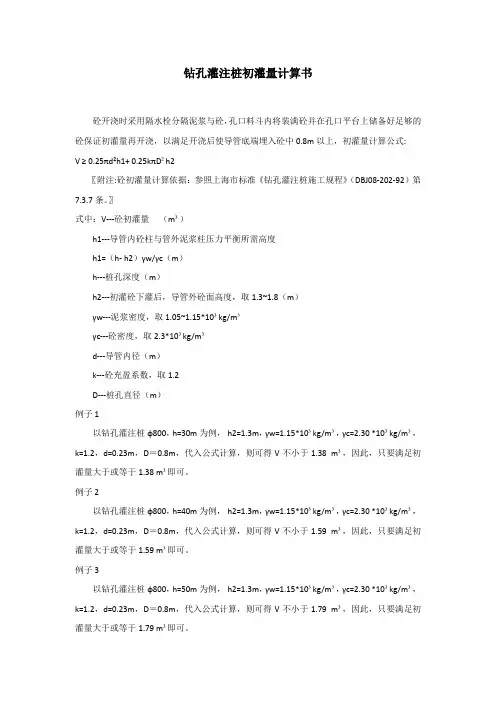

钻孔灌注桩初灌量计算书

钻孔灌注桩初灌量计算书

钻孔灌注桩初灌量计算书砼开浇时采用隔水栓分隔泥浆与砼,孔口料斗内将装满砼并在孔口平台上储备好足够的砼保证初灌量再开浇,以满足开浇后使导管底端埋入砼中0.8m以上,初灌量计算公式:V ≥ 0.25πd²h1+ 0.25kπD²h2〖附注:砼初灌量计算依据:参照上海市标准《钻孔灌注桩施工规程》(DBJ08-202-92)第7.3.7条。

〗式中:V---砼初灌量(m³)h1---导管内砼柱与管外泥浆柱压力平衡所需高度h1=(h- h2)γw/γc(m)h---桩孔深度(m)h2---初灌砼下灌后,导管外砼面高度,取1.3~1.8(m)γw---泥浆密度,取1.05~1.15*10³kg/m³γc---砼密度,取2.3*10³kg/m³d---导管内径(m)k---砼充盈系数,取1.2D---桩孔直径(m)例子1以钻孔灌注桩φ800,h=30m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.38 m³,因此,只要满足初灌量大于或等于1.38 m³即可。

例子2以钻孔灌注桩φ800,h=40m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.59 m³,因此,只要满足初灌量大于或等于1.59 m³即可。

例子3以钻孔灌注桩φ800,h=50m为例,h2=1.3m,γw=1.15*10³kg/m³,γc=2.30 *10³kg/m³,k=1.2,d=0.23m,D=0.8m,代入公式计算,则可得V不小于1.79 m³,因此,只要满足初灌量大于或等于1.79 m³即可。

钻孔灌注桩钢筋计算书

钻孔灌注桩钢筋计算书

钻孔灌注桩钢筋计算书一、引言钻孔灌注桩是一种在建筑、桥梁、道路等工程中广泛应用的基桩类型。

其通过机械钻孔,在地下形成圆形或方形等特定形状的孔,然后放置钢筋笼,灌入混凝土,形成基桩。

本计算书主要针对钻孔灌注桩的钢筋用量进行计算。

二、计算依据本计算书依据以下规范和标准进行计算:1、《混凝土结构设计规范》(GB-2010)2、《建筑地基基础设计规范》(GB-2011)3、《建筑桩基技术规范》(JGJ94-2008)三、钢筋用量计算1、钢筋笼长度计算钢筋笼长度 =桩长 +钢筋笼锚固长度2、主筋用量计算主筋用量 = (钢筋笼长度×主筋直径×主筋密度)/(主筋截面积×桩数×损耗率)3、箍筋用量计算箍筋用量 = (钢筋笼长度×箍筋间距×箍筋密度)/(箍筋截面积×桩数×损耗率)4、加强筋用量计算加强筋用量 = (加强筋直径×加强筋密度)/(加强筋截面积×桩数×损耗率)四、参数选择1、钢筋笼锚固长度:根据规范和工程实际情况确定。

2、主筋直径:根据设计要求确定。

3、箍筋间距:根据设计要求确定。

4、加强筋直径:根据设计要求确定。

5、钢筋密度:根据《混凝土结构设计规范》确定。

6、损耗率:根据工程实际情况确定。

7、桩数:根据工程实际情况确定。

8、桩长:根据地质勘察报告和设计要求确定。

五、结论通过以上计算,我们可以得出钻孔灌注桩的钢筋用量。

在实际工程中,还需要考虑其他因素,如钢筋连接方式、施工工艺等,因此,本计算书仅为参考依据。

在具体工程中,应结合实际情况进行计算和调整。

钻孔灌注桩钢筋计算标题:整式的乘法单元测试试卷一、试卷概述本试卷旨在检验学生对于整式乘法的理解和掌握情况。

整式乘法是数学基础运算的重要部分,对于后续的学习有着至关重要的影响。

本试卷包含选择题、填空题、计算题等多种题型,力求全面考察学生的知识掌握程度。

钻孔灌注桩钢筋笼自动计算公式

钻孔灌注桩钢筋笼自动计算公式
主筋计 算公式 L=主筋长度(m) d=主筋直径(m) N1=每根通长主筋的搭头个数 N2=每根桩的主筋根数 N3=桩根数 K=(L+10d * N1)常数 g=每米钢筋重量(KG) G=钢筋总重量(KG)
螺旋筋 计算公 L=笼长度(m) @=螺旋筋间距 D=钢筋笼直径(m) d=螺旋筋直径(m) N3=桩根数 N4=每根桩的螺旋筋个数 R=桩直径(m)
加强筋 计算公 L=笼长度(m) @=加强筋间距 D=钢筋笼直径(m) R=桩直径(m) C=保护层厚度(m) d=主筋直径(m) N4=每根桩的搭头个数 N3=桩数 常数K=[(D+d)π+10d] 常数π g=每米钢筋重量(KG)
0.100 0.001 0.202 0.040 3.142 0.395 0.32
1.000 0.025
0 1 1 1.000 3.856 3.86
自动计算公式
钢筋直径¢ 25 主筋长度 1
主筋根数 1 (1)主筋计算公 式:
10
重量
(KG)

桩径 100

G=(L+10d * N1) * N2 * g * N3 L ----主d 筋--长--度主N1 筋--直--径搭N2 头--个--数主N3 筋--根--数桩g 数----每米钢筋
G=钢筋总重量(KG)单箍
1.73
10
CM +10d * N1) * N2 * g * N3
[(D+d)π]2 +@2 * N4 * g * N3
D+d)π+10d] *钢d 筋--笼--直螺N3旋-筋--直-桩N4数----螺g 旋--筋--构每米钢筋
(桩径 减保护
1.000 2

初灌量计算

初灌量计算

钻孔灌注桩初灌量计算
钻孔灌注桩2010-05-19 10:00:17 阅读642 评论0 字号:大中小订阅
砼开浇时采用隔水栓分隔泥浆与砼,孔口料斗内将装满砼并在孔口平台上储备好足够的砼保证初灌量再开浇,以满足开浇后使导管底端埋入砼中0.8m以上.
初灌量计算公式:
V ≥ 0.25πh1d2+ 0.25πkD2h2
〖附注:砼初灌量计算依据:参照上海市标准《钻孔灌注桩施工规程》
(DBJ08-202-92)第7.3.7条。


式中:V---砼初灌量(m3)
h1---导管内砼柱与管外泥浆柱压力平衡所需高度
h1=(h- h2)γw/γ c (m)
h---桩孔深度(m)
h2---初灌砼下灌后,导管外砼面高度(m)
γw---泥浆密度
γc---砼密度
d---导管内径(m)
k---砼充盈系数
D---桩孔直径(m)
以A标段钻孔嵌岩灌注桩φ1000嵌岩2D为例, h2=1.3m,γw=1.20t/m3,γc=2.40 t/m3,k=1.2,d=0.23m,h=42.5m,D=1.0m,代入公式计算,则可得V不小于2.08m3,因此,只要满足初灌量大于2.08m3即可。

其他桩型参照计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻孔灌注桩计算公式
◆孔底标高=实测孔深+地面标高
◆钢筋笼总长=孔底标高--桩顶标高+锚锢长度(0.5m或抗拔桩1.0)
◆笼顶标高=桩顶标高--锚锢长度(0.5m或抗拔桩1.0m)
◆吊筋长度=桩顶标高—地面标高—伸入承台锚锢长度(0.5m或抗拔桩1.0m)+0.2 m ◆笼底标高=实测孔深+地面标高
◆距孔底=(30 cm ----50 cm之间)
◆有效桩长=实测孔深—桩顶标高+地面标高
◆理论方量=(有效桩长+设计混凝土松散层长度1.5)×3.14×πr2
◆充盈系数=实际砼量÷理论砼量
◆塌落度(180-220mm之间)
◆沉渣厚度(0---5cm)
◆泥浆比重(1.15---1.2)
◆导管长度(m)÷2.5=导管节数
◆导管长度—终孔深度=导管高出地面
◆终孔深度(m)--沉渣厚度(cm) (0.02--0.03—0.04)=二次清孔后深度(m)
◆初灌量=超灌高度×(桩径÷2)2×3.14×充盈系数+导管深度÷2×(导管直径250mm)0.1252×3.14。

相关文档
最新文档
