景观照明亮化施工组织方案(参考)

合集下载

照明亮化工程施工方案范本

照明亮化工程施工方案范本

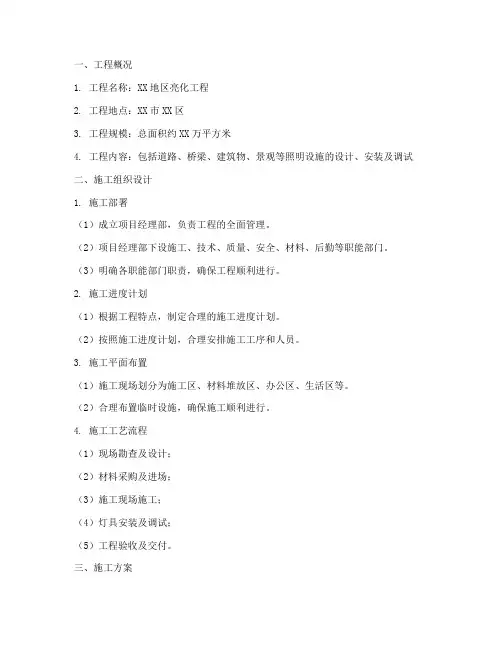

一、工程概况1. 工程名称:XX地区亮化工程2. 工程地点:XX市XX区3. 工程规模:总面积约XX万平方米4. 工程内容:包括道路、桥梁、建筑物、景观等照明设施的设计、安装及调试二、施工组织设计1. 施工部署(1)成立项目经理部,负责工程的全面管理。

(2)项目经理部下设施工、技术、质量、安全、材料、后勤等职能部门。

(3)明确各职能部门职责,确保工程顺利进行。

2. 施工进度计划(1)根据工程特点,制定合理的施工进度计划。

(2)按照施工进度计划,合理安排施工工序和人员。

3. 施工平面布置(1)施工现场划分为施工区、材料堆放区、办公区、生活区等。

(2)合理布置临时设施,确保施工顺利进行。

4. 施工工艺流程(1)现场勘查及设计;(2)材料采购及进场;(3)施工现场施工;(4)灯具安装及调试;(5)工程验收及交付。

三、施工方案1. 施工方法(1)道路照明:采用LED路灯,安装高度根据实际情况确定。

(2)桥梁照明:采用LED桥灯,安装高度根据实际情况确定。

(3)建筑物照明:采用LED投光灯、LED泛光灯等,根据建筑特点进行设计。

(4)景观照明:采用LED灯串、LED灯带等,营造氛围。

2. 施工技术要点(1)道路照明:采用高效节能的LED路灯,确保道路照明效果。

(2)桥梁照明:采用防水、防尘、防腐蚀的LED桥灯,保证桥梁照明质量。

(3)建筑物照明:根据建筑特点,采用合适的灯具和安装方式,确保照明效果。

(4)景观照明:通过灯光设计,营造出独特的氛围,提升景观效果。

3. 施工质量控制(1)严格遵循国家标准和规范,确保工程质量。

(2)对施工人员进行技术培训,提高施工技能。

(3)对施工材料进行严格把关,确保材料质量。

(4)加强施工过程中的监督检查,发现问题及时整改。

四、安全管理体系1. 安全生产责任制(1)项目经理部负责安全生产的全面管理。

(2)各职能部门负责本部门安全生产的具体工作。

(3)施工人员遵守安全生产规章制度,确保自身安全。

照明亮化工程施工组织设计方案

照明亮化工程施工组织设计方案

照明亮化工程施工组织设计方案一、项目概况本照明亮化工程是为了提高城市夜间景观效果和人民生活品质而进行的工程,施工范围主要包括道路、公园、广场等公共场所的照明设施改造和新建。

本工程的总工期为6个月,施工面积约为200,000平方米。

施工场地场地位于城市区域,交通便利。

二、施工组织方案1.施工人员组织为了保证工程施工的顺利进行,施工人员的组织与管理应按照以下几个方面进行:(1)施工管理人员:设立施工总监、项目经理等岗位,负责施工的组织、协调和监督。

(2)技术人员:包括工程师、技术员等,负责现场工艺和质量的控制。

(3)施工人员:包括电工、水工、焊工等,根据施工计划进行合理安排。

2.施工设备组织为了保证施工的效率和施工质量,按照以下几个方面进行施工设备的组织:(1)大型机械设备:包括挖掘机、吊车等,用于施工的土方开挖和设备安装。

(2)电动工具:包括钢筋切割机、电焊机等,用于照明设备的安装和维修。

(3)运输工具:包括运输车辆等,用于材料的运输和工人的接送。

3.施工工艺组织本工程的施工工艺主要包括以下几个方面:(1)土方开挖:根据施工图进行土方开挖,保证基础的建设。

(2)电缆敷设:根据设计要求进行电缆的敷设和固定。

(3)灯具安装:根据设计要求进行灯具的安装和调试。

(4)路面修复:施工完成后进行路面的修复和重新铺设。

4.安全措施为了保证施工过程中的人员安全和工程质量,应采取以下安全措施:(1)培训教育:对施工人员进行施工安全和操作技能的培训教育。

(2)安全设施:在施工现场设置警示标识、安全带等安全设施。

(3)岗位责任制:明确施工人员的岗位责任,发挥各自的专长。

(4)检查和整改:定期对施工现场进行安全检查,及时整改存在的问题。

三、施工进度计划根据项目概况和施工组织方案,制定了以下施工进度计划:1.第一阶段(1个月):道路土方开挖、电缆敷设工作。

2.第二阶段(2个月):灯具安装和调试。

3.第三阶段(2个月):路面修复和维护。

景观照明亮化施工方案(参考)

景观照明亮化施工方案(参考)

景观照明亮化施工方案(参考)一、项目概况景观照明亮化施工是城市建设中不可或缺的部分,通过合理的照明设计,可以提升城市夜间的美观度,增加市民的生活体验。

本文将针对景观照明亮化施工方案进行探讨和分析。

二、施工方案1. 设计在景观照明亮化施工中,设计是至关重要的环节。

首先需要对景观进行全面的分析和评估,了解其特点和需求,然后根据景观形态和功能特点,进行灯具选型和布局设计。

设计方案应能充分展现景观特色,且要考虑节能环保,避免光污染。

2. 施工准备在施工前,需要做好充分的准备工作。

包括准备所需的灯具、电缆、控制系统等材料,确定施工方案和进度计划,保证施工过程有条不紊进行。

3. 施工过程在施工过程中,要严格按照设计方案进行实施。

首先进行地面和照明设备的布线工作,然后进行灯具安装和调试,最后进行整体的调试和验收。

在施工中要严格遵守安全操作规程,确保施工质量和工期。

4. 完工验收施工完成后,需要进行景观照明系统的全面验收。

通过灯光亮度、色彩等参数的检测,确保景观照明效果符合设计要求。

同时要确保系统稳定可靠,避免出现问题。

三、施工注意事项1.保障设计的完整性和一致性,避免破坏景观整体性。

2.严格按照施工方案进行操作,避免疏漏和错误。

3.施工过程中保持施工现场整洁,避免杂物影响施工进度。

4.注意安全问题,保障施工人员和设备的安全。

5.遵守相关法律法规,确保施工符合规范要求。

四、总结景观照明亮化施工是一项综合性工程,需要设计、施工、验收等多个环节的协调配合。

只有全面了解景观特点,严格按照设计方案进行实施,才能保证最终的施工效果符合要求。

在未来的城市建设中,景观照明亮化将发挥越来越重要的作用,我们需要不断总结经验,不断提高工作质量,为城市的美化与发展做出贡献。

以上是景观照明亮化施工方案的参考内容,希望对相关工作提供一定的借鉴和参考价值。

亮化工程施工组织设计(3篇)

亮化工程施工组织设计(3篇)

第1篇一、工程概况本亮化工程旨在提升城市夜景,美化城市环境,增强城市夜景照明效果。

工程范围包括城市道路、广场、公园、商业街区等区域的亮化工程。

施工周期为3个月,总预算为XXX万元。

二、施工组织部署1. 施工准备(1)组织机构:成立亮化工程指挥部,下设施工管理部、工程技术部、物资保障部、安全管理部等。

(2)人员配置:根据工程规模,配备专业技术人员、施工人员、监理人员等。

(3)材料设备:采购符合国家标准和设计要求的灯具、电缆、支架等材料,确保施工质量。

2. 施工方法(1)道路亮化:采用单臂路灯、太阳能路灯等,按设计要求进行安装,确保照明效果。

(2)广场亮化:根据广场特点,设计照明方案,安装灯具、音响设备等,打造特色夜景。

(3)公园亮化:利用自然景观,结合照明技术,打造浪漫、舒适的公园夜景。

(4)商业街区亮化:根据商业街区特点,设计照明方案,突出商业氛围,吸引顾客。

3. 施工进度安排(1)施工前期:完成施工组织设计、材料设备采购、人员培训等工作。

(2)施工阶段:按设计要求进行施工,确保工程质量、进度和安全。

(3)施工后期:进行竣工验收,交付使用。

三、质量保证措施1. 严格执行国家标准和设计要求,确保施工质量。

2. 对施工人员进行专业技术培训,提高施工技能。

3. 对材料设备进行严格检验,确保合格。

4. 定期对施工过程进行质量检查,发现问题及时整改。

四、安全生产措施1. 严格执行安全生产法规,加强施工现场安全管理。

2. 定期对施工人员进行安全教育,提高安全意识。

3. 对施工设备进行定期检查和维护,确保设备安全。

4. 做好施工现场的消防、用电、防暑降温等工作。

五、文明施工措施1. 做好施工现场的垃圾清理,保持环境整洁。

2. 做好施工现场的围挡、警示标志等设置,确保交通安全。

3. 加强施工现场的环保措施,降低施工对环境的影响。

4. 做好施工人员的文明施工教育,提高文明素质。

通过以上施工组织设计,确保亮化工程顺利进行,为城市夜景增添亮丽色彩。

道路景观照明工程施工方案

道路景观照明工程施工方案

一、工程概况本工程为某城市道路景观照明工程,主要对城市道路、道路交叉口及周边重点建筑进行亮化。

工程范围包括道路、道路交叉口及周边重点建筑,共计4km。

工程主要内容包括:道路照明、道路交叉口照明、建筑照明、景观照明等。

二、施工准备1. 施工组织机构成立项目组,负责整个工程的施工组织、协调、管理等工作。

2. 施工人员项目组人员包括项目经理、技术负责人、施工员、质量员、安全员等。

3. 施工材料(1)道路照明设备:路灯、灯具、电缆、电线等。

(2)道路交叉口照明设备:信号灯、交通标志等。

(3)建筑照明设备:灯具、电缆、电线等。

(4)景观照明设备:灯具、电缆、电线等。

4. 施工机具(1)照明设备安装工具:吊车、电焊机、切割机、螺丝刀等。

(2)道路交叉口照明设备安装工具:施工梯、吊车等。

(3)建筑照明设备安装工具:施工梯、吊车等。

(4)景观照明设备安装工具:施工梯、吊车等。

三、施工工艺1. 道路照明(1)根据道路情况,确定路灯安装位置和间距。

(2)安装路灯,调整灯具高度和角度。

(3)连接电缆,确保线路畅通。

(4)进行试灯,确保照明效果。

2. 道路交叉口照明(1)根据交通流量和道路宽度,确定信号灯安装位置。

(2)安装信号灯,调整灯杆高度和角度。

(3)连接电缆,确保线路畅通。

(4)进行试灯,确保照明效果。

3. 建筑照明(1)根据建筑特点,确定灯具安装位置。

(2)安装灯具,调整灯具高度和角度。

(3)连接电缆,确保线路畅通。

(4)进行试灯,确保照明效果。

4. 景观照明(1)根据景观特点,确定灯具安装位置。

(2)安装灯具,调整灯具高度和角度。

(3)连接电缆,确保线路畅通。

(4)进行试灯,确保照明效果。

四、施工进度安排1. 施工准备阶段:1个月。

2. 道路照明、道路交叉口照明、建筑照明、景观照明施工阶段:2个月。

3. 工程验收阶段:1个月。

五、质量保证措施1. 严格按照施工规范和设计要求进行施工。

2. 对施工材料进行严格检验,确保材料质量。

亮化工程施工组织方案(3篇)

亮化工程施工组织方案(3篇)

第1篇一、工程概况本工程旨在通过夜景照明,提升城市夜景品质,营造美观、和谐的城市夜景氛围。

工程范围包括街道、广场、公园、桥梁等公共区域,共计XX个区域。

工程总投资XX万元,工期为XX天。

二、施工组织部署1. 施工队伍组建一支专业的亮化工程施工队伍,包括项目经理、技术负责人、施工人员、质量管理人员、安全管理人员等。

2. 施工进度根据工程规模和实际情况,制定合理的施工进度计划,确保工程按期完成。

3. 施工方法(1)采用先进的照明设备和技术,确保照明效果。

(2)加强施工现场管理,确保施工质量和安全。

(3)加强施工过程中的技术指导,提高施工效率。

三、主要施工方法1. 施工准备(1)组织技术骨干对施工现场进行踏勘,研究设计图纸,论证施工方案的可行性、合理性和完美性。

(2)编制详细的施工组织设计方案,明确施工流程、技术要求、质量标准、安全措施等。

(3)对施工人员进行技术培训和安全教育,提高施工队伍的整体素质。

2. 施工实施(1)亮化设备安装:按照设计要求,安装各类灯具、电缆、配电箱等设备。

(2)电缆敷设:根据设计图纸,敷设电缆,确保电缆线路安全、可靠。

(3)灯具安装:按照设计要求,安装各类灯具,确保照明效果。

(4)调试与验收:完成安装后,进行调试和验收,确保照明系统正常运行。

四、工期保证措施1. 优化施工组织,合理调配人力资源,提高施工效率。

2. 加强施工现场管理,确保施工进度。

3. 制定严格的进度计划,加强进度控制,确保工程按期完成。

五、质量保证措施1. 严格按照设计要求和技术规范进行施工。

2. 加强施工过程中的质量检查,确保施工质量。

3. 建立质量管理体系,加强对施工过程的监控。

4. 对不合格的工程进行整改,确保工程质量。

六、安全生产措施1. 加强施工现场安全管理,确保施工安全。

2. 制定安全生产责任制,明确各级人员的安全生产责任。

3. 加强施工过程中的安全教育培训,提高施工人员的安全意识。

4. 定期进行安全检查,及时发现和消除安全隐患。

景观照明亮化施工方案

景观照明亮化施工方案
一、施工内容
本景观照明亮化施工方案主要针对景观照明设备,实施景观照明亮化施工,以达到以下目的:
1.提升景观照明设备的性能;
2.扩大景观照明面积;
3.提高景观照明的质量;
4.改善景观的夜景体验。

本景观照明亮化施工方案具体包括以下工程内容:
1.设备安装:按设计要求安装各类景观照明设备;
2.电路连接:按设计要求连接各类景观照明设备;
3.景观照明调试:按设计要求进行对景观照明设备的调试;
4.景观照明检查:按设计要求对照明进行检查;
5.景观照明改造:按设计要求对已安装的照明进行改造;
二、方案总体立项计划
本施工方案的总体立项计划包括以下内容:
1.技术参数:按照设计要求,确定景观照明设备总体技术参数;
2.施工进度安排:确定景观照明设备施工活动的进度安排;
3.施工方案:编制景观照明设备施工方案;
4.材料清单:编制景观照明设备施工材料清单;
5.现场安全:编制现场施工安全工作措施;。

亮化工程施工组织(3篇)

第1篇一、工程概况本工程旨在提升城市夜景照明效果,营造良好的夜间环境。

工程包括道路、桥梁、广场、公园等公共区域的亮化,涉及灯具安装、线路敷设、电源接入等多个环节。

为确保工程顺利进行,特制定本施工组织。

二、施工部署1. 组织架构成立项目组,负责工程的全面管理。

项目组下设施工部、技术部、物资部、安全部、质量部等部门,明确各部门职责,确保工程有序推进。

2. 施工计划(1)施工进度:根据工程实际情况,制定详细的施工进度计划,确保各阶段工作按时完成。

(2)施工方法:采用先进的施工技术,提高施工效率,确保工程质量。

3. 施工准备(1)人员准备:组织专业施工队伍,对施工人员进行技术培训和安全教育。

(2)材料准备:根据工程需求,提前采购各类灯具、电缆、线路等材料,确保材料质量。

(3)设备准备:提前调试各类施工设备,确保设备正常运行。

三、施工工艺1. 灯具安装(1)根据设计要求,选择合适的灯具类型。

(2)按照安装图纸,进行灯具安装,确保灯具位置准确、牢固。

(3)安装完成后,进行试灯,确保灯具正常工作。

2. 线路敷设(1)根据设计要求,选择合适的电缆类型。

(2)按照敷设图纸,进行电缆敷设,确保电缆线路整齐、安全。

(3)电缆敷设完成后,进行电缆接线和绝缘测试,确保线路质量。

3. 电源接入(1)根据设计要求,选择合适的电源接入方式。

(2)按照接入图纸,进行电源接入,确保电源稳定、安全。

(3)电源接入完成后,进行电源测试,确保电源质量。

四、质量保证1. 施工过程中,严格执行国家相关标准和规范。

2. 加强对施工材料、设备和施工过程的质量控制。

3. 定期进行质量检查,确保工程质量。

五、安全保证1. 施工现场设置安全警示标志,提醒施工人员注意安全。

2. 对施工人员进行安全教育培训,提高安全意识。

3. 加强施工现场安全管理,确保施工安全。

六、文明施工1. 施工现场保持整洁,及时清理施工垃圾。

2. 施工人员统一着装,文明施工。

3. 加强施工现场环境保护,减少施工对环境的影响。

亮化照明工程施工方案(3篇)

第1篇一、工程概况本工程旨在提升城市夜景照明效果,美化城市环境,提高居民生活质量。

工程内容包括道路、桥梁、广场、公园等公共区域的夜景照明设计、施工和安装。

施工期间,确保工程质量和安全,减少对周边环境的影响。

二、施工准备1. 技术准备(1)组织施工人员参加技术培训,确保施工人员掌握相关施工技术和安全操作规程。

(2)熟悉设计图纸、施工规范、质量标准和环境保护要求。

(3)根据现场实际情况,制定详细的施工方案和施工组织设计。

2. 材料准备(1)采购符合国家标准的LED灯具、电缆、接线盒、线槽等材料。

(2)确保材料质量合格,符合设计要求。

3. 设备准备(1)准备挖掘机、吊车、运输车辆等施工设备。

(2)确保设备完好,满足施工需求。

三、施工进度计划1. 施工阶段划分(1)施工准备阶段:完成技术培训、材料设备准备、现场勘察等工作。

(2)基础施工阶段:进行电缆沟开挖、基础浇筑等工作。

(3)灯具安装阶段:进行灯具安装、调试、验收等工作。

(4)验收阶段:完成工程验收,交付使用。

2. 施工进度安排(1)施工准备阶段:2周(2)基础施工阶段:3周(3)灯具安装阶段:4周(4)验收阶段:1周四、施工工艺及方法1. 基础施工(1)开挖电缆沟:按照设计要求,开挖电缆沟,确保沟槽深度、宽度符合要求。

(2)基础浇筑:根据现场实际情况,采用土模或钢模进行基础浇筑,确保基础稳固。

2. 灯具安装(1)灯具固定:按照设计要求,将灯具固定在电缆沟内或立杆上。

(2)电缆敷设:按照设计要求,敷设电缆,确保电缆走向合理、接头牢固。

(3)调试:完成灯具安装后,进行调试,确保灯具运行正常。

五、环境保护与安全措施1. 环境保护(1)施工过程中,尽量减少对周边环境的破坏。

(2)做好施工现场的围挡、覆盖,防止扬尘污染。

(3)施工结束后,及时清理施工现场,恢复原状。

2. 安全措施(1)加强施工现场安全管理,确保施工人员生命财产安全。

(2)做好施工人员的安全培训,提高安全意识。

景观照明亮化施工组织方案(参考)

建筑亮化及景观照明工程施工组织(方案)衢州市科技展览建筑亮化及景观照明工程施工组织设计(方案)我公司二零一一年二月十二日目录一、概况二、编制依据三、施工组织部署四、施工准备及各项资源需要量计划五、主要施工方法及技术措施六、技术质量保证措施七、施工安全管理预案措施八、工期保证措施九、施工安全文明保证措施十、成品保护措施十一、施工进度计划一、概况1。

工程概况建设用地面积12618平方米。

总建筑面积37557平方米.展览馆景观照明工程2011年2月正式开工.目前,展览馆已具备施工条件,在幕墙单位安装铝板时同时安装LED景观照明灯具及绿化施工时安装相应灯具。

计划2011年3月底完成展览馆外立面的LED景观照明工程,5月中旬完成所有灯具的安装工程。

2。

主要项目工程量表1主要工程量一览表名称规格单位数量备注LED大功率洗墙灯套615LED埋地灯LED/6*1W/七彩变色套8LED埋地灯LED/6*3W/4000K套103LED埋地灯线条灯LED/12W/3000K套273灯具LED食人鱼洗墙灯套1478LED水下射灯LED/9*1W/多彩变色套17LED小功率洗墙灯套9424埋地灯CDM-T/70W/2700K套103。

安装地点特征上半年雨季施工天数较多4、施工条件4.1本工程施工现场可从现有公路出入,施工用电由甲方提供。

4。

2建筑材料可从现有道路直接运至施工地点,施工机械、运输工具和劳动力由施工单位根据工程进度自行调配平衡,来源已保证。

4。

3图纸已会审,交底。

5.施工重点、难点之对策5。

1灯具安装前认真核对施工图纸及现场实际施工情况,合理、科学编制进场作业计划.5.2严格遵守市建委夜间施工作业时间规定,合理安排施工时间,早晚准时上下班施工。

5.3加强对操作人员的教育,施工时不大声暄哗,物资轻拿轻放,不得从上往下扔东西,并做好施工中的计划调控。

二、编制依据1、施工图纸3、主要规程、规范4.主要图集类别图集名称编号地方建筑电气通用图集国家电缆敷设管内管线安装三、施工组织部署1.管理组织管理1.1组织机构1。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

衢州市科技展览建筑亮化及景观照明工程施工组织设计(方案)我公司二零一一年二月十二日目录一、概况二、编制依据三、施工组织部署四、施工准备及各项资源需要量计划五、主要施工方法及技术措施六、技术质量保证措施七、施工安全管理预案措施八、工期保证措施九、施工安全文明保证措施十、成品保护措施十一、施工进度计划一、概况1.工程概况建设用地面积12618平方米。

总建筑面积37557平方米。

展览馆景观照明工程2011年2月正式开工。

目前,展览馆已具备施工条件,在幕墙单位安装铝板时同时安装LED景观照明灯具及绿化施工时安装相应灯具。

计划2011年3月底完成展览馆外立面的LED景观照明工程,5月中旬完成所有灯具的安装工程。

2.主要项目工程量表1主要工程量一览表名称规格单位数量备注LED大功率洗墙灯套615LED埋地灯LED/6*1W/七彩变色套8LED埋地灯LED/6*3W/4000K套103LED埋地灯线条灯LED/12W/3000K套273灯具LED食人鱼洗墙灯套1478LED水下射灯LED/9*1W/多彩变色套17LED小功率洗墙灯套9424埋地灯CDM-T/70W/2700K套103.安装地点特征上半年雨季施工天数较多4、施工条件4.1本工程施工现场可从现有公路出入,施工用电由甲方提供。

4.2建筑材料可从现有道路直接运至施工地点,施工机械、运输工具和劳动力由施工单位根据工程进度自行调配平衡,来源已保证。

4.3图纸已会审,交底。

5.施工重点、难点之对策5.1灯具安装前认真核对施工图纸及现场实际施工情况,合理、科学编制进场作业计划。

5.2严格遵守市建委夜间施工作业时间规定,合理安排施工时间,早晚准时上下班施工。

5.3加强对操作人员的教育,施工时不大声暄哗,物资轻拿轻放,不得从上往下扔东西,并做好施工中的计划调控。

二、编制依据1、施工图纸表1-1图纸名称图号出图日期外立面幕墙图纸照明施工图纸2、主要法规表1-2类别名称编号行业建设工程施工现场管理规定地方工程施工现场环境保护基本标准施工管理规定3、主要规程、规范表1-3类别名称编号国家《建筑装饰工程施工及验收规范》GB50207-2002《建筑地面工程施工及验收规范》GB50208-2002《工业与民用建筑供电系统设计规范》GBJ5783《电气装置安装工程电气照明装置施工及验收规范》GB50259-96《电气装置安装工程电缆线路施工及验收规范》GB50168-92《住宅设计规范》GB50096-1999《建筑物防雷设计规范》GB50057-94《供配电系统设计规范》GB50052-95《高层民用建筑设计防火规范》GB50045-95《建筑电气工程施工质量验收规范》GB50303-2002《建设工程施工现场供用电安全规范》GB50194-1993《低压配电设计规范》GB50054-95《施工现场临时用电安全技术规范》JGJ46-88行业《民用建筑电气设计规范》JGJ/T16-92《建筑工程资料管理规程》DBJ01-51-2003地方《住宅设计标准》DGJ08-20-20014.主要图集表1-5类别图集名称编号地方建筑电气通用图集电缆敷设国家管内管线安装三、施工组织部署1.管理组织管理1.1组织机构1.2主要职责如下1.1.1项目经理:负责对工程的领导、指挥、协调、决策等重大事宜作决策,对工程进度、成本、质量、安全及现场文明施工等负全部责任。

1.1.2技术负责人:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的所有技术问题。

1.1.3施工员:负责安排各班组生产进度,落实施工组织设计实施,工程质量等施工过程中各种施工因素管理。

1.1.4安全员:负责施工现场安全防护、文明施工、消防保卫等日常监督检查工作。

1.1.5材料员:负责工程材料及施工材料和机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。

1.1.6质检员:施工质量程序的管理工作,监督检查工程质量,编制、收集、整理工程质量评定资料。

3.质量保证体系及分工3.14.质量管理程序4.1工作质量周检维修保养不合格不合格 不合格 不合格4.2关键控制程序内容4.2.1电缆管路敷设,线路绝缘测试,照明系统试运行,配电箱安装,灯具安装等各项工程,应及时检查,做好交底,保证工程质量。

4.2.2质量检查程序:执行三检制,坚持自检、互检、交接检。

5.工程目标根据杭州市科学技术协会工期要求,按时进场施工。

5.1质量目标:实现对业主的承诺,达到区县优标准,5.2安全目标:确保无重伤、无死亡事故、无等级火灾事故。

5.3工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现。

6.施工工期本工程工期为90天,详细安排见施工进度计划。

7.施工顺序及验收安排 7.1该工程总的施工顺序为7.1.1在施工阶段时间安排上,分为三个阶段:即灯具的安装;室内接线、整理;系统调试收尾交工。

方案审批技术交三工序质量 监理 工程质量 监理 工程业主 监理 检查进入下道操作 机具 按工艺标准要求 检测合格方可使用 操作过程保证机具保证灯具的安装系统调试室内接线、整理线路测试70天15天5天7.1.2在施工程序上按如下原则:分路段施工土山坝路、龙船坞路、南铜路,分路段通电调试。

7.1.3在同一路段按先后顺序的原则。

7.1.4按路段进行调试,按路段进行竣工交接验收。

7.1.5工程验收程序:班组长验收→质检员验收→业主验收8.作业分工部署8.1主要施工技术工人配备电工:20人,电焊工:8人,泥工:10人,管道工:10人,普工:13人,总计:61人。

8.2作业分工电工:负责灯具拆装,通电试灯等。

(具有操作证)普工:负责灯具搬运。

8.3分部分项工程及时报监理工程师验收,监理工程师验收合格后方可转入下道工序。

四、施工准备及各项资源需要量计划1、技术准备工作1.1项目技术负责人组织安装技术人员认真学习设计图纸,领会设计意图,做好图纸会审。

图纸自审重点审查以下几个方面:施工图纸与其说明书在内容上是否一致;施工图纸及其各组成部分之间有无矛盾和错误;技术要求是否明确。

1.2针对本工程特点进行质量策划,编制工程质量计划,制定特殊工序、关键工序、重点工序质量控制措施。

1.3编制施工方案报上级技术主管部门审批,做好技术交底,有针对性指导本工程正常施工。

1.4配管和灯具各分项工程施工安装前先做样板,验收合格后方可大批量进行。

2、现场准备工作2.1做好现场的临时电线敷设工作。

2.2根据施工进度计划组织材料及工具进场时间计划。

3.劳动力计划表表4—1劳动力计划表4.各项工具用量计划根据施工方案和施工方法及施工进度安排编制出施工所需的各种机械和器具的规格、型号、数量及使用时间。

落实机具来源组织进场,机具需要量计划。

5.施工机具计划表表4—2主要工具计划表6. 主要材料计划表根据预算及施工图纸提出材料使用计划,并根据施工进度控制计划安排,制定主要材料进场时间。

表4-3主要材料计划表21LED大功率洗墙灯套61522LED埋地灯LED/6*1W/七彩变色套823LED埋地灯LED/6*3W/4000K套10324LED埋地灯线条灯LED/12W/3000K套27325LED食人鱼洗墙灯套147826LED水下射灯LED/9*1W/多彩变色套1727LED小功率洗墙灯套942428埋地灯CDM-T/70W/2700K套1029不锈钢户外型落地配电箱台130塑料管PE32m327031塑料管PE40m18032塑料管PE75m9533DVI分配器台134LED发送控制器台135LED接收控制器台136LED开关电源箱台21937调试软件套138控制电脑台139液晶触摸屏台140异形处理器台2五、主要施工方法及技术措施1.施工介绍1.1本设计中所需电源均为三相五线制或单相三线制,电压为380V/220V。

1.2配电箱出线采用YJV-1KV铜芯聚氯已烯绝缘聚氯已烯护套电力电缆,PVC保护。

1.3分支线处均选用接线盒分支连接。

1.4所有夜景灯的金属外壳及金属构件必须可靠接地,接地电阻小于4欧姆。

1.5在进场施工前,及时与监理工程师取得联系,组织工程技术人员考察施工现场,全面正确地掌握现场实际施工情况,合理、科学编制进场作业计划。

1.6工程技术人员常驻工地现场及时协调解决施工中出现的问题和矛盾,确保均衡连续施工。

1.7对运抵施工现场的电缆、PVC、灯具、支架、电器等各类施工物资,会同监理工程师进行全面、仔细的检验。

并按设计要求详细核对规格、型号、尺寸、数量部件是否齐全,经监理工程师检验合格认可后,方可进行安装施工。

1.8根据施工顺序依次将施工物资完好无损运至各施工点。

1.9所有电缆、PVC、灯具、支架、电器箱安装均按国家优质工程质量标准和规范进行。

1.10各类电缆、PVC、支架、灯具电器箱安装须牢固、可靠、美观,排列整齐,编号齐全,并不涉及对现有设施的安全与完好影响。

并有防振设施,排列整齐,平直。

2.PVC管敷设2.1PVC管敷设包括测位、划线、打眼、安装支架、锯管、煨弯、配管、粘接。

2.2PVC管的弯曲半径应符合所穿入电缆的弯曲半径,一根PVC管的直角弯不得多于2个。

2.3施工时注意对PVC管管壁的保护,防压,防高温等;2.4线管与线盒连接处用开孔器开孔,卡扣固定,管入盒时一管一孔,并且孔径与管径相吻合管口入至盒内小于5mm,两根以上管入盒、箱要长短一致,间距均匀,排列整齐。

2.5PVC管的内径应大于所穿入电缆外径的1.5倍;2.6配置机械设备:冲击电钻、卷尺、线锤、手锤、錾子、钢锯等。

3.电缆敷设3.1电缆敷设包括架线盘、敷设、锯断、固定、配合试验、临时封头、做好标记。

3.2电缆敷设前要对电缆沟走向进行测绘,过马路电缆沟深度要低于地坪0.75m。

3.3电缆敷设时要人员组织好,分布均匀,转弯处需有人看护,电缆弯曲半径应为其外径10倍,敷设时不得扭绞及损伤。

3.4全部电缆用坚固的电缆盘运输,电缆端头密封。

当从电缆盘上割下一电缆时,它的端头以及电缆盘上剩余电缆的端头立即用认可的方法密封以防潮气侵入。

3.5当电缆穿入细的管道时,在管道内或电缆表面撒布滑石粉,以减少穿缆时的磨擦。

3.6当电缆穿过金属配电板、箱体或其它金属制品时,用橡胶垫圈或绝缘衬垫保护。

4、管内穿线4.1选择导线→穿带线→扫管→放线及断线→导线与带线的绑扎→带护口→导线接头→接头包扎→线路检查绝缘遥测。

4.2材料要求绝缘导线的规格、型号必须符合设计要求并有产品合格证。

4.3穿线之前应先把带钢丝线穿入,检查管路是否通畅,穿线前根据管径的大小选择相应规格的护口。
