施工技术措施3篇

施工技术措施3篇

施工技术措施施工技术措施是指在工程施工前,制定出针对不同施工阶段、不同地质条件、不同环保要求等情况下的技术方案,以确保工程的顺利施工和安全运行。

下面就对施工技术措施的相关内容进行详细介绍。

第一篇:施工技术措施的制定施工技术措施的制定是保证工程施工的质量和安全的关键之一。

制定施工技术方案时,需要考虑诸如地质条件、环境保护、质量要求、安全防护等众多因素,下面对这些因素进行逐一介绍。

1.地质条件:针对不同地质条件,需要采取不同的施工技术,以确保施工的顺利进行。

例如,在软土地区,应采取先进的软土处理技术,如夯实灌注桩、胶囊灌注桩等;在海底施工中,需要考虑潮汐、水流等因素,采取钢桩、水上桩等技术,以确保工程的安全运行。

2.环境保护:针对不同的环保要求,制定相应的施工技术方案。

例如,在环境保护要求严格的施工场地,需要采用无污染施工技术,如冷钻、静音施工等技术,降低工程建设对环境的影响。

3.质量要求:针对不同的质量要求,需要采取相应的施工技术措施,以确保工程质量。

例如,对于高层建筑,应采用高品质的模板、钢筋加工以及高精度的测量工具等技术;对于重要水利工程,应采用高强度、高稳定性的材料。

4.安全防护:施工过程中,安全是最为重要的一项任务。

制定施工技术方案时,需要在安全防范方面加以重视。

例如,在挖掘土方时,需要采用岩爆预报和网络视听监控等技术,从而确保工人和设备的安全。

综上所述,施工技术措施的制定需要充分考虑各种因素,提前规划施工过程,以确保工程能够顺利、安全地进行。

第二篇:施工技术措施的实施施工技术措施的实施是工程施工过程中非常重要的一环。

在实施施工技术措施时,需要注意以下几点:1.科学管理:实施施工技术措施需要科学管理。

施工前需要对人员、机械、材料等进行合理的调度,确保施工过程中能够达到预期的工作效果。

2.落实责任:在实施施工技术措施时,需要将责任落实到相关人员身上。

例如,当遇到应急情况时,需要立即启动应急预案,并明确各项工作任务的责任人员,以保证应急工作能够及时、有效地开展。

建筑工程施工技术措施(3篇)

建筑工程施工技术措施(3篇)

第1篇一、施工准备阶段1. 施工现场规划:在施工准备阶段,应根据工程特点,合理规划施工现场,确保施工顺利进行。

主要包括:确定施工顺序、施工区域划分、施工路线、施工平面布置等。

2. 临时设施建设:搭建临时板房、施工便道、临时水电设施等,为施工人员提供办公和生活条件。

3. 材料设备采购:根据工程需求,提前采购各类建筑材料、机械设备、施工工具等,确保施工过程中所需物资的及时供应。

4. 施工人员培训:对施工人员进行技术培训和安全教育,提高施工人员的技术水平和安全意识。

5. 施工组织设计:编制施工组织设计,明确施工方案、施工进度、施工质量、安全措施等,确保施工过程有序进行。

二、施工过程技术措施1. 土建工程施工:(1)基础工程:严格按照设计要求进行地基处理,确保地基承载力满足设计要求。

(2)主体结构工程:确保混凝土浇筑质量,加强钢筋绑扎和焊接,确保结构安全可靠。

(3)装饰装修工程:选用优质装饰材料,严格控制施工工艺,提高装饰效果。

2. 机电工程施工:(1)给排水工程:合理设计给排水系统,确保供水、排水、中水等系统的正常运行。

(2)电气工程:严格按照电气设计规范进行施工,确保电气系统的安全、可靠、经济。

(3)通风空调工程:选用优质通风空调设备,确保室内空气质量。

3. 施工技术措施:(1)施工工艺优化:采用先进施工工艺,提高施工效率,降低施工成本。

(2)施工方案优化:根据工程特点,制定合理的施工方案,确保施工质量。

(3)质量控制措施:严格执行质量管理制度,加强质量检查,确保工程质量。

(4)安全措施:加强施工现场安全管理,落实安全责任,确保施工安全。

三、施工质量控制措施1. 施工过程控制:对施工过程中的各个工序进行严格控制,确保施工质量。

2. 材料质量检验:对进场材料进行严格检验,确保材料质量符合要求。

3. 施工检测:对施工过程中的关键部位进行检测,确保施工质量。

4. 质量事故处理:对发生的质量事故进行及时处理,分析原因,采取措施防止类似事故再次发生。

施工技术方案和措施

施工技术方案和措施

施工技术方案和措施(一)测量及沉降观测方案1、设备准备:充分做好测量前的准备工作,保证测量工作顺利进行。

检校仪器、检定钢尺、对所有全站仪、经纬仪、水准仪和钢尺应根据计量法的要求,定期送检测单位进行检测。

2、技术准备:测量员要熟悉工程现场情况和定位条件、主要建筑物的相互关系和轴线尺寸相对关系,建筑物标高以及设计对测量的精度要求等。

熟悉工程所在位置、周围环境及原有建筑物的关系:GPRS点的坐标、标高,建筑物的朝向,定位依据及建筑物主要轴线的间距及夹角;首层室内±0.000的绝对标高,室外地坪的竖向布置(标高、坡度)和绿化及道路,地上、地下管线的安排等,要特别注意的是定位依据、定位条件及建筑物主要轴线的布局。

要对图上全部尺寸进行核对,当各图纸核对无误后,对于总平面图要以轴线为准,核对基础、非标准层、标准层的有关尺寸,标高是否相对应。

校核GPRS点的坐标及标高:为保证整个场地定位和标高的准确性,对甲方提供的定位依据点均应进行严格的校核,以取得正确的定位依据。

核算设计图上定位点的坐标与其边长、夹角是否对应。

实地校测定位点,要求高精度。

但常因种种原因点位稍有移位,为了校核点位和防止误用移动的点位,应会同甲方一起对点与点距离及夹角进行实地校测,当发现错误或误差超限时,请甲方妥善处理。

用水准仪实地校测甲方所给水准点间的高差,发现问题请甲方处理。

桩的保护:所有的控制桩均用砼墩加固及维护栏保护,并每月进行一次全面复核。

如有变动,立即采取措施恢复。

3、基础放线验线:建筑物基础放线的基本步骤:根据基坑边上的建筑物控制桩(即轴线引桩,但要经场地控制校核后方可使用)用经纬仪仔细向垫层上投测建筑物四大角和主要轴线,经闭合校核后,再详细放出细部轴线。

土方开挖深度不一样,基础底标高也就不一致,为了控制土方开挖及基础施工时的标高,在基础土方开挖时,将标高引测至基坑四周。

在人工清土及基础施工时可将水准仪架在基坑内进行测量。

施工现场十项安全技术措施

施工现场十项安全技术措施

施工现场十项安全技术措施在建筑行业中,施工现场安全是非常重要的,因为有可能面临各种危险和不可预料的情况。

为了保障员工的生命安全和确保施工的顺利进行,下面介绍施工现场的十项安全技术措施。

技术措施一:施工现场安全方案在施工前,必须制定出完整的安全方案,包括使用设备和材料的限制、危险区域的标记和访问控制、各类反应、急救程序,以及所有的工作人员指导。

每个人必须明白如何避免潜在危险和怎么处理任何安全意外。

技术措施二:在现场进行安全会议所有的工作人员在施工前进行安全会议和演习,以确保每个人理解任何潜在危险和如何避免它们。

会议必须详细地介绍安全方案和特别注意事项。

技术措施三:定期检查工作区域确保工作区域每天定期经过检查,目的是确保安全清晰可见,危险堆积和不稳定工作仪器及材料得到妥善控制。

施工现场安全意识的加强,必须用每一天充分的检测控制来确保。

技术措施四:使用适当的防护设备耳罩、安全鞋、手套、口罩和安全帽等是在工作现场必不可少的安全设备。

在出现任何危险时,这些设备可以提供重要的隔离和保护。

确保它们在适当的时间使用并进行更换。

技术措施五:限制施工现场的访问只有受过培训的构建人员可以进入施工现场,来控制访问权限。

此外,使用安全门和安全卡来确保施工现场的安全。

技术措施六:对危险进行标记将危险区域进行标记,并用明显的警告和标志来警示工人们。

施工现场工人必须当心周围环境,并注意看有没有潜在的危险要注意。

技术措施七:使用适当的安全操作程序所有的工作人员必须遵守官方方案中的安全操作程序。

这些程序包括使用工具的基本安全标准、危险设备的操作、危险物质的处理和高度危险手段的使用方法等。

技术措施八:对潜在的危险灾害进行培训对潜在的危险进行培训,包括所有的员工,工作方案需要他们考虑隔离,如何避免和应对。

技术措施九:使用同步计数器使用同步计数控制所有操作的过程,以避免误操作或人员不当操作造成的危险。

同步计数器可以帮助每个工人避免潜在事故。

施工技术保证措施

施工技术保证措施

1、施工技术保证措施(1)认真贯彻国家规范及标准,组织各专业人员学习设计图纸和标书文件,领会设计意图,掌握招标文件精神,严格按规范、标准、图纸、招标文件需求开展施工技术管理工作.(2)坚持按程序开展工作,落实各级技术管理岗位责任制,分岗定员,落实承包.(3)加强业务管理,坚持技术交底制度,各道工序之前应对施工人员进行交底,明确设计需求、洽谈变更、施工条件、操作工艺、质量标准、成品保护、安全防护等方面的需求,并做到手续完备,签字齐全.(4)加强对物资及设备的进场检查验证工作,并按照程序规定控制物资及设备进货质量.(5)组织有关人员对施工检测设备进行计量检测,确保各类检测设备性性能处于良好的使用状态,保证检测数据的准确性、可靠性.(6)加强测量放线复核制度,加强对构筑物轴线和标高的复核.(7)编制施工组织设计,实施监控计划,深入现场,跟踪考察技术方案的经济性、合理性、科学性,及时调整方案中存在的各类问题.(8)加强施工技术资料的管理,编制施工技术资料目标设计,平时做好各类资料的收集、整理和归档工作.2、施工质量保证措施:(1)建立以项目经理为首的质量管理网络.(2)项目部设专职质检员,各班组设兼职质检员.认真执行我处一整套成熟的、行之有效的质量管理制度.层层建立和落实项目质量责任制,建立从工长、班组长到分管经理的各级质量责任制,发生质量问题要层层追究责任.做到教育手段、经济手段和行政手段三管齐下.(3)认真做好技术交底工作,切实起到指导施工的目的,并根据相关工序的关键项目制定预防措施,以避免质量问题的出现.抓好施工技术学习,负责施工的班组,在开工前,由技术负责人交底后,方可施工,每天开好班前班后会,对当天的工作质量标准进行交代布置.(4)施工中认真做好测量工作的管理,运用科学的测量手段,做好全面测量工作,严格控制轴线、标高的检查工作,保证各项项目位置、高程准确,复核设计需求.对已完成的管线及时做好竣工测量.(5)各项施工记载,必须及时、准确、真实、认真填写,严禁弄虚作假.发现质量问题要及时向有关部门反映,不得隐瞒不报或擅自处理,并由技术负责人指定相应的纠正措施,并监督施工人员实施.(6)序中发现不符合验评情况的应及时认真地进行处理,严禁把不合格点带入下道工序.(7)施工中做好原始记载、材料试验及见证试验及工序自检等质量保证资料.在施工中发现不合格材料,立即停止使用并及时向项目负责人汇报.施工项目负责人要随时组织质量监查人员对现场施工进行监督检查,提出整改意见.施工班组无条件地进行整改.。

施工质量技术措施

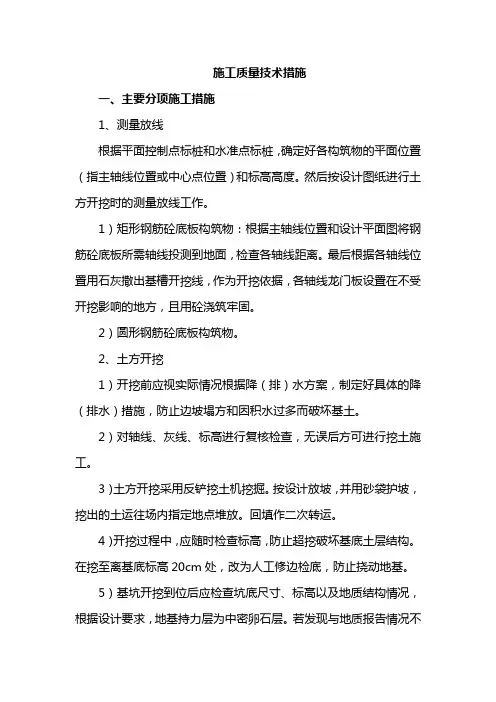

施工质量技术措施

施工质量技术措施一、主要分项施工措施1、测量放线根据平面控制点标桩和水准点标桩,确定好各构筑物的平面位置(指主轴线位置或中心点位置)和标高高度。

然后按设计图纸进行土方开挖时的测量放线工作。

1)矩形钢筋砼底板构筑物:根据主轴线位置和设计平面图将钢筋砼底板所需轴线投测到地面,检查各轴线距离。

最后根据各轴线位置用石灰撒出基槽开挖线,作为开挖依据,各轴线龙门板设置在不受开挖影响的地方,且用砼浇筑牢固。

2)圆形钢筋砼底板构筑物。

2、土方开挖1)开挖前应视实际情况根据降(排)水方案,制定好具体的降(排水)措施,防止边坡塌方和因积水过多而破坏基土。

2)对轴线、灰线、标高进行复核检查,无误后方可进行挖土施工。

3)土方开挖采用反铲挖土机挖掘。

按设计放坡,并用砂袋护坡,挖出的土运往场内指定地点堆放。

回填作二次转运。

4)开挖过程中,应随时检查标高,防止超挖破坏基底土层结构。

在挖至离基底标高20cm处,改为人工修边检底,防止挠动地基。

5)基坑开挖到位后应检查坑底尺寸、标高以及地质结构情况,根据设计要求,地基持力层为中密卵石层。

若发现与地质报告情况不吻合,应请设计单位提出地基处理方案,在地基未满足设计要求之前,不允许进行下一步的施工工作。

3、基础施工1)钢筋砼(矩形、圆形)底板施工a、复核各轴线(或中心桩)位置,标高高度,确认无误后进行垫层施工。

b、待垫层砼强度达到设计后,在垫层上重新测定(复核)主轴线(或中心点)位置,根据设计尺寸进行放线,定出池壁底部及底板边线,画出钢筋分布线,依线绑扎钢筋,安装底板外围及底板以上施工缝以下部分的模板。

c、钢筋砼底板砖模外侧用砂夹卵石回填夯实。

d、底板上、下层钢筋及池壁钢筋支承固定见氧化沟措施。

e、砼浇筑前应先做好一切准备工作,垫好垫块,埋好预埋铁件,搭设好操作台,不允许胡乱踩蹋已绑好的钢筋骨架,还应制定好浇筑方案,做好技术交底。

f、底板砼一次性连续浇筑完毕,不留施工缝,施工时采用插入式振动器,按照斜面分层,自然流淌,连续推进,充分振捣的原则进行振捣工作。

施工技术措施主要内容

施工技术措施主要内容

施工技术措施主要内容施工技术措施是指在工程施工过程中为了合理安排施工作业、确保施工质量、保障施工安全以及减少对环境的影响所采取的一系列技术措施。

下面将从施工作业安排、施工质量保障、施工安全保障和环境保护四个方面详细介绍施工技术措施的主要内容。

一、施工作业安排1.合理安排施工队伍。

根据工程规模和施工周期合理配置施工人员和管理人员,确保施工作业的顺利进行。

2.制定施工计划。

根据工程进度要求、材料供应情况和现场条件制定详细的施工计划,并及时调整以应对可能出现的问题。

3.组织施工现场布置。

根据施工需求和工程特点合理布置施工现场,确保施工作业的顺利进行。

二、施工质量保障1.严格遵守相关施工规范。

根据工程的需求和施工规范的要求,做好施工作业。

2.提供高质量的施工材料。

从可靠的供货商处采购施工材料,并进行质量检测,确保施工材料的质量达到标准要求。

3.严格控制施工过程。

对施工过程中的每一道工序进行监督和控制,确保每道工序的质量符合要求。

4.做好质量记录和验收。

对施工过程进行详细记录,并进行质量验收,确保施工质量符合设计和规范要求。

三、施工安全保障1.制定安全生产方案。

根据工程的特点和现场条件制定详细的安全生产方案,并严格执行。

2.进行安全教育培训。

对施工人员进行安全教育和培训,提高他们的安全意识和应急处理能力。

3.严格执行安全操作规程。

对施工现场进行安全监督,确保施工作业符合安全操作规程。

4.设立安全警示标志。

根据工程的需要,在施工现场设立明显的安全警示标志,警示施工人员注意安全。

5.组织定期安全检查。

定期对施工现场进行安全检查,发现安全隐患及时采取措施进行整改。

四、环境保护1.合理安排施工车辆。

通过合理安排施工车辆的通行路线,减少对周边环境的影响。

2.控制噪音和扬尘。

对施工现场进行噪音和扬尘的控制措施,保护周围居民的生活环境。

3.做好废弃物处理。

对施工现场产生的废弃物进行分类、收集和处理,确保环境卫生。

4.做好环境监测。

施工 技术措施

施工 技术措施

施工技术措施施工技术措施是指在建筑施工过程中所采用的各种技术手段和方法,以确保工程施工的安全、质量和进度。

本文将从施工前期准备、施工组织与管理、施工工艺与操作等方面介绍施工技术措施。

一、施工前期准备1.方案制定:根据设计方案,确定施工方案,包括施工方法、施工工艺和施工步骤等。

2.资源调配:确定所需施工人员、设备、材料和技术等资源,并进行合理调配。

3.现场勘察:对施工现场进行勘察,了解地质情况、环境条件和周边设施等,为施工提供参考依据。

4.安全预案:制定详细的安全预案,包括应急处理措施、安全警示标识和防护设施等,确保施工过程安全可控。

二、施工组织与管理1.项目管理:建立项目管理团队,明确各个施工阶段的目标和计划,并进行有效的协调和管理。

2.施工队伍管理:合理分工,明确责任,确保施工人员的素质和技术能力,提高工作效率。

3.现场管理:建立施工现场管理制度,包括工作票、施工日志和检查记录等,监督施工进度和质量。

4.材料管理:做好材料的验收、储存和使用,确保施工材料的质量和供应的及时性。

5.质量管理:建立质量管理体系,进行施工质量检查和验收,确保工程质量符合标准和规范要求。

三、施工工艺与操作1.基坑开挖:采用合适的开挖方法,包括机械开挖和人工开挖,确保基坑的稳定和安全。

2.土方填筑:采用合适的填筑方法,包括机械填筑和人工填筑,确保填筑的均匀和密实。

3.混凝土浇筑:控制混凝土的配合比、搅拌时间和浇筑速度,保证混凝土的质量和强度。

4.钢筋安装:按照设计要求,合理安装钢筋,确保钢筋的连接牢固和位置准确。

5.砌筑施工:采用适当的砌筑方法和工艺,保证砌筑的垂直度和水平度。

6.安装调试:按照安装图纸和操作规程,进行设备的安装和调试,确保设备的正常运行。

7.防水施工:采用合适的防水材料和工艺,确保建筑物的密封性和防水效果。

8.装修工程:按照装修设计和规范要求,进行室内装饰和设备安装,提高建筑物的使用功能和美观度。

施工技术措施是建筑施工过程中重要的一环,它直接关系到工程的质量和进度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第1章工程概况4 1.1 概况 4 1.2 合同项目工作内容 4 第2章施工依据和施工准备 4 1.1 施工依据 4 1.2 施工准备 6 第3章土建结构工程施工 8 3.1 土建结构工程施工的主体和工程量 8 3.2土方工程施工 9 3.3路面工程施工 12 3.4涵洞工程施工 13 3.5砼浇筑施工 14 3.6浆砌石砌体施工 16 3.7钢结构制作安装 16 3.8材料设备计划 18 3.9土建施工工期、进度安排 21 3.10质量控制措施 22 第3章机械设备安装施工措施24 4.1 机电设备安装工程量 24 4.2设备安装措施 25 4.3设备采购、保管、运输 29 4.4施工机械设备、仪器配置 30 4.5施工工期和进度安排 31 4.6质量保证措施 31 4.7安全保证措施 31 第5章供配电及电气控制工程施工325.1 概述 32 5.2 供配电及电气控制工程施工程序 34 5.3 10KV输电线路的安装 35 5.4 变压器安装 41 5.5 盘柜安装 44 5.6 电动机安装 46 5.7 电缆敷设、连接 47 5.8二次回路结线 52 5.9照明安装 53 5.10各控制单元调试及系统联动调试 53 5.11供配电及电气控制工程施工设备配置 53 5.12劳动力配置 54 5.13施工工期安排及进度计划 54 5.14质量保证措施 55 5.15安全保证措施 55 第6章给排水及废水处理工程施工566.1 概况 56 6.2 施工程序流程 57 6.3 给排水施工 57 6.4 废水处理工程施工 59 第7章建设期临时设施617.1 临时房屋建筑 61 7.2施工交通 62 7.3水、电、风及通信 62 第8章施工总进度及劳动力计划648.1施工总进度安排说明 64 8.2施工总进度计划安排 648.3劳动力计划安排 64 第9章工程质量保证措施65 9.1 质量体系要素及质量管理机构 65 9.2主要质量职责 68 9.3质量检测设备、仪器及测量试验人员 69 9.4质量保证规章制度 69 9.5主要质量保证措施 70 第10章安全生产保证措施71 10.1 安全生产方针和生产目标 71 10.2 安全保证体系 71 10.3主要施工项目的安全保证措施 72 10.4防火措施 73 第11章文明施工、减少扰民、降低环境污染和噪音措施73 11.1 文明施工措施 73 11.2 减少扰民措施 74 11.3 降低环境污染和噪音措施 74 第12章高温、冬季、雨季施工措施74 12.1 高温施工措施 74 12.2 冬季施工措施 75 12.3 雨季施工措施 75 第13章工期控制和工期保证措施76第1章工程概况1.1 概况*水电站扩建工程砂石加工系统位于坝址上游560~920m高程114.0m~118.0m阶地上。

该系统负担主体工程和临建工程共计153.35万m3混凝土及其他所需砂石料的生产任务,砂石成品料约340万t,折毛石量约448万t 。

本工程混凝土最大月浇筑强度按5.00万m3考虑,砂石加工生产能力按490t/h设计。

毛石料利用厂房及船闸基础开挖灰岩的块石和石碴,岩性为二迭系下统栖霞阶灰岩,岩石干抗压强度30~120Mpa,平均87Mpa ,软化系数0.6~0.98 。

岩石各项技术指标均符合骨料要求。

砂石加工系统由毛石料堆场、粗碎车间、半成品料仓、预筛分车间、中碎车间、细碎车间、制砂给料仓、制砂车间、成品料仓、给排水工程、废水处理工程、供配电工程、系统场内公路及临时设施等组成。

1.2 合同项目工作内容(1)承担砂石加工系统建设。

包括:砂石系统的全部施工图设计、土建工程施工,给排水及废水处理工程施工,供配电及电气控制工程施工,机电设备采购、运输、安装、调试,其他临时设施的建设以及本系统试运行等工作。

(2)承担砂石加工系统的生产运行及管理工作。

包括道路养护;毛料的运输、砂石成品生产及运送;给排水、环保及废水处理工程运行管理;生产废碴的清除及运输;供配电及电气控制工程运行管理;土建工程的日常维护维修;机电设备的调试、维修、保养等工作。

(3)按照*水电站扩建工程的施工进度计划和混凝土浇筑及其他生产项目要求,按时、保质、保量供应工程所需的各种规格砂石料。

第2章施工依据及施工准备2.1 施工依据(1)**水电站扩建工程砂石加工系统建设及生产运行管理合同文件(合同编号:GK——ET——007);(2)由施工方自行设计,并报监理工程师审批后的施工详图及设计文件。

(3)执行国家和行业有关技术标准、规程规范,主要有(不限于):水利水电工程天然建筑材料勘察规程(SDJ17-78)爆破安全规程(GB6722-86)土方与爆破工程施工及验收规范(GBJ201-83)地基与基础工程及验收规范(GBJ202-83)水利水电建设工程验收规范(SL223-1999)水利水电工程施工组织设计规范(SDJ338-89)水工混凝土施工规范(SDJ207-82)钢筋混凝土工程施工及验收规范(GBJ204-83)砖石工程施工及验收规范(GBJ203-83)普通混凝土用碎石或卵石质量标准及验收方法(JGJ53-92)普通混凝土用砂质量标准及检验方法(GBJ203-83)粉煤灰混凝土应用技术标准(JGJ53-92)水工混凝土外加剂技术规程(JGJ52-92)混凝土拌和用水标准(GBJ146-90)水工混凝土掺粉煤灰技术规范(DL/T5100-1999)水工混凝土试验规程(SD105-82)水工碾压混凝土施工规范(SL53-94)水工碾压混凝土试验规范(SL48-94)混凝土强度检验评定标准(GBJ107-87)现场设备、工业管道焊接施工及验收规范(GB50236-98)钢结构工程质量检查评定标准(GB50221-95)钢结构工程施工及验收规范(GB50205-95)建筑钢结构焊接规程(JGJ81-91)钢结构、管道涂装技术规程(YB/T9256-96)建筑给水排水设计规范(GBJ15-88)给水排水管道工程施工及验收规范(GB50268-97)机械设备安装工程施工及验收通用规范(GB50231-98)破碎、粉磨设备安装工程施工及验收规范(GB50276-98)连续输送设备安装工程施工及验收规范(GB50270-98)电气安装工程盘、柜及二次回路结线施工及验收规范(GB50171-92)工业金属管道工程施工及验收规范(GBJ50235-97)钢筋焊接及验收规程(JGJ18-84)建筑安装质量检验评定统一标准(GBJ300-88)建筑工程质量检验评定标准(GBJ301-88)公路养护技术规范(JTJ073-96)2.2 施工准备2.2.1 组织准备1、我局已在2001年7月10日进行施工前动员,组建项目经理部。

并按项目法组织施工,实行在我局职能部门监督下的项目经理负责制管理体系。

项目经理部施工组织机构见图2-1。

2、成立由一位副局长任组长的局领导协调小组,负责本工程的组织协调工作,按我局ISO9002质量管理体系贯标要求,优化配置人力、物力、财力和技术力量,确保工程优质、快速、安全完成。

3、做好职工教育工作,按照劳动力需用计划,分批组织各工种人员进场,对特殊工种人员进行上岗前培训、严格持证上岗。

2.2.2 技术准备1、熟悉合同,全体管理人员在开工前集中学习,认真研读合同文件,领会合同精神,认真履行合同;2、全面熟悉设计文件及图纸资料,领会设计意图,澄清所发现的设计问题;3、备齐所需的规程、规范和标准,按监理工程师和我局ISO9002标准体系文件要求备好各种施工记录表格;4、进行现场测量复核,编制实施性的施工技术措施和施工详图设计,上报监理工程师审批。

5、在工程开工前,施工技术人员应对作业人员进行技术交底。

2.2.3 物质准备1、资金准备:根据工程所需投入足够的流动资金。

2、材料准备:找厂家、看质量、组织好货源,落实运输措施。

根据施工进度安排各种材料的进场时间,确定材料仓库和堆放的地点、面积。

所有进场材料应按规定做好检验和抽检工作。

3、设备准备:根据施工进度及时组织设备进场。

砂石系统各车间设施所需设备,自有部分提前检修、保养;新购设备及时与供应商签订供货合同,落实到货期限。

所有设备到场后,做好检验、保管、安装、调试、保养及维修工作,备足常用易损配件,以保证机械设备的正常运转。

图 2-1: *水电站砂石加工系统建设期施工组织机构图第3章土建结构施工措施*水电站扩建工程砂石加工系统建设采取分区平行作业,分散施工,统一管理的施工方案。

3.1 土建结构工程施工的主体及工程量砂石系统土建结构工程施工主要包括:粗碎车间、半成品堆场、预筛分中碎车间、筛分车间、超细碎(制砂)车间、成品堆场及胶带机结构等构筑物。

土建工程施工的工程量为:土方开挖27558m3,石方开挖5380m3,土石方填筑24829 m3,混凝土方量4180 m3,浆砌石方量3215 m3,钢筋制安243.38t,钢结构制安723.14t。

各加工车间土建主要工程量见下表3-1。

砂石系统土建工程量表3-13.2 土石方工程施工土石方开挖施工主要项目:场内公路、各平台基础和结构基础开挖、土石方回填等。

3.2.1 土石方开挖施工1、测量放样:施工前,首先建立施测控制网,然后放样土石方开挖、回填范围,其内容有中线及其高程的复测,水准点复查与增设,横断面检查与补测及工程量复核等,以便合理进行土石方调配计划,选择最佳施工方案。

2、场地清理:根据施工进度分期分段进行场地的表层草皮、杂草、软土等影响质量的不合格材料全部清除干净。

3、土石方开挖:土石方开挖施工工艺流程图见图3-1所示:土石方开挖施工工艺流程图图3-1土石方开挖采用自上而下分层开挖。

石方开挖主要采用爆破法施工,爆破作业的施工程序为:对爆破人员进行技术学习和安全教育→清理岩石表面的覆盖土→钻爆设计→钻孔→装药→铺设起爆网路→设置警戒→起爆→清理爆破现场。

土方开挖,运碴距离50m以内的,直接采用165KW以上推土机完成挖填作业,运距50 m以上的,选择1.2m3~1.9m3液压反铲和3.0m3装载机配合5t~15t自卸汽车出碴。

开挖出碴做到随挖随填,沿线浆砌石、砼、砂浆等用石料可就地取材,剩余部分均运至指定弃碴场堆放。

路基尚未通车前,部分路段还没有形成出碴通道时,开挖石碴堆放于路基内侧附近,待路基通车后,将石碴用于回填或运至弃碴场。

3.2.2 土石方填筑1、测量放样根据已建立的施测控制网,放出填筑范围,定出中桩及坡脚的具体位置、基底高程、填筑高度等,以便施工。

2、场地清理填筑范围内的表层草皮、杂草、软土等影响质量的不合格材料全部清除干净。

对于坡度陡于1:5的填筑工作面按规范要求进行挖台阶处理,并对基底进行平整、碾压以及做好临时排水。
