风电工程中必须有的资料
风电项目开发施工资料收集常规表式(统一标准规定模板)

风电项目施工记录表式
(常规使用)
目录
1、混凝土工程浇筑施工记录
2、混凝土工程养护记录
3、大体积混凝土结构测温记录
4、工程施工测量记录
5、沉降观测记录
6、混凝土搅拌记录
7、混凝土搅拌机计量器校验记录
8、构件接头、设备基础灌浆施工记录
9、钢结构焊接施工记录
10、钢结构高强度螺栓连接施工记录
11、绝缘电阻测试记录
12、接地工程测试记录
13、水池满水试验记录
14、防水工程渗漏试验记录
说明:(1)本表式模板用于在华润新能源随县天河口风电项目施工中各施工单位施工记录使用;
电场施工质量验收及评价规程-建筑部分》内容执行;
(3)本表式只列举部分电电气施工记录表,关于电气施工中涉及的记录参照《风力发电场施工质量验收及评价规程--电气部分》内容执行。
混凝土工程浇筑施工记录
工程名称:华润新能源随县xxx风电场工程编号:
混凝土工程养护记录
工程名称:华润新能源随县XXX风电场工程编号:
工程施工测量记录
工程名称:华润新能源随县xxxx工程编号:
沉降观测记录
* *
沉降观测示意图
混凝土搅拌记录
工程名称:编号:
* *
混凝土搅拌机计量器校验记录
构件接头、设备基础灌浆施工记录
钢结构焊接施工记录
钢结构高强度螺栓连接施工记录
绝缘电阻测试记录
工程名称:编号:
接地工程测试记录
工程名称:编号:THK(工程名称)-FJ(系统名称)-XX(风机编号)
水池满水试验记录
防水工程渗漏试验记录。
风电行业的资料标准是什么

风电行业的资料标准是什么近年来,随着可再生能源的重要性逐渐凸显,风电作为一种清洁、可持续的能源形式,正在全球范围内得到广泛推广和应用。
然而,要确保风电行业的高效、安全和可靠运行,就需要制定一系列的资料标准。
本文将探讨风电行业的资料标准,以了解其对行业发展的重要性和影响。
首先,风电行业的资料标准涵盖了各个领域,包括工程建设、设备制造、运维管理等。
在工程建设方面,资料标准主要包括项目可行性研究报告、勘测设计文件、建设规划方案等。
这些标准的制定,可以确保风电项目在选址、设计和建设过程中充分考虑环境保护、资源利用和社会效益等方面的因素,以实现可持续发展的目标。
其次,风电设备制造方面的资料标准,对于保障设备的质量和性能非常关键。
这些标准包括了产品设计和制造的各个环节,如材料选择、工艺流程、质量检测等。
通过制定统一的资料标准,可以规范风电设备制造过程中的各项技术要求和质量控制标准,确保设备的可靠性和可用性,降低维修维护成本,提高设备的使用寿命。
第三,风电运维管理方面的资料标准也至关重要。
风电场的运营涉及到大量的数据和信息的管理,包括风电机组运行状态监测、设备维护记录、运营数据分析等。
制定资料标准可以规范这些数据和信息的收集、处理和存储方式,确保运维管理工作的高效、准确和可追溯。
同时,资料标准还可以为运维人员提供必要的信息支持,帮助他们及时发现设备故障、优化维护计划,从而提高风电场的运营效率和可靠性。
此外,风电行业的资料标准还应包括安全管理和环境保护方面的要求。
风电场是一个涉及复杂工程和高度危险的环境,需要严格遵守安全操作规程和应急预案。
同时,风电场的建设、运营和拆除过程中,必须符合环境保护政策和标准,避免对生态环境产生负面影响。
通过制定相关的资料标准和指导性文件,可以为行业提供明确的操作规范,降低安全事故和环境污染的风险。
综上所述,风电行业的资料标准涉及多个方面,对于行业的发展和运行至关重要。
只有制定和遵守这些标准,才能确保风电项目的可持续发展、设备的高质量和运维的高效性。
(风电档案竣工必备)润海风电风电档案分类表(8-9大类)

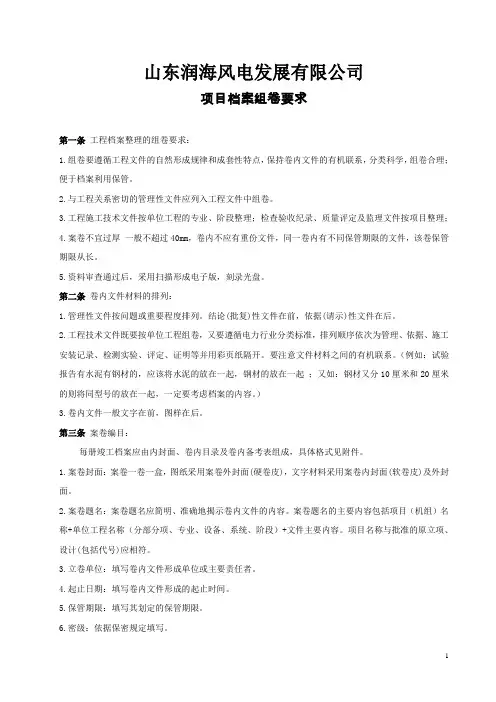

山东润海风电发展有限公司项目档案组卷要求第一条工程档案整理的组卷要求:1.组卷要遵循工程文件的自然形成规律和成套性特点,保持卷内文件的有机联系,分类科学,组卷合理;便于档案利用保管。
2.与工程关系密切的管理性文件应列入工程文件中组卷。
3.工程施工技术文件按单位工程的专业、阶段整理;检查验收纪录、质量评定及监理文件按项目整理;4.案卷不宜过厚一般不超过40mm,卷内不应有重份文件,同一卷内有不同保管期限的文件,该卷保管期限从长。
5.资料审查通过后,采用扫描形成电子版,刻录光盘。
第二条卷内文件材料的排列:1.管理性文件按问题或重要程度排列。
结论(批复)性文件在前,依据(请示)性文件在后。
2.工程技术文件既要按单位工程组卷,又要遵循电力行业分类标准,排列顺序依次为管理、依据、施工安装记录、检测实验、评定、证明等并用彩页纸隔开。
要注意文件材料之间的有机联系。
(例如:试验报告有水泥有钢材的,应该将水泥的放在一起,钢材的放在一起;又如:钢材又分10厘米和20厘米的则将同型号的放在一起,一定要考虑档案的内容。
)3.卷内文件一般文字在前,图样在后。
第三条案卷编目:每册竣工档案应由内封面、卷内目录及卷内备考表组成,具体格式见附件。
1.案卷封面:案卷一卷一盒,图纸采用案卷外封面(硬卷皮),文字材料采用案卷内封面(软卷皮)及外封面。
2.案卷题名:案卷题名应简明、准确地揭示卷内文件的内容。
案卷题名的主要内容包括项目(机组)名称+单位工程名称(分部分项、专业、设备、系统、阶段)+文件主要内容。
项目名称与批准的原立项、设计(包括代号)应相符。
3.立卷单位:填写卷内文件形成单位或主要责任者。
4.起止日期:填写卷内文件形成的起止时间。
5.保管期限:填写其划定的保管期限。
6.密级:依据保密规定填写。
7.档号:依据《风电企业档案分类表》填写档案的项目代号、分类号和案卷号。
8.案卷脊背:填写案卷题名和档号(内容和案卷封面一置)。
9.封面及脊背的档号应和建设单位工程管理部档案管理人员联系确认。
风电项目可研报告编制需要收集资料清单1201

风电项目可研报告编制需要收集资料清单1201风电项目可研报告编制需要收集资料清单12011.项目背景资料:包括该项目所在地的地理、气候、环境等基本情况,以及该地区的电力需求情况和发展规划等信息。
2.法律法规和政策文件:收集与风电发展相关的国家和地方的法律法规文件,以及风电项目的政策文件,包括风电项目批准、备案和补贴等政策。
3.市场调研报告:可以通过查阅已有的市场调研报告,了解当前风电行业的市场状况、发展趋势、竞争情况等,有助于评估项目的市场前景和可行性。
4.工程技术资料:收集包括风电设备制造商的产品资料、技术参数、质量认证等信息,了解目前市场上可供选择的风电设备,以及其性能和可靠性。
5.环境影响评价报告:包括风电项目对环境的影响评估,如噪音、光影、鸟类和生态系统等的影响评估报告,以及相关的环境保护政策和要求。
6.用地审批文件:了解所选用地的规划、土地使用权情况和审批手续等,确保项目能够顺利获得用地许可和权属。
7.财务数据和预算报告:收集目前电力市场的电价政策、工程建设费用、运营维护成本等相关财务数据,以及项目建设和运营期间的预算报告。
8.运行数据和性能指标:收集国内外已建风电项目的运行数据和性能指标,用于对比分析和评估项目的运行可行性和经济效益。
9.风资源评估报告:进行风能资源测量和评估,确定项目建设的风能资源潜力和可开发利用程度。
10.社会稳定风险评估报告:包括项目对当地社会经济发展的影响评估,预判可能引发的社会风险和稳定因素,分析应对策略和措施。
11.运维管理方案:收集已运营风电项目的管理方案、维护保养计划、安全生产管理制度等资料,以保证风电项目的长期运行和管理。
以上是风电项目可研报告编制所需收集的资料清单,通过收集和分析这些资料,可以对风电项目的可行性进行综合评估,为项目的决策提供依据。
编制的报告内容必须要完整、详尽,包含项目背景、市场前景、技术可行性、财务经济性、环境影响、社会风险等方面的内容。
风电工程施工规范要求详解

风电工程施工规范要求详解风电工程的施工规范是确保项目顺利进行并确保安全的关键。
本文将详细介绍风电工程施工过程中的规范要求,包括施工前的准备、施工现场的管理和安全要求等。
一、施工前的准备在进行风电工程施工之前,必须进行充分的准备工作。
首先,项目管理团队应对施工现场进行全面的勘察和评估,确保施工环境符合规范要求。
其次,应制定详细的施工计划,包括施工序列、施工周期、资源需求等。
此外,还要对施工人员进行培训,确保他们熟悉相关的安全操作规程。
二、施工现场的管理在进行风电工程施工时,必须严格管理施工现场,确保施工过程的安全和有序进行。
首先,施工现场必须设置合适的安全警示标志,包括施工区域的边界标识、禁止入内的标识等。
此外,还要统一规范施工现场的交通管理,包括指定施工车辆和行人通行区域,确保交通畅通。
另外,还要对施工现场进行定期巡查和清理,及时排除施工过程中的安全隐患。
三、施工过程的操作要求在风电工程施工过程中,需要遵守一系列的操作要求,以确保工程的顺利进行。
首先,施工人员在操作过程中必须佩戴符合要求的个人防护装备,包括安全帽、防护眼镜、防护手套等。
其次,施工人员必须按照相关要求进行操作,包括正确使用工具和设备、遵循操作流程等。
此外,在进行高空作业时,必须严格遵守相关的安全操作规程,如佩戴安全带、设置安全网等。
四、电气安全要求在风电工程施工中,电气安全是非常重要的一环。
施工人员必须严格遵守电气安全要求,确保施工过程的电气安全。
首先,施工人员必须具备电气安全知识,熟悉电气设备的操作规程。
其次,施工现场必须设置合适的电气安全警示标志,如高压警示标志、禁止触碰电缆标志等。
另外,施工人员还要定期对电气设备进行检测和维护,确保其正常运行。
五、施工完工及验收风电工程施工完成后,必须进行施工的验收工作。
首先,要对工程施工的合格证明文件进行核对,确保施工的合规性。
其次,需要对工程的质量进行检测,包括电气设备的运行情况、风机叶片的安装质量等。
风电工程需要编写的专项施工方案及危大工程目录

风电工程需要编写的专项施工方案及危大工程目录(不含海上风电工程)一、专项施工方案是指:《建设工程安全生产条例》及相关安全生产法律法规中所规定的危险性较大的专项工程以及按照专项规范规定和特殊作业需要而编制的工程施工方案。
在施工方案的基础上细化出来的一类。
对重点、难点分部(分项)工程和危险性较大工程的分部(分项)工程,施工前应编制专项施工方案;对于超过一定规模的危险性较大的分部(分项)工程,应当组织专家对专项方案进行论证。
1、专项工程施工方案的编制,实行施工总承包的,应由施工总承包单位组织编制,其中、起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项工程施工方案可由专业承包单位组织编制。
2、不需要专家论证的专项工程施工方案。
经施工单位审核合格后报监理单位,由项目总监理工程师审核签字后实施。
3、对于超过一定规模的危险性较大的专项工程。
施工单位应组织专家对专项工程施工方案进行论证。
实行施工总承包的,由施工总承包单位组织召开专家论证会。
二、施工方案编制原则:施工方案应有针对性和可行性,能突出重点和难点,并制定出可行的施工方法和保障措施;方案能满足工程的质量、安全、工期要求,并用施工所需的成本费用低。
三、施工方案编制依据:施工组织设计、设计技术文件、供货方技术文件、施工现场条件、国家和行业相关标准规范、同类型工程项目施工经验等。
四、施工方案的编制内容及要点:1、工程概况:用于介绍施工技术方案包括的工程基本情况,主要包括现场情况,施工工期安排、主要实物量、主要技术参数。
2、编制依据:应针对工程的具体内容和特点进行列举,规范、标准应是现行有效的。
3、施工程序:应明确各工序之间的顺序、平行、交叉等逻辑关系。
4、施工方法:施工方法是施工方案的核心,应优先选择企业成熟的工法或工艺。
施工方法应明确工序操作要点、机具选择、检查方法和要求,明确有针对性的技术要求和质量标准。
5、进度计划:应按照施工程序,结合工期安排,合理安排平行、交叉作业。
风电项目资料大全(含规范表格)

风电项目资料归档要求风电项目资料归档要求一、总说明通过对风电场建设的监理经验结合以往对项目的资料管理经验及电力建设工程质量监督检查典型大纲2009(风力发电部分)、质监站对资料的要求,根据国家能源局2010年发布的风力发电企业科学技术档案分类规则与归档管理规范要求,监理部编制了本要求,作为经验在我公司监理的风电场建设项目中使用。
本要求参考了电力行业规程对资料的要求、各大风电场建设单位对资料的要求、国家电网对资料的要求、各大风机厂商的一些检查验收标准,并在此基础上进行了总结,归纳和整理。
本要求编写希望在风电场建设过程中,业主单位、总包单位、施工单位及设计单位能够提出宝贵意见,特别是应注意收集这方面的资料及意见,并及时沟通,对本要求进行定期更新和及时的说明。
二、归档要求所有归档资料均应满足GB/T50326-2017《建设工程项目管理规范》、GB/T50328-2014《建设工程文件归档整理规范》及DL / T 5191一2004《风力发电场项目建设工程验收规程》的要求。
1、监理及施工报审用表用表监理单位、施工单位用表我们建议使用《标准化工作手册风电场建设工程分册》的监理分册(附件一)和施工分册(附件二)。
在使用过程中,应根据开关站建设规模进行合理选择,可对部分表格进行取舍。
2、施工单位验评表式风电场建设项目划分参考《风力发电场项目建设工程验收规程》。
单位工程可按风力发电机组、升压站、线路、建筑、交通五大类进行划分,每个单位工程是由若干个分部工程组成的,它具有独立的、完整的功能。
2.1土建验评部分土建施工验评用表推荐使用《土建工程施工质量验收及评定规程》(DL/T5210.1—2012)。
2.2安装验评部分2.2.1升压站(开关站)电气安装使用《电气安装验评表式DL/5161.1-2002》。
2.2.2风电机组安装工程竣工资料内容2.2.2.1单位工程的划分风电机组安装单位工程是风电场单位工程的重要组成部分,风力发电机组安装是电力建设中的新内容也是风电建设的核心装置,目前尚未有相关规范、标准可执行或者借鉴。
风电项目施工技术和资料准备

风电项目施工技术和资料准备本工程计划在接到中标通知书后即组建项目部,并由我公司工程技术部、安监部门及经营部门协助完成开工前的施工准备及策划工作。
(1)在对工程进行实地勘测和调查获得的第一手资料的基础上,对工程所在地区的自然条件、技术经济条件进行分析。
根据工程进度计划要求,结合以往类似工程经验,对工期、安全、质量、资金、统计、人力资源等工作资料进行总体策划,科学、合理地编制工程进度计划,保证工程施工进度计划的合理性、有效性、实用性。
(2)根据招标文件的要求,考虑图纸出图时间、材料到场时间,编制详细的工程施工进度计划,合理安排工期及各项施工资源。
组织人员熟悉、审查施工图纸和有关的设计资料,施工验收规范、有关技术规定及招标文件中的有关规定,对施工中可能出现的问题进行预测分析,做到提前准备。
(3)建立健全完善各项管理制度,在参照我公司各项管理制度的基础上,参照有关施工验收规范,针对工程特点修订工程的各项管理制度。
(4)为适应风电工程施工工艺要求,提高职工素质,保证施工质量,组织各种形式的培训学习,具体安排由我公司综合部门、安监部门、工程技术部门落实。
(5)根据工程设计特点、施工特点,编制、补充各分项工程施工作业指导书(施工工艺措施)及工程技术措施、安全措施、质量措施,保证工程按照程序施工。
(6)施工临时生产管理和生活设施施工临时生产管理和生活设施的建设标准要求:1)围墙:采用彩钢板,围墙高度不低于 1.8m,支撑体系采用镀锌方管立柱、水平横梁、三角支撑,做法详见《工程建设分公司风电安全文明施工标准化图册》。
2)生产生活用房、值班室、库房:投标人按照投入本工程的劳动力人员数量配置足够的办公生产和生活用房,用房采用彩板房(填充岩棉阻燃材料),室内地面硬化,做法详见《工程建设分公司风电安全文明施工标准化图册》。
3)营地大门:4.5m 高,钢制结构,带门楣,做法详见《工程建设分公司风电安全文明施工标准化图册》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
风电工程资料中必须有的资料
1.各参见单位项目部成立文件,项目经理委托授权书(包括身份证、聘用年限及法人签字),监理同上,资质要按期年检,不得有过期现象。
营业执照、税务登记证、组织机构代码、安全生产许可证、住建厅下发的建筑业资质证书、承装、承修、承试许可证。
2.实验室单位要提供有效的试验资质。
(实验人员资质、试验范围、试验工器具)
3.分部工程、分项工程施工单位及监理必须写验收结论或意见并且签字盖章。
分部工程的验收结论施工单位自查记录均打√,观感验收结论应为“好、一般、差”。
4.分项内部表格要细化,要有依据,要有强条规范,每一条内容后面写“合格/符合要求”。
5.风机接地隐蔽资料中,要附接地方法,接地方向说明,更重要附接地方向图。
检测数据需要有依据、有对比值同时要求防雷接地方案。
6.分项验收内容表格应必备具备“施工单位、监理单位、勘测单位、设计单位和建设单位”。
7.各参加单位必须做与工程相对应的“强条计划、强条执行表及检查记录、强条检查总结”,强条的执行表需上报监理审批。
8.施工方案、施工组织设计、作业指导书必须与工程同步,内容需有编制人、审核人和批准人并签字盖章。
后上报监理审核。
9.对本工程执行标准清单每年要进行动态调整和修订。
10.监理组织的图纸会审必须做到与图对应。
参会人员应实名签字,并实时下发会议纪要。
11.施工过程资料:风机基础、升压站、集电线路必须做好地基验槽工作,由勘测单位及设计单位签字盖章,工程测量资料。
12.施工中要做好并完善施工隐蔽资料,要真实有效。
13.参加单位、监理单位必须做好质量管理制度,质量管理体系及机构图,人员职责明确。
14.所有原材料进场必须做动态材料跟踪台账,以及各种实验见证委托书。
监理要对其进行汇总。
原材料出厂质量证明及出厂实验报告。
15.对水泥、砂石(细骨料)、外加剂、水、粉煤灰必须做复检并出具复检报告,混凝土要做试块抗压强度(同条件、标养),回填土(要做分层实验报告及压实系数实验报告),钢筋抗弯抗拉实验,消防水池做抗渗及满水实验。
实验报告内容:钢筋保护层厚度实验、外窗户气密性、水密性及抗风压性能实验。
风机大体积混凝土用水泥的水化热检验报告、混凝土抗融抗冻实验,接地提供出厂质量证明降阻剂(降阻模
块)进场后应按规定要求进行复检。
粉煤灰在复检中必须做三氧化硫含量实验。
混凝土总碱含量及氯离子含量检验报告或计算书。
16.大体积混凝土浇筑时,要做强度评定记录表(必须有依据),测温记录、养护记录必须每天仅限记录,配合比、测温温度曲线变化图。
17.图纸会审、安全技术交底要检查各部门是否签字,而且是否存在代签问题。
18.监理规划、大纲、细则要及时更换动态的依据标准,不能误导参加单位,做动态技术标准清单,监理要出旁站方案及记录,监理细则中一定要内容全面。
升压站、风机、集电线路单位工程的电气细则、土建细则(升压站基础、风机基础)、线路细则、吊装细则、接地细则(升压站、风机、线路)、安全细则、道路交通细则。
19.各参建单位的管理人员、特殊工种人员持证上岗情况,并且要每年进行安全三级培训教育及考试,形成动态管理台账。
20.风机的沉降观测点要委托有资质的单位及时进行观测,观测报告签字人员必须有相应的工程测量资质,要做相应的沉降观测方案。
(沉降观测工作5次,吊装前,吊装后,3个月、6个月、1年)
21.高强螺栓进场后应对其出厂质量证明书和厂家委托第三
方的检测报告进行验收。
同时应抽样对扭矩系数、楔负荷、螺母的保证载荷,螺母和垫圈的硬度进行复检。
22.集电线路铁塔基础的高强螺栓厂家委托第三方的检测报告和进场复检报告,箱变基础做混凝土抗压强度,所有的实验报告复检是都要有监理见证取样。
施工单位下发委托书,后附实验报告。
23.吊装时的液压专用工具应送到有资质的单位校验,并提供资助证书,校验报告必须加盖红章。
吊装单位的高强螺栓紧固记录要有真实的扭矩系数,必须和设备厂家提供的数据一致,后附初紧人、复紧人、终紧人签字。
风机调试单位的调总要有企业法人签署的法人授权委托书(签字、盖章原版)240h整套试运行预验收签证。
24.调试单位应编写调试大纲和240h整套启动试运行方案,必须审批签字,并做安全技术交底。
25.催收设备的出厂质量证明及说明书(如机舱、轮毂、叶片、发电机)。
有设备监造合同和监造报告。
26.集电线路直埋电缆隐蔽验收记录、铁塔接地电阻实测值要准确、真实。
27.质量问题台账、材料跟踪台账,见证取样台账。
28.一定要完成工程总结(监理、各施工单位、业主)
29.收集清晰、有效的施工图片。
30.竣工后、施工单位移交资料时必须有移交清单和移交说
明。
31.要向设计单位及时收取资质认证、单位资质。
32.验收表格中施工单位在验收栏中写“合格”,监理在验收栏中写“同意验收”。
33.编写绿化方案、冬施措施。
34.高强螺栓第三方检测项目:1.材料化学成分、2.螺栓力学性抗拉强度、屈服强度、伸长率、收缩率、硬度、低温冲击试验、3.螺栓螺纹脱层、4.螺母强度检测、5.垫圈强度检测。
