电缆线路敷设方案及技术措施
电缆敷设施工方案及工艺方法

电缆敷设施工方案及工艺方法
一、施工内容
1、准备工作:
(1)检查施工材料,主要检查导线型号、电压等,如有不符合规定,及时更改。
(2)根据设计图纸,确定电缆的引入口、出口和接口点位置,确定
施工路径,并做好施工必要的排管设计问题。
(3)主干线路的现场施工,主要是地下铺设、管道内直埋以及管道
外架空,以及在后续维护过程中的管道挖掘更换的操作。
(4)施工前,先对杆塔进行检查,确认杆塔的安全可靠,查看塔顶
夹杆、轮廓点等,确保施工条件。
2、施工步骤:
(1)电缆的铺设,采用线路铺设机组安装导线,安装前应将引入口
处的电缆剥离芯子,用活接端子进行接线,然后将电缆按照施工图示,从
定位点引入,如有特殊状况,则可采用人工铺设,以保证电缆的安全,每
米电缆沿引入方向放置断续,将电缆铺设在一定深度的沟槽中,采用机械
式挖沟机,破坏机械幅度和破坏率尽可能低,保证电缆不受外界的破坏,
保证施工质量。
(2)将接头盒放入正确的深度,适当放宽沟槽,将接头盒铺设到正
确的位置。
电缆和接头盒之间要平行排列,以免电缆受到外力影响。
电缆敷设施工方案及安全措施

电缆敷设施工方案及安全措施一、施工方案1.前期准备:(1)组织工程人员进行技术交流和培训,确保施工人员具备必要的技术知识和操作能力;(2)制定详细的施工计划,包括施工序列、工期安排、人员配置等;(3)对施工现场进行勘察,确定敷设路径、排除障碍物等;(4)准备施工所需的材料和设备,包括电缆、电缆沟槽、电缆桥架等。
2.施工步骤:(1)清理施工现场,确保工地整洁,排除危险隐患;(2)按照设计要求进行电缆沟槽的开挖,保证沟槽的宽度、深度和坡度符合要求;(3)安装电缆管道和桥架,确保其牢固、平整,并符合施工图纸要求;(4)进行电缆的敷设,注意电缆的敷设张力和弯曲半径,避免电缆受损;(5)电缆敷设完成后,进行线路测试和保护措施的安装;(6)施工结束后,清理施工现场,恢复道路原貌。
二、安全措施1.施工人员安全:(1)施工人员必须经过专门培训,并持有相应的操作证书;(2)施工人员必须佩戴个人防护装备,如安全帽、安全鞋、耳塞等;(3)施工现场必须设置警示标识,防止非工作人员进入施工区域;(4)严禁施工人员酒后上岗,禁止吸烟和使用明火。
2.施工设备安全:(1)施工设备必须经过定期检查和维护,确保其正常运转;(2)施工设备需按照规定的操作程序和安全规范使用,禁止超负荷使用;(3)施工设备操作人员必须具备相应的技术知识和资质;(4)施工设备必须放置在稳固的基础上,避免倾斜和滑动。
3.作业环境安全:(1)施工现场必须保持清洁、整洁,随时清理施工现场的垃圾和杂物;(2)施工现场必须设置有效的防护措施,如安全网、警示标识等;(3)施工现场必须保持良好的通风条件,避免有害气体和粉尘积聚。
4.施工过程安全:(1)严格按照设计要求进行施工,遵守施工流程和规范;(2)施工期间必须定期进行安全检查和隐患排查,及时采取防范措施;(3)施工过程中要注意邻近线路和设备的安全,避免损坏或影响正常运行。
5.紧急情况处理:(1)建立应急救援预案,明确责任分工和应急措施;(2)施工现场必须配备消防器材和急救设备,确保能够及时处理紧急情况;(3)施工人员必须接受紧急情况处理培训,能够快速、正确地应对突发情况。
电缆线路敷设方案及技术措施

电缆线路敷设方案及技术措施一、材料供应及其注意事项本工程安装使用的各类电缆一律使用国家定点企业产品,阻燃、耐火电缆应持有消防部门颁发的消防产品使用许可证。
全部电缆必须要有厂家出厂的质量检验合格证,合格证上应标明电缆规模、型号、电缆长度、各种数据等。
电缆到货后首先进行外观检查,检查电缆外皮是否有凹凸绞拧现象,电缆头是否密封良好。
当外观检查无误后,即可使用1000V摇表进行绝缘检查。
一般要求各相间电阻不得小于1MΩ。
电缆交货供货时间一般选择在接近安装期附近,由供货厂家直接送货到工地。
电缆运到工地后,卸车时不能将电缆盘直接从车上推下,应用吊车或沿木板顺电缆缠紧方向轻轻滚下。
如果电缆到货不能尽快安装应放置于干燥通风的库房,并注意采取防潮措施。
二、施工方案及技术措施安装前应首先检查是否已经具备电缆敷设条件,如配电房、电缆竖井、电缆地沟是否已经砌筑、抹灰粉刷完成,电缆桥架支架等是否已经全部安装完成,地沟井道及桥架内的杂物是否均已清理干净。
电缆敷设是一项相当繁重的工作,要确保工程质量及施工人员人身安全,必须配备足够的劳动力,施工过程当中统一指挥、协调工作。
一般在屋面架起电缆盘处设6-8人,竖向每隔一个楼层设2人,水平每3米间距设1 人,在各转弯处设2人,电缆头处设1人,用对讲机与屋顶施工人员保持联络,随时控制电缆的停放。
电缆布放到位后,应当由各层人员马上将电缆固定在支架上,在电缆两端处预留好适宜的接头长度后,即可将电缆切断。
电缆端头一般按下列长度预留,电缆进出配电箱、配电柜,按盘面的半周长预留,电缆进入电动机等设备一般按0.5米预留,以便制作电缆头及在盘柜内绑扎之用。
电缆直埋或水平敷设应在全长预留适量裕度,并作一定波浪形敷设。
在竖井及墙上的电缆支架间距为1.5米,支架高低偏差不大于5mm,支架安装完成后,使用-40×4铜排作接地干线。
电缆在敷设过程当中应按施工顺序排列整齐,一般塑料护套电缆最小转弯半径不得小于10倍的电缆外径。
电缆敷设施工安装方案

电缆敷设施工安装方案电缆敷设施工安装方案一、项目背景随着现代社会的不断发展,电缆已经成为基础设施建设中不可或缺的一部分。
电缆敷设工程是指将电缆线路安装到地下或架空的工程过程。
为了确保电缆的正常使用和运行,提高工程施工效率和质量,制定合理的电缆敷设施工安装方案非常重要。
二、项目目标制定本电缆敷设施工安装方案的目标是:1. 确保电缆敷设工程的施工安全,遵守相关法律法规和标准规范。
2. 提高电缆敷设工程的施工效率和质量,减少施工周期和成本。
3. 保证电缆敷设的可靠性和稳定性,在电缆运行期间减少故障和维修次数。
三、施工准备1. 完成项目前期的勘测和设计工作,明确施工范围和要求。
2. 准备所需的施工设备和工具,包括挖掘机、电缆敷设机等。
3. 制定施工计划和进度安排,合理分配人力资源。
四、施工流程1. 地面准备:清理施工现场,确保施工区域干净、整洁,无障碍物拦阻。
2. 敷设电缆管道:根据设计要求,在地下或架空敷设电缆管道,并确保管道的均匀铺设和合适的深度。
3. 铺设电缆:将预先制作好的电缆安装至管道内,并逐步进行连接和固定,确保电缆的牢固和整齐。
4. 安装配套设备:根据需要,安装电缆支架、沟盖板、电缆井盖等配套设备,确保电缆系统的完整和安全。
5. 调试和验收:完成电缆敷设后,进行系统的调试和功能验收。
确保电缆的正常使用和运行。
五、安全措施1. 施工现场周边设立警告标识,保证施工区域的安全通行。
2. 使用专业的施工设备和工具,确保施工过程的安全可靠。
3. 施工人员必须穿戴好个人防护用品,并接受相关培训,提高安全意识。
六、质量管理1. 确保施工过程中的质量控制,严格按照设计要求进行施工。
2. 进行必要的质量检查和评估,及时发现和解决问题。
3. 做好施工记录和资料整理工作,确保施工过程的可追溯性。
以上是一份电缆敷设施工安装方案,通过合理的施工准备、施工流程和安全措施,可以确保电缆敷设工程的顺利进行,提高工程质量和效率,保证电缆的可靠使用。
电缆敷设施工方案

电缆敷设施工方案一、工程背景电缆敷设是在建筑物内、地下或地面上进行的电力、通信、电视、计算机等电缆线路的安装工作。
其目的是为了满足建筑物的用电、通信和信息传输需求。
因此,电缆敷设的质量与效率对建筑物的正常运行有重要的影响。
本方案将重点介绍电缆敷设的施工方案,以确保工程的顺利进行。
二、工程要求1.安全要求:施工过程中严格遵守相关安全规定,保证工人的生命财产安全。
2.功能要求:电缆敷设的线路连接和分布应按照规划要求进行,保证各个房间和区域的正常用电和通信需求。
3.美观要求:电缆敷设应尽量避免对建筑物外观的影响,线路应整齐美观,不得乱拉乱堆。
三、施工方案1.施工前准备1.1.制定详细的施工计划,包括施工过程的时间安排、设备材料的准备、人员的调度等。
1.2.准备必要的施工工具和设备,如电缆敷设工具、电容器、铲子、锤子等。
1.3.清理施工现场,确保施工区域干净整洁,方便施工进行。
2.材料准备2.1.根据设计要求,准备合适规格的电缆线缆、电缆管道和配件等材料。
2.2.对所需材料进行验收,确保质量符合要求。
3.场地标定3.1.按照设计要求,在施工现场进行场地标定,确定电缆线路敷设的走向。
3.2.标定各个房间和区域的电缆线的起始点和终点,并进行编号。
4.敷设电缆线缆4.1.根据场地标定的线路走向和编号,在墙面上挖槽或者开槽,形成电缆敷设的通道。
4.2.首先敷设主干电缆线,然后按照需求敷设分支线路。
4.3.在敷设电缆线的同时,根据实际需要穿线,将线缆从一个房间或区域输送到另一个房间或区域。
5.安装电缆管道和配件5.1.如有需要,安装电缆管道,将电缆线进行保护,并提高电缆的美观度。
5.2.安装电缆盘、吊盘、固定夹等配件,确保电缆线的固定和稳定。
6.敷设穿线管道6.1.如有需要,在施工现场安装穿线管道,将电缆线从一个房间或区域输送到另一个房间或区域。
6.2.确保穿线管道的通畅,方便后续的维护和更换。
7.配线和连接7.1.安装插座、开关等电器设备,并进行电气连接。
电力电缆施工方案及技术措施

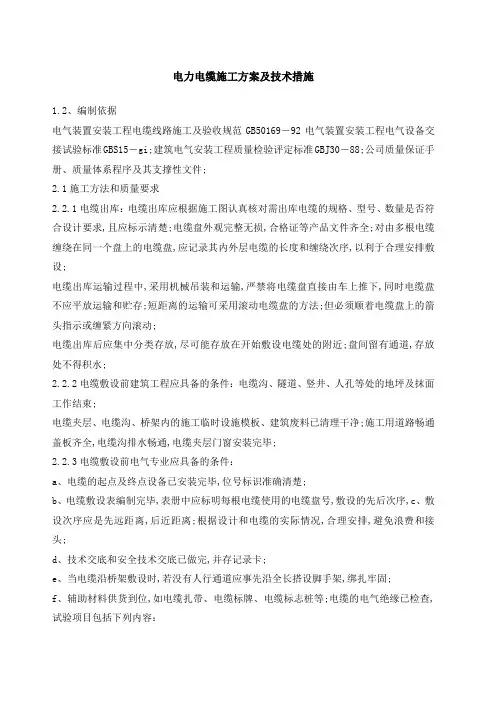

电力电缆施工方案及技术措施1.2、编制依据电气装置安装工程电缆线路施工及验收规范GB50169-92电气装置安装工程电气设备交接试验标准GBS15-gi;建筑电气安装工程质量检验评定标准GBJ30-88;公司质量保证手册、质量体系程序及其支撑性文件;2.1施工方法和质量要求2.2.1电缆出库:电缆出库应根据施工图认真核对需出库电缆的规格、型号、数量是否符合设计要求,且应标示清楚;电缆盘外观完整无损,合格证等产品文件齐全;对由多根电缆缠绕在同一个盘上的电缆盘,应记录其内外层电缆的长度和缠绕次序,以利于合理安排敷设;电缆出库运输过程中,采用机械吊装和运输,严禁将电缆盘直接由车上推下,同时电缆盘不应平放运输和贮存;短距离的运输可采用滚动电缆盘的方法;但必须顺着电缆盘上的箭头指示或缠紧方向滚动;电缆出库后应集中分类存放,尽可能存放在开始敷设电缆处的附近;盘间留有通道,存放处不得积水;2.2.2电缆敷设前建筑工程应具备的条件:电缆沟、隧道、竖井、人孔等处的地坪及抹面工作结束;电缆夹层、电缆沟、桥架内的施工临时设施模板、建筑废料已清理干净;施工用道路畅通盖板齐全,电缆沟排水畅通,电缆夹层门窗安装完毕;2.2.3电缆敷设前电气专业应具备的条件:a、电缆的起点及终点设备已安装完毕,位号标识准确清楚;b、电缆敷设表编制完毕,表册中应标明每根电缆使用的电缆盘号,敷设的先后次序,c、敷设次序应是先远距离,后近距离;根据设计和电缆的实际情况,合理安排,避免浪费和接头;d、技术交底和安全技术交底已做完,并存记录卡;e、当电缆沿桥架敷设时,若没有人行通道应事先沿全长搭设脚手架,绑扎牢固;f、辅助材料供货到位,如电缆扎带、电缆标牌、电缆标志桩等;电缆的电气绝缘已检查,试验项目包括下列内容:①测量绝缘电阻,即测量各电缆线芯对地或对金属屏蔽层和线芯间的绝缘电阻;1电压为6-10KV的交联聚乙烯绝缘电缆不小于1000兆欧;2电压为6KV的聚氯乙烯绝缘电缆不小于60兆欧;3电压为IKV的聚氯乙烯绝缘电缆不小于40兆欧;4电压为0.5KV的聚氯乙烯绝缘电缆不小于30兆欧;②直流耐压试验及泄露电流测量其试验要求见GB50150-91a、敷设电缆使用的电线滑车滚轮,牵引设备已安装到位,电缆滑车每3米1个,以电缆不拖地为原则;大规模敷设电缆时,事先应准备好广播器材,对讲机、半导体、喊话器等;b、针对敷设电缆时的具体情况,技术人员和施工负责人应编制出劳动力分布图,指明每个关键部位的负责电工及所需人数,责任到人,在技术交底时予以公布;2.2.4桥架内电缆敷设a安装质量要求:①电缆的最小弯曲半径应符合GB50168一92的规定,即:多芯控制电缆10D聚氯乙烯绝缘电力电缆10D聚氯乙烯绝缘电力电线多芯15D交联聚乙烯绝缘电力电线单芯20D注D 为电缆外径;②电缆的固定要求:桥架上垂直敷设每隔2m处,水平敷设的电缆首末两端及转弯、电缆接头两端处应加以固定,交流系统的单芯电缆应使固定夹具不构成闭合磁络,且按正三角形排列,每隔1m用绑带扎牢;③桥架上交流三芯电力电线不宜超过2层.控制电缆不宜超过三层;④电缆的排列:高低压电力电缆、强电弱电控制电缆应按顺序分层配置,高压与低压增加隔板;b、敷设方法:①电缆应从电缆盘上部引出,同时检查是否有套扣现象,将写好的电缆编号交专人负责贴在电缆首末端;②桥架上所有电缆全部敷设完毕,即时安装盖板,达到防护的目的;2.2.5地埋电缆的敷设方法及质量要求a、质量要求:电缆上表面距地坪面不小于0.7m;电缆上边及下边应复以100mm的软土或沙层,并盖上红砖或混凝土板;过路保护管伸出道路路基两边各2m伸出排水沟0.5m;直埋电缆在直线段每隔50-100m处或电缆接头处、转弯处、进人建筑物处应设置明显的标桩;估工估料:大型的电缆敷设应做这项工作,在详细研究工程设计书后,到现场勘察线路地形并了解情况,然后制订出技术措施和安全措施,并核对设计用料是否正确,根据工程情况决定敷设方式,是采用人工敷设,还是采用机械化敷设;材料、工具准备:敷设电缆所需的机具设备,如卷扬机、钢丝网套、千斤顶、滑轮以及铁锹等都应需要事先备好;电缆及保护盖板等材料,最好按施工计划日期直接发运到施工现场,以节约人工费用;对外联系工作:敷设电缆线路影响到农田、园林、公共道路、市区交通等情况应事先与农村政府、园林部门、铁路局、交通队等联系,办妥有关手续后方可施工;决定电缆中间接头的位置;当电缆线络较长有中间接头的情况下,要事先选择合适的接头位置,因中间接头故障率较电缆本体为多,因此要考虑检修问题,故不要将位置选择在道路交叉口,或与其它地下管线交叉的地方;在设计的电缆线络上开挖试探样洞,其主要目的是调查土壤及地下管线布置情况,深度1m;放样:根据设计图和土层调查情况,用石灰粉画出挖土范围;敷设过路保护管,可采用不开挖路面的顶管方法,如果有困难应按路宽分半施工,必要时夜间施工;挖土:施工地点周围应设置警告标志,挖出的泥土应放置在沟边0.3m以外,电缆沟的挖掘还必须保证电缆敷设后的弯曲半径不小于规定值,宽度、深度按设计要求开挖;敷设电缆准备工作;敷设前应整理土沟,将沟内石子或其他杂物清除,然后在沟中放置滑轮,每3m一个,转角处加放转角滑轮,保护电缆的盖板沿开挖的电缆沟分放好;同时将电缆推滚到所需位置架设好;当敷设大截面和较长电缆时可采用卷扬机等机械化方法长沙及武汉电缆附件厂有成套设备敷设;敷设时拖拽电缆可用特制的钢丝网套套在电缆端头上;机械化敷设电缆有以下要求:电缆最大牵引强度N/mm2牵引方法牵引头钢丝网套受力部位铜芯铝芯铅套铅套塑料护套允许牵引强度70 40 10 40 7另外,速度不宜超过15m/min,应在牵引头或钢丝网套与牵引钢缆之间装设防捻器;施放电缆时无论在任何情况下,都不能让电缆在地上拖拉,电缆到位后,可逐段将电缆提起,移去滑轮,并将电缆放在沟底,在电缆需做中间头的地方,要留有余度,在敷设过程要统一指挥,互通信息;电缆放在沟底后,上面复以100mm厚的软土或砂层是软土还是砂层,根据设计要求,然后盖上保护板;板的宽度超过电缆两侧以外各50mm;电缆敷设完毕,请甲方及监理验收隐蔽工程,技术人员做好敷设记录;然后回填,应分层夯实,安装电缆标桩;2.2.6敷设电缆时,电缆允许敷设最低温度,在敷设前24h内的平均温度,以及敷设现场的温度不应低于以下规定,但温度低于以下规定时应采取措施;电缆允许敷设最低温度摘自GB50168-92电缆类型电缆结构允许铺设最底温度℃塑料绝缘电力电缆0控制电缆聚氯乙烯绝缘聚氯乙烯护套-10需对电缆加温时,可采用室内加热和电流加热的方法,室内加热即用提高室内温度的方法进行电缆加热,室温25℃时约需1至2昼夜,电流加热的电源可采用交流电焊机或小型变压器,加热时将电缆一端的线芯短路,并加以密封,加热过程中经常测量电流和电缆表面温度,任何情况下,电缆表面温度不应超过下列数值:3KV及以下的电缆40℃6-10KV的电缆35℃电缆加热所需的电流,不应超过电缆最大允许电流,加热时间约l-2小时,加热所用电压根据电缆长度不同而调整;3、安全技术措施现场工作人员必须按规定穿工作服,进人现场必须戴好安全帽,高空作业系挂安全带,办理高空作业证;电缆运输装卸,脚手架搭设应有专业起重工作业指挥;电缆盘的架设应水平稳固,电缆盘引出电缆侧不应站人,防止倾倒伤人;电缆敷设时,在电缆转角的内侧不得站人,以防挤伤,或采取妥善的防护措施,在桥架上敷设电缆时应有防止电缆因一点滑落掉地而引起全段滑落的措施;滚动电缆盘时,防止电缆盘碾伤人的脚部;厂房内,管廊架上敷设电缆,所有设备孔、予留孔应加盖板,无栏杆的地方加安全网;在较封闭的场所敷设电缆,其照明通风应符合要求;防火防爆:a、敷设电缆时,作业上方不应有电气焊施焊,以免损坏电缆;b、在易燃易爆场所附近施工,应严禁吸烟和使用明火,所用的工具器材应符合安全规定的要求;。
电缆埋地敷设工程施工方案

一、工程概况本工程为XX地区某重要电力项目,主要涉及电缆埋地敷设施工。
电缆线路全长XX千米,敷设方式为埋地敷设。
电缆型号为国标YJV22 3150270,敷设深度为0.8米。
施工场地为城市道路,施工环境复杂,施工难度较大。
二、施工准备1. 技术准备:熟悉电缆埋地敷设施工规范、质量标准,掌握电缆敷设施工工艺,对施工人员进行技术培训。
2. 材料准备:电缆、电缆保护管、电缆支架、接地线、接地体、土工布、砂石、水泥等。
3. 施工设备:挖掘机、装载机、推土机、压路机、电缆敷设车、电缆检测仪等。
4. 人员准备:组织施工队伍,明确各工种人员职责。
三、施工工艺1. 施工测量:根据设计图纸,对电缆敷设路径进行测量,确定电缆埋设位置。
2. 土方开挖:按照设计要求,开挖电缆沟,沟底宽度不小于电缆直径的1.5倍,深度不小于0.8米。
3. 沟底处理:将沟底松软土层清除,平整沟底,铺设砂石垫层,厚度不小于0.1米。
4. 电缆敷设:将电缆按照设计要求敷设于沟内,电缆之间保持一定的间距,防止电缆相互干扰。
5. 电缆保护管敷设:在电缆上方敷设保护管,保护管底部应超出电缆0.5米,顶部应超出地面0.3米。
6. 电缆支架安装:在电缆保护管上方安装电缆支架,支架间距不大于1.5米。
7. 接地系统安装:按照设计要求,安装接地线、接地体,确保接地电阻符合规范要求。
8. 土方回填:将沟内土方回填,分层夯实,确保电缆埋设稳定。
9. 施工验收:完成电缆埋地敷设后,进行施工验收,确保工程质量符合规范要求。
四、施工质量控制1. 严格按照设计要求和施工规范进行施工,确保电缆埋地敷设质量。
2. 加强施工过程中的质量控制,确保电缆敷设、保护管敷设、接地系统安装等环节符合规范要求。
3. 定期对电缆进行检测,确保电缆性能稳定。
4. 对施工人员进行质量教育,提高施工人员质量意识。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 加强施工人员安全教育,提高安全意识。
电缆敷设施工技术措施

电缆敷设施工技术措施电缆敷设施工技术措施是指在电缆敷设过程中,采取的各种技术手段和措施,以确保电缆敷设的质量和安全性。
电缆敷设是电力工程和通信工程中不可或缺的一项工作,其质量和安全性直接关系到电力系统和通信系统的正常运行。
因此,在电缆敷设过程中,必须严格按照相关规范和要求进行操作,并采取适当的措施以应对各种可能的问题和风险。
1.布线规划和准备工作:在进行电缆敷设之前,需要进行周密的布线规划和准备工作。
首先需要制定详细的施工方案,包括敷设线路、敷设方式、敷设深度等。
然后对施工区域进行勘测和测量,以确定地形地貌和施工条件,并制定相应的施工计划。
在准备工作中,还需要对相关工具和设备进行检查和维护,确保其正常运行。
2.施工现场安全措施:在电缆敷设现场,必须严格执行安全措施,确保施工人员的人身安全。
首先要划定施工现场的保护区域,设置合理的隔离设施,并采取必要的安全警示措施。
施工人员必须佩戴防护用具,如安全帽、安全鞋、防护眼镜等,以防止人身伤害。
同时,还要对施工现场进行定期检查和清理,清除可能存在的安全隐患。
3.电缆敷设方式和材料选择:电缆敷设可以采用不同的方式,如直埋敷设、架空敷设、管道敷设等。
在选择敷设方式时,需考虑地形地貌特点、施工条件和维护便利性等因素。
同时,在选择电缆敷设材料时,需要考虑其耐热性、耐磨性和耐腐蚀性等性能,确保其适用于具体的敷设环境。
4.电缆敷设施工质量控制:电缆敷设施工质量控制是确保敷设质量的重要环节。
在敷设过程中,需要对电缆进行有效的保护,避免其受力过大或损坏。
同时,还需要对敷设工艺进行严格控制,确保敷设深度、敷设平整度和敷设间距等达到规范要求。
在敷设终端和接头处,需进行必要的处理和保护,以确保其接触良好和绝缘性能良好。
5.敷设过程监控和质量验收:在电缆敷设过程中,需要进行实时监控和记录,以发现和及时解决可能存在的问题。
监控项目包括敷设深度、拉力、弯曲度等,可以采用传感器、监测仪和视频监控等设备进行实时监测。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电缆线路敷设方案及技
术措施
集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-
电缆线路敷设方案及技术措施一、材料供应及注意事项
本工程安装使用的各类电缆一律使用国家定点企业产品,阻燃、耐火电缆应持有消防部门颁发的消防产品使用许可证。
全部电缆必须有厂家出厂的质量检验合格证,合格证上应标明电缆规模、型号、电缆长度、各种数据等。
电缆到货后首先进行外观检查,检查电缆外皮是否有凹凸绞拧现象,电缆头是否密封良好。
当外观检查无误后,即可使用1000V摇表进行绝缘检查。
一般要求各相间电阻不得小于1MΩ。
电缆交货供货时间一般选择在接近安装期附近,由供货厂家直接送货到工地。
电缆运到工地后,卸车时不能将电缆盘直接从车上推下,应用吊车或沿木板顺电缆缠紧方向轻轻滚下。
如果电缆到货不能尽快安装应放置于干燥通风的库房,并注意采取防潮措施。
二、施工方案及技术措施
安装前应首先检查是否已经具备电缆敷设条件,如配电房、电缆竖井、电缆地沟是否已经砌筑、抹灰粉刷完成,电缆桥架支架等是否已经全部安装完成,地沟井道及桥架内的杂物是否均已清理干净。
电缆敷设是一项相当繁重的工作,要确保工程质量及施工人员人身安全,必须配备足够的劳动力,施工过程中统一指挥、协调工作。
一般在屋面架起电缆盘处设6-8人,竖向
每隔一个楼层设2人,水平每3米间距设1人,在各转弯处设2人,电缆头处设1人,用对讲机与屋顶施工人员保持联络,随时控制电缆的停放。
电缆布放到位后,应由各层人员马上将电缆固定在支架上,在电缆两端处预留好适宜的接头长度后,即可将电缆切断。
电缆端头一般按下列长度预留,电缆进出配电箱、配电柜,按盘面的半周长预留,电缆进入电动机等设备一般按0.5米预留,以便制作电缆头及在盘柜内绑扎之用。
电缆直埋或水平敷设应在全长预留适量裕度,并作一定波浪形敷设。
在竖井及墙上的电缆支架间距为1.5米,支架高低偏差不大于5mm,支架安装完成后,使用-40×4铜排作接地干线。
电缆在敷设过程中应按施工顺序排列整齐,一般塑料护套电缆最小转弯半径不得小于10倍的电缆外径。
安装过程中电缆不允许出现绞拧、交叉等现象,并联使用的电缆长度应相等且并列敷设。
三相系统中使用的单芯电缆应绑扎成三角形排列,使用尼龙扎带均匀绑扎牢固。
电缆敷完成后应及时用鞍形电缆卡将电缆固定在支架或桥架上,并挂好电缆标志牌。
在下列地点必须悬挂电缆标志牌:电缆起点、终点、电缆转弯处、
电缆进出竖井处、直线段每隔30米。
电缆标志牌一律选用铝合金铭牌,标志牌上标明回路名称、线路编号、电缆的型号、规格、电缆起止点、电缆的长度等,并联使用的电缆还应有顺序号。
标志牌的规格应统一,标志字迹清晰、不易脱落,悬挂位置便于检查并固定牢靠。
本工程为贵州省重点工程,所有电缆头拟采用长春热缩材料有限公司生产的热缩型电缆头,该热缩型电缆头施工快捷方便,防潮性及绝缘性均优于一般的干包式电缆头。
