围堰填海施工方案
海滩围堰施工方案

海滩围堰施工方案1. 引言本文档旨在提供关于海滩围堰施工方案的详细信息。
海滩围堰是一种用于保护海滩免受侵蚀的结构工程,通过设置障碍物来减少波浪对海岸线的冲击力。
本方案将介绍围堰的设计、施工过程、材料选取和安全措施。
2. 设计2.1 围堰类型选择根据实际情况,我们决定采用混凝土围堰作为海滩围堰的主要结构。
混凝土围堰具有坚固耐用、施工简便等优点,能够有效地抵御海浪的冲击力。
2.2 围堰尺寸计算在设计围堰尺寸时,我们需要考虑以下几个因素:海滩的规模、潮汐、波浪力度等。
通过综合考虑这些因素,我们确定了围堰的宽度为10米,高度为4米。
根据海滩的实际情况,我们将围堰布置成了一条直线,沿海岸线延伸300米。
我们还在围堰的两端增加了锚点,以增强围堰的稳定性。
3. 施工过程3.1 准备工作在开始施工之前,我们需要进行一些准备工作。
首先,清理海滩上的障碍物,确保施工区域的平整。
然后,安装施工围栏,确保施工安全。
3.2 围堰施工3.2.1 基础施工首先,我们需要在海滩上挖掘基础坑,坑的宽度与围堰的宽度相同,深度为1米。
然后,将混凝土倒入基础坑,使用振动器将其压实。
基础施工完成后,我们可以开始建造围堰本身了。
首先,搭建模板,保证围堰的形状和尺寸准确。
然后,将混凝土浇筑入模板,使用振动器排除空气。
待混凝土干燥固化后,我们拆除模板,围堰的主体结构就完成了。
3.3 防护措施3.3.1 表面护理为了增加围堰的耐久性,我们将在围堰表面进行护理。
封闭围堰的表面以防止结构受水侵蚀和环境腐蚀。
3.3.2 防锈处理围堰与海水长期接触,容易被盐水侵蚀产生锈蚀。
为了防止这种情况的发生,我们会对围堰的防锈处理进行加强。
4. 材料选取4.1 混凝土在围堰的建造过程中,我们选取强度等级为C30的混凝土。
这种混凝土具有较高的抗压能力和耐久性,适用于长期受到海水冲刷的环境。
4.2 钢筋为了增加围堰的抗震能力,我们在混凝土中添加了冷轧钢筋。
这些钢筋能够有效地增加围堰的强度和稳定性。
海上围堰工程施工方案最新

海上围堰工程施工方案最新一、前言海上围堰工程是指利用人工建造的海上结构物,旨在减缓海浪的冲击、改善海岸线的生态环境和维护海洋生态系统的平衡。
随着海岸线开发利用的不断扩大,海上围堰工程在海洋工程中扮演着愈发重要的角色。
本方案将主要介绍海上围堰工程施工的具体方案,涉及施工前的准备工作、施工中的技术要点以及施工后的监测与维护,以确保工程的顺利进行和最终实施。
二、施工前的准备工作1. 工程选址与勘测:在进行海上围堰工程施工前,首先需要进行海域的选址和勘测工作。
选址工作需要充分考虑海域的地质条件、海洋气象条件、生态环境等因素,以确定围堰的建设位置。
而勘测工作则需要进行海底地形、水文、地质等方面的测量,以为后续的工程设计提供详实的数据支持。
2. 环境影响评价:海上围堰工程施工对于海洋生态环境可能会带来一定的影响,因此需要进行环境影响评价工作。
评价工作需要综合考虑施工对水质、海洋生物、海岸线、渔业资源等方面的影响,提出相应的环境保护措施,并提交相关报批手续。
3. 设计方案论证:施工前,需要对海上围堰工程的设计方案进行必要的论证工作。
根据勘测数据和环境影响评价结果,对设计方案进行合理性和可行性的论证,确定施工技术路线和施工工艺。
4. 施工组织设计:在完成设计方案的论证后,需要对施工组织进行详细的设计。
包括工程的施工步骤、工序、施工机具设备的选择、施工人员的配置等方面。
同时,需进行施工计划的编制,确保工程施工按照合理的进度进行。
5. 施工材料和机具的准备:根据施工设计方案,需要提前准备好所需的施工材料和机具设备。
施工材料包括钢筋混凝土、防腐保护材料等,而施工机具设备则包括挖掘机、起重机、压实机等。
6. 劳务力量的组织:对施工所需的劳务力量进行组织,包括技术操作人员和施工工人。
同时,需要对施工人员进行必要的岗前培训,确保他们熟悉施工技术要求和安全操作规程。
7. 施工方案的审批:完成前述准备工作后,需要提交施工方案进行审批。
围堰施工方案及施工方法(3篇)

第1篇一、前言围堰施工是水利工程、航道工程和港口工程中常见的一种临时性工程,其主要作用是防止河水、海水或其他水体侵入施工现场,确保施工顺利进行。
本文将对围堰施工方案及施工方法进行详细介绍。
二、围堰施工方案1. 工程概况(1)工程名称:XX水利工程(2)工程地点:XX市XX县XX镇(3)工程规模:XX万立方米2. 施工阶段(1)准备阶段:包括施工组织设计、施工图纸会审、施工材料设备准备、施工人员培训等。
(2)施工阶段:包括围堰施工、基础处理、主体结构施工、附属设施施工等。
(3)验收阶段:包括工程验收、资料整理、工程移交等。
3. 施工方案(1)围堰设计根据工程地质、水文、气象等条件,选择合适的围堰形式。
本工程采用双排板桩围堰,围堰顶部宽度为4米,底部宽度为6米,高程为设计洪水位以上0.5米。
(2)围堰施工顺序1)测量放样:根据设计图纸,进行围堰放样,确定围堰位置、尺寸和形状。
2)基础处理:对围堰基础进行平整、压实,确保基础稳定。
3)围堰施工:采用双排板桩围堰,先施工内排板桩,再施工外排板桩。
板桩采用预制钢筋混凝土板桩,板桩间距为1.5米。
4)围堰填筑:在内排板桩围堰内部填筑土方,填筑高度为设计洪水位以上0.5米。
5)围堰封堵:在内排板桩围堰填筑完成后,进行围堰封堵,确保围堰密闭。
6)围堰拆除:施工结束后,根据需要拆除围堰,清理施工现场。
(3)施工方法1)围堰基础处理基础处理采用平整、压实、换填等方法。
具体施工方法如下:(1)平整:使用推土机、挖掘机等设备进行场地平整,使场地达到设计要求。
(2)压实:采用振动压路机进行压实,确保基础稳定。
(3)换填:对不满足设计要求的土层进行换填,换填材料为砂砾石。
2)围堰施工(1)板桩施工1)预制板桩:在预制厂生产预制钢筋混凝土板桩,板桩尺寸应符合设计要求。
2)运输:将预制板桩运输到施工现场。
3)打桩:采用振动打桩机进行打桩,确保板桩垂直、稳定。
(2)围堰填筑1)填筑材料:采用土方填筑,土方来源于围堰内部。
围堰吹填工程施工方案

围堰吹填工程施工方案一、工程概述围堰吹填工程是指利用橡皮围堰和吹填技术,在海上或河道中进行填海造地作业,将原有海域或河道进行填平,以满足相应的土地利用需求。
围堰吹填工程是一个复杂、多变的海洋工程,需要综合考虑地质条件、水文条件、气象条件、人文条件等因素,因此施工方案的制定非常重要。
二、前期准备1、工程可研报告在施工之前,需要对工程进行可研究报告,确保该项目的可行性和经济性。
可研报告应包括工程的地质勘察、水文测量、土地利用规划等方面的内容,以及对环境影响的评估和风险分析。
2、施工许可在进行围堰吹填工程之前,需要取得相关的施工许可证,确保工程符合相关法律法规的要求。
此外,还需要对工程进行环境评估,确保施工对周围环境的影响符合相关标准。
3、施工队伍在进行围堰吹填工程之前,需要确定相关的施工队伍,包括施工管理人员、技术人员、施工工人等。
此外,还需要对施工队伍进行培训,确保他们具备相关技术和安全意识。
三、施工方案1、地质勘察在进行围堰吹填工程之前,需要对工程地质条件进行详细勘察,包括地质构造、地层分布、地质构造等方面的内容。
在地质勘察的基础上,确定围堰吹填工程的施工方案,并进行相应的技术设计。
2、围堰施工围堰是围堰吹填工程的关键部分,主要用于围堰海域,防止浪涌的侵蚀。
围堰施工的关键是选择合适的围堰材料,合理设计围堰结构,确保围堰的稳固性和密实性。
在进行围堰施工之前,需要对作业区进行排水处理,确保施工场地的干燥。
3、吹填作业吹填是围堰吹填工程的主要施工方式,主要采用沉箱吹填、水下吹填等方式进行填海造地。
在进行吹填作业之前,需要对填海区域进行精细划分,合理确定填海量和填海范围。
此外,还需要合理确定吹填时间,避免因海上风力的影响等因素,导致吹填质量的下降。
4、施工管理在进行围堰吹填工程之前,需要进行施工管理工作,包括工程进度管理、安全管理、质量管理等方面的内容。
此外,还需要对相应的施工设备进行检测,确保施工设备的安全性和稳定性。
吹沙填海围堰安全施工方案[优秀工程方案]

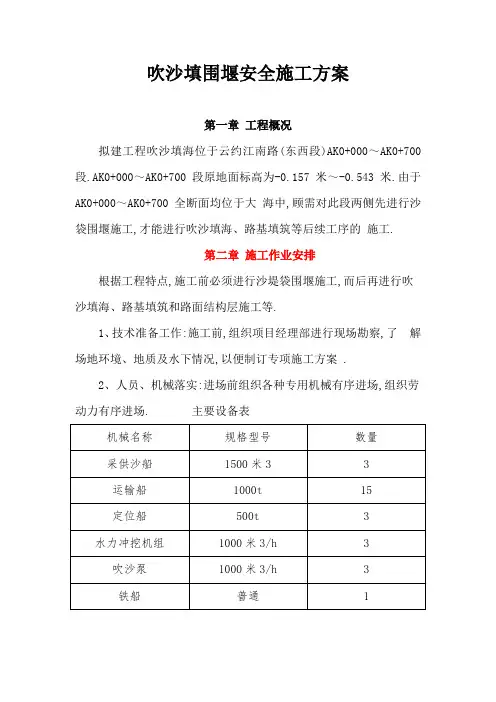

![吹沙填海围堰安全施工方案[优秀工程方案]](https://img.taocdn.com/s3/m/bd51c9e3f01dc281e43af03e.png)
吹沙填围堰安全施工方案第一章工程概况拟建工程吹沙填海位于云约江南路(东西段)AK0+000~AK0+700段.AK0+000~AK0+700段原地面标高为-0.157米~-0.543米.由于AK0+000~AK0+700全断面均位于大海中,顾需对此段两侧先进行沙袋围堰施工,才能进行吹沙填海、路基填筑等后续工序的施工.第二章施工作业安排根据工程特点,施工前必须进行沙堤袋围堰施工,而后再进行吹沙填海、路基填筑和路面结构层施工等.1、技术准备工作:施工前,组织项目经理部进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案 .2、人员、机械落实:进场前组织各种专用机械有序进场,组织劳动力有序进场. 主要设备表人员情况表根据实际进度情况,对设备和人员做灵活调整.3、施工计划工期:自开始施工起 90 日历天完成施工任务.第三章施工方案工艺流程:现场勘察→沙堤袋围堰放样→沙堤袋围堰施工→堤升沙吹填平沙堤(如此循环往复直至竣工)→拆除围堰.施工步骤:1、测量潮位变化,为后续施工提供实际依据,为其一周.2、确定围堰平面尺寸,围堰顶标高.综合考虑到围堰抗渗能力、抗冲刷能力以及该段海域海床较深等因素,结合施工平面布置图及道路平面图,确定沙袋围堰顶宽度为6米.根据图纸中设计常水位为3.09米,确定了围堰顶标高为3.39米.详细尺寸见附图一.3、根据围堰的平面尺寸,通过测量放样,确定围堰边线位置,每20米插长杆并帮扎醒目标志.4、吹砂管线:<150高压塑胶管,柔性接头连接,每12米设置1个浮筒,将吹砂管捆扎在浮筒上.吹砂施工时,要求吹砂管连接平顺,不得死弯,接头紧固严密,不得漏水漏砂.5、充灌砂条袋材料选用(1)充灌砂条袋材料选用聚丙烯扁丝编织布,断裂强度不低于1417kN/米,延伸率一般在20%,渗透系数应大于0.01厘米/s.(2)充灌砂条袋用聚丙烯编织布缝制,要求接缝处宜折叠缝合牢固,缝宽大于5厘米,缝线不少于3道.充灌砂条袋顶部的进砂口从靠端部2米~3米开始,每间隔5米左右留一个,口径20厘米.(3)充灌砂条袋尺寸可根据需要订做,本工程采用充灌砂条袋长10米~30米、宽6米、高0.8-1米.6、堰体吹填砂(1)砂料场选择.抽砂场主要设在下游围堰外200米的河床中及上、下游围堰间的闸室河中开挖部分,由吹砂船抽吸填筑.(2)平整河床.围堰位置原河床凹凸不平,漂石较多,需先采用吹填砂平整河床高程后,才能进行充灌砂条袋的施工.(3)充灌砂袋.抽砂船停于预定的抽砂点后,下锚定位,将输砂管与抽砂船中输砂管对接.确认输砂管出口位置与朝向准确后即可进行抽砂,分层向充灌砂条袋抽灌砂料.待整个砂袋基本充满后,立即系紧进砂孔口,以避免施工上层砂袋时,由于压重使砂从进砂口流出,影响施工质量.每完成两层充灌砂条袋后,就可向砂袋间的堰体中心吹填砂料.充灌砂袋时应遵循“先中间,后两边”的原则,并注意充灌砂量为砂袋体积的 70%~80%,以保证砂袋间的紧密结合.(4)接力送砂.原则上就近送砂不加接力.为提高施工效率,确保每艘抽砂船1500米3/台班的任务,送砂管线每超过250米,增加接力泵1台.(5)砂袋错误!链接无效..待潮水位降至 3.09 米,高程以下时,沿围堰坡脚线打一排木桩,以固定水下充灌砂条袋.在高程3.09米,,沿围堰轴线方向采用双排充灌砂条袋,从两岸向河道中间进占.在高程3.09 米,沿围堰轴线采用单排充灌砂条袋,上、下游围堰同时进行,要求袋与袋之间密缝紧靠,上、下层错缝搭接.采用定制沙袋由下向上(宽度 :12 米、10.8 米、9.6 米、8.4 米、7.2 米、6米)叠放,靠路基边垂直错误!链接无效.,靠海边按坡度 1:1.5错误!链接无效..第四章主要施工项目控制方法第1节施工测量1、测量放样依据(1)业主提供的水准点及坐标控制点;(2)施工图及说明;(3)有关工程测量的规范和标准.2、测量人员组成由XXX担任测量工程师,进行平面和高程控制,并提供所需的测量资料.3、测量控制(1)导线的布设用GPS与全站仪测设,与建设单位提供的控制点相结合,形成施工平面控制网.(2)施工用水准点利用业主提供的水准点进行引测,根据施工现场条件测设临时水准点,并根据施工需要设立水尺.(3)施工平面控制网及高程控制网形成之后利用GPS进行校核.高程测量采用水准仪进行控制.(4)海底标高测量采用测深仪结合GPS进行.(5)围堰路线放样与围堰填土同步进行,及时纠偏.第2节施工围堰围堰工程的主要作用是截流、挡水,为吹沙填海、路基填筑和路面结构层施工等创造施工条件.严防涌水,避免堰堤坍塌是围堰成败的关键,为此特作如下要求:1、堰堤及其位置符合设计规定,严格按照设计要求实施.2、围堰的施工流程:沙堤袋围堰放样→沙堤袋围堰施工→堤心沙吹填平沙堤(如此循环往复直至竣工),直至围堰顶标高高于吹沙水位(3.09米)40厘米.3、为保证围堰的质量和稳定性、有效抵抗海水的压力,围堰顶总宽6米,沙袋围堰底宽12米,按照1:1.5进行放坡.4、堰堤的平面、剖面图见附图一.5、围堰工程量见附表一.第3节安全注意事项1、总则在工程建设过程中,将始终坚持“安全第一、预防为主”的安全生产方针,层层落实安全生产责任制,严格遵守国家及行业有关安全施工的规程、规范和招标文件要求,按照合同文件及监理工程师指示认真组织安全生产工作,建立健全安全卫生管理体系.确保施工顺利进行和工程安全,创建一流的文明施工队伍.2、安全保证措施1、施工人员必须坚持“安全第一、预防为主”的安全方针,以人为本,把作业人员的生命安全放在首位,安排专人负责施工现场的安全管理和现场巡视.严格按照施工规范规定施工,确保工程施工有据可依.2、开工前要编制详尽的船舶安全管理计划,并严格贯彻海上安全操作规程.3、严格执行《中华人民共和国交通部沿海信号规定》按规定准确悬挂施工信号.4、总结浅水区和水上施工的规律,不断提高海上安全防范的程度 .值班人员要认真收听记录水文、天气、海浪预报,并及时做好防护措施.5、施工人员在施工期间或乘交通船时每人都必须穿救生衣,严禁上班前和施工前喝酒.上下班必须清点人数,尤其是夜晚上下班.海上施工,选择工人行走路线,避开港湾施工取土坑塘,做好明显标记,6、施工人员在施工期间必须根据自己的工种穿戴劳动保护用品,如安全帽,水鞋,雨衣,手套等.7、供电与施工操作配合默契,集中精力,听清口令,看好“三表”,不得擅离职守.8、机电工人员,要保证线路连接牢固可靠,百分之百的绝缘,不漏电,明火作业及机修,烘烤要远离易燃物,预先做好防火准备.吸烟要注意烟蒂得处理,禁止卧床吸烟.9、在低潮铺排时一定要先测试水深,防止溺水事故的发生.不准在船上嬉闹,追赶.不准擅自乘交通船兜风玩耍,有事必须请假.第五章质量保证措施1、工程实行项目管理制.在健全组织机构分工明确的前提下,做好项目管理工作,完成公司下达的工程质量创优目标.2、各级施工人员树立“百年大计,质量第一”的指导思想,做到施工前会审,按施工组织设计进行施工,并做好现场工程技术交底和安全交底.3、施工中努力作好动态控制工作,保证质量目标、进度目标、造价目标、安全目标的实现.4、现场人员必须熟悉施工图纸和相关规范.5、制定工作检查验收制度 ,班组之间进行自检、互检、交接检制度 ,加强分项工程质量复核工作,消除工程不良隐患.6、隐蔽工程需由建设单位,公司质安科、质监部门验收合格后方准进入下道工序施工,且所有隐蔽工程均应填写隐蔽工程验收表,且应向甲方提供隐蔽工程施工及自检记录.8、位于填土区以下的下水管道应采取防渗、防漏措施.9、严把施工材料关,不合格材料坚决不许进入施工场地.10、坚持培训上岗制度 ,工程项目管理及操作人员应持证上岗.11、及时做好工程各类技术档案的收集、整理,确保其准确性,可靠性.12、加强沉降观测记录,并进行逐层测设,做好观测记录,发现不均匀沉降及时通知建设、设计单位,同时必须做好防护工作.第六章工期保证措施为保证工程有组织,按计划进行施工,要求各专业相互配合按总进度安排精心组织施工,特制定如下工期保证措施.1、公司统一调动施工人员、机械、材料和技术力量,充分保证本工程的需要.2、在人员配备上,项目班组成员都具有多年的施工实践经验,又有一定的理论知识和相当的组织协调能力,精选具有良好操作技能,能听从指挥,善打硬仗的各工种操作班组.3、加强总平面管理,施工材料进行合理堆放.4、加强文明施工措施,确保安全生产、文明施工.5、选择先进的施工工艺,提高劳动生产率.6、遇到下雨天视雨的大小 ,如不影响工程质量和安全施工仍照常施工.7、搞好安全生产,杜绝重大事故,绝不能因安全问题影响施工.8、及时做好每道工艺的复核、验收工作,防止因工程质量造成返工、停工.9、定期检查设备运转情况,排除故障隐患,保证机械正常运转,确保工程顺利施工.第七章安全文明施工技术措施第1节环境保护措施1、开工前会同市政、市容、环卫、环保、公安、交通、海监局等有关部门召开现场协调会,接受上述单位对现场文明施工的监督和检查.2、在出入口处派专人清扫公路上的散落物并经常洒水,以减少尘埃对周围环境的影响.3、采取各种措施,降低施工过程产生的噪音,夜间尽可能的停止使用噪声较大的施工机具,并在争取当地派出所、居委会、建设单位的帮助和配合下积极做好周围居民工作,取得居民的谅解和支持.第2节安全生产措施1、施工现场建立健全安全组织机构,设专职安全员,各工种、各班组设立兼职安全员,项目组根据本工程的特点,制定该项目各级管理人员和各部门的安全生产责任制.2、施工现场要有完善的安全保障措施,醒目的安全标志和护栏,进入工进戴好安全帽及其他劳防用品.3、建立健全安全生产操作规程和规章制度 ,工人进入工地前必须认真学习本工种安全技术操作规程,未经安全知识教育和培训,不得进入施工现场操作.4、机电设备必须专人操作,严格遵守操作规程,特殊工种(如电工、机修工、车辆驾驶员等)必须持证上岗.5、现场电缆必须架空布设合理.照明充足,各种电器控制设立二级漏电保护装置,用电设备实行“一机一闸一保护”.6、电器、线路修理时必须断电,并挂上警示牌;电器控制系统必须有防雨设施.7、车辆在场内移动,进出现场必须由专人指挥.8、现场施工人员必须严格执行国家、行业,有关安全操作规定,加强教育工作,提高安全意识.9、保证现场道路平整、畅通、不积水,夜间作业区及现场施工道路均应设足够的照明.10、定期由安全员组织班组人员进行安全活动,总结经验,吸取教训,对指出的整改意见要限期整改.第3节文明施工措施1、建立文明施工领导小组,制定文明生产制度 ,并且定期检查落实情况,发现问题及时解决.2、做好施工现场总平面管理工作,场地保持清洁,材料堆放整齐有序,道路畅通,场内排水良好.3、施工中尽量减少噪声对周围环境的影响,夜间施工时,应尽量避免机具的碰撞和人员的喧哗.4、进入施工现场必须戴好安全帽,严禁赤脚、穿高跟鞋、拖鞋、喇叭裤、裙子等上岗.5、现场施工人员要求穿戴整齐,持证上岗,并按各自的岗位责任完成施工任务.6、工程施工用水及排污水,必须定向按制定地域排放.7、生活设施内必须保持环境清洁卫生,同时加强用火、用电制度和对住宿人员的管理.8、宿舍内严禁私拉乱接电线,严禁使用电炉等明火设备.9、不准乱丢乱甩乱倒垃圾、杂物,应按定地点集中堆放,并定期外运.10、外运时,派专人及时清扫掉落在道路上的塘渣,保持场外道路清洁;如道路被损坏,及时修补好.11、实行挂牌施工,接受舆论监督,主动与当地有关部门联系,了解居民、工人的要求,竭力为工人、居民的工作、生活创造方便,对于批评、建议虚心接受、切实整改.12、施工人员严禁酗酒、吵架、打架及其它不文明举止.13、我方对测量标志,承担保护责任.。
填海工程围堰施工方案设计

填海工程围堰施工方案设计一、填海工程围堰施工概况填海工程围堰施工是指在海上建造用于围绕填海区域的护堤工程,以实现围海造陆、填海开发等目的的一项重要工程。
填海工程的施工不仅涉及到海上建筑物的建造,还涉及到海洋资源的开发和保护,因此,在填海工程围堰施工方案设计时需要兼顾工程技术、环境保护、海洋资源开发等诸多方面的因素。
本文将结合填海工程围堰施工的具体特点和要求,对填海工程围堰施工方案设计进行深入分析和探讨,以期为填海工程围堰的顺利施工提供一些有益的参考。
二、填海工程围堰施工方案设计要点1. 海域测量与勘测填海工程围堰施工之前需要对填海区域进行详细的测量和勘测,确定填海区域的地形、水文、海底情况等相关信息,并综合考虑海洋环境的影响,确定填堆的位置和围堰的形状和尺寸。
在填海区域的海域测量方面,需要特别注意测量精度和数据的准确性。
在海洋环境动态变化较大的情况下,测量数据会有一定的误差,因此需要制定合理的测量方案和控制测量误差的方法,以减小测量误差对围堰施工的影响。
2. 围堰结构设计填海工程围堰的结构设计需要根据填堆区域的地形和水文情况来确定。
不同地形和水文环境需要采用不同的围堰结构,以保证围堰的稳定性和抗冲击性。
在围堰结构设计中,需要充分考虑围堰的材料、形状、结构等参数,确定围堰的最佳设计方案。
同时,还需要考虑围堰的建造难度和风险,采取适当的工程措施和方法,确保围堰的施工质量和安全性。
3. 施工方案设计填海工程围堰施工是一个复杂的工程,需要合理制定施工方案,明确施工工艺和方法,保证施工进度和施工质量。
在填海工程围堰的具体施工方案设计中,需要考虑到海洋环境的影响和限制,合理确定施工设备、施工工艺、施工工程进度等,以及防止污染海洋环境和海洋生态的措施。
4. 环境保护和安全管理填海工程围堰施工可能对周边海域的环境和生态造成一定的影响,因此需要在施工方案设计中特别重视环境保护和安全管理。
在填海工程围堰施工过程中,需要对施工现场进行严格的环境监测,并采取有效的环境保护措施,减少施工对海洋环境的影响。
填海工程围堰施工方案怎么写

填海工程围堰施工方案怎么写填海工程是一种改造海岸线的工程,常常用于扩大陆地面积,建设新的港口、码头和海岸线防护工程。
围堰施工是填海工程中的重要环节,其质量和施工效率直接影响到工程的最终成果和环境影响。
本文将就填海工程围堰施工方案进行详细介绍。
一、围堰施工前的准备工作1. 地质勘察:在进行填海工程前,需要对所选用的海域进行地质勘察,了解海床、地质构造、地下水位等相关信息,以确定围堰的位置和形式。
2. 水文测量:水文测量是围堰施工前必不可少的工作,通过水文测量可以了解海域的水深、海床形态、洋流情况等,为围堰的施工提供准确的数据。
3. 资源调查:对施工所需的各种资源进行调查,包括材料、人力、设备等,为施工准备做好充分准备。
4. 立案审批:填海工程需要经过相关部门立案审批,取得施工许可证后方可进行围堰施工。
5. 施工方案设计:根据地质勘察和水文测量的数据,制定围堰的施工方案,确定工程的施工方向、施工工艺、施工周期等。
二、围堰施工方案1. 围堰类型选择根据填海工程的具体情况和需求,可以选择围堰类型,一般包括挖土型围堰、倾倒型围堰、沥青混凝土型围堰等。
在进行选择时需要考虑围堰的防波性能、抗冲击性能、耐久性能和环保性能。
2. 围堰材料选择围堰材料的选择直接影响着围堰的质量和使用寿命。
常用的围堰材料包括砾石、沙石、混凝土和钢筋等,根据填海工程的具体情况选择合适的围堰材料。
3. 围堰施工工艺围堰的施工工艺包括挖土、填土、石方、混凝土浇筑等。
在进行施工工艺选择时需要考虑施工周期、成本和施工效率等因素。
4. 围堰施工环境保护围堰施工过程中需要保护海洋生态环境,采取相应的环保措施,以减少对海洋生物的影响,避免对海域生态系统造成破坏。
5. 施工安全管理围堰施工中需要加强对安全的管理,严格控制施工人员的安全使用,制定好防范措施,保障施工过程中的工程安全,减少意外事件的发生。
6. 施工监管在围堰施工过程中,需要配备专业的监理人员对施工过程进行全程监管,及时发现和解决施工过程中的问题,确保围堰施工的质量安全和施工进度。
海上围堰工程施工方案

海上围堰工程施工方案一、工程概述海上围堰工程是指在海洋中进行沿岸堆石、钢筋混凝土块等围堰防波堤的施工工程。
该工程可以有效地缓冲海浪冲击力,减少海岸侵蚀和海岸线沉积物的流失,保护海岸线的稳定和生态环境的改善。
海上围堰工程一般包括以下几个主要部分:1. 前期工程准备:包括进行海上勘探,确定工程区域的地质、水文条件;设计围堰结构、布置方案等;2. 材料准备:根据设计要求采购围堰所需的石料、水泥、钢筋等材料;3. 施工过程:包括围堰基础的安装、围堰结构的堆筑、围堰防波堤的设置等;4. 施工管理:包括工程进度管理、材料管理、安全管理等。
二、前期工程准备1、勘测设计:在海上围堰工程施工前,需要先对工程区域进行地质勘测和水文勘测,以确定工程设计方案。
地质勘测主要是为了了解海床的地质条件和土质情况;水文勘测则是为了了解洋流、浪高、浪向等水文情况。
这些数据将为围堰工程的设计提供依据。
2、设计方案:根据勘测数据,结合围堰工程的具体要求和周边环境情况,进行围堰工程的设计。
围堰的设计应考虑工程的稳定性、抗波性能、耐久性等方面的要求,同时应兼顾生态环境和美观性。
3、施工方案:在设计完成后,需要根据具体情况制定施工方案。
包括围堰的安装方法、围堰结构的布置方案、材料的运输安装等。
三、材料准备1、石料:围堰工程中通常采用天然石料或人造石料。
这些石料需要按照设计要求进行分类、加工和堆放。
2、水泥、钢筋等材料:根据设计要求采购所需的水泥和钢筋等材料。
这些材料需要进行质量检测,并符合围堰工程的要求。
四、施工过程1、基础安装:在进行围堰工程之前,需要进行基础的安装工作。
包括在海床上进行平整处理,为围堰的堆筑提供坚实的基础。
2、围堰结构的堆筑:根据设计方案,安装围堰的结构,一般是将石料堆砌成围堰的形状,或者使用钢筋混凝土块围堰。
在堆石过程中,需要按照设计要求进行分类、加工、布置等。
五、施工管理1、进度管理:围堰工程是一个复杂的工程,需要严格按照工程计划进行进度管理,确保工程能够按时完工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
围堰填海施工方案
一、项目概述
围堰填海工程是一项重要的土木工程项目,通过围堰将一片海域封闭起来,然后在其内进行填海工作,以扩大陆地面积或改变海岸线。
本文档旨在介绍围堰填海的施工方案,包括工程背景、施工步骤、材料选用以及安全措施等内容。
二、工程背景
围堰填海工程一般用于解决陆地不足的问题,特别是在城市发展过程中,需要扩大土地面积以满足人口增长和城市发展的需要。
此外,围堰填海工程还可以用于建设港口、码头、人工岛等项目。
三、施工步骤
1.前期准备工作:
在施工前,需要进行详细的测量和设计工作,确定填海范围、围堰形式以及填海后的土地利用计划等。
同时还需要申请相关的施工许可证和环境评估报告等。
2.围堰施工:
围堰的施工是整个工程的关键步骤,主要包括以下几个环节:
–沉箱安放:将沉箱按照设计要求沉放到海床上,并进行固定。
–沉箱连接:将不同的沉箱通过焊接或连接件进行连接,形成完整的围堰结构。
–安装防波堤:在围堰外侧安装防波堤,以减小海浪对围堰的冲击。
–结构加固:对围堰的重要部位进行加厚或加固,以增强围堰的稳定性。
3.填海工作:
当围堰建设完成后,可以进行填海工作。
填海工作一般采用挖泥船等工程机械进行,将泥沙运输到填海区域,并加以压实。
填海过程中需要注意控制填海速度和填海量,以防止因过快填海而造成土地沉降。
4.围堰拆除:
当填海工作结束后,需要拆除围堰。
拆除围堰时需要按照逆序进行,先拆除结构加固的部分,然后依次拆除防波堤、沉箱连接和沉箱安放等。
四、材料选用
在围堰填海工程中,需要选用一系列耐海水腐蚀和高强度的材料。
常用的材料
包括:
•沉箱:一般采用钢材制作,具有良好的抗压性和抗腐蚀性。
•连接件:采用高强度钢材或焊接材料。
•防波堤:采用混凝土或钢筋混凝土浇筑,以增强抗冲击能力。
五、安全措施
围堰填海施工中需要特别注意安全问题,以下是一些常见的安全措施:
1.工作人员安全:施工期间需要配备专业的施工人员,并进行必要的培
训和防护措施,确保工作人员的安全。
2.岸边防护:在填海区域岸边设置防护栏杆或警示标志,防止人员误入
危险区域。
3.船只安全:挖泥船等工程船只需要定期检查和维护,确保其安全运行。
4.灭火设施:在施工现场设置灭火器等灭火设施,以防止火灾事故的发
生。
六、总结
围堰填海施工是一项复杂的土木工程,需要进行详细的前期规划和准备工作。
在施工过程中,需要采取一系列安全措施,确保工作人员和设备的安全。
通过合理选择材料和施工步骤,可以有效的实现围堰填海工程的目标。
