省燕山水库枢纽工程大坝Ⅱ标段工程合同编号:YSSK-SG-DB-08施工管理工作报告省水利第二工程局燕山水库大坝Ⅱ标段工程项目部二00八年五月审定:先升审核:朱建军编写:章博相栓岳磊目录1、工程概况 (1)1.1工程位置及流域概况 (1)1.2工程水文及地质概况 (1)1.2.1工程水文气象 (1)1.2.2工程地质及水文地质 (3)1.3主要工程容及工程结构概况 (6)1.3.1大坝(2+700~4+150)段工程 (6)1.3.2溢洪道尾水渠(0+350以下)段工程 (6)2、工程投标过程 (6)2.1、标前准备 (6)2.2、投标书编制依据 (6)2.3、投标书编制原则 (7)2.4、工程投标程序 (7)2.5、开标、中标与签订施工承包合同 (8)3工程进度管理 (8)3.1 施工总布置 (8)3.1.1 施工营地 (8)3.1.2 对外交通运输 (10)3.1.3 场交通运输 (10)3.1.4 施工用电 (12)3.1.5 施工用水 (13)3.1.6 施工用风 (14)3.1.7 砂石料系统 (14)3.1.8 砼拌和系统 (15)3.1.9 施工仓库 (15)3.2施工进度及主要工程量 (16)3.2.1施工总进度 (16)3.2.2 工期节点形象控制目标 (16)3.2.3 完成主要工程量 (16)3.2.4 主要完成工程量与合同工程量 (18)4、主要施工方法 (19)4.1土石方开挖 (19)4.1.1坝基土方开挖 (19)4.1.2土料开采 (19)4.1.3溢洪道尾水渠0+350以下段土方开挖 (20)4.1.4溢洪道尾水渠0+350以下段石方开挖 (21)4.1.5王文成沟治理及排水沟土方开挖 (23)4.2大坝土石方填筑施工方法 (23)4.3浆砌块石砌筑 (26)4.4 主要施工方法调整 (28)4.4.1 适当调整坝体填筑的施工方法 (28)4.4.2 成立备料专业队 (29)4.4.3混凝土衬砌工程 (29)4.5大坝护坡预制块砌筑 (32)5、施工质量管理 (33)5.1 施工质量保证体系 (33)5.1.1施工组织机构 (33)5.1.2质量管理机构 (36)5.1.3 制定质量管理制度 (37)5.1.4施工质量检查、评定流程图 (39)5.2工程项目划分情况 (40)5.3施工质量保证措施 (40)5.3.1 单元工程质量评定 (40)5.3.2 分部工程质量等级评定 (41)5.3.3 单位工程质量等级评定 (41)5.4原材料及中间产品检测 (41)5.4.1 水泥 (41)5.4.2 粉煤灰 (42)5.4.3外加剂(减水剂、防冻剂) (42)5.4.4 砂石骨料 (44)5.4.5大坝填筑材料 (45)5.5工程质量评定情况 (50)6、文明施工与安全生产 (51)6.1文明施工 (51)6.1.1环境保护与水土保持管理组织机构 (51)6.1.2环境保护容 (51)6.2安全生产 (52)6.2.1设立安全生产组织机构,健全安全管理体系 (53)6.2.2制定安全生产管理目标,签订“安全责任书” (53)6.2.3强化安全生产意识,加强安全知识教育 (53)6.2.4安全技术措施 (54)6.2.5主要安全保证措施 (54)6.2.6突出重点狠抓安全措施的落实 (55)7、合同管理 (56)7.1工程变更 (56)7.1.1 变更程序 (56)7.7.2主要变更项目 (57)7.2工程价款结算 (59)7.3财务管理 (60)7.3.1财务收支管理 (60)7.3.2工程成本的管理 (60)7.3.3财务审计和财务监督 (61)8、经验与建议 (61)9、附件 (62)施工管理工作报告1、工程概况1.1工程位置及流域概况燕山水库在沙颖河主要支流澧河上游干江河上,坝址位于省叶县保安镇湾村老官寨水文站下游1.6Km处。

小型水利工程施工管理报告

小型水利工程施工管理报告

小型水利工程施工管理报告一、项目背景水利工程是人类利用水资源的一种重要手段,对于农田灌溉、城市供水、河道治理等方面起着关键作用。

本报告所涉及的小型水利工程项目位于某省农村地区,项目总投资约为XXX万元,规划建设一座小型水库和相关的灌溉系统,旨在解决农民的用水难题,提高农业生产效率。

二、项目概况1. 项目内容:本项目包括小型水库的建设、渠道的修建、水泵站的安装等工作。

2. 施工单位:由某水利建设公司负责承建,并组织相关专业施工队伍。

3. 工程量:本项目涉及土方开挖、混凝土浇筑、管道安装等多个工程环节,预计总施工量为XXX立方米。

4. 工期计划:根据需水季节性变化,施工工期安排为X月到X月,共计XX个工作日。

三、施工管理情况1. 施工组织:施工单位按照项目计划,成立了由总工程师、项目经理、监理工程师等组成的施工管理团队,负责工程的实施和监督。

2. 质量管理:严格执行《水利工程质量管理规范》,对施工前、中、后的各项工作进行检查验收,确保施工质量符合要求。

3. 安全管理:遵守国家《水利工程安全生产管理条例》,设立专职安全员,定期组织安全培训,保障工地安全生产。

4. 进度管理:制定详细的工程进度计划,定期召开施工会议,及时调整施工进度,保证工程按时完工。

5. 成本管理:严格控制工程成本,合理安排材料采购和人员配备,降低施工成本,提高工程效益。

四、施工过程及成果1. 土方开挖:施工队伍按照设计方案,合理分区进行土方开挖作业,保证施工现场秩序井然。

2. 混凝土浇筑:采用专业混凝土搅拌机,保证混凝土质量,按照施工图纸精确施工,确保工程强度。

3. 管道安装:施工队伍严格按照设计要求进行管道安装,确保管道畅通,无漏水现象。

4. 设备安装:水泵站设备安装工程师按照要求完成,保证设备稳定运行,提高工程效率。

5. 工程验收:工程施工完成后,项目经理与监理工程师进行工程验收,确保工程质量达标。

五、施工效果和经验总结1. 施工效果:本项目施工顺利完成,水库建设有效解决了农民用水难题,提高了灌溉效率,取得了良好的经济效益和社会效益。

坡脚水库施工管理工作报告(好)

坡脚水库施工管理工作报告(好)

1 工程概况1.1 工程概述陆川县坡脚水库位于陆川县乌石镇坡脚村附近在九洲江水系坡脚河的上游,距陆川县城区约20Km,距乌石镇政府所在地约5km.地处东经110°16′,北纬22°08′,跛脚河为救洲江的一级支流,库内林木茂密植被良好,本库流域为匠陵山区,高程一般的130m~250m之间,十壤为红砂粘土。

坡脚水库控制集雨面积为9.27Km2,河床平均比降为19.89‰,主河流长度为5.16Km。

总库容887m3,是一座以灌溉为主,兼顾防洪、发电、养殖等综合利用的小(1)型水利工程。

坡脚水库规模为小(1)型水库,工程等别为Ⅳ等,主要建筑物级别为4级,设计洪水标准为50年一遇洪水设计,500年一遇洪水校核。

坡脚水库枢纽建筑物主要由大坝、溢洪道、输水隧洞、坝后电站、管理房等组成。

1.2 水文地质条件1.2.1 水文气象条件坡脚水库处于北回归线以南的低纬度,受东亚季风环境控制,属于热带季风气候。

主导风向为东南和西南风,台风多发于5月~10月。

夏半年盛吹偏南风,带来海洋暖湿空气,形成高温多雨的海洋性气候;冬半年受季风影响,多吹偏北风,形成低温干燥的气候。

年均气温21.4℃,水库库区多年平均降水量为1900mm,多年平均径流量为1022万m3。

1.2.2 工程地质条件坡脚水库库区为丘陵地貌,库周山坡自然坡度约20º~45 º。

库区出露地面的地层只要为第四系残坡积含砂粘土和白垩纪陆川超单元大桥单元(K1D)中粒斑状黑云二长化岗岩。

库区地形封闭条件较好,地下分水岭高于库水位,地层岩性透水性小,无大的断裂通过库区,水库不存在向邻谷渗漏问题;库区周围大部分为土质边坡,边坡由全风化花岗岩组成,溢洪道进口对面库岸出现几处崩塌,范围较大,库岸存在不稳定性;地表固体径流较少,河水含沙量不大。

1.3 对外交通条件坡脚水库距陆川县城区约20Km,距乌石镇政府所在地约5km,有村级、二级公路相通,交通便利,水库施工场内场外交通方便。

登封市券门水库施工管理工作报告

登封市券门水库施工管理工作报告

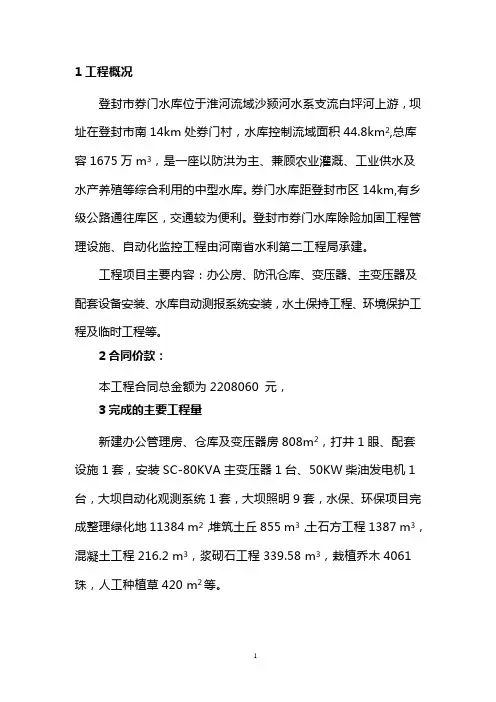

1工程概况登封市券门水库位于淮河流域沙颍河水系支流白坪河上游,坝址在登封市南14km处券门村,水库控制流域面积44.8km2,总库容1675万m3,是一座以防洪为主、兼顾农业灌溉、工业供水及水产养殖等综合利用的中型水库。

券门水库距登封市区14km,有乡级公路通往库区,交通较为便利。

登封市券门水库除险加固工程管理设施、自动化监控工程由河南省水利第二工程局承建。

工程项目主要内容:办公房、防汛仓库、变压器、主变压器及配套设备安装、水库自动测报系统安装,水土保持工程、环境保护工程及临时工程等。

2合同价款:本工程合同总金额为2208060 元,3完成的主要工程量新建办公管理房、仓库及变压器房808m2,打井1眼、配套设施1套,安装SC-80KVA主变压器1台、50KW柴油发电机1台,大坝自动化观测系统1套,大坝照明9套,水保、环保项目完成整理绿化地11384 m2,堆筑土丘855 m3,土石方工程1387 m3,混凝土工程216.2 m3,浆砌石工程339.58 m3,栽植乔木4061珠,人工种植草420 m2等。

4工程进度:该工程自2009年2月22日开工,于2009年9月1日主体工程完工。

各分部工程进度如下:地基与基础(防汛仓库及变压器房):2009年3月07日开工,2009年6月14日完工。

主体结构:2009年4月04日开工,2009年5月 21日完工。

装饰装修工程:2009年5月12日开工,2009年6月15日完工。

室外围墙及下水工程:2009年6月07日开工,2009年8月10日完工。

主变压器及配套设备安装工程:2009年6月14日开工,2009年6月20日完工。

公用配电安装工程:2009年5月28日开工,2009年6月11日完工。

自动化监控专项工程:2009年6月15日开工,2009年7月6日完工。

水土保持、环境保护专项工程:2009年8月10日开工,2009年9月1日完工。

5分部工程质量评定该单位工程共划分6个分部工程,经施工单位自评,监理单位复核,项目法人认定,工程质量全部合格;自动化观测系统和水土保持、环境保护工程已通过了专项验收。

大堰湾水库施工工作管理报告

大堰湾水库施工工作管理报告

肥西县2009年度潭冲等4座重点小型水库除险加固工程施工IV标大堰湾水库竣工验收工程施工管理工作报告安徽水安建设发展集团有限公司二O一O年十二月十二日施工管理工作报告一、工程概况及施工条件1.工程概述大堰湾水库位于肥西县紫蓬镇境内,属长江流域派河水系,流域面13.5km2,该水库为紫蓬镇和紫蓬山开发区供水水源,坝下保护集镇、中学等。

水库工程规模为小(一)型,工程等别为Ⅳ等,大坝、涵洞及溢洪道等主体建筑物级别为4级。

设计洪水标准为50年一遇洪水,校核为500年一遇洪水标准。

建筑物抗震设防烈度为7度。

溢洪道上交通桥为公路Ⅱ级。

2.加固工程内容水库加固工程内容为大坝加固,包括大坝加培、坝体防渗,整修坡面,新建混凝土预制块护坡,背水坡整坡,增设坝体及坝坡排水设施。

拆除重建左右涵洞。

改建溢洪道。

进库和坝顶道路维修。

新建管理房以及必要的观测设施。

3.施工条件1)对外交通条件大堰湾水库坝后有乡村公路经过,加固工程所需的黄砂、石料、水泥等所有材料及施工设备全部经乡村道路运至工地。

2)水源水库加固工程施工生产用水可直接取用库水,施工生活用水可直接利用管理处附近村庄的引水系统,亦可打手压井取水。

3)电源施工用电可从工程区附近现有输电网路接出,另配备柴油发电机作为备用电源。

4.合同项目和工作范围1)大坝加培:大坝坝顶结合泥结石路面维修加高至高程57.80m,总长675m。

2)坝体防渗:对坝体渗漏严重段采用多头小直径截渗墙处理,成墙厚度不小于30cm。

3)迎水坡护砌:54.0m以上拆除块石护脚,新建12cm 混凝土锁块护坡、下设15cm 碎石垫层。

护坡纵横向分缝间距为5m,分缝材料为二毡三油。

4)背水坡坡面清杂,53m 处设2m宽平台,平台上坡比1:2.5,以下坡比为1:3,草皮绿化。

增设混凝土纵、横向排水沟。

5)拆除涵洞,新建箱涵,钢筋混凝土结构,东涵断面为1.2m×1.5m(宽×高),西涵0.8m×1.5m(宽×高),涵洞底高程不变,涵洞为竖井式,钢筋砼结构,配50KN手动螺杆启闭机,出口设钢筋砼消力池。

水利工程施工质量管理报告

水利工程施工质量管理报告

水利工程施工方案一、项目概况本项目为一项水利工程施工项目,旨在解决区域内的水资源不足问题。

项目包括水库建设、输水管道铺设和相关设施建设等内容。

二、施工目标1.建设一座具有一定蓄水能力的水库,解决区域内的水资源不足问题;2.铺设输水管道,将水库中的水源输送到各个使用点,确保区域内的用水需求;3.建设相应的辅助设施,如泵站、取水口等,确保水源的正常供应。

三、施工步骤1.前期准备工作(1)确定水库选址,综合考虑地质条件、水文条件等因素;(2)编制水利工程设计方案,包括水库的规模、设计参数等;(3)申请相关审批文件,包括环评报告、建设工程规划许可证等;(4)筹资,确定施工预算并进行资金安排;(5)招标,选定施工单位。

2.水库建设(1)地质勘探,确定地质条件,为施工提供依据;(2)水库土石方开挖,包括挖土、运土等工作;(3)水库坝基处理,确保坝基的稳定性;(4)坝体建设,包括土石坝的堆筑、混凝土坝的浇筑等工作;(5)水库调水充灌,确保水库正常蓄水。

3.输水管道铺设(1)确定输水管道的线路和起止点,综合考虑地形地貌等因素;(2)进行管道的开挖和铺设,包括挖槽、敷设管道等工作;(3)进行管道的焊接、连接和测试,确保管道的质量和正常运行。

4.辅助设施建设(1)建设泵站,包括泵房的建设和泵的安装等工作;(2)建设取水口,包括设备安装和水质监测等工作;(3)建设供水设施,如水处理设备和供水管网等。

5.竣工验收(1)进行工程的检测和验收工作;(2)办理相关手续,如工程竣工验收证书、环保验收等;(3)进行水库的试运行和调试,确保工程的正常运行。

四、安全管理1.施工过程中,加强对施工场地的安全监督,确保施工人员的安全;2.严格遵守施工工艺和操作规程,确保施工质量和安全;3.加强关键节点的安全监测和检测,如土石方开挖、坝体建设等;4.加强与相关部门的沟通和协调,及时处理施工中的安全问题。

五、质量管理1.进行施工前的勘察和设计审核,确保设计符合工程要求;2.严格按照设计要求进行施工,确保工程质量;3.加强施工现场的质量监督,包括材料质量和工程质量的检测等;4.进行施工完成后的质量验收,确保工程质量符合要求。

马厂水库施工管理报告

马厂水库施工管理报告
1、基础开挖
由于该工程基础开挖深度最大达15m,需分层开挖,故采用挖掘机开挖,自卸汽车运输的方式进行,运距100~200m。为保证施工安全,按有关规范要求,开挖边坡1:1,每5m设1个戗台,戗台宽1m。开挖至原输水洞高程后,发现设计放水塔中心与输水洞轴线不符,经业主和设计部门同意后,将放水塔中心向东平移2.6m。对原输水洞前端和卧管消力池的浆砌石和钢筋砼采用机械振捣和人工拆除的方式进行。
5、上坝路工程:2010年5月10日开始土方开挖,2010年5月28日开始进行路面砼浇筑,2010年6月7日完工。
四、完成的主要的工程量(详见附表1)
第五章 主要工程项目施工方法
一、放水设施改造工程
马厂水库原放水设施为卧管式放水。为了便于管理,本次新建直径3.5m,高20.755m的圆柱形放水塔。内设工作闸门一扇,检修闸门一扇,塔内设6道闸门连杆卡梁,在1.8m处设检修平台。进口为(0.8×0.8)m,S形暗涵,进口设型钢拦污栅,放水塔基础为4根φ100cm,35m深的钢筋砼灌注桩。塔顶建高3.3m,内径3 m的圆形闸室。工作桥为板梁结构,全长39m,分为3跨,每跨13m,中间设2个排架,一坐桥台。
第二章本合同承包的工作范围
一、本合同承包的工作项目分为以下6个分部工程:
1、主坝加固(主坝西段)
2、主坝加固(设施改造
5、上坝路
6、管理设施改造
二、本次验收的项目为:
1、主坝加固(主坝西段)
2、主坝加固(主坝东段)
3、副坝加固(副坝部分)
4、放水设施改造
5、上坝路
2、副坝防渗加固处理工程
2008年3月13日开始进行副坝防渗加固处理工程中的土方处理,完成培厚加高后,2008年6月30日开始进行库底水平PE膜的铺设,2008年7月5日进行素土覆盖回填,随后进行迎水坡复合土工膜铺设及两坝肩压膜沟槽开挖,11月20日复合土工膜全部铺设完成。2008年10月8日开始进行迎水坡C15保护层施工,11月29日C15保护层完成。2008年11月30日开始进行副坝坝顶道路施工,12月15日副坝坝顶道路铺设完成。

奋斗水库施工管理工作报告

奋斗水库施工管理工作报告

穆棱市奋斗水库项目施工准备工程进水口引水渠、导流洞洞身、出口消力池工程施工管理工作报告中铁十一局集团穆棱市奋斗水库项目施工准备工程项目经理部二〇一六年八月施工管理工作报告一、工程概况奋斗水库施工准备工程位于黑龙江省穆棱市穆棱镇振兴村境内的穆棱河上游西岸,地理坐标东经130°16'、北纬44°28'1,本次分部工程验收包括:1、进水口引水渠工程包括引水明渠、进水塔钢筋砼两部分,引水明渠起点桩号0+000,终点桩号0+086.83,全长86.83m,进水塔长10.2米宽9米,高18米。

2、导流洞洞身工程导流洞设计起点桩号0+000,终点桩号0+412.2,全长412.2m,包括进出口洞脸边仰坡、洞身开挖支护、洞身衬砌砼、洞内固结回填灌浆。

3、出口消力池工程包括出水口明渠、消能工钢筋砼两部分,出水口明渠起点桩号0+000,终点桩号0+040,全长40m,消能工长8米宽12米,高7.5米。

二、工程投标1、投标过程本工程发包人为穆棱市鑫源水务投资建设有限责任公司,招标代理机构为正信伟业招标集团有限公司,我单位购买招标文件勘察现场后,根据招标文件和国家预算定额,精心编制投标文件,科学合理的编写施工组织设计,于2015年9月14日前将投标文件送至招标代理机构为正信伟业招标集团有限公司处。

2015年9月15日工程开标,经评标及决标后,我单位以63245977.92元中标,标段为一标段。

2、投标书编制投标书编制原则:投标报价书,投标函,授权委托书;已标价的工程量清单及投标报价目录;国家概预算定额;投标辅助资料;资格审查资料;企业资信及业绩资料。

投标书编制前准备工作:熟悉图纸及设计说明;踏勘现场,了解实地情况;了解招标文件规定的招标范围,工程质量和工期要求,物资供应方式等;仔细研究和正确理解招标文件的全部内容,明确招标文件中要求的计价方法和要求;对工程使用的材料、设备进行询价。

三、施工进度管理1、施工总布置根据合同文件资料和施工总平面布置图,结合工程现场实际地形、施工场地和条件,布置施工临时设施和生活设施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

衡东县2014年9座小(二)型水库除险加固工程(茶石水库)工程施工管理工作报告(合同编号:HD-BXK-2014 )湖南天谷水利电力工程建设有限公司2015年6月目录1.1 工程概况 01.2 现场条件 01.3 对外交通条件 (1)1.4 施工材料 (1)1.5 施工条件 (1)1.6 施工组织管理机构 (1)2.施工总体进度管理 (2)2.1施工总进度情况 (2)2.2各分部工程施工进度情况 (2)2.3影响施工进度的因素 (2)3.主要工程项目施工方法 (2)3.1 土方开挖 (3)3.2 土方填筑 (3)3.3淤泥挖运 (3)3.4砼施工 (3)3.6浆砌石施工 (9)4. 施工质量管理 (9)4.1质量保证体系及执行情况 (9)4.2 工程施工质量自检 (10)分部工程质量评定统计表 (10)5. 文明施工、安全生产及环保措施 (12)5.1 文明施工 (12)5.2安全生产 (13)5.3环境措施 (14)6. 合同管理 (15)6.1 工程价款管理 (15)6.2 工程合同管理 (15)6.3 财务管理 (15)7. 经验与建议 (16)9.附件 (17)9.1现场管理主要工作人员 (17)9.2投入本合同工程的主要资源情况表 (18)9.3衡东县茶石水库除险加固工程已完工程量汇总表 (19)9.4工程施工管理大事记 (19)1.工程概况1.1 工程概况茶石水库座落在衡阳市衡东县石湾镇茶石村,属于湘江流域,地处偏僻,交通不便。

水库控制集雨面积0.50km2,坝址以上干流长1.38km,干流平均坡降63.0‰。

是一座以灌溉为主,兼有防洪、养殖等综合效益的小2型水利枢纽。

现状水库大坝为均质土坝,坝顶高程71.60m。

大坝坝轴长117.92m,最大坝高8.3m,坝顶宽3.1m。

大坝右岸设有取水卧管及输水涵洞,涵洞断面尺寸0.3m×0.3m,长47.0m,大坝右端设有溢洪道,现状堰顶高程70.20m,堰宽1.5m。

本次除险加固的主要内容为大坝体防渗、坝基截渗墙;溢洪道拓宽改造;大坝上游坝坡砼护坡;大坝下游新建排水棱体;大坝坝顶及防汛公路路面硬化;拆除改建输水涵洞。

1.2 现场条件(1)水文气象水库地处中亚热带南部湿润季风气候,库区内多年平均降雨量2100mm,年最大降雨量2621mm,年最小降雨量为1059.7mm,多年平均降水日数为150天。

历年最长连续无降水日数过41天(发生在1966年),多年平均蒸发量1487mm,多年平均气温为15.7℃,历年最高气温40.8℃,多年相对湿度为80%,年平均日照数1560小时,多年平均无霜期240d。

(2)地质、地形条件根据《中国地震动参数区划图》(GB18306-2001)查地震动峰加速度<0.05g,地震动反应谱特征周期为0.35s。

水库大坝位于地震基本烈度Ⅵ度地区。

坝址区岩层为泥盆系中统佘田桥组的石灰岩,右岸基岩为燕山期粗粒黑云母花岗岩,坝型为均质土坝,大坝坝体各可分人工填筑Ⅰ区和坝坡排水棱体Ⅱ区二个区,其中人工填筑Ⅰ区主要由含低液限粘土夹石岩碎石或碎块组成,填筑材料不均匀,坝体底部见软塑状腐殖质,施工质量差,局部渗漏较严重,其中坝坝体右岸外坡与坝基接触渗漏局部较严重;块石排水棱体Ⅱ区主要由石灰岩块石与碎石组成,表层局部风化较严重。

坝基持力于第四系残积层,下伏基岩为石灰岩,地基结构相对较为稳定。

坝基可分为基岩二个区,Ⅲ区为残积屋区,主要为含砂砾低液粘土,坝肩局部为低液限粘土质砂,力学性能一般,透水性中等,Ⅳ区为基岩区(石灰岩与花岗岩),浅部破碎、岩液较发育的弱风化岩层透水性中等,下部稍完整-较完整弱风化岩层,浅部岩溶裂隙发育。

1.3 对外交通条件茶石水库位于衡阳衡东县石湾镇茶石村境内,对外交通方便。

1.4 施工材料钢筋:从湖南华菱涟源钢铁有限公司;水泥:从湖南红狮水泥厂;河砂:衡东县沙场。

卵石、块石料:衡东县沙场;1.5 施工条件施工用水可直接从水库中抽取,施工用电就近接取电网,在水库旁建立配电房,再输送至各个施工用电点。

1.6 施工组织管理机构本工程实行项目法施工,我公司组建项目管理机构,本着“抓科学管理,建优质工程,创公司信誉”的质量方针,严格执行规程规范、合同文件,争取将本工程建成优良工程。

施工组织管理机构框图项目经理机械材料项目副经项目总工程财务部生产计划安保部人事劳资工程技术试验室质检部土石工程道路施工文明施工活建筑施工灌浆施工操作架工程砼施工队2.施工总体进度管理2.1施工总进度情况茶石水库除险加固工程自2014年12月25日正式开工以来,截止2015年06月02日已完成溢洪工程,输水工程、挡水工程3个分部工程,三个分部工程已全部完工。

2.2各分部工程施工进度情况茶石水库除险加固工程主体工程开工日期从2014年12月25日至2015年06月02日完工,总工期为130工日。

2.2.1挡水工程分部工程该分部工程于2014年12月28日开工,于2015年06月01日完工,工期为153天。

2.2.2溢洪工程分部工程该分部工程于2015年02月05日开工,于2015年02月25日完工,工期为20天。

2.2.3输水工程分部工程该分部工程于2015年02月10日开工,于2015年04月15日完工,工期为65天。

2.3影响施工进度的因素(1)去年冬季及今年春季天气异常,雨量太大,雨季太长,不利于大坝上游工程水下部分工程施工;由于雨水充足导致溢流,也不利于下游冲坑施工。

(2)因地关系难以协调,导致村民阻碍施工,使工地进展缓慢。

3.主要工程项目施工方法本除险加固工程主要工程为大坝防渗、新建箱涵、截渗墙、砼护坡、卧管、溢洪道新建、土方工程、防汛公路等。

3.1 土方开挖施工前首先清理施工现场,测量人员按照设计图纸放样,放样开挖边线,标示开挖高度。

表层采用人工开挖,主要挖土方集中在下游河岸,开挖后的土方用人工挑运装车运至监理工程师指定的弃渣场。

河床清砂采用1.0m3的液压反铲挖掘机开挖,开挖按4.5~5m分层开挖,开挖深度小于4.5m时一次开挖成形,再用5t自卸汽车运至监理工程师指定的弃渣场。

3.2 土方填筑土方填筑的土料全部利用开挖料,填筑前,基础面先经监理工程师验收合格后,再进行施工。

施工采用5T自卸车从料场运料,进占法卸料,人工散土分层铺料。

土石料压实机具采用12T振动碾。

施工面积小的部位采用人工平整,手扶冲击夯夯实。

每层碾压后土料表层应进行刨毛处理,并洒水湿润,下层检测合格后,方可进行上层铺料碾压施工。

为防止雨水渗入松土层,填筑面略向外侧倾斜,以利雨水排出。

3.3淤泥挖运淤泥挖运工程包括大坝库区清淤和下游冲坑淤泥挖运,开挖前经测量人员现场实测,监理旁站确定开挖前原始地形。

上游施工采用两台1.0m3开挖,再用50铲车转运的方法将淤泥装入5T自卸汽车内,根据监理制定的地点进行废渣处理。

下游冲坑淤泥挖运采用两台挖掘机同时开挖,在河床左、右岸坡坡脚处修建两条施工便道至大坝坝体,再由大坝向二道坝回退开挖,利用载重汽车将淤泥按照监理及业主要求运至管理局门口废渣场。

3.4砼施工3.4.1模板1、模板制安①、木模板在每次使用前应清洗干净,为防锈和拆模方便,木模板面烤涂石蜡或其它保护涂料。

②、在混凝土浇筑过程中,派专人值班,不断地检查模板的定线和定位,防止模板变形走样,发现问题,立即采取有效措施解决、纠正,必要时停止混凝土浇筑。

模板制安工艺流程图2、现场质量控制①、在混凝土浇筑过程中,要不断地检查模板的定线和定位,一旦出现任何偏差立即予以纠正。

②、模板及支架上未堆放超过设计荷载的材料及设备。

混凝土浇筑时,按模板设计荷载控制浇筑顺序、浇筑速度及施工荷载,及时清除模板上的杂物。

③、混凝土浇筑过程中,安排专人负责经常检查、调整模板的形状及位置,使其与设计线的偏差不超过模板安装允许偏差的1.5倍。

并每班做好记录。

对承重模板,都加强检不 合查、维护;对重要部位的承重模板,安排有经验的人员进行监测,未发现模板有变形、位移。

④、混凝土浇筑过程中,随时监视混凝土下料情况,保证不得于靠近模板下料直接冲击模板;混凝土翻斗车等机具无撞击模板现象。

3、模板拆除现浇结构的模板拆除时的砼强度,除符合施工图纸的规定外,还遵守下列规定:①、拆除侧面模板时保证构件不变形和棱角完整,对于不承重的侧面模板,保证在砼强度达到2.5Mp以上时才可拆模。

墩、墙和柱部位在其强度不低于3.5Mp时,才可拆模。

②、底模应在砼达到下表的规定后,方可拆除。

③、模板的拆除采用专门的工具,并小心谨慎,以避免砼表面损坏。

拆下的模板、支撑和配件及时进行整理、维修并涂刷保护涂料,分类堆放,妥善保管,以利再次使用。

④、拆模时,根据锚固情况,分批拆除锚固连接件,防止大片模板坠落,在梁、墩、板砼未达到100%设计强度时保证其上不承受施工荷载。

3.4.2钢筋1、钢筋制作及安装所有部位的钢筋严格按设计图纸、修改通知单和砼分层分块图的要求,事先配料,填好配料单,并经核对无误后送至钢筋加工厂进行下料。

钢筋加工前应对钢筋进行调直、清污、除锈。

钢筋调直采用调直机械调直,钢筋的弯曲采用批准的专门机具来完成,钢筋清污,除锈采用冷拉与人工清刷相结合。

钢筋的弯制和未端的弯钩符合设计要求,当设计未作规定时,所有的受拉光面圆钢筋的未端应作180º的半圆满弯钩,弯钩的内径不小于2.5d,当手工弯钩时,带有适当的平直部分。

用圆钢筋制成的箍筋,其未端有弯钩,弯钩的长度应符合下表。

圆钢筋制成箍筋、未端弯钩长度(单位:mm)钢筋加工后的允许偏差不超过下表规定的数值。

加工后钢筋允许偏差本工程钢筋安装采用人工绑扎及焊接的方式进行钢筋固定。

2、锚杆制作及安装锚筋采用螺纹钢筋,水泥砂浆锚筋孔直径大于锚筋直径至少20mm,锚筋孔孔壁与锚筋之间间隙注满水泥砂浆。

锚筋孔注浆前进行清洗,水泥砂浆注满后予以捣实,在水泥砂浆初凝前将锚筋加压插入到要求的深度,并加振或轻敲,确保砂浆密实。

3.4.3砼浇筑1、砼原材料选择(1)水泥水泥选用32.5级以上普通硅酸盐水泥,本工程采用散装水泥。

所用水泥的厂家已报监理工程师批准。

到货的水泥均附有出厂合格证和化验单,并按水工试验规范要求或监理工程师的指示对每批水泥进行和抽样送检,存放于仓库内的水泥按不同品种、标号和出厂分类存放,每个仓库都附有由负责人签发的供货标签,清楚注明水泥牌号和品种、水泥的签定号或水泥的试验和检验号,入仓的日期和水泥的数量。

当水泥的存放期超过3个月时,其水泥不再用于工程施工。

(2)骨料①、细骨料a、细骨料宜选用质地坚硬、清洁、级配良好的天然砂。

粒形一般应为方圆形,不含有活性材料。

天然砂料宜按粒径分成两级。

b、含水量:进入拌和机的细骨料含水量均衡,并小于6%,并考虑有足够的堆存脱水时间。
