桩基工程自查报告(精制实操)

合集下载

【最新精选】桩基自查自纠的报告

【最新精选】桩基自查自纠的报告

关于桩基施工质量控制自查自纠的报告惠大高速公路JL-02总监办自2011.11.9总监办召开《关于施工质量控制的专题会议》之后,项目部依据会议精神,组织项目总工、试验室主任、桥梁工程师、质检工程师、等技术人员对本合同段的桩基施工情况进行自查自纠活动,自查自纠情况如下:一、原材料控制方面本合同段原材料控制方面均处于受控状态,但在个别细节方面还应加强控制,做到从材料的源头方面控制产品质量1、原材料验收项目部通过原材料的进场验收,试验室进行每批次的自检,监理抽检,合格后方可使用的程序控制原材料。

发现不合格的材料坚决清理出场。

此项材料验收制度前期已实施,今后必须坚持及加强。

2、对原材料厂家进行控制对所有材料厂家,签订质量保证协议,来约束原材料生产厂家,从源头控制材料质量。

每种材料控制措施如下:水泥:对于水泥厂家每批次均应留取样品,发现7天或28天强度达不到设计要求,对水泥厂家进行罚款和索赔。

砂:采用东江砂场的砂,每车材料进场材料验收员均应进行验收。

试验室按照取样标准取样,对砂的含泥量,细度模数等指标进行测定。

碎石:采用君安石场,每批材料进场材料验收员均应进行验收,试验室按照取样标准取样,对碎石的压碎值、含泥量、针片状等指标进行测定。

外加剂:采用广州FDN-440L型号的外加剂,每批进场除了取样检查外,还保存有留样样本。

二、混凝土的搅拌砼拌制前期有专人监控,但监控力度还应加强。

前期出具开盘通知单制度,专人指挥机械上料、专人监控砼拌制制度均应坚持,另外还应对外加剂储存装置进行改装。

1)坚持出具开盘通知单制度试验室在收到工程部申报的开工申请单后,应及时对原材料进行含水量检测,根据检测的含水量及时调整材料用量,出具开盘通知单。

搅拌站根据开盘通知单的配比进行砼拌制。

2)改进料仓装置为了防止装载机上料时串料,已加高了料仓隔板,在隔板上标示明显的警戒线,并对铲车司机进行交底,要求上料高度不得超过警戒线,从而控制上料高度,防止串料或溢出。

桩基工程自查报告

桩基工程自查报告

桩基工程自查报告桩基工程是建筑工程中的重要一项,其质量关系到整个建筑物的稳定性和安全性。

因此,每一位桩基工程负责人都应该认真对待自己的职责,并做好充分的自查工作,以确保工程质量。

一、工程前期自查在桩基工程开始前的一段时间内,工程负责人应该对施工场地进行仔细的勘察和测量,确定地质条件和场地的承载能力,并根据实际情况选择合适的桩型和桩长,确保工程顺利进行。

在进行前期自查时,需要特别注意以下几点:1. 桩基工程的施工地点是否符合规划要求,是否有必要进行改造和加固。

2. 在场地勘察时,要确认该地区的地质构造和地下水情况,以便对后续施工工作进行合理安排和控制。

3. 根据场地的实际情况,选择适合的桩长和桩型,并以此制定合理的施工方案和进度计划。

二、施工现场自查桩基工程施工过程中,每一个环节都是至关重要的,任何细节上的差错都有可能导致工程质量上的问题,因此需要进行严格的自查工作,及时发现并纠正问题。

在施工现场自查时,应该重点关注以下几个方面:1. 桩机的稳定性和工作效率是否达到标准要求,桩机本身的设备和工具使用是否符合要求。

2. 桩身、桩帽和桩底的制造材料和质量是否达到要求,是否有损坏、腐蚀和破损等现象。

3. 施工场地是否符合安全要求,施工人员是否按照规定穿戴安全装备,是否存在危险和安全隐患。

4. 桩位的确定是否准确无误,是否满足设计要求,桩的垂直度和方位是否符合要求。

5. 施工中地下水和周围环境是否造成影响,应采取何种安全措施,如何保障工程进度和质量。

三、验收前的自查桩基工程的验收是保证工程质量的重要环节,工程负责人应该在验收前进行全面自查工作,确保工程质量得到保证,减少出现问题的可能性。

验收前自查主要关注以下几个方面:1. 桩基工程施工是否符合设计要求和施工规范,各项工作是否符合施工方案和施工进度计划。

2. 桩身、桩帽和桩底的制造和安装是否符合材料质量标准和技术要求,是否存在损坏、变形、开裂等现象。

3. 桩位的设置是否准确无误,是否满足设计规定要求,桩的垂直度和方位是否符合要求。

桩基础自评报告范文

桩基础自评报告范文

桩基础自评报告范文一、项目概述及自我评价我所负责的项目是栋高层建筑的桩基础工程。

该建筑位于城市繁华地段,地质条件复杂,土层较软,对桩基础的要求较高。

在本次项目中,我作为项目负责人,全程参与了桩基础的设计、施工和监督过程。

在设计方面,我充分考虑了地质条件和建筑荷载,选择了适合的桩基础类型,并进行了相应的设计计算。

在施工方面,我充分了解了桩基础施工工艺,并与施工单位进行了充分的沟通和协调。

在监督方面,我对施工现场进行了日常巡查,并及时发现和解决了一些施工中的问题。

综合来看,我在本次项目中取得了较好的成绩,但仍然存在一些不足之处。

下面我将对自己的工作进行详细的自我评价。

二、工作亮点1.全面考虑地质条件和建筑荷载我通过对地质调查资料的分析和现场勘察,准确把握了地下土层的情况,确定了桩基础施工方案。

同时,我充分考虑了建筑荷载的特点,合理选择了桩基础的类型和参数。

这使得桩基础能够更好地承受建筑荷载,并提高了工程的安全性和可靠性。

2.做好与施工单位的协调工作在项目中,我与施工单位保持了良好的沟通和协调。

我及时提供了工程设计文件和技术指导,对施工单位的工作进行了监督和指导。

在施工过程中,我积极配合施工单位解决了一些技术问题,确保了工程的顺利进行。

3.定期巡查施工现场我定期对施工现场进行巡查,了解施工进度和质量情况。

发现问题后,我及时与施工人员进行沟通,制定解决方案,并进行跟踪督促,确保问题能够得到及时解决。

通过这样的巡查和督促工作,我提高了工程的质量和安全水平。

三、存在问题及改进措施尽管在本次项目中取得了一些成绩,但我也意识到了自己存在的问题,下面我将分别进行分析,并提出改进措施。

1.缺乏一定的理论基础和实践经验由于我在桩基础工程方面的知识储备相对较少,导致我在实际工作中对一些细节和技术要求认识不够深入,对一些问题的解决方案选择不够准确。

因此,我需要加强对桩基础工程的学习和了解,补充相关理论知识,通过实践经验的积累不断提高自己的技术水平。

桩基工程自查报告

桩基工程自查报告

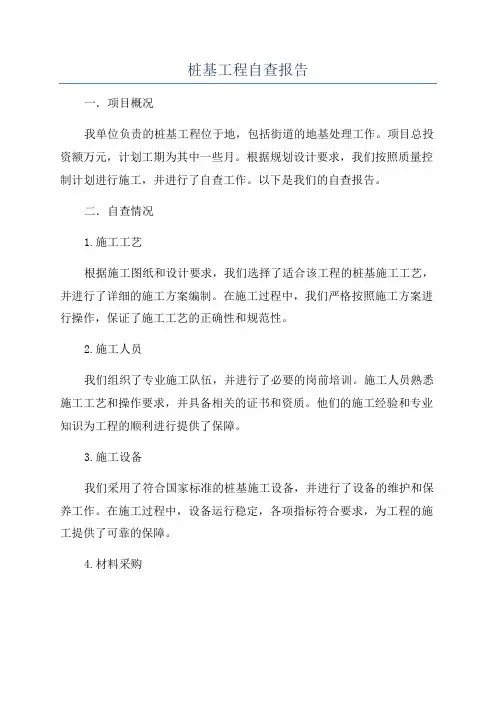

桩基工程自查报告一.项目概况我单位负责的桩基工程位于地,包括街道的地基处理工作。

项目总投资额万元,计划工期为其中一些月。

根据规划设计要求,我们按照质量控制计划进行施工,并进行了自查工作。

以下是我们的自查报告。

二.自查情况1.施工工艺根据施工图纸和设计要求,我们选择了适合该工程的桩基施工工艺,并进行了详细的施工方案编制。

在施工过程中,我们严格按照施工方案进行操作,保证了施工工艺的正确性和规范性。

2.施工人员我们组织了专业施工队伍,并进行了必要的岗前培训。

施工人员熟悉施工工艺和操作要求,并具备相关的证书和资质。

他们的施工经验和专业知识为工程的顺利进行提供了保障。

3.施工设备我们采用了符合国家标准的桩基施工设备,并进行了设备的维护和保养工作。

在施工过程中,设备运行稳定,各项指标符合要求,为工程的施工提供了可靠的保障。

4.材料采购我们严格按照设计文件要求进行了桩基施工所需材料的采购工作。

采购的材料符合国家标准和相关规范要求,并经过了质量检验合格。

在施工过程中,材料的使用情况符合设计要求。

5.现场管理我们加强了现场管理,严格按照施工组织设计和施工方案进行施工。

对施工现场进行了划分,设置了临时设施,保证生产环境安全卫生。

同时,加强了施工现场的巡视和监督,及时发现和解决存在的问题。

三.自查结果根据以上自查情况,我们发现了几个问题,具体如下:1.部分施工人员的证书过期。

我们将立即组织相关人员进行培训,确保符合相关要求。

2.一些施工设备出现轻微故障。

我们已经进行了维修和调整,确保设备正常使用。

3.一些材料的供应商提供的生产许可证不完备。

我们将与供应商进行沟通,并要求其提供完整的资料,确保材料的合格性。

以上问题已经得到及时处理和解决,不会对工程的质量和进度造成影响。

四.改进措施根据问题的发现和解决,我们总结了以下改进措施:1.加强施工人员的职业培训,定期检查证书的有效期,并及时更新。

2.加大现场管理力度,及时维护和检修设备,确保设备的正常运行。

桩基础自评报告范文

桩基础自评报告范文

桩基础自评报告范文尊敬的领导:您好!本次自评报告,我以桩基础工程师的身份,针对我个人的工作表现和工作素养进行了自我评估。

根据自我评估结果,我总结了自己的优点、不足以及未来的改进方向,并对下一阶段的工作提出了相应的规划和目标。

首先,我认为我在桩基础工程方面具备以下优点:1.专业知识扎实:我具备全面的桩基础工程知识和较强的专业能力,在掌握工程理论知识的同时,也能独立处理工程实际问题。

2.工作态度积极:我对桩基础工程工作充满热情,对待每一个项目都全力以赴,能够积极主动地应对项目工作的难题和挑战。

3.团队合作能力:在项目中,我能够与团队成员保持良好的沟通和协作,能够迅速融入团队,并与他人合作完成工作任务。

然而,我也意识到自己存在一些不足之处:1.经验不足:虽然我在桩基础工程方面具备扎实的理论知识,但在实践经验方面还有待提高,在面对复杂的工程问题时,有时会感到无所适从。

2.自我管理能力有待加强:我在项目工作中,有时会出现时间管理不当的情况,导致工作进度受到一定的影响。

3.沟通与表达能力有限:我发现自己在与客户沟通以及工作报告撰写等方面表达能力不够充分,希望能提升自己的沟通表达能力。

为了提高个人能力和工作表现,我将采取以下改进方向和措施:1.继续深耕专业知识:通过不断学习,掌握更多的桩基础工程知识,并从实践中不断总结经验,不断提高个人的工程能力。

2.加强团队协作能力:加强与团队成员的合作,深入了解不同角色和职位的工作特点,提高协作效率和工作效果。

3.加强自我管理能力:改善时间管理能力,提高个人工作效率,减少工作中的时间浪费,确保项目能够按时完成。

4.提升沟通与表达能力:通过参加相关的培训和讲座,提升自己的沟通能力和表达能力,提高报告撰写的质量。

五年后,我希望成为一名全面发展的桩基础工程师,在桩基础工程项目上具备高超的技术与管理能力。

为了实现这一目标,我将会:1.不断学习和进取,提高个人专业能力和知识水平,成为行业内的专家。

桩基质量自查自纠

桩基质量自查自纠

桩基质量自查自纠桩基施工过程中可能存在一些不规范的情况,这就需要进行质量自查自纠,及时发现问题,保证施工质量。

本文将从桩基施工的准备工作、施工过程和验收阶段等方面进行探讨,提出相应的自查自纠要点,以期提高桩基施工质量。

一、桩基施工准备阶段1. 施工前的准备工作在进行桩基施工前,首先要对施工现场进行勘察,确定地质条件、基坑尺寸及桩基设计要求等。

同时,要对施工材料进行检查,确保材料质量符合要求。

此外,还要制定详细的施工方案和工序,明确每个环节的责任人和工作内容。

自查自纠要点:在施工前要认真核实勘察资料,与设计单位进行沟通确认,确保了解地质条件及设计要求。

对施工现场进行细致检查,确保符合施工要求。

同时,要严格按照规范要求进行材料检查,确保材料质量可靠。

2. 设备及人员准备在进行桩基施工时,需要配备相应的施工设备和人员。

设备要进行定期检修,确保运转正常。

人员要具备相应的岗位资格证书,经过专业培训,并了解施工要求。

自查自纠要点:在施工前要对施工设备进行全面检查,确保设备运转正常。

对施工人员进行培训和考核,保证其技能符合要求。

在施工现场要重视安全教育,确保每个人都了解自己的责任和义务。

二、桩基施工过程中的自查自纠1. 桩基灌注、挖孔及打桩过程在桩基施工过程中,灌注桩、挖孔桩及打桩都是常见的施工方法。

在这些过程中,要注意控制施工参数,确保桩基的质量。

自查自纠要点:在进行桩基施工时,要根据设计要求控制灌注或挖孔的深度和直径,确保桩基与地面之间的连接牢固。

在打桩时,要控制打桩参数,确保桩的质量和定位准确。

同时,要及时清理现场,确保施工环境整洁。

2. 桩基灌浆及养护过程桩基施工完成后,需要进行灌浆和养护工作,以确保桩基的密实性和稳定性。

在这个过程中,要注意控制灌浆量和养护时间,确保施工质量。

自查自纠要点:灌浆时要确保灌浆量符合规范要求,灌浆浓度要适中,不得有漏浆、断浆现象。

在养护过程中,要按照规范要求控制养护时间,确保桩基的强度和稳定性。

桩基自查自纠报告

桩基自查自纠报告一、自查自纠的目的和意义桩基工程是土木工程的重要组成部分,桩基施工的质量直接影响着工程的安全性和耐久性。

对桩基工程进行自查自纠,可以及时发现问题,及时采取措施进行改正,以确保工程质量,提高工程的安全性和可靠性。

我公司承接了某大型基础工程项目的桩基施工任务。

为了确保桩基施工质量,我公司组织了专业技术人员进行自查自纠,主要包括桩基设计、材料质量、施工工艺、现场管理等方面。

通过自查自纠,发现项目施工存在的问题,并提出改进建议,以提高工程质量,确保项目顺利进行。

二、自查自纠的内容和方法1.桩基设计的自查自纠桩基设计是桩基工程的基础,设计的合理性直接影响工程的安全性和经济性。

我们在自查自纠中主要包括以下内容:(1)桩基荷载计算是否准确;(2)桩基的类型和布设是否符合设计要求;(3)桩基的埋设深度是否满足设计要求;(4)桩基的长度和直径是否满足设计要求;(5)桩基的受力性能是否满足设计要求;(6)桩基的连接方式和防腐措施是否符合要求。

我们利用专业软件对桩基设计进行了细致的分析和检验,并对设计中存在的问题进行了修正,以确保桩基设计符合国家标准和工程要求。

2.材料质量的自查自纠材料的质量直接影响着桩基工程的质量和安全性。

我们在自查自纠中主要包括以下内容:(1)桩基材料的供应商是否具有资质;(2)桩基材料的质量检测报告是否真实有效;(3)桩基材料的外观和尺寸是否符合要求;(4)桩基材料的抗压、抗拉强度是否满足设计要求;(5)桩基材料的防腐措施是否符合要求。

我们对桩基材料进行了严格的检测和监管,确保材料质量符合国家标准和工程要求。

3.施工工艺的自查自纠施工工艺是桩基施工的核心环节,直接影响着桩基施工的质量和进度。

我们在自查自纠中主要包括以下内容:(1)桩基施工方案是否合理可行;(2)桩基施工设备是否齐全;(3)桩基施工人员是否具备相关证书和技能;(4)桩基施工现场是否符合安全管理要求;(5)桩基施工现场的环境保护措施是否到位;(6)桩基施工过程中的质量检测是否有效可靠。

桩基工程自评报告

桩基工程自评报告一、项目概况我们团队参与的项目是桩基工程施工项目,该项目位于市区,总建筑面积约为XXXX平方米。

本项目于XX年X月X日启动,于XX年X月X日完工,总工期为XX天。

二、工程背景本项目是一座XX层高的建筑物,承受了较大的荷载压力。

为了确保建筑物的安全稳固,需要进行桩基工程施工。

桩基是通过将钢筋混凝土桩灌注到地下,以加固地基承重层,从而分散建筑物的荷载压力。

三、工程过程1.前期准备工作在项目启动之前,我们团队进行了详细的前期准备工作。

包括了确定施工方案、编制施工计划、调查地质情况、选择桩基类型等。

2.施工准备为了确保工程质量,我们对施工材料进行了全面的检查,对现场起重机械和设备进行了安全检查,确保施工过程中的设备使用安全可靠。

3.桩基施工我们采用了新一代的静力压桩机进行桩基灌注施工。

通过静力压桩机的作用,钢筋混凝土桩精确地灌注到地下。

我们严格按照设计要求进行施工,确保桩基的位置和深度符合要求。

4.监测和调整在桩基施工完成后,我们对桩基进行了监测。

通过专业的测量仪器,我们对桩基的垂直度、围护土压力、桩身应力等进行了全面的测量和分析。

在发现问题或不合格的情况下,我们及时进行调整和修复,以确保桩基工程的质量。

四、质量管理在整个桩基工程的施工过程中,我们严格按照质量管理体系进行操作,确保施工质量达到或超过设计要求。

具体操作包括:1.材料检验:对所有进场材料进行质量检验,确保材料质量符合施工标准。

2.施工工艺控制:按照施工标准和工序要求,确保每个工序的施工质量。

3.施工记录:记录每个施工环节的操作情况,包括施工时间、施工人员、使用的设备等。

4.质量问题处理:对施工过程中出现的质量问题,我们及时进行整改和修复,并记录整改措施和结果。

5.技术交底和培训:向施工人员进行技术交底和培训,确保他们理解施工要求,并掌握相应的施工技术。

五、安全管理在桩基工程的施工过程中,我们注重安全管理,确保施工过程安全可靠。

桩基自查自纠记录

桩基自查自纠记录一、前言桩基是土木工程中常见的重要基础形式,其质量直接影响到整个工程的安全和稳定。

为了确保桩基工程质量,我司严格执行各项质量标准和规范要求,对桩基工程进行了全面的自查自纠。

现将自查自纠记录如下:二、自查自纠内容1.悬索桥桩基工程2.公路桥梁桩基工程3.高层建筑桩基工程4.地铁隧道桩基工程5.综合楼桩基工程6.其他桩基工程三、自查自纠过程1.悬索桥桩基工程我司在进行悬索桥桩基工程时,对桩基的起桩质量、浆液注入情况、桩位偏差等进行了认真自查。

发现问题及时进行整改,并进行记录备查。

2.公路桥梁桩基工程在公路桥梁桩基工程中,我们对桩基的锚固长度、桩端水平度、桩顶标高等进行了详细检查,发现问题及时进行整改,并记录在案。

3.高层建筑桩基工程我司对高层建筑桩基工程进行了严格把关,对桩基的张拉力、桩身弯曲度、桩身材质等进行了全面检查。

一旦发现问题,立即进行整改,并记录在册。

4.地铁隧道桩基工程我们对地铁隧道桩基工程进行了详细自查,对桩基的垂直度、桩位偏移、桩身材质等进行了全面检测,确保隧道桩基质量符合规范要求。

5.综合楼桩基工程在综合楼桩基工程中,我们对桩基的长度、直径、锚固形式等进行了细致检查,确保桩基工程符合设计要求,保证工程质量。

6.其他桩基工程除了以上列举的桩基工程,我司还对其他各类桩基工程进行了全面的自查自纠,对问题及时整改,保证工程的安全和稳定。

四、自查自纠总结通过本次桩基工程的自查自纠,我们发现了一些问题并及时进行整改,提高了工程质量和施工效率。

在未来的工程中,我们将继续实施自查自纠,不断提升工程管理水平,确保工程质量和安全。

自查自纠记录编制人:XXX审核人:XXX批准人:XXX时间:XXXX年XX月XX日以上内容为我司桩基工程的自查自纠记录,由相关人员认真维护和管理。

希望我司在未来的桩基工程中,能够更加严格执行各项规范要求,确保工程质量和安全。

桩基质量自评报告正式

桩基质量自评报告正式一、引言桩基质量是保证工程安全的重要因素之一、为了全面评估我项目桩基的施工质量,特进行桩基质量自评报告。

本次自评报告将从项目背景、施工组织、施工质量、质量控制四个方面进行评估,并提出改进措施。

二、项目背景我项目是一座高层建筑,地下部分采用桩基作为承载体系。

桩基的质量直接关系到整个建筑的稳定性和安全性。

三、施工组织1.施工方案:施工方案经过专家评审并得到批准,考虑到地质条件和桩基承载能力等因素,保证施工方案的可行性和合理性。

2.施工人员:参与桩基施工的工人经过专业培训并持有相关资格证书,具备一定的经验和技能。

3.施工设备:桩基施工所用的设备经过检测合格,确保其正常运转和施工效率。

四、施工质量1.材料选择:桩基所用的材料符合相关规范和标准,具备良好的稳定性和耐久性。

2.环境控制:施工现场环境整洁,桩基施工不受恶劣气候等因素影响。

3.施工工艺:施工工艺符合相关规范和要求,保证桩基的施工质量。

4.响应时间:在施工过程中,及时响应出现的问题并进行调整,确保工程进度和质量。

五、质量控制1.质量检测:进行桩基施工过程中的质量检测,包括桩身质量、桩端质量、桩身竖向位移等指标的检测。

2.质量记录:对施工过程中的桩基质量进行记录和整理,确保可以进行后期的质量追溯。

3.监督检查:定期进行质量监督检查,确保施工符合相关标准和规范。

4.整改措施:对于发现的质量问题,及时采取整改措施,确保问题不会对工程产生影响。

六、自评结果经过对自身项目桩基的质量进行评估,认为在施工组织、施工质量和质量控制方面取得了较好的成绩。

桩基施工过程中没有发生严重的质量事故,各项质量指标符合相关标准和规范要求。

七、改进措施1.强化培训:加强施工人员的专业培训,提高其技能水平和质量意识。

2.质量管理体系建设:建立健全的质量管理体系,定期进行质量评估和改进,确保质量持续稳定提升。

3.风险监控:加强对施工过程中潜在风险的监控和防范措施,提前做好应对准备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桩基工程自查报告
一、项目概况
本工程为茂名市粮食储备公司计星粮库搬迁和5万吨标准化粮食储备库项目。

茂名市粮食储备公司作为BT发包人,金川集团工程建设有限公司作为BT投资人,中冶京城工程技术有限公司进行设计,广州宏达工程顾问有限公司承担监理工作。

本项目2栋综合楼为钢筋混凝土剪力墙框架结构,基础为旋挖灌注桩基础。

以上建筑物地基经三通一平过程中分层碾压夯实处理后采用灌注桩基础,桩端进入持力层④2层中风化岩0.5m。

2、场地岩土工程及水文地质条件
根据本工程施工图纸及本工程岩土工程勘察报告,场地地层主要由回填土、粉质粘土、细沙、强风化和中风化砂砾岩构成。

场地经三通一平回填碾压后满足桩基施工要求。

地下水位:椐勘探资料,地下水位埋深0.5m~4.9m,水位高程5.79~10.69m,地下水对混凝土结构具微腐蚀性,对钢筋混凝土结构中钢筋具有微腐蚀型。

场地土层分布特征及物理力学性质如下:
1)、人工堆积层:
①层素填土:灰色、灰黄色,填料主要由粉纸黏土组成,层厚
0.50-5.3m。

顶层标高7.59~13.2
2)、人工堆积层:
②1层淤泥质粉质粘土:灰黑色,流塑,饱和,主要由粉粒和粘粒组成,局部含少量砂质。

该层厚0.50-1.5m,fak=70Kpa;顶层标高8.49~9.94。

②2层粉质粘土:灰黄色、黄褐色和浅黄色,可塑,该层厚
1.3-9.2m,fak=140Kpa;顶层标高5.82~1
2.07。

②3层细砂:灰黄色,稍密,湿;层厚1.1-9.20m,fak=130Kpa;顶层标高0.13~8.58。

3)、残积层:
③1层粉质粘土:黄褐色,硬塑,局部可塑,层厚0.5-10.5m,fak=180Kpa;顶层标高8.22~1.59。

4)、砂砾岩:
④1层强风化砂砾岩:棕红色,主要成份为石英,长石,层厚
0.5-15.9m,fak=400Kpa;顶层标高-3.3~6.82。

④2层中风化砂砾岩:棕红色,砂砾质结构,层厚5.2-29.9m,fak=1500Kpa;顶层标高-13.49~6.82
二、桩基设计情况:
1)桩径D800mm旋挖灌注桩,有效约桩长约17米。

2)桩基类型与总桩数:采用旋挖灌注桩基础,共51根桩。

3)持力层:以第④层中风化岩层为持力层
4)桩径及单桩竖向承载力特征值:
D=800mm : ≥1750KN、
5)桩混凝土强度:C35
6)桩配筋情况及连接形式:
纵筋Ф16(HRB400级),加劲箍Φ16(HRB400级),螺旋箍筋Φ8~@100/200(HRB400级),纵筋连接采用双面搭接焊。

三、质量保证体系与质量管理措施
1.为了保证工程质量,在开工前编写了《施工组织设计》、《旋挖灌注桩专项施工方案》,并报监理、审批、核准。

2.在整个桩基础施工进程中,项目部配备有质检员、现场施工员等。

在施工过程中我公司严格执行有关法规、规范,按照设计要求进行施工。

3.钻孔施工过程中先进行基线复核,钻孔桩平面定位,桩机就位安装护筒后进行再次复核,钻孔中复检桩位和垂直度偏差,按规范要求检测泥浆浓度等并记录钻孔岩样,终孔后检查记录桩径和深度,以上每个程序都由施工员报告完成自检情况,项目部组织专检,专检合格后报监理验收,验收合格后方进行下一工序。

4.钢筋笼制作:钢筋笼制作中质量员抽查钢筋笼直径,钢筋规格、间距、螺旋箍焊点等,施工员自检报告完成后项目部组织专检,专检合格后报监理验收,验收合格后方可进行吊装。

5.清底:冲孔完成后及时进行清底,采用正循环泥浆清孔,对泥浆浓度和清孔时间进行控制,二次清孔后进行沉渣厚度检查,沉渣厚度小于50mm
6.水下混凝土浇筑:坍落度控制180~220mm,导管埋入混凝土深度应>2m且<6m,浇筑时专人控制导管深度并用标尺进行检查。

终止时进行标高记录和计算超灌高度应>800mm,充盈系数>1。

7.消除质量通病情况:
7.1桩位偏差:桩机就位后进行桩位复核,派专业技术员采
用电子全站仪进行独立复核。

7.2终孔鉴定:经过试桩确定,终孔时勘察、设计、监理、
业主等均参与,保证嵌入岩性无争议。

7.3沉渣检测:通过泥浆配比检查和循环换浆时间控制,吊
装钢筋笼后要进行二次清底,最后经施工方技术员采用铁锤吊线探底鉴别,经监理人员共同认可基本无沉渣后方可浇筑。

7.4水下混凝土浇筑控制:派专人测量控制埋管深度,及施
工中抽插导管使水下混凝土密实。

7.5桩顶标高控制:终止浇筑时测量混凝土面标高,统计混
凝土用量,计算充盈系数。

四、本栋桩基质量自查
一、2栋综合楼自2017年6月9日开始进行施工,至2017年6月28日完成。

桩基钻芯法实体检测后发现12#桩出现质量问题,具体表现为:12#桩成孔施工记录的成孔深度为14.6米,桩底标高为-15.5m,地面标高为-0.9 m,按照设计入岩要求及本桩钻孔深度有效长应达13.6米。

但在钻芯取样后实际有效桩长为9.43米,桩端下在钻头长度内没有钻出混凝土,只能带出少量流沙,所以无法继续下钻,在这情况下在场的相关人员初步判断为灌注桩施工过程中塌孔。

二、项目部在收在本桩质量事故情况后,组织监理、业主、项目总工、主管本栋桩基施工的工长、桩基班长、钻机司机、钢筋笼制作及吊装人员等事故原因询问会:
1、当天具体情况:当施工到12#桩钻孔时已接近晚上22点,天色微暗,成孔后经各方人员鉴定孔底岩性和成孔深度均符合要求,清孔后。

相关文档
最新文档
