【完整版】蒸汽管道热力管网施工组织设计

合集下载

热力管网管道施工方案

热力管网管道施工方案

目录一、编制说明二、工程概况三、施工组织及总体部署四、施工现场准备五、施工步骤、施工进度计划六、施工现场平面布置七、主要施工方法八、确保质量的措施九、确保安全施工措施十、确保工期的措施十一、控制噪声、灰尘污染减少扰民的措施十二、现场文明施工的措施十三、地下管线及其他地上地下设施的保护加固措施十四、附图一、编制说明本工程为泰安高新热力蒸汽网改造工程。

根据业主提供的设计图纸和现场勘察情况,结合招标文件的各项条款、说明和工程量清单,可以确定工程的施工要求比较高、时间紧、任务重。

为了使工程建设有条不紊的实施,确保质量好、速度快、造价低,我公司从本工程的性质、规模、施工地段的条件、业主对工期、质量的要求、劳动力调配、机械设备、材料供应、地质、气候条件、文明安全施工、控制成本等各方面全局出发,统筹考虑,拟定一个科学合理的方案来指导施工,确保泰安高新热力蒸汽网改造工程全过程的施工的各个方面都能处于最佳受控状态,克服施工中的盲目现象,有效地组织好泰安高新热力蒸汽网改造工程的施工,从而取得优质高效、低成本、文明施工的全面效益。

我们编制的依据是:1、业主的提供的设计图纸、招标文件、答疑及工程量清单。

2、现场全线踏勘、了解的第一手资料。

3、地质地貌、水文、气候降雨量等资料。

4、有关标准规范.5、本公司多年来的类似工程的施工经验。

6、有关规范标准1。

)城市热力网设计规范(CJJ34—2002)2.)城镇供热管网工程施工及验收规范(CJJ28-2004)3。

)工业金属管道施工及验收规范(GB50235—97)4.)设备及管道保温技术通则(GB4272-92)5。

)工业设备及管道绝热工程施工及验收规范6。

)甲方提供的有关资料及要求二、工程概况l、项目概况:本工程为泰安高新热力蒸汽网改造工程,工程位于泰安高新技术产业开发区;电厂出口处蒸汽介质的参数为1。

25Mpa,300℃,2、2、施工方法概述1)、敷设方式:架空管道采用高支架敷设;管道设滑动及固定支架。

蒸汽管线施工组织设计(方案)

蒸汽管线施工组织设计(方案)

蒸汽管线施工组织设计(方案).pdf 文档1:一、项目背景1.1 项目概述1.2 施工目标1.3 项目范围二、技术要求2.1 蒸汽管线材料选用2.2 施工工艺流程2.3 设备选择与安装三、施工组织3.1 组织架构3.2 质量控制措施3.3 安全生产措施四、工程进度计划4.1 工期安排4.2 分工与协作4.3 施工节点五、项目质量管理5.1 质量要求5.2 质量检验与验收5.3 整改与返工六、施工安全管理6.1 安全措施6.2 事故应急处理6.3 安全培训与教育七、环境保护措施7.1 环保要求7.2 废物处理与回收7.3 环境监测八、工程费用估算8.1 材料费用8.2 施工费用8.3 辅助费用九、风险分析与应对措施9.1 施工风险分析9.2 风险应对计划附件:1. 技术细则文件2. 工程图纸3. 施工合同附注:法律名词及注释:1. 施工组织设计:指根据施工项目的特点和要求,制定相应的施工组织方案,明确施工组织的组织架构、施工工艺流程、工程进度计划、质量管理、安全管理等方面的内容。

2. 蒸汽管线:指用于输送蒸汽的管道系统,普通采用高温高压材料,并需经过严格的施工和质量控制。

文档2:一、项目背景1.1 项目概述1.2 施工目标1.3 项目范围二、技术要求2.1 蒸汽管线设计原则 2.2 施工工艺流程2.3 材料选用与取样三、施工组织3.1 组织架构3.2 质量控制措施3.3 安全生产管理四、工程进度计划4.1 工期安排4.2 分工与协作4.3 施工节点五、项目质量管理5.1 质量要求5.2 质量检验与验收5.3 整改与返工六、施工安全管理6.1 安全措施6.2 防护设施安装6.3 应急处理措施七、环境保护措施7.1 环保要求7.2 废物处理与回收7.3 环境监测八、工程费用估算8.1 材料费用估算8.2 人工费用估算8.3 设备租赁费用估算九、风险分析与应对措施9.1 施工风险分析9.2 风险应对计划附件:1. 技术规范文件2. 工程图纸3. 施工合同附注:法律名词及注释:1. 蒸汽管线:指用于输送蒸汽的管道系统,通常包括管道、阀门、法兰、支撑等组成部份。

蒸汽管道施工组织设计

蒸汽管道施工组织设计

蒸汽管道施工组织设计(一)工程简介:工程名称:砖厂蒸汽管道安装工程;工程位置:新厂锅炉蒸汽母管至砖厂院内;工期:30日;质量:满足国家强制性标准,达到合格工程,力争优良。

(二)工程概况:本工程为电力有限公司蒸压粉煤灰标准砖项目安装供汽系统工程。

汽源取自京源公司#1、2机组脱硫吹灰汽源,压力为:4.42Mpa,温度315℃;经综合管架送至老厂厂区,经减温减压装置,使工作压力降为:1.6Mpa,工作温度降至204℃后,进入蒸压釜进行工作,全长1730米,采用?108×6无缝钢管。

包括固定支架、滑动支架及导向支架的安装,伸缩器的安装,疏水装置的安装, 流量计、管道阀门的安装调试。

蒸汽管道的敷设及焊接,管道无损检测及水压试验,管道除锈、刷油及保温等。

1、主要工程项目:1)所有蒸汽管道的安装。

2)所有蒸汽管道的防腐保温。

3)蒸汽管道支架的制作与安装。

4)蒸汽管道上阀门及伸缩器的安装,疏水装置的安装。

5)减温减压装置、流量计设备及电气控制系统的安装与调试,流量计信号接入DCS。

二、编制说明及依据(一)编制说明1、本工程的施工方案是根据该工程的特点,结合我公司的施工能力,对于贵公司招标书中所提出的要求及工作项目,我们有较强的能力完成,力求做到让贵公司满意,并与有关工程技术人员反复讨论、研究而编制;2、在编制过程中,着重说明砖厂蒸汽管道安装,其他只作简要说明;(二)编制原则和目的本工程施工组织设计根据施工现场实际条件编制而成。

编制时着重对整个工程施工总体部署作出安排,制订了质量、工期、安全、文明施工保证措施。

在施工方案上,对本工程各主要分部分项工程施工技术措施进行详细的阐述,在施工中采用各种措施以确保工程质量。

为砖厂蒸汽管道安装工程施工提供指导性施工方案与设计,用于工程的施工组织与管理,以确保工程内部的协调配合、合理施工,优质、高效、安全、文明地完成该工程的施工任务。

(三)编制依据1、国家法规及工程建设有关部门规定,主要有:《中电投河南电力有限公司开封分公司供汽管道安装工程招标文件》;《火力发电厂金属技术监督规程》《电力建设施工及验收技术规范》《电力建设施工及验收技术规范》《火力发电厂焊接技术规程》《中华人民共和国建筑法》;《建设工程施工现场管理规定》《建设工程施工质量管理办法》《建设工程施工质量监督管理规定》2、国家行业的现行的有关工程施工质量验收规范、标准,主要有:《建筑给水排水与采暖工程施工质量验收规范》(GB50242-2002)3、类似工程的施工经验和现场数据资料。

蒸汽施工组织设计

蒸汽施工组织设计

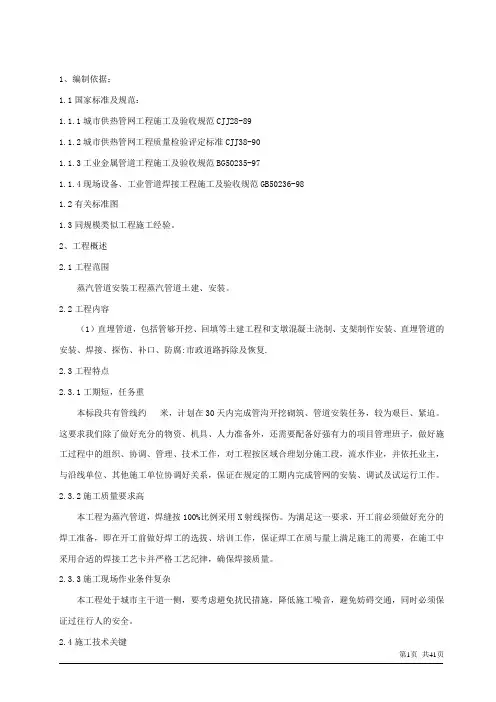

1、编制依据:1.1国家标准及规范:1.1.1城市供热管网工程施工及验收规范CJJ28-891.1.2城市供热管网工程质量检验评定标准CJJ38-901.1.3工业金属管道工程施工及验收规范BG50235-971.1.4现场设备、工业管道焊接工程施工及验收规范GB50236-981.2有关标准图1.3同规模类似工程施工经验。

2、工程概述2.1工程范围蒸汽管道安装工程蒸汽管道土建、安装。

2.2工程内容(1)直埋管道,包括管够开挖、回填等土建工程和支墩混凝土浇制、支架制作安装、直埋管道的安装、焊接、探伤、补口、防腐:市政道路拆除及恢复.2.3工程特点2.3.1工期短,任务重本标段共有管线约米,计划在30天内完成管沟开挖砌筑、管道安装任务,较为艰巨、紧迫。

这要求我们除了做好充分的物资、机具、人力准备外,还需要配备好强有力的项目管理班子,做好施工过程中的组织、协调、管理、技术工作,对工程按区域合理划分施工段,流水作业,并依托业主,与沿线单位、其他施工单位协调好关系,保证在规定的工期内完成管网的安装、调试及试运行工作。

2.3.2施工质量要求高本工程为蒸汽管道,焊缝按100%比例采用X射线探伤。

为满足这一要求,开工前必须做好充分的焊工准备,即在开工前做好焊工的选拔、培训工作,保证焊工在质与量上满足施工的需要,在施工中采用合适的焊接工艺卡并严格工艺纪律,确保焊接质量。

2.3.3施工现场作业条件复杂本工程处于城市主干道一侧,要考虑避免扰民措施,降低施工噪音,避免妨碍交通,同时必须保证过往行人的安全。

2.4施工技术关键本工程施工技术关键如下:2.4.1施工测量放线2.4.2管道的焊接、无损探伤2.4.3管道的压力试验2.4.4系统调试与运行2.4.5波纹补偿器安装3、组织机构及职责分工3.1项目质量保证体系图项目质量保证体系图3.2管理人员的职责4、施工方案:4.1.1直埋管线施工工艺流程:放线→管沟开挖→沟底夯实→管道安装→管口对接→水压试验→接头补口保温→回填土→作检查井-市政道路恢复4.2测量放线4.2.1管道工程测量的准备工作4.2.1.1熟悉设计图纸资料,弄清管线布置及工艺设计和施工安装要求。

北线蒸汽管网工程施工组织设计

北线蒸汽管网工程施工组织设计

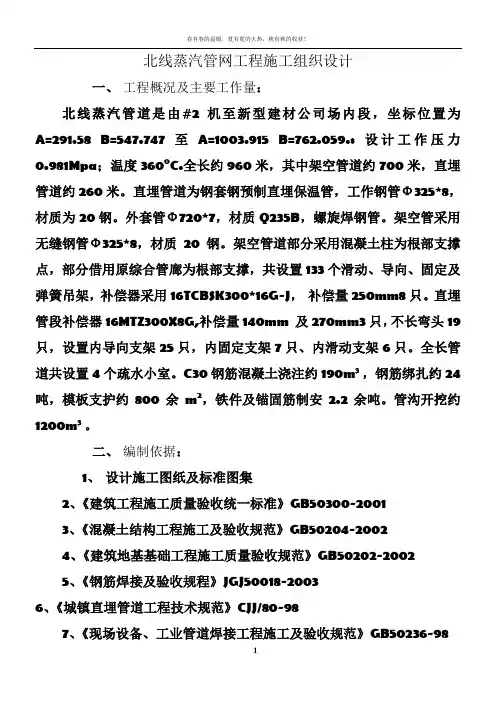

北线蒸汽管网工程施工组织设计一、工程概况及主要工作量:北线蒸汽管道是由#2机至新型建材公司场内段,坐标位置为A=291.58 B=547.747至A=1003.915 B=762.059.s 设计工作压力0.981Mpa;温度3600C.全长约960米,其中架空管道约700米,直埋管道约260米。

直埋管道为钢套钢预制直埋保温管,工作钢管Ф325*8,材质为20钢。

外套管Ф720*7,材质Q235B,螺旋焊钢管。

架空管采用无缝钢管Ф325*8,材质20钢。

架空管道部分采用混凝土柱为根部支撑点,部分借用原综合管廊为根部支撑,共设置133个滑动、导向、固定及弹簧吊架,补偿器采用16TCBSK300*16G-J,补偿量250mm8只。

直埋管段补偿器16MTZ300X8G,补偿量140mm 及270mm3只,不长弯头19只,设置内导向支架25只,内固定支架7只、内滑动支架6只。

全长管道共设置4个疏水小室。

C30钢筋混凝土浇注约190m³,钢筋绑扎约24吨,模板支护约800余m2,铁件及锚固筋制安2.2余吨。

管沟开挖约1200m³。

二、编制依据:1、设计施工图纸及标准图集2、《建筑工程施工质量验收统一标准》GB50300-20013、《混凝土结构工程施工及验收规范》GB50204-20024、《建筑地基基础工程施工质量验收规范》GB50202-20025、《钢筋焊接及验收规程》JGJ50018-20036、《城镇直埋管道工程技术规范》CJJ/80-987、《现场设备、工业管道焊接工程施工及验收规范》GB50236-988、《管道安装工程施工及验收规范》9、现场勘查的基本情况10、其他相关的施工及验收规范三、施工特点分析及工程施工整体部署:1、本工程难点、重点分析及解决措施1.1本工程直埋管段沿线的水文、地质条件复杂、沿线的地下隐蔽工程较多,施工区域沟槽基础处理缺乏必要的依据。

给工程施工安全、施工质量,施工工期可能带来非常大的影响。

蒸汽管道施工组织设计

蒸汽管道施工组织设计

蒸汽管道施工组织设计XXX XXXXXX: Power XXX。

Ltd.Bid for Supply and n of Steam PipelineTechnical VolumeTotal 28 pages。

Page 1Table of Contents1.Project Overview。

31) Project n:。

32) Project Overview:。

32.n XXX。

41) n ns。

42) XXX。

43) n Basis。

44) XXX。

53.n of Project Management XXX。

61) n Project XXX:。

62) XXX XXX:。

63) XXX the Management System of us n Projects:。

64) Project Management Measures:。

74.XXX。

71) XXX。

72) XXX。

75.XXX。

81) XXX。

8施工方案现场施工条件:在施工前,需要对施工现场进行详细的勘察和分析,以确保施工的顺利进行。

施工现场位于新厂锅炉蒸汽母管至砖厂院内,需要对现场地形、地质条件、交通状况等进行全面了解,以便制定出合理的施工方案。

施工技术要求及措施:在施工过程中,需要严格按照国家强制性标准进行操作,确保工程的质量达到合格水平。

同时,需要采取一系列措施确保施工安全和文明施工,包括安装固定支架、滑动支架和导向支架,安装伸缩器和疏水装置,以及进行管道无损检测和水压试验等。

安全文明施工措施:在施工现场,需要采取一系列安全措施,确保施工过程中不出现任何安全事故。

同时,也需要注重文明施工,保持施工现场的整洁和环境的卫生。

供汽管道平面布置示意图及设计方案:在施工过程中,需要按照供汽管道平面布置示意图和设计方案进行操作,确保施工的准确性和顺利进行。

同时,也需要对管道进行防腐保温,以确保管道的使用寿命和安全性。

配备专业的施工人员和技术人员,负责工程的施工组织、管理和监督。

蒸汽管道施工组织设计

蒸汽管道施工组织设计

蒸汽管道施工组织设计蒸汽管道施工组织设计是指在进行蒸汽管道施工前,对施工活动的组织、方法、程序进行合理规划和安排的过程。

一个好的施工组织设计可以确保施工过程的高效、安全和质量,并最大限度地减少施工期间可能出现的问题。

本文将从以下几个方面进行探讨:施工前的准备工作、施工组织设计的目标与原则、施工方案的制定、现场安全措施以及施工进度控制。

一、施工前的准备工作在进行蒸汽管道施工组织设计之前,需要进行一系列的准备工作以确保施工的顺利进行。

首先,需要对工程地点进行详细的勘察和测量,获取准确的地形和地质信息。

其次,需要针对工程的特点和要求,确定适用的施工标准和规范,并制定相应的技术措施。

此外,还需要评估施工所需的人力、物资和设备,并进行相应的采购和调配。

二、施工组织设计的目标与原则蒸汽管道施工组织设计的目标是确保施工过程安全、高效、质量可控。

在进行设计时,应遵循几个原则。

首先,要根据工程的实际情况合理确定施工方法和工艺流程。

其次,要进行合理的进度安排,确保各个施工环节的顺利衔接。

此外,还要注意施工过程中的协调和沟通,以及各种风险的防控。

三、施工方案的制定施工方案是施工组织设计的核心内容,具体包括施工工艺、安全措施、施工流程、施工队伍配备等。

在制定施工方案时,需要充分考虑工程的特点和难点,确定合理的施工方法和工序。

同时,还需要对施工过程中可能出现的风险进行认真分析,并制定相应的安全措施和应急预案。

四、现场安全措施在蒸汽管道施工过程中,安全是至关重要的。

设计施工组织时,要制定严格的安全措施,并确保施工人员严格按照措施执行。

首先,要对现场进行合理的划分和标识,设立警示标志和安全通道。

其次,要进行人员培训,确保施工人员具备必要的安全知识和操作技能。

此外,还需要进行定期的安全检查和隐患排查,及时消除施工过程中可能存在的危险因素。

五、施工进度控制蒸汽管道施工是一个时间紧迫的工作,因此对施工进度的控制至关重要。

在进行组织设计时,需要制定合理的施工计划和进度安排,并按照计划进行监控和调整。

高压蒸汽管道供热管线工程施工组织设计

高压蒸汽管道供热管线工程施工组织设计

目录一、总体概述-----------------------------------------------------2二、施工组织机构------------------------------------------------3三、劳动力计划安排-----------------------------------------------6四、工程材料的进场计划、材料质量的控制方法-----------------------6五、主要工序施工方法---------------------------------------------9六、进度计划、工期保证措施--------------------------------------8七、质量保证措施------------------------------------------------11八、安全施工保证措施--------------------------------------------16九、文明、环境保护措施------------------------------------------19十、季节性施工措施----------------------------------------------22附表一项目组织机构图附表二安全项目组织机构附表三施工质量管理体系附表四安全保证体系框图附表五工程进度计划横道图一、总体概述1、编制依据本施工组织设计的编制依据为:工程实际施工内容:《建筑工程质量检验评定标准》GBJ301-88《建筑施工安全检查标准》 JGJ59-99《施工现场临时用电安全技术规范》JGJ46—88《钢结构工程施工及验收规范》(GB50205-2001)《钢结构工程施工规范》(GB50755-2012)《建筑钢结构焊接规程》(JGJ81-2002)以上规范如有变化,以最新发布的为准。

(未尽事项以国家规范为准)2、编制原则满足业主的需要和各项实质性要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)热力管网施工组织设计中国机械工业第四建设工程公司一、工程概述: (3)1.1工程简介 (3)二、工程特点: (4)一. 编制依据 (5)二. 工程执行的规范、标准 (5)1.设备与管道安装施工规范 (5)3.验评标准: (5)第三章现场施工管理及组织机构 (6)1. 管理思想 (6)2. 管理目标 (6)3. 管理原则 (6)4. 组织措施 (6)5. 组织机构 (7)6. 组织机构及部门职责 (7)第四章管理及施工人员安排 (10)一、工程所需主要工作人员 (10)二、主要施工管理人员表 (11)三.专业工程队人员 (12)第五章主要施工机具、劳动力及设备材料用量 (13)一、主要施工机具表 (13)二、劳动力计划表 (14)三、主要设备、材料一览表 (15)第六章施工进度计划及现场平面布置 (16)第七章工程质量保证体系及措施 (17)一、质量保证体系 (17)1.质量承诺: (17)2. 质量方针目标: (17)4.质量保证组织 (18)第一章工程概况一、工程概述:1.1工程简介本工程由三门峡市发改委《三发改城市【2008】206号》文批复可研报告,工程总投资约56469.22万元,项目实施后,新增供热面积771.69*104平方米,热源工程由中国联合工程公司负责设计,管网和换热站由河南城市规划设计研究有限公司设计。

预计2009年5月初开工建设,2009年11月15日开始供暖。

该工程已经列入三门峡市2009年十件大事之一,市政府已组成强有力的协调班子,政府主要领导亲自挂帅,力保该工程如期完成。

1.2.整体工程名称:三门峡供热二期工程1.3.建设单位:开曼铝业(三门峡)有限公司1.4.整体工程地点:热源工程和换热总站位于开曼铝业(三门峡)有限公司(杭州锦江集团全资子公司)。

主干线工程从开曼铝业东北角围墙外沿快速通道至209国道转涧河南岸河堤至大岭路桥北岸。

市区工程从大岭路桥北岸经大岭路桥至黄河路,东至东风市场,西至三门峡市经济开发区。

1.5.整体工程进度计划:总工期:预计2009年5月9日开工,2009年11月15日整体调试,并开始供暖,总工期190天。

1.6.本投标项目工程名称:三门峡供热二期工程主干线Ⅱ标段1.7标段施工范围:从KZ004+280处起,至KZ008+705处止(炸药库大院西墙处)。

全长4.425Km。

均为2φ1000mm热力管网。

该标段与村镇道路交叉口两处,桥涵三处,国防光缆和通信光缆各一处,高速铁路交叉一处,桥头沟大桥一处。

沿途企事业单位三处,与陕县惠能热点公司供三门峡热力管道交叉一处。

对外协调重要,特别是桥头沟大桥涉及河道管理和高速铁路,管网离开满车道,下沟和惠能供热管网交叉,局部管道可能要走机动车道。

1.8本主标段(整体主干线标段进度)最低工期要求:2009年5月上旬开工,其中5月、6月、7月主要是挖土、地基处理、柔性垫层施工,6月、7月、8月只要为管道安装,8月、9月热处理和调试,9月、10月、11月为系统调试,场地、地貌恢复。

1.9主干线标段承包方式:管道、管件、法兰、机电设备、电气自控的设备和材料等均为建设单位采购供应,定额辅助材料由施工单位自购。

1.10.工程质量:该项目属市政热力工程,安装工程竣工后严格按照国家热力工程验收评定标准组织验收评定;公路及市政道路工程回填恢复后,按照相应行业的验收评定标准进行验收评定,达到合格标准,力争优良工程。

本工程由建设单位委托专业监理公司实行全过程监理,施工应必须严格按施工图纸和现行的施工验收规范精心组织施工,接受监理工程师的监督和管理。

工程质量等级由相关部门核定,质监实施过程中将认真服从质监人员的监督和检查,积极给予配合。

负责落实本施工单位的有关措施要求。

二、工程特点:2.1由于该工程属于三门峡2009年十件大事之一,而且工期要求较紧(必须在09年11月15日开始供暖),涉及河道、光缆、高速铁路交叉、大桥、及沿途企事业单位等不利因素。

因此施工前必须协调处理好,勘探现场具体位置走向。

大量的对外协调工作必须做好,圆满。

提前与相关部门、单位、村镇等进行沟通,制订协调方案,以最快的速度及早达成一致,并与有关部门签订施工协议书。

2.2施工期间,涉及到的交通安全、施工安全、安全警示、围护、防洪泄洪等必须在施工前就设置处理完毕。

2.3本标段全长4.425Km,为双排φ1000mm热力管网,开挖的管沟深、宽。

行人一侧必须全部进行安全围护。

交叉路口施行快挖、快安装、快回填,不能影响通行。

战线长,职工宿舍就以流动帐蓬为主,干到那里,就食宿到那里,但必须注意公共卫生。

2.4位于市区,设备、材料运输需要在夜间进行,为此在施工中会有影响周围居民现象。

所以在施工期间,必须注意扰民问题:在施工中的施工机械吊车、卷扬机、电焊机等器械,生产时会产生噪声,特别是晚间的生产噪声,会影响居民的生活、学习。

因此,保证在居民的休息时间(晚上8点到早上6点)禁止大声响的机械施工,在其他的工作时间应加强劳动效率,提高工作质量,保证施工按照国家规范、设计要求进行施工,保证不出现返修、返工项目,确保按工期要求进行施工。

三、工期要求:根据实际的工程内容及工作量,按照招标的要求,计划施工时间为合同签定后180日历天。

四、工程施工质量:合格,力争优良。

第二章编制依据一. 编制依据1.1 甲方的招标文件。

1.2 设计图纸、产品说明书等有关资料。

1.3国家有关法律、法规、标准、规范。

1.4本公司的《施工组织设计编写导则》。

1.5本公司的《质量手册》、《程序文件》、《作业指导书》等质量保证体系文件。

1.6本公司《质量环境安全一体化体系程序文件》1.7 本公司的相关专业施工工艺。

二. 工程执行的规范、标准1.设备与管道安装施工规范1.1GB《机械设备安装工程施工及验收通用规范》1.2 GB《工业设备及管道绝热工程设计规范》1.3 GB《工业管道工程施工及验收规范》1.4 GB《现场设备、工业管道焊接工程施工及验收规范》1.5 98T901《管道及设备保温》1.6 GB985-88《气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式与尺寸》1.7 GBJ97-87水泥混凝土路面施工及验收规范1.8 GB建筑给水排水及采暖工程施工质量3.验评标准:GBJ300—88《建筑安装工程质量检验评定统一标准》GB50185—93《工业设备及管道绝热工程质量检验评定标准》GB50184—93《工业金属管道工程质量检验评定标准》4 本《施工组织》为投标使用,中标且勘查现场后将重新组织各有关专业人员,根据现场的实际情况对该《施工组织》进行更加详细的编制,包括各种切实可行的施工方案、作业指导书。

第三章现场施工管理及组织机构1. 管理思想树立创新意识,集中统一领导,坚持系统管理,增强用户观念。

2. 管理目标信守合同,严格实施质量、工期、成本控制,优质、安全、如期完成工程任务。

3. 管理原则在项目经理部的领导下,协调和控制各管理工作之间的关系,保证管理工作整体功能的优化,实现专业化的管理和施工。

4. 组织措施4.1 成立以管道安装为主, 各专业参加的施工项目经理部,在项目经理的直接领导下,依照项目法,领导指挥各专业工程部和各管理部门的施工和管理活动。

4.2 按单位工程项目组织专业化施工。

在项目经理部下设《工程技术部》、《质量安全部》、《财会物资部》、《施工管理部》、《对外协调部》等职能部门;并设立各工程队:土建施工队、管道安装一、二、三队、防腐保温等五个专业工程队,形成矩阵式组织机构,直接指挥各专业施工队的施工活动。

4.3 项目经理的职责是对整个工程的质量、安全、进度负全面领导责任;并对项目领导小组负责, 项目总工程师对整个工程的技术和质量负直接领导责任,按照ISO9001:2000的模式,针对该项工程的质量管理,组织制定出具体的实施细则;项目经济师对整个工程的进度和成本控制负直接领导责任,按照里程碑进度控制的原则,组织编制出月进度和总进度计划,并负责成本管理工作。

4.4. 把管理部门(管理层)和专业工程队(作业层)的管理从职责上分离业务上统一领导,既发挥管理部门的纵向优势,又发挥专业队的横向优势。

4.5. 管理部门的负责人对各专业队有业务指导和监督管理的责任和权力。

4.6. 项目经理部可根据工程的进展和闲忙程度调配各专业工程队之间的施工能力。

5. 组织机构6. 组织机构及部门职责6.1 组织机构设置公司将成立《三门峡供热二期工程项目经理部》,项目经理部作为项目现场组织机构,实行项目经理负责制,项目经理将被授以全权负责项目管理工作及履行项目施工合同。

项目组织机构按照工程施工特点,项目部按工程、质量、技术、供应和综合五个管理体系,对决策管理和执行三个主层次进行组织管理工作,真正做到“接口明确、职责分明、协调一致、政令畅通”。

6.2部门职责6.2.1项目经理1)项目经理全权负责项目管理和履行项目施工合同工作,并有权做出决定。

2)全面负责本项目的管理工作,是本项目的行政负责人。

对项目的生产、经营、安全、质量等各方面负全责。

3)项目经理部是本工程施工方面的指挥和协调中心,对内协调各施工队之间的接口关系,对外协调与当地政府、当地相关部门的各种关系,协调业主、监理、设计与总包的关系。

4)全权调动本项目资源。

6.2.2项目总工1)领导和组织施工图纸的会审工作,对提出的问题要组织研究或提交设计院解决。

2)负责施工技术准备及组织编制施工组织设计。

3)组织解决施工生产中的技术难题,组织召开项目技术会议,审批重大技术方案。

4)督促有关部门和各施工队认真做好工程质量的检查验收工作,组织工程竣工验收工作。

5)负责重大安全技术方案的审批,参加安全大检查,解决施工中存在的安全技术问题。

6)督促有关部门做好原始资料的积累,负责组织竣工资料的整理移交。

7)负责组织开展新技术、新工艺、新材料、新设备的研究和推广工作。

6.2.3 质量安全部:制定质量管理目标。

负责现场质量监督检查,创优质工程目标管理,质量问题处理,组织办理交工验收,负责现场的安全生产,安全防护等,负责定期安全大检查,制定安全检查制度。

进行文明安全施工管理。

6.2.4工程技术部:负责项目的技术管理工作、编写技术方案及作业指导书,编制劳力、机具、材料计划,技术资料管理。

负责解决现场施工技术问题,与业主、监理协调技术管理工作。

6.2.5财会物资部:负责项目的预决算,工程进度预算,项目资金使用情况,物资的询价、采购、储存发放及施工机具的采供和管理。

6.2.6施工管理部:负责项目的施工人员管理,计划安排工程施工。

安排人员食宿。

6.2.7对外协调部:做好项目施工前的对外协调工作。

所有与施工有关的部门、村镇的施工影响协调,签订施工协调协议,确保整个工程的顺利施工。
