石灰粉煤灰土底基层工程施工方案一、工程概述本工程土地开发项目的底基层工程,土地原有基础较差,为提高土地承载力和稳定性,需进行石灰粉煤灰土底基层处理,以满足后续建筑物施工的需要。

二、施工准备工作1.组织施工人员,制定作业计划和安全措施;2.购买所需材料和设备,包括石灰粉、煤灰、水泥、混凝土搅拌机等;3.对施工场地进行清理,并规划施工道路和工作区域;4.检查土地基础情况和土壤理化参数。

三、施工步骤1.场地标线:根据形成设计图纸,确定土地开挖的范围和标高。

2.去除表层土壤:使用挖掘机或人工方法,将场地表层土壤挖掘并清理,确保施工底基层工程的顺利进行。

3.石灰粉煤灰土配制:根据设计要求,将石灰粉、煤灰和水泥按一定比例混合制成石灰粉煤灰土。

4.石灰粉煤灰土填充:将配制好的石灰粉煤灰土均匀铺在已经清理好的基础上,采用机械或人工进行绿压或刮平,确保填充均匀稳定。

5.压实处理:对已填充的石灰粉煤灰土进行压实处理,可采用轻型振动机进行振动压实或人工进行铲平、水泥碾压,以提高基层的密实度和强度。

6.土壤湿润处理:将压实后的石灰粉煤灰土进行湿润处理,可采用喷水或覆盖湿润土的方法,保持其适宜的湿度和稳定性。

四、质量控制1.石灰粉煤灰土配制比例应按设计要求进行,液固比、含水率等指标要达到规定标准。

2.石灰粉煤灰土填充应均匀、稳定,无明显沉陷和塌陷现象。

3.石灰粉煤灰土压实处理后,其密实度和强度应符合设计要求。

4.对石灰粉煤灰土的湿润处理应保持适宜的湿度和稳定性,避免水分过多或过少。

五、安全措施1.施工人员应穿戴好安全装备,在施工过程中严格遵守安全操作规程。

2.工作区域应进行有效的隔离,禁止未参与施工人员进入。

3.施工现场应设置明显的警示标志,对危险源加以标识和警示。

4.施工过程中要定期检查和维护施工设备,确保其正常运行。

六、环境保护1.施工过程中尽量减少噪声、粉尘等对环境的污染,采取必要的防尘措施。

2.污水处理和废弃物处理要符合相关环保法规的要求,严禁随意排放和倾倒。

2.2石灰粉煤灰稳定砂砾(碎石)基层施工工艺标准

2.2石灰粉煤灰稳定砂砾(碎石)基层施工工艺标准

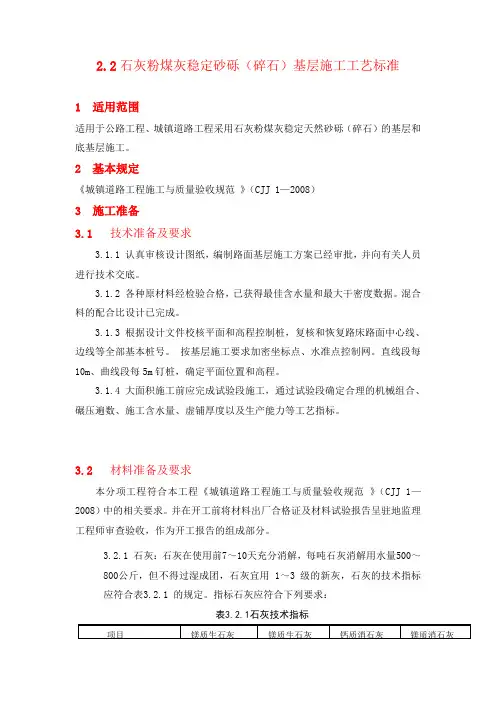

2.2石灰粉煤灰稳定砂砾(碎石)基层施工工艺标准1适用范围适用于公路工程、城镇道路工程采用石灰粉煤灰稳定天然砂砾(碎石)的基层和底基层施工。

2 基本规定《城镇道路工程施工与质量验收规范》(CJJ 1—2008)3 施工准备3.1技术准备及要求3.1.1 认真审核设计图纸,编制路面基层施工方案已经审批,并向有关人员进行技术交底。

3.1.2 各种原材料经检验合格,已获得最佳含水量和最大干密度数据。

混合料的配合比设计已完成。

3.1.3 根据设计文件校核平面和高程控制桩,复核和恢复路床路面中心线、边线等全部基本桩号。

按基层施工要求加密坐标点、水准点控制网。

直线段每10m、曲线段每5m钉桩,确定平面位置和高程。

3.1.4 大面积施工前应完成试验段施工,通过试验段确定合理的机械组合、碾压遍数、施工含水量、虚铺厚度以及生产能力等工艺指标。

3.2材料准备及要求本分项工程符合本工程《城镇道路工程施工与质量验收规范》(CJJ 1—2008)中的相关要求。

并在开工前将材料出厂合格证及材料试验报告呈驻地监理工程师审查验收,作为开工报告的组成部分。

3.2.1 石灰:石灰在使用前7~10天充分消解,每吨石灰消解用水量500~800公斤,但不得过湿成团,石灰宜用 1~3 级的新灰,石灰的技术指标应符合表3.2.1 的规定。

指标石灰应符合下列要求:表3.2.1石灰技术指标注:硅、铝、镁氧化物含量之和大于5%的生石灰,有效钙加氧化镁含量指际,Ⅰ等≥75%,Ⅱ等≥70%tⅢ等≥60%;末消化残渣含量指标均与镁质生石灰指标相同。

2) 磨细生石灰,可不经消解直接使用;块灰应在使用前 2~3 d 完成消解,未能消解的生石灰块应筛除,消解石灰的粒径不得大于 10cm。

3)对储存较久或经过雨期的消解石灰应先经过试验,根据活性氧化物的含量决定能否使用和使用办法。

3.2.2 粉煤灰:所用的粉煤灰中SiO2、Al2O3和Fe2O3的总含量大于70%,粉煤灰的烧失量不超过20%;粉煤灰的比面积宜大于2500cm2/g,施工中干粉煤灰和湿粉煤灰都可以使用。

二灰稳定砂砾底基层施工技术探讨

二灰稳定砂砾底基层施工技术探讨
关键词 : 二灰 稳 定砂 砾 : 底 基层 ; 施 工 技 术
就 二 灰 稳 定 砂 砾 底 基 层 施 工技 术进 行 论 述 。
ቤተ መጻሕፍቲ ባይዱ
中 图分 类 号 : U 4 1 6 文 献标 识码 : A 文章编号 : 1 0 0 3 — 5 1 6 8 ( 2 0 1 3 ) 0 9 — 0 0 1 9 — 0 1
肩, 土路肩边应在底基层外 5 厘米左右 , 摊铺侧垂直路基 , 其 顶面 高程与混合料虚铺高程基本一致。 2 . 3 混合料 的拌和 水泥石灰粉 煤灰综合稳定砂砾混合 料采用 WD B 5 0 0 型拌 和 机集 中拌和 , 拌和前 , 对拌 和设备反 复检试调整 , 使其 符合配 比 要求 , 同时每天开始拌 和的前几 盘作灰剂量 、 含水 量试验 , 如有
装载机粗平后用平 地机进行精平并人工配合找平 。 2 . 6 碾压方法和遍数 压实机具选用 2 2 t 振动压路机。 试 验 路 段 采 用 了 以下 的碾 压 方 式 : 初 压 用 振 动 压 路 机 1 0 — 2 0 c m错 轮静压 一遍 , 速度 为 l k m/ h , 然后用压 路机振 回静的 方式错轮 2 0 — 3 0 c m振 压一遍 , 压实速 度为 l k m / h ; 复压采 用压路 机以去振来静的方式错 轮 1 / 3 振压一遍 , 再用压路机错轮 1 / 3 —1 / 2 静压二遍 , 压实速度 为 2 k m / h 一2 . 5 k m / h ; 终压用 压路机 快速静 压一遍 以消除轮 迹 , 行驶速度 为 2 . 5 — 3 k m / h 。碾压时 , 应遵循 从 外侧 到内侧 、 从路边 到路 中的原则 , 稳压和第一遍强振碾压到距 离边 约 3 0 厘米处 , 以后外侧碾压必须碾压在土模上 5 e m, 且外侧 应 多压 l 一 2 遍, 稳压和微振前后错 1 米, 微振和重振前后错 1 米, 光 面和重振前后错 1 米, 严禁压路机在已经完成或正在碾压的路 段 上调头和急刹 车 , 也不许停靠 在未压实 的路 段上 。对 由于碾 压过程 中 出现的拥包 , 应用 人工或平 地机 刮平处 理 , 再继续 碾 压, 碾压全过程 控制在 1 小时 内完成。 要快 速检测压 实度 , 压 实 不 足尽 快 补 压 。 用 三 米 直 尺逐 段 丈量 平整度 , 发现异 常马上处理 , 处理 的方法是 : 人工用钉耙 耙 松粒 料 , 将 粒径过大 的砾石清除 , 然后换 填细料至规定 的标高 , 必要 时补水 , 重新碾压 。测量人员盯在现场 , 不 断检 测摊铺 和碾 压 后 的标 高 , 及 时纠 正 施 工 中的 偏 差 。

石灰粉煤灰土底基层施工方案

石灰粉煤灰土底基层施工方案

石灰粉煤灰土底基层施工方案一、前言土木工程中,地基处理是一个至关重要的环节,其中底基层的施工方案尤为重要。

本文将重点介绍石灰粉煤灰土底基层的施工方案及注意事项。

二、材料准备1.石灰粉:选用优质石灰粉作为处理材料,确保其符合国家标准,具有良好的活性和稳定性。

2.煤灰:煤灰是制备石灰粉煤灰土的关键原料,需要经过细磨处理,以确保颗粒细腻均匀。

3.水:用于配制石灰粉煤灰土的混合物,要求清洁无污染。

三、施工步骤1.基础处理:在进行石灰粉煤灰土底基层施工前,需对基础进行清理和整平,确保基础表面平整无杂物。

2.制备石灰粉煤灰土:按照一定比例将石灰粉和煤灰混合,并逐渐加入清水搅拌均匀,使其达到一定的稠度。

3.施工:将调制好的石灰粉煤灰土均匀地铺设在基础表面,采用振捣或压路机进行压实,确保底基层紧实且均匀。

4.养护:施工完成后,对石灰粉煤灰土进行适当的养护,防止其过早干裂和开裂,一般需要持续养护一定时间。

四、注意事项1.在石灰粉煤灰土制备和施工过程中,需配合现场环境和气候情况进行合理调整,确保施工效果。

2.严格按照设计要求和标准进行底基层施工,避免施工过程中出现偏差或缺陷。

3.对设备和材料的质量要有严格把控,确保底基层施工质量符合要求。

4.需要根据具体工程情况确定石灰粉煤灰土的比例及配制方式,确保其性能符合工程设计要求。

五、总结石灰粉煤灰土底基层施工是土木工程中常见的处理方式,其施工质量直接影响工程的整体质量和使用寿命。

因此,在进行石灰粉煤灰土底基层施工时,需要严格按照施工方案和注意事项进行操作,确保工程质量和安全。

希望以上内容对石灰粉煤灰土底基层施工方案有所帮助,同时也能为相关工程人员提供参考和指导。

石灰粉煤灰稳定砂砾底基层及基层施工方案

石灰粉煤灰稳定砂砾底基层及基层施工方案

石灰粉煤灰稳定砂砾底基层及基层施工方案石灰和粉煤灰是常用的稳定剂,可以用于砂砾底基层的稳定和基层施工。

以下是一个关于石灰和粉煤灰稳定砂砾底基层及基层施工方案的详细说明。

一、砾石底基层的选择和准备在稳定砂砾底基层之前,首先需要选择合适的砾石作为基层材料。

砾石应具有一定的强度和耐久性,同时应符合工程设计要求。

1.选择砾石选择砾石时应注意以下几个方面:-砾石的颗粒大小应均匀,不超过规定的最大颗粒大小。

-砾石应具有一定的坚硬程度,不易破碎。

-砾石应具有一定的抗压强度和耐久性,能够承受后续施工和使用的荷载。

2.准备砾石底基层准备砾石底基层时,首先应清除现场的杂物和积水。

然后利用挖掘机或平地机对基层进行整平和夯实,使其均匀、紧实,并符合设计要求的高程和坡度。

二、石灰稳定砂砾底基层的施工方案石灰稳定砂砾底基层是利用石灰对砂砾进行稳定的方法,主要借助于石灰与土壤中的粘土颗粒发生反应,加强土壤的稳定性和强度。

1.石灰的选择和投入量选择适合的石灰种类和投入量非常重要。

常用的石灰种类包括生石灰和消石灰。

根据工程设计要求和土壤性质,确定石灰的投入量。

通常,石灰的投入量为土壤干质量的2%~6%。

2.投入和混合投入石灰前,应先将砂砾进行湿润处理,使其含水率达到设计要求的湿度。

然后,在湿润的砂砾表面均匀撒匀石灰。

使用挖掘机或机械搅拌机对砂砾和石灰进行混合,直至均匀。

3.水分控制和压实在石灰与砂砾混合后,应对混合料进行湿润处理,使其湿度保持在设计要求的范围内。

然后使用压路机对混合料进行多次压实,直至达到设计要求的密实度。

三、粉煤灰稳定砂砾底基层的施工方案粉煤灰稳定砂砾底基层是利用粉煤灰对砂砾进行稳定的方法,粉煤灰具有较高的稳定性和耐久性,可以增加砂砾的粘聚力和强度。

1.粉煤灰的选择和投入量选择适合的粉煤灰种类和投入量非常重要。

根据工程设计要求和砂砾性质,确定粉煤灰的投入量。

通常,粉煤灰的投入量为土壤干质量的10%~20%。

2.投入和混合投入粉煤灰前,应先将砂砾进行湿润处理,使其含水率达到设计要求的湿度。

二灰碎石基层

二灰碎石基层

砂砾垫层施工一、施工工艺流程天然砂砾垫层施工工艺流程见图。

二、施工方法1.验收路基路基验收包括路基的宽度、标高、平整度和弯沉值等内容。

对路床上的车辙及松散区进行翻挖、清除,并以同类材料填补,重新进行碾压,使之达到规定的允许偏差和压实度。

2.施工放样在路基上恢复中线,直线段每20m设一桩,曲线段每10m设一桩,并在垫层外侧设指示桩,在两侧指示桩上标出垫层边缘的松散高度。

3.集料运输以20m为一个施工段,根据摊铺用料量计算卸料车数,也可以用石灰打出方格线,把经监理工程师审批的天然砂砾用自卸汽车运至施工现场,卸至画出的方格内。

4.推土机摊铺用PD140推土机把砂砾推平,现场人员根据放线标高及虚铺厚度,标出明显标志,为推土机指示推平标高。

5.洒水拌和当集料级配不符合要求时,加入合适的材料进行拌和。

拌和过程中,应用喷管式洒水车洒足所需的水分,再用平地机进行拌和,拌和结束时,保证其含水量应大于最佳含水量的1%左右,以弥补碾压过程中的水分损耗。

6.平地机整形拌和结束后,用CA-25D型压路机静压一遍,使铺筑层有一定的压实度,并暴露出潜在的不平整。

再用平地机按规定的路拱进行整形,在整形过程中,禁止任何车辆通行。

7.碾压整形结束,立即用压路机在整个宽度范围内进行碾压。

碾压方向与线路中心线平行,其顺序是:直线段由边到中,超高段由内侧向外侧,依次连续均匀进行碾压。

碾压时,后轮重叠1/2轮宽,且必须超过两段的接缝处,压实后表面平整、无轮迹或隆起,并有正确的断面和路拱。

压路机碾压速度,前两遍用1.5~1.7km/h,以后用2.0~2.5km/h,任何未压实或部分压实的集料被雨淋湿,都要翻松晾晒至要求含水量,重新整平碾压成型。

8.检测砂砾垫层施工结束后,对其标高、宽度、横坡度及平整度等按规范要求的频率进行检测。

二灰碎石基层1一、施工工艺流程二灰碎石(矿渣)基层厂拌法施工工艺流程见图。

二、施工方法二灰碎石基层按规范要求分层施工,采用WBC300型和WBC250型稳定土拌和机在稳定土拌和厂拌和,用自卸车运输,用ABG423型摊铺机一前一后同步向前摊铺水泥二灰碎石。

公路水泥粉煤灰稳定碎石底基层(基层)的施工工艺

公路水泥粉煤灰稳定碎石底基层(基层)的施工工艺

公路水泥粉煤灰稳定碎石底基层(基层)的施工工艺可概述如下:
一、施工前期准备
为确保施工顺利进行,需对施工现场进行全面清理,并检查施工设备是否处于良好状态。

同时,需准备充足的施工材料,如水泥、粉煤灰及碎石等,并确保所有材料均符合规范要求。

二、材料配合与搅拌
在稳定土搅拌站,按照预先设定的配合比,严格控制水泥、粉煤灰及碎石的用量,以保证混合料的均匀性与稳定性。

同时,对混合料的含水量进行精确控制,以满足施工要求。

三、运输与铺设
将搅拌完成的混合料通过专用运输车辆运送至施工现场,并采取有效措施防止材料在运输过程中发生离析或水分损失。

在铺设过程中,利用专业摊铺设备,确保混合料均匀、紧密地铺设在底基层上,严格控制铺设速度与厚度。

四、碾压与密实
铺设完成后,采用压路机对混合料进行多次碾压,确保其达到设计要求的压实度。

在碾压过程中,需严格控制碾压速度与遍数,避免出现过压或欠压现象,保证底基层的密实性与稳定性。

五、养护与保护
碾压完成后,对底基层进行必要的养护处理,以保持其湿润状态,防止干裂或过度湿润。

养护期间,需采取有效措施防止外界因素对底基层的破坏,确保其质量稳定。

六、质量检测与验收
在养护期结束后,按照规范要求对底基层进行全面质量检测,包括压实度、平整度及强度等指标。

若检测结果符合设计要求,则组织相关单位进行现场验收,并签署验收合格证书。

验收合格后,底基层方可交付下一道工序进行施工。

在施工过程中,应严格遵守施工规范与技术要求,确保施工过程的严谨性、稳定性与安全性。

同时,采取科学有效的管理措施和技术手段,提高施工效率与质量,为公路建设的顺利进行提供坚实保障。

道路底基层石灰粉煤灰砂砾与水泥稳定基层施工方案

道路底基层石灰粉煤灰砂砾与水泥稳定基层施工方案

道路底基层石灰粉煤灰砂砾与水泥稳定基层施工方案在道路基层施工中,石灰、粉煤灰、砂砾和水泥可以被用于土壤稳定和强化,以提高道路的承载能力和耐久性。

以下是一个基于这些材料的施工方案,以确保道路基层的稳定性。

1.土壤调查:在开始施工前,进行一次土壤调查,分析土壤类型和含水量。

根据土壤类型和工程要求,确定所需的石灰、粉煤灰、砂砾和水泥比例。

2.准备基层:清理和平整道路基层,并确保其坚实、平整和无松散物。

如果存在松散区域,应将其挖掉并填充坚实的土壤。

3.石灰处理:将石灰均匀撒在基层上,使用石灰喷洒机进行喷洒。

根据土壤的含水量和类型以及所需的pH值,确定石灰的用量。

然后使用铲车或其他工具将石灰与土壤混合。

4.粉煤灰处理:将粉煤灰均匀撒在石灰处理后的基层上。

粉煤灰可以吸收水分,增加基层的稳定性。

使用相应的设备(如平板振动器)进行压实,以确保粉煤灰与石灰和土壤的混合物牢固。

5.砂砾层:在粉煤灰处理完毕后,铺设一层砂砾。

根据设计要求,确定砂砾的厚度,然后使用压实设备对其进行压实以提高承载能力。

6.水泥稳定:在上述砂砾层上均匀撒上水泥,并使用铲车或其他工具将其与砂砾混合。

水泥用量应根据土壤类型、设计要求和所需的稳定性确定。

7.再次压实:将压实设备用于水泥和砂砾的混合物,确保其牢固。

这将提高基层的稳定性和坚固性。

8.确保充分固结:在完工后,允许基层充分固结。

这一过程通常需要一段时间,取决于材料的类型和厚度。

避免在基层未固结之前进行下一步施工。

以上是一种基于石灰、粉煤灰、砂砾和水泥的道路底基层施工方案。

在实际施工中,应根据具体情况进行调整,并严格按照相关施工标准操作。

确保施工质量和道路使用寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石灰、粉煤灰稳定砂砾底基层及基层施工
一、施工工艺流程
石灰、粉煤灰稳定砂砾底基层及基层施工工艺流程见图
二、原材料要求
1、石灰
本工程所需石灰用经过充分消解的生石灰过筛后使用,其主要技术要求如下:
(1)采用Ⅲ级以上的生石灰。

(2)石灰在使用前7天洒水充分消解后通过10mm的筛孔过筛,并及时使用,
不得存放过久。

(3)石灰存放场架设防风雨棚,防止石灰遭受雨淋或风吹。

(4)石灰在使用前必须按照《公路工程无机结合料稳定材料试验规程》(JTJ057-94)进行试验,不符合要求的石灰不能使用。

2、粉煤灰
(1)粉煤灰中SiO2、Ai2O3、Fe2O3的总含量大于70%,烧失量不超过20%,
比面积大于2500cm2/g。

(2)为减少环境污染,采用湿粉煤灰,其含水量不大于35%。

(3)使用前,先将凝固的粉煤灰块打碎过筛,清除有害杂质。

3、砂砾
(1)底基层混合料中集料的最大粒径不超过37.5mm,用于基层混合料中集料的最大粒径不超过31.5mm,小于0.075mm的颗粒含量应接近0。

(2)砾石的压碎值不大于30%。

(3)石灰粉煤灰稳定砂砾混合料集料组成范围符合表1要求。

石灰、粉煤灰稳定砂砾基层、底基层施工工艺流程
表1 石灰粉煤灰稳定砂砾混合料中集料颗粒组成范围
4、水
混合料拌和采用洁净的生活用水。

对水源按照《公路工程水质分析操作规程》(JTJ056-84)要求进行试验,并得到监理工程师的批准后方可使用。

三、填筑试验段
在施工前,先选取一段具有代表性的路基作为试验段分别对底基层和基层进行铺筑试验,试验段长500m。

将试验段施工方案、原材料取样分析及配合比试验报告、检测项目及检测方法等报送监理工程师审批。

在得到监理工程师的批准后,再进行铺筑试验施工,通过试验,选定机械设备的最佳组合方式、混合料松铺厚度、碾压遍数、碾压速度、碾压最佳含水量、检测方法等工艺参数,报监理工程师批准后再
全面展开施工。

四、施工方法
1、混合料拌和及运输
在现场建立混合集料拌和站,采用两台WBC250稳定土拌和机拌料。

基层二灰砂砾配合比为:石灰:粉煤灰:砂砾=6:14:80,底基层为:5:10:85,7天无侧限强度:基层≥0.8MPa,底基层≥0.6MPa,采用自动计量设备,严格按照配合比上料,随时检测含水量和石灰、粉煤灰剂量,保证配料准确,搅拌均匀。

为防止运输、摊铺过程中水分流失,搅拌时含水量可高于最佳含水量1%~2%。

在拌制过程中,经常测定集料的含水量,以便及时调整其加水量。

不同粒级的砂砾及细粒料隔离存放,并用塑料篷布遮盖,防止雨淋日晒。

混合料拌和好后,要及时用15t后翻式自卸汽车运至摊铺现场摊铺,存放时间不得超过24小时。

2、摊铺
混合料摊铺应在5℃以上的环境温度下进行,摊铺前对下承层检查合格,表面清扫干净并洒水润湿,由两台ABG423型摊铺机一前一后沿线路纵向摊铺,采用标高控制法拉基线控制摊铺厚度。

摊铺时,摊铺机要连续、匀速行驶,摊铺速度控制在
4~5m/min,严禁中途停机。

拌和、运输、摊铺要组织合理,协调一致,人工配合修整边角,发现混合料有离析或集料堆积现象时,采用人工挖除,用新拌料填补;边
角、开口等机械不便摊铺处,人工摊铺。

3、碾压
摊铺成型的混合料经检查含水量合格后立即在全宽范围内进行压实,当天摊铺
填料,当天碾压成型,当天检测。

碾压时先用CA-25D轻型压路机满幅静力稳压1~2遍,之后用YZ18J振动压路机振动复压至试验段确定的遍数,最后用CA-25D压路机静力终压成型,要求碾压后
表面平整,无轮迹。

碾压方向与线路中线平行,直线地段,由两侧向中心线方向碾压,超高地段,由内侧向外侧方向碾压,先慢后快,先静压后振压,振动由弱到强,每道碾压时与上道碾压纵向轮迹重叠二分之一轮宽,横向重叠1~1.5m,使每层摊铺料均匀地压实到规定的密实度。

压路机不便作业的边角、开口、端头地段,配备夯实机具进行人
工夯实。

在碾压过程中,不断测定混合料的含水量,含水量过大时适当晾晒,含水量不足时要适当洒水后再碾压,以保证填料达到最佳含水量。

压路机在碾压过程中,初压行驶速度控制在1.5~1.7km/h,复压采用2.0~2.5km/h的时速碾压,终压速度2.5~3.0km/h。

严禁压路机在行驶过程中紧急刹车,或任意掉头转向。

未压实或压实后遭
受雨淋的混合料,都要翻松晾晒至要求含水量后重新整平碾压成型。

4、试验检测
用灌砂法检测压实度,钻芯法检查厚度,试件法检验7天无侧限抗压强度,弯沉仪检查弯沉值,测量法检测高程、横坡、宽度及平整度。

5、接缝处理
主线分左右两幅整体摊铺,匝道、改路左右幅分机整体摊铺,均不留设纵缝,
每天摊铺800~1000m接头处设横向接缝。

为确保路面基层的整体性,对横向接缝作如下处理:对先摊铺的末端,事先在横向端头处安放方木作为支撑,方木高度与基层压实后的厚度相同,并对方木采取必要的固定措施,防止在布料或碾压时移位。

在摊铺机摊铺混合料时,人工配合完成支撑方木处混合料的摊铺,然后进行整体碾压成型。

当进行下一段摊铺时,将方木小心拆下,清理横木处混合料重新拌和,摊铺碾压,超过24小时弃掉。

施工中必须注意横向接缝要垂直向下,接缝垂直线路中
线。

6、养生
底基层、基层混合料在碾压成型并检测合格后,指定专人及时进行养护,养护时间不得少于7天。

底基层采用铺沙洒水养护,下基层每天完成路段经检测合格后,第二天接着施工上基层,上基层施工完毕后及时喷洒沥青乳液下封层进行养护。

养护期间要始终保持湿润状态,并封闭交通,禁止非施工车辆在其上通行,养护期满后,施工车辆行驶速度控制在20km/h以下,非机动车辆限制通行。

7、封层
二灰砂砾上基层摊铺碾压成型,经检验压实度、厚度、平整度、标高、坡度均合格后,及时洒布沥青乳液及粒径为5~10mm的碎石封层进行养护,沥青乳液用量为1.0kg/m2,碎石用量为3m3/1000m2。

沥青乳液采用QRS-1000型沥青洒布车分两次喷洒,第一次喷洒沥青含量约35%的慢裂沥青乳液,使其能稍透入基层表面;第二次喷洒沥青乳液的浓度比第一次大些,使基层表面保持潮湿状态。

碎石采用人工均匀洒布。

喷洒沥青时沥青洒布车匀速行驶,保证沥青喷层厚度均匀;碎石均匀撒
布,表面平整。

8、质量控制
在已完工的底基层及基层上,按照规范规定的检测项目及频率进行检测,具体
要求为:
(1)混合料所使用的原材料必须符合技术规范要求。

(2)拌和时配合比准确,拌和均匀。

(3)各项指标必须符合表2要求。

表2 石灰、粉煤灰底基层、基层检查项目标准表

(4)摊铺过程中随时检查含水量,确保最佳碾压含水量。

(5)碾压成型后,表面平整密实,无坑洼轮迹,施工接茬平整,无缝隙。
