景观工程施工技术方案知识分享

合集下载

景观工程施工技术方案

景观工程施工技术方案

景观工程施工技术方案一、施工前的准备工作1.1 场地勘察和测量:在开始任何景观工程施工前,必须对施工现场进行详细的勘察和测量工作,包括地形地貌、植被分布、地下管线、周边环境等情况,以确保施工的顺利进行。

1.2 施工材料准备:根据设计方案和施工需求,提前准备好所有必需的施工材料和设备,包括砖石、木材、水泥、沙子、草木等,保证施工过程中的物资供应充足。

1.3 施工队伍组建:根据工程规模和施工周期,组建专业的施工队伍,包括项目经理、设计师、技术工人和劳动力等,确保施工人员的专业素质和配合默契。

1.4 安全环保措施:在施工前制定详细的安全生产和环境保护措施,包括施工现场的布局、施工过程中的安全防护和施工后的环境恢复等,做好安全管理和环境保护工作。

二、景观工程施工流程2.1 场地平整:根据设计方案,在施工现场进行场地平整工作,包括清除杂草、清理垃圾、填平坑洼等,为后续施工工作做好准备。

2.2 设计图纸复核:在施工过程中,根据设计图纸和实际情况,对施工方案进行复核和调整,确保施工过程中的精准和顺利。

2.3 基础工程施工:根据设计方案,进行景观工程的基础工程施工,包括硬质景观和软质景观的基础材料铺设和固定等,确保景观元素的稳固和美观。

2.4 植被绿化:在基础工程施工完成后,进行植被绿化工作,包括草坪种植、树木栽种、花卉布置等,打造出美丽的景观环境。

2.5 道路和照明施工:根据设计方案,进行道路和照明设施的施工工作,包括道路铺设、边坡处理、照明灯具安装等,提升景观工程的整体品质和功能性。

2.6 水景和雕塑建造:在植被绿化完成后,进行水景和雕塑的建造工作,包括喷泉、水池、雕塑等景观元素的安装和调试,丰富景观工程的视觉效果。

2.7 完工验收和调整:在整个景观工程施工完成后,进行完工验收和调整工作,对施工质量和效果进行检查和评估,确保景观工程的整体质量和设计效果达到预期要求。

三、施工方案的质量管理3.1 施工质量检查:在施工过程中,定期进行施工质量检查和验收工作,对施工现场和工程质量进行监督和检查,及时发现和解决问题。

园林景观工程施工技术

园林景观工程施工技术

园林景观工程施工技术一、前期准备工作1. 场地勘测:在施工前需要对场地进行勘测,确定土质、地势、水源等情况,为后续设计和施工提供基础数据。

2. 场地清理:清除场地上的杂草、杂物等,确保施工过程中的顺利进行。

3. 土地改良:根据勘测结果进行土地改良,包括调整土壤的PH值、改善土壤通透性等。

4. 设计方案确定:根据客户需求和场地情况确定最终的设计方案,包括景观布局、植物配置等。

5. 材料选购:根据设计方案确定所需材料,包括植物、园艺装饰等,选择优质的材料进行采购。

6. 施工计划制定:确定施工的时间节点和分工,制定详细的施工计划。

二、土方工程1. 土方开挖:根据设计方案进行土方开挖,包括平整场地、挖掘水池等。

2. 基础施工:根据需要建设的设施进行基础施工,包括灌浆、打桩等。

3. 土壤整理:整理场地土壤,保证土壤质量符合植物生长的要求。

4. 土方回填:根据设计需要进行土方回填,确保景观地形的完整性。

三、绿化工程1. 植物栽种:根据设计方案进行植物的栽种,选择适合当地气候的植物,保证植物成活率。

2. 草坪铺设:铺设草坪,确保草坪平整、密实、绿化效果良好。

3. 花坛建设:搭建花坛,种植花卉,打造美丽的花园景观。

4. 园林灯光:设置园林灯光,提升夜间景观效果。

5. 喷泉水景:建设喷泉水景,增加园林景观的动感和生气。

6. 园艺装饰:布置各类园艺装饰,增加景观的层次感和趣味性。

7. 绿篱修剪:修剪绿篱,保持形态美观、整洁。

8. 种草护坡:对坡地进行种草护坡,防止坡土流失。

四、喷灌工程1. 喷灌设计:根据植物的生长需要和场地情况设计合理的喷灌系统。

2. 喷灌材料选购:选购优质的喷灌管材、接头等材料。

3. 喷灌设备安装:安装喷灌系统,包括喷头、管道、泵站等。

4. 喷灌试运行:对喷灌系统进行试运行,调试系统,确保正常运行。

五、维护管理1. 定期修剪:定期对景观植物进行修剪,保持景观的整洁和美观。

2. 定期施肥:根据植物生长的需要进行定期施肥,保证植物生长健康。

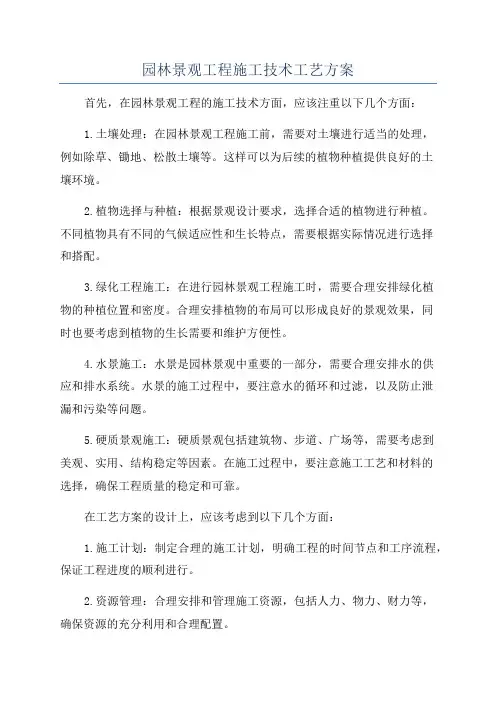

园林景观工程施工技术工艺方案

园林景观工程施工技术工艺方案

园林景观工程施工技术工艺方案首先,在园林景观工程的施工技术方面,应该注重以下几个方面:1.土壤处理:在园林景观工程施工前,需要对土壤进行适当的处理,例如除草、锄地、松散土壤等。

这样可以为后续的植物种植提供良好的土壤环境。

2.植物选择与种植:根据景观设计要求,选择合适的植物进行种植。

不同植物具有不同的气候适应性和生长特点,需要根据实际情况进行选择和搭配。

3.绿化工程施工:在进行园林景观工程施工时,需要合理安排绿化植物的种植位置和密度。

合理安排植物的布局可以形成良好的景观效果,同时也要考虑到植物的生长需要和维护方便性。

4.水景施工:水景是园林景观中重要的一部分,需要合理安排水的供应和排水系统。

水景的施工过程中,要注意水的循环和过滤,以及防止泄漏和污染等问题。

5.硬质景观施工:硬质景观包括建筑物、步道、广场等,需要考虑到美观、实用、结构稳定等因素。

在施工过程中,要注意施工工艺和材料的选择,确保工程质量的稳定和可靠。

在工艺方案的设计上,应该考虑到以下几个方面:1.施工计划:制定合理的施工计划,明确工程的时间节点和工序流程,保证工程进度的顺利进行。

2.资源管理:合理安排和管理施工资源,包括人力、物力、财力等,确保资源的充分利用和合理配置。

3.施工技术:选择合适的施工技术,通过现代化的设备和方法,提高施工效率和质量。

4.施工安全:在施工过程中,要注重安全管理,制定相应的安全措施,为工人提供安全的工作环境。

5.环境保护:园林景观工程的施工过程中,要注重对环境的保护,减少对周围环境的污染和破坏。

总之,园林景观工程的施工技术和工艺方案应该综合考虑各种因素,包括土壤处理、植物选择与种植、绿化工程施工、水景施工、硬质景观施工等。

通过合理的施工计划和资源管理,以及施工技术和安全措施的选择,可以实现园林景观工程的高质量和高效率。

景观工程施工方法

景观工程施工方法

景观工程施工方法一、施工前准备工作1. 施工方案设计在进行景观工程施工前,首先需要制定详细的施工方案。

施工方案设计应该包括施工的步骤、工艺流程、施工周期、人员配置等内容,确保施工过程有条不紊地进行。

同时,需要根据景观设计图纸确定施工现场的具体情况,包括地形、植被、管线等,为后续施工做好充分准备。

2. 确定材料及设备在施工前,还需要确定所需的材料和设备。

根据景观设计图纸确定所需要的植物、石材、灯具等材料,以及挖掘机、起重机等设备,保证施工期间能够及时使用。

3. 环境保护在进行景观工程施工时,还需要特别注意环境保护。

比如要保护施工现场周边的植被和水体,避免造成生态环境破坏。

同时,在施工过程中,也要减少噪音、粉尘等污染,保障周边居民的生活质量。

二、施工过程1. 场地准备在进行景观工程施工时,首先需要对场地进行准备。

对于土方工程,需要根据设计要求进行开挖和填方,确保地形符合设计要求。

同时,需要清理场地上的障碍物,为后续施工做好准备。

2. 基础工程景观工程的成功与否,很大程度上取决于基础工程的质量。

在进行基础工程施工时,需要确保地基的稳固性和承载能力,以及排水系统的畅通性。

同时,还需要根据景观设计要求施工地基,为景观设施的安装提供良好的土壤基础。

3. 硬质景观施工硬质景观主要包括石材铺装、水景建设、雕塑等工程。

在进行硬质景观施工时,需要根据设计要求进行铺装、砌筑等工作,确保各种景观元素的安装和呈现。

同时,还需要注意材料的质量和施工工艺,提高景观工程的质量。

4. 软质景观施工软质景观主要包括植物种植、草坪铺设等工程。

在进行软质景观施工时,需要根据植物的生长特性和景观设计要求,选择适合的植物种类和种植密度。

同时,还需要注意植物的养护和维护,确保景观工程的长期可持续发展。

5. 灯光景观施工灯光景观在夜间能够为城市、公园等场所增添别样的韵味。

在进行灯光景观施工时,需要根据景观设计图纸确定灯具的位置和布局,以及灯光的色彩和亮度。

景观工程施工技术方案

景观工程施工技术方案

景观工程施工技术方案一、项目背景随着城市化的进程,城市的景观建设愈发重要。

景观工程施工技术方案是确保景观工程高质量完成的关键。

本文将针对景观工程施工技术方案进行详细介绍。

二、施工技术方案内容1.施工前准备在景观工程施工前,需要做好准备工作,包括但不限于以下几点:-理清工程进度计划,明确工程目标及阶段性任务;-组织好施工人员,确保施工队伍的专业素养和施工经验;-确保施工现场的安全和卫生环境,设置合理的防护措施。

2.地面处理景观工程中的地面处理是非常重要的一环,这涉及到地基的处理、杂草的清除和地面的平整等。

-对地基进行检测和处理,确保地基的承重能力和稳定性;-清除杂草和无用的植物,保持施工现场的整洁和美观;-对地面进行平整处理,确保后续景观材料铺设的平整性和美观性。

3.建筑安装景观工程中的建筑安装是关键环节,包括各种设施和构筑物的搭建和安装。

-根据设计图纸和施工规范,进行设施和构筑物的搭建和安装;-在安装过程中,严格按照工艺要求,确保安装质量;-对于具有特殊性的建筑安装,可以采用预制构件等先进技术手段,提高施工效率和质量。

4.绿化工程绿化工程是景观工程的核心部分,主要包括植物的种植和园林景观的布置。

-根据设计要求,选择适合当地气候条件和土壤环境的植物进行种植;-在种植过程中,注意植物的生长周期和护理管理,确保植物的健康和生长;-对于园林景观的布置,可以采用多种手段和材料,如花坛、草坪、喷泉等。

5.照明工程照明工程是提高景观工程夜间效果和安全性的重要手段。

-根据景观工程的特点和要求,选择适合的照明设施和照明效果;-在照明设施的安装和布线过程中,注意保持良好的设计风格和施工质量;-严格按照照明工程的设计要求和施工规范,确保照明效果的达到和稳定性。

6.工程验收-对整个工程进行全面验收,包括细节部位和整体效果的评估;-对可能存在的问题和不足进行整改和改进工作,并重新进行验收;-最终完成整个工程的交付和移交手续,确保工程质量的可控和可持续。

景观工程施工方法及技术措施

景观工程施工方法及技术措施

景观工程施工方法及技术措施一、植物栽植前的准备工作(1)、清理障碍物:在施工场地上,凡对施工有碍的一切障碍物如堆放的杂物、违章建筑、砖块等杂物清除干净。

(2)、整地:整地在植树前进行。

(3)、土壤的换填及改造:回填土一般要求质地苏松、良好通气、隔热、保温性能,能提供足够的养份,有机质含量为3%〜4%,无病菌、虫卵,无有害物质以及大于25MM的石块、垃圾等,栽花灌木、绿篱的适宜PH值因不同的植物种类而有差别。

(4)、设置水源:为了保证大量绿化效果,水源是必备条件,必要时需要抽水灌溉。

(5)、杂草清除:主要目的是为了消灭多年生杂草,避免杂草等地被植物争水、争肥。

(6)、施基肥及耕翻:在清除杂草以后撒施底肥,然后普遍进行一次耕翻,底肥选用猪牛粪、菜枯、复合肥等。

二、栽植乔、灌木(1)、苗木的挖掘和运输:起苗前1〜3天适当浇水,使泥土松软,挖掘的苗木要有完整的土球,土球的大小为树胸径的10倍;土球苗木装车时应按车辆行驶方向,将土球向前,树冠向后码放整齐。

(2)、定点挖穴:按照设计的图纸定点挖种植穴,种植穴、槽的大小和深浅,根据苗木根系、土球直径和土壤情况而定,种植穴应上、下口径大小一致。

(3)、定植:苗木要及时栽种,在种植穴底垫上少量混有机肥的土,然后将树苗放入穴内,使树苗直立稳定,然后剪开包装材料,将不易腐烂的材料一律取出,为防止灌水后土塌树斜,填入表土至一半时,应用木棍将土球四周砸实,再填至满穴并砸实。

种植后在略大于种植穴直径的周围,筑成高15-25CM 的灌木土堰,堰应筑实不的漏水。

(4)、假植:苗木运到种植现场,若不能及时种植,应进行假植。

裸根苗木可平放地面,覆土或盖湿草;也可事先挖好宽1.5-2M、深0.4M的假植沟,将苗木排放整齐,逐层覆土。

带土球苗木应尽量集中,将其直力,将土球垫稳、排严,周围用土培好。

若假植时间过长,则应适量浇水,保持土壤湿润,同时注意防治病虫害。

(5)、浇水和支撑:新植树木用小木条支撑,使之稳定; 树苗在当日浇透第一遍定根水,半月之内再浇2-3次,以后每周浇一次,直到植物成活。

景观工程施工资料

景观工程施工资料

景观工程施工资料景观工程是指对自然景观或人工景观进行改造和提升的工程,旨在创造美观、实用、舒适的户外空间。

景观工程施工是实现这一目标的关键环节,涉及到多个方面的知识和技能。

本文将从景观工程施工的基本概念、施工流程、关键技术以及注意事项等方面进行详细介绍。

一、景观工程施工基本概念1. 景观工程:指对自然景观或人工景观进行改造和提升的工程,包括园林、公园、广场、道路、庭院等各种户外空间。

2. 景观工程施工:指在景观工程设计的基础上,通过施工手段将设计方案转化为现实的过程。

3. 景观工程施工要素:包括土方工程、园林综合管线工程、石景工程、水景工程、园路、园桥与广场工程、绿化工程及景观照明工程等。

二、景观工程施工流程1. 施工准备:包括了解设计方案、施工图纸,准备施工材料、设备和人手等。

2. 施工放样:根据设计图纸进行现场放样,确保施工精度。

3. 土方工程:包括挖方、填方及场地平整,为后续工程打下基础。

4. 园林综合管线工程:铺设给水、排水、电力、燃气、热力、通信、广播电视、工业管线及其相关附属设施。

5. 石景工程:制作和安装石材景观小品,如假山、瀑布等。

6. 水景工程:建造水体景观,如池塘、溪流、喷泉等。

7. 园路、园桥与广场工程:施工包括路基、垫层、面层(包括各式铺装)、边石、景观桥、广场铺装(包括草坪)。

8. 园林绿化工程:种植树木、花卉、草坪等,进行绿化养护。

9. 景观照明工程:安装照明设备,打造夜晚景观效果。

10. 竣工验收:完成施工后,进行验收,确保工程质量。

三、景观工程施工关键技术1. 施工放样:精确的放样是保证景观工程质量的关键,需要施工人员熟练掌握测量和定位技巧。

2. 土方工程:合理控制挖方和填方,确保场地平整,为后续工程创造良好基础。

3. 园林综合管线工程:正确安装各类管线,确保管道质量和安全。

4. 石景工程:精湛的石材加工和安装技术,打造美观的石景景观。

5. 水景工程:施工水体景观,注重水体质量和生态环境保护。

园林景观工程施工技术方案

园林景观工程施工技术方案

园林景观工程施工技术方案一、项目概况:二、施工方案:1.施工准备:根据设计图纸,确定植物配置、绿化工艺、硬质景观、水景景观的布置方式,组织人员制定详细的施工计划和时间节点。

同时准备必备的施工设备和材料,对施工现场进行清理和平整。

2.土壤准备与改良:对土壤进行清理和整理,去除杂草和其他垃圾。

按照植物配置的要求,对土壤进行改良,提供适宜的土壤环境。

根据土壤质量和需求,添加适量的有机肥料和矿质肥料,提高土壤肥力和透水性。

3.植物配置:根据设计要求和景观效果,选用适宜的树木、花卉和灌木进行配置。

根据植物的生长习性和要求,选择合适的位置进行栽植。

在栽植过程中,注意保护植物的根系,保证其存活率和生长状况。

4.绿化工艺:根据设计图纸,进行园林绿化工艺的施工。

包括草坪的铺设、修剪和养护;园道的铺设和杂草处理;花坛的修建和花卉的养护;藤蔓和攀爬植物的爬墙等。

通过合理的布局和精心的养护,营造出绿草如茵、百花竞艳的景观效果。

5.硬质景观:根据设计图纸,进行硬质景观的施工。

包括石块、石头的选用和铺设,座椅和休息亭的建设,步道和栏杆的安装等。

在施工过程中,注重景观的整体效果和人体工程学的要求,确保硬质景观的安全性和实用性。

6.水景景观:根据设计要求,进行水景景观的施工。

包括喷泉的建设和喷水系统的安装,池塘和湖泊的挖掘和垂钓设施的设置,水生植物的配置和养护等。

在施工过程中,注重水景景观的美观和生态环境的保护,确保水体的清澈和园林景观的和谐统一7.保养与维护:在施工完毕后,进行园林景观的保养和维护工作。

包括对植物的修剪和浇水,对草坪的修剪和施肥,对硬质景观的清洁和维修,对水景景观的疏浚和水质的检测等。

通过定期的保养和维护,保持园林景观的良好状态和可持续发展。

三、安全措施:1.施工人员必须穿着符合标准的安全防护装备,包括安全帽、防静电服、手套等。

2.施工现场必须设置明显的警示标识和警戒线,避免人员和设备进入施工区域。

3.施工过程中,必须按照相关规定使用合格的施工设备和工具,避免事故的发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

景观工程施工技术方案一、景观工程主要施工内容景观工程主要工作内容:广场硬质铺装、人行道水洗石、A区入口景墙土建、B区观景广场土建、树池、小品(龙身)、水景、BD区清水木平台、园区道路及、景观跌水、景观植物种植、强弱电、管网等。

二、工程施工顺序1.分区施工顺序:先施工A、B区域:本项目工作内容包括A、B、C、D区景观改造工程,由于A、B区施工涉及较多土建工程施工,相对难度较大、持续工期长,施工工艺要求高,故先施工A、B区。

在A、B区各工序完成后进行C、D区施工。

2.项目工序施工顺序:原场内植物移栽→场内分区地貌复测→回填及平场→土建施工(管网及管线预埋)→乔木种植→灌木种植→硬景铺装→灯饰安装。

分项工程的施工顺序遵循“先主后附属”以及“土建与安装并行”的基本原则。

二、主要分项工程的质量控制要点1、硬质铺装1.1工艺流程:素土夯实→100厚碎石垫层→100厚C15砼垫层→打巴→30厚干硬性水泥砂浆结合层→试拼→铺结合层→铺面层。

1.2各工序质量控制要点1.2.1、素土夯实素土夯实采用振动夯实机或履带碾压。

填土密实度在基层以下0-80cm达到90%以上。

1.2.2、100厚C15砼垫层砼混合料在拌合场用搅拌机生产,砼按照设计要求进行配比。

砼拌合后,人工进行摊铺,采用人工用铁板进行压实、收浆,待达到一定强度后方能上人进行下道工序施工。

1.2.3、打灰饼:垫层完成后采用水准仪对铺贴区域设置标高控制点(灰饼),控制点间距控制在3-5米范围内,铺贴时在灰饼间采用广线拉接以控制水平度,同时采用靠尺进行检查。

1.2.4、试拼:对每个铺贴区的板块,按颜色、纹理试拼达到设计要求后,按弧线层次编号排列,按编号放整齐。

同一铺贴区的颜色要一致。

缝隙按设计要求进行密贴。

1.2.5、铺装结合层采用1:3的干硬性水泥砂浆,洒水湿润基层,然后用水灰比为0.5的素水泥浆刷一遍,随刷随铺干硬性水泥砂浆结合层。

根据周边水平基准线铺砂浆,从里往外铺,虚铺砂浆比标高线高出3-5mm,用括尺赶平,拍实,再用木抹子搓平找平,铺完一段结合层随即安装一段石材,以防砂浆结硬。

铺张长度应大于1m,宽度超出板块宽50 mm。

1.2.6、铺面层铺贴时,板块应预先浸湿晾干,灰饼间拉通线,将石板跟线平稳铺下,用橡皮锤垫木轻击,使砂浆振实,缝隙、平整度满足要求后,揭开板块,再浇上一层水灰比为0.5的水泥素浆正式铺贴。

轻轻锤击,找直找平。

铺好一条,及时采用靠尺检查平整度。

注意锤击时不能砸边角,不能砸在已铺好的板块上。

1.2.7、成品保护铺装完后严禁早期上人走动,周围拉设警戒线,派专人看管。

2.水洗石施工2.1工艺流程基层施工(夯实、碎石、铺钢筋、浇混凝土)→砾石与水泥配料→打底→水洗石固化→洗去表面粘结物→涂抹保护剂。

2.2、各工序质量控制要点2.2.1基层施工:由于水洗石施工常见的问题是开裂问题,究其原因是沉降开裂和伸缩开裂。

所以在基层较差的路段要求增加钢筋网片;为解决伸缩开裂问题,每隔5米设置一个玻璃条作为分隔缝。

2.2.2砾石与水泥搅拌:砾石与水泥搅拌时,需要重点控制砾石的粒径和分布均匀。

按设计图纸要求采用¢3-5mm的粒径,根据测算砾石用量为18-20Kg/㎡,施工前应该进行样板确认后方能进行正式施工。

2.2.2打底:该工序有利于砾石水泥搅拌物和基层的粘结,需在基层充分干燥后进行,否则容易反碱;粘结剂涂刷完成后还未干燥前将砾石水泥拌合物进行摊铺,使二者充分粘接。

2.2.3拌合物涂抹:用铁板对拌合物进行轻微拍打和抹平,此工序需控制表面平整度、与基层的充分粘结、石子是否均匀分布;若存在不均匀状况,可在初次涂抹完成后添加部分砾石,保证表面砾石分布均匀。

2.2.4洗去表面粘结物:50%干时用海绵清洗一次并修补砾石→重新铺平后80%干后用专用工具清洗一次(此次要求砾石清晰可见并露出三分之一)→水泥完全硬化后再用清水全面清洗两次,确保砾石表面不留水泥痕迹。

(清洗时注意尽量不要污染周边景观)2.2.5涂抹保护剂:此工序以达到防水、耐污的功效。

2.3其他:◆水洗石标高号建议采用425以上水泥;◆砾石到场后我司需组织验收,确保砾石色差小、杂物少、颗粒饱满。

◆水泥中的色粉为防止外线色粉,防止时间久后变色。

3、木平台施工3.1、工艺流程:木料准备→木构件加工制作→木结构组装→木结构涂饰3.2 各工序质量控制要点3.2.1木料准备:木材品种、材质、规格、数量必须与施工图要求一致。

木方材料不允许有腐朽、虫蛀现象,在连接的受剪面上不允许有裂纹,木节不适过于集中。

木材结构含水率不应大于18%,防腐、防虫、防火处理按设计要求。

3.2.2木构件加工制作:各种木构建按施工图要求下料加工,根据不同加工精度留足加工余量,连接的M6沉头螺钉应采用镀锌螺钉。

3.2.3木构件组装:3.2.3.1结构构件质量必须符合设计要求,堆放或运输中无损坏或变形。

3.2.3.2木结构的支座(垫木)、连接构件必须符合设计要求和施工规范的规定,连接必须牢固,无松动。

3.2.3.3支座木方应按设计要求或施工规范作防腐处理。

3.2.4木结构涂饰:3.2.4.1清除木材面毛刺、污物,用砂布打磨光滑。

3.2.4.2打底层腻子,干后砂布打磨光滑。

3.2.4.3按设计要求底漆,面漆及层次逐层施工。

3.2.4.4清漆严禁脱皮、漏刷、斑迹、透底、流坠、皱皮、表面光亮、光滑、线条平直。

3.2.4.5桐油应用干净布浸油后挤干,揉涂在干燥的木材面上。

严禁漏涂、脱皮、起皱、斑迹、透底、流坠、表面光亮光滑,线条平直。

4、A区景墙及B区观景广场结构施工4.1工序流程植物移栽→基础施工→结构施工→干挂石材施工4.2 基础施工:本分部工程需先拆除景墙范围内的构筑物及植被,开挖优先考虑机械开挖,在开挖前考虑以下因素:4.2.1检查地下管网并考虑保护措施。

4.2.2 A区景墙由于紧邻酒店地下油罐,开挖时注意对油罐的保护措施;4.2.3B区观景广场需考虑和化粪池的位置关系,部分区域需增加结构柱和混凝土板,结构柱的定位需避开化粪池及周边检查井。

4.2.4由于B区观景广场标高较多,但原始地貌坡度较大,部分区域需增设挡墙,回填在1米以下的挡墙考虑240砖墙,1米以上挡墙采用混凝土挡墙。

4.2.5确定施工过程中临时雨水排水方案,由于A区景墙处于景区大门位置,不得进行散排。

4.2.6基坑土方堆放:素土可就近堆放在A区拓展训练场回填区域。

4.2.7材料堆场必须控制范围,施工区域必须进行封闭施工,避免对酒店营业造成影响。

4. 树池施工4.1、人行道树池4.1.1树池基层需和人行道基层同时施工,在路面基层施工时,将基层延伸至树池内100 mm范围内。

4.1.2路沿石施工前,检查路沿石是否存在缺角和破损,外观检查无缺损后方能进行安装。

4.1.3密贴施工,路沿石严格按图纸要求进行密贴。

4.1.4路沿石在安装过程中需结合沥青路面标高和人行道水洗石标高,既要保证和水洗石保持在同一水平面上,又要和沥青路面基本水平(根据路面情况适当调整,外露路沿石不得出现大小头。

4.2、观景广场树池4.2.1花池边沿花岗石在铺贴时注意贴缝密实,整洁。

4.2.2花池内圆弧接缝必须平顺。

4.2.3花池边沿花岗石与广场地面石材必须接缝严密。

5. 路沿石施工5.1、路缘石每5m设一控制点挂线安装砌筑,路缘石按设计标高,采用M7.5水泥砂浆卧底原坐落在混凝土垫层上。

5.2、路沿石安装采用密贴工艺。

5.3、铺砌好的路缘石应缝宽均匀、线条顺直、顶面平整、砌筑牢固。

5.4、养护不少于7天,此期间严禁碰撞。

6. 驳岸及景观桥施工6.1、由于景观桥位于酒店主干道上,这就要求我们先对道路进行改道,需在旁边修建一条临时通道,待景观桥结构施工完成并达到通车条件后再对临时道路进行拆除。

6.2、进场后先进行临时道路修建,再对景观桥及驳岸区域进行土石方开挖。

6.3、河石堆砌应将粒径最大的堆砌在底部,增强堆砌的稳定性。

6.4、堆砌前应进行试拼,试拼效果需经我司设计部门认可后方能进行正式堆砌。

7.景观植物种植7.1施工流程基础土方回填→种植土→绿化种植2、各工序质量控制要点2.1土方回填:放样后用挖掘机挖土,分层分片清除。

面土就近集中堆放作绿化种植土,深层土造地形深埋或外运;表层瓦砾土应回填到绿地底层,瓦砾土层平整后铺设种植土。

2.2铺设种植土2.2.1后加种植土的要求土颗粒均匀,肥力中等以上,不结板,PH值略呈微酸性,当未达到上述要求时,应更换种植土或采取补救措施,如施肥、调整酸碱性等方法。

2.1.2按设计要求造地形。

种植土回填深度超过50CM时,下层土壤应分层回填夯实,防止不均匀沉降。

在种植土到位完成初步造型后,让整个地形自然下降,同时进行土层消毒,应用高效低毒低残留农药,防止病虫害与杂草再生,清除表层土的垃圾、石块和杂草。

最后进行细部平整,耙平耙细土壤,追施基肥。

要求地形做到与标高相符,土层稳定,竖向曲线层次清晰,过度圆滑优美,平滑完整。

2.3绿化种植:2.3.1种植环境处理:先进行垃圾、杂草的清理,种植土应耙细整平,排水良好;并应进行土壤消毒,杀灭病菌和害虫后,施适量的基肥。

2.3.2绿化放样:以设计为依据,先放毛样,如平面布置与现场不利,应及时报告甲方变更设计。

试放样经认可后,正式定点放线。

2.3.3选苗与种植:严格按照设计图规定的规格选购苗木,并对选购的苗木,在起掘前作现场调查,认真核实所采购苗木的品种、规格及生长情况;根据所选苗木的规格、品种确定苗木的土球大小、起掘时间和包扎、运输方法,苗木的栽植应做到随挖、随运、随种、随养护,苗木起掘后不得暴晒或失水,若不能及时种植应采取保护措施,如覆盖、假植。

种植前按设计要求放细样,定好株行距;树木栽植槽穴规格的大小、深浅,按植株的土球直径适当放大;对地被小苗的种植,在种植前土壤耙细整平,排水良好,根据树种和气候等具体情况进行适当修剪。

种植后适时进行浇水养护。

2.3.4养护:大苗种植后第一次应浇透水,以后看天气情况定期浇水,并用树桩打桩固定。

一年养护派专职养护队伍进行精心养护,保证苗木成活,生长良好。
