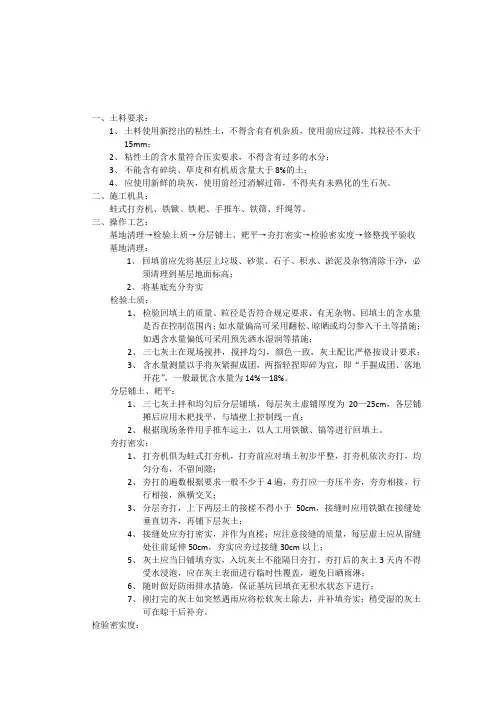

三七灰土换填

三七灰土换填
Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998
一、土料要求:
1、土料使用新挖出的粘性土,不得含有有机杂质,使用前应过筛,其粒径不大
于15mm;
2、粘性土的含水量符合压实要求,不得含有过多的水分;
3、不能含有碎块、草皮和有机质含量大于8%的土;
4、应使用新鲜的块灰,使用前经过消解过筛,不得夹有未熟化的生石灰。

二、施工机具:
蛙式打夯机、铁锨、铁耙、手推车、铁筛、纤绳等。

三、操作工艺:
基地清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收基地清理:
1、回填前应先将基层上垃圾、砂浆、石子、积水、淤泥及杂物清除干净,
必须清理到基层地面标高;
2、将基底充分夯实
检验土质:
1、检验回填土的质量、粒径是否符合规定要求、有无杂物、回填土的含水
量是否在控制范围内;如水量偏高可采用翻松、晾晒或均匀参入干土等
措施;如遇含水量偏低可采用预先洒水湿润等措施;
2、三七灰土在现场搅拌,搅拌均匀,颜色一致,灰土配比严格按设计要
求;
3、含水量测量以手将灰紧握成团,两指轻捏即碎为宜,即“手握成团、落
地开花”,一般最优含水量为14%—18%。

分层铺土、耙平:
1、三七灰土拌和均匀后分层铺填,每层灰土虚铺厚度为20—25cm,各层铺
摊后应用木耙找平,与墙壁上控制线一直;
2、根据现场条件用手推车运土,以人工用铁锨、镐等进行回填土。

夯打密实:
1、打夯机俱为蛙式打夯机,打夯前应对填土初步平整,打夯机依次夯打,
均匀分布,不留间隙;
2、夯打的遍数根据要求一般不少于4遍,夯打应一夯压半夯,夯夯相接,
行行相接,纵横交叉;
3、分层夯打,上下两层土的接槎不得小于50cm,接缝时应用铁锨在接缝处
垂直切齐,再铺下层灰土;
4、接缝处应夯打密实,并作为直槎;应注意接缝的质量,每层虚土应从留
缝处往前延伸50cm,夯实应夯过接缝30cm以上;
5、灰土应当日铺填夯实,入坑灰土不能隔日夯打。

夯打后的灰土3天内不
得受水浸泡,应在灰土表面进行临时性覆盖,避免日晒雨淋;
6、随时做好防雨排水措施,保证基坑回填在无积水状态下进行;
7、刚打完的灰土如突然遇雨应将松软灰土除去,并补填夯实;稍受湿的灰
土可在晾干后补夯。

检验密实度:
1、灰土回填每层夯实后,应根据规范规定进行取样,测灰土压实度(采用灌
砂法),达到设计要求后方可进行上一层灰土的铺填。

2、灰土最上一层完成后应拉线或用靠尺检验标高或平整度,超高处用铁锨铲
平;低洼处应及时补打灰土。

四、质量标准
保证项目:
1、基底处理,必须符合设计要求或施工规范规定;
2、回填土的土料必须符合设计要求和施工规范规定;
3、回填土必须按规定分层夯实
4、压实度采用灌砂法测量,取样的方法及数量应符合规定,实测压实度必须符
合设计要求。

基本项目:
1、配料正确,拌合均匀,分层虚铺厚度符合规定,夯实密度,表面无松散、起
皮;
2、留槎和接槎:分层留槎的位置、方法正确,接槎密实、平整。

允许偏差项目:
回填土工程允许偏差:
1、入施工现场必须戴好安全帽;
2、人工回填时,人群不宜过度集中,避免工具碰伤;
3、安全用电必须符合规定,禁止私拉乱扯,禁止用花线及护套线;
4、使用机械前应做认真检查,避免机械带病作业;
5、使用打夯机必须戴好绝缘手套,穿绝缘胶鞋;
6、严禁酒后上岗,严禁在施工现场嬉戏、打闹;
7、夜间施工,要有照明设施,确保灯光照明正常;
8、施工人员必须服从命令听指挥,加强纪律,按操作规程作业,出现违章事
故,追查责任,赏罚分明。

合集下载

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制一、施工概述三七灰土换填施工是指在工程建设中,将原有的土壤或者填料进行更换,采用三七灰土作为新的填料材料,以提高地基的承载能力和稳定性。

本文将详细介绍三七灰土换填施工的步骤及质量控制要点。

二、施工步骤1. 前期准备在进行三七灰土换填施工前,需进行充分的前期准备工作,包括勘察设计、材料准备、设备调试等。

确保施工过程中的顺利进行。

2. 土壤或者填料的清理与处理首先,清理原有的土壤或者填料,确保施工区域的表面平整清洁。

对于有杂质或者不适宜的土壤,应予以清除或者处理,以确保后续施工的质量。

3. 三七灰土的配制与搅拌根据工程设计要求,将三七灰土按照一定的比例配制,并进行充分的搅拌,以确保三七灰土的均匀性和稳定性。

4. 三七灰土的铺设与压实将配制好的三七灰土进行铺设,可以采用机械或者人工的方式进行。

在铺设过程中,要注意保持均匀的厚度和平整的表面。

铺设完成后,采用合适的压实设备对三七灰土进行压实,以提高其密实度和稳定性。

5. 施工现场的清理与整理施工完成后,要对施工现场进行清理与整理,清除杂物和残留物,保持施工现场的整洁和安全。

三、质量控制要点1. 原土壤或者填料的检测与评估在进行三七灰土换填施工前,应对原土壤或者填料进行检测与评估,了解其物理性质、力学性能等指标,以确定是否需要进行更换。

2. 三七灰土的质量检验对于三七灰土,应进行质量检验,包括颗粒分析、含水率、压缩性等指标的测试。

确保三七灰土的质量符合设计要求。

3. 施工过程的监控与记录在施工过程中,应进行实时的监控与记录,包括施工进度、施工质量等。

及时发现并解决施工中的问题,确保施工质量。

4. 施工人员的培训与管理施工人员应具备相应的专业知识和技能,经过培训并持证上岗。

同时,要进行施工人员的管理,确保施工过程中的安全和质量。

5. 施工现场的安全措施在进行三七灰土换填施工时,要严格遵守相关的安全规定,采取必要的安全措施,保障施工人员的安全。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制引言概述:三七灰土换填施工是一种常见的土方工程处理方法,用于改善土壤的物理性质和增强地基的承载能力。

本文将从施工方法、质量控制等方面详细介绍三七灰土换填施工及其质量控制。

一、施工方法:1.1 土方开挖:根据设计要求,进行土方开挖,确保开挖深度和范围符合规范要求。

1.2 原土处理:将开挖的原土进行分类处理,去除杂质和不符合要求的土壤。

1.3 三七灰土填充:将三七灰土按照设计要求进行填充,采用适当的压实方法保证填充均匀、密实。

二、质量控制:2.1 原土检测:在进行土方开挖前,对原土进行必要的检测,确保土壤的质量符合要求。

2.2 三七灰土检测:对三七灰土进行化学成分和物理性质的检测,确保其质量稳定。

2.3 压实控制:根据设计要求和规范,进行适当的压实控制,确保填充土的密实度和稳定性。

三、施工注意事项:3.1 施工环境:施工前要对工程环境进行评估,确保施工安全和施工质量。

3.2 施工设备:选择适当的施工设备,确保施工过程顺利进行。

3.3 施工人员:施工人员应具备相关技能和经验,严格按照施工规范进行操作。

四、质量验收:4.1 原土验收:对原土进行验收,检查土壤质量是否符合规范要求。

4.2 三七灰土验收:对三七灰土进行验收,检查其化学成分和物理性质是否符合要求。

4.3 压实验收:对填充土的压实程度进行验收,确保密实度和稳定性达到设计要求。

五、质量控制措施:5.1 监测和记录:在施工过程中,进行土壤的监测和记录,及时发现和解决问题。

5.2 质量检查:定期进行质量检查,确保施工过程中的质量符合规范要求。

5.3 整改措施:对发现的问题进行及时整改,确保施工质量的稳定和可靠。

总结:通过三七灰土换填施工及质量控制,可以有效改善土壤的物理性质和地基的承载能力,确保工程的安全和稳定。

在施工过程中,应严格按照规范要求进行施工,并进行质量控制和验收,以保证施工质量的稳定和可靠。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制一、施工概述三七灰土换填施工是指将原有土壤中的三七灰土进行清除,并用新的填土进行填充的工程。

本文将详细介绍三七灰土换填施工的标准格式文本,包括施工步骤、质量控制要求等内容。

二、施工步骤1. 前期准备在施工前,需进行详细的工程勘察和设计,确定施工范围、填土材料等。

同时,准备好所需的施工设备和人员。

2. 三七灰土清除首先,清除原有土壤中的三七灰土。

可以采用人工或机械方法进行清除,确保将三七灰土彻底清除干净。

3. 填土施工选择符合规范要求的填土材料进行填充。

填土应均匀分布于施工区域,并按照设计要求进行压实。

填土施工过程中,应注意保持填土的水分适宜,以确保填土的密实度和稳定性。

4. 环境保护在施工过程中,应采取措施保护周边环境,避免污染和破坏。

施工现场应保持整洁,并妥善处理产生的废弃物。

三、质量控制要求1. 填土材料质量要求填土材料应符合相关规范要求,具有良好的稳定性和承载能力。

应进行实验室试验,对填土材料的颗粒分布、密实度等进行检测,确保其质量合格。

2. 填土厚度控制根据设计要求,控制填土的厚度。

在施工过程中,应进行测量和调整,确保填土的厚度符合设计要求。

3. 填土压实度控制填土施工完成后,应进行压实度检测。

可以采用静压或动压等方法进行测定,确保填土的密实度达到要求。

4. 施工现场管理施工现场应设立明显的标志,指示施工区域和施工要求。

施工人员应按照规范要求进行操作,并定期进行巡视和检查,确保施工质量符合要求。

5. 质量验收施工完成后,应进行质量验收。

验收内容包括填土的厚度、压实度等指标的检测。

只有通过验收,才能确保施工质量符合要求。

四、施工安全注意事项1. 施工人员应具备相关的专业知识和技能,熟悉施工规范和操作要求。

2. 在施工过程中,应采取必要的安全措施,如佩戴安全帽、手套等个人防护装备。

3. 施工现场应设置警示标志,确保施工区域的安全。

4. 施工设备应经过检查和维护,确保其正常运行和安全性能。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制一、施工概述三七灰土换填施工是指在工程建设过程中,将原有土壤中的三七灰土进行清除,并用新的填土进行填充,以达到工程要求的目的。

本文将详细介绍三七灰土换填施工的步骤和质量控制要点。

二、施工步骤1. 前期准备在进行三七灰土换填施工前,需进行详细的施工方案编制和工程准备。

包括确定施工范围、制定施工方案、组织人员和机械设备等。

2. 清除三七灰土根据施工方案,利用挖掘机等机械设备对原有土壤中的三七灰土进行清除。

清除时需注意避免对周边环境和设施的影响,防止土壤污染。

3. 填充新土清除三七灰土后,需进行新土的填充。

新土应符合工程设计要求,具备良好的工程性质和稳定性。

填充时要注意均匀分布,避免浮现空隙和不均匀压实现象。

4. 压实处理填充新土后,需进行压实处理,以提高土体的密实度和稳定性。

压实处理可采用压路机等设备进行,按照设计要求进行多次压实,直至达到要求的压实度。

5. 表面处理填充和压实新土后,需对表面进行处理。

可以采用平整或者覆盖防护层等方式,以保护填土层不受外界环境的影响。

三、质量控制要点1. 原土清除质量控制在清除三七灰土时,应确保将其彻底清除,避免残留。

同时,需防止对周边环境和设施造成伤害。

2. 新土填充质量控制新土的填充应均匀分布,避免浮现空隙和不均匀压实现象。

填充土的质量应符合工程设计要求,具备良好的工程性质和稳定性。

3. 压实质量控制压实处理是保证填土层密实度和稳定性的关键环节。

应按照设计要求进行多次压实,确保达到要求的压实度。

4. 表面处理质量控制表面处理应保证填土层不受外界环境的影响。

平整处理时应保持整体平整,防护层覆盖时应确保覆盖完整,防止渗水和侵蚀。

四、施工安全注意事项1. 施工现场应设置明显的安全警示标志,确保施工区域的安全。

2. 操作人员需具备相关的施工经验和技能,严禁无证操作。

3. 施工过程中,应注意避免与周边管线和设施发生冲突,确保施工安全。

4. 施工现场应保持整洁,及时清理施工废弃物和泥浆,防止污染环境。

三七灰土换填

三七灰土换填

一、土料要求:1、土料使用新挖出的粘性土,不得含有有机杂质,使用前应过筛,其粒径不大于15mm;2、粘性土的含水量符合压实要求,不得含有过多的水分;3、不能含有碎块、草皮和有机质含量大于8%的土;4、应使用新鲜的块灰,使用前经过消解过筛,不得夹有未熟化的生石灰。

二、施工机具:蛙式打夯机、铁锨、铁耙、手推车、铁筛、纤绳等。

三、操作工艺:基地清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收基地清理:1、回填前应先将基层上垃圾、砂浆、石子、积水、淤泥及杂物清除干净,必须清理到基层地面标高;2、将基底充分夯实检验土质:1、检验回填土的质量、粒径是否符合规定要求、有无杂物、回填土的含水量是否在控制范围内;如水量偏高可采用翻松、晾晒或均匀参入干土等措施;如遇含水量偏低可采用预先洒水湿润等措施;2、三七灰土在现场搅拌,搅拌均匀,颜色一致,灰土配比严格按设计要求;3、含水量测量以手将灰紧握成团,两指轻捏即碎为宜,即“手握成团、落地开花”,一般最优含水量为14%—18%。

分层铺土、耙平:1、三七灰土拌和均匀后分层铺填,每层灰土虚铺厚度为20—25cm,各层铺摊后应用木耙找平,与墙壁上控制线一直;2、根据现场条件用手推车运土,以人工用铁锨、镐等进行回填土。

夯打密实:1、打夯机俱为蛙式打夯机,打夯前应对填土初步平整,打夯机依次夯打,均匀分布,不留间隙;2、夯打的遍数根据要求一般不少于4遍,夯打应一夯压半夯,夯夯相接,行行相接,纵横交叉;3、分层夯打,上下两层土的接槎不得小于50cm,接缝时应用铁锨在接缝处垂直切齐,再铺下层灰土;4、接缝处应夯打密实,并作为直槎;应注意接缝的质量,每层虚土应从留缝处往前延伸50cm,夯实应夯过接缝30cm以上;5、灰土应当日铺填夯实,入坑灰土不能隔日夯打。

夯打后的灰土3天内不得受水浸泡,应在灰土表面进行临时性覆盖,避免日晒雨淋;6、随时做好防雨排水措施,保证基坑回填在无积水状态下进行;7、刚打完的灰土如突然遇雨应将松软灰土除去,并补填夯实;稍受湿的灰土可在晾干后补夯。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制一、施工概述三七灰土换填施工是指利用三七灰土对地表进行填充和加固的工程。

本文将详细介绍施工的步骤和质量控制措施。

二、施工步骤1. 前期准备在进行三七灰土换填施工前,需要进行充分的前期准备工作。

包括调查研究、设计方案编制、材料采购等。

确保施工所需的材料和设备齐全。

2. 现场布置在施工现场进行标志和围栏的设置,确保安全施工。

根据设计方案确定填充区域,并进行测量和标记。

3. 土方开挖根据设计要求,进行土方开挖工作。

确保开挖的土方符合规范要求,且不会对周围环境造成不良影响。

4. 土方运输将开挖出的土方运输到指定的填充区域。

运输过程中要注意土方的保护,避免土方的散落和污染。

5. 三七灰土填充将运输到填充区域的土方进行三七灰土填充。

根据设计要求,控制填充的厚度和均匀性。

采用适当的机械设备进行填充,确保填充的质量。

6. 压实处理对填充完成的三七灰土进行压实处理。

采用合适的压实设备,对填充层进行均匀的压实,确保填充层的稳定性和密实性。

7. 表面处理对填充层的表面进行整平和修整,使其符合设计要求。

清除填充层表面的杂物和碎石,确保表面的平整度和光滑度。

8. 检测与验收进行三七灰土换填施工的质量检测与验收。

包括填充层厚度的测量、压实度的检测等。

确保施工质量符合相关标准和要求。

三、质量控制措施1. 材料选择选择质量可靠的三七灰土材料,确保其符合相关标准和要求。

对材料进行检测和验收,确保其质量合格。

2. 设备管理对施工所使用的机械设备进行管理和维护。

确保设备的正常运行和安全使用。

3. 施工人员培训对施工人员进行培训,提高其操作技能和安全意识。

确保施工人员具备相应的资质和证书。

4. 工艺控制严格按照设计方案和工艺要求进行施工,确保施工的步骤和方法正确无误。

5. 质量检测与验收进行施工过程中的质量检测与验收,及时发现和纠正施工中的质量问题。

确保施工质量符合相关标准和要求。

6. 现场管理加强现场管理,确保施工现场的秩序和安全。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制一、施工概述三七灰土换填施工是指在工程建设中,将原有地基土层中的三七灰土挖除,然后用填土材料进行补充填充的工作。

本文将详细介绍三七灰土换填施工的步骤、材料要求以及质量控制措施。

二、施工步骤1. 现场准备在施工前,需要对工地进行准备。

首先,清理施工区域,将杂物、垃圾等清除干净。

其次,确保施工区域的排水良好,避免积水对施工造成影响。

2. 挖除三七灰土根据设计要求,确定需要挖除的三七灰土的深度和范围。

使用挖掘机等工具进行挖土作业,将三七灰土挖除,并妥善处理。

3. 填充填土材料选择符合要求的填土材料,如黄土等。

将填土材料按照设计要求进行填充,逐层进行夯实,确保填充均匀、密实。

4. 灰土换填质量控制为确保施工质量,需要进行灰土换填的质量控制。

主要包括以下几个方面:(1) 填土材料的选择:根据工程要求,选择符合规范要求的填土材料,确保其质量合格。

(2) 填土层厚度的控制:根据设计要求,控制填土层的厚度,避免超过规定范围。

(3) 夯实度的控制:通过夯实试验,控制填土层的夯实度,确保填充均匀、密实。

(4) 施工过程监控:在施工过程中,进行现场监控,及时发现并解决施工中的问题。

三、施工材料要求1. 三七灰土挖除:挖土机、运输车辆等。

2. 填土材料:符合规范要求的黄土等填土材料。

3. 夯实设备:夯实机、压路机等。

四、质量控制措施1. 填土材料质量控制(1) 根据规范要求,进行填土材料的取样和试验,确保其质量合格。

(2) 在施工现场设置填土材料质量检测点,定期进行填土材料的抽样检测。

2. 填土层厚度控制(1) 根据设计要求,设置填土层的标高控制点,进行实测,确保填土层的厚度符合要求。

(2) 定期进行填土层厚度的检测,及时发现并解决超厚或者不足的问题。

3. 夯实度控制(1) 根据规范要求,进行填土层的夯实试验,确定夯实度的要求。

(2) 在施工过程中,定期进行夯实度的检测,确保填土层夯实度符合要求。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制引言概述:三七灰土换填施工是一种常见的土方工程处理方法,它可以有效利用废弃的三七灰土资源,提高土方工程的经济性和环境友好性。

本文将从施工步骤、材料选择、质量控制等方面,详细介绍三七灰土换填施工及其质量控制方法。

一、施工步骤:1.1 地面准备:清理施工区域,确保地面平整、无杂物,避免对施工造成影响。

1.2 挖掘坑槽:根据设计要求,进行坑槽的挖掘,确保坑槽的尺寸和形状符合要求。

1.3 坑槽处理:对坑槽进行填实处理,采用机械碾压或手工夯实的方式,确保坑槽的稳定性和密实度。

二、材料选择:2.1 三七灰土:三七灰土是一种常见的工程填料,具有良好的稳定性和密实性,适合作为换填材料使用。

2.2 水泥:水泥可以提高三七灰土的粘结性和强度,适量添加可以增加填料的稳定性。

2.3 砂石:砂石可以作为三七灰土的掺和材料,调整填料的颗粒组成和粒径分布,提高填料的稳定性和排水性能。

三、质量控制:3.1 原料检验:对采购的三七灰土、水泥和砂石进行质量检验,确保符合工程要求。

3.2 施工过程控制:严格按照施工步骤进行施工,控制填料的厚度、均匀度和密实度,避免出现空鼓、松散等质量问题。

3.3 施工质量检验:对施工完成的填料进行质量检验,包括密实度、稳定性和排水性能等指标,确保施工质量符合设计要求。

四、材料成本控制:4.1 原材料选择:选择性价比较高的三七灰土和砂石,确保材料成本的合理控制。

4.2 用量控制:根据设计要求和实际情况,合理控制三七灰土、水泥和砂石的用量,避免浪费和成本过高。

4.3 施工效率控制:提高施工效率,减少施工时间,从而降低人工成本和施工成本。

五、施工安全控制:5.1 施工人员培训:对参与施工的人员进行安全培训,提高其安全意识和操作技能。

5.2 施工现场管理:严格遵守施工现场管理规定,确保施工过程中的安全。

5.3 安全设施设置:设置必要的安全设施,如警示标志、防护栏杆等,确保施工现场的安全。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制一、施工概述三七灰土换填施工是指在土地开辟或者建造工程中,将原有的土壤(三七灰土)挖掘出来,并用其他适宜的土壤进行填充的过程。

本文将详细介绍三七灰土换填施工的步骤和质量控制要点。

二、施工步骤1. 前期准备a. 根据设计要求,确定换填区域和换填深度,并进行标识。

b. 清理换填区域内的杂物和障碍物,确保施工区域清洁。

c. 准备好所需的施工设备和工具,包括挖掘机、运输车辆、水平仪等。

2. 挖掘三七灰土a. 使用挖掘机按照设计要求进行挖掘,注意不要损坏周边建造物或者管线。

b. 将挖出的三七灰土进行分类堆放,便于后续处理和回填。

3. 土壤处理a. 对挖出的三七灰土进行分析和检测,了解其物理和化学性质。

b. 根据土壤检测结果,确定适宜的填充土壤,并进行处理。

c. 处理后的填充土壤应符合设计要求和相关标准。

4. 填充土壤a. 使用运输车辆将处理后的填充土壤运输至施工现场。

b. 按照设计要求,将填充土壤均匀分布在换填区域内。

c. 使用水平仪等工具进行土壤的压实和平整,确保填充土壤的稳定性和均匀性。

5. 质量控制a. 进行填充土壤的密实度检测,确保填充土壤的密实度符合设计要求。

b. 进行填充土壤的含水率检测,确保填充土壤的含水率符合设计要求。

c. 进行填充土壤的抗压强度检测,确保填充土壤的抗压强度符合设计要求。

d. 对施工过程中的关键节点进行监测和记录,确保施工质量的可控性和可追溯性。

三、质量控制要点1. 土壤检测:对挖出的三七灰土进行分析和检测,了解其物理和化学性质,以确定适宜的填充土壤。

2. 填充土壤质量:填充土壤应符合设计要求和相关标准,包括密实度、含水率和抗压强度等指标。

3. 施工设备:挖掘机、运输车辆等施工设备应符合安全要求,并进行定期检修和维护,以确保施工的顺利进行。

4. 施工人员:施工人员应具备相关的技术知识和操作经验,严格按照施工规范进行施工,确保施工质量。

5. 监测和记录:对施工过程中的关键节点进行监测和记录,包括土壤处理、填充土壤和压实等环节,以确保施工质量的可控性和可追溯性。

三七灰土换填施工及质量控制

三七灰土换填施工及质量控制引言概述:三七灰土换填施工及质量控制是土木工程中常见的一项施工工艺。

本文将从四个方面详细阐述三七灰土换填施工及其质量控制的相关内容。

一、三七灰土换填施工的概述1.1 三七灰土的定义与特点三七灰土是一种由石灰、煤渣和粉煤灰混合而成的土壤改良材料。

其特点是具有较好的稳定性、良好的抗渗性和较高的承载力。

1.2 三七灰土换填施工的目的三七灰土换填施工主要是为了改善土壤的物理和力学性质,提高地基的承载能力和抗渗性能,以满足工程的要求。

1.3 三七灰土换填施工的步骤三七灰土换填施工普通包括场地准备、材料配制、施工工艺控制和质量验收等步骤。

其中,场地准备包括清理、平整和排水等工作;材料配制则需要按照一定的比例将石灰、煤渣和粉煤灰混合均匀;施工工艺控制则包括填充、压实和养护等过程。

二、三七灰土换填施工的质量控制2.1 施工材料的选择与质量要求在三七灰土换填施工中,石灰、煤渣和粉煤灰是关键的材料。

选择质量稳定、符合工程要求的原材料是保证施工质量的前提。

2.2 施工工艺的控制要点三七灰土换填施工中,施工工艺的控制对于保证工程质量至关重要。

包括填充均匀、压实均匀和养护合理等方面。

填充均匀可以通过合理的施工设备和施工工艺来实现;压实均匀则需要根据工程要求进行合理的压实控制;养护合理则需要根据环境条件和施工工艺来确定养护措施。

2.3 质量验收标准与方法三七灰土换填施工完成后,需要进行质量验收。

质量验收标准包括填充密实度、抗渗性能和承载力等指标。

质量验收方法可以通过现场观察、取样分析和实验室测试等方式进行。

三、三七灰土换填施工的应用领域3.1 基础工程三七灰土换填施工在基础工程中广泛应用,如建造物基础、道路基础等。

通过三七灰土的换填,可以提高地基的承载能力和抗渗性能,确保基础工程的安全稳定。

3.2 水利工程在水利工程中,三七灰土换填施工可以用于土石坝、堤坝和渠道等的建设。

通过三七灰土的换填,可以提高工程的抗渗性能和稳定性,保证水利工程的正常运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
