四川堤防工程监理工作总结报告
2023年堤防工程年度工作总结

2023年堤防工程年度工作总结2023年是我国堤防工程建设的关键一年,本着“安全第一、预防为主”的原则,我单位紧密围绕国家发展大局,按照上级领导的要求,紧密结合我国防汛抗灾工作,全力推进堤防工程建设,并取得了一系列阶段性成果。
现将2023年堤防工程年度工作进行总结如下:一、组织协调工作2023年,我单位高度重视堤防工程建设的组织协调工作,严格按照计划安排,制定了详细的工作方案,并成立了专门的工作组,负责堤防工程建设的统筹协调和监督管理。
通过有效的组织协调,工作进展顺利,各项工作有条不紊地进行。
二、加强堤防巡查为确保堤防工程的安全、稳定运行,我单位加强了堤防巡查力度,及时发现和修复堤防工程中的安全隐患。
开展了全面、细致的巡查工作,对发现的问题及时进行处理,并制定了相应的整改措施,确保了堤防工程的安全稳定。
三、堤防工程维护2023年,我单位高度重视对堤防工程的维护工作,采取了一系列有效的措施,保障了堤防工程的正常运行。
定期对堤防进行检查,及时发现并解决存在的问题,组织修缮,加强护坡、防渗漏等维护工作,提高了堤防的抗洪能力和稳定性。
四、新建堤防工程2023年,我单位按照国家要求和地方需求,新建了一批防汛堤防工程。
通过全面调研和论证,科学选址,合理规划,选用先进技术和材料,确保了新建堤防工程的质量和效益。
新建的堤防工程不仅提升了地方的防汛能力,还为周边地区的经济发展提供了保障。
五、支持抗洪救灾2023年,我单位积极参与了各级政府的抗洪救灾工作,提供了专业支持和技术指导。
组织专业团队,到一线现场指导工作,及时排查隐患,支援抢险工作,保障了当地群众的生命财产安全,得到了社会各界的一致好评。
六、创新科技应用2023年,我单位注重科技创新,积极推广应用新技术、新材料、新设备。
推动堤防工程建设与智能技术的结合,采用三维建模技术、无人机巡检等先进手段,提高了工程建设的效率和质量,推动了工程的智能化、信息化发展。
七、加强团队建设2023年,我单位注重团队建设,加强员工培训和学习,提高员工的专业素质和技术能力。
水利防洪堤监理总结报告范本

水利防洪堤监理总结报告范本水利防洪堤监理总结报告一、项目概况本工程是XX水利防洪工程的一部分,总工程规模为XX公里,主要包括XX、XX等部分。
本次监理工作的目标是确保工程质量和进度,保障防洪堤的安全可靠。
二、工作内容1. 工程质量监督:对施工单位进行质量监督,检查施工过程中的各项工艺和质量标准的执行情况。
2. 工程进度监督:跟踪工程进度,确保按照计划进行施工,及时发现并解决工程进度延误的问题。
3. 施工现场安全监督:对施工现场的安全措施进行监督,确保施工过程中的安全。
4. 材料和设备验收:参与对施工材料和设备的验收,确保符合相关标准和规定。
三、工作流程1. 前期准备阶段:熟悉工程设计文件、施工方案和监理合同,与项目部建立沟通渠道。
2. 施工阶段监理:每日巡视施工现场,检查工程质量、进度和安全情况,并及时提出整改意见。
3. 施工材料、设备验收阶段:参与组织对施工材料和设备的验收,确保质量合格。
4. 工程竣工和验收阶段:参与工程竣工验收,确保工程质量符合规定。
四、工作成果1. 工程质量:本次监理工作确保了XX施工质量的符合设计和规范要求,各项工艺和施工标准得到有效保障。
2. 工程进度:通过及时发现和解决工程进度延误问题,保证了工程按计划进行,未出现较大的进度滞后情况。
3. 施工现场安全:对施工现场的安全进行了有效监督,施工期间未发生人员伤亡和重大安全事故,确保了工程进展的平稳进行。
4. 材料和设备验收:参与对施工材料和设备的验收,保证质量符合标准和规定。
五、存在问题和建议1. 在工程施工过程中,发现了部分工作人员违反规定操作,需要加强对施工人员的培训和管理。
2. 部分施工材料的质量未能完全符合标准,需要加强对材料的选择和验收。
3. 建议在施工初期设立工地文明施工岗,加强对现场环境的管理和维护。
六、总结通过本次监理工作,水利防洪堤工程的质量和进度得到有效控制和保障,但仍存在一些问题需要解决。
希望在后续的工作中能进一步加强对施工过程的监督和管理,确保工程的顺利进行和达到预期效果。
2024年某防洪河堤工程监理工作总结

2024年某防洪河堤工程监理工作总结一、引言2024年是我担任某防洪河堤工程监理的一年。
在这一年里,我全身心投入到工作中,不畏艰辛,积极配合各方工作,以确保工程质量和安全。
在本文中,我将对我的监理工作进行总结,总结工作中的成绩和不足,为今后的工作提供经验借鉴。
二、工程背景该防洪河堤工程位于某省某市,总长10公里,主要任务是增加河堤的高度和加固河堤的稳定性,从而提高防洪效果。
工程涉及土方开挖、河道清淤、河道开挖、河堤加固等多个施工工序。
三、成绩总结在本次监理工作中,我取得了以下成绩:1. 安全管理:在工程施工过程中,我高度重视安全管理工作。
我与施工单位紧密合作,制定了详细的安全管理方案,明确了责任分工和应急预案。
通过定期巡查和检查,我及时发现和解决了施工现场安全隐患,确保了工程的安全进行。
2. 质量控制:为了确保工程质量,我制定了详细的质量控制计划,明确了相关标准和要求。
我与施工单位建立了有效的沟通渠道,定期组织质量检查和验收工作。
通过严格把控施工过程中的关键节点和重要工序,我确保了工程的质量达到了预期目标。
3. 进度管理:在工程进度管理方面,我充分发挥了监理的协调和监督作用。
我与施工单位密切配合,制定了合理的施工计划,并按照计划进行了推进和检查。
通过加强与各方的沟通和协调,我解决了进度方面的问题,确保工程按时完成。
4. 现场协调:作为监理人员,我着眼于整个工程的利益,积极协调各方利益关系,减少了工程纠纷的发生。
我积极与业主、设计单位、施工单位等各方沟通,及时解决他们的问题和困难,确保工程顺利进行。
四、不足总结在本次监理工作中,我也存在一些不足之处:1. 经验不足:由于我是第一次担任某防洪河堤工程的监理工作,工程管理经验相对不足。
在工程施工过程中,有时难以准确判断施工方案的合理性,也存在一些施工技术问题无法立即解决的情况。
今后需要更加注重学习和积累经验,提升自己的工作能力。
2. 沟通不畅:由于工程牵涉到多个单位和部门的合作,而我在沟通协调方面还有待提高。
堤防工程施工监理总结报告

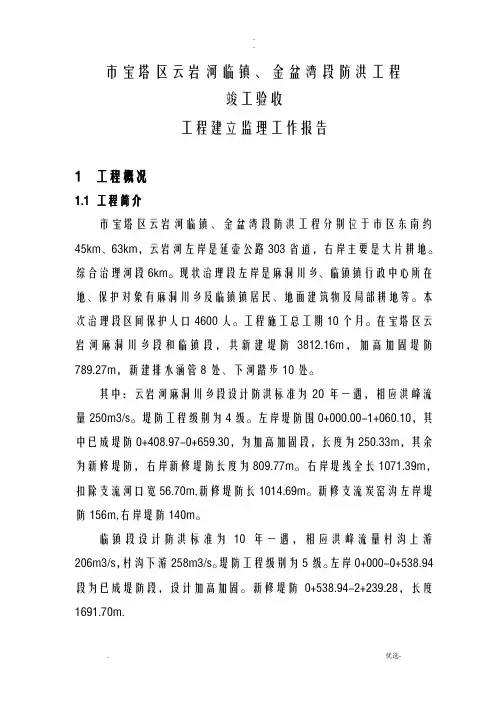

市宝塔区云岩河临镇、金盆湾段防洪工程竣工验收工程建立监理工作报告1 工程概况1.1 工程简介市宝塔区云岩河临镇、金盆湾段防洪工程分别位于市区东南约45km、63km,云岩河左岸是延壶公路303省道,右岸主要是大片耕地。
综合治理河段6km。
现状治理段左岸是麻洞川乡、临镇镇行政中心所在地、保护对象有麻洞川乡及临镇镇居民、地面建筑物及局部耕地等。
本次治理段区间保护人口4600人。
工程施工总工期10个月。
在宝塔区云岩河麻洞川乡段和临镇段,共新建堤防3812.16m,加高加固堤防789.27m,新建排水涵管8处、下河踏步10处。
其中:云岩河麻洞川乡段设计防洪标准为20年一遇,相应洪峰流量250m3/s。
堤防工程级别为4级。
左岸堤防围0+000.00-1+060.10,其中已成堤防0+408.97-0+659.30,为加高加固段,长度为250.33m,其余为新修堤防,右岸新修堤防长度为809.77m。
右岸堤线全长1071.39m,扣除支流河口宽56.70m,新修堤防长1014.69m。
新修支流炭窑沟左岸堤防156m,右岸堤防140m。
临镇段设计防洪标准为10年一遇,相应洪峰流量村沟上游206m3/s,村沟下游258m3/s。
堤防工程级别为5级。
左岸0+000-0+538.94段为已成堤防段,设计加高加固。
新修堤防0+538.94-2+239.28,长度1691.70m.1.2 完成合同主要工程量完成主要工程量:机械挖土方4.36万m3,砂砾石开挖1.11万m3,岩石开挖4715m3,M7.5浆砌石31811m3,土方回填68434m3,泡沫板3159m2,排水管5585m。
工程完成主要工程量详见表工程完成主要工程量1.3工期方案工期:2015年4月25日进场;2015年5月1日工程全面开工;浆砌石工程2015年11月中旬完工;土石方回填2015年12月中旬完工;2016年2月28日本合同工程工程全面完工。
本合同工程浆砌石工程实际开工日期为2015年6月1日,浆砌石工程完工日期为2015年10月30日;土石方回填2015年11月下旬完工。
2024年某防洪河堤工程监理工作总结范本(2篇)

2024年某防洪河堤工程监理工作总结范本1. 项目背景:____年某防洪河堤工程是一个重要的基础设施项目,旨在加强对该地区洪水的防控能力。
该项目包括堤坝的修筑、河流的疏浚和边坡的巩固等工作,工期为12个月。
2. 项目管理:作为该项目的监理单位,我们秉持着严谨、负责的态度,按照合同约定的要求,对该项目进行了全程监管。
我们的工作重点包括项目进度控制、质量监督、安全管理和合同执行。
3. 项目进度控制:我们在项目开始前制定了详细的施工计划,并定期与施工方进行沟通,确保项目进度的顺利进行。
在整个工程期间,我们密切关注各个施工节点的完成情况,及时调整和协调,确保项目顺利进行。
4. 质量监督:质量是我们工作的核心,我们严格按照国家相关标准和设计要求进行监督。
我们组织了专业的团队进行现场检验和抽样检测,对施工质量进行全面监督。
同时,在施工过程中,我们与施工方进行了多次技术交流,及时解决了施工中的一些技术难题,保证了项目的质量。
5. 安全管理:安全工作是我们工作的重点,我们密切关注施工现场的安全状况,对施工方的安全生产措施进行了全面的检查和指导。
同时,我们组织了安全教育培训,提高了施工方的安全意识,有效地降低了事故发生的概率。
6. 合同执行:我们严格按照合同约定的要求进行监督和管理,确保合同的执行情况。
我们与施工方保持了良好的沟通和合作关系,及时解决了一些合同履行中的问题,确保了项目的顺利完成。
7. 总结与启示:通过对____年某防洪河堤工程的监理工作的总结,我们认识到在类似的项目中,项目进度控制、质量监督、安全管理和合同执行是至关重要的。
同时,我们也意识到,只有与施工方保持紧密合作,共同解决问题,才能确保项目的顺利进行。
我们会对本次工作进行深入总结和反思,不断完善我们的工作方法和管理经验,为今后的项目工作提供借鉴。
总之,____年某防洪河堤工程的监理工作取得了良好的效果。
在我们的努力下,项目顺利完成,并达到了设计要求和合同约定的要求。
水利堤防工程监理工作总结

水利堤防工程监理工作总结
作为水利堤防工程监理工作人员,我们始终把保障人民生命财产安全放在首位,不断提高监理工作水平,确保工程质量,为国家的水利事业做出贡献。
在过去的一段时间里,我们深入工程现场,认真履行监理职责,取得了一些经验和成果,现总结如下:
首先,我们始终坚持严格遵守相关法律法规,严格按照工程监理规范和标准进
行监理工作。
在工程施工过程中,我们严格把关,确保施工单位按照设计要求进行施工,杜绝违规操作,确保工程质量。
其次,我们加强了与施工单位的沟通和协调,及时发现和解决工程中的问题和
难点。
在工程施工过程中,我们与施工单位保持密切联系,及时沟通,协调解决工程中的技术问题和施工难点,确保工程按时按质完成。
此外,我们加强了对工程质量的监督检查,确保每个施工环节都符合质量要求。
我们严格按照工程监理计划进行监理工作,对施工单位的施工过程进行全程监督检查,及时发现和纠正工程质量问题,确保工程质量达到设计要求。
最后,我们加强了对工程安全的监督管理,确保施工现场安全生产。
我们严格
执行施工现场安全管理规定,对施工单位的安全生产工作进行全程监督,确保施工现场安全,杜绝安全事故的发生。
总的来说,我们在水利堤防工程监理工作中不断提高自身素质,加强监理工作
的专业化水平,努力确保工程质量和安全,为国家的水利事业做出了积极贡献。
我们将继续努力,不断提高监理工作水平,为水利事业的发展贡献自己的力量。
2024年某防洪河堤工程监理工作总结

2024年某防洪河堤工程监理工作总结一、项目背景某防洪河堤工程是我公司承接的一项重要的水利工程项目,是为了解决当地长期以来洪涝灾害频发的问题而展开的。
该工程的主要目标是对河道的河堤进行加固和改造,提高其抗洪能力,确保河道水位的安全和正常排水能力。
该工程尤为重要,涉及到了大量的资金投入和复杂的施工过程,所以项目监理工作显得尤为关键。
二、监理工作内容在该工程的监理工作中,我作为项目监理工程师,负责全程监督、检查和指导施工单位的工作,确保工程按照设计要求和规范进行施工,达到预期的防洪效果。
具体的监理工作内容包括:1. 施工进度管理:确保施工单位按照合同约定的工期进行施工,及时催促施工单位完成各阶段的工作,并做好进度跟踪和记录。
2. 质量管理:对施工单位的施工过程进行全程监督和把关,确保施工质量符合设计要求和相关规范。
定期进行现场检查,发现问题及时提出整改意见,防止质量问题的出现。
3. 安全管理:监督施工单位加强施工现场的安全管理,并完善相应的安全措施。
及时发现和处理施工中可能存在的安全隐患,确保施工过程中的安全。
4. 成本管理:监督施工单位按照合同约定的成本执行施工,避免资源和材料的浪费和挥霍。
对施工单位提出的费用要求进行合理的审核和把关。
5. 合同管理:监督施工单位合同的履行情况,确保双方按照合同规定的权益进行相应的履约。
及时处理合同变更和索赔等事宜。
6. 培训和交流:组织开展相关培训课程,提高施工单位的技术水平和施工质量。
与施工单位进行有效的沟通和交流,解决施工中的问题。
三、工作总结在某防洪河堤工程的监理工作中,我认真履行监理人员的职责,完成了各项监理工作,为工程顺利进行提供了有力的保障。
总结下来,工作中的亮点和经验教训如下:1. 亮点:(1)及时发现和处理问题:在施工过程中,我及时发现了若干施工问题,并与施工单位进行了积极的沟通和解决,确保了工程的顺利进行。
(2)严格的质量把关:在全程监理中,我对施工单位的施工质量进行了严格把关,将不符合设计和规范要求的施工质量进行了整改,确保了工程的质量。
2024年堤防工程年度工作总结

2024年堤防工程年度工作总结尊敬的领导:根据2024年堤防工程年度工作总结的要求,现将总结报告如下:1. 工程概况:2024年,我们团队主要负责城市河流和海岸线堤防的建设和维护工作。
在年初,我们进行了详细的工程规划和预算编制,确立了工作目标和计划。
随后,我们按照计划进行了施工、监测和维护工作。
2. 施工工作:在2024年,我们共计完成了10个堤防工程的新建或改造。
这些工程涵盖了城市内的河流和海岸线,并且涉及到了不同规模和复杂度的工程。
我们严格按照设计方案进行施工,确保了施工质量和工期的控制。
同时,我们加强了施工现场的安全管理,确保了工人的安全和工程的顺利进行。
3. 监测工作:我们在施工过程中对已建成的堤防进行了定期监测,以保证其稳定性和安全性。
我们使用了先进的监测设备,对堤防的位移、应力和裂缝等进行了精确监测。
监测结果显示,堤防的性能指标均符合设计要求,没有发现安全隐患。
4. 维护工作:为了保证堤防的长期稳定性和使用寿命,我们对已建成的堤防进行了定期维护工作。
维护内容主要包括清理河道杂物、修补裂缝、加固部分结构等。
我们依据维护计划,按时完成了所有维护任务,确保了堤防的良好状态。
5. 技术创新:在2024年,我们团队致力于堤防工程技术的创新。
我们研发了一种新型的防浪板材料,用于提高堤防的抗波浪冲击能力。
同时,我们还探索了堤防监测技术的进一步发展,引入了无人机和遥感技术,提升了监测的效率和准确性。
6. 社会影响:通过我们的努力,2024年的堤防工程得到了公众的广泛认可和赞誉。
堤防的建设和维护,有效地保护了城市的河流和海岸线,减少了洪水和风灾对城市的影响。
同时,我们还积极参与了城市科普宣传活动,增强了公众的环境保护意识。
总的来说,2024年堤防工程年度工作总结显示我们团队在工程建设、监测、维护和技术创新方面取得了显著的成绩。
值得肯定的是,我们的工作为城市的防洪和防灾工作做出了重要的贡献,为实现城市的可持续发展提供了坚实的保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一、工程概况: 2
二、监理过程: 2
1、明确组织机构、建立健全规章制度 2
2、认真履行监理职责: 3
(1)工程质量控制: 3
(2)工程进度控制: 4
(3)工程投资控制 5
(4)合同管理 5
(5)信息管理 6
(6)组织协调 6
(7)内业记录、归档 6
(8)发出的监理工程师通知 7
三、监理效果: 7
(1)基础工程 7
(2)堤身工程 7
(3)堤身填筑工程 8
(4)护坡工程 8
(5)堤顶工程 8
四、监理体会 9
一、工程概况:
广元市利州区大石镇位于广元市东部,东接荣山镇,南临元坝区元坝镇龙潭乡,西雪峰片区,北接朝天区麻柳镇。
该工程位于广元市中心城区以东大石镇快乐村。
交通发达,现状广旺铁路和国道212线沿南河北岸从镇域穿过。
新修堤防349米,防洪标准为50年一遇,防洪堤等级3级,主要建筑物工程级别3级,次要建筑特及临时建筑物工程级别为4级。
防冲齿墙采用C20素混凝土,堤身挡墙采用C20素混凝土,护坡采用生态护坡,坡度为1:2。
栏杆采用青石板栏杆。
二、监理过程:
1、明确组织机构、建立健全规章制度
为了保证工程顺利进行,使监理工作有章可循,首先,根据上级有关文件、规范及工程建设实际情况,制定了《工程监理规划》、《工程监理实施细则》。
在监理规划中,明确了监理职责。
明确了奋斗目标,在质量上争取优良,工期上按合同工期按时完工。
同时还本着客观、公正、科学维护国家利益和建设各方合法权益的原则,对施工单位提出具体要求。
在《监理实施细则》中,明确各项工程的具体作法要求。
通过组织施工单位讨论,由施工单位项目经理签字认可,作为监理工程师开展工作的依据。
同时,为了规范监理工作制度《工程监理制度》、《监理工程师职责》、《监理工作制度》等规章制度,使各监理工程师责、权明确,有章可
循。
为了及时掌握工程施工情况,监理部制定了每周例会制,即每月召开一次监理会议,监理工程师、业主作详细汇报,监理、业主、施工项目经理对施工中出现的问题进行认真讨论,并对一月情况进行总结,对下一步工作做出具体安排,避免出现失误。
2、认真履行监理职责:
监理过程中,本着“三控制、三管理、一协调”的原则,对工程进行了有效的控制。
(1)工程质量控制:
A、加强管理。
实行监理工程师负责制,在监理工程师全面控制,把关的同时,督促检查施工单位建立质量保证体系。
对施工过程中的每一道工序,必须严格实行“三检制”。
检查“三检制”执行情况是监理工程师的一个基本内容,没有进行“三检”的检验批,监理工程师不予验收签字,并不允许进入下一道工序或分项施工且不予计量。
对不按设计规范施工的,按违规作业处理,发送监理通知,限期整改,严重的采取停工整顿处理。
监理工程师在质量问题上铁面无私,严把质量关。
B、严把开工及原料构配件、设备进场关。
开工前,监理工程师对承包单位进场机具,人员情况认真检查,对不符合施工要求的提出整改意见,直到各项施工条件达到合同要求为止。
监理工程师对进场材料、设备严格控制,所有进场主要材料必须进行二次检测,凡达不到标准的材料、设备不允许进场,已进场的必须清除出现场。
消除了因原材料设备质量问题而影响工程质量的隐患。
C、勤于现场检测。
坚持工地巡视和旁站结合,为了保证施工质量,提高工作效率,监理工程师会同设计单位、质量监督单位、业主、驻地检测人员进行联合验收。
同时,对施工现场实行巡回检查,及时发现和处理施工过程中的质量
问题。
将质量事故消灭在萌芽状态。
做到小事就地解决,一般问题当天解决,重大问题七日内解决,避免因问题拖延而影响施工质量和进展。
(2)工程进度控制:
A、为保计划工期,工程开工前,监理工程师详细审查了施工单位的施工组织设计,根据工程实际情况,提出修改意见和要求。
施工组织设计确定后,严格按施工组织设计要求施工,预防延误工期。
并及时掌握施工单位近期施工安排,人员及施工设备运行情况。
与施工单位共同分析工期拖延原因,督促采取有效措施,调整施工计划,保证施工进度。
B、积极为施工单位出主意,想办法,提高工作效率,缩短工期。
同时,对施工中出现的问题,不拖不靠,力争在最短的时间内解决。
取得了明显效果。
使工程能够顺利进行。
C、监理工程师同设计单位代表密切配合,合理优化设计。
邀请设计代表参加监理例会,把施工过程中发现的设计问题及时反馈给设计代表,共同确定和调整设计方案,从而有效加快了施工进度,保证了施工质量,使工程设计更加合理。
(3)工程投资控制
根据合同款项,本着客观、真实反映施工实际进度的原则,要求施工单位根据现场评定记录,每月月底填报月支付工程量资金结算审核表,经项目监理工程师审核,总监理工程师审定后,呈报建设单位,作为工程进度拨款的依据。
对于质量不合格的工程,监理工程师不予签证认可,直至整改合格后方可签证拨款。
(4)合同管理
在合同管理过程中,监理工程师参与了工程招投标及施工合同的制定,向中标单位发布了开工令,在监理权限范围内对施工单位进行了全部施工过程的监督和管理,包括监督施工单位严格执行承包合同,对违反合同的行为进行处理。
对施工单位制定了监理实施细则和监理规程,要求施工单位按规范标准及设计图纸文件要
求施工。
主持了各项分项(单元)及分部工程验收工作,审查施工单位提供的全部技术、业内资料并归档。
(5)信息管理
监理工程师信息管理工作主要是整理合同文件,各种报表,施工现场原始记录。
将建设单位及上级部门的指标,文件精神及时贯彻到工作中。
对于设计变更及时掌握并及时通知施工单位,使其做出相应调整。
对于施工中发现的问题及时处理,并反馈给有关单位。
对于各种信息分门别类整理归档,妥善保管,健全监理日志,监理大事记及监理会议记录。
在加强文字、图表记录采集整理的同时,充分利用声像手段及计算机处理技术,加强对信息工作的管理。
(6)组织协调
在组织协调工作中,坚持原则性、科学性、公正性的统一,实事求是、平等协商、严谨充分,充分调动有关各方面的积极性,认真细致的处理好各种矛盾,使整个工程有序而顺利地进行。
(7)内业记录、归档
对于试验检测,要求监理工程师掌握一手测量数据,做到测量手薄与检测报告存档,按有关规定对内业资料及时填写认证,并建立技术档案,对施工中出现的变更、返工、开工、验收等重要环节均要求以书面形式申报、审批,并做存档。
(8)发出的监理工程师通知
在监理过程中向施工单位发出两份通知单,主要内容如下:
1、 K2+076~K2+176段挡墙基础开挖放坡不符合规范要求,存安全隐患;
2、要示施工单位在汛期加强防汛工作。
三、监理效果:
利州区大石镇流水渔场至大道口堤防工程自建段,分为5个分部,全部验收合格。
具体情况如下:
(1)基础工程
该分部工程划分5个单元工程均达到合格等级,观感质量均好。
本工程进场原材料中间产品均经过出厂检验,施工单位复检,施工单位对进场的水泥砂石送检13次,C20试压块15组,地基承载力检测4次均符合要求。
监理单位对进场的水泥砂石送检3次,C20试压块3组,地基承载力检测1次均符合要求。
(2)堤身工程
该分部工程划分7个单元工程,均达到合格等级。
本工程进场原材料中间产品均经过出厂检验,施工单位复检,施工单位对进场的水泥砂石送检12次,C20试压块34组,地基承载力检测4次均符合要求。
监理单位对进场的水泥砂石送检3次,C20试压块4组,地基承载力检测1次均符合要求。
(3)堤身填筑工程
该分部工程划分2个单元工程,均达到合格等级,
本工程按试验要求的厚度分层填筑、压实,并层层检测。
施工单位压实度检测216次,监理单位抽检44次均符合设计要求和规范规定。
(4)护坡工程
该分部工程划分4个单元工程,均达到合格等级。
本工程进场原材料中间产品均经过出厂检验,施工单位复检,施工单位对进场的水泥砂石送检7次,C20试压块4组,均符合要求。
监理单位对进场的水泥砂石送检1次,C20试压块1组,均符合要求。
(5)堤顶工程
该分部工程划分3个单元工程,均达到合格等级。
本工程进场原材料中间产品均经过出厂检验,施工单位复检,施工单位对进场的水泥砂石送检6次,C20试压块8组,均符合要求。
监理单位对进场的水泥砂石送检1次,C20试压块4组,均符合要
求。
四、监理体会
1、实行工程监理制,为创优质工程提供制度保证。
受广元市利州区利元国有投资有限公司委托,四川康立项目管理有限责任公司向利州区大石镇流水渔场至大道口堤防工程自建段委派了监理工程师。
监理工程师根据合同及监理职责权限开展工作,是施工现场的主要管理人员,监理工程师把主要精力放在质量控制和资金控制上。
监理工程师在抓质量管理上,要排除来自任何方面的干扰和干预,监理工程师发出的“监理工程师通知单”施工单位应坚决执行,这样才能使整个工地形成了“质量第一”的氛围。
