关于需要专家论证的方案办事指南

关于需要专家论证的方案办事指南一、本工程需要进行专家论证的专项方案:1、人工挖孔桩工程施工方案(已完成专家论证)2、地下连续墙工程施工方案3、土方开挖工程施工方案4、高支模工程施工方案5、脚手架工程施工方案6、幕墙安装工程二、专项方案编制应当包括以下内容:1、工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
2、编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
3、施工计划:包括施工进度计划、材料与设备计划。
4、施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
5、施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
6、劳动力计划:专职安全生产管理人员、特种作业人员等。
7、计算书及相关图纸。
三、一些专家论证会的要求:1、专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
专项方案应当由施工单位组织召开专家论证会。
实行施工总承包的,由施工总承包单位组织召开专家论证会。
2、下列人员应当参加专家论证会:(1)专家组成员;(2)建设单位项目负责人或技术负责人;(3)监理单位项目总监理工程师及相关人员;(4)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(5)勘察、设计单位项目技术负责人及相关人员。
第十条专家组成员应当由5名及以上符合相关专业要求的专家组成。
本项目参建各方的人员不得以专家身份参加专家论证会。
3、专家论证的主要内容:(1)专项方案内容是否完整、可行;(2)专项方案计算书和验算依据是否符合有关标准规范;(3)安全施工的基本条件是否满足现场实际情况。
专项方案经论证后需做重大修改的,施工单位应当按照论证报告修改,并重新组织专家进行论证。
需要专家论证的工程及专家论证程序

需要专家论证的工程及专家论证程序工程项目在实施过程中,为了确保其技术可行性、合规性以及风险管理的有效性,通常需要经过专家论证。
专家论证是指通过邀请领域内专业人士、学者或行业专家来评估和验证工程项目的可行性、安全性、可持续性以及对环境和社会的影响等方面的科学过程。
本文将介绍需要专家论证的工程项目类型以及专家论证程序。
一、需要专家论证的工程项目类型1. 大型基础设施项目:如高速公路、铁路、机场、港口等工程项目,由于其规模庞大,涉及到多个专业领域的知识和技术,因此需要专家论证来确保项目的技术可行性、经济合理性和社会效益。
2. 环境影响评价项目:环境影响评价是对工程项目在环境方面的影响进行评估和预测的过程。
通常涉及到生态环境、水资源、大气环境、土壤污染等多个领域的专业知识,需要专家论证来确保评价结果的科学准确性和可靠性。
3. 新能源项目:随着全球能源需求的增加以及环境保护意识的提升,新能源项目如太阳能、风能、生物能等的建设日益增多。
这些项目需要经过专家论证来评估项目的可行性、技术可靠性以及对能源产业发展的贡献。
4. 建筑工程项目:包括高层建筑、桥梁、电力工程等。
这些工程项目通常具有复杂的结构和工程技术要求,需要专家论证来评估工程设计的合理性、施工方案的科学性以及施工过程的安全性。
二、专家论证程序1. 项目申请:工程项目的申请单位需要向相关政府部门提交项目申请,明确项目的背景、目标、范围、实施方案等基本信息。
2. 专家邀请:政府部门会根据项目的特点和需求邀请相关专业领域的专家参与论证。
专家应具备丰富的工作经验和专业知识,能够全面评估项目的技术可行性和风险管理措施。
3. 专家论证会:专家论证会是项目申请单位与邀请的专家进行面对面交流和评审的环节。
在论证会上,项目申请单位需向专家介绍项目的背景、目标、实施方案等,并回答专家们的问题和疑虑。
4. 论证报告:专家论证会结束后,专家会编写论证报告,对项目的技术可行性、合规性和风险管理等方面进行评估和论述。
哪些工程需要专家论证方案

哪些工程需要专家论证方案一、需要专家论证方案的工程项目1. 建筑工程:建筑工程是指对建筑物进行设计、施工、改造、维修等活动的工程项目。
建筑工程的设计方案、施工方案和安全方案等都需要经过专家的论证和验证,以保证建筑物的结构安全、施工质量和环保标准。
2. 桥梁工程:桥梁工程是指建造或修建桥梁、立交桥、隧道等交通设施的工程项目。
桥梁工程的设计方案、施工方案和技术方案等也需要专家的论证和验证,以确保桥梁的承载能力、抗震能力和使用寿命等方面的安全性和可靠性。
3. 水利工程:水利工程是指开发、利用和保护水资源,如水库建设、灌溉设施建设、排水设施建设等工程项目。
水利工程的设计方案、施工方案和环保方案等同样需要经过专家的论证和验证,以确保水资源的合理利用和环境的可持续发展。
4. 矿山工程:矿山工程是指对矿山资源的开发和利用,如煤矿工程、金属矿山工程、非金属矿山工程等工程项目。
矿山工程的设计方案、施工方案和安全方案等也需要专家的论证和验证,以确保矿山的开采效率和安全性。
5. 交通工程:交通工程是指公路、铁路、港口、机场等交通设施的建设和维护工程。
交通工程的设计方案、施工方案和安全方案等同样需要经过专家的论证和验证,以确保交通设施的通行能力和安全性。
6. 环保工程:环保工程是指对环境污染和生态破坏进行防治和修复的工程项目,如污水处理工程、固体废物处理工程等。
环保工程的设计方案、施工方案和技术方案等同样需要经过专家的论证和验证,以确保环境污染的治理效果和生态环境的保护。
二、专家论证方案的实施方式1. 选取合适的专家:针对不同的工程项目,需要选择具有相关领域专业知识和丰富实践经验的专家,组成专家组进行论证。
2. 制定论证方案:在确定专家组和论证对象后,需要制定详细的论证方案,明确论证的目的、内容、方法和标准等,确保论证过程的科学性和规范性。
3. 进行论证评审:专家组根据论证方案,对工程项目的设计方案、施工方案或技术方案等进行评审和验证,提出意见和建议。
需要专家论证的项目及内容

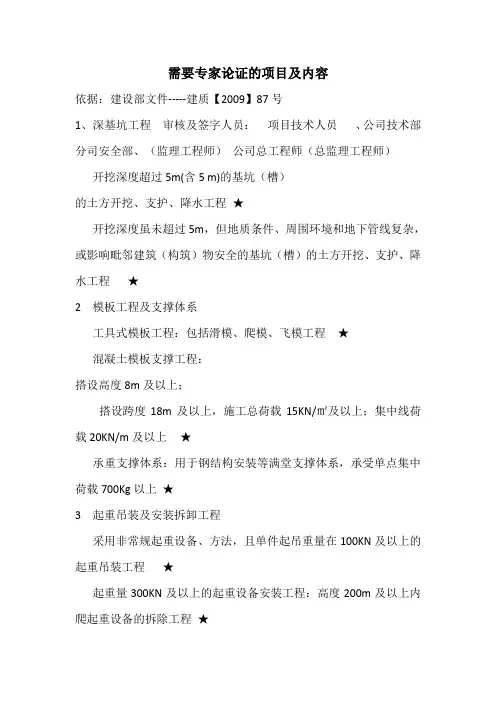

需要专家论证的项目及内容依据:建设部文件-----建质【2009】87号1、深基坑工程审核及签字人员:项目技术人员、公司技术部分司安全部、(监理工程师)公司总工程师(总监理工程师)开挖深度超过5m(含5 m)的基坑(槽)的土方开挖、支护、降水工程★开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程★2 模板工程及支撑体系工具式模板工程:包括滑模、爬模、飞模工程★混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15KN/㎡及以上;集中线荷载20KN/m及以上★承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上★3 起重吊装及安装拆卸工程采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程★起重量300KN及以上的起重设备安装工程:高度200m及以上内爬起重设备的拆除工程★4 脚手架工程搭设高度50m及以上落地式钢管脚手架工程★提升高度150m及以上附着式整体和分片提升脚手架工程★架体高度20m及以上悬挑式脚手架工程★5 拆除、爆破工程采用爆破拆除的工程★码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程★可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程★文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程★6 其他施工高度50m及以上的建筑幕墙安装工程★跨度大于36米及以上的钢结构安装工程;跨度大于60米及以上的网架和索模结构安装工程★开挖深度超过16m的人工挖孔桩工程★地下暗挖工程、顶管工程、水下作业工程★采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程★注:专家组不少于5人,本公司以外的专家。
需专家论证方案

需专家论证方案需专家论证方案超过一定规模的危险性较大的分部分项工程范围一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
二、模板工程及支撑体系(一)工具式模板工程:包括滑模、爬模、飞模工程。
(二)混凝土模板支撑工程:搭设高度8m 及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
三、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。
(二)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
四、脚手架工程(一)搭设高度50m及以上落地式钢管脚手架工程。
(二)提升高度150m及以上附着式整体和分片提升脚手架工程。
(三)架体高度20m及以上悬挑式脚手架工程。
五、拆除、爆破工程(一)采用爆破拆除的工程。
(二)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
(三)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
(四)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
六、其它(一)施工高度50m及以上的建筑幕墙安装工程。
(二)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。
(三)开挖深度超过16m的人工挖孔桩工程。
(四)地下暗挖工程、顶管工程、水下作业工程。
(五)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
危险性较大的分部分项工程安全管理办法第一条为加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生,依据《建设工程安全生产管理条例》及相关安全生产法律法规制定本办法。
哪些施工方案要专家论证

哪些施工方案要专家论证以下安全专项方案需要进行专家论证:1。
深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。
地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。
(七)起重机械设备拆装工程1、塔式起重机的安装、拆卸、顶升;2、施工升降机的安装、拆卸;3、物料提升机的安装、拆卸。
需要专家论证的专项施工方案

施工单位:XX建筑工程有限公司
监理单位:XX建设监理有限公司
三、施工内容及施工方法
1.施工内容
(1)土建工程
(2)装饰工程
(3)安装工程
(4)室外附属工程
2.施工方法
(1)采用先进合理的施工工艺,确保工程质量。
(2)采用科学合理的施工组织设计,确保施工进度。
(3)严格按照施工图纸和施工规范进行施工,确保安全生产。
五、安全生产保障措施
1.加强施工现场安全管理,严格执行安全生产法律法规和施工规范。
2.建立健全安全生产责任制,明确各级管理人员和施工人员的安全生产职责。
3.开展安全生产教育和培训,提高施工人员的安全意识和技能。
4.定期开展安全生产检查,及时发现并整改安全隐患。
5.制定应急预案,提高应对突发事件的能力。
3.应急预案
-制定针对各类突发事件的应急预案,提高应对能力。
-定期组织应急演练,确保各项应急措施的有效性。
七、质量保证措施
1.质量管理体系
-建立完善的质量管理体系,确保施工质量的可控与追溯。
-对关键工序实行质量控制点管理。
2.质量控制
-严格材料验收制度,确保原材料质量。
-加强过程质量控制,实行质量一票否决制。
-施工过程中采取生态保护措施,减少对自然环境的影响。
六、安全生产保障措施
1.安全管理制度
-建立健全安全生产责任制,明确各级管理人员和施工人员的安全职责。
-定期开展安全生产教育培训,提高全员安全意识。
2.施工现场管理
-加强现场安全巡查,及时发现并整改安全隐患。
-严格执行施工现场的标准化管理,确保施工秩序。
九、总结
本专项施工方案在充分分析项目特点的基础上,提出了科学合理的施工方法、安全生产和质量保障措施,并经过专家论证。相信在各方共同努力下,本项目将顺利实施,确保工程质量、安全、进度等目标的实现。
工程专项施工方案专家论证

工程专项施工方案专家论证一、背景和意义随着城市化进程的加快,各类建筑工程如桥梁、隧道、地铁、水利等专项工程正在快速发展。
这些专项工程对施工方案的制定和实施提出了更高的要求,需要专家对施工方案进行细致的论证和评估,以确保工程施工的安全性、经济性和高效性。
专项施工方案专家论证是指由具有丰富专业经验和专业知识的专家对工程施工方案进行详细的论证和评估,以确定施工方案的合理性和可行性。
这对于确保工程施工的质量和安全具有重要意义。
因此,建立专项施工方案专家论证制度对于推动工程质量的提高,构建安全可靠的工程体系具有重要意义。
二、专项施工方案专家论证的内容和要求1.专家论证的内容专项施工方案专家论证主要包括以下内容:(1)项目背景和项目需求的描述,包括项目的基本情况、工程目标、项目背景和项目推进的必要性等。
(2)项目特点及施工环境的分析,包括项目的地质、地形、气候等特点,以及对施工环境的分析。
(3)施工方案的详细说明,包括施工工艺、工序、施工组织、安全保障、质量控制、施工周期、人员配备、设备配置等。
(4)施工方案的可行性评估,包括对施工方案的技术性、经济性和社会效益等方面的评估。
(5)施工方案的风险评估,包括对施工方案可能存在的风险和隐患进行分析和评估。
2.专家论证的要求专项施工方案专家论证需要符合以下要求:(1)专家需具有相关专业的丰富经验和专业知识,具有丰富的理论知识和实践经验。
(2)专家论证需要对施工方案进行全面细致的分析和评估,确保每个环节都得到充分考虑。
(3)专家论证需要客观、公正、科学、合理,确保论证结论符合实际情况。
(4)专家论证需要遵守相关法律法规和技术标准,确保施工方案的合法性和符合性。
三、专项施工方案专家论证的意义和作用1.保障工程施工的安全性专项施工方案专家论证可以通过对施工方案的全面评估和分析,发现施工方案中存在的风险和隐患,提出相应的防范措施,从而保障工程施工的安全性。
2.提升工程施工的质量专项施工方案专家论证可以通过对施工工艺、工序、质量控制等方面进行细致的论证和评估,提出相应的改进建议,从而提升工程施工的质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
需要专家论证的项目及规定
依据:建设部文件-----建质【2009】87号
1、深基坑工程审核及签字人员:项目技术人员、公司技术部分司安全部、(监理工程师)公司总工程师(总监理工程师)1.1 开挖深度超过5m(含5 m)的基坑(槽)
的土方开挖、支护、降水工程★
1.2 开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程★
2 模板工程及支撑体系
2.1 工具式模板工程:包括滑模、爬模、飞模工程★
2.2 混凝土模板支撑工程:
搭设高度8m及以上;
搭设跨度18m及以上,施工总荷载15KN/㎡及以上;集中线荷载20KN/m及以上★
2.3 承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上★
3 起重吊装及安装拆卸工程
3.1 采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程★
3.2 起重量300KN及以上的起重设备安装工程:高度200m及以上内爬起重设备的拆除工程★
4 脚手架工程
4.1 搭设高度50m及以上落地式钢管脚手架工程★
4.2 提升高度150m及以上附着式整体和分片提升脚手架工程
★
4.3 架体高度20m及以上悬挑式脚手架工程★
5 拆除、爆破工程
5.1 采用爆破拆除的工程★
5.2 码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程★
5.3 可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程★
5.4 文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程★
6 其他
6.1 施工高度50m及以上的建筑幕墙安装工程★
6.2 跨度大于36米及以上的钢结构安装工程;跨度大于60米及以上的网架和索模结构安装工程★
6.3 开挖深度超过16m的人工挖孔桩工程★
6.4 地下暗挖工程、顶管工程、水下作业工程★
6.5 采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程★
注:专家组不少于5人,本公司以外的专家。
