外墙面砖镶贴施工技术交底
外墙面砖镶贴施工技术交底

1、水电、通风、设备安装等工作已完成。
2、防水部位的施工已结束,并经过验收。
3、墙面抹灰隐蔽、门窗框安装,门窗框与基体之间发泡剂填充完毕,符合要求,门窗框贴好保护膜。
4、室内水平线、竖向控制线已弹好;
2.3 施工工艺流程
基层处理→排砖→吊垂直→拉垂直线、水平线→贴瓷砖→擦缝→清理
2.4 施工方法
2内墙面瓷砖镶贴工程
2.1 施工准备
1、材料准备:300×200×5mm乳白色亚光瓷砖、普硅水泥32.5级、中砂、胶粘剂、勾缝剂等。瓷砖要求表面平整无翘曲、边缘整齐、颜色一致,棱角不得损坏;各种材料有生产厂家检验报告和产品合格证,并经复试合格;
2、机具准备:砂浆搅拌机、切割机、手电钻、手推车、铲、灰板、抹子、尺子、托线板、刮杠、线坠、笤帚、擦布、专用倒角工具等。
审核人
交底人
接受交底人
面效果整齐划一。
3)、排列面以立面造型梁柱所围区域,主要划分为以下几个部位需重点考虑排砖方式:
①、窗台下部、窗间墙、窗垛;
②、楼梯间外墙、侧面小面墙;
③、单元连接墙面,东西山墙。
5、排砖后,按照缝隙拉水平线、竖线,粘一排(一列)移动一排(一列),用水平尺及托线板随时检查拉线的水平度及垂直度。所有镶贴面必须用大通线进行控制,确保面砖的成活面与大通线的距离一致。
6、在地砖铺好10h左右,用稀水泥浆进行搓缝,并进行养护,至少3d,不准上人
踩动。
7、质量要求
1)、砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺楞等缺陷。
2)、面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。
3)、面砖嵌缝应填实,特别是墙根部。
外墙面砖施工技术交底

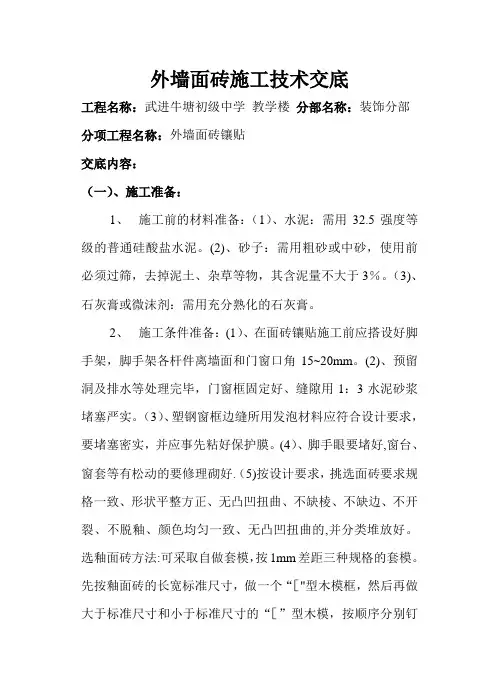

外墙面砖施工技术交底工程名称:武进牛塘初级中学教学楼分部名称:装饰分部分项工程名称:外墙面砖镶贴交底内容:(一)、施工准备:1、施工前的材料准备:(1)、水泥:需用32.5强度等级的普通硅酸盐水泥。
(2)、砂子:需用粗砂或中砂,使用前必须过筛,去掉泥土、杂草等物,其含泥量不大于3%。
(3)、石灰膏或微沫剂:需用充分熟化的石灰膏。
2、施工条件准备:(1)、在面砖镶贴施工前应搭设好脚手架,脚手架各杆件离墙面和门窗口角15~20mm。
(2)、预留洞及排水等处理完毕,门窗框固定好、缝隙用1:3水泥砂浆堵塞严实。
(3)、塑钢窗框边缝所用发泡材料应符合设计要求,要堵塞密实,并应事先粘好保护膜。
(4)、脚手眼要堵好,窗台、窗套等有松动的要修理砌好.(5)按设计要求,挑选面砖要求规格一致、形状平整方正、无凸凹扭曲、不缺棱、不缺边、不开裂、不脱釉、颜色均匀一致、无凸凹扭曲的,并分类堆放好。
选釉面砖方法:可采取自做套模,按1mm差距三种规格的套模。
先按釉面砖的长宽标准尺寸,做一个“["型木模框,然后再做大于标准尺寸和小于标准尺寸的“[”型木模,按顺序分别钉在一块木板上。
挑选时先将釉面砖放进标准尺寸的“[”型进行检查,如不符合要求时,再取其他两个“[”型进行检查,通过这样的挑选就能选出三种不同规格的釉面砖,分别堆放好。
使用时根据工程量选用其中的一种规格,来保证镶贴缝隙的大小一致性。
(6)、大面积镶贴面砖施工时,应先放样,做样板,并经项目部、监理、甲方检查合格后,方可进行正式施工。
(二)、施工工艺及技术操作要求:1、基层处理:(1)、基层为砖墙面的基面处:在抹底子灰之前,必须将砖墙面扫干净,然后浇水湿润。
(2)、基层为砼墙面的基层处理:对于凸出墙面的砼应剔凿平整,对光滑砼表面处理采取毛化处理:先把表面的尘土、污垢清理干净,再用素水泥中掺30%的107胶喷撒墙面进行毛化处理.并进行养护保证其强度.2、吊垂直、套方、找规矩:(1)、采用在外墙阳角处用钢丝花蓝螺栓拉垂直线,根据阳角钢丝出墙面标志(灰饼),墙面上每1。
外墙砖铺贴工程技术交底

外墙砖铺贴工程技术交底1. 项目简介本文档旨在对外墙砖铺贴工程进行技术交底,确保施工过程中的安全和质量。
2. 施工准备在开始铺贴工程之前,必须进行以下准备工作:- 清理并平整墙面,确保墙面平整和干燥;- 准备所需的工具和材料,包括砖块、砂浆、水平仪、批刀等;- 对施工区域进行保护措施,防止污染和损坏。
3. 铺贴工艺流程以下是外墙砖铺贴的基本工艺流程:1. 使用水平仪和墨线进行基准线的划定,确保砖块的水平和垂直位置;2. 使用批刀将砂浆涂抹在墙面上;3. 将砖块按照预定的图案和尺寸进行铺贴,同时注意保持砖与砖之间的间隙;4. 使用橡皮锤轻轻拍打砖块,确保其与墙面粘牢;5. 在必要的地方,使用批刀修整砖块的形状和尺寸;6. 在铺贴完一部分后,检查墙面的水平度和垂直度,及时调整;7. 铺贴完成后,清理砖块表面的砂浆污渍。
4. 施工注意事项在进行外墙砖铺贴工程时,需要注意以下事项:- 砖块应选用质量可靠、外观一致的产品;- 砂浆的配比应符合相关规范要求,并且在施工过程中要保持湿润;- 铺贴时要确保砖块之间的间隙均匀一致;- 在施工过程中要及时清理墙面和砖块表面的污渍,以免影响最终效果;- 如果施工过程中遇到问题或质量缺陷,应及时与相关负责人沟通并解决。
5. 施工安全措施为确保施工的安全性,需要采取以下措施:- 施工人员必须佩戴安全防护用品,包括安全帽、安全鞋等;- 施工现场要设置明显的安全警示标识,并做好周边的防护措施;- 施工人员要熟悉操作规程,严格按照工艺流程进行施工;- 在高处作业时,必须采取防护措施,如搭设安全网、使用防护带等。
6. 施工质量验收完成外墙砖铺贴工程后,应进行质量验收,确保施工达到预期效果。
验收内容包括:- 砖与砖之间的间隙是否均匀一致;- 砖与墙面之间的粘结牢固性;- 墙面的水平度和垂直度是否符合要求;- 是否有砂浆污渍或明显质量缺陷。
7. 结束语本文档介绍了外墙砖铺贴工程的技术交底内容,包括施工准备、工艺流程、注意事项、安全措施和质量验收。
外墙砖镶贴安全技术交底模板

一、施工准备1. 作业条件根据相关设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的外墙砖,分别堆放并保管好。
确保施工材料符合国家相关标准,并经过检验合格。
2. 人员要求施工人员必须经过专业培训,具备外墙砖镶贴的施工技能,且身体健康,无高血压、心脏病等不适于高空作业的疾病。
3. 工具设备准备足够的施工工具,如切割机、水平尺、墨线、錾子、锤子、抹子、扫帚、刷子、安全带、安全帽、防尘口罩等。
二、安全技术措施1. 施工人员入场前必须进行入场教育,确保了解并掌握外墙砖镶贴的安全技术要求。
2. 施工人员进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带口;严禁赤背、穿拖鞋。
3. 施工人员严禁酒后作业,严禁吸烟,禁止在施工现场追逐打闹。
4. 高空作业时,必须系好合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内。
5. 施工现场必须设置安全防护设施,如安全网、防护栏杆、防护罩等,确保施工人员在高空作业时的安全。
6. 施工人员必须按照设计图纸和施工规范进行施工,确保外墙砖的镶贴质量。
7. 在进行外墙砖切割时,操作人员必须佩戴防护眼镜和防尘口罩,防止切割过程中产生的粉尘和碎片伤害眼睛。
8. 施工过程中,如遇恶劣天气(如强风、暴雨、雷电等),应立即停止高空作业,确保施工人员安全。
9. 施工现场应保持整洁,及时清理施工垃圾,防止滑倒、摔伤等事故发生。
10. 施工现场应配备消防器材,如灭火器、消防水桶等,确保一旦发生火灾,能够及时扑救。
三、应急措施1. 施工过程中如发生安全事故,立即停止施工,组织人员进行救援。
2. 如有人员受伤,立即拨打急救电话,同时采取措施进行现场急救。
3. 事故发生后,立即向相关部门报告,按照规定进行事故调查和处理。
四、施工注意事项1. 施工前,对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 施工过程中,加强现场安全管理,及时发现和消除安全隐患。
内外墙面砖地砖粘贴作业安全技术交底

内外墙面砖地砖粘贴作业安全技术交底为了确保内外墙面砖地砖粘贴作业的安全性,保障工人和使用者的人身安全,本文对该作业的安全技术进行详细交底。
一、安全准备1. 人员准备:作业人员应经过专业培训,掌握砖瓦工操作技能,了解施工规范和安全操作要求。
同时,要配备足够数量的作业人员,确保施工过程中能够落实安全措施。
2. 工具材料准备:清点工具和材料,确保材料的质量和符合施工要求。
检查使用的砖瓦是否完好无损,以免影响施工质量和安全。
3. 安全区域设置:在施工现场周边设置警示标志,确保没有非作业人员进入作业区域。
对作业区域进行划定,确保周围没有其他危险物品或障碍物,保持施工区域的整洁,减少意外风险。
二、个人防护1. 穿戴防护装备:作业人员在施工过程中应穿戴符合标准的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套、工作服等。
特别是有高空作业时,还应配备安全带、防滑鞋等。
2. 掌握安全操作要领:作业人员应掌握正确的操作方法,理解和遵守工地交通规则,特别是在操作机械设备时,更要严格按照使用手册进行操作,确保自身安全。
三、施工准备1. 施工前的检查:在开始施工前,进行现场勘测和环境检查,确保墙面和地面的平整度和稳定性。
同时检查所使用的材料的质量和规格,以及所需工具的完好情况。
2. 墙面和地砖选材:根据设计要求,选择适合的墙面和地砖材质,密切关注砖瓦的耐候性和防滑性能。
在选择砖瓦时,应注意其尺寸规格和表面质量,以确保施工过程中的安全和质量。
3. 打线和计量:根据设计要求,进行合理的墙面和地砖布局。
在进行打线时,要保证线条直、平、整,位置准确,符合设计要求。
在测量过程中要仔细核对数据,减少误差。
四、粘贴作业1. 表面处理:在进行砖瓦粘贴作业前,要进行表面处理。
确保墙面或地面干净无灰尘、油污等杂物,同时检查基层是否平整,避免出现凹凸不平的情况。
2. 砂浆配置和施工:根据砖瓦规格和施工要求,合理配置砂浆。
在施工过程中,要注意砂浆的粘贴均匀,确保砖瓦与基层之间的粘结牢固,避免出现空鼓、掉砖等安全隐患。
镶贴外墙面砖技术交底

11、粘贴面砖的顺序:先贴附墙柱面,后贴大墙面,最后贴窗间墙。对每一分段或分块内的面砖均应自下进行粘贴。面砖粘贴后应及时将表面清理干净。
12、勾缝:面砖勾缝应按设计要求的材料和深度进行,要先勾水平缝,再勾竖蜂,一般要求勾进面砖2—3MM。勾缝应连续,平直,光滑,无裂缝,无空鼓。
技术交底
镶贴外墙面砖
工程名称:东恒国际花园项目
1、外墙面砖粘贴工艺顺序:
基层处理—挂线、贴灰饼—抹找平层—选砖、排砖—分格、弹线—粘贴面砖—勾缝——清理。
2、基层处理应符合下列规定:当基体的抗拉强度小于外墙饰面砖粘贴的贴砖强度,必须进行加固处理。
3、对混凝土基体表面,应采用聚合物水泥砂浆,或其它界面处理剂做结合层。
6、抹找平层:抹找平层前应将基体表面湿润,并刷一道掺水重10%的801胶水的素水浆。分层分遍抹找平层,一般采用1:3水泥砂浆,每层厚度不应大于7mm,且应在前一层凝结后再抹第二遍,厚度约8—12mm,总厚度不应大于20mm。随即用木杠帖着冲筋将灰刮平,木抹子搓实搓毛,待凝结后浇水养护。
7、选砖、排砖:面砖应根据设计要求挑选规格一致,形状平整,方正,不缺棱掉角,不开裂和脱釉,无凹凸扭曲,颜色均匀的砖块及配件。
8、根据大样图及墙面尺寸进行横竖排砖,并确定缝子ห้องสมุดไป่ตู้度:要求面砖接缝的宽度不应小于5mm,不得采用密缝,缝深不宜大于3mm,也可采用平缝。注意大面、通天柱、垛子要排整砖。在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位或阴角处,但要注意一致和对称。
9、弹线、分格:外墙面砖粘贴前,应根据施工大样图统一弹线,分格。方法可采取在阳角用钢丝拉垂线,根据阳角拉线,在墙面上每隔1.5—2M做标志。
外墙贴砖施工技术交底

外墙贴砖施工技术交底一、前期准备工作为了保证外墙贴砖施工的顺利进行,必须进行充分的前期准备工作。
首先要确保施工现场的安全,清除杂物和障碍物,保持施工区域的整洁。
其次,要对外墙进行清洁和修补,确保墙面平整、干燥、无油污和泥土等附着物。
最后,需要预先测量墙面尺寸和砖块规格,以确定砖块的尺寸和数量。
二、材料准备接下来是材料准备阶段,根据实际需求,采购具体的外墙贴砖材料。
主要包括砖块、砂浆、水泥、瓦楞管和砖缝剂等。
在采购时,要注意选择质量可靠的材料,以确保施工的质量和安全。
三、砖面处理在进行外墙贴砖施工之前,需要先进行砖面处理。
对于新墙面,需进行湿润处理,以避免墙面过于干燥吸水过快。
而对于已经存在的旧墙面,则需要清洗、修补和处理,确保墙面平整、无裂缝和有坚固的基础。
四、砂浆涂抹在外墙贴砖施工中,砂浆的涂抹至关重要。
首先,要根据砖块的规格选用相应的砂浆,然后将砂浆均匀涂抹于墙面上。
在涂抹砂浆时,要注意操作的均匀性和厚度的控制,确保墙面的牢固和平整度。
五、砖块贴合当砂浆均匀涂抹于墙面上后,即可将砖块贴附在墙面上。
在贴砖前,要先将砖块浸泡于水中,使其充分吸水。
然后将砖块放置在墙面上,用手轻轻按压,使其与砂浆结合牢固。
同时,要注意砖块之间的间隙均匀一致,以确保整体效果美观。
六、砖缝填充贴砖完成后,需要进行砖缝的填充工作。
首先,将砂浆均匀涂抹在砖缝上,然后用刮刀或砖缝剂工具将砂浆填充至整体砖面表面。
填充时要注意力度的掌握,避免过度填充或不足填充导致砖缝不均匀。
七、验收和保养施工完成后,要进行验收工作,检查外墙贴砖的质量和效果是否符合要求。
同时,对于新贴砖的外墙要进行保养工作,避免外界的损害和污染。
保养期间,要定期清洗外墙砖面,注意防潮和防晒,以保持砖面的美观和耐久性。
外墙贴砖施工技术交底如上所述,通过合理的前期准备、材料准备、砖面处理、砂浆涂抹、砖块贴合、砖缝填充、验收和保养等步骤,可以确保外墙贴砖施工的质量和效果。
外墙面砖施工技术交底

THANKS FOR WATCHING
感谢您的观看
外墙面砖的垂直度允许偏差为3mm/2m。 外墙面砖的接缝宽度允许偏差为±1mm。
04
外墙面砖施工安全与环 保措施
安全措施
安全教育培训
安全防护设备
所有参与外墙面砖施工的人员必须接受安 全教育培训,确保了解并遵守安全操作规 程。
பைடு நூலகம்
提供并确保所有施工人员正确使用安全帽 、安全带、防滑鞋等个人防护设备。
现场安全检查
修补缺陷
对基层上的裂缝、孔洞等缺陷进行修补,保证基 层质量。
浇水湿润
在抹灰前,用水将基层充分湿润,确保抹灰层与 基层的粘结力。
抹灰
抹底灰
在湿润的基层上涂抹底灰,底灰 应平整、光滑,无空鼓、裂纹等 缺陷。
抹面灰
在底灰干燥后,涂抹面灰,面灰 应细腻、无砂眼、裂纹等现象。
弹线定位
01
根据设计要求,在墙面上弹出水 平线和垂直线,确定面砖的排列 位置。
外墙面砖施工技术交 底
目录
• 外墙面砖施工准备 • 外墙面砖施工工艺 • 外墙面砖施工质量控制 • 外墙面砖施工安全与环保措施 • 外墙面砖施工常见问题及处理方法
01
外墙面砖施工准备
材料准备
瓷砖
选择质量合格、色泽均匀、尺 寸一致的瓷砖,并按照设计要
求确定规格和数量。
粘结剂
选用与瓷砖相匹配的粘结剂, 确保粘结强度和耐久性。
技术准备
熟悉图纸
确定施工顺序和工艺流程
仔细阅读施工图纸,了解外墙面砖的 铺贴要求和具体做法。
根据施工方案,明确各道工序的施工 顺序和工艺流程,确保施工质量。
制定施工方案
根据图纸要求和现场实际情况,制定 合理的施工方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编 号
2006-05-18-01
工程名称
73#小区一期动迁住宅楼工程
交底日期
2006年5月18日
施工单位
中国建筑第八工程局
分项工程名称
镶贴工程
交底提要
镶贴工程施工技术交底
1外墙面砖镶贴工程
1.1 施工准备
1、材料准备:浅咖啡色面砖(200×60×5mm)、普硅水泥32.5级、中砂、专用胶粘剂、专用勾缝剂等。
7、质量要求:
瓷砖不得有空鼓,勾缝不得出现瞎缝;
立面垂直度允许偏差2mm、表面平整度允许偏差3mm、阴阳角方正允许偏差3mm、接缝直线度允许偏差2mm、接缝高低差允许偏差0.5mm、接缝宽度允许偏差1mm。
2.5 细部做法
1、当阴阳角排砖过程中,出现无法避免的小于1/2块的小条砖时,应将一块小条砖加一块整砖的尺寸平均后切成两块大于1/2的非整砖排列在两边的阴阳角部位,并且位置要对称。
面砖外形几何尺寸准确,无缺楞掉角、翘曲、裂纹等现象,颜色一致,无暗斑。所用材料均应具有产品合格证,并经复试合格;
2、施工机具:砂浆搅拌机、切割机、小铲、灰板、抹子、直角尺、托线板、线坠、钢丝线、笤帚、擦布、特制勾缝工具、专用倒角设备等。
1.2 作业条件
1、外墙保温苯板工程,经建设单位、监理单位验收合格,同意隐蔽。
6、镶贴班组依据非整砖的尺寸、数量、使用部位,提前报量。现场由切割、倒角班组负责集中加工,阳角砖按45度倒角。
7、在面砖背面,满涂专用粘接剂,涂抹厚度以粘贴后刚好满浆为准,边缘打斜刮平,按缝隙的拉线对齐就位,轻轻挤揉,砖面接近拉线1~2mm时,用铲把或专用橡皮锤轻轻敲平敲实。镶贴时,应边粘贴边与邻边找平调直,砖缝如有歪斜及宽窄不一致处,须在粘结层初凝以前加以调整。
2、门窗框安装完毕。
3、复核窗位置、立面造型、突出尺寸与部位等,与图纸一致。
1.3 施工方法
1、将基层表面杂物清理。
2、镶贴前,将面砖在清水中浸泡2小时,阴干后使用。
3、墙面自上而下沿外墙转角、窗口、造型柱挂大通线,通线贴造型梁侧面垂直到
底,通线上、下固定,镶贴过程中以通线作为主要控制线。
4、面砖采用通缝镶贴,施工前进行试排。
1.4 细部做法
1、外墙面砖在阳角处要倒角成45度,对角镶贴。
2、窗台砖按10%流水坡度镶贴;
3、楼梯间背立面在窗眉初做20mm分格缝。
审核人
交底人
接受交底人
4、勾缝必须深浅一致,缝深均2mm,勾方缝,缝内平整光滑。勾缝采用专用的统一
的勾缝工具和专用勾缝剂施工。
5、门口四周面砖不得小于1/2整砖,并且大小一致,璇脸如出现半砖,应居中排列。
审核人
交底人
接受交底人
面效果整齐划一。
3)、排列面以立面造型梁柱所围区域,主要划分为以下几个部位需重点考虑排砖方式:
①、窗台下部、窗间墙、窗垛;
②、楼梯间外墙、侧面小面墙;
③、单元连接墙面,东西山墙。
5、排砖后,按照缝隙拉水平线、竖线,粘一排(一列)移动一排(一列),用水平尺及托线板随时检查拉线的水平度及垂直度。所有镶贴面必须用大通线进行控制,确保面砖的成活面与大通线的距离一致。
4、镶贴前,阳角部位瓷砖现场集中倒角,安排专人使用砂轮机等专用机具进行,锐角边缘顺齐,无掉豁,角度一致。
5、用1:1水泥砂浆掺10%107胶,背面用小抹子上满涂匀,瓷砖四边用抹子平面沿边缘成斜面将胶浆带平,沿控制线将瓷砖敲平敲实,将表面擦净。
审核人
交底人
接受交底人
6、镶贴完毕,用白水泥浆擦缝,缝隙密实,并将表面擦净。
1、瓷砖镶贴使用前,在清水中浸泡24小时阴干备用;
2、瓷砖镶贴相邻两块缝宽定为1.5mm。镶贴前进行试排,同一墙面上的横竖排列均不得有一行以上的非整砖行,非整砖行应排于次要部位或阴角处;
3、排砖完毕,在墙面上沿瓷砖缝吊垂直线、拉水平线,线的出墙距离以瓷砖成活面为准;每贴一排(或一列),挂线移动一排(或一列)。
2、阳角瓷砖倒角成45度,对角镶贴,阳角缝必须顺直。
3、勾缝同一凹进瓷砖表面1mm。
4、瓷砖缝隙必须沿大墙面通缝交圈。
5、线盒必须位于整块砖的中部或四块砖的十字线中心。
3地砖镶贴工程
本工程卫生间、厨房采用防滑地砖镶贴。
3.1 施工准备
1、材料准备:300×300×10mm防滑地砖、普硅水泥32.5级、中砂、粘结剂(107胶)等。瓷砖要求表面平整无翘曲、边缘整齐、颜色一致,棱角不得损坏;各种材料均需有生产厂家检验报告和产品合格证,经复试合格;
8、镶贴完成一个流水段后,进行勾缝。选用专用勾缝剂,按配量加水,拌匀均匀。
准备专用勾缝工具,先勾水平缝,再勾竖缝。缝凹进砖面2mm。
9、勾缝后用棉丝将表面擦净。
10、质量要求:
面砖规格、颜色必须统一;
外墙砖粘贴必须牢固、胶浆饱满、无空鼓;
表面应洁净,无裂痕和缺损;
坡向一致。
立面垂直度允许偏差3mm、表面平整度允许偏差4mm、阴阳角方正允许偏差3mm、接缝直线度允许偏差3mm、接缝高低差允许偏差1mm、接缝宽度允许偏差1mm。
2.2 作业条件
1、水电、通风、设备安装等工作已完成。
2、防水部位的施工已结束,并经过验收。
3、墙面抹灰隐蔽、门窗框安装,门窗框与基体之间发泡剂填充完毕,符合要求,门窗框贴好保护膜。
4、室内水平线、竖向控制线已弹好;
2.3 施工工艺流程基层处理排砖→吊垂直→拉垂直线、水平线→贴瓷砖→擦缝→清理
2.4 施工方法
1)、选择一个标准层,将每个造型梁柱所划分的立面分格,作为一个区域,单独排砖。先确定排布方式,再尺量计算横缝、竖缝宽度,面砖缝宽预定为8mm,试排过程中,依据现场实际做调整,成活缝宽在8~12mm之间。
2)、排砖原则:窗膀必须上下通缝,当墙面有小于1/3整砖时,应将此砖与相邻的整砖的宽度相加后平分,并放置在排列面的中间镶贴。阴角两面均镶贴面砖的,应相互顶砖镶贴。窗下墙、窗间墙应尽量将非整砖放在中间。排砖应上下左右面兼顾,保证立
2内墙面瓷砖镶贴工程
2.1 施工准备
1、材料准备:300×200×5mm乳白色亚光瓷砖、普硅水泥32.5级、中砂、胶粘剂、勾缝剂等。瓷砖要求表面平整无翘曲、边缘整齐、颜色一致,棱角不得损坏;各种材料有生产厂家检验报告和产品合格证,并经复试合格;
2、机具准备:砂浆搅拌机、切割机、手电钻、手推车、铲、灰板、抹子、尺子、托线板、刮杠、线坠、笤帚、擦布、专用倒角工具等。
