家装中水电改造的施工工艺及工序

合集下载

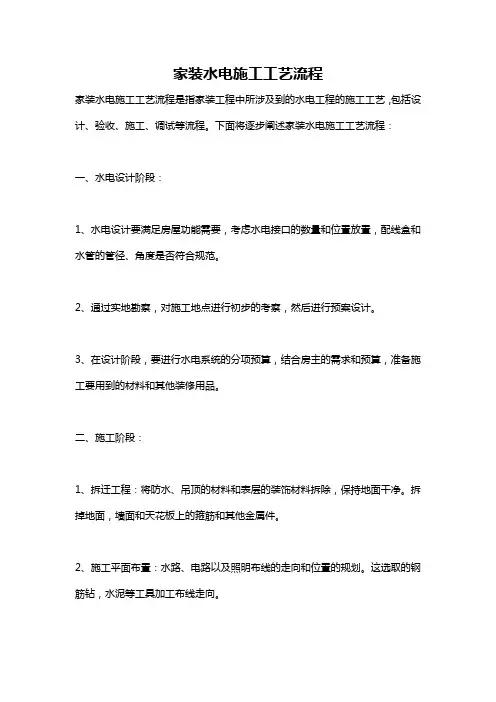

家装水电施工工艺流程

家装水电施工工艺流程

家装水电施工工艺流程家装水电施工工艺流程水电工程是家装中非常重要的一环,它涉及到家庭用水和用电的方方面面。

一个好的水电施工工艺流程能够有效地避免施工过程中的问题,保证家庭的用水和用电安全稳定。

下面就为大家介绍一下家装水电施工工艺流程。

第一步:施工准备在正式开始施工之前,施工队需要对施工现场进行彻底的清理和整理,确保工作区域干净整洁。

同时,还需要对施工设备和材料进行检查,确保其质量和数量符合要求。

第二步:水电布线水电施工的第一步就是进行水管和电线的布线工作。

在进行布线之前,施工队需要根据家居平面图和设计方案确定水管和电线的走向和位置。

布线时需要注意避免与其他管线和电缆交叉并保持一定的安全距离。

第三步:水管和电线的安装在完成水管和电线的布线之后,施工队需要进行水管和电线的安装工作。

水管和电线的安装需要按照相关的标准和规范进行,保证安装的质量和安全。

在安装水管时需要注意管道的斜度和连接处的密封,避免漏水问题。

在安装电线时需要注意绝缘和接线的牢固,避免电线短路和火灾等安全问题。

第四步:防水处理水电施工完成后,需要对水管和电线所在的区域进行防水处理。

防水处理可以采用涂刷防水涂料、铺设防水卷材等方式进行。

防水处理可以有效地防止水漏和渗水问题,确保居住环境的干燥和安全。

第五步:水电验收水电施工完成后,需要进行水电验收,确保施工的质量和安全。

水电验收需要由专业的水电工程师进行,对水管和电线的质量和安装情况进行检查,如果有问题需要及时进行修改和调整。

第六步:完工验收最后,施工队需要将水电施工完成的区域进行清理和整理,并与业主进行完工验收。

验收时需要检查整个施工过程是否符合设计方案和相关要求,并确认没有任何问题后方可正式交付使用。

以上就是家装水电施工工艺流程的主要步骤。

水电施工是家装中非常重要的一环,施工质量的好坏直接关系到家居的用水和用电安全。

因此,在进行水电施工时需要选择专业的施工队伍,遵守相关的规范和标准,确保施工的质量和安全。

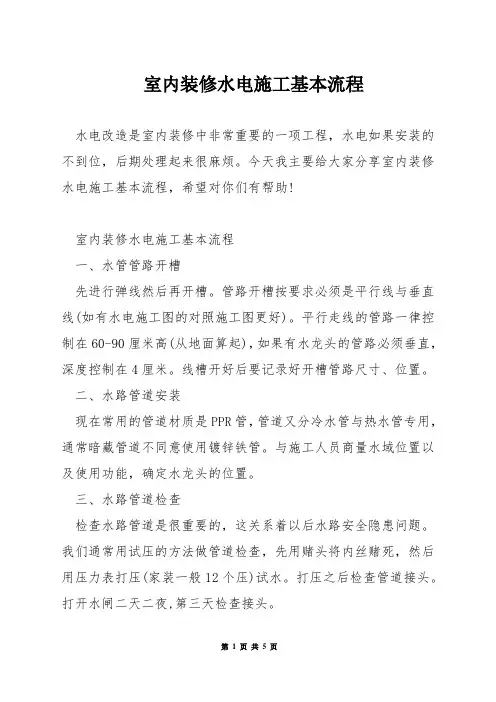

室内装修水电施工基本流程

室内装修水电施工基本流程

室内装修水电施工基本流程水电改造是室内装修中非常重要的一项工程,水电如果安装的不到位,后期处理起来很麻烦。

今天我主要给大家分享室内装修水电施工基本流程,希望对你们有帮助!室内装修水电施工基本流程一、水管管路开槽先进行弹线然后再开槽。

管路开槽按要求必须是平行线与垂直线(如有水电施工图的对照施工图更好)。

平行走线的管路一律控制在60-90厘米高(从地面算起),如果有水龙头的管路必须垂直,深度控制在4厘米。

线槽开好后要记录好开槽管路尺寸、位置。

二、水路管道安装现在常用的管道材质是PPR管,管道又分冷水管与热水管专用,通常暗藏管道不同意使用镀锌铁管。

与施工人员商量水域位置以及使用功能,确定水龙头的位置。

三、水路管道检查检查水路管道是很重要的,这关系着以后水路安全隐患问题。

我们通常用试压的方法做管道检查,先用赌头将内丝赌死,然后用压力表打压(家装一般12个压)试水。

打压之后检查管道接头。

打开水闸二天二夜,第三天检查接头。

四、二次防水二次防水是很有必要做的,而且要地面和墙面一起做,地面做的防水在水电施工的时候防水层已经遭到破坏,所以有必要和墙面一起再做一次。

使地面和墙面能够更有效的进行防水。

五、电线线路开槽业主要与施工的负责人进行商量,与电工师傅交底,弹好平行与垂直线开槽。

一般插座类距离地面40厘米,挂式的空调插座距离地面2.2米进行开槽,开关距离地面1.2-1.4米开槽。

开关插座底合安装要弹水平线开槽,厨卫间必须要依据〔制定〕的使用功能进行弹线开槽。

六、电线电路布线电线的材料要用2.5-6平米以上的铜芯线,16mm以上的线管。

室内装修水电施工规范水路施工规范标准放线定位:我们在规划水路的时候一定要用墨线来作为基准,至少有一条1m高的基准线,一条高约0.4m的低位插座水平线,一条高1.4m的开关水平线。

水路走顶:水路走顶和走地都是可以的,一般建议水路走顶比较好,虽然成本高,但是后期出现渗漏的话可以及时修理。

家装水电安装工艺流程

家装水电安装工艺流程

家装水电安装工艺流程一、水电定位开槽1. 定位:水电施工前,必须进行水电交底,与设计师、施工负责人对电路、水路进行定位复核。

根据施工图纸逐步对各空间点位进行定位。

2. 放线2.1 水路放线①厨卫空间,水路沿墙顶规划敷设。

根据已定的水路点位,厨卫空间沿墙顶面弹出水管敷设路径,并标出剔槽位置线,冷热水管应分开敷设且间距 150mm,并在弹线位置标明“冷”、“热”( 左热右冷 );②厅房台空间,水路沿地面敷设(如有吊顶,沿墙顶敷设)。

根据已定的水路点位,沿地面弹出水管敷设路径,并标出剔槽位置线,并在弹线位置标明“冷”、“热”( 左热右冷 );2.1 电路放线①厨卫空间,电路沿墙顶规划敷设。

根据已定的电路点位,厨卫空间沿墙顶面弹出线管敷设路径,电路与水路应分开规划敷设(不同槽),并标出剔槽位置线;②厅房台空间,电路沿墙顶地面敷设。

根据已定的电路点位,沿墙顶地面弹出线管敷设路径,并标出剔槽位置线;3. 开槽3.1 使用切割机沿放线边缘进行切割,切割完成后,使用电锤沿槽内边进行剔槽,槽深为管径的1.5倍(≥30mm);3.2 开槽时,预制梁板柱严禁开槽开孔,楼板混凝土严禁开槽;3.3 施工时遇到钢筋,可用电锤进行清掏,也可使用黄腊管进行走线,但严禁切断钢筋,严禁直接将导线埋入抹灰层内;3.4 开暗盒部位槽体时,需考虑暗盒边缘距离瓷砖完成面不宜过远,导致面板安装不上;3.5剔槽完成以后,用刷子把槽内灰尘清理干净,垃圾要及时清理干净。

二、给水改造1. 管道裁切1.1 用卷尺测量线槽和水管,匹配裁切下料,切口平齐并垂直于轴线,标识好热熔插入深度14mm;1.2 清理管材、管件连接端面。

2. 管道熔接2.1 使用热熔机加热管材与管件,应注意方向正确,加热后应无旋转地把管插入到所标识的深度,所有管件均应平直无歪斜,保持管材和管件熔接口处于同一轴线上;2.2 调正、调直时不应旋转管材和管件,热熔时严禁带水作业。

3.管道敷设3.1 水管优先沿墙顶敷设,横平竖直,应考虑最近路径铺设,厨卫空间无特殊情况禁止走地面;3.2 冷热水管平行安装时,热上冷下,间隔 50mm(顶面),垂直安装时,面对管道左热右冷,中心间距为 150mm,预留出水口位置准确,且应与墙面垂直,与地面距离一致;3.3 层高允许的情况下,顶面冷热水管分层敷设,热上冷下(间距50mm),避免接头过多。

室内水电装饰工程施工工序

室内水电装饰工程施工工序

室内水电装饰工程施工工序一、水电施工前的准备工作1. 工程测量:在施工前,需要对整个室内空间进行测量,确定墙体的位置、大小以及基本结构,以确保后续水电管线的敷设不会受到影响。

2. 设计方案确认:根据业主的需求和设计方案,确定水电管线的走向、布置及数量,避免出现不必要的浪费和重复工作。

3. 勘察施工环境:在动工之前,需要对施工现场进行勘察,了解周围环境和设施,如梁柱结构、管道位置等,以做好防护措施和设备安排。

4. 申请审批手续:根据相关规定和标准,需要向相关部门提出施工申请,取得必要的审批手续和证件,确保施工合法合规。

二、水电管线敷设1. 冷热水管道敷设:根据设计方案和实际需求,对冷热水管道进行布置,确定管线的走向和连接方式,确保水流顺畅,不漏水。

2. 排水管道敷设:对厨房、浴室等需排水的区域,需要敷设排水管道,确保排水顺畅,不堵塞,防止积水及漏水。

3. 电线敷设:根据设计方案和用电需求,确定电线的走向和布置位置,保证线路安全可靠,不会出现短路等故障。

4. 立管架设:对于需要从地下走向地上或屋顶的管道,需要设置立管支架,确保管道的固定和稳定,避免管线松动和漏水。

5. 隐蔽工程验收:在水电管线敷设完成后,需要进行隐蔽验收,检查管线的质量和连接是否符合要求,避免后期施工出现问题。

三、水电设备安装1. 水龙头、淋浴器安装:根据设计方案和实际需求,安装水龙头、淋浴器等水龙头设备,确保连接紧固,不漏水。

2. 水箱、水泵安装:对于需要增压或储水的情况,需要安装水箱、水泵等设备,确保水流量和水压均衡。

3. 电器设备安装:对于需要用电的设备,如热水器、洗衣机等,需要进行电器设备的安装,确保连接稳固,不会出现漏电等安全问题。

四、水电布线调试1. 水电系统检测:在安装完成后,需要对整个水电系统进行检测,确保管线畅通、设备正常工作,避免因设备故障或漏水等问题。

2. 电气设备调试:对于需要用电的设备,如冰箱、空调等,需要进行电气设备的调试,测试设备的使用效果和安全性。

家装电路工程施工工艺(3篇)

家装电路工程施工工艺(3篇)

第1篇一、施工准备1. 设计方案:根据业主需求,设计合理的电路布局,包括电源、照明、插座、开关等。

2. 材料准备:根据设计方案,选购合适的电线、电缆、PVC管、接线端子、接线盒、开关、插座等材料。

3. 工具准备:准备电钻、切割机、剥线钳、压线钳、万用表等施工工具。

二、施工流程1. 弹线定位:根据设计方案,确定线路终端插座、开关、面板的位置,并在墙面标画出准确的位置和尺寸。

2. 开槽:使用切割机沿弹线位置开槽,槽宽约10mm,深度约15mm。

3. 埋设暗盒及敷设PVC电线管:将PVC电线管穿入槽内,固定在墙面上,确保管子平直、无弯曲。

将接线盒、开关、插座等安装到墙面上,并连接好。

4. 穿线:将电线穿过PVC电线管,同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%。

5. 接线:将电线头剥皮,连接到相应的接线端子上,确保接线牢固、可靠。

6. 检查:检查电路布线是否合理,线路是否存在短路、漏电等问题。

7. 完成电路布线图,提交公司备案。

三、施工要点1. 设计布线时,执行强电走上,弱电在下,横平竖直,避免交叉,美观实用的原则。

2. 开槽深度应一致,一般是PVC管直径10MM。

3. 电源线配线时,所用导线截面积应满足用电设备的最大输出功率。

一般情况,照明1.5平方,空调挂机及插座2.5平方,柜机4.0平方,进户线10.0平方。

4. 暗线敷设必须配阻燃PVC管。

插座用SG20管,照明用SG16管。

当管线长度超过15m或有两个直角弯时,应增设拉线盒。

天棚上的灯具位设拉线盒固定。

5. PVC管应用管卡固定。

PVC管接头均用配套接头,用PVC胶水粘牢,弯头均用弹簧弯曲。

暗盒、拉线盒与PVC管用锣接固定。

6. 电源线与通讯线不得穿入同一根管内。

7. 电源线及插座与电视线及插座的水平间距应符合规范要求。

四、质量要求1. 配电系统的器件极数、参数及性能指标与设计图纸一致。

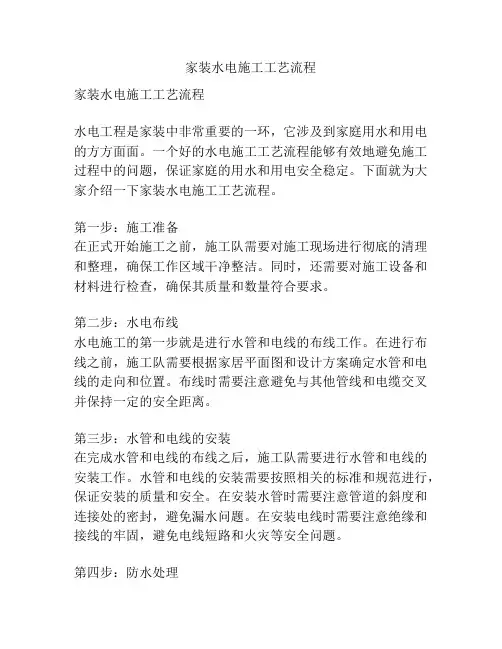

家装水电施工工艺流程

家装水电施工工艺流程

家装水电施工工艺流程家装水电施工工艺流程是指家装工程中所涉及到的水电工程的施工工艺,包括设计、验收、施工、调试等流程。

下面将逐步阐述家装水电施工工艺流程:一、水电设计阶段:1、水电设计要满足房屋功能需要,考虑水电接口的数量和位置放置,配线盒和水管的管径、角度是否符合规范。

2、通过实地勘察,对施工地点进行初步的考察,然后进行预案设计。

3、在设计阶段,要进行水电系统的分项预算,结合房主的需求和预算,准备施工要用到的材料和其他装修用品。

二、施工阶段:1、拆迁工程:将防水、吊顶的材料和表层的装饰材料拆除,保持地面干净。

拆掉地面,墙面和天花板上的箍筋和其他金属件。

2、施工平面布置:水路、电路以及照明布线的走向和位置的规划。

这选取的钢筋钻,水泥等工具加工布线走向。

3、布线管道:将地面上开口、墙壁上挖孔或吸盘或接线盒的排布,使用编程钻将管线通道打通。

开口和排除及导线的加工。

4、铺设管道:开槽吸盘、管子的加工和处理。

管道的敷设需要根据设计图纸上的规划,安装散热、弯头和其他喷淋头等附件。

5、插座、开关及水龙头等安装工程:插座、开关、水龙头安装位置的选取及预设。

6、打孔及管道修整:预留好打孔位置,并根据正方形将开口打平。

在钢筋水泥兑合体里,预埋孔要进行过滤和整理。

三、水电施工验收阶段:1、验收水电系统:确认水管道、电气系统的质量及安全性。

水电验收的规定,该哪些规范要符合、验收标准要达到等。

2、验收验证:检查开关插座的操作正常、水龙头的开合是否顺畅,墙壁上的管道是否光滑。

四、水电施工后续阶段:1、装修:开展石膏板、水泥涂层地面处理的工程。

2、测试调试:将各个装置整合并进行调试,比如水管路的压力测试、电路的短路测试、照明亮灯等等。

没什么问题后再进行接口的安装,接口完毕即可验收、确认完工。

以上即是家装水电施工工艺流程的详细操作顺序。

此外,需要注意的是在家装水电施工过程中,施工人员必须保证安全施工,保证施工质量,防止因错误及疏漏带来的后续隐患。

家装水电改造施工流程工艺(含详细讲解)

家装水电改造施工流程工艺(含详细讲解)范本一:家装水电改造施工流程工艺正文:1.前期准备1.1 测量与规划1.1.1 对房屋进行准确的尺寸测量,并制定改造规划图。

1.1.2 根据改造需求,确定水电改造的范围和目标。

1.2 材料采购1.2.1 根据规划图,确定所需材料的种类和数量。

1.2.2 选择质量可靠的建材供应商,并进行采购。

2.拆除旧水电设施2.1 切断水电源2.2 拆除旧电线和插座2.3 拆除旧水管和排水管道2.4 清除旧的墙面和地面装饰材料3.布线和安装电缆3.1 根据改造规划图,制定电线布线方案。

3.2 预先预留好电线的管道和孔洞。

3.3 根据布线方案,进行电线的固定和连接。

3.4 安装插座和开关。

4.排水管道改造4.1 根据改造规划图,确定新的排水系统。

4.2 打开地面,铺设新的排水管道。

4.3 连接新的下水道,并进行测试。

4.4 封住地面,修复地面装饰材料。

5.水管改造5.1 根据改造规划图,确定新的供水系统。

5.2 铺设新的水管,连接到家庭自来水管道。

5.3 安装新的水龙头和其他水器具。

5.4 进行水压测试和漏水检查。

6.封顶和墙面装饰6.1 完善各项水电工程后,封顶处理。

6.2 进行墙面的抹灰处理。

6.3 进行墙面装饰,如壁纸、瓷砖等。

7.清洁和验收7.1 清洁施工区域,清除施工垃圾。

7.2 进行水电改造工程的最终检查,确保施工质量达到要求。

7.3 进行相关部门的验收,如电力部门、消防部门等。

附件:附件1:改造规划图附件2:建材清单附件3:施工现场照片法律名词及注释:1.水电改造:指对房屋的水电设施进行更新和改进的过程。

2.施工质量:指水电改造工程的技术指标和施工过程符合相关法律法规和建筑标准的程度。

3.验收:指相关部门对水电改造工程进行检查和审核,确认其符合相关法规和标准的过程。

范本二:家装水电改造施工流程工艺正文:1.准备阶段1.1 拟定水电改造计划1.1.1 对房屋的水电设施进行评估,确定需要改造的部分。

水电施工工艺流程

水电施工工艺流程在家庭装修和建筑工程中,水电施工是至关重要的环节。

它不仅关系到日常生活的便利与安全,还对整个工程的质量和使用寿命有着深远影响。

下面,让我们详细了解一下水电施工的工艺流程。

一、施工前的准备工作在正式开始水电施工之前,需要进行一系列的准备工作。

首先,设计师或施工人员要根据房屋的布局和业主的需求,制定详细的水电施工图纸。

这份图纸应包括插座、开关、灯具、水龙头、排水口等的位置和数量,以及水管和电线的走向。

然后,要准备好施工所需的材料和工具。

常见的材料有电线、线管、水管、管件、开关插座、配电箱等。

工具则包括电钻、切割机、弯管器、试压泵等。

同时,要对施工现场进行清理和保护。

将地面和墙面的杂物清除干净,对已完成的装修部分进行保护,如用塑料薄膜覆盖地面和家具,防止施工过程中造成损坏。

二、电路施工流程1、定位开槽根据施工图纸,在墙面和地面上确定电线管的走向,并使用切割机和电钻进行开槽。

槽的深度和宽度要根据线管的规格来确定,一般来说,电线管的深度应不小于 15mm,宽度应不小于 20mm。

2、布管将电线管放入开好的槽中,并用管卡固定。

电线管之间要保持一定的间距,以便于后期穿线和维修。

在转弯处,要使用弯管器将线管弯成合适的角度,避免使用直角弯头,以免影响电线的穿线和信号传输。

3、穿线将电线穿过线管。

在穿线之前,要先检查线管是否畅通,有无堵塞和破损。

穿线时,要注意不同回路的电线不能穿在同一根管内,强电和弱电要分开布线,避免相互干扰。

4、接线将电线的接头进行连接。

接线时,要使用专业的接线工具和接线端子,确保连接牢固,接触良好。

对于插座和开关的接线,要按照左零右火上接地的原则进行。

5、配电箱安装安装配电箱,将电线接入配电箱内的断路器和漏电保护器。

配电箱的安装位置要便于操作和维修,高度一般在 18m 左右。

6、测试验收电路施工完成后,要进行测试验收。

使用万用表测试电路的电阻和电压,检查是否有短路、断路和漏电等问题。

家装水电施工流程和工艺

家装水电施工流程和工艺随着人们对生活品质要求的不断提高,家装工程已不再只是简单的墙面装饰和家具摆设,水电施工成为家装中一个不可或缺的环节。

本文将从水电施工的流程和工艺两个方面详解家装中的水电施工。

一、水电施工流程1. 预验房水电施工之前,需要先预验房,了解房间的大小、空间结构和水电情况,进而制定施工方案。

2. 施工准备水电施工需要先进行施工准备工作,如给水管、排水管的开槽、增强层铺设等,同时还需清理现场杂物、塑料薄膜铺设保护等。

3. 强弱电走线水电施工中,强弱电走线是其中的关键部分,需要避免水电管线交叉、电缆盘绕等问题,同时还需要考虑强弱电开关面板的安装与布线。

4. 防水处理水电施工过程中,防水处理极其重要,要进行地面和墙面的防水处理,避免水渗漏、污染等问题,增强家居装修的耐用性。

5. 水电系统安装水电系统安装是水电施工的重点环节,其包括水管安装、水路畅通等,也包括排水管、洗手间卫浴设备等的安装。

二、水电施工工艺1. 水电管线安装水电管线安装需要首先确定管道的开凿路线,按照给水管、排水管、暖气管道等的不同走向进行安装,保证整个水电管线经过预处理后能够畅通无阻。

2. 强弱电走线安装强弱电走线是水电施工的难点环节,需要经验丰富的施工人员进行施工加工。

在布线过程中,要合理掌握布线距离和安装数量,避免出现线路混乱、传输功能受到影响的问题。

3. 水电管道预留在家装水电施工过程中,水电管道预留是必须的,通过在预留的位置留下水管、电缆等安装的空间,避免后期的施工难度增加,同时可以在装修过程中对预留位置进行加工和处理。

4. 专线连接在水电施工的强、弱电走线过程中,专线连接是必不可少的环节。

专线连接可以使不同电器设备互不干扰,避免短路、漏电等各种问题。

综上所述,家装水电施工流程及工艺复杂繁琐,需要在装修过程中严格按照流程进行施工,以保证房屋的安全和整体韵律的协调。

因此,建议业主在家装水电施工过程中选择专业的装修公司进行施工,以免出现不必要的损失。

水电改造施工工艺流程

水电改造施工工艺流程
水电改造施工工艺流程大致包括以下几个步骤:
1. 工程勘测:确定改造范围和工作内容,进行现场勘测,测量电线、水管的线路和管道走向、长度等数据,绘制出平面图和管线图。

2. 设计方案:根据勘测结果和业主需求,进行方案设计,包括电路布置、水管走向等,确保改造后的水电布局合理且符合安全规范。

3. 材料采购:根据设计方案确定所需材料和设备,进行材料采购。

材料包括电线、开关插座、配电箱、水龙头、水管等。

4. 施工前准备:将原电源和水源切断,拆除原有的电路和水管,清理施工现场,确保施工区域整洁。

5. 水电管线敷设:根据设计方案,进行新的水电管线敷设。

电线通过明沟或暗管敷设,水管通过明沟或墙内龙骨敷设。

需要注意的是,电线与水管之间要有一定的距离并且互相隔离,以防止电线短路或水管渗漏。

6. 管线连接与固定:将水管和电线连接至相应的设备和用具,进行固定。

同时,确保连接处密封良好,避免漏水和漏电。

7. 验收及测试:完成水电改造后,进行验收和测试,检查电器设备、开关和插座的工作情况,检测水管的水压和流量情况,确保改造后的水电设施符合安全要求并正常运行。

8. 防水处理:在水电改造后,进行防水处理,确保新的水管和电线不会被水侵蚀,防止漏水和渗漏发生。

9. 回填和修复:在施工完工后,对原有的墙体、地面等进行修复,将施工区域恢复到原来的状态。

进行回填和墙面贴砖等工
作。

10. 完工验收:完成修复后,进行完工验收,确定改造工程达到预期效果,完工后进行综合验收。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

家装水电改造的施工工艺及工序还是那句俗话,磨刀不误砍柴时,做好完善的水电改造方案,是保证施工顺利进行重要条件,同时确保装修方案的完整、科学、安全可靠。

对业主来说,水电改造开工前具备:1、水电改造设计方案成熟,完整方案应该包括准确的
水路电路定位点。

2.签定水电改造安装合同。

3. 必要的临时用电用水环境。

对施工单位要求: 1. 详
细可行的水电路走向设计图纸 2. 临时施工用电设备安全可靠 3. 其他日常准备工作完毕
电路改造施工程序
施工人员对照设计图纸与业主确定定位点T施工现场成品保护T根据线路走向弹线T根据弹线走向开槽T开线盒T清理渣土T电管、线盒固定T穿钢丝拉线T连接各种强弱电线线头,不可裸露在外T封闭电槽T对强弱电进行验收测试
电路材料
1家装水电二次改造强电线路需采用经过国家强制3C认证标准的BV (聚氯乙烯绝缘单芯
铜线)导线;一般不采用护套多芯线缆,如出现多芯与单芯线缆对接情况,必需对接头处进行涮锡
处理。

2、强电材料采购遵循不同用途线缆采用分色原则,防止不分色造成后期维护不方便,具体表现在:零
线一般为蓝色,火线(相线)黄、红、绿三色均可采用,接地线为黄绿双色线。

保证线色的统一分配
有利于后期维护工作。

家庭电路改造施工及其注意事项
1. 二手房预制板结构楼板尽量避免在原楼板基础上开槽走管,防止打穿到楼下甚至因为施工
中的较大震动可能会造成老楼房结构破坏。

2. 不宜随意在地面开槽跨接线管,避开管道区;不宜随意在地面打卡固定管线,避开管道区
3. 开暗盒遇到钢筋要避开,可上移下移甚至更改位置,禁止断筋。

4. 禁止在墙体开长横槽走电管。

承重墙易破坏结构,轻体墙长距离断筋照样会造成后患。

5. 无特殊情况,电线管不宜走石膏线内,易造成死弯,死线。

6. 管径小于25MM的PVC冷弯电管拐弯用弯管器,不能加弯头拐弯。

7 . 走电管禁止采用三通走线,后期无法维护。

8. PVC电线管铺设完毕,需用PVC胶粘结接口处。

9. 卫生间潮湿区域地面不宜走电管;如避免不了,地面必需整管,不可留管接头。

10. 电线管预先铺设完毕,固定完毕,然后用钢丝穿线
11. 电路走线把握“两端间最近距离走线”,禁止无故绕线,无谓增大水电改造开支且易造成人为的“死线”情况发生。

12. 强弱电线接线盒间距正常情况下》500MM地面平行间距不低于200MM弱电电线特别是
铜轴电缆必需采用多层屏蔽功能线缆。

13. 卫生间等电位联接端子箱不可封死
14. 各房间插座开关面板参考数据。

照明控制主开关高度1400-1500MM,左右距毛坯门框
200MM普通插座高度350-400MM;床头双控开关高度850MM左右;壁挂电视电源高度根据空间大
小及电视尺寸确定,一般高度为1000-1200MM;背景音乐,温控、智能照明、电器控
制弱电面板高度数值参考照明主开关,以方便控制为宜。

15. 禁止非导管电线直埋入墙、顶、地面以下。

16. PVC导线管暗敷使用规格,2.5平方BV导线采用直径16MM I, 4平方BV导线采用直径
20MM1,保证暗敷导线管穿线后的空余量》6 0%
17. 保证导线连接坚固,接头不受拉力,包扎严密,导线间连接应用压接或绞接法,绞接长度不小于5.5 圈,裸露电线头必须先用防水胶带包扎后用耐磨胶布缠绕。

18. 强电改造中原则上禁止单芯线缆与多芯线缆直接对接头,如无法避免,接头必需涮锡处理。

19. 严格遵守设计方案强弱电走线方案弹线开槽•线管长度超过15m或有两个直角弯时,应增
设拉线盒或适当增大直角弯半径。

暗埋管线弯路过多,铺设管路时,应按设计图纸要求及现场情况,按最近的距离铺设线路。

20. 强电电源线与电话线、电视线、网线、音响线等弱电线不得穿入同一根管内。

21. 强电导线电管与水管、燃气、弱电电管不可同槽暗敷.
22. 家装水电改造中,强电导线线色需要分明确:相线(L)颜色宜用红、绿、黄三相任意色,零线(N)采用蓝色,保护(PE)线用黄绿双色线,控制线采用白色。

23. 电气改造中任何接线头处必需加装过线盒, 直管中不可留有接线头; 任何有线头接线盒不可用石膏或水泥材料封堵, 加装盖板易于维护。

24. 电气工程施工完成后,应进行必要的检查和试验,如漏电开关的动作,各回路的绝缘电阻以及电器通电,灯具试亮、开关试控制等,检验合格后方能进行下一步工作。

25. 电路改造竣工后必需出具相关详细图纸。

水路改造施工程序(以PPR管为例)
施工人员对照设计图纸与业主确定定位点T施工现场成品保护T根据线路走向弹线T根据
弹线对顶面固定水卡T根据弹线走向开槽T清理渣土T根据尺寸现场T墙顶面水管固定T
检查各回路是否有误T对水路进行打压验收测试(属验收项目,详情见下一篇关于水电验收
方面知识)T封闭水槽
水路材料
1、分清楚原房间管道材料材质,目前新建住宅给水管道以PPR管居多,辅以PB管、PE-RT 管、铜管、铝塑管和其他管道;老式住宅给水大多为镀锌管。

新居装修大多采用PPR管道进行改造,此管道性能稳定,只要材料质量可靠及掌握技术要领,管件连接方式较为方便,隐患较小。

2、注意塑制品给水管道材质不一样,不可以直接焊熔接,如有必要必需加装专用转换接头进行转接。

3、家装中禁止使用对饮用水产生严重污染的含铅PVC给水管材及镀锌(镀锌管长时间使用后,管内产生锈垢,夹杂着不光滑内壁滋生细菌,锈蚀造成水中重金属含量过高,严重危害人体的健康)管材
水路改造注意事项
1. 家装二次水路改造遵循“水走天”原则,易于后期维护,且不用大幅度提高地面高度不影
响层高。

2. 家庭装修水路改造常用参考尺寸数据(尺寸以毛坏未处理墙地数据为准): 淋浴混水器冷热
水管中心间距150M M距地1000-1200MM;上翻盖洗衣机水口高度1200MM;电热水器给水口高
度等于层净高-电热水器固定上方距顶距离-电热水器直径-200MM;水盆菜盆给水口高度450-550MM;马桶给水口距地200MM距马桶中心一般靠左250MM墩布池给水口高出池本身200MM为宜.其他给排水尺寸根据产品型号确定.
3. 水路改造严格遵守设计图纸的走向和定位进行施工,在实践操作过程中,必需通过业主联系相关产品厂家,掌握不同型号橱宝、净软水机、洗衣机、水盆、浴用混水器、热水器等机型要求的给水排水口位置及尺寸,防止操作失误造成后期无法安装相关设备。

4. 一般来说, 正对给水口方向, 右冷左热(个别设备特殊要求除外).
5. 管材剪切: 管材采用专用管剪剪断,管剪刀片卡口应调整到与所切割管径相符,旋转切断时应均匀用力, 断管应垂直平整无毛刺.
6. PPR管熔接:PPR管采用热熔连接方式最为可靠,接口强度大,安全性能更高。

连接前,应
先清除管道及附件上的灰尘及异物。

连接完毕,必须紧握管子与管件保持足够的冷却时间方可松手。

7. PPR、PB PE等不同材质热熔类管材相互连接时,必需采用专用转换接头或进行机械式连接,不可直接熔接。

8. 给水管顶面固定宜采用金属吊卡固定,直线固定卡间距一般w 600MM
9. 二手房排水管改造注意原金属管与PVC 管连接部位特殊处理,防止处理不当下水管渗漏
水。

10. 室内有条件的应尽量加装给水管总控制阀,方便日后维护;如遇水表改造必需预留检修空间,且水表改后保持水平。

11. 水路改造完毕需出具详细图纸备案
水路改造施工工艺(以PPR管为例,根据国家相关水暖施工标准整理)
1 、一般要求
(1) 安装人员应熟悉热熔式插接连接PPR(无规共聚聚丙烯)管的一般性能,掌握基本的操作
要点。

(2) 安装人员应熟悉设计图纸,了解建筑物的结构工艺布置情况及其它工种相互配合的关系。

(3) 施工前应对材料和外观及配件等进行检查,禁止将交联聚丙烯管长期暴露于阳光下。

⑷管道穿越墙、板处应设套管,套管内径应比穿管外径大20mm套管内填柔性不燃材料。

(5) 检查提供的管材和管件应符合设计规定, 并附有产品说明书和质量合格证明书。

不得使用有损坏迹象的材料. 材料进场后要核对规格与数量. 检验管材是否有弯扁, 劈裂现象。

2、施工要点
(1) 管子的切割应采用专门的切割剪。

剪切管子时应保证切口平整。

剪切时断面应与管轴方向垂直。

(2) 在熔焊之前,焊接部分最好用酒精清洁,然后用清洁的布或纸擦干。

并在管子上划出需熔焊的长度。

(3) 将专用熔焊机打开加温至260C,当控制指示灯变成绿灯时,开始焊接。

(4) 将需连接的管子和配件放进焊接机头,加热管子的外表面和配件接口的内表面。

然后同
时从机头处拔出并迅速将管子加热的端头插入已加热的配件接口。

插入时不能旋转管子,插
入后应静置冷却数分钟不动。

(5) 熔焊机用完后,需清洁机头以备下次使用。

(6) 将已熔焊连接好的管子安装就位。
