公路工程交工验收报告

设计批复

技术标准与主要指标
公路等级:二(三)级公路;
设计时速:60(40)公里/小时;
路面结构类型:沥青混凝土路面;
路面结构设计年限:8年;
道路设计荷载等级:BZZ-100。

建设规模及性质
建设规模:二(三)级公路
性质:大修

开工日期
2016年8月15日完工日期2016源自11月15日七批准概算

工程建设主要内容
ZAC-13C 厚4cm 37568.4㎡
ZAC-16C 厚5cm53322.51㎡
ZAC-20C 厚6cm 36606.9㎡

实际征用土地数(亩)


建设项目工程质量交工验收结论
合格
十一
存在问题处理措施

十二
附件
1、公路工程竣(交)工验收合同段工程质量评分一览表
2、公路工程竣(交)工验收证书(见附件3)
公路工程竣(交)工验收报告

工程名称
房山区房窑路(K10+300-K11+160、K16+700-K25+100)大修工程

工程地点及主要控制点
地点:房山区窦店镇
K10+300-K11+160、K16+700-K25+100

建设依据
房山区房窑路(K10+300-K11+160、K16+700-K25+100)大修工程设计图纸
合集下载

四川公路工程交工验收报告

四川公路工程交工验收报告
(设计单位的意见)
设计单位法人代表或授权人(签字) 单位盖章
年 月 日
(项目法人的意见)
项目法人代表或授权人(签字) 单位盖章
年 月 日
(主管部门的意见)
主管部门代表或授权人(签字) 单位盖章
年 月 日
工程
交工验收报告
项目法人:
填报时间:年月日
公路工程交工验收报告

工程名称

工程地点及
主要控制点

建设依据

技术标准与
主要指标

建设规模
及性质

开工日期
交工日期

批准概算
竣工结算

工程建设
主要内容

实际征用土
地数(亩)

建设项目工程
质量交工验
收结论
通过对试验检测资料审核评定,各项技术指标达到设计标准和技术规范要求,质量合格,同意验收。
1、工程质量:该工程实体指标检测项目均满足设计文件和有关标准规范的要求,外观未发现严重的缺陷,质量保证资料收集齐备、整理规范。经施工单位自评,监理评定、业主审定,工程质量合格。
2、合同执行情况评价:按照合同约定,施工、设计、监理履约情况较好,经参建各方努力,按期完成了合同工作内容。
3、本合同段交工验收工程质量等级评定为:合格
十一
存在问题
处理措施
十二
附件
公路工程交工验收证书
交工验收时间:年月日 合同段:
工程名称:
合同段名称及编号:
项目法人:
设计单位:
施工单位:
监理单位:
本合同段主要工程量:
本合同段价款
原合同元实际元本合同段工期原合同

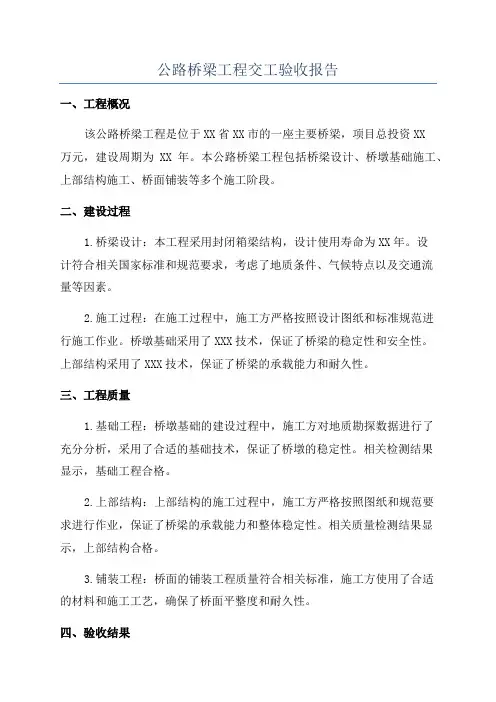

公路桥梁工程交工验收报告

公路桥梁工程交工验收报告

公路桥梁工程交工验收报告一、工程概况该公路桥梁工程是位于XX省XX市的一座主要桥梁,项目总投资XX万元,建设周期为XX年。

本公路桥梁工程包括桥梁设计、桥墩基础施工、上部结构施工、桥面铺装等多个施工阶段。

二、建设过程1.桥梁设计:本工程采用封闭箱梁结构,设计使用寿命为XX年。

设计符合相关国家标准和规范要求,考虑了地质条件、气候特点以及交通流量等因素。

2.施工过程:在施工过程中,施工方严格按照设计图纸和标准规范进行施工作业。

桥墩基础采用了XXX技术,保证了桥梁的稳定性和安全性。

上部结构采用了XXX技术,保证了桥梁的承载能力和耐久性。

三、工程质量1.基础工程:桥墩基础的建设过程中,施工方对地质勘探数据进行了充分分析,采用了合适的基础技术,保证了桥墩的稳定性。

相关检测结果显示,基础工程合格。

2.上部结构:上部结构的施工过程中,施工方严格按照图纸和规范要求进行作业,保证了桥梁的承载能力和整体稳定性。

相关质量检测结果显示,上部结构合格。

3.铺装工程:桥面的铺装工程质量符合相关标准,施工方使用了合适的材料和施工工艺,确保了桥面平整度和耐久性。

四、验收结果根据施工方提供的相关材料和检测报告,以及现场实地考察情况,本工程经过综合评定和验收,结果如下:1.工程质量符合设计要求,并达到国家标准和规范要求。

2.桥梁的稳定性、承载能力和耐久性均得到有效保证。

3.施工过程中采用了合适的技术和材料,保证了桥梁工程的施工质量。

4.桥梁结构和铺装工程均具备较高的施工质量。

五、存在的问题和整改建议1.部分细节工程的施工质量还可以进一步提高,建议施工方对相关问题进行整改。

2.施工方应加强质量管理,对施工过程中的关键节点进行跟踪检测和监控,确保施工质量的稳定性和可靠性。

3.施工方应认真履行后期维护责任,定期对桥梁进行巡检和养护,及时修复和维修。

六、总结本公路桥梁工程交工验收报告对该工程的施工质量进行了全面评估,确认工程质量符合设计要求,并建议施工方对存在的问题进行整改和优化。

公路工程交工验收报告

公路工程交工验收报告

公路工程交工验收报告一、工程概况该公路工程位于XX省XX市XX县,起点为XX路口,终点为XX路口,全长XX公里。

该公路工程的主要工作内容包括土方工程、路基工程、路面工程、路基排水工程、交通标志标线工程等。

二、工程质量检测1.土方工程土方工程主要包括开挖、回填等工作。

在施工过程中,采取了正确的开挖和回填方法,确保了土方工程的质量。

根据工程验收要求,进行了土方工程的质量检测,检测结果符合规定标准。

2.路基工程路基工程包括路基填筑和压实等工作。

在施工过程中,进行了合理的填筑和压实工作,确保了路基工程的承载力和稳定性。

经过质量检测,路基工程的质量符合验收要求。

3.路面工程路面工程是该公路工程的重点工作,主要包括沥青混凝土面层和水泥混凝土面层等。

在施工过程中,严格控制了材料的配比和摊铺质量,确保了路面工程的平整度和耐久性。

经过质量检测,路面工程的质量符合验收要求。

4.路基排水工程路基排水工程主要包括雨水排除和路基排水沟等。

在施工过程中,设置了合理的排水系统,确保了路基排水工程的畅通性。

经过质量检测,路基排水工程的质量符合验收要求。

5.交通标志标线工程交通标志标线工程是该公路工程的重要组成部分,对于确保交通流畅和安全起着重要作用。

在施工过程中,严格按照相关规范进行设置和绘制,确保了交通标志标线工程的规范性和清晰度。

经过质量检测,交通标志标线工程的质量符合验收要求。

三、工程验收结果经过对以上各项工程进行质量检测,结果显示所有工程质量符合相关规定的验收要求。

工程进度按计划进行,施工质量满足设计要求。

四、存在的问题和改进措施在工程验收过程中,发现了一些小问题,主要包括:1.部分路面有细小裂缝。

2.部分交通标志标线磨损严重。

为了解决这些问题,我们将采取以下改进措施:1.对路面细小裂缝进行修补,确保路面的平整度。

2.对磨损严重的交通标志标线进行重新绘制,确保交通标志标线的清晰度和可见性。

五、工程质量保障措施为确保公路工程的质量安全,我们在施工过程中采取了以下质量保障措施:1.严格按照设计要求进行施工,确保工程的质量高于或等于设计要求。

公路工程交工验收申请报告

公路工程交工验收申请报告

公路工程交工验收申请报告尊敬的领导:我公司与贵局签订的XX公路工程项目已经顺利完工,现向贵局递交交工验收申请报告。

一、项目概况XX公路工程项目位于XX省XX市,总长度为XX公里,是连接两个重要城市的交通枢纽项目。

该项目包括道路路基、隧道、桥梁、交通标志标线、照明设施等主要工程。

工程于XX年XX月开始施工,历时X年X个月,总投资约XX亿元。

二、工程成果1.道路路基:按照设计要求,路基平整,符合规范要求。

路基采用了优质的填料材料,经过精确的测量和调整,达到了设计要求的高程和坡度,保证了道路的平顺性和稳定性。

2.隧道:隧道采用了先进的施工技术,完全按照设计标准进行施工。

隧道结构牢固,内部设备齐全,通风良好,照明明亮,满足了道路通行和交通安全需求。

3.桥梁:公路工程项目中的桥梁设计合理,施工工艺先进,桥梁结构强度满足要求。

桥梁采用了高强度材料,具有良好的抗震性能和通行能力,对于提升交通流畅度和通行安全具有重要作用。

4.交通标志标线:交通标志标线按照国家标准进行施工,布局合理,明显易懂。

标志文字和图案清晰可辨,标线色彩鲜艳,使驾驶员能够清晰辨认和遵守交通规则,提高了道路的安全性。

5.照明设施:公路工程项目中的照明设施设置合理,夜间照明效果良好。

夜间行车时,道路两侧照明充足,道路线形清晰可见,交通安全得到有效保障。

三、工程质量在施工过程中,我公司高度重视工程质量,按照国家和地方相关标准进行施工,严格控制工程质量。

我们组织了专业的施工队伍,配备了先进的施工设备,确保了施工的顺利进行。

我们还采取了一系列的质量控制措施,包括加强过程监管,定期进行工作日志和工程验收记录的整理,加强与监理单位的沟通和协作,及时解决施工中遇到的问题,确保工程质量符合相关标准和规范。

我们还将工程质量问题纳入日常巡检和维护体系中,建立了健全的质量反馈机制,及时处理质量问题,防止后续运维中出现不必要的故障和事故。

四、验收申请根据合同约定和工期计划,我公司已经完成了工程施工目标,工程质量符合设计要求和国家有关标准,现向贵局申请进行交工验收。

公路工程监理竣工验收报告

公路工程监理竣工验收报告

公路工程监理竣工验收报告公路工程监理竣工验收报告篇一:公路工程竣工验收鉴定书附表:1.竣工验收委员会名单;2.工程交接单位代表签名表。

公路工程监理竣工验收报告篇二:监理竣工验收报告xxxxxxxxxxx二期工程竣工验收监理报告四川xxxxxxxxx监理xxxxxxxxxxxxxxxxx工程监理部于2013年下半年进场。

由于本工程体量大、技术复杂、承建单位众多,我公司最高峰进驻监理人员15人,配合甲方全方位实施监理。

工程开展以来,我司项目监理部合理控制三大目标,合理协调进度、质量、投资三者关系。

工程未出现抢工、停滞等状态,协调各工序合理插入,施工连续紧密。

阶段控制合理。

严格遵循“方案先行、样板引路、过程控制、加强验收” 的原则来保证现场施工质量处于可控状态,做到方案能够指导施工,样板能解决图纸与施工的协调问题。

过程中质量管理不失控,验收程序合法、责任明确、不走过程,及时与参建单位、甲方协调现场问题。

并得到上级主管部门的大力支持和帮助。

施工过程中严格执行见证取样制度,现场高峰时有三位监理见证取样人员,保证取样真实准确符合规范要求,杜绝虚假样品出现。

严格实施合同管理,使现场施工目标明确、分界清晰、配合紧密,未出现较大纠纷,使工程能够顺利开展。

本工程未出现质量事故、安全事故,在合同约定的有效时间内完成全部施工图纸内容,各单位工程的分部工程合格,各分部工程的分项工程合格,组成分项工程的各检验批、隐蔽验收合格,其中隐蔽验收一次性合格率96%以上,检验批的一次性验收合格率95%以上,根据相关要求,本工程施工符合国家关于竣工验收要求规定,我司项目监理部同意验收。

四川xxxxxx监理xxxxxxxxxxxxxx二期项目监理部公路工程监理竣工验收报告篇三:公路监理交工验收报告S325杞县睢县交界至通许四所楼西段中修工程质量评定报告一、工程概况S325杞县睢县交界至通许四所楼西段中修工程全长26.56公里,里程桩号为K184+709-k211+269.一标段由开封市利达公路养护工程施工,主要施工内容为路面病害处理;二标段由通许县路达公路养护工程施工,主要施工内容路面病害处理;三标段由开封市鹏达公路养护工程施工,主要施工内容为4厘米厚沥青混凝土罩面;由开封市天平路桥工程监理负责监理,本工程于2013年4月5号开工,2013年9月30日完成现场工作。

高速公路交工验收总结报告

高速公路交工验收总结报告

高速公路交工验收总结报告高速公路交工验收总结报告一、前言随着我国经济的高速发展,交通建设也在不断地扩展与升级。

高速公路是一种重要的路网设施,其建设对于改善区域经济、提升人民生活水平以及促进全国经济发展具有重要的作用。

我国目前高速公路的建设日趋完善,铺设的路段不断扩大,但在建设与验收过程中仍面临着许多挑战和问题,需要通过不断总结经验与改进,进一步提高高速公路建设的质量和效率。

本文以某甲高速公路为例,总结了其建设过程中进行的交工验收工作,对于如何更好地开展高速公路交工验收工作提供了借鉴与参考。

二、建设概况某甲高速公路是一条连接城市间的高速公路,起点为某县,止点为甲城区,全长约300公里。

其建设总投资为200亿元,建设周期为3年。

该高速公路主要由桥梁、隧道、路基、路面及设施等多个部分组成。

三、交工验收流程1. 验收前准备在高速公路建设完成后,交工验收工作是一项必要的步骤。

验收前应做好准备工作,确保整个流程的顺利进行。

具体包括以下几个部分:(1)建立验收小组。

由验收部门主管领导组织相关专家,成立验收小组。

(2)制定验收计划。

根据高速公路的具体情况,制定验收计划,明确验收范围和内容,以及验收标准和要求。

(3)确认验收资料。

对于高速公路建设过程中产生的各种资料,如建设设计图纸、施工记录、工艺流程等,应先进行审核确认。

2. 实地验收实地验收是交工验收的重要步骤之一,也是确认高速公路整体质量的关键环节。

实地验收应按照验收计划进行,包括以下几个步骤:(1)核对验收范围。

验收小组应逐个核查高速公路的各个部分内容,确认是否符合验收要求。

(2)查看验收资料。

验收小组应查看相关验收资料,确认建设过程中是否符合资料要求,是否存在瑕疵。

(3)进行抽样检测。

在道路、桥梁、隧道、设施等部分进行抽样检测,以对该部分的质量进行评价。

3. 记录验收结果在进行完实地验收后,验收小组应当对验收结果进行记录,并对验收出的问题进行分类整理,分别提出相应改进措施,并附带责任人、整改期限等信息,以便后续跟进和管理。

路基工程中间交工验收报告

路基工程中间交工验收报告一、项目概况:该路基工程位于市区,起点地段,终点地段,全长X公里。

本工程主要包括路基开挖、土方平整、填筑、压实、边坡等工作。

二、验收时间:本次中间交工验收于2024年X月X日上午10时在工地进行。

三、参与验收人员:1.项目建设单位:(1)项目业主代表:XXX(2)项目总工:XXX(3)项目工程监理:XXX2.施工单位:(1)总包单位:XXX(3)路基工程监理:XXX四、验收内容:1.路基开挖:根据设计要求,进行了XX米宽、XX米深度的路基开挖,开挖面平整、边坡平缓,没有明显的破碎或滑坡现象。

2.土方平整:土方平整工作按照设计要求进行,地表平整度达到X级别标准,没有明显的凸起或塌陷。

3.填筑:填筑工作采用X材料填筑,填筑层厚度均匀一致,无裂缝、松散现象,填筑高度符合设计要求。

4.压实:压实工作按照设计要求进行,采用X型大型压路机进行压实,压实面均匀平整,没有明显的空鼓、裂缝现象。

5.边坡:边坡工作进行良好,边坡坡度、坡高符合设计要求,边坡面没有明显的滑坡、塌陷现象,边坡表面覆盖植被,达到绿化要求。

六、验收结论:经核查,该路基工程中间交工的路基开挖、土方平整、填筑、压实、边坡等工作符合设计要求和施工规范,各项工程进展顺利,达到了中间交工的要求。

七、存在问题及整改要求:1.XXX问题:要求施工单位在X日期前完成整改,并做好记录。

八、下一步工作计划:1.继续进行路基工程的后续施工,包括XXX。

2.保证施工进度和质量,按照设计要求进行施工。

以上报告为路基工程中间交工验收报告,报告内容详实,验收结论明确,对存在的问题提出了明确的整改要求和下一步工作计划。

公路验收报告

公路验收报告
北山镇人民政府:
根据党委政府安排,于X年元月11号验收工作组对X河X路张明强修路通车段进行验收,现将情况报告如下:
一、乙方按照甲方提出工程质量、工程进度按时完成工程任务。

二、公路全长L8公里,总工期为50天(X年3月20日起顺延),6月底完工验收,因7月份全镇受了大灾,组织抗灾自救,未来得及验收,至今在X年元月11号进行验收。

三、据甲乙双方合同进行验收如下:
1、路线条直,坡度15度左右。

2、路面宽度3.5米一4.2米,端有极少局部不够3.5米不影响视线,不影响通车。

3、外驳岸,水泥浆石砌牢固。

四、验收组意见。

因工程完工后未及时验收,又经半年暴雨考验,通过这次验收,四轮车、三轮车、拉黄姜车畅通无阻,是个合格村级公路,验收合格。

五、存在问题,因三炸物资缺,路里垮了几个大石头,有挡视线,应排掉。

六、验收组建议报告完毕。

验收人:。

公路工程质量监理评价报告—交工验收

公路工程质量监理评价报告—交工验收一、工程概况该公路工程位于XX省XX市,总长XX公里。

本次监理评价报告的主要内容是对公路工程在交工验收阶段的质量情况进行评价和总结。

二、质量评价1.施工质量评价(1)路基工程:经监理人员对路基工程进行抽检和检测,结果显示路基工程质量良好,符合相关规范要求。

工程地质勘察数据和检测报告符合实际情况,路基填筑平整,沟槽排水良好。

(2)路面工程:经监理人员对路面进行抽检和检测,结果显示路面工程质量达到设计要求。

路面平整度、坡度、纵横坡等各项指标符合规范要求。

(3)桥梁工程:经监理人员对桥梁工程进行抽检和检测,结果显示桥梁工程结构稳定、施工质量良好。

各项指标符合设计要求和规范要求。

(4)交通安全设施:经监理人员对交通安全设施进行抽检和检测,结果显示交通安全设施设置合理,符合规范要求。

包括交通标识、标线、护栏等设施完善。

2.环境保护评价施工期间,施工单位按照环境保护要求进行施工,并做好环境保护措施,未出现对环境造成污染或影响的情况。

其中,土方开挖、矿山开采、爆破等施工行为具有较大的环境风险,但施工单位采取了合理的措施,保证了环境保护工作的顺利进行。

3.资料归档评价施工单位按照归档要求,留存了完整的施工图纸、工程量清单、质量检测报告、施工日志等资料。

资料保存完整,有序归档,并能及时提供给监理组织。

4.施工组织评价施工单位在施工过程中,按照施工组织设计进行施工,合理安排人员和机械设备,协调配合各个工种,保证了施工进度和施工质量。

施工过程中,未出现违规操作、材料浪费等问题。

三、结论与建议通过对公路工程在交工验收阶段进行的质量评价,得出以下结论:1.公路工程在施工质量方面达到了规范要求,各项指标符合设计要求和规范要求。

2.施工单位在环境保护方面做出了合理的措施,并采取了相应的环保措施,保证了环境保护的工作顺利进行。

基于以上评价结果,可以给出以下建议:1.在后续的维护和管理过程中,要加强对路面和桥梁的日常检查和保养,及时处理出现的问题,确保公路工程的长期使用。

公路工程交工验收报告

公路工程交工验收报告公路工程交工验收报告项目名称:xxxx公路工程项目位置:xxxx验收日期:xxxx年xx月xx日一、项目概述本次验收的公路工程项目位于xxxx地区,项目总里程为xxxx公里。

该项目的建设主要任务包括xxxx。

项目施工单位为xxxx,监理单位为xxxx。

本次验收共经过xxxx个月的施工时间,总投资金额为xxxx万元。

二、验收内容1.项目基本状况(1)项目的地理位置;(2)基础设施建设规划和设计方案;(3)施工单位资质及施工组织方案;(4)项目工期计划,工程进度完成情况;(5)投资预算及资金使用情况。

2.施工质量验收(1)工程质量控制措施和施工过程中的质量问题处理;(2)工程材料的质量合格情况;(3)工程施工过程中的工艺及质量标准的合理性和可行性;(4)工程施工完成后的实际质量情况的测量、检验及评定。

3.安全生产验收(1)施工过程中的安全生产措施及相关资料;(2)安全生产事故或风险事件的应急预案及上报情况;(3)现场施工环境及设施的安全性。

4.环境保护验收(1)环境影响评价报告的编制及实施情况;(2)施工过程中的环境保护措施及资料;(3)对周围环境造成的影响及环保措施的效果。

三、验收结果在对xxxx公路工程进行全面的验收和评估后,经过相关专家和监督人员的检查和评审,认为该项目的工程质量、安全生产和环境保护措施符合相关要求,可以进行交工验收。

并对施工单位的相关人员进行了嘉奖和表彰。

四、存在问题和改进意见在验收过程中发现的问题和需要改进的地方如下:- xxxx- xxxx- xxxx五、下一步工作安排根据上述存在的问题和改进意见,要求施工方在一定期限内进行整改,并追踪督促整改情况。

六、其他事项本次验收过程中未发现其他需要特别说明的事项。

七、附件清单- xxxx- xxxx- xxxx以上报告为xxxx公路工程交工验收的总结,请各相关单位认真查阅,并按照要求进行整改和补充。

同时感谢施工单位在此次工程建设中的付出和努力。
