挂三维网喷播植草绿化(新)
挂三维网喷播地被植物施工方案

挂三维网喷播地被植物施工方案
概述:
本文档旨在提供一个挂三维网喷播地被植物施工方案的详细解
决方案。
该方案致力于提高地被植物的种植效果和覆盖面积,同时
减少施工时间和成本。
方案步骤:
1. 地面准备:
- 清理施工区域,确保地表平整。
- 除去施工区域内的杂草和其他不需要的植物。
2. 挂三维网:
- 根据施工区域的尺寸和需求,选取合适的三维网材料。
- 使用支撑杆或其他适当的固定方法,将网挂在施工区域上方。
- 确保三维网张紧,以提供足够的支撑力和稳定性。
3. 喷播地被植物:
- 根据所选地被植物的特性和要求,选择适当的喷播机和喷洒
方式。
- 混合地被植物的种子和适量的培养基,以获得最佳的种植效果。
- 使用喷播机将混合物均匀地喷洒在挂设的三维网上,确保覆盖整个施工区域。
4. 管理和维护:
- 在喷播后的第一周内定期浇水,以促进种子发芽。
- 根据地被植物的需求,及时施肥和除草,以维持其生长和健康状态。
5. 监测和评估:
- 定期检查地被植物的生长情况和覆盖率。
- 根据实际情况进行调整和改进,以达到预期的种植效果和目标覆盖面积。
该挂三维网喷播地被植物施工方案将为施工人员提供一套简单而有效的流程,以实现高效的种植和覆盖目标。
在实施过程中,应注意安全操作和环境保护,确保施工工作的可持续性和质量。
三维网喷播植草护坡方案

三维网客土喷播植草护坡方案一、客土喷播优势及特点:客土喷播绿化是是将草种肥料、保水剂、土壤、有机物、稳定剂等混合物充分混合后,通过喷射机按设计厚度均匀喷到需防护的工程坡面,以达到景观近似于自然绿化目的。
该项目机械化施工,建坪速度快、效率高,并且节省后期养护费用,减少与防止冲刷,减少清理费用及危险灾害的发生。
护坡植物的生态稳定性方面的作用有:能拦截的雨水冲击,减少滴溅能量;通过吸收与蒸腾作用降低土体孔隙水压力;根系深扎交错能增加土体内聚力,提高建植层土体的凝聚强度。
二、客土喷播方法的选择:根据当地条件决定采用“金属网铺设工程+植被基材喷附工程”以增大生长发育基础与坡体的连接性。
选择适合的草种配合比,改善绿色植物的生长发育环境与促进目标树种生长的双重功能,以确保喷射效果与质量。
客土喷播材料中包括植物种子、有机营养土、土壤改良剂、稳定剂、微生物菌剂、肥料等。
三、施工准备(一)喷播材料要求A、植物种子材料:种子的质量监定:以灌木群落为目标群落是边坡生态防护设计原则。
按设计要求,根据当地的季节、土质条件等因素的不同,采用原有的乡土植物种类,结合冬季是绿色的外来植物种子,配以适合在斜坡上生长的深根型、葡萄型、耐旱、耐贫瘠、抗逆性强的先锋草种与目标树种的种子进行混播,选择适合的植物种子及其种子配比,以达到四季长青的景观效果。
在喷播前对批量种子发芽率进行测定,并根据实际情况测定面积计算种子用量,确保喷射效果及质量。
将先配好的种子与纸浆等混合材料用液压喷播植草机直接喷射在种植基材表面上,该施工环节与液压喷播植草相同。
应注意的是:喷播草籽经拌均匀粘附在纸浆或木杆等附着物上。
在南方由于夏季气温高,蒸发量大,阳坡的种子发芽率多有降低,阳坡应适当加大种子的用量。
(a)、按设计要求提供植物种子主要有以下几种:(1)、草本:黑麦草、高羊茅、狗牙根、白喜草。
根据季节不同的植物种子进行混播,根据各施工期的发芽率及基材混播方法调整各种子用量、每平方米播种量为20—30克;(b)、选用植物种子的主要生理特性:(1)高羊茅:耐寒性强。
三维网喷播植草护坡方案

三维网喷播植草护坡方案引言:随着城市的快速发展和人们对环境保护的要求不断提高,植草护坡成为了城市建设和生态修复的重要手段之一、而传统的植草方式往往需要大量的人力和时间,效果也不稳定。
而三维网喷播植草技术则能够高效、快速地将草籽、植株等均匀分布在坡面上,能够有效地保护和修复土壤,提高坡面的稳定性和生态环境。
本文将详细介绍三维网喷播植草护坡的方案。
一、三维网喷播植草技术概述三维网喷播植草技术是一种利用喷射装置将草籽、植株等喷射到坡面的植草技术。
它采用了先进的喷射器和网状支撑结构,在喷洒草籽的同时,将草籽固定在网状结构上,使其均匀地分布在坡面上。
这种技术能够高效地植草,节约人力与时间成本,同时也能够提高植物的生存率和坡面的稳定性。
二、三维网喷播植草方案详解1.坡面准备在进行三维网喷播植草之前,需要对坡面进行一定的准备工作。
首先,要清理坡面上的杂草和垃圾,确保坡面的干净整洁。
其次,需要对坡面进行必要的修整和加固,以确保其稳定性和承载力。
2.选择合适的草种根据实际情况和需要,选择适合植草护坡的草种。
一般来说,选择生长迅速、抗逆性强的草种为佳,如树草、长春花等。
同时,要考虑到草种在不同季节的生长情况,以保证坡面的绿化效果。
3.制定植草方案根据坡面的大小和形状,制定合理的植草方案。
一般来说,坡面较大的,可以采用分段喷播的方式,分别对不同区域进行植草。
同时,要根据坡面的倾斜度和高度,确定合适的植草密度和喷洒高度,以确保草籽能够均匀分布在坡面上。
4.进行三维网喷播植草在进行三维网喷播植草时,首先要选用合适的喷洒装置和草籽。
喷洒装置要具备喷洒均匀、调节方便等特点,而草籽的品质要保证健康、无病虫害等。
然后,将草籽和喷洒装置放置在喷洒车上,调节好喷洒的压力和角度,并将网状支撑结构铺设在坡面上。
最后,驾驶喷洒车沿着坡面的方向进行喷洒,确保草籽能够均匀地分布在坡面上。
5.养护和管理植草后,需要进行适当的养护和管理,以保证植物的生长和绿化效果。
三维网喷播植草绿化施工工法

三维网喷播植草绿化施工工法三维网喷播植草绿化施工工法一、前言三维网喷播植草绿化施工工法是一种现代化的绿化技术,通过喷播草籽和植物种苗在三维网结构上进行固定,能够有效提高绿化效果和施工速度。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例,以全面了解该工法的理论依据和实际应用。
二、工法特点1. 提高绿化效果:三维网结构能够提供较好的土壤保水和保肥功能,促进植物的生长和根系的扎根,使绿化效果更加稳定和美观。
2. 加快施工速度:与传统的人工植草相比,三维网喷播植草绿化施工工法能够大幅提高施工速度,节省施工时间和人力成本。
3. 环保节能:通过喷播植草,减少了人工种植的劳动强度和用水量,降低了施工过程对环境的影响,并节约了能源资源。
三、适应范围三维网喷播植草绿化施工工法适用于各种地形、土壤类型和绿化需求的工程项目,包括公路、水利工程、城市绿化、矿山复垦等。
四、工艺原理该工法通过喷播草籽和植物种苗在三维网结构上进行固定,实现草坪的快速生长。
它采取了以下技术措施:1. 土壤准备:对施工区域进行土壤改良和平整处理,为植物扎根提供良好的基础条件。
2. 三维网铺设:将三维网按照设计要求进行铺设,确保网格间距和网孔尺寸符合要求。
3. 草籽喷播:使用专用机具将草籽喷撒在三维网上,使草种能够均匀分布,并与网格结构紧密结合。
4. 种苗栽植:在需要种植植物的区域,通过挖坑或其他方式将植物种苗栽植在三维网的孔洞中,并确保良好的扎根。
五、施工工艺1. 土壤准备:清除杂草和残留物,平整土壤并施加基肥。
2. 三维网铺设:根据设计要求,将三维网进行铺设,固定在地面上。
3. 草籽喷播:使用喷播机将草籽按照设计要求均匀喷撒在三维网上。
4. 种苗栽植:根据设计要求,在需要种植植物的区域进行挖坑,将植物种苗栽植,并覆盖土壤。
5. 养护管理:施工完成后,要及时进行养护管理,包括浇水、施肥、杂草清除等。
挂三维网喷播植草护坡施工

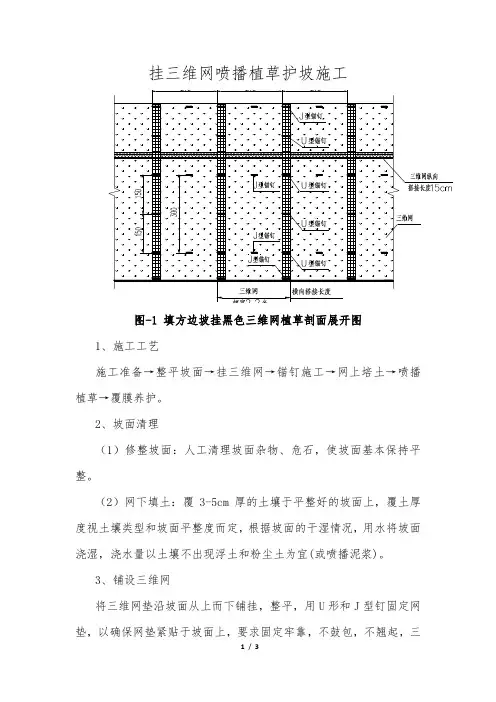

挂三维网喷播植草护坡施工图-1 填方边坡挂黑色三维网植草剖面展开图1、施工工艺施工准备→整平坡面→挂三维网→锚钉施工→网上培土→喷播植草→覆膜养护。
2、坡面清理(1)修整坡面:人工清理坡面杂物、危石,使坡面基本保持平整。
(2)网下填土:覆3-5cm厚的土壤于平整好的坡面上,覆土厚度视土壤类型和坡面平整度而定,根据坡面的干湿情况,用水将坡面浇湿,浇水量以土壤不出现浮土和粉尘土为宜(或喷播泥浆)。
3、铺设三维网将三维网垫沿坡面从上而下铺挂,整平,用U形和J型钉固定网垫,以确保网垫紧贴于坡面上,要求固定牢靠,不鼓包,不翘起,三维网平顺。
每幅三维网间纵横向搭接宽度不小于设计要求,搭接宽度范围内采用ф8的U型锚钉固定,幅内采用ф16的J型锚钉固定,锚钉均外涂沥青防锈。
土质边坡采用人工持手锤打入锚钉,岩质边坡采用YT28手风钻钻孔,将孔内岩粉吹扫干净后,灌入M10砂浆,再将锚钉插入。
坡脚三维网埋于填土内,坡顶必须采用埋压沟固定三维网,并确保地表水不会沿坡顶浸入坡体内造成三维网和填土剥离、失稳。
4、网上培土网垫全部铺通、固定平整后,三维网上必须覆泥,以覆盖网包并确保覆土和网下填土形成一整体,防止形成空壳,覆泥厚度5~7cm,即培耕植土总厚度不小于10cm。
覆泥方式为:采用泥浆喷射(或人工倾倒)种植土添加营养调制的泥浆,边喷射边人工擀压,使泥浆完全覆盖三维网。
施工中应严格控制营养泥稠度,过稀则喷后易流失,且失水收缩开裂,过干则不易夯入网包内,若采用人工覆泥,在泥中应加入5-10cm长度的播草杆拌和以保证其稳定。
5、喷播植草采用液压喷播机将混有种子、肥料、土壤改良剂、种子粘结剂、保水剂和水的混合物均匀喷洒在坡面上,喷播完后,可视情况撒少许土,以覆盖网包为宜。
6、覆膜养护覆盖无纺布(要求单位面积质量≥14g/ m2)并及时洒水养护,直到喷播植草成坪。
覆盖后要压边,以防风吹。
养护分前、中、后期养护,前期养护60天,以喷灌水为主,经常保持土壤湿润,以促进种子发芽和快速生长覆盖坡面;中期靠自然雨水养护,若遇干旱,应适时喷水,后期养护每月喷水2次,并追施氮肥,促苗转表,若遇旱情应适时喷水。
三维网喷播植草绿化施工工法(2)

三维网喷播植草绿化施工工法三维网喷播植草绿化施工工法一、前言随着城市化进程的不断加快,城市绿化成为了人们越来越关注的问题。
然而,传统的绿化施工工法往往存在种植效果差、施工周期长、成本高等问题。
为了解决这些问题,三维网喷播植草绿化施工工法应运而生。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析,以及工程实例。
二、工法特点三维网喷播植草绿化施工工法是指利用特殊的喷播设备将种子、肥料和草绿剂混合后喷洒在地面上,形成一层均匀的草坪。
其特点主要包括以下几点:1. 施工周期短:采用喷洒方式进行施工,有效缩短了施工周期,相比传统种植方式,节省了大量时间。
2. 成本低:喷播设备的使用使得种子、肥料和草绿剂的使用效率更高,减少了浪费,降低了施工成本。
3. 环保节能:喷洒施工不需要大量的人力,减少了对环境的破坏。
同时,该工法使用的草绿剂对环境无污染。
4.绿化效果好:喷洒均匀的施工方式使得种子能够更好地与土壤接触,增加了植物生长的机会,从而提高了绿化效果。
三、适应范围三维网喷播植草绿化施工工法适用于中小型的绿化工程,包括城市公园、社区绿地、景观道路、公共广场等。
因为其施工方式独特、操作简便,所以非常适合这类规模较小的绿化项目。
四、工艺原理三维网喷播植草绿化施工工法的理论依据是将种子、肥料和草绿剂混合后利用喷洒设备均匀喷洒在地面上,以达到种植植物的目的。
具体的工艺原理如下:1. 种子选择:根据具体的绿化需求选择适宜的种子,包括草种和植物种。
2. 肥料和草绿剂配比:根据土壤质量和植物生长需求,合理配比肥料和草绿剂,以提供充足的养分。
3. 设备调试:调试喷洒设备,确保喷洒均匀、喷洒距离合适,以保证施工效果。
4.均匀喷洒:将种子、肥料和草绿剂混合后,通过喷洒设备均匀喷洒在地面上,确保每个区域都能得到充分的覆盖。
五、施工工艺三维网喷播植草绿化施工工法的施工过程主要包括以下几个阶段:1. 地面准备:清除杂草、石块和其他障碍物,平整地面。
三维网喷播植草施工方案

三维网喷播植草施工方案1. 引言三维网喷播植草是一种现代化的植草技术,通过使用特殊的三维网材料和高效的喷播设备,将草籽和相关的植物保护材料均匀地喷洒在施工面上,以实现快速、均匀和有效的绿化施工。
本文档将详细介绍三维网喷播植草的施工方案。
2. 施工准备在进行三维网喷播植草之前,需要进行一些施工准备工作,包括:2.1 地面准备确保施工面的平整度和密实度符合要求,清除杂草和废弃物等,确保施工面的清洁。
2.2 草种选择根据当地气候、土壤条件和绿化要求等因素,选择适合的草种进行喷播植草。
一般而言,常见的植草草种有禾草、牧草和地被草等。
选择合适的三维网材料,根据施工面的形状和大小进行预制或现场加工。
确保三维网的质量和尺寸符合要求。
2.4 喷播设备准备检查喷播设备的工作状态,确保设备正常运行。
根据草种的特点和施工要求,选择合适的喷洒机和施肥机等设备。
3. 施工流程进行三维网喷播植草的具体施工流程如下:3.1 喷洒基肥在进行三维网喷播之前,首先需要进行基肥的喷洒。
基肥一般包括有机肥和无机肥等,根据草种的需求和土壤的营养状况等因素确定基肥的类型和用量。
将预制或现场加工的三维网铺设在施工面上,并用木桩、U型钉或钢丝等固定好三维网,确保三维网不会移动或变形。
3.3 喷洒植草草籽使用喷洒机将选定的草籽均匀喷洒在三维网上。
喷洒时要控制好草籽的用量,确保每平方米的草籽数量符合要求。
3.4 喷洒植物保护材料喷洒植物保护材料有助于促进草籽的发芽和生长,减少草籽被风吹散的可能性。
喷洒植物保护材料应根据草种的特点和施工面的环境条件选择合适的类型和用量。
3.5 压实使用专用的压实设备对施工面进行轻微的压实,以帮助草籽与土壤更好地接触,促进草籽的发芽和生长。
3.6 养护完成三维网喷播植草后,需要对施工面进行适当的养护。
养护期间,要保持施工面的湿润度,定期浇水,并避免人为破坏。
4. 安全注意事项在进行三维网喷播植草施工中,需要注意以下安全事项:•使用喷洒机和施肥机等设备时,要按照操作规程进行,切勿私自操作。
挂三维网喷播植草绿化

分项开工申请批复单项目名称:承包单位:合同号:监理单位:编号:签名:日期:本工程可否进行:驻地高监:日期:挂三维网喷播植草绿化分项施工组织计划一、施工准备计划挂三维网喷播工程的施工准备计划是在把工程现场的各项条件充分调查、掌握之后,为了把工程在工期内以最小经费安全地进行施工而进行的必要的程序,并结合设计单位图纸编制成切实可行的现场施作方案。
施工人员根据施工准备计划以及现场说明事项,在现场进行详细研究后,制定具体的实施计划。
施工准备计划包括以下内容:临时工程方案(1)施工场地布置在满足不影响土建、路面等其他施工作业任务的前提下,确定施工现场临时占用的场地范围,并制定安全防护措施。
合理布置场地内原材料堆放点及临时喷射现场移动看管用房等。
因本工程施工作业面成线形分布,施工中要充分考虑设备等的移动灵活性。
(2)取土场挂三维网基材喷播工程中需要量最大的材料是种植土,种植土的及时供给是制约施工顺利进行的关键因素之一,因此要合理选择取土的场地,保证量的足够。
取土场经现场详细勘察后在施工地就近选取。
采用种植土破碎机械设备改良加工,控制好种植的粒径大小和沙泥成份的比例,保证种植土的加工质量。
并做好防雨准备,使雨后及时恢复施工的土源材料有保障。
(3)施工用电喷射施工现场用电采用2台自配15kw发电机组。
(4)施工及养护用水挂三维网基材喷播工程的施工和养护都需要用水,因此,需要保障用水的及时供给。
现场采用带滚轮的移动铁皮水池,由撒水车就近抽取符合标准的水,注入水池来满足喷射施工用水,届时由专门水车负责。
(5)临时用房施工现场工作人员用房租工程地的民房,工点生产用房搭设简易的活动房屋,以满足临时短期移动的施工要求为准。
材料准备及运输方式(1)护坡材料护坡材料包括绿化基材、纤维、种植土、混合植被种子、锚杆、网等,材料的场外运输采用汽车运输方式,场内运输特别是坡面垂直运输,20m高以下的边坡应用人力运输,超过20m高的边坡,应用自行设计的简易坡面轨道(卷扬机)运输,坡面水平运输以人力为主。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分项开工申请批复单项目名称:承包单位:合同号:挂三维网喷播植草绿化分项施工组织计划一、施工准备计划挂三维网喷播工程的施工准备计划是在把工程现场的各项条件充分调查、掌握之后,为了把工程在工期内以最小经费安全地进行施工而进行的必要的程序,并结合设计单位图纸编制成切实可行的现场施作方案。
施工人员根据施工准备计划以及现场说明事项,在现场进行详细研究后,制定具体的实施计划。
施工准备计划包括以下内容:临时工程方案(1)施工场地布置在满足不影响土建、路面等其他施工作业任务的前提下,确定施工现场临时占用的场地范围,并制定安全防护措施。
合理布置场地内原材料堆放点及临时喷射现场移动看管用房等。
因本工程施工作业面成线形分布,施工中要充分考虑设备等的移动灵活性。
(2)取土场挂三维网基材喷播工程中需要量最大的材料是种植土,种植土的及时供给是制约施工顺利进行的关键因素之一,因此要合理选择取土的场地,保证量的足够。
取土场经现场详细勘察后在施工地就近选取。
采用种植土破碎机械设备改良加工,控制好种植的粒径大小和沙泥成份的比例,保证种植土的加工质量。
并做好防雨准备,使雨后及时恢复施工的土源材料有保障。
(3)施工用电喷射施工现场用电采用2台自配15kw发电机组。
(4)施工及养护用水挂三维网基材喷播工程的施工和养护都需要用水,因此,需要保障用水的及时供给。
现场采用带滚轮的移动铁皮水池,由撒水车就近抽取符合标准的水,注入水池来满足喷射施工用水,届时由专门水车负责。
(5)临时用房施工现场工作人员用房租工程地的民房,工点生产用房搭设简易的活动房屋,以满足临时短期移动的施工要求为准。
材料准备及运输方式(1)护坡材料护坡材料包括绿化基材、纤维、种植土、混合植被种子、锚杆、网等,材料的场外运输采用汽车运输方式,场内运输特别是坡面垂直运输,20m高以下的边坡应用人力运输,超过20m 高的边坡,应用自行设计的简易坡面轨道(卷扬机)运输,坡面水平运输以人力为主。
(2)喷射作业平台坡面喷射作业平台应用自行设计的简易吊板,每个班配1台,保证提供合理、安全的作业平台。
施工机械准备有机基材喷播施工机械包括湿法喷播专用设备、装载机、水车、水泵等。
每个班需配备湿法喷播专用设备1套,装载机1台、水车1辆、水泵2台,风钻2台。
二、施工组织方案施工组织原则为保证挂三维网基材喷播工程的顺利进行,组织施工的原则明确为:(1)精心组织,合理安排,按期开工;(2)抓关键,攻难点,确保工期;(3)严格科学管理,严格质量标准,保证工程一次成功;(4)标准化文明施工,注重环保。
施工工序(1)整平坡面交验后的坡面,并采用人工修坡,清除坡面浮石、危石等不稳定块体,整平坡面至设计要求。
铲除杂草,并辅以喷洒除草药剂,控制和杀灭杂草。
(2)排水设施施工边坡排水系统的设置是否合理和完善直接影响到边坡植草的生长环境,对于长大边坡,坡顶、坡脚及平台均需设置排水沟。
并应根据坡面水量的大小考虑是否设置坡面排水沟。
一般坡面排水沟横向间距为40~50m。
(3)人工覆土将稻草切成5~10㎝长拌合在种植土中,人工将坡面找补平顺;对于直接挂三维网的边坡,要求覆3~5㎝的土壤于平整好的坡面上,厚度视土壤类型和坡面平整度而定,根据坡面的干湿情况,用水将坡面浇湿,水量以土壤不出项浮土和粉尘为宜(或直接喷播泥浆)。
坡面覆土后的起伏平顺要求5㎝/2㎡。
(4)三维网施工○1铺网。
三维网的剪裁长度比坡面长100㎝,沿坡面从上而下铺挂,整平,顺坡铺设。
铺网时,应让网尽量与坡面贴附紧实,防止悬空。
应使网保持平整,不产生褶皱,不翘起。
网之间要重叠搭接,搭接宽度10㎝。
○2固定。
建议采用U形钉或聚乙烯塑料钉,也可用钢钉,但需配经垫圈套,钉长20~45㎝,松土用长钉。
钉的间距一般为50~70㎝(包括搭接处)。
坡脚三维网埋于土中,坡顶采用埋压沟反压固定,并确保地表水不会沿坡顶倾入坡体填土内造成网与土的剥离、失稳。
(5)人工网面覆土网垫全部铺通,并固定平整后,将粉末状种植土添加营养泥制成泥浆,采用泥浆泵喷射(或人工倾倒)的方式,从坡顶上部开始,由上而下喷射(或倾倒)泥浆,同时人工擀压,使泥浆完全进入网眼并覆盖网垫。
特别注意严格控制营养泥的稠度,过稀则易流失,且水分收缩开裂,剥落。
过干则不易擀入网包内,且附着不好。
(6)液压喷播草种施工按设计比例配合草种、木纤维、土壤改良剂、保水剂、粘合剂、肥料、染色剂及水的混合物料,并通过液压喷播机均匀喷射于坡面。
(7)盖无纺布为使草种免受雨水冲刷,并实现保温保湿,防止鸟兽啄食草种,应加盖无纺布(14g/㎡),促进草种的发芽生长,也可采用稻草、秸杆、纺织席覆盖。
(8)前期养护洒水养护:用高压喷雾器使养护水成雾状均匀的湿润坡面,注意控制好喷头与坡面的距离和移动速度,保证无高压射流水冲击坡面形成径流。
养护期限视坡面植被生长状况而定,一般不少于60d。
病虫害防治:应定期喷广谱性药剂,及时预防各种病虫害的发生。
追肥:应根据植物的生长需要及时追肥。
及时补播:草种发芽后,应及时对稀疏草区进行补播。
(9)中后期养护中后期养护主要依靠自然降水养护,若遇天旱,应根据实际情况喷水。
并根据实际情况进行施肥、割草及病虫杂草防治作业。
三、施工质量管理为保证挂三维网基材喷播工程的施工质量,必须对施工全过程进行有效的质量管理。
管理主要包括原材料质量管理、基础工程质量管理、喷射施工质量管理和前期养护质量管理四个方面。
以下分别为四个方面的主要控制事项:1、原材料质量管理(1)锚杆、种植土、草灌种子须有质量检验报告;(2)种植土的粒度须小于8mm,含水量不超过20%;(3)混合植被种子应具有优良发芽率,确保品质。
2、基础工程质量管理(1)认真清理坡面浮石,平整坡面,过大的坡度及反向坡必须修整;(2)钻孔严格按设计间距布置,对局部不稳定的部位进行加固锚杆处理,保证坡体的稳定性;(3)水泥药卷或水泥砂浆应填满钻孔并捣实;(4)网要张紧,网间搭接宽度不小于5cm,并用铁丝绑扎紧;(5)网距坡面要保持2/3喷射厚度的距离,否则用垫块垫起来;(6)周边锚杆加密一倍;(7)对高边坡应设置截水与排水设施。
3、喷射施工质量管理(1)材料称量要准确,对于袋装材料,在确定袋装量基础上,尽可能将混合量与袋的个数结合起业,以便于操作与管理;(2)混合植被种子的称量由于量较小,需进行准确的计算,应尽量避免在施工现场进行,可以事先将种子分批进行称量和扎袋;(3)种子称量过程,往往决定整个工程的成败与否,因此必须严格管理;(4)基材混合物投入搅拌机中后,需搅拌1min以上的时间;(5)喷射尽可能从正面进行,避免仰喷,凹凸部及死角部分要充分注意;(6)喷射施工时,尽可能保持喷射面薄厚均匀,并严格控制基材混合物的喷射厚度;(7)含种子层的厚度必须达到2cm,严禁漏喷;(8)在雨天或可能降雨时,应尽量避免喷射施工;(9)喷射施工后向个小时内如果有降雨,可能导致基材混合物流失,必须采取防护措施。
4、前期养护质量管理(1)采用雾状水酒向坡面,禁止高压射水冲击基材混合物;(2)每次洒水必须按规定厚度浸润透基材,不能图快一洒而过;(3)避免在强烈的阳光下洒水养护。
5、草种选择及其配合比控制鉴于本次绿化工程主要施工期在春秋季节,在草种选择上主要确定为冷季性草种,配合使用固坡效果好同时具有固氮能力的豆科植物及适宜于重庆气候特征的护坡灌木。
针对季节性对草种的适应性选择,我们将在建植使用草种的不适宜季节采用人工割草后补播适宜草种,保证绿化效果。
方案一(9月~11月施工):高羊茅60%,紫花苜蓿30%,适应性草花灌木10%(虞美人、波斯菊、多花木兰、木豆、刺槐、黄花槐、银合欢、紫穗槐),共计35g;方案二(3月~5月施工):高羊茅30%,紫花苜蓿30%,狗牙根30%,适应性草花灌木10%(虞美人、波斯菊、多花木兰、木豆、刺槐、黄花槐、银合欢、紫穗槐),共计30g;方案三(6月~8月施工):狗牙根50%,百喜草20%,紫花苜蓿20%,适宜草花灌木10%(虞美人、波斯菊、多花木兰、木豆、刺槐、黄花槐、银合欢、紫穗槐),共计30g。
四、工程质量自检管理专人负责施工质量的自检工作,按监理部门下发的相关自检表格结合施工设计文件进行严格的检查,自检合格后报监理工程师进行抽检审查。
五、工期保证措施1 为保证工期的实现,我公司将按时充足投入本工程的人力、物资、设备和技术力量等。
2 严格按项目法原理组织施工,施工现场成立高效运行的项目经理部,经理部主要施工技术人员和管理人员均由有类似的施工经验的人员组成,以充分利用以往类似工程的施工经验和教训。
3 工程开工前,编制谨慎严密的网络计划,抓关键线路,统筹计划,严格按网络计划组织施工,编制计划时充分考虑施工现场可能对工期造成延误的各种因素,确定进度作业指标时留有余地,一旦发生延误以便采取补救措施。
4 根据合同段总网络计划编制“周”的作业计划,并根据实施过程中的完成情况,及时与原计划进行对比,并采取措施修正调整,保证动态平衡,对实施过程中出现的进度滞后及时分析查找原因,做到“以日保周,以周保月”,实现总网络计划,认真编制并落实各工序循环作业时间,以循环时间保证工序时间,以工序时间保证分阶段工期,从而保证总工期。
5 严格执行工地计划(工期目标)会制度,每天由分管负责人带各职能管理层人员到各作业组检查计划完成情况,传达经理部的计划安排,每周开一次计划例会,落实每周的计划完成情况并下达下一周的工作计划,重大问题及时报公司组织协调实施解决。
6 根据总体时间和施工进度、施工难度、环境条件等特点,充分利用以往工程的经验,超前预测有可能发生的工序间交叉配合不到位的现象,采取有效措施,抓住重点,优化资源组合,合理调配劳动力及机械设备。
7 精心组织、周密安排、保证材料设备提前到位,避免施工待料。
保证施工机具完好率,并设专人对机械设备进行维修保养,避免因机械设备原因造成窝工或工期延误。
8 加强同相关方面的联系和协调,谋求良好的工程施工外部环境,增进同业主、监理工程师、设计单位的联系与汇报;加强与工程施工有关其他部门的联系与协调,争取理解与支持,确保施工生产顺利进行。
9 充分了解并确认施工道路的畅通情况,保证材料、机械及时进场。
10 投入足够数量、状态良好的配备和足够的作业人员,配备足够抽水机组,保证施工用水满足要求。
11 需用量大的营养土,设置专门的取土加工场并加强管理,保证不因营养土的供应影响施工。
12 合理安排各作业组(班)施工工序循环,加强各作业组(班)的协调指挥,杜绝各工序之间的相互干扰,保证有充足的工作面,达到劳动和机械设备满负荷工作,保证质量的前提下,加快各工序的施工。
六、安全保证措施1 坚持“安全第一,预防为主”的方针,项目经理将把安全工作当作第一位的工作来抓,加强全员安全意识教育,夯实安全基础,强化安全保证体系,落实安全生产责任制,严格执行《安规》,认真落实检查,建立安全奖罚,有效控制施工安全。
