机电设备安装工程施工组织方案
机电设备及安装工程施工方案

机电设备及安装工程施工方案一、项目概况本机电设备及安装工程位于XX市XX区,总建筑面积为XXXX平方米,建筑物为X层XX层地下,该项目的建设目标是为了满足XXX的需要,建设一座现代化、高效率的商业综合体。
本项目的机电设备及安装工程分为三个部分,分别是供电系统、空调与通风系统、给排水与消防系统。
二、施工组织1.领导小组成员:项目总监、建筑师、机械师、电气师、暖通师、给排水师、消防师等。
2.具体工作:(1)项目总监:负责项目计划、协调各专业、监督工程质量。
(2)建筑师:负责项目设计、图纸制作、施工现场指导。
(3)机械师:负责供电系统的设计、施工与调试。
(4)电气师:负责电气系统的设计、施工与调试。
(5)暖通师:负责空调与通风系统的设计、施工与调试。
(6)给排水师:负责给排水系统的设计、施工与调试。
(7)消防师:负责消防系统的设计、施工与调试。
1.供电系统:(1)供电系统的设计:根据建筑物的用电需求,确定变配电室的位置和容量,设计合理的线路布局和负荷分配。
(2)供电系统的施工:安装变配电设备、电缆桥架、电缆,进行线路敷设和连接,同时进行质量检查与验收。
(3)供电系统的调试:进行供电系统的初次调试,测试电流、电压、电能表,确保供电系统正常运行。
2.空调与通风系统:(1)空调与通风系统的设计:根据建筑物的结构和使用要求,设计合理的空调与通风系统布局,确定空调机组、送回风口的位置和尺寸。
(2)空调与通风系统的施工:安装空调机组、风管、风口、调节阀等设备,进行管道连接和敷设。
(3)空调与通风系统的调试:进行空调与通风系统的初次调试,调整风速、温度、湿度等参数,确保系统正常运行。
3.给排水与消防系统:(1)给排水系统的设计:根据建筑物的使用要求和防水要求,设计合理的给排水系统布局,确定排水口、给水管道的位置和尺寸。
(2)给排水系统的施工:安装给水泵、水箱、水管、排水管等设备,进行管道连接和敷设,同时进行质量检查与验收。

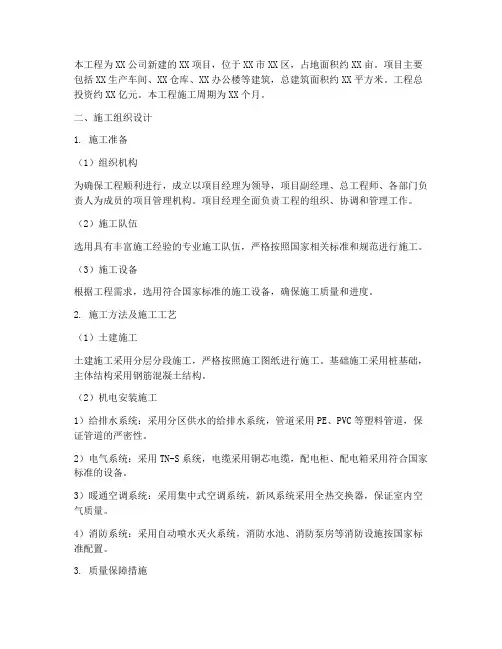

机电设备及安装工程施工方案

本工程为XX公司新建的XX项目,位于XX市XX区,占地面积约XX亩。
项目主要包括XX生产车间、XX仓库、XX办公楼等建筑,总建筑面积约XX平方米。
工程总投资约XX亿元。
本工程施工周期为XX个月。
二、施工组织设计1. 施工准备(1)组织机构为确保工程顺利进行,成立以项目经理为领导,项目副经理、总工程师、各部门负责人为成员的项目管理机构。
项目经理全面负责工程的组织、协调和管理工作。
(2)施工队伍选用具有丰富施工经验的专业施工队伍,严格按照国家相关标准和规范进行施工。
(3)施工设备根据工程需求,选用符合国家标准的施工设备,确保施工质量和进度。
2. 施工方法及施工工艺(1)土建施工土建施工采用分层分段施工,严格按照施工图纸进行施工。
基础施工采用桩基础,主体结构采用钢筋混凝土结构。
(2)机电安装施工1)给排水系统:采用分区供水的给排水系统,管道采用PE、PVC等塑料管道,保证管道的严密性。
2)电气系统:采用TN-S系统,电缆采用铜芯电缆,配电柜、配电箱采用符合国家标准的设备。
3)暖通空调系统:采用集中式空调系统,新风系统采用全热交换器,保证室内空气质量。
4)消防系统:采用自动喷水灭火系统,消防水池、消防泵房等消防设施按国家标准配置。
3. 质量保障措施(1)严格按照国家相关标准和规范进行施工,确保工程质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)对施工人员进行质量教育,提高施工人员质量意识。
4. 工期保障措施(1)制定详细的施工进度计划,合理安排施工顺序。
(2)加强施工过程中的协调,确保各工种、各工序的衔接。
(3)对施工人员进行工期教育,提高施工人员的时间观念。
5. 安全文明施工(1)加强施工现场的安全管理,确保施工人员生命安全。
(2)严格执行文明施工标准,保持施工现场整洁有序。
(3)加强施工现场环境保护,减少施工对周边环境的影响。
三、施工进度计划(1)土建施工:3个月(2)机电安装施工:6个月(3)竣工验收:1个月四、结语本工程施工方案充分考虑了工程实际情况,力求确保工程质量和进度。
机电安装工程_方案(3篇)

第1篇一、工程概况本项目为某新建办公楼机电安装工程,位于我国某城市,占地面积约为10000平方米,建筑面积约为50000平方米。
工程主要包括以下内容:建筑给排水系统、通风空调系统、强弱电系统、消防系统、电梯系统等。
本方案旨在对整个机电安装工程进行详细规划,确保工程顺利进行。
二、工程目标1. 确保工程质量达到国家标准和设计要求。
2. 确保工程进度符合合同约定。
3. 确保工程安全、文明施工。
4. 确保工程成本合理控制。
三、施工组织设计1. 施工组织架构(1)项目经理部:负责整个工程的全面管理工作,包括施工组织、进度、质量、安全、成本等。
(2)施工班组:负责具体施工任务,按照施工方案和工艺要求进行施工。
(3)技术质量部:负责施工过程中的技术指导和质量监督。
(4)安全环保部:负责施工现场的安全管理和环保工作。
2. 施工进度计划(1)施工阶段划分:土建工程、机电安装工程、室内装修工程、室外工程。
(2)施工进度安排:根据工程实际情况,制定详细的施工进度计划,确保各阶段工程按时完成。
3. 施工工艺流程(1)施工准备阶段:熟悉图纸、材料设备采购、施工现场布置、施工人员培训等。
(2)施工阶段:按照施工进度计划,依次进行建筑给排水系统、通风空调系统、强弱电系统、消防系统、电梯系统等安装。
(3)施工验收阶段:按照国家标准和设计要求,对安装完成的工程进行验收。
四、施工方案1. 建筑给排水系统(1)给水系统:采用集中供水方式,管道采用PP-R管材,管道布置合理,保证供水压力和水量。
(2)排水系统:采用重力自流排水方式,管道采用PVC-U管材,管道布置合理,保证排水通畅。
2. 通风空调系统(1)空调系统:采用中央空调系统,制冷方式为水冷式,空调机组采用多联机。
(2)通风系统:采用全空气系统,通风管道采用镀锌钢板,通风设备采用风机盘管。
3. 强弱电系统(1)强电系统:采用TN-S接地系统,电缆采用BV型电缆,配电箱采用GCK型配电箱。
机电设备安装工程施工方案

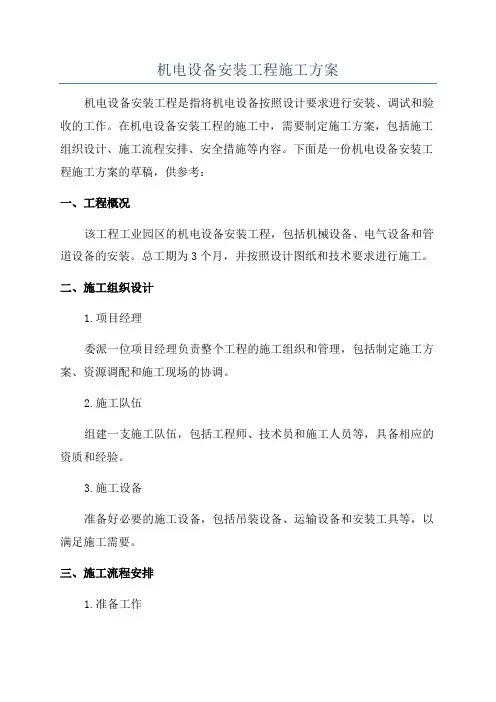

机电设备安装工程施工方案机电设备安装工程是指将机电设备按照设计要求进行安装、调试和验收的工作。
在机电设备安装工程的施工中,需要制定施工方案,包括施工组织设计、施工流程安排、安全措施等内容。
下面是一份机电设备安装工程施工方案的草稿,供参考:一、工程概况该工程工业园区的机电设备安装工程,包括机械设备、电气设备和管道设备的安装。
总工期为3个月,并按照设计图纸和技术要求进行施工。
二、施工组织设计1.项目经理委派一位项目经理负责整个工程的施工组织和管理,包括制定施工方案、资源调配和施工现场的协调。
2.施工队伍组建一支施工队伍,包括工程师、技术员和施工人员等,具备相应的资质和经验。
3.施工设备准备好必要的施工设备,包括吊装设备、运输设备和安装工具等,以满足施工需要。
三、施工流程安排1.准备工作(1)对施工现场进行查勘和分析,了解场地环境和工程要求。
(2)清理现场,确保施工区域干净整洁。
(3)制定施工计划,明确施工进度和工期。
2.机械设备安装(1)先进行设备基础的施工,包括地基处理和钢筋混凝土浇筑等工作。
(2)再进行设备的吊装和安装,按照设备的安装顺序和要求进行。
(3)对安装完成的设备进行检测和调试,确保其正常运行。
3.电气设备安装(1)进行电气线路的走向和布置,按照设计要求进行铺设。
(2)进行电气设备的安装和连接,包括开关、插座和配电箱等设备。
(3)对电气设备的接线进行检查和测试,确保电路畅通无阻。
4.管道设备安装(1)对管道走向和布置进行设计和标定。
(2)进行管道的焊接和安装,按照设计要求进行连接。
(3)进行管道的压力测试和检漏,确保管道的安全密封。
四、安全措施1.制定安全生产规章制度,确保施工过程中的安全。
2.加强对施工人员的培训和技术指导,提高施工质量和安全意识。
3.设立安全警示标志和安全防护设备,落实现场安全管理责任。
4.定期组织安全检查和隐患排查,及时消除安全隐患。
五、质量控制1.在施工过程中,按照设计要求进行施工,确保设备的安装质量。
机电安装工程施工组织设计方案

机电安装工程施工组织设计方案一、工程概况本机电安装工程大型工业厂房的机电设备安装工程,包括电力系统、照明系统、给排水系统、通风系统等。
二、施工组织原则1.安全第一原则:确保施工过程中人员和设备的安全;2.质量第一原则:保证施工质量符合设计和相关标准;3.高效原则:合理安排工期,提高施工效率;4.协同原则:各施工工种之间协调配合,优化施工流程。
三、施工组织方案1.施工管理组织(1)设立总监施工经理,负责整个工程的施工管理;(2)设立项目经理,负责具体的施工管理工作;(3)设立技术负责人,负责解决施工过程中的技术问题;(4)安排充足的专业技术人员,包括电气工程师、给排水工程师、通风工程师等。
2.设备准备和购置组织(1)根据工程设备清单和施工进度计划,提前采购必要的施工设备和工具;(2)与供应商签订合同,保证设备质量和到货时间;(3)设立专门的仓库,对设备进行分类、保管和管理。
3.施工人员组织(1)根据工程进度计划,合理调配施工人员;(2)对施工人员进行培训和安全教育,提高工作效率和工作质量;(3)根据施工工序的不同,合理划分施工分包单位,分包单位负责具体工序的施工。
4.施工场地管理组织(1)安排专人进行现场管理,负责安全、卫生、环保等管理工作;(2)根据施工进度计划,合理安排施工场地和设备的摆放,确保施工顺利进行;(3)严禁乱堆乱放和乱扔乱倒现象,保持施工现场的整洁和良好的工作环境。
5.进度控制和质量控制组织(1)制定详细的施工进度计划,明确各个工序的时间节点;(2)设立专门的监测人员,监控施工进度和质量,及时发现和解决问题;(3)定期召开进度和质量汇报会议,分析施工过程中存在的问题,并提出改进措施。
6.安全管理组织(1)制定安全管理规章制度和操作规程,确保施工现场安全;(2)配置足够的安全防护设备,如安全帽、安全绳等;(3)定期进行安全培训和考核,提高施工人员的安全意识和技能。
四、施工组织方案实施措施1.确定上述施工组织方案并进行详细说明;2.成立施工组织方案实施小组,负责方案的具体实施;3.制定施工计划表,明确各个工序的时间节点;4.进行施工过程中的现场监督和巡查,及时发现和解决问题;5.定期召开施工汇报会议,分析施工进展情况,及时调整施工方案。

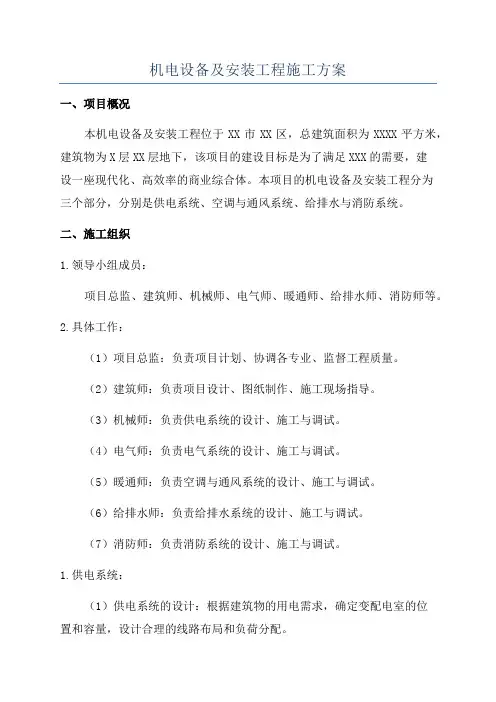

机电设备及安装工程施工方案

机电设备及安装工程施工方案
一、前期准备
在进行机电设备安装工程前,必须做好充分的前期准备工作。
包括施工图纸的审查和确认、材料设备的采购、施工人员的培训和安全措施的制定等。
只有充分的前期准备工作,才能确保施工工程的顺利进行。
二、施工组织
为了保证施工进度和质量,需要合理组织施工过程。
施工队伍应该按照工程进度和施工内容进行合理分工,确保每个施工环节都得到合理安排和管理。
同时,施工现场需要明确的标识和分区,确保施工作业的顺利进行。
三、基础工程施工
机电设备安装工程的基础工程是整个工程的基础,包括基础的承重能力和稳定性。
在进行基础工程施工时,需要严格按照设计要求进行施工,确保基础工程质量符合要求。
四、设备安装
设备安装是机电设备安装工程的关键环节,包括设备的吊装、安装和调试等。
在进行设备安装时,需要严格按照设备安装说明书进行操作,确保设备安装质量和安全。
五、电气工程施工
电气工程施工是机电设备安装工程的重要组成部分,包括电缆敷设、接线和调试等。
在进行电气工程施工时,需要按照电气工程的相关标准和规范进行操作,确保电气设备工程质量和安全。
六、施工验收
机电设备安装工程完成后,需要进行施工验收。
施工验收是检查机电设备安装工程是否符合设计要求和相关标准的过程。
只有通过严格的施工验收,才能确保机电设备安装工程的质量和安全。
结语
机电设备安装工程是一项复杂而重要的工程,施工方案的制定和实施至关重要。
通过合理的施工组织和严格的施工管理,可以确保机电设备安装工程顺利完成,并达到设计要求和安全标准。
机电安装工程施工组织设计
机电安装工程施工组织设计一、工程概况1.1 项目名称:某某机电设备安装工程1.2 项目位置:某某省某某市1.3 项目规模:总建筑面积xxx平方米1.4 项目概况:该项目是一座工业厂房,主要包括机电设备安装工程、管道安装工程、电气安装工程等。
项目施工周期为XX个月。
二、项目组织机构2.1 项目经理:负责项目的整体管理和协调工作,包括施工进度安排、质量控制、安全管理等。
2.2 技术负责人:负责项目的技术设计和施工方案的制定,确保施工过程中的技术要求得以满足。
2.3 安全负责人:负责项目的安全管理工作,包括施工现场的安全检查、安全教育等。
2.4 质量负责人:负责项目的质量管理工作,包括施工过程中的质量监督、质量验收等。
三、施工方案3.1 机电设备安装工程:按照设计要求,采用合适的施工方法,进行设备的安装和调试工作。
施工过程中,要注重设备的安全性和稳定性。
3.2 管道安装工程:根据设计图纸,确定管道的布置和连接方式,确保管道的通畅和安全。
3.3 电气安装工程:按照设计要求,进行电气设备的安装和接线工作,确保电气系统的正常运行。
四、施工组织4.1 施工队伍:根据项目需求,组建符合要求的施工队伍,包括机电设备安装队、管道安装队、电气安装队等。
4.2 施工进度:根据施工计划,合理安排施工进度,确保工程按时完成。
4.3 施工安全:严格执行施工安全规定,保障施工人员的生命安全。
4.4 施工质量:严格执行施工技术标准,确保施工质量符合设计要求。
五、施工整体要求5.1 施工环境:确保施工现场的环境整洁、安全。
5.2 施工设备:保证施工设备的完好性和稳定性。
5.3 施工材料:选用符合国家标准的材料,提高工程质量。
5.4 施工监理:加强施工监理,确保施工过程中安全、质量、进度的控制。
六、施工风险及应对措施6.1 施工风险:施工过程中可能发生的风险包括人员伤亡、设备损坏、工程质量问题等。
6.2 应对措施:加强施工安全教育,定期检查施工设备和材料的质量,加强施工质量管理等。
机电安装工程施工组织设计方案
机电安装工程施工组织设计方案引言概述:机电安装工程施工组织设计方案是指在机电安装工程项目实施过程中,根据工程的特点和要求,制定出一套合理的施工组织设计方案,以确保施工过程的顺利进行和工程质量的保证。
本文将从五个方面详细阐述机电安装工程施工组织设计方案的内容。
一、施工组织设计方案的目标1.1 确定工程施工的总体目标和任务,明确工期要求和质量要求。
1.2 制定施工组织设计方案的基本原则,包括安全、经济、合理、高效等。
1.3 确定施工组织设计方案的总体思路和方法,包括施工方法、施工顺序、施工工艺等。
二、施工组织设计方案的内容2.1 施工组织设计方案的编制依据,包括工程设计文件、施工图纸、合同条款等。
2.2 施工组织设计方案的施工组织结构,包括施工组织机构、人员配置、职责分工等。
2.3 施工组织设计方案的施工措施,包括施工方法、施工工艺、施工设备的选择和使用等。
三、施工组织设计方案的实施步骤3.1 制定施工计划,明确施工的起止时间、施工的关键节点和重要任务。
3.2 组织施工人员进行技术交底,确保施工人员对施工方案的理解和掌握。
3.3 确定施工现场的布置和安全措施,包括施工区域的划分、施工设备的摆放和安全防护措施等。
四、施工组织设计方案的风险控制4.1 针对施工过程中可能出现的风险,制定相应的应急预案和应对措施。
4.2 加强施工现场的安全管理,确保施工人员的人身安全和工程设备的安全。
4.3 进行施工质量的监督和检查,及时发现和解决施工过程中的质量问题。
五、施工组织设计方案的优化改进5.1 在施工过程中,根据实际情况进行施工组织设计方案的调整和改进。
5.2 借鉴前期施工经验,总结施工组织设计方案的优点和不足,提出改进措施。
5.3 加强与其他工程部门的协调配合,确保施工组织设计方案的顺利实施。
结论:机电安装工程施工组织设计方案是机电安装工程项目实施过程中的重要文件,它的准确性和合理性直接关系到工程的施工质量和进度。
机电_施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX项目机电安装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本项目总建筑面积为XX万平方米,其中地上XX万平方米,地下XX万平方米。
4. 工程内容:包括给排水、电气、通风空调、消防、电梯、智能化等机电安装工程。
5. 工程特点:施工工期紧、质量要求高、技术难度大。
二、施工组织设计1. 施工单位:XX机电安装工程有限公司2. 施工队伍:由经验丰富的施工技术人员、管理人员和操作人员组成,确保施工质量和进度。
3. 施工进度计划:按照合同约定,确保在规定工期内完成施工任务。
三、施工方案1. 施工准备(1)施工图纸会审:组织施工图纸会审,明确施工图纸内容、技术要求和质量标准。
(2)施工方案编制:根据施工图纸、工程特点及现场实际情况,编制详细的施工方案。
(3)施工材料、设备准备:提前采购施工所需材料、设备,确保施工过程中材料、设备供应充足。
(4)施工人员培训:对施工人员进行技术交底和安全教育,提高施工人员的综合素质。
2. 施工工艺及方法(1)给排水工程1)施工顺序:施工前,先进行给排水管道的布置,再进行管道的安装和调试。
2)施工工艺:采用焊接、螺纹连接、法兰连接等方式进行管道连接。
3)质量控制:严格控制管道的焊接质量,确保管道连接牢固、密封性好。
(2)电气工程1)施工顺序:施工前,先进行电气设备的布置,再进行设备的安装和调试。
2)施工工艺:采用电缆敷设、电线管敷设、桥架敷设等方式进行电气线路敷设。
3)质量控制:严格控制电气线路的敷设质量,确保线路安全、可靠。
(3)通风空调工程1)施工顺序:施工前,先进行通风空调系统的布置,再进行设备的安装和调试。
2)施工工艺:采用管道安装、风机安装、风口安装等方式进行通风空调系统的安装。
3)质量控制:严格控制通风空调系统的安装质量,确保系统运行稳定、舒适。
(4)消防工程1)施工顺序:施工前,先进行消防系统的布置,再进行设备的安装和调试。
机电安装工程施工组织设计方案
机电安装工程施工组织设计方案一、项目概况本项目是一座高层综合建造,总建造面积为X平方米,共有X层,包括商业区、办公区和住宅区。
机电安装工程是该项目的重要组成部份,涵盖电气、给排水、暖通空调、消防等方面。
二、施工组织原则1. 安全第一:施工过程中,必须严格遵守国家和地方的安全生产法规,确保施工人员的人身安全。
2. 质量保证:施工过程中,严格按照像关技术规范和标准进行施工,确保工程质量达到设计要求。
3. 进度控制:合理安排施工进度,确保按时完成各项工程,并与其他施工工序协调配合。
三、施工组织方案1. 人员组织(1)项目经理:负责全面组织、协调和管理机电安装工程施工,确保施工进度和质量。
(2)技术负责人:负责施工方案的制定、技术指导和质量控制。
(3)施工人员:包括电工、管道工、空调工、焊工等,根据施工进度合理安排人员配备。
(4)安全员:负责施工现场的安全管理和事故预防措施的执行。
2. 施工流程(1)准备工作:包括施工现场的搭建、施工设备和材料的准备等。
(2)电气工程施工:包括电缆敷设、路线连接和设备安装等。
(3)给排水工程施工:包括给水管道、排水管道和设备的安装等。
(4)暖通空调工程施工:包括供暖系统、通风系统和空调系统的安装等。
(5)消防工程施工:包括消防设备的安装和喷淋管道的敷设等。
(6)综合调试:对各个系统进行综合调试和试运行,确保正常工作。
(7)竣工验收:按照像关规定进行机电安装工程的竣工验收。
四、施工安全措施1. 安全教育:施工前,对施工人员进行安全教育和培训,提高施工人员的安全意识。
2. 安全防护:施工现场设置明显的安全警示标志,配备必要的安全防护设施,如安全帽、安全绳等。
3. 施工现场管理:严格控制施工现场的人员进出,确保施工现场的安全秩序。
4. 废弃物处理:及时清理施工现场产生的废弃物,保持施工现场的整洁和安全。
五、质量控制措施1. 施工材料:严格按照设计要求选择合格的施工材料,并进行验收和记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
机电设备安装工程施工方案21.1 机电安装工程合同范围(1)按合同条件、工料规定及图纸所示,深化设计、供应、安装、调试、保修及保养本项目的强电、空调、采暖与通风系统(VRV除外)与给排水系统。
(2)按经发包方批准的综合管线图,完成弱电系统、消防系统及燃气系统所需的电线管、桥架的安装(包括供应及安装支架)接线盒、预留电线管内的钢丝及预留所有孔洞、预埋套管、管道与孔洞及管道与管道之间缝隙的封堵。
(3)指定分包工程包括:电梯工程、VRV系统、消防系统、弱电工程。
(4)独立工程:通信市政配套工程、有线电视市政配套工程、室外给水、消防管网及市政配套、高低压变配电系统、燃气市政配套工程。
21.2 机电安装工程系统概况21.2.1 给排水系统(1) 地下室由市政给水管网直接供水,三层及以上由变频水泵供水至屋顶水箱供水,地下三层水泵房内设供一、二层变频供水装置一套、及供屋顶生活水箱泵二台。
(2) 室内排水采用雨、污分流,污废分流,屋面雨水经基地雨水管网排入银城北路雨水管网。
污废水经基地污水管网排入银城北路市政污水管网。
(3) 室内消火栓及喷淋系统采用临时高压系统,地下室发电机房设置水喷雾系统。
21.2.2 电气系统(1) 本工程从不同区域变电站分别引入一路10KV专线电源,两路10KV电源同时工作,互为备用,两路10KV电源从建筑物东侧埋地引入地下室电缆分界室。
应急电源采用一台1500KVA柴油发电机组。
(2) 消防设备、应急照明及疏散照明、电动防火门窗为一级负荷;生活水泵公共照明、通讯用电、电梯、重要插座为二级负荷;其余为三级负荷。
(3) 低压配电系统采用220/380树干式与放射式相结合的方式,对于单台容量较大的负荷或重要负荷采用放射式供电,对于照明及一般负荷采用树干式与放射式相结合的方式。
(4) 本工程建筑防雷等级为二级,建筑防雷等级满足直击雷、侧击雷及雷电波入侵,并设置总等电位联结。
(5) 本工程接地形式采用TN-S系统,本工程防雷接地、变压器中性点接地、电气设备保护接地、电梯机房、消防控制室、通讯机房、计算机房等接地共用统一接地极,接地电阻不大于1欧姆。
21.2.3 空调通风系统(1)独立功能房间采用独立空调系统,办公楼采用带热回收型VRV空调系统;餐厅、B1咖啡采用VRV空调系统;B1及1F大堂采用VRV空调系统+地板取暖系统。
(2) 地下车库设置机械送排风系统,地下二层设置诱导风机;标准层设排风系统,风量由定风量阀控制,定风量阀与VRV空调连锁开、关;(3) 防烟楼梯、合用前室均设置独立加压送风系统。
主楼防烟楼梯地上19层加压风机设置于屋面上;主楼防烟楼梯地下3层、室外防烟楼梯地下3层加压风机分别设置于1层和地下1层。
21.3 主要施工方案及技术措施21.3.1 电气系统(1)变配电安装a. 变配电设备安装时,应注意与其他工种之间的协调,也应注意母线槽、桥架、基础槽钢的预埋铁及预留孔的设置及相关系统的安装等问题,如发现问题及时提出。
b. 基础槽钢的外形尺寸可根据产品样本确定,与结构轴线的尺寸可根据施工平面布置图来确定。
标高根据土建给出的基准引出。
基础槽钢的制作和固定采用焊接。
施工时应注意焊接变形引起的基础槽钢外形尺寸及水平度的变化,焊接后应进行复测。
c. 搬运配电设备等电器设备工作中,要特别注意产品的保护。
搬运点必须在重心下面,防止倾倒损坏设备。
也不能碰撞、摩擦。
d. 配电设备安装必须符合设计要求。
接地应可靠,离墙距离、带电部位安全距离必须符合规范要求,必须便于维修人员在安全位置操作和观察仪表。
e. 根据柜的平面布置,按先里后外的原则,安排柜进场,就位后用螺栓及时固定。
安装后手车式柜的手车推拉应灵活、轻便,无卡阻、碰撞现象。
进入工作位置时,动静触头的间隙应符合产品要求。
抽屉式柜的机械联锁或电气联锁装置应动作正确可靠,断路器分闸后,隔离触头才能分开,抽屉推拉应灵活轻便,无卡阻、碰撞现象。
柜与基础槽钢应可靠接地。
f. 母线槽不能在地上拖拉,吊装时吊索规格根据起吊重量采用白棕绳或套上橡皮管的钢丝绳,安装好后应做好防潮、防尘措施。
g. 低压柜与母线槽、电缆搭头不得强行连接。
以防损坏设备。
h. 电缆头应固定并挂好标志牌,柜的二次线排列应整齐,端号应清晰不褪色,并留有足够的余量。
(2)低压配电柜安装a. 配电柜的布置必须遵守施工图要求,并注意便于操作、监视、试验和接线工作的进行。
b. 配电室内除本室需用的管道以外,不应有其它的管道通过,特别是在配电柜的正上方,如确实不能避免,需采取有效防范措施。
c. 配电柜本体及柜内设备与各构件间连接应牢固,柜本体应有明显可靠的接地装置,装有电器的可开启的柜门应用软导线与接地的金属构架做可靠的连接。
漆层应完整、无损伤,支架应刷涂前除锈二底漆、二面漆。
安装于同一室内且经常监视的柜,其颜色应协调一致。
d. 制作配电柜底柜柜架的型钢必须调直找正后焊接成形,根据配电柜固定螺栓的间距钻出固定孔。
接缝处电焊用角向砂轮机和型钢本体磨平。
e. 柜内配线应无接头,导线绝缘耐压应在500V以上。
二次配线应有编号,字迹清晰不易褪色。
所有配线压接头应不损伤线芯,多股软线压接前需搪锡。
所有接线端子与电器设备连接时,均应加装防松弹簧垫圈。
f. 配电柜二次回路如有晶体管、集成电路、电子元件时,该部位的检查不准使用兆欧表。
g. 在进行二次回路模拟试验时,接通临时的控制电源和操作电源前,应将柜内控制和操作回路熔断器上端相线拆掉,然后才能接上临时电源。
(3)动力设备接线及试运转a. 接线前,应对电机进行绝缘测试,拆除电机接线盒内连接片。
用兆欧表测量各相绕组间以及对外壳的绝缘电阻。
应符合额定电压为1000V以下,常温下绝缘电阻不应低于0.5MΩ,如不符合应进行干燥处理。
b. 导线与电动机接线柱连接应符合下列要求:截面2.5mm2以下的多股铜芯线必须制作成与接线柱螺栓直径相符的环形圈并经搪锡处理后或匹配的线端子压接后与接线柱连接。
截面大于2.5mm2的多股铜芯线应采用与导线规格相一致的压接型或锡焊型线端子过渡连接。
c. 仔细核对设计图纸与电机铭牌的接法。
依次将A、B、C三相电源线和PE 保护线接入电机的U、V、W接线柱和PE线专用接线柱。
d. 电机试运转应具备的条件:建筑工程结束,现场清扫整理完毕;现场照明、消防设施齐全、异地控制的电机试运转应配备通讯工具;电机和设备安装完毕。
质检合格、灌浆养护期已到。
e. 与电机有关的动力柜、控制柜、线路安装完毕。
质检合格,且具备受电条件。
f. 电机的保护、控制、测量,回路调试完毕,且经模拟动作正确无误。
g. 电机的绝缘电阻测试符合规范要求。
h. 有固定转向要求的电机或拖动有固定转向要求机械的电机必须采用测定手段,使电机与电源相序一致。
实际旋转方向应符合要求。
i. 动力柜受电,合上电机回路电源,启动电机,测量电源电压不应低于额定电压的90%;测量启动和空负荷运转时的三相电流应基本平衡。
j. 电机空负荷试运转时间为2h,并记录电机的空负荷电流值。
(4)照明安装a. 暗配管在立柱及水泥墙中的箱盒极易移位,造成大量的凿砼工作,也影响了土建的施工质量,根据我们的施工经验,采用钢筋定位固定的方法,能解决上述问题,不影响钢模板及土建的施工。
b. 楼板的暗配管在装饰过程中经常被冲击电钻打坏,使之成为废管,影响穿线,造成返工,影响工程的质量和进度,我们将采取暗配管敷设在紧贴面筋下面的方法。
c. 导线的型号、规格严格遵照设计要求,必须选用合格分供方的产品。
导线的色标严格按如下规定:电源线A相-黄色,B相-绿色,C相-红色,N相-蓝(浅蓝)色,PE线:黄/绿色,开关线:除上述颜色外其它颜色。
d. 并头的质量直接影响使用的功能与安全,为此我们将采用阻燃型的尼龙压接帽并用专用工具压接,确保接头质量可靠。
e. 回路编号、照明负载的三相分配应符合设计要求。
f. 照明器具的安装一般都在装饰阶段,为此与装饰单位密切配合至关重要。
g. 照明器具安装结束,经过完整性检查后,可进行试照工作。
h. 试照工作应按回路进行,检查照明器具控制形式、控制的范围是否符合设计要求。
i. 插座的接线、相、零、PE线的位置应正确,均用检查器一一校验。
21.3.2 室内给排水系统(1) 管道在施工前,必须熟悉设计施工图、有关技术资料与施工验收规范的技术要求。
编制施工预算、工程进度计划与施工方案,制定材料供应、机具配备与劳动力需求计划,确保工程顺利开工。
(2) 按设计施工图进行管道预埋和预留工作,必须按照设计坐标、标高位置进行,套管固定平直、牢固,同时做好套管的封堵保护,防止混凝土进入。
(3) 给排水管道施工时,先地下管道后地上管道,先垂直总(干)管安装,然后再进行水平总、支管安装。
(4) 排水系统管道施工时,先进行埋地管道的敷设,然后进行垂直立管的安装,最后安装支管、水平支管和排出管。
立管安装必须执行“下开上堵”的施工原则,确保管道畅通。
(5) 立管暗装时竖井内立管安装的卡件宜在管井口设置型钢,上下统一吊线安装卡件,立管安装后吊直找正,用卡件固定,支管的甩口应露明并加好临时丝堵。
立管明装时每层从上至下统一吊线安装卡件,将预制好的立管分层排开,顺序安装,支管甩口加好临时丝堵,安装完毕后用线坠吊直找正,配合土建堵好楼板洞。
(6) 支管暗装时确定支管标高后划线定位,用开槽机剔出管槽,将预制好的管道敷设在糟内,找正找平后用墙锚固定,卫生器具的冷热水预留口要做到明处,加好丝堵。
支管明装时将预制好的支管从立管甩口依次逐段进行安装,根据管道长度适当的加好临时固定卡,核定不同卫生器具的冷热水预留口高度、位置是否准确,找平找正后栽支管卡件,去掉临时固定卡,上好丝堵。
(7) 为确保配管正确,须做好与土建、装潢施工单位的配合,及时掌握吊顶高度、水平基准线、墙身线及卫生器具的镶接尺寸,做好道毛坯管道的安装敷设,确保管道预留的坐标、标高符合验收规求。
嵌墙暗装及预埋的给排水支管要固定牢固,在土建作业时做好出墙与出地坪的管口加堵保护工作。
并根据土建、装饰的进度要求及时做好管道检验与试验。
(8) 管道的设备安装前必须清除管内和设备内污垢,氧化物等杂物,在下道工序施工前应及时封闭敞开管口,以免杂物灌入管内,直至整个系统的完工。
(9) 经过镀锌处理后的管道,在拼装时不允许对镀锌管施行焊接破坏镀锌锌层,以免影响质量。
(10) 水泵等设备的安装首先应以本体的中心线为基准线,垫铁的设置,隔振器的安装要求符合工程设计和安装规范。
(11) 高层管道施工技术要点:●高层建筑管道系统与其他管道系统相比,其突出难点是立管的纵向固定困难、管道上部与下部的压力差较大,一般按高度划分系统。
●管井内垂直管道的配管前,应进行实地测量,避免累计误差造成各层标高超差。
