外墙抹灰施工方案

合集下载

外墙面抹灰工程施工方案

外墙面抹灰工程施工方案

一、工程概况本工程外墙面抹灰施工范围为整个建筑物的外墙面,包括墙面、窗台、窗套、门套等部位。

施工材料主要为水泥砂浆、砂、石灰等,施工方法采用手工抹灰。

二、施工准备1. 材料准备(1)水泥:应符合国家相关标准,选用32.5号以上普通硅酸盐水泥。

(2)砂:选用中粗砂,含泥量不大于3%。

(3)石灰:选用生石灰,熟化后使用。

(4)外加剂:如防水剂、防裂剂等。

2. 机具准备(1)搅拌机:用于搅拌砂浆。

(2)抹子:用于抹灰施工。

(3)靠尺:用于检查墙面平整度。

(4)水平尺:用于检查墙面垂直度。

(5)刷子:用于刷底漆和涂料。

3. 人员准备施工队伍应由有经验的抹灰工组成,确保施工质量。

4. 施工现场准备(1)清理施工现场,确保无杂物。

(2)搭建脚手架,确保施工安全。

(3)施工人员需佩戴安全帽、手套等防护用品。

三、施工工艺1. 基层处理(1)清理墙面,去除油污、灰尘等杂质。

(2)对墙面进行浇水湿润,使墙面充分吸水。

(3)检查墙面平整度,如有凹凸不平处,应进行打磨处理。

2. 抹灰施工(1)根据设计要求,设置灰饼和护角,确保墙面垂直度和平整度。

(2)采用分层抹灰法,先抹底层灰,再抹中层灰和面层灰。

(3)底层灰采用1:2.5水泥砂浆,厚度为10-15mm。

(4)中层灰采用1:3水泥砂浆,厚度为5-8mm。

(5)面层灰采用1:1水泥砂浆,厚度为2-3mm。

(6)抹灰过程中,注意砂浆的均匀性和密实性,确保墙面平整、光滑。

3. 抹灰后处理(1)抹灰完成后,待砂浆初凝后,用靠尺检查墙面平整度,如有偏差,应及时进行修补。

(2)墙面干燥后,进行打磨处理,使墙面光滑、平整。

(3)对抹灰墙面进行防水处理,提高墙面防水性能。

四、质量要求1. 墙面平整度应符合设计要求,无明显凹凸不平。

2. 墙面垂直度应符合设计要求,无明显倾斜。

3. 墙面光滑、无裂缝、无脱落。

4. 防水处理应达到设计要求,无渗漏现象。

五、安全文明施工1. 施工现场应保持整洁,不得乱堆乱放材料。

外墙抹灰工程施工方案

外墙抹灰工程施工方案

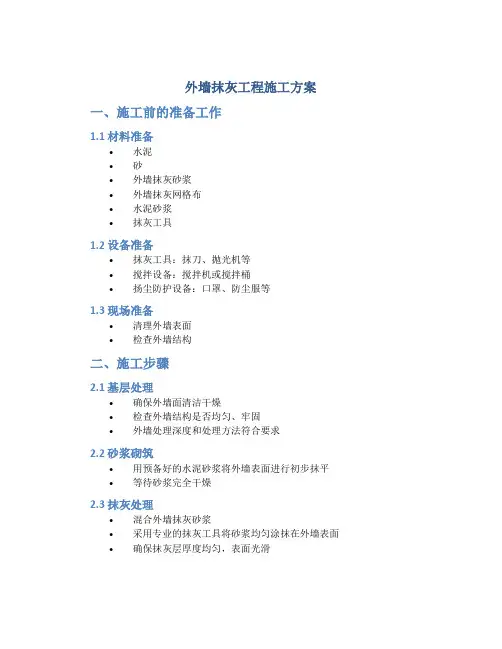

外墙抹灰工程施工方案一、施工前的准备工作1.1 材料准备•水泥•砂•外墙抹灰砂浆•外墙抹灰网格布•水泥砂浆•抹灰工具1.2 设备准备•抹灰工具:抹刀、抛光机等•搅拌设备:搅拌机或搅拌桶•扬尘防护设备:口罩、防尘服等1.3 现场准备•清理外墙表面•检查外墙结构二、施工步骤2.1 基层处理•确保外墙面清洁干燥•检查外墙结构是否均匀、牢固•外墙处理深度和处理方法符合要求2.2 砂浆砌筑•用预备好的水泥砂浆将外墙表面进行初步抹平•等待砂浆完全干燥2.3 抹灰处理•混合外墙抹灰砂浆•采用专业的抹灰工具将砂浆均匀涂抹在外墙表面•确保抹灰层厚度均匀,表面光滑2.4 网格布处理•将外墙抹灰网格布铺设在涂抹好的抹灰层上•用水泥砂浆固定网格布2.5 抛光•用抛光机对抹灰面进行抛光处理•确保外墙表面平整、光滑2.6 完工处理•确保抹灰工程完全干燥•外墙抹灰工程验收三、施工注意事项3.1 安全第一•确保施工现场安全,做好相关防护工作3.2 材料质量•选择优质的材料,确保施工质量3.3 现场管理•严格按照施工方案进行施工,合理安排施工进度3.4 质量监控•定期检查施工质量,及时处理问题四、施工总结外墙抹灰工程是外墙装饰和防护的重要环节,施工方案的制定和执行对工程质量起着至关重要的作用。

在施工过程中,需严格按照规范操作,确保施工质量和安全,做好施工过程中的各项准备工作和控制措施,做到精心施工、严格管理,从而保障工程顺利进行,取得优质的施工效果。

外墙抹灰施工方案(详细版)

外墙抹灰施工方案(详细版)

外墙抹灰施工方案(详细版)外墙抹灰施工方案第一章编制依据第二章工程概况第三章施工准备第四章施工工艺流程第五章质量标准第六章抹灰工程质量通病及其防治措施第七章成品保护措施第八章质量保证措施第九章安全保证措施第十章进度保证措施第一章编制依据本施工方案编制的依据:1、xxx住宅楼改造项目的施工图纸,相关标准图集。

2、合同有关规定,以及对施工场地现场的实地勘察。

3、国家的有关法律、法规、规范和技术标准。

4、本工程的建筑施工图、建筑详图、结构施工图;5、《工程建设标准强制性条文》2002年版;6、《建筑工程施工质量验收统一标准》( GB-2013 );7、《建筑装饰装修工程施工及验收规范》( GB-2001 );8、《住宅装饰装修工程施工规范》( GB-2001 );第二章工程概况1•本工程为XX集团住宅楼改造项目X#楼、X#楼,位于XX市XX路XXX小区。

本建筑主要结构类型为现浇混凝土剪力墙结构体系,设计使用年限50年,抗震设防烈度七度,地下一层,地上为35层,室内外高差200mm。

设计单位为XXX,勘察单位为XXX,监理单位为XXX,施工单位为XXX。

2、内墙抹灰设计概况按照图纸设计:涂料外墙采用05YJ1外22,为12-15mm 厚1:3水泥砂浆,5-8mm厚1:2.5水泥砂浆;面砖外墙05YJ1外12,15mm厚1:3水泥砂浆。

3、工程目标(1)、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量达一般抹灰等级,确保工程合格。

(2)、安全目标:严格履行国度及河南省关于施工现场管理的各项规定,确保施工安全。

(3)、工期目标:计划工期两个月,由上向下抹灰第三章施工准备1、施工准备:1、材料:1.1水泥:采用C32.5号复合硅酸盐水泥。

有出厂合格证明和检测报告,当出厂超过三个月的水泥,应按试验结果使用。

水泥进场后进行复试。

1.2砂:中砂,平均粒径为0.35〜0.5mm的中砂,利用前过5mm孔径的筛子。

外墙抹灰施工方案模版

外墙抹灰施工方案模版

外墙抹灰施工方案模版一、工程概况本工程为XX大厦的外墙抹灰项目,项目位于XX市XX区,建筑面积约为XX平方米。

外墙抹灰工程将采用水泥砂浆抹灰,旨在提高墙体的防水性能、保温性能和美观度。

二、施工准备现场准备:清理施工现场,确保墙体表面无杂物、无油污、无松散物。

材料准备:按照施工需求,准备足够的水泥、砂、水等材料,并对材料进行质量检验。

工具准备:准备抹灰刀、搅拌器、水平尺、垂直尺等工具。

人员准备:合理安排施工队伍,确保施工人员熟悉施工流程和技术要求。

三、材料要求水泥:采用XX品牌的普通硅酸盐水泥,标号不得低于42.5。

砂:采用中砂,含泥量不大于3%。

水:采用清洁饮用水。

外墙抹灰专用添加剂:根据需要,可适量添加,以提高抹灰层的性能。

四、施工流程基层处理:清除墙面的油污、松散物,对墙面进行润湿处理。

标高和厚度控制:根据设计要求,在墙面弹出水平线,控制抹灰层的厚度。

抹灰施工:先抹底层灰,待底层灰稍干后,再抹中层灰和面层灰。

每层抹灰厚度不得超过XXmm。

养护:抹灰完成后,及时浇水养护,保持抹灰层湿润,养护时间不少于XX天。

五、技术要求抹灰层应平整、光滑、无裂缝、无空鼓、无脱落现象。

抹灰层的厚度应符合设计要求,每层抹灰厚度均匀。

抹灰层与基层应结合牢固,无空鼓现象。

抹灰层的垂直度、平整度应符合国家相关标准。

六、质量标准本工程外墙抹灰质量应符合《建筑工程施工质量验收统一标准》(GB50300-2013)中关于抹灰工程的质量要求,具体要求如下:抹灰层表面应光滑、洁净、颜色均匀,无抹纹,线角和灰线应平直方正,清晰美观。

允许偏差项目应符合表1的规定。

表1 允许偏差项目序号项目允许偏差(mm)检验方法1立面垂直度4用2m垂直检测尺检查2表面平整度4用2m靠尺和楔形塞尺检查3阴阳角垂直4用直角检测尺检查4分格条(缝)直线度4拉5m线,不足5m拉通线,用钢直尺检查七、安全措施施工人员必须佩戴安全帽、手套等防护用品。

施工现场应设置安全警示标志,禁止非施工人员进入。

外墙抹灰施工方案

外墙抹灰施工方案

外墙抹灰施工方案外墙抹灰施工方案一、工程概况本工程是对某建筑物外墙进行抹灰施工,涉及面积约500平方米,施工工期为15天。

二、施工材料1. 外墙灰浆料:选用优质水泥、石灰、细砂和外加剂制成的抹灰材料;2. 高强度粘结剂:选用优质高强度胶结剂,以增强外墙灰浆料的附着力;3. 墙角箍筋:选用直径为8毫米的螺纹钢筋,用于加固墙角。

三、施工工艺1. 原墙处理:清理原有墙面上的尘土、砂浆等杂质,确保墙面干燥清洁;2. 墙面处理:对于墙面上存在的凹凸不平、裂缝等问题,进行修补处理,确保墙面平整;3. 墙角处理:在墙角位置固定墙角箍筋,增加墙角的抗拉强度;4. 基层处理:用喷水或涂刷水泥浆料,使墙面湿润,提高抹灰层的附着力;5. 抹灰施工:按照设计要求,采用做漆腻子、得涂刷水泥赞皮等方式进行抹灰,确保墙面平整;6. 表面处理:在抹灰完成后,用刷子进行表面处理,使墙面光滑均匀;7. 保养处理:对抹灰完成的墙面进行养护保养,防止开裂和脱落。

四、施工安全1. 操作人员必须佩戴安全帽、口罩、手套等防护用品;2. 施工现场应设置明显的安全警示标志,确保行人和车辆安全;3. 施工现场应保持整洁,及时清理施工垃圾,防止堆积物倒塌;4. 施工现场应设置适当的安全防护设施,如围挡、防护网等;5. 施工过程中应注意用电安全,避免触电风险;6. 施工完成后,进行安全检查,确保没有安全隐患。

五、质量控制1. 施工人员应熟练掌握抹灰施工工艺,确保施工质量;2. 使用优质材料,按比例配制灰浆料,确保灰浆的黏性和附着力;3. 施工前应进行现场验收,确认基层处理是否符合要求;4. 施工过程中定期进行质量抽检,确保灰浆的均匀性和墙面的平整度;5. 抹灰完成后进行终验,确认墙面质量是否合格。

六、施工注意事项1. 施工过程中要注意保护周边环境和设施,避免污染和损坏;2. 抹灰施工应避免高温和风力较大的天气,以免影响施工质量;3. 施工期间要及时对施工现场进行清理和维护,保持良好的施工环境。

高层外墙抹灰工程施工方案

高层外墙抹灰工程施工方案

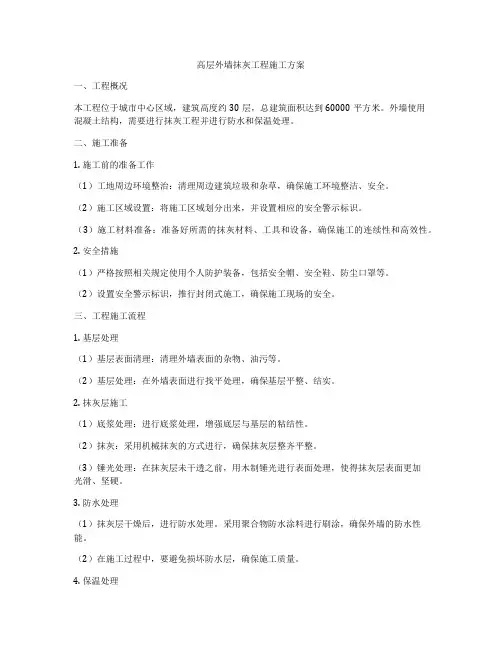

高层外墙抹灰工程施工方案一、工程概况本工程位于城市中心区域,建筑高度约30层,总建筑面积达到60000平方米。

外墙使用混凝土结构,需要进行抹灰工程并进行防水和保温处理。

二、施工准备1. 施工前的准备工作(1)工地周边环境整治:清理周边建筑垃圾和杂草,确保施工环境整洁、安全。

(2)施工区域设置:将施工区域划分出来,并设置相应的安全警示标识。

(3)施工材料准备:准备好所需的抹灰材料、工具和设备,确保施工的连续性和高效性。

2. 安全措施(1)严格按照相关规定使用个人防护装备,包括安全帽、安全鞋、防尘口罩等。

(2)设置安全警示标识,推行封闭式施工,确保施工现场的安全。

三、工程施工流程1. 基层处理(1)基层表面清理:清理外墙表面的杂物、油污等。

(2)基层处理:在外墙表面进行找平处理,确保基层平整、结实。

2. 抹灰层施工(1)底浆处理:进行底浆处理,增强底层与基层的粘结性。

(2)抹灰:采用机械抹灰的方式进行,确保抹灰层整齐平整。

(3)锤光处理:在抹灰层未干透之前,用木制锤光进行表面处理,使得抹灰层表面更加光滑、坚硬。

3. 防水处理(1)抹灰层干燥后,进行防水处理。

采用聚合物防水涂料进行刷涂,确保外墙的防水性能。

(2)在施工过程中,要避免损坏防水层,确保施工质量。

4. 保温处理(1)在外墙抹灰完成后,进行保温处理。

采用保温材料,确保建筑的保温性能。

(2)严格按照相关标准进行保温层的施工,保证保温层的质量和性能。

5. 粉刷工程(1)抹灰层干燥后,进行外墙粉刷工程。

采用环保的外墙涂料,进行表面装饰。

(2)施工过程中,要注意环境保护和施工质量,确保粉刷层的平整、坚固。

6. 清理工作(1)施工结束后,对施工现场进行清理,清除施工垃圾、杂物等。

(2)对施工过程中产生的污水、污泥等进行妥善处理,确保施工环境的整洁、干净。

四、质量控制1. 施工过程中应严格按照相关规范和要求进行,确保施工质量。

2. 在施工过程中要进行现场质量检查,监督施工质量,及时发现和处理施工中的质量问题。

外墙一般抹灰工程施工方案

外墙一般抹灰工程施工方案

外墙一般抹灰工程施工方案一、施工工艺流程:1.组织施工:根据工程图纸和施工要求,组织施工人员和设备材料,安排施工流程和工作班次。

2.准备工作:清理施工场地,清除障碍物,并进行必要的保护措施,如搭建脚手架等。

3.基层处理:检查墙体基层情况,如有裂缝、凹凸不平等问题,需进行修补、整平处理。

4.配料准备:根据施工图纸要求,准备好抹灰砂浆的原材料,包括水泥、石灰、砂子、外加剂等。

5.预备工作:清洁基层表面,确保无灰尘、油污等杂质,如有需用清水或高压水枪清洗。

6.基层湿润:利用喷水等方式,对基层进行湿润处理,增加与抹灰砂浆的粘结力。

7.贴抹灰网:根据施工图纸要求,在墙体表面粘贴抹灰网,增加墙体的牢固性和抗裂性。

8.施工砂浆:将预先配好的砂浆放入抹灰机或用人工方式涂敷在墙面上,控制好抹灰层厚度和均匀度。

9.处理拼缝:等砂浆初凝后,进行室内外角、门窗洞口等拼缝的处理,使其与墙面无缝连接。

10.刮平整:用刮板将抹灰层整平,修正墙面的凹凸不平,确保墙面平整度和垂直度符合要求。

11.表面处理:采用竹刷或抹刀,对刮平后的墙面进行细节处理,提高墙面的光滑度和美观度。

12.抗裂处理:等表面处理干燥后,对墙面进行抗裂处理,采用玻纤网或抗裂剂等材料,增加墙体的抗裂性。

13.二次抹灰:对于要求较高的墙面,可进行二次抹灰处理,使表面更加平整、光滑。

14.后续处理:最后,根据设计要求进行墙面装饰处理,如刷涂乳胶漆、粘贴砖石等。

二、施工注意事项:1.施工环境:施工过程中要保持良好的施工环境,避免风大、雨大等恶劣天气影响抹灰效果。

2.砂浆配比:砂浆的配料比例需按照设计要求进行配制,保证砂浆质量和抹灰效果。

3. 抹灰厚度:控制好抹灰层的厚度,一般不超过20mm,避免影响墙体的强度和干燥时间。

4.加强处理:墙面的拼缝、门窗洞口等需要进行加强处理,增加其抗裂和牢固性。

5.保温层处理:如有保温层施工,需与抹灰工程进行协调,确保层次和接缝的一致性。

抹灰工程施工方案外墙抹灰工艺及施工技巧

抹灰工程施工方案外墙抹灰工艺及施工技巧

抹灰工程施工方案外墙抹灰工艺及施工技巧一、施工方案外墙抹灰工程是建筑施工中重要的一项工程,它不仅能起到美化建筑外观的效果,还能保护墙体不受侵蚀和气候变化的影响。

因此,正确的施工方案对于确保墙体质量至关重要。

二、外墙抹灰工艺1. 材料准备:在进行外墙抹灰工艺前,需要准备好以下材料: - 抹灰砂浆:根据施工需要选择适宜的抹灰砂浆;- 外墙网格布:用于增加抹灰层的强度,防止开裂;- 抹灰工具:如抹刀、抹子等;- 水泥;- 水。

2. 基层处理:在进行外墙抹灰之前,需要对基层进行处理,包括清除杂物、修补裂缝以及打磨墙体。

只有处理好基层,才能确保后续抹灰施工的质量。

3. 抹灰工艺流程:抹灰工艺的流程一般包括以下几个步骤:①预涂砂浆:在墙体上涂抹一层厚度约为5mm的预涂砂浆,用于填平墙面不平整的部分;②贴网格布:将外墙网格布贴在预涂砂浆上,增加抹灰层的强度和稳定性;③抹灰砂浆:在网格布上抹上厚度约为10mm的抹灰砂浆,并进行充分的压实和抹平,以确保抹灰层的平整度;④铺刮抹灰砂浆:待上一层抹灰砂浆初凝后,再次进行一次抹灰,使墙面更加平整光滑;⑤抹灰饰面:最后一层抹灰砂浆称为抹灰饰面,需要使用较细的砂浆进行抹灰,使墙面达到装饰效果。

三、施工技巧1. 控制水灰比:水灰比是指抹灰砂浆中水和水泥的比例。

合理的水灰比能够提高砂浆的流动性和可塑性,但同时也需要控制适宜的水灰比,以免影响砂浆的抗裂性和强度。

2. 控制抹灰厚度:外墙抹灰的厚度一般控制在10mm左右,过薄会导致抹灰层不够坚固,容易脱落;过厚则会增加施工的难度和成本。

因此,需要合理控制抹灰的厚度。

3. 墙体湿润处理:在进行墙体抹灰之前,需要对墙体进行湿润处理,这样可以增加砂浆的粘结力和提高施工的效果。

4. 抹灰工具使用:在进行抹灰工艺时,需要选择合适的抹灰工具,如抹刀、抹子等。

使用时要注意力度和技巧,以避免抹灰层出现刮痕或不均匀的情况。

5. 施工环境控制:外墙抹灰施工需要在适宜的温度和湿度条件下进行,以确保抹灰层的质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

鼓楼生态园B地块29#、32#住宅楼外墙装饰工程施工方案编制单位:江苏矿业工程集团有限公司编制人:审核人:编制日期: 2011年03月05日外墙抹灰施工方案一、施工准备1材料准备组织好材料进场时间,控制好材料进场数量。

2机械准备砂浆搅拌机、手提电动搅拌机、电动冲击钻,8㎜合金钻头。

3、常用工具准备:铁抹子、角抹子、托灰板、杠尺、靠尺、猪鬃刷、方头铁锹、筛子、手推车、木方尺、木杆子等配套用具。

4、基层准备外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求。

进行隐蔽施工前应做如下的检查工作。

(1)外墙面的阳台栏杆,雨漏管托架等安装完毕。

墙面的暗埋管线、线盒、预埋件应提前安装完毕,并应考虑到保温层厚度因素的影响。

(2)外窗框安装完毕,并做好预埋件、锚固件及填嵌处理的隐蔽验收工作。

(3)墙面脚手架孔、穿墙孔及墙面缺损处用砼或水泥砂浆修整完毕。

(4)混凝土梁、墙面的钢筋头和凸起物清除完毕,墙表面凸起物大于或等于10㎜时应剔除。

(5)墙面应清理干净,清洗油渍、清扫浮灰等。

旧墙面松动、风化部分应剔除干净。

5、技术准备组织施工人员进行技术交底和观摩学习。

并进行安全教育。

二、施工工艺流程及做法1)施工工艺结构基层处理吊垂直线、弹控制线、贴饼复测基层平整度涂刷界面剂 1:3水泥砂浆基层基层验收刷粘结剂粘保温板聚合物砂浆耐碱玻纤网格布聚合物砂浆保温层验收涂料施工(涂料面层)。

三、施工工艺要求做标记,贴饼水泥砂浆基层施工前应在墙面做好施工厚度标志,应按下列步骤进行贴饼:1)每层首先用2m杠尺检查墙面平整度,用2m托线板检查墙面垂直度。

2)在距楼层顶部约10㎝,同时距大墙阴、阳角约10㎝处,根据大墙角挂好垂直控制线厚度,用水泥砂浆做5㎝×5㎝标准灰饼。

3)待标准灰饼凝固后,在两水平灰饼间拉水平控制线,具体做法为将带小线的小圆钉插入标准贴饼,拉直小线,使小线控制比标准贴饼略高1㎜,在两贴饼之间按1.5M间隔水平粘贴若干标准灰饼。

4)用线坠吊垂直线在距楼层底部约10㎝,大墙阴、阳角10㎝处粘贴标准贴饼。

(楼层较高时应两人共同完成)之后按间隔1.5M左右沿垂直方向做标准灰饼。

5)每层灰饼施工作业完成后水平方向用2-5M小线拉线检查灰饼的一致性。

垂直方向用2M托线检查垂直度,并测量灰饼厚度,作记录,计算出超厚面积工程量。

界面砂浆施工按配比将界面剂、水泥、砂搅拌均匀制成界面砂浆,用涂料滚刷将界面砂浆均匀地涂刷于砼墙面,注意界面砂浆层不宜施工过厚。

找平层砂浆施工1)界面砂浆基本干燥后即可进行基层砂浆的施工。

2)在砂浆配制时,搅拌需设专人专职进行,以保证配合比的准确(砂浆采用重量比)。

在施工现场搅拌质量可以通过观察其和易性等方法判断。

3)基层抹灰应分二遍作业施工完成,每遍施工间隔时间应根据气温及可操作性控制。

4)基层抹灰时顺序按照从上至下,从左至右抹灰,并计划好施工缝接槎位置。

基层抹灰厚度要抹至与标准灰饼相平。

涂抹整个墙面后,用大杠在墙面上来回搓抹,去高补低。

用木抹子搓平,最后再用铁抹子压实,使表面平整,厚度一致。

直至达到验收标准。

水泥砂浆应在4小时内用完。

阴阳角找方应按下列步骤进行:1)用木方尺检查基层墙角的直角度,用线坠吊垂直检验墙角的垂直度。

2)浆料面层大角抹灰时要用方尺,反复测量,抹压,修补操作确保垂直度正负2㎜,直角度正负2㎜。

3)门窗边框与墙体连接应预留出保温层的厚度,并做好门窗框表面的保护。

4)窗户框安装隐蔽验收合格后方可进行窗口部位的抹灰施工,门窗口施工时应先抹门窗侧口、窗台和窗上口再抹大面墙.施工前应按门窗口的尺寸截好单边八字靠尺,作贴尺施工,以保证门窗口处方正,与内、外尺寸的一致性。

5)做门、窗口滴水槽:槽,宽、深10㎜左右,滴水槽应平直、清晰,宽、深一致。

基层施工完成后应按检验批的要求作全面的质量检验,在自检合格的基础上,整理好施工质量验收记录报监理进行隐蔽检查验收。

保温层施工:找平层施工后干燥且隐蔽验收合格以后,方可进行保温层施工。

按设计及外墙外保温构造图集要求,粘贴保温板,保温板上下错缝排列。

并用Φ8膨胀螺栓带Φ40的2厚硬塑料垫每㎡不少于五只加以固定。

保温板粘贴:板表面涂刷界面剂。

墙面平整度≤5mm/2m,优先采用整面粘贴法进行XPS板粘贴。

5mm/2m∠墙面平整度≤10mm/2m,必须采用点边粘贴法进行板粘贴。

墙面平整度>10mm/2m时必须对该墙面进行修补达标后再进行曲板粘贴。

整面粘贴时首先用平边抹灰刀将粘结胶浆均匀地涂到保温板表面上,然后用方齿边抹灰刀以45度角拖括一次,方齿的齿边应为15mm*15mm—20mm*20mm,然后再在板的四周抹上粘胶做一圈边框,宽度在5Cm左右。

点边粘贴时首先用平边抹灰刀在保温表面四周涂抹6—8cm宽的粘结胶浆高1—1。

5cm(视墙面平整度进行进行调整),然后在保温板表面均匀的打上8个胶团,胶团直径10—12cm高度1—1。

54cm(视墙面平整度进行进行调整),确保粘结胶浆的涂抹面积为整板面积的50%以上。

注意:涂抹粘结胶浆时应保证保温板四个侧端面上没有粘结胶浆。

方齿边抹灰刀拖括的角度不得过平,以避免粘结胶浆的涂抹厚度过薄。

在翻包网格布铺贴完毕之后,将涂抹好粘结胶浆的保温板紧密地粘贴在墙面上,保温板周围挤出的粘结胶浆必须立即括掉,以保证粘贴下一块保温板时板缝中不会嵌入粘结胶浆。

在粘贴下一块保温板时,应将这块板从侧面推压向前一块板,并保证板与板之间的接缝被压紧。

保温板周围挤出的粘结胶浆必须立即括掉。

必须保证保温板之间的接缝被压紧,板缝应错开(如砌砖墙对砖缝的要求)。

在墙体转角处,贴于两面墙上的保温板之间亦应搭接,且必须保证搭接处板缝不会嵌入粘结胶浆。

必须随时用靠尺检验新贴好的保温板面的平整度(4mm/2m),如板缝处有高低一不平的错位,应在粘结胶浆硬化后打磨平整。

在门窗沿作保温处理时,与墙面平行的保温板应粘贴得超出原门窗沿一定距离,即门窗沿处保温板及粘结胶浆厚度之和。

在门窗四角与墙面平行方向粘贴保温板时,需注意在开角处不得有板缝,应以整块保温板在该处粘贴,粘贴前先在保温板上切出门窗开角。

即门、窗洞口处不得出现板缝。

如在保温板粘贴过程中出现失误(比如保温板之间有明显缝隙)或保温板面上有缺陷,则必须在做防护面层之前用专用发泡胶加以修补。

较宽的缝隙可切割相应的保温板填充。

切割保温板时必须保证边角整齐。

做分隔线条、门、窗、口滴水槽:在墙面保温板粘贴施工完成后,将有分隔线、滴水槽部位用1:3水泥砂浆打底并按按设计要求的尺寸、形状施工好,根据设计要求弹出分格线和滴水槽控制线,将塑料分格线或滴水槽(成品)粘贴牢固后,用抗裂砂浆并铺上网格布抹与分隔线、滴水槽平,滴水槽应镶嵌牢固、水平、顺直。

保温层施工完成后应按检验要求做全面的质量检验,在自检合格的基础上,整理好验收资料报监理进行隐蔽检查验收。

施工聚合物砂浆层1)聚合物砂浆层施工前应先将耐碱网格布按楼层高度分段裁好,将网(布)裁成长度3m左右的网(布)块,网(布)包边应剪掉。

4)搅拌聚合物砂浆,注意砂浆随搅随用,严禁使用过时灰。

5)抹聚合物砂浆时,厚度应控制在5㎜,抹完宽度、长度相当于网(布)面积的聚合物砂浆后,应立即用铁抹子将耐碱网格布压入砂浆中。

网布之间搭接宽度不应小于100㎜,先压入一侧,再抹一些聚合物砂浆,然后压入另一侧,搭接处要充满砂浆,严禁干搭。

最后要沿网(布)纵向用铁抹子再压一遍收光,消除面层的抹子印。

网(布)压入程度以可见暗露网眼,但表面看不到裸露网(布)为宜。

6)阴角处网(布)要压茬搭接,其宽度≥50㎜,阳角处也应双向包角压茬搭接,其宽度≥150㎜。

7)网(布)铺贴要紧贴墙面保证平整,无褶皱,砂浆饱满度达到100%不应出现大面积露布之处,大墙面要抹平、找直,保持阴阳角处的方正和垂直度。

8)大面积铺贴网格布之前,在门窗洞口处(涂料面层)应沿45º方向先贴一道网格布。

9)聚合物砂浆面层角口处需做压平修整时,可在表面用鬃刷适量刷水后再进行压光作业可有效地防止灰浆粘抹子。

窗台口处要平直,不得有毛刺,窗口阳角应用阳角抹子赶压修整顺直。

10)聚合物砂浆层完成后应按检验批次的要求对工程质量进行全面检查。

在自检合格的基础上,整理好施工质量记录报相关方进行隐蔽检查验收。

11)聚合物砂浆抹完后,严禁在此面层上抹普通水泥砂浆腰线、口套线或刮涂刚性腻子如水泥腻子、石膏腻子等。

12)聚合物砂浆抹面层施工完成后应按检验要求做全面的质量检验,在自检合格的基础上,整理好验收资料报监理进行隐蔽检查验收。

涂刷弹性底涂:四、质量验收质量验收标准1)保温工程主控项目聚苯保温板厚度及体系构造做法符合设计规范要求。

保温层与墙体以及各构造层之间必须粘结牢固,面层无脱层,起鼓和裂缝。

检查方法:观察检查施工质量记录。

2)一般项目表面平整、洁净,接茬平整、线角顺直、清晰,毛面纹路均匀一致,表面无抹子印。

护角符合施工规定,表面光滑、平顺、门窗框与墙体间缝隙填塞密实,表面平整,顺直。

孔洞、槽、盒位置和尺寸正确,表面整齐、洁净。

3)允许偏差项目及检验方法:五、安全措施:1)进行砂浆搅拌时必须设专人操作,并严格按照搅拌机操作规程执行。

2)抹灰工要配备适用的、有效的防护用品如:安全帽、安全带、套袖、手套等,进入施工现场的人员必须正确戴好安全帽,系好下颏带;在没有可靠安全防护设施的高处[2m以上(含2m)]施工时,必须系好安全带;高处作业不得穿硬底鞋或带钉易滑的鞋,不得向下投掷物料,严禁赤脚穿拖鞋、高跟鞋进入施工现场。

3)班组(队)长每日上班前,有针对性地作好安全技术交底,并对作业环境、设施、设备等进行认真检查,及时发现问题及时解决。

作业中对违章操作坚决制止。

下班后做到断电、灭火、活完料尽场地清。

对全天情况作好记录。

4)脚手架使用前应检查脚手板是否有空隙、探头板、护身栏、挡脚板、确认合格,方可使用。

非架子工不得擅自拆改脚手架。

脚手板跨度不得大于2m,架上堆放材料不得集中,在同一跨度内不得通过两人。

5)作业过程中遇有脚手架与建筑物之间拉接,未经领导同意,严禁拆除。

必要时由架子工负责采取加固措施后,方可拆除。

6)脚手架上的工具、材料要分散放稳,不得超过允许荷载(结构架不得超过300Kg,装修架不得超过200Kg,集中载荷不得超过150Kg)。

7)未经许可,不得从事非本工种作业,严禁酒后作业。

8)面砖墙面作业时,瓷砖碎片不得向窗外抛扔。

剔凿面砖应戴防护镜。

9)垂直运送材料时,预先检查卸料平台通道的两侧边安全防护是否齐全、牢固,吊盘(笼)内小推车必须加挡板,不得向井内探头张望。

10)作业中出现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。

未经施工技术管理人员批准,严禁恢复作业。

紧急处理时,必须在施工技术管理人员指挥下进行作业。
