项目管理人员考核办法

合集下载

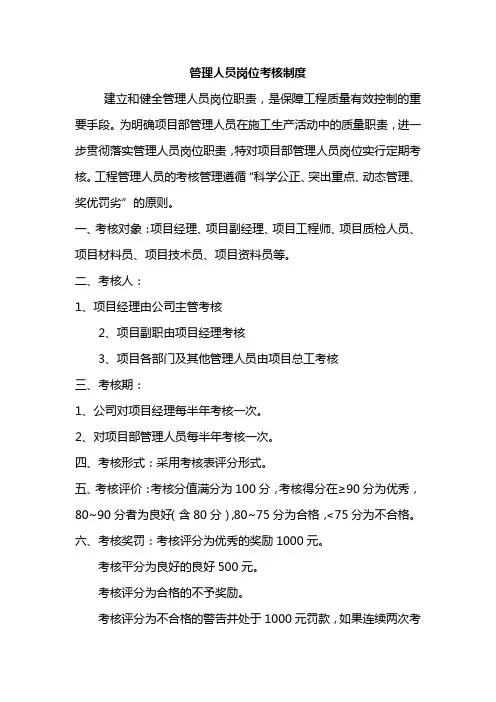

管理人员岗位考核制度

管理人员岗位考核制度

管理人员岗位考核制度
建立和健全管理人员岗位职责,是保障工程质量有效控制的重要手段。

为明确项目部管理人员在施工生产活动中的质量职责,进一步贯彻落实管理人员岗位职责,特对项目部管理人员岗位实行定期考核。

工程管理人员的考核管理遵循“科学公正、突出重点、动态管理、奖优罚劣”的原则。

一、考核对象:项目经理、项目副经理、项目工程师、项目质检人员、项目材料员、项目技术员、项目资料员等。

二、考核人:
1、项目经理由公司主管考核
2、项目副职由项目经理考核
3、项目各部门及其他管理人员由项目总工考核
三、考核期:
1、公司对项目经理每半年考核一次。

2、对项目部管理人员每半年考核一次。

四、考核形式:采用考核表评分形式。

五、考核评价:考核分值满分为100分,考核得分在≥90分为优秀,80~90分者为良好(含80分),80~75分为合格,<75分为不合格。

六、考核奖罚:考核评分为优秀的奖励1000元。

考核平分为良好的良好500元。

考核评分为合格的不予奖励。

考核评分为不合格的警告并处于1000元罚款,如果连续两次考
核不合格的将予以辞退或降职。

建筑企业项目管理人员考核办法

建筑企业项目管理人员考核办法

建筑企业项目管理人员考核办法1. 考核目的为促进建筑企业良性发展,提高项目管理人员的综合素质和管理能力,规范管理行为,制定建筑企业项目管理人员考核办法。

2. 考核对象建筑企业在职项目管理人员,包括项目经理、工程师、技术负责人等。

3. 考核内容1.项目管理能力:考核项目管理人员在项目计划制定、项目组织、施工过程控制和质量安全管理等方面的能力。

2.安全管理能力:考核项目管理人员在现场安全管理、安全事故预防和应急处理等方面的能力。

3.质量管理能力:考核项目管理人员在工程施工过程中的质量控制、质量验收、质量管理体系的建设等方面的能力。

4.合同管理能力:考核项目管理人员在工程合同管理、变更管理、索赔管理等方面的能力。

5.管理文化素养:考核项目管理人员的行业素质、管理规范、职业道德等方面的素养。

4. 考核方式1.线上考试:对项目管理知识和相关法律法规进行考核。

2.线下考核:对实际项目组织、实施和管理情况进行考核。

3.业绩考核:对项目绩效和品质贡献等进行考核。

5. 考核结果1.合格:达到考核标准并得到评分在60分以上的,视为合格。

2.不合格:评分低于60分的,为不合格。

3.特殊情况:出现特殊情况的,需进行复测或复核,并作出相应决定。

6. 数据管理考核数据应当纳入企业项目管理考核体系,并进行维护和管理。

建筑企业应当重视考核结果的分析和应用,并及时根据考核结果,完善培训计划和其他管理内容。

7. 奖惩措施1.合格的项目管理人员,将优先参加企业内部的培训和晋升计划。

2.不合格的项目管理人员,根据考核结果和实际情况,采取相应的教育、培训或调整措施。

3.在考核工作中具有明显优异表现的项目管理人员,予以表彰。

8. 评估与改进建筑企业应当根据考核结果,及时评估项目管理人员的综合素质和管理能力,制定改进计划,提升管理水平,不断完善评估标准和方法,并进行评估改进。

项目部管理考核办法

项目部管理考核办法

项目经理部工程管理月度考评管理规定为加强工程项目管理,提高项目部人员管理素质,提高项目管理规范化、科学化的管理水平,提高企业“品牌”经营意识,全面落实项目管理各项责任目标,真正体现出绩效、分配、透明、公平、合理的原则。

总结以前的考核经验,对考核内容进行了部分修订。

一、考核依据:1、《公司员工岗位管理体系及薪酬管理制度》;2、《公司项目经理部管理办法》;3、《项目经理部承包经营责任合同》;4、现行的规范、规程、强制性条文、省市有关文件。

二、考核内容:工程进度、工程质量、安全生产文明施工(CIS)、工程资料、客户服务、工程成本、预算指标、资金回收、材料管理、劳务管理等。

三、考核时间:每月25日~30(31)日考核,项目经理必须参加,考核结果项目经理和考核小组人员签字。

四、评价方法:公司对项目经理部成员的绩效工资和奖金总额与上述考核指标挂钩,每月经公司考核小组考核后,根据考核结果发放绩效工资及奖金。

1、项目经理部的进度、质量、安全生产文明施工CIS、技术资料、客户服务等指标由工程部负责考核;材料管理指标由材料部考核;材料计划、结算资料、责任成本指标由预算部考核;资金回收率指标、利润指标由财务部考核;其他指标由公司相关部室予以考核。

考核期各项指标完成后发给全额绩效工资及奖金,反之,则按本管理办法扣罚绩效工资及奖金数额,罚后不予以补发,兑现时,先将罚款计入成本。

若月度工期进度指标因甲方原因导致项目拖期达不到进度要求,经甲方书面确认后进度与计划完成率指标按90%计算得分率;因甲方原因却未经甲方书面确认,在考核前项目部书面向公司报告情况经公司确认后进度与计划完成率指标按60%计算得分率;其他情况按考核规定得分。

另外对项目整体工期指标最终竣工验收时间达到合同、公司以及业主要求可补发月度考核工期部分绩效工资罚款。

各项指标所占绩效工资及奖金的比例为:进度指标20%;质量指标20%;安全生产、CIS、文明施工20%;工程资料10%;客户服务5%;材料计划5%;材料管理5%;预算管理指标10%(其中结算指标独立考核);其他指标5%(其中资金回收率指标独立考核)。

项目部管理人员绩效考核管理制度

项目部管理人员绩效考核管理制度

项目部管理人员绩效考核管理制度一、总则1、目的为了加强项目部管理,提高项目部管理人员的工作效率和质量,确保项目目标的顺利实现,特制定本绩效考核管理制度。

2、适用范围本制度适用于项目部所有管理人员,包括项目经理、技术负责人、施工员、质量员、安全员、资料员等。

3、考核原则(1)公平、公正、公开原则:考核标准明确,考核过程透明,考核结果公正。

(2)定量与定性相结合原则:以定量考核为主,定性考核为辅,确保考核结果客观准确。

(3)激励与约束并重原则:通过考核,激励优秀管理人员,约束不合格管理人员。

二、考核组织与职责1、考核组织成立项目部管理人员绩效考核小组,由项目经理担任组长,项目副经理、技术负责人担任副组长,各部门负责人为成员。

2、考核小组职责(1)制定和修订绩效考核管理制度。

(2)组织实施绩效考核工作。

(3)审核考核结果,并提出奖惩建议。

(4)处理考核过程中的申诉和争议。

三、考核内容1、工作业绩(1)项目进度管理:是否按照项目计划完成各项工作任务,是否及时解决影响项目进度的问题。

(2)项目质量控制:所负责的工作是否符合质量标准,是否有效预防和处理质量问题。

(3)项目成本控制:是否在预算范围内控制项目成本,是否采取有效的成本控制措施。

(4)项目安全管理:是否落实安全生产责任制,是否有效预防和处理安全事故。

2、工作能力(1)专业知识和技能:是否具备所负责工作所需的专业知识和技能,是否不断提升自身业务水平。

(2)沟通协调能力:是否与团队成员、上级领导、业主、监理等相关方进行有效的沟通协调。

(3)问题解决能力:是否能够及时发现问题并采取有效的解决措施。

(4)创新能力:是否能够提出创新性的想法和建议,推动项目管理工作的改进。

3、工作态度(1)责任心:是否对工作认真负责,积极主动,勇于承担责任。

(2)团队合作精神:是否积极参与团队工作,与团队成员协作配合,共同完成工作任务。

(3)敬业精神:是否热爱本职工作,遵守工作纪律,按时出勤。

项目管理人员考核办法

项目管理人员考核办法

项目管理人员考核办法XXX项目管理人员考核办法拟制:审核:主管:会签:批准:2018年11月5日发布项目管理人员考核办法1目的为了更好的实现项目管理目标,提高项目管理效率,特制定本办法。

2定义项目管理人员是指与XXX签订劳动(劳务)合同,并受XXX聘用担任项目经理、项目副经理、项目技术负责人、施工员、测量员、安全员、质量员、造价员、资料员、材料采购员、库管员等的相关管理人员。

其中项目经理、项目副经理、项目技术负责人为项目高层管理人员,施工员、测量员、安全员、质量员、造价员、资料员、材料采购员、库管员等相关人员为项目一般管理人员。

3考核范围及考核重点3.1考核范围:凡属XXX各在建工程项目部所有管理人员均在考核范围之内。

3.2考核重点3.2.1根据工程现场施工管理的特殊性,项目管理人员作息时间应服从工程项目质量、进度、安全需要,服从项目经理安排。

3.2.2项目管理人员请假必须按规定程序办理请、销、续假手续,假期期满必须按时返岗,如未按规定程序办理相关手续的,按旷工处理。

项目管理人员无故旷工三次(一天算一次),公司视其主动离职。

3.2.3项目管理人员应严守职业道德,严禁在工程项目施工过程中对相关单位、个人进行吃、拿、卡、要。

公司一旦发现项目管理人员有该类违纪行为,根据其情节严重程度分别处于警告、罚款、停职、辞退,并追究其对公司造成的一切损失及相关法律责任。

3.2.4因项目管理人员个人原因造成工程项目较大及以上质量、安全事故,公司有权将其辞退,并追究其对公司造成的一切损失及相关法律责任。

4考核评分办法4.1项目高层管理人员由公司工程手艺部按月度对其进行考核评分,评分结果报综合管理部备案。

4.2项目一般管理人员由项目经理组织项目副经理、项目技术负责人按月度对其进行考核评分,XXX和综合管理部备案。

4.3项目部造价员、材料采购员考核得分由公司相关业务部门考核得分与项目部考核得分组成,业务部门考核得分与项目部考核得分各占总分的50%。

项目部管理人员绩效考核办法

项目部管理人员绩效考核办法

项目部员工绩效考核办法一、考核对象所有在建工程项目部员工二、绩效工资基础工资的20%三、绩效考核的周期绩效考核的周期为3个月,工期不到3个月的为一个考核周期,从2014年7月1日开始。

四、绩效考核的组织本次绩效考核的最高权力机构为总经理办公会,考核小组组长为总经理,副组长为工程副总,小组成员为各职能部门经理和人事专员。

五、绩效考核的内容按照项目部员工考核评分表,考核员工在考核周期内的工作业绩。

六、考评成绩的划分及激励1、考核结果考核结果为所有月份平均考核分数.项目经理考核得分(F)中自我考核(X)占比重为20%,公司考核(Y)占比重为80%.即F=X*0.2+Y*0.8项目部员工考核得分(F)中项目经理考核(X)占比重为60%,公司考核(Y)占比重为40%.即F=X*0.6+Y*0.4考核结果分为A、B、C、D四个等级,分别为:优秀A级:90~100分良好B级:80~89分一般C级:70~79分差D级:69分以下2、奖惩办法考核结果直接与员工当期绩效工资的发放挂钩,在考核结束后发放。

(1)考核结果为A级:绩效工资按100%发放,并按本人当期考核工资标准的20%另行发放奖励工资。

(2)考核结果为B级:绩效工资按100%发放。

(3)考核结果为C级:绩效工资按80%发放。

(4)考核结果为D级:绩效工资按50%发放。

考核中过程中,考核等级为C和D的,应进行绩效面谈并给予适当警示、教育;此外,员工的绩效考核结果,将作为年度优秀员工评选、奖惩和薪资调整的重要参考依据。

七、绩效考核的仲裁被考核员工如果对考核结果不服,可以在得知考核结果之后的两天内向绩效考核小组提出复议申请,绩效考核小组在接到申请之后的两天内做出最终裁定。

人事行政部2014年5月20日项目部月份项目经理考核评分表姓名:年月日(表一)项目经理(签字):考核小组(签字):项目部月份技术负责人、施工员考核评分表项目经理(签字):考核小组(签字):项目部月份水电工程师考核评分表项目经理(签字):考核小组(签字):项目部月份材料员考核评分表项目经理(签字):考核小组(签字):项目部月份保管员考核评分表项目经理(签字):考核小组(签字):项目部月份质检员考核评分表项目经理(签字):考核小组(签字):项目部月份预算员考核评分表项目经理(签字):考核小组(签字):项目部月份安全员考核评分表项目经理(签字):考核小组(签字):项目部月份资料员考核评分表项目经理(签字):考核小组(签字):。

项目部管理人员安全生产责任制和目标考核办法

项目部管理人员安全生产责任制和目标考核办法

项目部管理人员平安生产责任制和目标考核方法
为仔细贯彻“平安第一,预防为主”的方针,自觉执行平安生产责任制,提高平安生产工作和文明施工的管理水平,杜绝“三违”行为和伤亡事故的发生,确保职工的平安和健康,依据《建筑施工平安检查标准》(JGJ 59—99)标准制定以下考核方法。

一、平安管理目标(考核目标)
1、单位工程从开工到竣工的整个过程,杜绝重大伤亡事故、火灾事故及重大违章指挥行为,平安生产,文明施工,目标管理分解到人,落实到岗。

2、年工伤频率=12‰。

3、平安防护用品合格率 =95% 。

4、隐患整改率 90% ,重大事故隐患马上整改。

5、在分公司月度平安、文明施工检查中汇总评分率=80% 。

6、确保公司、市(县)级平安检查达标,力争优良。

7、确保在市建委综合考评检查中达到合格,争创“泉州市文明示范工地”。

二、考核内容及所得分值
1、机构健全,平安生产责任制全部、全面履行。

(20%)
2、目标管理明确到人,落实到岗。

(10%)
3、平安措施落实到位,效果好。

(15%)
4、有制定平安检查制度且有记录,不违章指挥,准时订正违章作业。

(15%)
5、准时对所管辖的班组、人员进行有针对性的平安技术交底。

(10%)
6、平安教育制度完善,效果明显。

(15%)
7、平安内业资料齐全。

(15%)
三、考核方法
1、优良 =80% ; 80% 合格 = 70% ; 70% 合格。

2、结合分公司月度检查对每个施工管理人员进行定量考核,并填写考核表,存入内业资料。

项目管理人员考核办法

项目管理人员考核办法

项目管理人员工作绩效考核办法(项目管理部试行)为了完成公司下达我部的年度KPI考核目标,充分调动部门员工的工作积极性,项目管理部将项目任务量、合同交货期正点达成率、项目主控节点正点率、项目协调事项完成率、项目文档完整率指标作为对项目管理人员的工作绩效的重要考核指标。

这些指标将作为项目管理人员考核工资发放的参考依据。

考核周期为每季度考核一次,经济核算实现动态兑现,即二季度兑现一季度考核指标提取的工资总额,以此类推。

指标数据定义:1、项目任务量(A)=(负责项目数/任务最高额定项目数)以部门内部任务量最高的项目管理工程师作为考核基准,设为100%,其它人员按照所负责项目数进行比较。

如最高项目总量为10项,其它人负责项目数为6项,则任务量为60%;项目任务量(A)=(负责项目数/任务最高额定项目数) ×100%。

2、合同交货期正点达成率(B):项目完工入库的时间于合同交货期偏差在10天以内视为按时交货。

延迟超过10天的为延期交货。

如果因客户原因调整合同交货期需要有经营部的正式书面确认文件。

考核基准定为60%;合同交货期正点达成率(B)=(季度内按时完工入库数/季度内实际完工入库数-0.6)×100%。

+100%此数据有项目信息管理员提供。

3、主控节点正点率(C):项目主控节点实际完成时间和计划完成时间的偏差在3天以内视为正点完成。

延迟超过3天的为延期。

主控计划的时间节点设置按照项目的总体进度计划,计划调整需要由部门主管领导同意方可实行。

考核基准定为90%;主控节点正点率(C)=(正点完成的主控节点/负责项目的主控节点总数-0.9)+100%此数据有项目信息管理员提供。

4、项目协调事项完成率:接受或者提出其它部门的工作协调事项,并在规定的时间形成处理结果并备案。

项目协调事项完成率(D)=(按时完成的协调事项/需协调事项)×100%,此数据有项目信息管理员提供。

5、项目文档完整率:项目完工入库15天内,由项目管理工程师需完成项目文档的入档备案工作(包括会议纪要、往来传真、工作联系单、完工报告等)项目文档完整率(E)=(文档完整项目数/完工入库项目数)×100%,此数据有项目信息管理员提供。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

乌鲁木齐华玉荣轩建设工程有限公司项目管理人员考核办法拟制:审核:主管:会签:批准:2018年11月5日发布项目管理人员考核办法1目的为了更好的实现项目管理目标,提高项目管理效率,特制定本办法。

2定义项目管理人员是指与乌鲁木齐华玉荣轩建设工程有限公司签订劳动(劳务)合同,并受乌鲁木齐华玉荣轩建设工程有限公司聘用担任项目经理、项目副经理、项目技术负责人、施工员、测量员、安全员、质量员、造价员、资料员、材料采购员、库管员等的相关管理人员。

其中项目经理、项目副经理、项目技术负责人为项目高层管理人员,施工员、测量员、安全员、质量员、造价员、资料员、材料采购员、库管员等相关人员为项目一般管理人员。

3考核范围及考核重点3.1 考核范围:凡属乌鲁木齐华玉荣轩建设工程有限公司各在建工程项目部所有管理人员均在考核范围之内。

3.2 考核重点3.2.1 根据工程现场施工管理的特殊性,项目管理人员作息时间应服从工程项目质量、进度、安全需要,服从项目经理安排。

3.2.2 项目管理人员请假必须按规定程序办理请、销、续假手续,假期期满必须按时返岗,如未按规定程序办理相关手续的,按旷工处理。

项目管理人员无故旷工三次(一天算一次),公司视其主动离职。

3.2.3 项目管理人员应严守职业道德,严禁在工程项目施工过程中对相关单位、个人进行吃、拿、卡、要。

公司一旦发现项目管理人员有该类违纪行为,根据其情节严重程度分别处于警告、罚款、停职、辞退,并追究其对公司造成的一切损失及相关法律责任。

3.2.4 因项目管理人员个人原因造成工程项目较大及以上质量、安全事故,公司有权将其辞退,并追究其对公司造成的一切损失及相关法律责任。

4考核评分办法4.1项目高层管理人员由公司工程技术部按月度对其进行考核评分,评分结果报综合管理部备案。

4.2项目一般管理人员由项目经理组织项目副经理、项目技术负责人按月度对其进行考核评分,评分结果报工程技术部和综合管理部备案。

4.3项目部造价员、材料采购员考核得分由公司相关业务部门考核得分与项目部考核得分组成,业务部门考核得分与项目部考核得分各占总分的50%。

5考核评分细则5.1 评分方法:评分分基本素质评分和岗位工作评分,其中基本素质评分分值为30分,岗位工作评分分值为70分。

5.2 基本素质评分标准(总分30分):评分项目评分标准标准分实得分工作态度主动性:对职责范围内的事是否主动积极完成。

不主动、不积极每次扣1分,下不保底。

2 责任心:是否能勇于承担责任,工作不推诿。

每发生一次推诿现象,扣1分,下不保底。

2遵守纪律是否能严格遵守公司劳动纪律,每违反一次,扣0.5分。

每月考勤迟到(早退)一次扣0.5分,旷工一次扣一分,下不保底。

2业务素养思想觉悟状况,工作是否任劳任怨,诚恳敬业。

有不负责任的言行,每次扣1分,下不保底。

2 专业知识的学习与业务能力的提升状况。

同一类失误连续发生,除第一次外,以后每次扣1分,下不保底。

2工作协调协调职责范围内的公司或项目部事务,确保项目部各项工作顺利进行。

由于协调不到位影响到工程进展,每次扣1分,下不保底。

3协调对外的关系时采取的措施不得力,造成工程停工或其他恶劣影响,每次扣2分,下不保底。

3执行制度严格执行公司和项目部的各项管理制度。

执行制度原则性错误,10每次扣3分;执行制度不力,每次扣1分,下不保底。

工作配合协同其他部门开展工作,按时完成上级领导交办的临时性任务。

事务完成不积极、不主动,每次扣1分,下不保底。

2 项目部工作人员互相推诿、工作不力,每次扣1分,下不保底。

25.3 岗位工作评分标准(总分70分):5.3.1 项目经理考核项目考核内容和方式标准分实得分安全生产项目部未执行安全管理各项制度,安全教育、安全检查、安全交底制度未严格执行,每次扣5分,下不保底。

每发生一起一般安全事故扣1分,较大安全事故扣5分,重(特)大安全事故本项不得分。

安全技术措施针对性不强,存在隐患,每处扣3分。

安全防护措施不得力、安全用品质量不合格,每处扣5分,下不保底。

发现安全隐患问题4小时内未采取有效措施整改,每次扣5分。

当月安全无事故,加5分。

10质量控制项目部未执行质量管理制度或未严格执行,扣5分。

每发生一起重(特)大质量事故本项不得分,较大质量事故每次扣5分,一般质量事故每次扣2分,下不保底。

当月无质量事故,加5分。

8文明施工标志标牌、场容场貌、材料堆放、作业面工完场清、三防(防火、防爆、防毒)。

巡视检查过程中每发现一处不合格扣1分。

8工程进度项目部未制定进度计划或制定计划未及时上报,每次扣5分。

项目部未完成月进度计划,由于项目部管理不善原因造成的,每拖延1天,扣1分,其他原因酌情扣分。

项目部完成月进度计划,每提前1天,加1分,累计加分不超过3分。

进度计划制定不合理,每次扣3分。

12项目部未执行材料管理制度或未严格执行材料采购、进出库、存放制度,每次扣5分,下不保底。

材料使用材料计划、库房管理、材料使用、现场管理制度执行不彻底,每次扣2分。

材料采购未按程序进行,每次扣5分。

未执行限额领料制度,每次扣5分。

材料使用现场浪费严重或材料采购出现以次充好、以权谋私另外处理。

12成本控制项目部未执行成本管理、分包结算制度,扣5分,下不保底。

项目部未按时将月完成产值上报公司,每次扣3分。

工程签证办理不及时造成索赔困难,每次扣5分,下不保底。

10资金回收按时申报进度款,并全额回收得2分,超额回收加1分,不足回收酌情扣减。

105.3.2 项目副经理考核项目考核内容和方式标准分实得分安全生产项目部未执行安全管理各项制度或未制定生产管理奖罚细则,扣5分。

每发生一起一般安全事故扣1分,较大安全事故扣5分,重(特)大安全事故本项不得分。

安全防护措施不得力、安全用品使用不恰当,每处扣2分,下不保底。

发现安全隐患问题4小时内未采取有效整改措施扣5分。

安全教育不及时、安全交底针对性不强、安全检查不到位、安全活动无记录,每次扣3分。

当月安全无事故,加1~5分。

10质量控制项目部未执行质量、技术管理制度,扣3分。

每发生一起重(特)大质量事故本项不得分,较大质量事故每次扣5分,一般质量事故每次扣2分,下不保底。

质量保证措施不得力、质量技术交底不明确,每次扣3分。

项目部“三检制”执行不力,技术复核、隐蔽验收不及时,每次扣2分,下不保底。

当月无质量事故,加1~4分。

10文明施工未编制创建文明工地计划,扣5分。

标志标牌、场容场貌、材料堆放、作业面工完场清、三防(防火、防爆、防毒)。

巡视检查过程中每发现一处不合格扣1分。

未按施工组织设计布置现场,每次扣2分。

10工程进度未制定项目部阶段性进度计划、月进度计划或制定计划未及时上报,每次扣5分。

进度计划制定不合理,每次扣3分。

10项目部未完成月进度计划,由于项目部管理不善原因造成的,每拖延1天,扣1分,其他原因酌情扣分。

项目部完成月进度计划,每提前1天,加1分,上不封顶。

材料使用未执行材料管理制度或未执行限额领料制度,扣5分。

材料计划、材料使用、现场管理制度执行不彻底,每次扣2分。

材料使用现场浪费严重、工完场清较差,每次扣2分,下不保底。

10生产调度主管工作安排失误、问题协调解决不及时,每次扣5分。

未组织生产例会或生产协调、调度不及时,每次扣3分。

因安排不合理造成停(窝)工每次扣5分。

工作安排失误、问题协调解决不及时造成损失,每次扣5分。

未读懂图纸施工要求造成损失,每次扣5分,下不保底。

工程资料填写不及时、施工安排无记录,每项扣3分。

未按照批准的施工组织设计、方案安排工作,每次扣3分。

205.3.3 技术负责人考核项目考核内容和方式标准分实得分安全生产项目部未执行安全管理各项制度每次扣3分,下不保底。

每发生一起一般安全事故扣1分,较大安全事故扣4分,重(特)大安全事故本项不得分。

安全技术措施针对性不强或方案不合理存在隐患,每处扣4。

发现安全隐患问题4小时内未采取整改措施或编写整改方案,每次扣4分。

当月安全无事故,加2分。

15质量控制项目部未执行质量管理制度或未制定质量管理奖罚细则,扣5分。

每发生一起重(特)大质量事故本项不得分,较大质量事故每次扣5分,一般质量事故扣2分,下不保底。

技术方案针对性不强,质量保证措施不得力,扣3分。

执行规范、规程、标准、作业交底书不严格、不及时、措施不得力,每次扣2分。

技术复核、隐蔽验收未按制度执行,每次扣2分。

当月无质量事故,加1~5分。

10文明施工未编制文明工地创建现场规划或施工平面布置图,扣5分。

标志标牌、场容场貌、材料堆放、作业面工完场清、三防(防5火、防爆、防毒)。

日常检查每发现一处不合格扣1分。

工程进度未制定项目部总进度计划或制定计划未及时上报,每次扣5分。

项目部未完成月进度计划,由于项目部管理不善原因的,每拖延1天,扣1分,其他原因酌情扣分。

10材料使用材料的报验、检测、复试不严格、不及时、不得力,每次扣2分。

新材料使用未进行有效的考察、未按程序进行评估而用于工程,每次扣5分。

方案制定未考虑材料的合理使用,造成浪费,每次扣5分。

10技术管理未执行项目部技术管理制度或未完善项目部技术管理制度,扣4分。

对设计变更未在12小时内签署意见,每次扣2分,下不保底。

未对作业技术交底书、施工方案、质量处理报告认真签署意见或不及时签署意见,每次扣3分,下不保底。

工程验收准备工作不充分、资料整编不完整,每次扣3分。

由于图纸问题解决不力、交底不清、资料管理混乱造成损失,每次扣2分。

技术管理工作当月无过失,酌情加1~3分。

205.3.4 施工员考核项目考核内容和方式标准分实得分安全生产每发生一起安全事故扣0.5分,较大安全事故扣1分,重(特)大安全事故本项不得分。

接到安全隐患问题整改通知后4小时内未采取有效措施进行整改,每次扣2分,下不保底。

当月安全无事故加2分。

5质量控制每发生一起重(特)大质量事故本项不得分,较大质量事故每次扣5分,一般质量事故每次扣2分,下不保底。

由于技术管理过失造成质量事故,每次扣5分,下不保底。

质量保证措施不得力、质量交底不明确,每次扣4分。

项目部“三检制”执行不力,不合格产品流入下道工序,每次20扣2分,下不保底。

关键部位施工未实行旁站指挥,每次扣5分。

当月无质量事故加2分。

文明施工未执行文明工地计划,扣2分。

场容场貌、材料堆放、作业面工完场清,巡视检查过程中每发现一处不合格扣1分。

办公场所脏乱差,工程资料收集、整理、汇编不规范,每次扣1分。

5工程进度项目部未完成月进度计划,由于项目部管理不善原因造成的,每拖延1天,扣0.5分,其他原因酌情扣分。

工作计划制定不合理,每次扣2分。

协调对外的关系时采取的措施不得力,造成工程停工或其他恶劣影响,每次扣3分,下不保底。

工程报验资料未及时上报有关单位,造成停(窝)工,每次扣4分,下不保底。
