定向钻穿越工程安全施工管理方案示范文本

合集下载

定向钻穿越工程施工方案

定向钻穿越工程施工方案

定向钻穿越工程施工方案1穿越施工工艺流程定向钻穿越施工程序如下图所示:2测量放线根据设计交底(桩)与施工图纸放出钻机场地控制线及设备摆放位置线,确保钻机中心线与入土点、出土点成一条直线。

3进场道路及场地的平整3.1入土点钻机作业、出土点场地及进场便道本次中山-广州天然气管道定向钻穿越中共投入6台钻机,各钻机施工场地要求各异,具体每条河流的穿越场地要求详见表6-1各河流穿越施工场地及临时进场道路施工表。

表1各河流穿越施工场地及进场道路施工表3.2地锚坑及排浆池挖、砌泥浆池(穿越两岸各1个)及地锚坑,泥浆池尺寸如下图。

泥浆池内铺土工布,池内四周用用挖掘机压实,必要时四周用砖堆砌、钉桩,防止泥浆池塌方。

地锚坑中心线在穿越管线中心线上,地锚坑尺寸为6m×4m×1.8m。

挖泥浆池及地锚坑时要留出足够边坡,泥浆池及地锚坑尺寸如图所示:地锚坑完成后,将地锚放入,用混凝土加固。

如下示意图:3.3入土点钻机场地和出土点平面布置示意图参见附图一和附图二钻机场地平面布置图和出土点场地平面布置图。

4定向钻施工4.11条河定向钻穿越工程概况及穿越地层横门水道(改线)定向钻穿越:穿越长度1296米,管径Φ660,主要穿越地层为淤泥质土、粘土。

三宝沥水道(改线)定向钻穿越:穿越长度900米,管径Φ660,主要穿越地层为淤泥、淤泥质粉质粘土。

洪奇沥水道定向钻穿越:穿越长度1272米,管径Φ762,主要穿越地层为淤泥质粘土、粉细砂、淤泥质粉质粘土。

正涌水道定向钻穿越:穿越长度452米,管径Φ660,主要穿越地层为淤泥、粘土层。

利生围水道定向钻穿越:穿越长度460米,管径Φ660,主要穿越地层为淤泥质土、粘土。

三宝沥支流定向钻穿越:穿越长度1200米,管径Φ660,主要穿越地层为淤泥质土。

卢四顷水道定向钻穿越:穿越长度760米,管径Φ660,主要穿越地层为淤泥质土。

陈十顷水道定向钻穿越:穿越长度450米,管径Φ660,主要穿越地层为淤泥质土。

西气东输管道工程某标段定向钻穿越施工方案.

西气东输管道工程某标段定向钻穿越施工方案.

西气东输管道工程某标段定向钻穿越施工方案
一、前言
西气东输管道工程作为一项重要的国家工程,对我国的能源供应具有重要意义。

本文将针对西气东输管道工程某标段的定向钻穿越施工进行详细介绍,旨在保证工程施工的顺利进行。

二、工程概况
西气东输管道工程包括多个标段,其中定向钻穿越是其中重要的施工环节之一。

本文将重点介绍某标段在定向钻穿越方面的施工方案。

三、施工方案
1. 工程背景
某标段定向钻穿越的起点为A地,终点为B地,全长XX公里,穿越地质状况
复杂,需要采用先进的定向钻技术进行施工。

2. 施工准备
在施工前,需对穿越区域进行详细的勘察,确定地质结构、地下管线等情况。

同时,需准备好所需的施工设备和材料。

3. 施工步骤
1.钻孔设计:根据地质勘察的数据,制定钻孔设计方案,确定钻孔的
深度、倾角等参数。

2.钻井:采用先进的定向钻机进行钻井作业,在保证钻孔准确度的前
提下,尽量避开地下管线和其他障碍物。

3.管道铺设:在完成钻孔后,将管道依次沿钻孔铺设至目标点B处。

4.施工结束:核查管道连接情况,填补坍塌部分,完成施工验收。

4. 安全管理
在施工过程中,需要严格遵循安全规程,加强现场管理,确保施工人员和设备
的安全。

四、总结
定向钻穿越作为西气东输管道工程的重要施工环节,对工程规划和施工至关重要。

本文所述施工方案仅供参考,具体实施时应根据实际情况做出调整,以保证施工质量和工期的按时完成。

以上是关于西气东输管道工程某标段定向钻穿越施工方案的介绍,希望对相关工程的施工有所帮助。

定向钻穿越工程安全施工管理方案

定向钻穿越工程安全施工管理方案

定向钻穿越工程安全施工管理方案
一、前言
定向钻穿越工程是一项高风险的施工项目,需要依据相关安全法规和标准进行严格的安全管理。

本安全施工管理方案的目的是为确保定向钻穿越工程施工过程中的安全和健康,以及顺利地完成该项目。

二、安全管理责任
1.施工单位要建立完善的安全管理机制,明确相关人员的安全管理职责和工作流程,并在项目前期充分评估风险,制定相应的措施来减少安全事故的发生。

2.项目经理要全面负责施工期间的安全管理工作,指导现场工作人员开展工作,配备专职安全监控员,同步进行现场安全管理,及时排除隐患。

3.施工队长要对现场安全负有直接责任,确保工人在施工期间遵守安全规定,安全用具和设备得到充分使用。

三、安全技术措施
1.根据现场情况,选择符合要求的钻机和相关设备,避免使用过时、损坏等不安全因素的设备。

2.施工过程中必须严格按照相关规章制度作业,面对风险,要立即停止作业,并对问题进行处理后再进行施工。

定向钻穿越工程施工方案

定向钻穿越工程施工方案

本工程为某市某天然气管道工程,管道全长50公里,管径为DN1000mm,设计压力为4.0MPa。

管道沿线需穿越多条河流、公路、铁路等障碍物,其中穿越河流段长度为10公里,采用定向钻穿越技术。

二、施工方案1. 施工工艺(1)测量放线:根据设计图纸和现场实际情况,确定穿越点位置,进行测量放线,确保钻机中心线与入土点、出土点成一条直线。

(2)钻机就位:将钻机放置在入土点场地,确保钻机稳定,调整钻机方向,使其与设计穿越方向一致。

(3)钻孔:启动钻机,进行钻孔作业。

在钻孔过程中,实时监测钻孔方向、深度、孔径等参数,确保钻孔质量。

(4)扩孔:根据设计要求,对钻孔进行扩孔,扩孔直径应大于管道直径,以满足管道敷设要求。

(5)导向孔开挖:在扩孔完成后,进行导向孔开挖,确保导向孔直径与管道直径一致。

(6)发送沟:在导向孔两侧开挖发送沟,用于管道敷设。

(7)泥浆配比:根据现场地质条件和钻孔需求,进行泥浆配比,确保泥浆性能满足施工要求。

(8)设备进场、安装管线:将管道、防腐层等设备运至现场,进行安装。

(9)回托设备离场:完成管道敷设后,将钻机等设备离场。

(10)清理中泥浆、地貌恢复:对施工过程中产生的泥浆进行清理,恢复地貌。

2. 施工技术要求(1)施工前,组织相关人员熟悉设计图纸、设计文件及施工验收规范,确保施工质量。

(2)严格执行设计图纸和规范标准,各工种施工人员要严格执行本工种的操作规范。

(3)各工种的工序施工完毕,要认真搞好质量自检互检工作。

(4)加强施工过程中的安全监管,确保施工安全。

3. 质量保证措施(1)加强施工过程控制,确保钻孔质量、扩孔质量、导向孔开挖质量等。

(2)对施工过程中产生的泥浆进行检测,确保泥浆性能满足施工要求。

(3)加强施工人员培训,提高施工人员素质。

(4)加强施工过程中的质量控制,确保管道敷设质量。

三、工期保证措施1. 合理安排施工计划,确保施工进度。

2. 加强施工过程中的协调管理,确保各工序顺利进行。

定向钻施工方案

定向钻施工方案

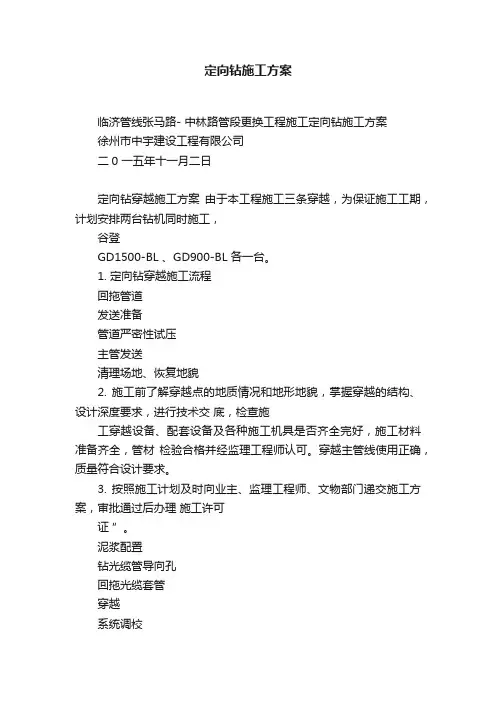

定向钻施工方案临济管线张马路- 中林路管段更换工程施工定向钻施工方案徐州市中宇建设工程有限公司二0 一五年十一月二日定向钻穿越施工方案由于本工程施工三条穿越,为保证施工工期,计划安排两台钻机同时施工,谷登GD1500-BL 、GD900-BL 各一台。

1. 定向钻穿越施工流程回拖管道发送准备管道严密性试压主管发送清理场地、恢复地貌2. 施工前了解穿越点的地质情况和地形地貌,掌握穿越的结构、设计深度要求,进行技术交底,检查施工穿越设备、配套设备及各种施工机具是否齐全完好,施工材料准备齐全,管材检验合格并经监理工程师认可。

穿越主管线使用正确,质量符合设计要求。

3. 按照施工计划及时向业主、监理工程师、文物部门递交施工方案,审批通过后办理施工许可证”。

泥浆配置钻光缆管导向孔回拖光缆套管穿越系统调校测量放线管道组对焊接(线路)管道与钻具连接清管、试压(线路)防腐层检测4. 查明穿越段地下是否有管道、电缆、光缆等障碍物。

相关手续办理完成以及征地协调工作完成后,进场施工。

5. 测量放线1)测量放线由参加接桩的测量工程师主持;测量仪器经法定计量部门校验合格且在有效期内使用。

2)依据设计平面图、断面图、设计控制桩、水准标桩进行测量放线,采用GPS定位,全站仪进行测量,测量放线中对测量控制桩全过程保护。

3)首先依据设计图纸复核两端控制桩的准确性,然后根据设计图纸提供的两端控制桩放出管道穿越中心线及钻机位置中心线,并在中心线上每隔50m设加密桩。

4)穿越中心线放线定桩后,放出主管道中心线,穿越管道应与穿越中心线成直线摆放,主管道布管中心线距穿越中心线3.5m,放线时还应放出两端连接段的中心线。

6.考虑施工期间为保证施工场地的完好,需修筑施工便道及施工场地,修筑方式采用土工布铺底,上方铺设管排,部分松软地段铺设δ =20mm钢板。

施工便道转弯处需加宽,满足15 米的转弯半径。

7. 入土点一端,场地按照50 米×50 米考虑,钻机场地垫平压实,保证钻机、动力站、泥浆泵等设备的进场就位。

定向钻穿越国道 现场管理方案

定向钻穿越国道 现场管理方案

定向钻穿越国道现场管理方案一、前言。

咱要在国道下面搞定向钻穿越,这就像是在巨人的脚底下悄悄挖个通道,得小心又小心。

这个现场管理要是没弄好,那可就像捅了马蜂窝,麻烦不断。

所以,咱得有个靠谱的方案。

二、人员管理。

1. 施工团队。

咱施工的兄弟们那都是主力军。

每个人都得有明确的分工,就像足球队里,前锋、中场、后卫都有自己的活儿。

挖钻的、操作机器的、指挥的,各司其职。

而且,每天开工前,都得来个小会,就像大家凑一块儿唠唠今天的任务和要注意的事儿。

对于新加入的兄弟,得有个老带新的制度。

就像师傅带徒弟,让有经验的老哥带着新手,告诉他哪个按钮不能乱按,哪根管子要小心伺候。

2. 安全监督人员。

这安全监督可是个重要角色,就像场上的裁判。

得找个眼睛尖、经验足的老哥来当。

他的任务就是在现场到处溜达,看看有没有人没戴安全帽,有没有设备违规操作。

一旦发现问题,就得像吹哨子一样,马上让大家停下来整改。

3. 协调人员。

和国道管理部门、周边居民打交道就靠协调人员了。

这人得嘴巴甜、脑子活。

要定期和国道管理部门汇报咱的施工进度,要是国道那边有啥特殊情况,比如临时交通管制影响我们施工了,他就得赶紧去协商解决。

对周边居民呢,要是咱施工有点噪音影响人家休息了,协调人员就得去解释解释,送点小礼品安抚一下。

三、设备管理。

1. 设备检查。

每天开工前,就像战士检查武器一样,咱们得检查设备。

看看定向钻的钻头是不是锋利,机器的各个部件有没有松动,润滑油够不够。

要是设备有啥小毛病,就像人有点小感冒一样,得赶紧治,可不能拖成大病。

建立设备检查清单,每项检查都打个勾或者写个小备注。

这样一来,哪个设备啥时候检查的,有啥问题一目了然。

2. 设备维护。

定期给设备做个“大保健”。

按照设备的使用手册,该换零件换零件,该清洗清洗。

就像汽车跑了一定里程要保养一样。

特别是那些关键部件,要是它们罢工了,咱这施工就得停摆,那就麻烦大了。

设备的维护记录也得好好保存,就像病历一样。

定向钻穿越工程安全施工管理方案

定向钻穿越工程安全施工管理方案

定向钻穿越工程安全施工管理方案一、前言定向钻穿越工程是一种先进的地下工程技术手段,具有快速、精准、经济、环保等优点,被广泛应用于管道、电缆等地下设施的建设与维护。

但由于施工技术复杂、现场作业不可控等原因,定向钻穿越工程也存在一定的安全风险。

因此,为保障施工过程中的安全,制定定向钻穿越工程安全施工管理方案是十分必要的。

二、安全施工管理组织机构1.项目经理:全面负责本项目的管理工作,制定安全施工计划,统筹协调各项目部门工作。

2.安全主管:负责施工现场的安全管理工作,对施工中出现的安全问题负责汇报和处理。

3.技术主管:负责定向钻穿越工程施工的技术管理工作,保证施工符合设计要求。

4.现场队长:负责现场的具体施工管理工作,参与制定安全施工计划和制定防护措施。

三、安全管理措施1.制定安全施工计划和规章制度制定安全施工计划和规章制度是最基本的安全管理措施。

安全施工计划应该明确施工过程中可能出现的危险源、施工固定点位置、施工队员具体分工、应急预案等内容。

规章制度应明确员工、设备使用、动态管理等权责,满足施工需要。

2.施工现场安全防护施工现场对于防护措施的使用必不可少,如设立现场安全警戒线,每日对工程现场进行检查,对设备的维护和检测等,更能减少工程意外风险。

3.人员培训和考核施工人员是定向钻穿越工程的重要环节,必须经过专业安全技术培训,学会使用和保养施工设备,了解安全操作方法和因应措施,并进行定期考核,保障施工人员技能的持续提升。

4.设备安全监控定向钻穿越工程设备复杂,必须在施工前进行全面检查和检测。

设备日常检测更是不可轻忽,设备出现故障应及时排除,减少对施工过程的不良影响。

5.应急预案在预计范围发生紧急情况之前,应制定应急预案,包括但不限于开发联络信息表、紧急自救方法和紧急机械故障解决方案的版本。

必要时,向特定的紧急事故应急部门提交特殊情况的建议。

6.资料归档和备份安全和质量相关的项目手册、技术协议、安全带签名,技术采购、应急设备等都必须预备归档并进行定期备份,以应对出现的异常。

电力定向钻施工方案

电力定向钻施工方案

电力定向钻施工方案定向钻工程(电力拉管工程)XXX制定的施工方案如下:第1章工程概况1.1 工程简介本工程旨在进行电力拉管工程,利用定向钻技术进行施工,以确保工程质量和安全。

1.2 现状管线、建筑物调查在施工前,我们进行了详细的现状管线和建筑物调查,以确保施工过程中不会影响周围的管线和建筑物。

第2章工程部署2.1 工程部署2.1.1 施工部署我们将安排专业的施工团队进行施工,确保施工质量和进度。

2.1.2 施工围堵在施工过程中,我们将采取必要的措施进行围堵,以确保施工区域的安全。

2.2 施工进度计划2.2.1 编制的依据及原则我们将根据工程的实际情况,结合施工团队的实际能力,制定合理的施工进度计划,以确保工程按时完成。

2.2.2 总体计划安排本项目的总体计划安排如下:1.确定施工场地和施工时间;2.安排施工人员和施工机械设备;3.制定施工方案和施工计划;4.实施施工并进行监管和管理;5.完成工程验收和移交。

2.3 主要施工方法及技术措施2.3.1 定向钻穿越施工定向钻穿越施工是本项目的主要施工方法之一,其特点是可以避免破坏地表和地下管线,同时可以穿越复杂地质条件。

2.3.2 泥浆配置在定向钻穿越施工中,泥浆是非常重要的一环。

泥浆配置需要根据地质条件和钻头类型进行调整,以确保钻头顺利穿越。

2.3.3 导向孔导向孔是定向钻穿越施工中的重要环节,其作用是确保钻头按照预定方向前进。

导向孔需要根据地质条件和钻头类型进行设计和施工。

2.3.4 预扩孔预扩孔是定向钻穿越施工中的关键环节,其作用是扩大钻孔直径,为管线回拖做好准备。

预扩孔需要根据管线直径和地质条件进行设计和施工。

2.3.5 管线回拖管线回拖是定向钻穿越施工的最后一步,其作用是将管线从钻孔中回拉出来。

管线回拖需要根据管线直径和地质条件进行设计和施工。

2.3.6 施工机具及工装设备本项目的施工机具和工装设备包括定向钻机、泥浆搅拌机、导向器、预扩器、管线回拖机等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

定向钻穿越工程安全施工管理方案示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月定向钻穿越工程安全施工管理方案示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

1、HSE管理体系措施本公司已通过ISO14001环境管理体系认证,所制定的榆林中燃铁西新区长输管线项目NI标段定向钻穿越施工的健康、安全与环保计划的基本宗旨是保护承包商负责区域内的所有人员,包括所有分包商的的生命、健康与安全,消除工作进行过程中对环境、财产和设备损害的可能性。

为此,我公司结合本项目的实际情况以及建设单位的要求建立了HSE管理体系,以确保HSE计划能顺利的实施。

建立HSE管理体系是贯彻国家可持续发展战略的要求,是提高企业健康、安全、环保管理水平、改善企业形象的保证,也是使施工能够正常进行的前提条件。

本管理体系的基本宗旨是保护施工负责区域内的所有人员,包括所有分包商的生命、健康与安全,消除工作进行过程中对环境、财产和设备损害的可能性。

1.1 HSE管理方针以人为本,健康至上,安全第一,预防为主,科学管理、环保创优,全面提高经济效益、社会效益、环境效益,走良性循环和可持续发展的道路。

遵守国家、当地政府和主管部门有关健康、安全与环保的法律、法规和规定。

1.2 HSE管理目标1.2.1职工的健康、安全和环境管理意识不断提高,自我保护和生态环境保护能力明显加强。

1.2.2使全体参建人员的健康得到充分保证,医疗保健逐渐加强,员工健康水平逐渐提高。

1.2.3 杜绝死亡事故。

1.2.4努力实现施工生产无环境污染事故,各种污染物排放达到国家排放标准。

环境保护、水土保持方面达到设计和相关规定要求。

1.2.5机组HSE达标率100%。

1.3 HSE管理机构1.4 HSE管理措施1.4.1 施工人员健康保证措施:1)保证在健康、安全的环境下施工作业,提高施工现场的健康性、安全性。

2)如果爆发传染性疾病或流行病,将遵守和执行国家或当地的医疗或卫生部门制定的规章、制度,及时处理和战胜疾病。

3)严格按照HSE要求运作,提高员工住宿条件,确保一人一床,搞好施工生活住宿的环境卫生。

4)设立垃圾站,施工现场、生活区垃圾应及时分类收集并运至垃圾站,垃圾站的选址符合当地市政主管部门的要求,并按市政主管部门意见对垃圾进行处理。

5)控制施工驻地有毒害虫的危害,禁止使用有残留物的杀虫剂,食堂采取完善的防蚊蝇设施。

6)配备符合卫生标准的办公室、食堂、宿舍及卫生间设施。

7)对全体职工进行卫生保健知识和预防措施的教育。

8)建立医疗应急方案及应急处理报告制度。

配备自备药箱,以方便职工就医。

对职工进行医疗保健常识教育。

职工到达施工现场后,建立医疗保健系统,为职工的身体健康做好组织上的保证。

9)施工进行过程中,应在每个施工现场配备足够的应急药品,并保持与当地医院的联系,在发生严重施工事故时,以便及时处理。

10)对饮用水源进行卫生调查和水质化验,达不到卫生标准的应进行消毒、净化处理,使水质达到要求。

11)炊管人员卫生应进行专门体检,持“健康合格证”上岗。

12)改进施工设备状态,把噪声控制在业主技术规范要求的范围内,加强个人防护,为空压机、砂轮机、喷砂等操作人员配发耳塞、耳罩。

13)配发震动防护用品、设施。

14)调整空压机、砂轮机、喷砂等受震人员的休息。

15)喷砂、打砂轮,作业人员应戴防尘口罩。

16)进行身体检查,有高温禁忌症者不得在高温作业期施工。

17)个人要注意防护,不得在高温下长期暴晒。

18)保证饮水供应,必要时补充钾、钠等无机盐。

19)必要时应调整作业时间,避开高温期。

20)发现有中暑先兆应及时采取防治措施。

21)对于高血压、心脏病者应注意监护。

22)保证劳保服装的配发和穿戴。

23)随时掌握气象预报,对气候变化做好对策。

24)及时供应足量的热饮料、食物。

1.4.2 主要工种及重点工程施工安全措施1防火安全措施项目管理部必须按照“安全第一,预防为主”的方针组织施工,应遵守当地公安部门颁发的有关施工现场防火的规定,除了露天之外,未经监理工程师代表的书面许可,不得在工地及其周围采取无遮盖的光源(包括电焊的电弧或气焊等火焰),必须配备防火器材。

2施工个人安全防护措施1)各类施工人员首先应掌握本岗位安全作业措施,熟悉相关岗位安全作业措施。

2)自觉接收安全防护知识的教育。

正确穿戴和使用安全防护用品,包括:安全帽、安全带、安全鞋、工作手套、专用工作服等。

3)对于违反安全措施,可能造成个人安全事故或伤害的施工指令有权提出疑问直至拒绝接受。

1.4.3焊割作业安全措施1)电焊机一次接线由电工操作,二次接线可由电焊工来接。

2)电焊机壳应接地或接零。

3)二次接线焊接电缆的绝缘应良好,焊工出汗或在潮湿地点焊接时,在作业地点应用绝缘垫板与管子进行隔离绝缘。

4)焊工应穿戴齐全防护用品,如工作服、帽、面罩、手套等,且应保持干燥。

5)焊接作业区5m内不得有易燃、易爆物品。

6)地面或沟内焊接时,先检查管子垫墩、沟壁是否有松动、有无塌方的可能性。

7)氧、乙炔瓶距火不小于5m,气带长度大于10m。

8)点火时不能对人,气割时在被割物即将切掉时,应检查其下部。

9)工作时,如发生回火,应立即关闭乙炔阀门,检查排除故障。

10)不得使用有故障的焊割具,氧气瓶不应与油类接触,避免暴晒。

11)使用氧气时,减压阀必须有安全阀和两个专用气体压力表,安全阀开启压力应为工作压力的110%,减压阀冻结时,用温水解冻,不得用火烤。

12)使用乙炔时,乙炔瓶必须安装回火阀,并且防止暴晒。

13)严禁把点燃的割炬放在工件上和地面上。

1.4.4防腐作业安全措施1)操作人员应穿着劳动保护服装,戴好护目镜。

2)防腐材料堆放场地和防腐作业场地严禁烟火,堆放防腐材料的场地应有警示牌。

3)喷砂作业时其前部不能站人,喷头不能对人。

4)堆放防腐材料的场地和作业场地应通风良好。

5)作业现场应整洁有序,及时清除残留的易燃物质。

1.4.5试压安全措施1)试压前,必须对管线、阀门等设备进行检查,其开闭状态符合要求,试压的管道设备不准同时进行其它作业。

2)试压管道的盲板和法兰要有足够的强度,其对面不许站人。

3)试压过程中,管道两侧50m内为警戒区,应设置巡逻人员,非工作人员不得进入。

4)无论是管道、盲板或封头,发现泄漏时,应立即停止升压,且放压,不准带压补焊和紧固螺栓。

5)在试验前,应在所有的通向作业带的道路放置警告标志,这些标志应保持到管道减压后。

这些标志应有下列词语:“警告—管道正在高压试验”。

6)试压过程中,尤其是看表人员、升压人员、巡逻人员要保持通讯联络,试压要统一指挥,步调一致。

7)试压过程中实行交接班制度,交接清所有事项,要有班前会议,值班人员应精力充沛,不能疲劳。

1.4.6环境保护措施1)学习、贯彻上级部门关于环保的政策和规定,制定环境环境管理计划。

2)为了避免对场区附近环境资源和财产的过度干扰,所有施工人员应当在指定的作业带范围、临时性工作场地、辅助施工场地和进入便道之内从事活动。

3)应在施工通道与公路交界处的施工通道路面上放置碎石以减少施工车辆把泥浆带到公路上。

一旦施工车辆或施工机械把泥浆、尘土或任何碎石带到公路上,应立即把它们清除掉。

路边的排水沟应始终畅通,以防止局部洪水泛滥和安全危险。

4)预防泄漏控制措施:燃料和润滑剂只能储存在指定的工作准备区和适当的服务车上。

临时储罐应采取排放阀上锁等有效措施以防止泄漏事故的发生。

应在工作准备区进行更换机油等日常设备维护,并用适当的方式处理废油(例如:收集在贴有标签的密封的容器里并送到指定地点处理)。

不可在河流中冲洗设备。

5)采取必要的措施保护作业带的表层土资源免受损害。

6)如发现文物、人类遗迹或化石,立即停止施工,并通知有关部门。

7)将作业带范围内与施工有关的垃圾和碎片(包括废弃的泥浆、油污、焊条或焊丝头、包装、废收缩套、砂轮片、生活垃圾等)分类收集清理出现场,并得到合适的处理。

2、施工期间的风险控制、应急预案2.1定向钻穿越施工工艺流程图和危害、危险点源2.2定向钻穿越主要施工工序岗位分布及危险点源表序号施工工序主要作业工种危险点源风险1 勘线测量工复杂的地形、设备移动动物袭击、地方病2 扫线机械、测量工复杂的地形、设备移动植被破坏、设备翻车3 修筑施工便道、平台机械、测量工频繁的设备移动植被破坏、设备翻车4 设备进场起重工、机械、司机频繁的设备移动植被破坏、设备翻车5 钻机组装设备调试起重工、钳工、机械机械、设备技术人员吊装重物调试现场人员伤害、设备损坏6 泥浆配制泥浆工、泵工配制现场粉尘污染7 导向进钻司钻、起重工钻机进钻点机械伤害8 预扩孔司钻、起重工操作平台机械伤害9 发送沟开挖、注水机械、泵工、电工施工现场机械伤害、触电10 管线放入发送沟起重工、机械施工现场机械伤害、滚管11 管线回拖司钻、起重工施工现场回拖受阻、财产损失12 设备拆迁起重工、机械、司机施工现场机械伤害、设备损坏13 地貌恢复机械、测量工施工现场土质结构改变2.3 定向钻穿越施工岗位风险及控制措施序号工序参加工种风险描述危害控制措施1 测量放线测量工动物袭击地方病人员伤害1.根据地方病的特点,提前进行预防2.与当地医疗机构经常联系2 作业带平整机械测量工翻车植被破坏设备损坏1.对地形复杂、坡度较大的地段,制定作业方案3 修筑施工便道、平台机械测量工翻车植被破坏设备损坏1.对地形复杂、坡度较大的地段,制定作业方案4 设备进场起重工机械司机交通事故翻车人员伤害设备损坏1.修筑足够宽度的施工便道,便道转弯半径符合运管车辆转弯要求2.选派经验丰富的司机3.出车前,检查刹车、转向、轮胎等,确认无误,方可出车5 钻机组装调试起重工钳工机械吊装失控机械伤害人员伤害1.施工区域不得有闲人入内2.利用专用卡具控制钻头入钻精度6 泥浆配制泥浆工泵工粉尘人员伤害环境污染1.为泥浆配制人员发放口罩、防尘器,减少尘土吸入量2.泥浆配制场所设置防风挡板3.调节施工人员劳动强度4.定期进行健康检查7 导向进钻预扩孔司钻起重工钻杆弹动人员伤害机械伤害1.施工区域不得有闲人入内2.装卸钻杆作业应由专职人员完成8 发送沟开挖、注水机械泵工电工塌方机械伤害触电1.按设计坡比开挖发送管沟2.注水后的管沟应有警示标志9 管线放入发送沟起重工机械弹管机械伤害滚管1.检查牵引所使用的绳、卡具安全可靠2.利用大吨位设备设置移动描点,防止滚管3.现场由专人指挥10 管线回拖司钻起重工回拖受阻财产损失1.检查牵引所使用的绳、卡具安全可靠2.作业区域内不得有无关人员停留3.回拖作业完毕,立即按要求回填管沟11 设备拆迁起重工机械司机设备倾翻机械伤害设备损坏1.检查牵引所使用的绳、卡具安全可靠2.检查设备的捆索、封车确认可靠12 地貌恢复机械测量工环境破坏土质结构改变1.按原土质结构层次,分别回填2.保持原始地貌,包括:水渠、沟坎等自然灌溉及排水设施2.4 施工期间的应急预案A.现场安全生产突发事件应急处理预案。
