工厂厂区消防给水管道施工方案
某工业厂区消防水管道施工方案

某工业厂区消防水管道施工方案一、工程概况本工程位于工业厂区,建设项目涉及建筑面积较大。
消防水管道设计规模较大,包括室外消防水源、室内消防水源和建筑内部消防系统等。
二、施工目标1.保证消防水管道的正常供水功能,满足消防系统设计和相关标准的要求。
2.施工过程中保持与其他施工工作的协调,确保施工安全。
3.保证施工质量,确保消防设施达到预期性能。
三、施工准备1.确保施工人员具备相应的施工人员资质,包括消防工程师、水电工程师等。
2.购买施工所需的消防水管道材料和设备,保证材料和设备的质量符合相关要求。
3.进行施工现场勘查,制定详细施工方案,包括工程划分、施工流程等。
四、施工流程1.室外消防水源施工(1)确定室外消防水源的位置和尺寸,根据相关标准要求进行布置。
(2)进行土方开挖和回填工作,确保地面平整并满足排水要求。
(3)进行管道敷设和连接工作,连接主管道和支管道,保证水源与建筑物间的连通。
(4)进行管道铺设和固定,确保管道稳固且与地面保持一定的距离。
(5)进行水源安装和调试工作,测试消防水源的供水能力和稳定性。
2.室内消防水源施工(1)根据建筑物的结构和布置,确定室内的消防水源位置。
(2)进行管道敷设和连接工作,进行室内消防水管道系统的布置。
(3)进行水泵的安装和调试工作,确保水泵的运行稳定。
(4)进行阀门和阀门控制设备的安装和调试工作,确保消防水管道系统的正常运行。
(5)进行室内消防水源与室外消防水源之间的连接工作。
3.建筑内部消防系统施工(1)根据建筑物的布局和功能需求,确定建筑内部消防系统的布置。
(2)进行管道敷设工作,连接室内消防水源与建筑内部消防设施。
(3)进行喷淋器等消防设施的安装工作,确保喷淋器的布局和位置符合相关标准要求。
(4)进行消防设施的调试和测试工作,保证消防系统的可靠性和稳定性。
五、施工安全措施1.严格遵守消防安全操作规程,做好消防应急预案,确保施工过程中的安全。
2.加强现场巡视和安全检查,及时发现和整改隐患。
钢结构厂房消防水管安装施工方案

一、工程概况本工程为钢结构厂房消防水管安装,工程地点位于XX市XX区,建筑面积约XXX平方米。
厂房内设有消防水池、消防水泵、消防管网、消防栓等消防设施。
消防水管安装工程需确保消防系统的正常运行,为消防安全提供保障。
二、施工部署1. 施工组织成立消防水管安装施工小组,负责消防水管安装工程的施工组织、协调、监督等工作。
2. 项目部施工组织管理小组(1)项目经理:负责整体工程的进度、质量、安全、成本等管理工作。
(2)技术负责人:负责技术指导、施工方案编制、施工质量控制等工作。
(3)施工员:负责施工计划的编制、实施、协调、监督等工作。
(4)安全员:负责施工现场安全监督、安全教育培训、安全事故处理等工作。
(5)质检员:负责消防水管安装工程的质量检查、验收等工作。
3. 资源需用量计划根据工程量,合理安排人力、物力、财力等资源,确保工程顺利进行。
4. 施工流水的组织按照施工进度计划,合理安排施工工序,确保各工序的衔接和配合。
5. 质量要求(1)消防水管安装工程必须符合国家相关标准和规范要求。
(2)消防水管安装工程的质量要求如下:1)管道安装位置准确,无明显偏差。
2)管道连接牢固,无明显渗漏。
3)管道坡度合理,排水畅通。
4)管道支架设置合理,固定牢固。
5)管道防腐、保温措施到位。
6. 工期要求及施工安排根据工程量、资源需求、施工进度等因素,合理安排施工工期,确保工程按时完成。
三、施工准备1. 技术准备(1)熟悉消防水管安装工程的施工图纸、规范和标准。
(2)编制施工方案,明确施工工艺、质量要求、安全措施等。
(3)对施工人员进行技术交底,确保施工人员掌握施工技术。
2. 主要机具(1)管道切割机、焊接机、切割机等。
(2)管道连接工具、测量工具、检测工具等。
3. 施工的材料准备(1)消防水管、阀门、支架等。
(2)防腐、保温材料。
4. 施工条件(1)施工现场具备施工条件,如水电供应、道路畅通等。
(2)施工人员、机具、材料等资源到位。
厂区消防给水管道施工方案(精)

阳泉煤业(集团)有限责任公司西上庄2×660MW低热值煤发电项目工程主体标段(Ⅹ标段)建筑安装工程厂区消防给水管道施工方案编制:审核:批准:湖南省工业设备安装有限公司二0一六年十一月目录1.工程概况2.编制依据3.设计说明4.施工准备:5.定位放线6. 管沟土方开挖7.管线下沟及回填方案8.井体施工9.消防给水管工艺流程及操作特点10.施工注意事项11.安全技术措施和安全注意事项12.现场文明施工1.工程概况1.1、工程名称:阳泉煤业(集团)有限责任公司西上庄2×660MW低热值煤发电项目工程主体标段(Ⅹ标段)建筑安装工程。
1.2、工程地点:山西省阳泉市平坦镇西上庄村南。
1.3、工程规模:本工程建设规模为2×660MW超临界空冷燃煤发电机组,同步建设脱硫、脱硝装置。
1.4、阳泉煤业(集团)有限责任公司西上庄2×660MW低热值煤发电项目工程的厂址,位于阳泉市区平坦镇西南方向直线距离约13.6km的西上庄村附近。
按照煤电一体化项目对配套的煤矿工业广场、洗煤厂和电厂集中统一规划。
本工程是阳煤集团西上庄煤电一体化项目的配套工程,电厂所需燃料主要由西上庄煤矿洗煤厂供给。
本厂址距北部规划煤矿工业广场和洗煤厂(目前已进行场地初平)较近,结合当地的自然条件和地形条件,将西上庄村全部搬迁,煤矿工业广场以南进行电厂规划。
电厂厂址东侧紧邻东临桑(掌)~后(峪)乡村公路,公路的东侧是桑掌沟,南侧为山前坡地,西侧山谷纵横、地形高差起伏较大。
厂址可用地范围属于阳泉市规划的工业建设用地,目前主要为宅基地、耕地及部分荒地。
厂址区域面积可满足本工程2×660MW间接空冷发电厂的布置需要。
2.编制依据2.1、依据设计图纸。
2.2、《给水排水管道工程施工及验收规范》GB50268-20082.3、《给水排水标准图集》05S5022.4《给水排水标准图集》13S2013.设计说明3.1、消防管道管径以毫米计,长度、标高、坐标以米计。
-厂区消防水管道施工方案

1 工程概况及工程量 (1)1.1工程概况 (1)1.2工程工期 (1)2编制依据 (1)3施工程序、方法 (2)3.1施工前准备 (2)3.2施工人员 (2)3.3施工机具 (3)3.4材料 (3)3.5安全器具 (3)3.6场地道路 (3)3.7工序交接 (3)4施工程序、方法和内容 (4)4.1施工方案 (4)4.2施工工艺流程 (4)4.3施工方法及要求 (5)5作业过程中对控制点的设置和质量通病及预防 (9)5.1质量通病及预防 (9)5.2过程控制点的设置 (9)5.3 质量标准及要求 (10)5.4质量管理网络 (10)6施工的安全要求和环境条件 (11)6.1 施工的安全要求 (11)6.2环境条件 (11)6.3消防管理 (12)6.4施工安全因素危害辨识和控制 (12)6.5应急预案 (13)1工程概况及工程量1.1工程概况本工程为山东济宁烟草有限公司物流配送中心联合工房消防改造二期工程,主要是连接泵房到厂房的喷淋和消防箱的管网施工,分为室内、室外两部分,室内消防工程,消防水主管道设计管径为DN1O0管道总长约为600米,喷淋管道为DN150 总长度约为560多米,管道埋深在自然地面以下0.8m;管材采用焊接钢管,管材防腐采用新型的“两布三油”防腐技术,“油”为厚浆型环氧煤沥青漆涂料。
管道通水运行后工作压力为1.4MPa,水压试验压力为1.6MP&1.2工程工期1.2.1 工期整个项目施工工期共计20天。
2编制说明为了交付合格工程、让大家满意,我公司全面深化企业管理,贯彻落实公司质量方针,质量目标,在施工中做到施工方案,推进进度,技术标准的贯彻落实,保证施工工程的管理到位,做到安全施工,质量控制,最终落实他贯彻到工程的实施过程中,工程实施阶段应做到组织落实,技术落实,安全措施落实,施工过程层层交底,用先进的技术工艺,材料他过程控制作为工程的质量保证,施工组织设计贯彻工程的整个过程,综合了技术素质管理,组织措施,安全技术措施,文明生产等多方面内容,是指导施工的具体文件,参与施工的各方人员均应遵照执行,责任到人,全面深化企业管理。
工业厂区消防水管道施工方案

工业厂区消防水管道施工方案一、方案背景二、方案目标本方案旨在确保工业厂区消防水管道施工工作的顺利进行,保障工程质量,确保消防设施的正常运行和灭火的有效性。
三、方案内容1.前期准备1.1制定详细的施工计划,包括工程量、施工顺序、材料准备、工期等。
1.2按照相关法律法规进行图纸审查,并保证设计方案符合相关标准和规范要求。
1.3对施工人员进行培训,使其熟悉工艺流程和操作规程,提高工程质量和安全性。
1.4准备必要的施工设备和工具,确保施工过程中使用的设备完好无损。
2.材料准备2.1根据设计方案,准备符合要求的消防用管材。
材料应具有耐火性、耐腐蚀性和耐高压性能。
2.2根据施工需要准备连接管道所需的管件、阀门、法兰等配件。
2.3对所使用的材料进行验收,并保留相关检测记录和材料数据。
3.施工流程3.1安装管道支架:按照设计图纸要求,在厂房内外设置合适的管道支架。
支架要牢固可靠,能够承受管道自重和运行时的压力。
3.2进行管道安装:按照施工图纸,进行管道铺设和连接。
铺设过程中应保证管道的线路、坡度和高度符合设计要求。
3.3进行弯头、法兰、阀门等连接:根据设计要求,对管道进行连接,确保连接处严密可靠、无泄漏。
3.4安装喷头和喷淋设备:根据设计要求,在工厂区域内安装相应的喷头和喷淋设备,并与管道连接。
3.5进行压力测试:在管道安装完毕后,进行压力测试,以确保管道的抗压性能符合要求。
测试完毕后,做好相关记录和报告。
四、安全措施1.施工现场设置明显的安全警示标识,保证施工人员的安全意识。
2.施工人员必须佩戴符合要求的安全防护用品,如安全帽、安全鞋等。
3.使用合格的施工设备和工具,确保操作人员的安全。
4.进行灭火器材的摆放和演练,以确保一旦发生火灾,能够及时进行灭火。
5.根据现场实际情况,设置临时围挡和警戒线,确保施工过程中周边人员的安全。
五、质量控制1.对施工过程中的关键环节,如连接处、支架安装等进行现场监督和检查。
2.进行管材和配件的质量验收,确保使用的材料符合相关标准和要求。
厂区地上消防管道施工方案

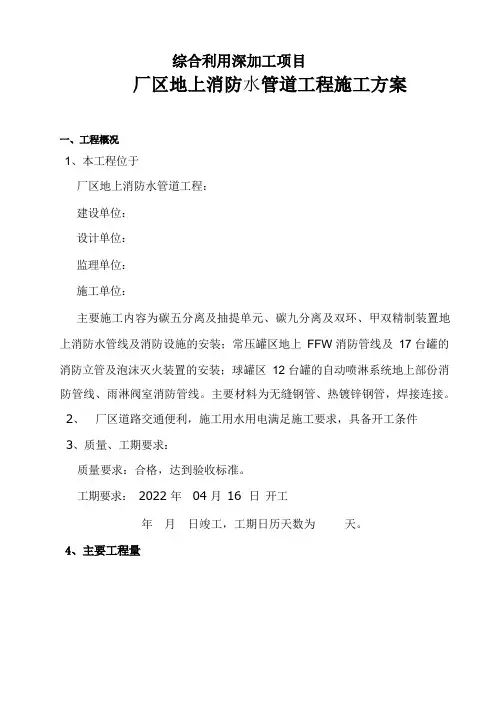

水1、本工程位于厂区地上消防水管道工程:建设单位:设计单位:监理单位:施工单位:主要施工内容为碳五分离及抽提单元、碳九分离及双环、甲双精制装置地上消防水管线及消防设施的安装;常压罐区地上FFW 消防管线及17 台罐的消防立管及泡沫灭火装置的安装;球罐区12 台罐的自动喷淋系统地上部份消防管线、雨淋阀室消防管线。
主要材料为无缝钢管、热镀锌钢管,焊接连接。
2、厂区道路交通便利,施工用水用电满足施工要求,具备开工条件3、质量、工期要求:质量要求:合格,达到验收标准。
工期要求:2022 年04 月16 日开工年月日竣工,工期日历天数为天。
1.厂区给水排水地下管道图纸总说明;2.厂区给水排水管道布置图:3. 施工现场条件和实地勘察的实际情况;4. 根据施工现场的地质勘察报告中水文条件;5. 根据 GB50268-2022 《给排水管道工程施工及验收规范》 中关于管沟降水条件的技术要求;6. 《给排水管道工程施工及验收规范》 GB50268-2022;7. 《石油化工给水排水管道工程施工及验收规范》 SH3533-20038. 《石油化工安全技术规程》 SH3505- 1999。
碳五分离及抽提单元碳九分离及双环、甲双 精制装置常压罐区球罐区及雨淋阀室无缝钢管法兰式直通球阀内外热浸镀锌钢管蝶阀无缝钢管闸阀泡沫发生器无缝钢管闸阀气动开关阀38 米12 台220 米18 台1130 米21 台25 台1307 米56 台19 台1.施工准备1- 1 施工方案报审会签确定1-2 施工技术准备1-3 管道防腐工程施工1-4 地下降水2.现场施工2- 1 土方开挖2-2 预制.安装管道2-3 管道工程试验2-4 管道回填2-5 交工验收1、施工现场准备(1)、场地应平整,道路应畅通,车辆通行应无障碍。
(2)、用电设施齐备,水电接通。
(3)、施工现场应设置暂时办公设施和工人歇息室及机具、材料的存放仓库;(4)、施工人员、机具、材料应在开工前备齐并处于待命状态;(5)、准备专用的场地,堆放原材料及半成品.材料存放场地应干净无杂质,地基坚实,符合使用要求。
工厂消防管道安装施工方案

本工程为XX工厂消防管道安装工程,工程地点位于XX市XX区XX街道XX号。
工程内容包括消防管道的安装、调试、验收等。
工程总面积约为XX平方米,消防管道总长度约为XX米。
二、施工方案1. 施工准备(1)施工人员:组织一支专业、熟练的施工队伍,包括管道安装工、焊工、电工、检验员等。
(2)施工材料:选用符合国家标准的消防管道、管件、阀门、消防喷头等。
(3)施工工具:切割机、砂轮机、电焊机、压力表、试压泵等。
2. 施工工艺(1)管道材料:采用内外壁热浸镀锌钢管及管件,管壁内外镀锌均匀,无锈蚀、无飞刺,零件无偏扣、方扣、丝扣不全、角度不准等现象。
(2)管道连接:管径小于DN100的消防管道采用螺纹连接,管径大于等于DN100的消防管道采用沟槽式连接。
(3)管道安装:1)施工前,对施工现场进行清理,确保施工环境整洁。
2)按照施工图纸,确定管道走向、支架位置、阀门安装等。
3)管道安装顺序:主管道安装、支管道安装、阀门安装、消防喷头安装。
4)管道安装过程中,确保管道坡度、间距、标高等符合设计要求。
5)管道连接处,采用专用胶水进行密封处理,确保无渗漏。
(4)管道试压:1)管道安装完成后,进行水压试验,试验压力为工作压力的1.5倍,持续时间不少于30分钟。
2)试压过程中,检查管道是否有渗漏现象。
3)试压合格后,进行排水、排污处理。
(5)管道冲洗:1)管道试压合格后,进行管道冲洗,确保管道内无杂质。
2)冲洗水量应满足消防系统正常运行的要求。
3)冲洗过程中,检查管道连接处是否严密。
(6)消防喷头安装:1)按照设计要求,确定消防喷头的安装位置。
2)消防喷头安装前,检查喷头是否完好。
3)消防喷头安装过程中,确保喷头与管道连接牢固。
4)安装完成后,进行喷头性能测试。
3. 施工质量控制(1)施工过程中,严格执行国家相关标准和规范。
(2)加强施工人员的技术培训,提高施工质量。
(3)加强施工过程中的质量检查,确保工程质量。
(4)施工完成后,进行自检、互检、专检,确保工程质量符合要求。
厂区消防水管道施工方案

厂区消防水管道施工方案目录1 工程概况及工程量...........................................................1 1.1 工程概况.................................................................11.2 工程工期.................................................................12 编制依据...................................................................13 施工程序、方法.............................................................2 3.1 施工前准备...............................................................2 3.2施工人员..................................................................2 3.3施工机具..................................................................3 3.4材料......................................................................3 3.5安全器具..................................................................3 3.6场地道路..................................................................33.7工序交接..................................................................34 施工程序、方法和内容.......................................................4 4.1 施工方案.................................................................4 4.2 施工工艺流程.............................................................44.3 施工方法及要求...........................................................55 作业过程中对控制点的设置和质量通病及预防...................................9 5.1质量通病及预防............................................................9 5.2过程控制点的设置..........................................................9 5.3 质量标准及要求...........................................................10 5.4质量管理网络..............................................................10 6施工的安全要求和环境条件....................................................11 6.1 施工的安全要求...........................................................11 6.2 环境条件.................................................................11 6.3消防管理..................................................................12 6.4 施工安全因素危害辨识和控制...............................................12 6.5应急预案..................................................................131 工程概况及工程量1.1 工程概况本工程为山东济宁烟草有限公司物流配送中心联合工房消防改造二期工程,主要是连接泵房到厂房的喷淋和消防箱的管网施工,分为室内、室外两部分,室内消防工程,消防水主管道设计管径为DN100,管道总长约为600米,喷淋管道为DN150,总长度约为560多米,管道埋深在自然地面以下0.8m;管材采用焊接钢管,管材防腐采用新型的“两布三油”防腐技术,“油”为厚浆型环氧煤沥青漆涂料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
阳泉煤业(集团)有限责任公司西上庄2×660M W低热值煤发电项目工程主体标段(Ⅹ标段)建筑安装工程厂区消防给水管道施工方案编制:审核:批准:湖南省工业设备安装有限公司二0一六年十一月目录1.工程概况 (2)2.编制依据 (3)3.设计说明 (3)4.施工准备: (4)5.定位放线 (5)6. 管沟土方开挖 (5)7.管线下沟及回填方案 (6)8.井体施工 (7)9.消防给水管工艺流程及操作特点 (8)10.施工注意事项 (15)11.安全技术措施和安全注意事项 (16)12.现场文明施工 (16)1.工程概况1.1、工程名称:阳泉煤业(集团)有限责任公司西上庄2×660M W低热值煤发电项目工程主体标段(Ⅹ标段)建筑安装工程。
1.2、工程地点:山西省阳泉市平坦镇西上庄村南。
1.3、工程规模:本工程建设规模为2×660MW超临界空冷燃煤发电机组,同步建设脱硫、脱硝装置。
1.4、阳泉煤业(集团)有限责任公司西上庄2×660MW低热值煤发电项目工程的厂址,位于阳泉市区平坦镇西南方向直线距离约13.6km的西上庄村附近。
按照煤电一体化项目对配套的煤矿工业广场、洗煤厂和电厂集中统一规划。
本工程是阳煤集团西上庄煤电一体化项目的配套工程,电厂所需燃料主要由西上庄煤矿洗煤厂供给。
本厂址距北部规划煤矿工业广场和洗煤厂(目前已进行场地初平)较近,结合当地的自然条件和地形条件,将西上庄村全部搬迁,煤矿工业广场以南进行电厂规划。
电厂厂址东侧紧邻东临桑(掌)~后(峪)乡村公路,公路的东侧是桑掌沟,南侧为山前坡地,西侧山谷纵横、地形高差起伏较大。
厂址可用地范围属于阳泉市规划的工业建设用地,目前主要为宅基地、耕地及部分荒地。
厂址区域面积可满足本工程2×660MW间接空冷发电厂的布置需要。
2.编制依据2.1、依据设计图纸。
2.2、《给水排水管道工程施工及验收规范》GB50268-20082.3、《给水排水标准图集》05S5022.4《给水排水标准图集》13S2013.设计说明3.1、消防管道管径以毫米计,长度、标高、坐标以米计。
消防水管道埋深为1.5m,与其它管道交叉可适当抬高或降低,但覆土厚度不得小于1.00米。
3.2、消防给水管采用无缝钢管,钢管连接采用沟槽连接件(卡箍)。
钢管穿越挡土墙时用两个90°弯头连接上、下部分。
埋地钢管防腐采用环氧沥青冷缠带技术(加强型)防腐,涂层厚度0.6mm。
3.3、管道试验压力为工作压力的1.50倍。
消防水管道工作压力为1.0MPa。
3.4、敷设厂区消防给水管时,沟底应按设计标高留出0.1~0.2m的原土富余量,铺管前根据连接找正情况人工清理,若出现超挖应用砂土或原状土填补充并夯实。
沟槽内积水应及时排出。
若沟底有不易清除的坚硬物体如岩石、砾石第,应铲除至设计标高以下0.15~0.2m,然后铺上砂土整平夯实至设计标高。
3.5、阀门井的砌筑参见《给水排水标准图集》05S502-26;消火栓井的砌筑按照《给水排水标准图集》13S201-33。
3.6、目前消防管道与各构筑物的接管位置尚未确定;待接管位置确定后,再进行连接管道的施工,详见相关消防管道的补充图纸。
3.7、道路上的阀门井井顶标高与道路取平,其余阀门井井顶应高出整平地面100mm。
3.8、图中钢制管件的制作按《给水排水标准图集》02S403加工。
3.9、未尽事宜按《给水排水管道工程施工及验收规范》(GB50268-2008)等相关规程、规定执行。
4.施工准备:4.1认真熟悉施工图纸,由项目技术负责人向项目技术人员、质量检查员、安全员以及各技术专业施工班组长进行图纸、施工方法、技术措施、施工工艺、操作要点和安全生产等方面的安全及技术交底。
4.2开挖动土前,应先通知相关单位。
4.3在测量放线开挖前应掌握管道沿线的下列情况和资料:4.3.1现场地形、地貌、各种管线和其他设施的情况。
4.3.2工程地质和水文地质情况。
4.3.3工程用地、交通运输条件。
4.4根据核对后的现场桩位及设计资料进行定位放线,并另设置可供控制和复查的标志桩。
4.5对敷设管线线路应根据设计和施工要求绘制放线图,并用白灰实地洒放边线。
4.5对地下已建设施根据施工图标注和现场勘察结果作明显标记桩。
4.7对设计选用的不同规格的管材分区段在边界点设明显标记桩,以备布管所用。
4.8施工人员已到位,施工机械已进场,并且性能良好。
5.定位放线5.1熟悉图纸,明确基准点,绘制放线图。
5.1.1以场内基准控制点为坐标点,按设计图纸给定的尺寸,测量放线,同时每隔20米设置中心线标志桩。
5.1.2在放线图上标注标志桩的位置,做好放线记录,填写放线资料。
5.1.3将标志桩用水泥砂浆进行保护,以备复查。
5.2联系总包专业技术人员,明确高程基准点的位置及高程数据,绘制平面图。
5.2.1以高程基准点为基准,对所要作业区域的地坪进行高程测量,确定高程是否闭合。
5.2.2每个井体设置标志桩,将标志桩用水泥砂浆进行保护,以备复查。
5.2.3在平面图上标注每个高程桩的数据及位置,并做好记录。
5.3及时填报相关记录,并请总包、监理、设计进行确认。
5.4土方开挖前用白灰实地洒放管沟边线。
6. 管沟土方开挖6.1管沟开挖前应将施工范围内的土堆、草木等清理干净,并用推土机加以平整。
6.2考虑管沟土方开挖工作量较大,为保证工期,采用机械开挖,现场配专人指挥,以免破坏其它已建构筑物或设施,距管沟下部20cm范围以内采用人工开挖及修槽。
6.3管沟开挖所挖出的土应充分考虑布管和车辆出入和停靠工作,而堆土距管沟边缘不小于0.8m,且高度不应超过1.5m,堆土为截面梯形。
6.4管沟开挖时,管沟底部每侧工作面的宽度、管沟底宽尺寸和坡度应符合设计及规范要求。
6.5管道沟槽底部开挖宽度为:B=Dh+2b,式中:Dh:管道结构的外缘宽度,mm;b:管道一侧的工作面宽度,mm;Dh≤500时取300;500<Dh≤1000时取400。
管道沟槽边坡坡度为1:0.67。
6.6 管沟开挖土方堆至管沟边缘大于或等于1.0m处作为围护,多余土运至指定堆土区。
管沟无堆土的开口处采用脚手架钢管围护,维护宽度为5米,高度为1.2米。
6.7管沟开挖自检合格后,应会同监理单位、总包单位进行地基验槽,验槽合格后方可下管。
7.管线下沟及回填方案7.1管沟的沟底应填铺粗砂到管底标高后,方可进行管道敷设,粗砂厚度为a≥0.1(1+DN)。
7.2管道下沟应使用专用吊具,管道下沟时,不得损坏防腐层。
管道下沟应平稳,各吊点应协调一致,不得使管道产生超过弹性范围的变形。
7.3管道埋深应符合设计要求,标高误差应满足设计要求。
7.4管子回填前应先复查管道安装质量(包括防腐),对焊口进行防腐,确认合格后,方可回填。
7.5管沟回填土,管顶上部200mm以内应用砂子或无块石及冻土块的土,并不得用机械回填;管顶上部500mm以内不得回填直径大于100mm的块石及冻土块;500mm以上部分回填土中的块石及冻土块不得集中,上部用机械回填时,机械不得在管沟上行走。
沟槽回填土时,管道两侧应对称进行并分层夯实,不得损坏管子及防腐层。
7.6管道回填后使用振动压路机进行机械压实,压实过程中对地面浇水。
7.7管道回填土压实度,执行《给水排水管道工程施工及验收规范》第4.6.3条中相应条款。
7.7.1管顶上部500mm回填中粗砂或原土,但原土中最大砂粒粒径﹤40mm,中粗砂上面回填隔壁土。
7.7.2位于道路下的管道、沟槽内顶以下部分的回填土应两侧同时进行,并严格分层夯实,回填土应采用中、粗砂或原土夯实至接近天然土壤的密实度,压实系数>0.95,其余部分压实系数>0.85。
7.7.3每层铺筑1000M2取样一次,每次取样做两组测试。
7.7.4检查方法用环刀法检查或采用现行国家标准《土工试验方法标准》GB/T50123中的其他方法。
8.井体施工8.1混凝土结构8.1.1混凝土井壁设预埋套管,套管口径比主管径大2号,管道外径与套管的间隙应四周均匀一致,其间隙采用柔性材料填嵌。
8.1.2现浇的混凝土结构,井壁洞圈应振捣密实。
8.1.3现浇的钢筋混凝土结构井室a.浇筑前,钢筋、模板应检验合格,采用设计规定配合比的商品混凝土。
b.振捣密实,无漏振、走摸、漏浆等现象。
c.浇注同时安装踏步,混凝土未达到规定抗压强度前不得踩踏。
d.及时进行养护,强度等级未达设计及要求不得受力。
8.2砌筑结构8.2.1砌筑前砖块充分湿润,砂浆配合比符合设计要求,现场伴制拌合均匀,随用随伴。
8.2.2管道穿越井壁,根据设计选用的图集,洞口采用砌块发旋,间隙四周均匀一致,其间隙采用柔性材料填嵌。
8.2.3砌块垂直砌筑,铺浆应饱满,灰浆与砌块四周粘结紧密、不得漏浆,上下砌块错缝砌筑,同时安装踏步,踏步在砌筑砂浆未达到规定强度前不得踩踏。
8.2.4内外井壁采用水泥砂浆抹面,抹面分层压实。
8.3井室与盖板、盖板与盖板之间的拼缝应用水泥砂浆填塞严密,抹角光滑平整。
8.4阀门井井底距法兰盘下缘及井壁与法兰盘外缘应留有安装作业空间,其尺寸符合设计要求。
8.5支敦采用混凝土预制支敦,且应于支承的部位紧密接触。
9.消防给水管工艺流程及操作特点9.1、管道安装前准备9.1.1、安装机械:滚槽机、开孔机、切割机、支架。
9.1.2、材料准备:待装管道、力矩扳手、游标卡尺、水平仪、中性润滑剂(如洗洁精)。
9.1.3、检查机械设备确保完好。
滚槽机应放置在一块宽敞平整的地方避免机器在滚槽时震动而影响压槽质量,根据管子大小调节好支架,保证机器和管子要保持水平。
9.2、钢管滚槽加工9.2.1、用切管机将钢管按所需长度切断。
切口应与管中心垂直,切口平整,清除毛刺。
9.2.2、将需滚槽加工的钢管放置在滚槽机下滚轮和钢管支承尾架上,支架在钢管中向外的位置为宜。
用水平仪测量、调整钢管水平、并保证钢管轴心线在滚槽机轴心线平行。
钢管端面紧贴滚槽机限位面。
9.2.3、按动手柄压下滚槽机上压轮,轻压住钢管(按住手柄),启动滚槽机电机,然后徐徐加压,利用液压泵将相应规格(见图1) 的轧辊下压管材外壁,均匀滚压钢管,直至达到预先设定的沟槽深度(见图2)为止。
压轮规格表(图1)沟槽参数规格密封面沟槽宽槽底直径C沟槽深最小壁厚管端张口滚槽公称直径实际外径OD公差A B标准公差D(参考)T F2026.7+0.25-0.2515.887.1423.83-0.38 1.42 1.6529.2 3/4 1.050+0.010-0.0100.6250.2810.938-0.0150.0560.065 1.15 2533.4+0.33-0.6815.887.1430.23-0.38 1.6 1.6534.5 1 1.315+0.013-0.0270.6250.281 1.190-0.0150.0630.065 1.36 3242.4+0.41-0.6015.887.1438.99-0.38 1.6 1.6545.0 1 1/4 1.660+0.016-0.0240.6250.281 1.535-0.0150.0630.065 1.7711 / 1712 / 1713 / 1714 / 179.2.4、测量沟槽宽度、深度及圆度是否符合标准要求。
