小区通信管道施工内容及技术要求(2)

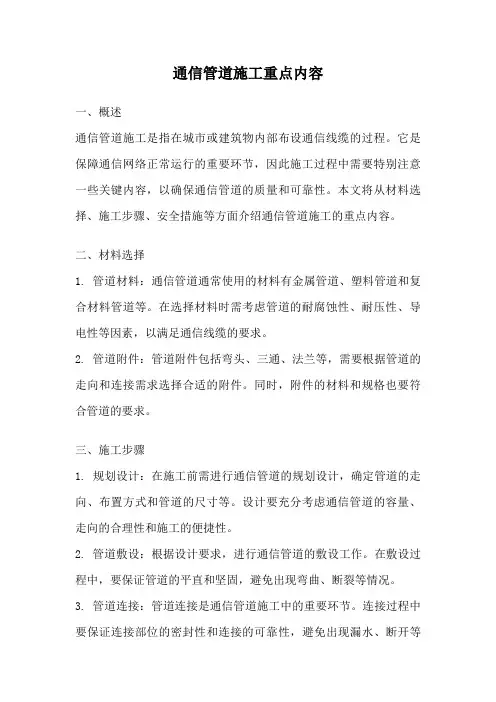

通信管道施工重点内容

通信管道施工重点内容一、概述通信管道施工是指在城市或建筑物内部布设通信线缆的过程。
它是保障通信网络正常运行的重要环节,因此施工过程中需要特别注意一些关键内容,以确保通信管道的质量和可靠性。
本文将从材料选择、施工步骤、安全措施等方面介绍通信管道施工的重点内容。
二、材料选择1. 管道材料:通信管道通常使用的材料有金属管道、塑料管道和复合材料管道等。
在选择材料时需考虑管道的耐腐蚀性、耐压性、导电性等因素,以满足通信线缆的要求。
2. 管道附件:管道附件包括弯头、三通、法兰等,需要根据管道的走向和连接需求选择合适的附件。
同时,附件的材料和规格也要符合管道的要求。
三、施工步骤1. 规划设计:在施工前需进行通信管道的规划设计,确定管道的走向、布置方式和管道的尺寸等。
设计要充分考虑通信管道的容量、走向的合理性和施工的便捷性。
2. 管道敷设:根据设计要求,进行通信管道的敷设工作。
在敷设过程中,要保证管道的平直和坚固,避免出现弯曲、断裂等情况。
3. 管道连接:管道连接是通信管道施工中的重要环节。
连接过程中要保证连接部位的密封性和连接的可靠性,避免出现漏水、断开等问题。
4. 管道固定:通信管道施工完成后,需要进行管道的固定工作,确保管道的稳定性和安全性。
固定方式可以采用支架、卡箍等,要保证管道不会晃动或松动。
四、安全措施1. 施工现场安全:在通信管道施工过程中,要严格遵守安全规范,做好施工现场的防护和安全措施。
例如,设置警示标识、保护施工人员的工作区域等。
2. 管道安全:通信管道施工后,要对管道进行检查和测试,确保管道的安全性和可靠性。
同时,要做好管道的防腐蚀和防潮处理,以延长管道的使用寿命。
五、质量检验1. 管道外观检查:对通信管道进行外观检查,检查管道是否平整、无损伤、无明显锈蚀等。
2. 管道连接检验:对管道连接部位进行检验,确保连接的牢固性和密封性。
3. 通信线缆敷设检验:对通信线缆进行敷设质量检验,检查是否有折弯、绞缠等问题。

通信管道施工技术交底

横琴新区电子围网项目
交底范围
通信管道
技术交底内容:
一、施工要求:
1.管道沟中铺设的素土中不得含有碎石等坚硬物块。
2.pvc管布放前严密封堵两端口,严禁水、杂物进入管内,布放好及时填土掩埋。
3.敷设pvc管接头处需要用C20水泥包封。
4.PVC管接口断面平直,无毛刺,并密封接口。
5.pvc管连接等必须使用专用工具操作。
二、施工安全:
1、特别要加强对民工的安全教育,提高自我保护意识。执行安全生产的有关规定,坚决杜绝事故发生。
2、施工时要保证人员及机械的安全,要求运输车辆驾驶人员要按照交通规则行车,文明驾驶,杜绝事故隐患。
3、施工主要路口有专人进行看护。
4、砂浆、砼拌和机安置稳固,开机前必须确认传动及各部分额部件装置牢固可靠,操作灵活;运转中不得用手或木棒伸入筒内清理筒口的灰浆。
5、搅拌机在作业中发生故障时立即切断电源,并将筒内砂浆倒出。
6、施工完后必须清理施工现场的废料。
7、每道工序开工前班组长必须给施工作业人员进行安全生产教育和安全技术交底,并由本人签字。
三、补充内容:
交底人
接受人
4.横穿路基的管道均采用镀锌钢管保护。
5.人孔、手孔砼强度等级为C25。
三、施工序:
1.施工前认真核实利用通信管道段落,是否受到路基施工的破坏。
2.路面上基层铺设完毕,施工横穿钢管、路肩人孔。填方护坡、挖方边沟形成后,及时开挖管道沟,敷设通信管道。
四、补充内容:
交底人
接受人
施工技术交底记录
2013年月日
施工技术交底记录
2013年月日
工程名称
横琴新区电子围网项目
交底范围
通信管道
通信管道施工工程技术标准

通信管道工程施工技术标准根据原邮电部相关管道施工技术规范,结合电信部门管道建设的实际施工经验,为规范通信管道建设的市场秩序,确保工程施工质量,提高工程投资效益,现特制订移动通信管道工程施工技术规范:一、管道施工基本要求1、工程材料满足相关专业技术质量标准,要求使用上等标准材料。
2、施工技巧和工艺等要娴熟。
二、管道施工工程要求1、敷设管道选用高密度聚乙烯双壁波纹管或七孔梅花管,孔径分别为100mm和110mm。
特殊地段需较强抗压,离地表较浅等情况采用孔径为100mm钢管。
2、管道基础混凝土夯实后厚度为5cm,管道两边混凝土厚度为5cm,管孔上层混凝土夯实后厚度为5CM(距管道顶部),使用100#标号的混凝土,如果是敷设4孔以上的管道,两层管材之间需用沙浆填充,分别以2孔及4孔管道为例,见下图。
3、管道顶部距人行道路面的最小隔距为0.7米,车行道0.8米,铁路为1.5米。
4、管道底基础距人孔底基面的净距不小于0.3米。
5、管道与其它地下管线互相交越时(移动管道从其它管道下穿过),必须采取其它保护措施,如混凝土包封等.6、管道与人孔接口需抹平,形成喇叭口.三、现行人孔的标准1、每隔80米至100米内设置人孔,管道转弯处设置人孔,特殊情况另行处理。
2、人孔的型号及规格尺寸(以内空尺寸为准)a、手孔长0。
7米,宽0。
7米,深0。
9米;b、小号人孔长1.1米,宽1.0米,深1.8米;c、中号人孔长1.9米,宽1。
5米,深1.8米;d、大号人孔长2.8米,宽1。
8米,深1.8米;注明:1)、人孔的长度和宽度尺寸均以内壁为准;2)、人孔的高度为内部净高度。
3、人孔的基础厚度为10cm,采用150号混凝土。
4、人孔墙体四壁用240mmX120mmX60mm标准砖和100号砂浆砌筑,采用眠砖平铺实砌方式,要求四壁的内外壁墙面采用1:2.5水泥砂浆抹面;人孔四壁与基础上的结合部的内外角都用1:2.5水泥砂浆抹八字角。
通信管道工程施工资料

通信管道工程施工资料一、工程概况本工程为一处通信管道施工工程,位于某某市某某区域。
工程总面积约为XXXX平方米,其中包括管道敷设、接口连接以及弯头、连接头等相关设备的安装工作。
二、工程内容1. 土方开挖:根据设计要求,开挖符合要求的土方,为后续管道敷设做好准备。
2. 管道敷设:根据设计方案,对通信管道进行敷设,保证管道的准确连接和固定。
3. 接口连接:将不同段的管道进行接合,确保管道畅通无阻。
4. 设备安装:安装各类弯头、连接头等设备,确保通信管道正常运转。
三、工程流程1. 前期准备:确定施工区域,编制施工方案,购置所需材料和设备。
2. 地基处理:对地基进行强度检测,做好土方开挖的准备。
3. 管道敷设:根据工程图纸,进行管道敷设,保证管道的平整和连接。
4. 接口连接:对管道进行接口连接,确保管道畅通。
5. 设备安装:安装各类设备,包括弯头、连接头等,确保管道正常运转。
6. 竣工验收:对工程进行验收,确保工程符合相关标准和要求。
四、施工要求1. 施工过程中,要加强安全防护措施,确保施工人员的安全。
2. 施工现场要保持整洁,杜绝乱堆乱放现象。
3. 施工人员要按照工程图纸和设计要求进行作业,不得擅自改变施工方案。
4. 施工过程中,要加强与相关部门的协调,确保工程顺利进行。
五、施工材料1. 通信管道:采用符合国家标准的通信管道材质,保证管道的稳定性和耐用性。
2. 接口连接件:采用优质的接口连接件,确保管道连接的牢固性。
3. 设备配件:采用符合国家标准的设备配件,保障设备的正常运转。
六、施工机械1. 土方开挖机械:采用土方开挖机械对施工区域进行土方开挖。
2. 管道敷设机械:采用专业的管道敷设机械对通信管道进行敷设。
3. 连接设备:采用专业的连接设备对管道进行接口连接。
七、安全保障1. 施工现场要加强安全防护,设置警示标识和警戒线,确保施工人员的安全。
2. 施工人员要穿着符合要求的安全防护装备,避免发生意外事故。
通信管道施工规范

四、管群组合及人手孔旳选用原则
人手孔净尺寸如下表:
人孔名称
内径尺寸(毫米)(长X宽X高)
备注
SSK手孔 小号手孔 大号手孔(1) 大号手孔(2) 小号直通型人孔
小号三通型人孔
500X400X500 1200X900X930 1700X1200X1500 1700X1200X1800 2200X1400X1800
课程纲领
一、线路建设及施工安全 二、线路杆上作业实际操作 三、线路施工验收规范 四、通信管道施工规范 五、通信管道建设及施工安全
第四部分 通信管道施工规范
2023
内容
一、通信管道建设旳前期工作 二、编制设计文件应包括下列内容
三、管材、铁件及其他材料旳选型 四、管群组合及人手孔旳选用原则 五、管道沟基础及包封旳建设原则 六、管道沟及人手孔旳挖深与回填 七、人手孔旳施工工艺
• 3200X1400X20 23
图例见附图 图例见附图 小区管道 道路管道 图例见附图 图例见附图
注:以上小数号四据通型均人孔为人孔• 内3净20尺0寸X1,7高00度X要20求为图最例见小附图值。 23
五、管道沟基础及包封旳建设原则
(一)管道基础 管道基础是管道与地基中间旳媒介构造,它支撑管道,把管道旳荷重均匀传 布到地基,管道基础分为天然地基与人工地基;人工地基有混凝土基础和钢 筋混凝土基础。一般土质可采用混凝土基础,基础在地下水位以上旳,冰冻 层以内,土质很松软旳回填土,淤泥流砂宜采用钢筋混凝土基础。天然地基 与人工地基区别如下: 1)天然地基是指土壤为硬土(硬土旳原则请参照2023年《通信建设工程预算 定额》《第五册通信管道工程》附录一),土壤没有经过扰乱,土壤构造稳定, 管道红线没有在车行道或者慢车道上,这时管道沟底只需经过扎实、抄平, 铺撒50mm细土或细砂,不需人工再做基础,称之为天然地基。 2)人工地基是指土壤构造不稳定,土质构造松软,地下水位较高,戈壁土、 流沙、淤泥土壤等,在不稳定土壤上修建管道时需修建基础旳,称之为人工 地基。 3)但凡不符合天然基础条件旳管道均需做人工地基。 4)管道进入人孔处因轻易出现塌陷现象,所以管道基础在进入人孔时管道基 础必须确保3m长旳管道基础加筋,应按"通信管道工程施工及验收技术规范" 旳要求加配钢筋。
小区通信管道工程建设规范

新疆移动小区通信管道工程建设规范要求1、小区管道基础要求1.1对于非机动车道、人行道、绿化带及住宅小区内的管道,两种处理方式:(1)原始地基且土质较好地段取消基础、要求夯实,包封仅在接头处制作,埋深0.8米(管顶距离路面绝对标高)。
(2)土壤为填土类或基坑下的不稳定的土壤超过40厘米,如泥炭、腐殖土、有机土、塑性高的湿粘土,采用砂垫层法或换其它良好土壤法的地基处理方式,土质较好的填土,但紧密度不够,则采用表面夯实法处理地基。
1.2对于穿越小区道路的管道,即管道应制作基础、全包封、埋深(管顶距离路面绝对标高)1米等。
1.3对于管道埋深不足0.8米,及引上路由需穿越快车道或其他地下障碍物时可选用钢管。
2、小区路由选择原则1)小区管道的路由应取得房地产开发商的书面确认,并作为档案存档,以备涉及迁改时被动。
2)管道路由尽量避免与燃气管道、高压电力线在道路同侧建设。
不可避免时,管道与其他地下管线的最小净距,应符合信息产业部颁发的YD5007-2003《通信管道与通信工程设计规范》中表3.0.3的规定。
3)管道与其它地下管线的最小净距表(米)(净距指管道外壁之间)●主干排水管后敷设时,其施工沟边与管道间的水平净距不宜小于1.5m;●当管道在排水管下部穿越时,净距不宜小于0.4m,通信管道应作包封,包封长度自排水管两端各加长2m;●在交越处2m范围内,煤气管不应做接合装置和附属设备;如上述情况不能避免时,通信管道应作包封2m;●如电力电缆加保护管时,净距可减至0.15m。
1)小区管道路由选择时,应满足管道路由最短及人、手孔数量最少的原则。
根据弱电进线口的位置或基站安装地点,确定人、手孔位置。
2)若有基站或汇聚节点机房在小区时,应考虑进出不同物理路由。
3)两幢楼单元对开或引出点相对时,宜只建一趟管道。
4)管道路由应沿规定的道路和分配的断面要求敷设,不应任意穿越广场或今后要建设的空地。
通信管道中心线应平行于住宅区道路中心线或建筑边线。
通信管道施工技术大全

通信管道施工技术大全前两天,一位老司机跟我说,这技术现在懂的人越来越少了,想普及一下。
于是,编写了此文。
非常全面,理论结合实际,搞通信管道的兄弟们值得温故知新。
通信管线是用来敷设地下通信线缆的一种建筑,由于其位置相对固定并可以有效降低地上空间的占用,而且安全稳定、便于管理和巡检,深受各大运营商的青睐。
国家对人口密集区的城市建设项目在规划、计划批复上也非常支持城市通信管道的同步跟进。
一、管道的组成:1、管道是一个系统,基本由人孔、手孔、管路三部分组成,从使用性质上又可以分为用户管道、局间管道。
用户管道包括主干管道和配线管道。
主干管道一般采用多孔管道的建筑模式,用来穿放大芯数线缆。
管孔直径从25mm-110mm不等,管道人手井间距一般为100米,其位置一般位于城市主、次干道人行道或车行道。
新建城市管道一般为双侧规划建设。
2、管道建筑方式:通信管道从建筑方式上分为三种类型:隧道、管道、渠道隧道管道较为复杂,使用期限长,位于大型局址出入处。
用钢筋混凝土为基础,以拱形预制件做上覆、两侧用砖砌体而成。
管道是我们目前使用中最常见的一种方式,老式的管道以水泥管或者石棉管为主,新式的管道主要是用7孔梅花管或者波纹管混建而成。
二、管道材料的种类通信管道最为常见的建筑材料一般为混凝土管、塑料管、金属管、石棉水泥管等。
但在现在的管道建设上,如果没有特殊要求,基本设计用塑料管。
塑料管分为单孔、2-12孔等。
我们通信主要使用7孔梅花管和单孔波纹管。
塑料管管材主要有硬聚氯乙烯PVC、聚乙烯PE、聚丙烯PP。
单根管材的长度一般默认为6米。
塑料管材最大的缺点是受外界温度影响较大,其膨胀系数较大,约为金属材料的6-8倍。
如果在温度变化较大的地区使用,在设计时要充分考虑这一点。
三、管道路由的选择通信管道建设一般在城市规划中在水、电、气、暖、污之后,随着人们对通信资源的认识水平的提高以及人和通信系统关系的紧密度的提升,通信设施也将是人们生活必需品之一。
通信工程小区施工方案

通信工程小区施工方案一、项目概况1.1 施工项目名称:通信工程小区施工方案1.2 项目地点:某某市某某区1.3 项目背景:随着通信技术的不断发展,小区通信建设已经成为小区建设的重要组成部分。
本项目旨在提升小区居民的生活便利性和通信服务质量,同时满足小区内居民对通信设施的需求。
1.4 项目目标:提升小区通信网络覆盖范围和服务质量,满足小区居民的通信需求。
二、施工方案2.1 施工内容(1)通信基站建设:在小区内选址建设通信基站,提供4G/5G网络信号覆盖。
(2)光纤布线:对小区内的通信线路进行优化升级,采用光纤进行布线,提高通信速度和质量。
(3)室内覆盖:对小区内的室内通信覆盖进行优化增设,确保室内通信信号覆盖全面。
2.2 施工流程(1)项目前期准备:确定施工范围和具体方案,编制施工计划和施工图纸。
(2)施工准备:采购所需材料和设备,组织施工人员进行培训和安全教育。
(3)施工实施:按照施工方案进行基站建设、光纤布线和室内覆盖的施工工作。
(4)施工验收:对施工完成的通信设施进行验收和调试,确保安全稳定运行。
2.3 施工要求(1)施工人员:施工人员需经过相关培训和持证上岗,严格按照施工规范和标准进行作业。
(2)施工材料:使用符合国家标准的通信设备和材料,保证施工质量和通信设施的安全性。
(3)施工安全:严格遵守安全操作规程,确保施工现场安全稳定。
2.4 施工周期本项目总施工周期为60天,其中包括前期准备、施工实施和验收调试。
三、安全保障3.1 安全管理(1)安全责任:明确施工管理人员和施工人员的安全责任,建立健全安全管理制度。
(2)安全培训:开展施工人员的安全教育和技能培训,提高安全意识和应急处理能力。
(3)隐患排查:定期开展施工现场的安全隐患排查,及时消除安全隐患。
3.2 环境保护(1)环保要求:严格按照环保法律法规进行施工作业,不污染环境。
(2)污水处理:对施工期间产生的污水进行合理处理,避免对周边环境造成影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
小区通信管道施工内容及技术要求
一、施工内容
1、管道敷设
第一步:路面开挖
路面:清理路面。
第二步:开挖沟槽
按要求尺寸进行开挖,底部应找平、修整合适、并夯实。
第三步:敷设管道
沟底铺设模板浇注混凝土做基础,敷设七孔梅花管,包封混凝土厚度符合技术要求,做好养护。
第四步:土方回填
原土回填应找平、夯实,以防路面下陷。
2、砖砌手孔
第一步:按手孔尺寸要求开挖人孔坑
第二步:坑内地面找平、夯实,安装模板,浇注混凝土基础(养护)。
第三步:砌砖,孔壁内外抹灰。
第四步:安装手孔配件(盘缆托架,积水罐,拉力环)
第五步:安装人孔口圈、安装上盖。
二、技术要求
1、施工规范
①、沟槽开挖宽度500mm,深800mm(管顶距离路面绝对标高),底部夯实、以防
沉陷。
②、全程敷设一根七孔梅花管,管口接头处必须包封,跨小区路必须包封,水泥包封处厚度不小于50mm,其他位置管材四周用细沙覆盖,厚度不低于50mm,包封后埋深不小于700mm,管道段长要求不超过120M。
③、路面恢复应平整、坚实。
④、正方形手孔尺寸80CMX80CMX80CM(内净空间尺寸)(实际施工尺寸按任务图
纸要求施工):坑底部应夯实、砖砌框架,井壁四面及底面水泥抹平,水泥基
础厚度不小于80mm,手孔预制水泥上覆,防止坍塌。
2、材料
①、水泥采用425#水泥、石子大小5-32mm。
②、七孔梅花管规格要求:符合通信行业YDT841.5-2008地下通信管道用塑料管技术标准要求。
3、相关要求
小区内通信管道建设完毕后,所有涉及入楼的管口位置全部要求用掺沙喷堵剂或防水泥进行封堵,所有人井内管口要进行喷漆标识(颜色要求为黄色)。
三、验收规范
1、随工验收
验收内容:①、按施工内容、技术要求、材料要求进行核查。
②、复查管道深度、底部夯实情况、包封厚度、管道接续情况。
③、回填土方夯实质量。
④、人孔基础制作、砖砌、抹灰质量。
⑤、直接入楼位置,管道与墙体应用水泥填充,防止进水。
2、竣工验收
验收内容:①、施工长度(水泥路面、管道敷设长度)。
②、路面恢复质量,平整度、有无塌陷。
③、地下管道入楼位置密封质量,应无渗水现象。
④、人孔尺寸符合要求,制作坚固、与路面平整,孔内抹灰厚实、
整洁、无浸水现象,吊挂螺栓安装牢靠。
四、结算标准
每项建设任务根据技术部下发的任务图纸及任务单按要求及时进场施工(监理施工同步监理),施工完毕后及时制作竣工图纸(纸质+电子版),我部门按先后时间进行工程验收,最终工程量,根据实地情况据实结算。
工程器材部
2013-7-24。
