物料提升机安装拆除安全施工方案(

物料提升机安装拆除安全施工方案(

物料提升机安装拆除安全施工方案
概述
物料提升机是工业生产中常用的设备,用于垂直提升各种物料。

在安装和拆除物料提升机时,必须严格遵守相关安全规定,以确保施工人员和设备的安全。

本文将就物料提升机安装拆除的安全施工方案进行详细阐述。

安装前准备
在开始安装物料提升机之前,施工人员需要进行以下准备工作: - 确保所有安全设备完好无损,如安全带、安全帽等; - 检查物料提升机各部件是否完整,有无损坏; - 确保施工人员已接受相关安全培训,并了解施工过程中可能出现的风险。

安装步骤
1.清理安装现场,确保周围没有障碍物;
2.将物料提升机各部件安装到位,确保紧固螺栓已牢固拧紧;
3.检查电气连接是否正确,确保电源已断开,避免触电风险;
4.调试物料提升机,确保其运行正常。

拆除程序
1.断开电源,并清空提升机内的物料;
2.卸下物料提升机各部件,注意避免受伤;
3.将各部件整理妥善,存放在指定位置,防止丢失或损坏。

安全注意事项
•施工人员在操作物料提升机时必须穿戴好安全防护装备;
•禁止超载使用物料提升机,避免设备损坏;
•施工现场必须保持清洁,防止发生事故。

总结
物料提升机的安装拆除过程中,安全第一,必须严格执行安全施工方案,确保施工人员和设备的安全。

只有做好安全措施,才能避免意外发生,保障施工工作的顺利进行。

以上是关于物料提升机安装拆除的安全施工方案,希望对相关人员在实际操作中有所帮助。

井架式物料提升机施工方案

井架式物料提升机施工方案

井架式物料提升机施工方案
一、工程概况
井架式物料提升机是工程施工中常用的一种设备,主要用于垂直或倾斜方向上的物料提升和输送。

在施工现场,井架式物料提升机通常用于建筑工地、工厂、矿山等场所。

本文将介绍在施工过程中,如何进行井架式物料提升机的施工方案。

二、施工前准备
1. 确定施工位置
在进行井架式物料提升机施工前,需根据实际情况确定设备放置的位置。

通常需要确保设备的安全、稳定并且方便操作。

2. 搭建基础支撑
在确定好施工位置后,需要搭建井架式物料提升机的基础支撑结构。

确保支撑结构稳固可靠,符合安全标准。

三、施工步骤
1. 设备安装
将井架式物料提升机的主体设备安装在基础支撑结构上,并进行调试和检验,确保设备正常运行。

2. 调整设备参数
根据实际工作需求,调整设备的相关参数,例如提升速度、提升高度等,以确保设备能够正常运行并达到预期效果。

3. 联调测试
在设备安装和参数调整完成后,进行联调测试,确保井架式物料提升机与其他设备的配合良好,能够正常工作。

四、施工注意事项
•在施工过程中,需严格按照相关安全规定和操作流程进行,确保施工人员安全。

•定期检查和维护设备,确保设备正常运行。

•在操作设备时,需按照相关规定和标识进行操作,不得擅自调整设备参数。

五、施工总结
井架式物料提升机在工程施工中起着重要作用,合理的施工方案和严格的施工流程能够有效提高施工效率和保障安全。

通过本文的介绍,希望能够为井架式物料提升机的施工提供一些参考和帮助。

物料提升机安装施工方案

物料提升机安装施工方案

(一)物料提升机安装施工方案一、概述根据总施工组织设计的要求,本工程采用拽引平衡式物料垂直运输提升机。

选用钢制定型标准井架,建筑高度为21.3m、井架安装高度为25.2m。

卷扬机为JK1.5,快速单筒机,电压为380V/50HZ,功率为7.5KW,井架立杆L80x8,平杆L63x6,斜杆为L50x5,连接板δ=8,螺丝M16,井孔1.8x1.8m。

架体稳定体系采用缆风绳结构。

二、基础施工方案说明1、根据总平面布置图和技术人员交底确定的位置进行定位。

各尺寸应满足使用要求。

2、地基夯实后承载不小于80KPA。

浇注C20混凝土,厚度应为300mm以上。

每边的宽度应大于架体外边500mm。

在固定位置埋入螺栓,基础表面平整,水平度偏差不大于10mm。

基础外边设置排水措施,边缘5m范围内保持不开挖沟槽或有较大振动施工。

三、安装前对基础进行验收,进场的构、配件进行检修、保养、对号、并有产品合格证。

操作人员应具有上岗证,技术熟练,并作好安全技术交底,对安装用的工具、索具进行严格检查,在接到任务书后开始进行安装。

四、架体安装:1、架体的稳定强度和垂直度必须符合规范要求,不能与脚手架相连接。

架井顶节用材应比标准节加大二级,节高为标准节的50%,支承天滑轮横梁处应制成人字撑,并有防雷措施。

提升机吊篮与架体的涂色应有明显区别,各楼层应有明显标志。

在架体上醒目处应挂有限载和安全标志。

吊篮的垫板采用50mm厚的木板。

2、缆风绳设置:缆风绳采用直径大于9.3mm的钢丝绳,与地面夹角应在450至600之间,并设有调节螺杆。

缆风绳数量为二组,每组为四根,两组之间的距离为10m。

3、地锚设计:地锚采用桩式地锚,每点采用两根Φ48的钢管,间距不小于0.5m,打入深度不小于1.7m,其抗拉强度不小于15KN,桩顶部应设有缆风绳防滑措施。

4、卷扬机的设置:卷扬机安装应平整、坚实、牢固,与吊篮连接的钢丝绳直径为16mm ,其顶部应设有防护棚。

物料提升机专项安全施工方案

物料提升机专项安全施工方案

物料提升机专项安全施工方案
1.施工前的准备
(1)编制详细的施工计划,并明确各项工作的时间节点和责任人;
(2)对物料提升机进行全面的检查,确保设备的完好无损,特别是
电气设备和安全装置;
(3)安排专业人员进行设备操作培训,确保操作人员熟悉机器的使
用方法和相关安全规定;
(4)确定合适的施工区域,并设置明显的警示标识,确保周围人员
了解施工区域和物料提升机的运行轨迹。

2.施工中的安全措施
(1)正确穿戴个人防护用品,包括安全帽、防护鞋、手套等;
(2)禁止在物料提升机施工区域内吸烟、吃东西等不安全行为;
(3)操作人员应坚守岗位,不得离开工作区域,确保及时发现并处
理可能出现的安全隐患;
(4)严禁超载操作,物料提升机的额定载重量应该根据实际情况进
行合理安排;
(5)定期检查设备的电气连接和保护装置,确保其正常运行;
(6)严格按照操作手册的规定进行操作,不得擅自拆卸、修改设备;
(7)物料提升机应设置安全门、防护栏杆等安全设施,确保操作人
员和周围人员的安全;
(8)如果发生设备故障或事故,应立即停止使用并报告上级领导和维修人员进行处理。

3.施工后的整理
(1)工作结束后,对物料提升机进行彻底清洁,将设备恢复到初始状态;
(2)对设备进行定期的维护保养,检查设备的紧固件、电气设备和润滑油等,并及时更换损坏的部件;
(3)及时记录设备的维护情况和操作人员的培训情况,以备后续参考;
(4)对施工期间的安全工作进行总结,总结安全隐患和事故,并提出改进和预防措施。

物料提升机安装实施方案

物料提升机安装实施方案

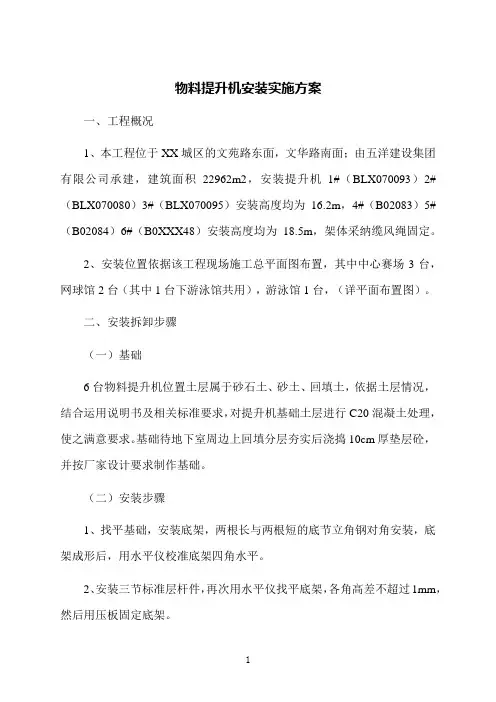

物料提升机安装实施方案一、工程概况1、本工程位于XX城区的文苑路东面,文华路南面;由五洋建设集团有限公司承建,建筑面积22962m2,安装提升机1#(BLX070093)2#(BLX070080)3#(BLX070095)安装高度均为16.2m,4#(B02083)5#(B02084)6#(B0XXX48)安装高度均为18.5m,架体采纳缆风绳固定。

2、安装位置依据该工程现场施工总平面图布置,其中中心赛场3台,网球馆2台(其中1台下游泳馆共用),游泳馆1台,(详平面布置图)。

二、安装拆卸步骤(一)基础6台物料提升机位置土层属于砂石土、砂土、回填土,依据土层情况,结合运用说明书及相关标准要求,对提升机基础土层进行C20混凝土处理,使之满意要求。

基础待地下室周边上回填分层夯实后浇捣10cm厚垫层砼,并按厂家设计要求制作基础。

(二)安装步骤1、找平基础,安装底架,两根长与两根短的底节立角钢对角安装,底架成形后,用水平仪校准底架四角水平。

2、安装三节标准层杆件,再次用水平仪找平底架,各角高差不超过1mm,然后用压板固定底架。

3、将吊笼整体吊入或推动架体内,用钢管搁在底架上(若是将吊笼整体吊入架体内,现场需有8吨汽车吊协作)。

4、连续安装井架标准节至需要高度,安装顶节短立角钢,使立角钢顶处于一个平面,安装顶架,包括天梁、支撑梁、天滑轮组等。

5、安装井架入口的安全门。

6、全面拧紧一遍紧固件。

7、安装卷扬机7.1卷扬机就位在专用基础上。

卷扬机的卷筒长度中心对准井架长横杆的中心;卷扬机卷筒保持和井架平行;卷扬机机座保证水平。

7.2卷扬机固定于基础上,采纳预埋螺栓法固定,(根据厂方提供的卷扬机底座图预埋螺栓)或直接用电焊将卷扬机底盘与预埋件焊接。

8、穿绕吊笼的钢丝绳8.1将钢丝绳从卷扬机中放出,穿过滑轮,将绳头从井架外侧引上,经天梁上的滑轮引下到吊笼的滑轮再向上引回天梁的固定绳座上,用3个以上Φ11绳扣夹紧,每个绳夹之间的距离为70mm左右。

井架物料提升机专项施工方案

井架物料提升机专项施工方案

井架物料提升机专项施工方案一、项目背景井架物料提升机在建筑工地上扮演着重要的角色,其施工方案的设计和实施对于工程进展和质量有着直接的影响。

因此,本文将围绕井架物料提升机专项施工方案展开讨论,以确保提升机在工地上的安全、高效运行。

二、施工方案概述2.1 施工目标井架物料提升机专项施工方案的主要目标是确保提升机在施工过程中的安全性和稳定性,保障提升机的正常使用,并提高施工效率。

2.2 施工内容1.安装井架:包括提升机的底框、寿命栏和立柱的安装。

2.安装电机及控制系统:安装井架提升机所需的电机及控制系统,保证提升机的正常运行。

3.安装输送系统:将物料输送系统与井架提升机连接,确保物料顺利输送。

4.调试与试运行:对井架提升机进行调试和试运行,确保其正常运行和稳定性。

三、施工步骤3.1 准备工作1.制定详细的施工计划,包括各个施工环节的时间节点和人员安排。

2.开展现场安全检查,确保施工场地符合安全标准。

3.配备所需工具和设备,包括吊车、螺丝刀等。

3.2 施工过程1.安装井架:根据设计要求进行井架的组装和安装。

2.安装电机及控制系统:按照安装说明书进行电机及控制系统的安装和调试。

3.安装输送系统:将输送系统与提升机连接,并进行检测和调试。

4.调试与试运行:对提升机进行全面的调试和试运行,确保其运行正常。

3.3 收尾工作1.对施工现场进行清理,保持环境整洁。

2.对提升机进行最后的检查和测试,确保设备完好无损。

3.编制施工总结报告,总结经验教训。

四、施工安全注意事项1.施工现场要配备足够的安全设备和救援人员。

2.操作人员要经过专门培训,并严格按照操作规程进行操作。

3.定期检查设备和设施,确保施工安全。

4.遇到紧急情况要及时采取措施并报告相关部门。

五、结尾通过本文的详细介绍,相信大家对于井架物料提升机专项施工方案有了更深入的了解。

只有在严格按照施工方案进行操作,并且遵守安全规程,我们才能保证井架提升机在工地上的安全、高效运行,为工程建设提供有力保障。

物料提升机专项施工方案(修改版)

物料提升机专项施工方案(修改版)马代住房二期工程物料提升机专项施工方案编制:审核:审批:精品资料2015年三月目录一、工程概况二、编制依据三、物料提升机安装四、设备调试五、安装中技术要求六、安装后的整机性能检验七、操作使用及注意事项八、提升机的使用和管理九、物料提升机的拆除十、安全保障措施十一、设备安全防护措施十二、附件精品资料一、工程概况马尔代夫住房二期工程,施工工期为670天,开工日期2014年12月20日,竣工日期2016年10月19日,交付使用。

XXX总建筑栋数为16栋,其中两单元栋为11栋,三单元栋为5栋,总建筑面积为.04㎡。

建筑层数为4层,建筑总高度约为12.20m。

结构形式框架结构,三单元栋设两台物料提升机,两单元栋设物料提升机,相连组合栋号间共用一组物料提升机,并搭设安全运输通道。

提升机为SSE160-3型,主要用于主体工程的物料运输,设备安装高度为二层时,开始安装物料晋升机。

二、编制依据《建设工程安全生产管理条例》《龙门架及物料提升机物料提升机安全技术规范》《建筑施工平安检查标准》本工程施工图纸及施工现场平面布置图。

三、物料晋升机安装1、施工前准备:1.1、登高架设作业人员等特种作业人员,必须按照国家有关规定,经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。

安装及拆除组织职员:1台15.2m,在主体施工到现场总指挥:XXX现场技术负责人:XXX安装机械、职员调度负责人:XXX现场安全负责人:XXX安装及拆除人员:XXX、XXX(外籍)、XXX(外籍)精品资料吊装操作人员:XXX1.2、物料晋升机安装前应对安装职员进行平安技术的培训。

对证量及平安防护要求详细交底。

1.3、安装班组职员要有明确的分工,确定指挥职员,设置平安警戒区,挂设平安标志,并派监护职员排除作业障碍。

1.4、根据设计建筑物高度核对安装高度。

1.5、安装作业前检查的内容包括:a、钢结构的成套性和完好性;b、提升机构是否完整良好;c、电气设备是否安全可靠;d、根蒂根基位置和做法是否符合要求;e、附墙架连接埋件的位置是否正确和埋设牢靠;f、必备的各种安全装置是否具备和性能是否可靠。

井架物料提升机施工方案

井架物料提升机施工方案一、概述井架物料提升机是一种用于垂直或倾斜方向的物料传送设备,广泛应用于建筑工地、矿山、港口等场所。

本文将介绍井架物料提升机施工方案,包括前期准备、施工流程、安全措施等方面。

二、前期准备在进行井架物料提升机的施工前,需要做好以下准备工作:1.施工图纸获取:获取提升机设计图纸,详细了解设备结构和尺寸。

2.场地准备:对施工地点进行勘察,清理杂物,确保施工区域空旷。

3.设备采购:准备必要的施工设备和机械,确保施工过程中设备完好。

三、施工流程1.基础施工:–开挖基础坑底板,并进行垫层和砼浇筑。

–安装基础定位架,确保基础稳固。

2.立柱安装:–按照设计图纸要求,安装立柱及连接件。

–确保立柱垂直度、水平度符合要求。

3.梁体安装:–安装梁体结构,根据图纸标注进行连接。

4.导轨安装:–安装导轨及导轨支架,保证导轨平整、稳固。

5.电气连接:–进行电气线路敷设及设备连接工作,确保各部件正常运转。

四、安全措施1.施工现场安全:–施工现场应设置警示标识,避免未经许可人员进入。

–施工人员应佩戴安全帽、安全带等防护装备。

2.设备安全:–定期检查设备运转情况,及时发现并处理异常情况。

–操作人员应经过培训,并按照操作规程进行操作。

五、后期工作1.试运行:完成井架物料提升机的安装后,进行试运行测试,确保设备正常运转。

2.验收:请专业机械工程师进行设备验收,确认设备性能符合设计要求并办理相关手续。

3.培训:对设备操作人员进行培训,使其熟练掌握设备操作技巧。

六、总结通过本文的介绍,我们了解了井架物料提升机的施工方案及相关安全措施。

在进行施工时,务必认真执行施工方案,保障施工质量和工人安全。

希望本文对您了解井架物料提升机的施工有所帮助。

以上,仅供参考。

希望上文对您有所帮助,如果需要进一步了解或有其他疑问,请随时与我们联系。

井架物料提升机施工方案

井架物料提升机施工方案一、工程概况为满足施工时垂直运输需要,减少因垂直运输困难而对工程施工进度的干扰,现决定采取安装SS10JW垂直运输设备的方案。

拟在8#房南1.5m处安装一台SS10JW井架物料提升机。

二、SS10JW井架基础根据SS10JW井架有关技术文件要求,基础砼强度等级为C20,基底土承受力大于80Kpa,由于井架选址于8#房南,故其基底须挖至室外±0.00向下50cm,基础图附后。

三、安装调试与拆卸1、在安装、拆卸过程中必须有统一的现场指挥,安装人员必须统一听从指挥。

2、必须对作业人员在作业前进行安全、技术交底。

3、作业人员在作业中必须戴好安全帽,高空作业系好安全带,穿戴各种必要的防护用品。

4、按生产厂家提供的基础图纸制作砼基础并预留接地线。

5、底架成形后,用水平仪校准底架四角水平。

6、安装三节标准层杆件,包括标准节三角钢、长横杆、短横杆、斜杆、底节、导轨、标准节导轨、连接板等至6m高左右,再用水平仪找平底架,允许偏差不超过1mm,然后再用压板固定底架,垂直度≤1.5%。

7、将吊笼整体推进架内,用钢管搁在底架上。

8、装到30m高后,安装顶节短立角钢,使立角钢顶处于一个平面,安装顶架包括天梁、支撑梁、天滑轮组等。

9、安装井架入口的安全门及围栏,全面拧紧一遍紧固件。

10、卷扬机就位在专用基础上,采用预埋螺丝法固定,卷扬机的卷筒长度中心对准地滑轮中,距离符合有盒有表规定。

11、架体的拆卸、物料提升机拆卸与安装过程相反。

12、其他未尽事宜应符合《建筑机械使用安全技术规程》(JGJ33-2001)及井架技术文件的有关规定。

13、搭设时采用临时缆风绳,搭设完毕后再用缆风绳固定,直径不小于9.3mm,角度与地面夹角45o~60 o。

14、超过6m后采用连墙杆与墙体连接牢固。

15、在规定范围外搭设双层防护操作棚,并在架体三面张设安全网(网格为2.5cm×2.5cm)。

16、吊栏应设置冲顶、落地、超重限位。

物料提升机(井架)安装拆除施工监理旁站专项方案

GD220206□□配套公建及商业楼工程物料提升机(井架)安装拆除施工监理旁站专项方案编写:(总监等编写人员签名)审批:(企业技术负责人签名)广州高大上工程顾问有限公司二零一六年三月一日目录一、工程概况 (2)二、编制依据 (2)三、安全旁站监理的范围 (2)四、安全旁站监理的程序 (2)五、安全旁站监理人员的职责 (4)六、安全监理旁站监控要点 (4)七、安全旁站监理人员安排计划 (6)一、工程概况:工程名称:配套公建及商业楼工程建设单位:广州市白云区经济公司设计单位:深圳深建公司监理单位:广州高大上工程顾问有限公司施工单位:汕头市建安永达公司勘察单位:广州地质工程勘察研究院总公司该工程建筑1栋商业楼,总用地面积为53788.2平方米,地上5层,131072.28平方米;地下2层,75039.32平方米,基础深度6~9米,建筑高度最大为20.7米,建筑工程等级Ⅱ级,抗震设计烈度7度,设计使用年限50年,结构形式采用钢筋混凝土框架-剪力墙结构。

二、编制依据:1、建设工程安全生产管理条例;2、建筑机械使用安全技术规程 JGJ33-2012;3、龙门架及井架物料提升机安全技术规范JGJ88-20104、广东省建设工程质量和安全生产管理条例;5、经审查批准的施工组织设计和安全专项施工方案。

三、安全旁站监理的范围:物料提升机基础砼的浇捣、物料提升机的安装、加节与拆卸。

四、安全旁站监理程序:在物料提升机安全监理过程中,我监理部将按以下程序对物料提升机基础砼的浇捣、物料提升机的安装拆卸等关键部位、关键工序进行安全旁站监理。

施工单位根据本旁站监理方案,在上述关键部位、关键工序施工前24小时,书面通知我项目监理机构,我监理部将安排监理人员按照本旁站监理方案实施安全旁站监理。

五、安全监理旁站人员的职责:1、检查待实施旁站监理的关键工序(重大危险源)是否有施工方案并经过审批。

2、检查施工单位管理人员到位情况。

3、检查作业人员持证上岗情况;督促作业人员严格按专项施工方案及有关规范、规定操作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

井架物料提升机安拆方案一、施工准备一)材料及工机具准备1. 井架1.1. 井架技术参数1.2. 井架应标明额定起重量、最大提升速度、制造单位、产品编号及出厂日期,并附产品合格证,提升机吊篮与架体的涂色应有明显区别。

二)人员准备1.本工程井架物料提升机的安装、拆除施工由具备起重设备安装工程专业承包企业资质的承担施工任务。

(企业及人员资质附后)2. 所需人员:安装工:4 人;电工:1 人;普工:2 人;其他:1 人。

3. 人员要求:安装和拆除井架架体人员,应按登高架设特种作业人员的要求,经过安全技术培训和经考核合格并取得特种作业人员操作证后,方能上岗操作。

三)技术准备1. 井架搭拆前,根据本施工方案搭设,并对井架搭拆过程和使用过程中的危险源和不利环境因素进行辨识,并以此为要求对作业人员和管理人员进行安全、技术质量交底,并作好相应的记录。

2. 井架搭拆前,应确定指挥人员,划定安全警戒区并设监护人员,排除作业障碍。

二、井架安装与拆除一)井架砼基础施工及预埋螺栓的安装。

1. 在施工现场选择合理的地理位置,夯实地基。

土层压实后的承载力,不应小于80kPa。

2. 按井架底盘的混凝土基础尺寸3米*2.8米*0.4米立模,并用水准仪测好混凝土表面的水平标高。

3. 基础内配φ8@200 双向钢筋,用C20 混凝土浇捣,混凝土厚度40cm,预埋螺栓M20,长700mm 带锚固钩钩长150mm,调整间距尺寸用钢筋固定再浇筑C20 砼。

4. 基础四周5m 范围内设置排水沟与场地排水沟接通,以确保基础四周有良好的排水措施,保证架体基础稳定。

5. 混凝土强度达到80%后,基础表面平整水平偏差不大于5mm,进行井架安装。

二)井架安装1. 先将底盘安装在混凝土基础上(图2-1)校准好水平,底座通过地脚螺栓与基础紧固,在立柱处不得有松动或存在空隙。

2. 把内吊篮置于底盘中间(图2-2),并检查进料口方向是否正确。

3. 在底盘上安装4根立杆,取两长两短,应对角安装,再在短主杆上装2块大连接板,在长立杆上装2块小连接板(图2-3)4. 对准卷扬机方向,并借用大连接板将地滑轮装在底盘上。

5. 装4根水平撑,再装4根斜撑,上螺栓使螺栓呈放松状态,回下去紧固下节所有螺栓,以利校正与安装,依此循环,直到完成(图2-4)。

架体连接螺栓,应认真紧固,不得漏装。

6. 第一标准节安装紧固完毕后,必须先校验水平和对角线才能继续安装,以确保架体的垂直度,以后每安装二个标准节均进行校正,在确认稳定后,方可继续作业。

7. 内吊篮装好第一节时,先把4根导轨装上去与有孔平撑紧固(图2-5)。

8. 装顶上竖撑时,把2根短竖撑装上去,装上顶角撑板,装上顶平撑和斜撑,紧固螺栓,将天梁按井架体的对角方向安装在井字架最上端,并将靠近天梁外端侧滑轮的一端伸出井字架(图2-6)9. 用压板与螺丝紧固,再安装避雷针。

三)附墙架安装本工程未采用附墙架安装四)卷扬机的安装与调试1.1. 卷扬机与机座通过8.8 级M16×60 螺栓、方斜垫、平垫、弹垫进行紧固。

1.2. 卷扬机安装在平整坚实的位置上,宜远离危险作业区,视线应良好。

1.3. 卷扬机安装好后,应拉搭设防护棚保护,防止雨水淋湿机和电碰制动器。

1.4. 制动器弹簧应调好,确保制动可靠,制动时制动面应紧贴在制动轮工作表面上,松时,两面侧闸面应同时离开,其间隙应控制在有效作用的范围内。

2. 控制电箱的安装2.1. 控制电箱垂直安装在专设操作房门内,并固定牢靠,注意防水,用6×4+4×1橡套电缆连接电源。

2.2. 控制箱及卷扬机应有可靠接地。

2.3. 电源线路必须加设保护套管敷设五)钢丝绳的安装与调试1. 架体全部安装完毕,检查顶轮安装无误时,在地面安好吊笼,吊笼先在地面把平衡配重架套入导轨,并放上四块平衡铁,分别穿好四根钢丝绳张力螺栓和弹簧,这些工作做完后,方能安装四条φ11 的钢丝绳。

2. 把四条φ11 钢丝绳的一端固定在四根张力螺栓上,吊端绕过两个顶滑轮,再绕过引轮,一条接出地面,以备人拉,两条再拉上去,张过另两个顶滑轮,悬吊在吊笼上方,用φ20 麻绳同时固定两个绳头,麻绳连到地面,以便人拉。

3. 两个人拉着拉出的钢丝绳,一个人拉麻绳。

4. 点动卷扬机,使其与钢丝绳穿入的相同方向,点动应与两个拉绳人配合,用力拉紧即点动,配重架即上移,注意从配重开始上移,至上移到顶固定好个拉钢丝头止,拉钢丝绳人不能放松所拉钢丝绳,否则,上移的配重会坠落。

5. 重复拉紧钢丝绳,按点动开关,配重上移至距导轨顶端一米为止,此时,麻绳也把两个悬吊的钢丝绳头拉到吊笼顶。

6. 固定好人拉的钢丝绳头,用轨头固定在机架座上配重固定在机架座上,使配重固定在距导轨顶一米的位置。

7. 固定好吊笼上方的两个绳头,力争两条钢丝绳子拉紧程度一致。

8. 松开原固定引轮上的绳头,与前两根一样固定在吊笼顶上,拉紧程度与两根一致,钢丝绳铺好,四根应互相平行、不交叉,四条钢丝绳所组成的平面应和轮槽平面方向一致。

9. 把架本内外导轨表面除一层薄的黄油。

10. 开动卷扬机使吊笼上升,配重下降至地面,即可加上全部配重块11. 反开使吊笼下降至地面,装好末装的门。

12. 全部装好后还要进行钢丝绳张力和的调整,正常运行2-3 次的张力是否一致辞,不相同时,要适当调张力螺栓,使钢丝绳的张力一致。

13. 平衡配重架落地处,要搭高1.5 米的防护围栏以防伤人,架底装卸物料口也要搭设防坠顶棚。

六)安全防护装置及要求1. 提升机应具有下列安全防护装置并满足其要求:1.1. 安全停靠装置或断绳保护装置。

1.1.1. 安全停靠装置。

吊篮运行到位时,停靠装置将吊篮定位。

该装置应能可靠地承担吊篮自重、额定荷载及运料人员和装卸物料时的工作荷载。

1.1.2. 断绳保护装置。

当吊篮悬挂或运行中发生断绳时,应能可靠地将其停住并固定在架体上。

其滑落行程,在吊篮满载时,不得超过1m。

1.2. 楼层口停靠栏杆(门)。

各楼层的通道口处,应设置常闭的停靠栏杆(门),宜采用联锁装置(吊篮运行到位时方可打开)。

停靠栏杆可采用钢管制造,其强度应能承受1kN/m 水平荷载。

1.3. 吊篮安全门。

吊篮的上料口处应装设安全门。

安全门宜采用联锁开启装置,升降运行时安全门封闭吊篮的上料口,防止物料从吊篮中滚落。

1.4. 上料口防护棚。

防护棚应设在提升机架体地面进料口上方。

其宽度应大于提升机的最外部尺寸;长度:低架提升机应大于3m,高架提升机应大于5m。

其材料强度应能承受10kPa 的均布静荷载。

也可采用50mm 厚木板架设或采用两层竹笆,上下竹笆层间距应不小于600mm。

1.5. 上极限限位器。

该装置应安装在吊篮允许提升的最高工作位置。

吊篮的越程(指从吊篮的最高位置与天梁最低处的距离),应不小于3m。

当吊篮上升达到限定高度时,限位器即行动作,切断电源(指可逆式卷扬机)或自动报警(指摩擦式卷扬机)。

1.6. 紧急断电开关。

紧急断电开关应设在便于司机操作的位置,在紧急情况下,应能及时切断提升机的总控制电源。

1.7. 信号装置。

该装置是由司机控制的一种音响装置,其音量应能使各楼层使用提升机装卸物料人员清晰听到。

2. 高架提升机除应满足以上条款规定外,尚需具备下列安全装置并应满足以下要求:2.1. 下极限限位器。

该限位器安装位置,应满足在吊篮碰到缓冲器之前限位器能够动作。

当吊篮下降达到最低限定位置时,限位器自动切断电源,使吊篮停止下降。

2.2. 缓冲器。

在架体的底坑里应设置缓冲器,当吊篮以额定荷载和规定的速度作用到缓冲器上时,应能承受相应的冲击力。

缓冲器的型式,可采用弹簧或弹性实体。

2.3. 超载限制器。

当荷载达到额定荷载的90%时,应能发出报警信号。

荷载超过额定荷载时,切断起升电源。

2.4. 通讯装置。

当司机不能清楚地看到操作者和信号指挥人员时,必须加装通讯装置。

通讯装置必须是一个闭路的双向电气通讯系统,司机应能听到每一站的连系,并能向每一站讲话。

七)井架试吊1. 全部安装完毕,井架必须进行轻重车试吊,吊篮内安放额定荷载,在全程起升高度内反复升降吊篮3 次以上,做到井架体无变形和摇晃(目测),各滑轮组转动灵活,所有紧固件无松动现象,吊篮在滑道内无民常声响,各安全装置动作正常,确认一切正常后,报请公司主管部门检查验收,认定合格挂牌后方可使用。

三、井架的使用和管理一)使用1. 井架在安装完毕的,必须经正式验收,符合要求后方可投入使用。

2. 井架的操作应由经考试合格持有操作证的专职司机进行,严禁无证开机。

3. 提升机安装后应由主管部门组织按照本规范和设计规定进行检查验收确认,合格发给使用证后,方可交付使用。

使用前和使用中的检查宜包括下列内容:3.1. 使用前的检查3.1.1. 金属结构有无开焊和明显变形;3.1.2. 架体各节点连接螺栓是否紧固;3.1.3. 附墙架、地锚位置和安装情况;3.1.4. 架体的安装精度是否符合要求;3.1.5. 安全防护装置是否灵敏可靠;3.1.6. 卷扬机的位置是否合理;3.1.7. 电气设备及操作系统的可靠性;3.1.8. 信号及通讯装置的使用效果是否良好清晰;3.1.9. 钢丝绳滑轮组的固接情况;3.1.10. 提升机与输电线路的安全距离及防护情况。

3.2. 定期检查:定期检查每月进行次由有关部门和人员参,加检查内容包括:3.2.1. 金属结构有无开焊、锈蚀、永久变形;3.2.2. 扣件、螺栓连接的紧固情况;3.2.3. 提升机构磨损情况及钢丝绳的完好性;3.2.4. 安全防护装置有无缺少、失灵和损坏;3.2.5. 地锚、附墙架等有无松动;3.2.6. 电气设备的接地或接零情况;3.2.7. 断绳保护装置的灵敏度试验。

3.3. 日常检查:日常检查由作业司机在班前进行,在确认提升机正常时,方可投入作业。

检查内容包括:3.3.1. 地锚、附墙架的连接有无松动;3.3.2. 空载提升吊篮做1 次上下运行,验证是否正常,并同时碰撞限位器和观察安全门是否灵敏完好;3.3.3. 在额定荷载下将吊篮提升至离地面1~2m 高度停机,检查制动器的可靠性和架体的稳定性;3.3.4. 安全停靠装置和断绳保护装置的可靠性;3.3.5. 吊篮运行通道内有无障碍物;3.3.6. 作业司机的视线或通讯装置的使用效果是否清晰良好。

4. 井架使用应符合下列要求4.1. 料在吊篮内应均匀分布,不得超出吊篮,当长料在吊篮内立放时,应采取防滚落措施;散料应装箱或装笼。

严禁超载使用。

4.2. 严禁人员攀登,穿越架体或乘吊篮上下。

4.3. 高架提升机作业时,应使用通讯装置联系。

低架提升机在多工种、多楼层同时,使用时应专设指挥人员,信号不清不得开机。

作业中不论任何人发出紧急停车信号,应立即执行。
